小油库地基钎探记录钎探安全技术交底
- 格式:docx
- 大小:20.64 KB
- 文档页数:2
技术交底
编
号:
9.雨期施工:基土受雨后,不得进行钎探。
五.质量要求
1.钎探深度必须符合要求,锤击次数记录准确,不得作假。
2.钎位基本准确,钎孔不得遗漏;钎孔灌砂应密实。
3.成品保护:钎探完成后,应做好标记,保护好钎孔,未经专业技术负责人、质量检查员、工长复验,不得堵塞或灌砂。
六.应注意的质量问题
1.遇钢钎打不下去时,应请示有关工长或技术人员,适当移位打钎,不得不打或任意填写锤数。
2.记录和平面布置图探孔位置填错:
(1)将钎探点平面布置图上的钎孔与记录表上的钎孔先行对照。
发现错误及时修改或补打。
(2)在记录表上用有色铅笔将不同的钎孔(锤击数的多少)分开。
(3)在钎探点平面布置图上,注明过硬或过软孔号的位置。
遇有特殊地质情况,把尺寸标明,以便勘察设计人员或有关部门验槽时分析处理。
七.安全注意事项
1.认真贯彻“安全第一,预防为主”的方针,进入施工现场,必须遵守施工现场安全管理制度,戴好完全帽,严禁吸烟,提高职业健康安全意识。
2.专业工长负责钎探的实施,并做好原始记录。
操作人员要专心施工,扶锤人员与扶钎杆人员要密切配合,以防出现意外事故。
地基钎探施工技术交底(示范文本)1、施工准备1、1技术准备1.1.1技术人员熟悉施工图纸,对钎探部位做到心中有数,并制定施工方案。
1.1.2方案交底先行:钎探施工开始前完成施工方案和技术交底工作,并保证交到施工班组,做到切实可行。
1.1.3绘制钎探点布置图,对钎探部位及数量进行详细说明。
1.2材料及主要机具1.2.1主要材料中砂、灰砂砖、白灰。
1.2.2主要机具打钎机(穿心锤重10Kg、尖锥头、长度2.1、A25的钢钎杆、触探头锥度60度)、手推车、夹具、油漆、粉笔、钢卷尺等。
序号材料名称单位数量1中砂M³200 2PVC管米2000 3白灰袋204手推车辆55机械打钎机台4 2、主要施工方法及技术措施2.1钎孔布置原则根据设计图纸及结构边线对钎探孔进行布置,采用梅花形式布点,孔中心间距为1.5m,钎探深度为2.1m,每300mm为1步,共分7步,记录钢钎每入土300mm(1步)的锤击数,填写钎探记录。
梅花点布置如下:2.2工艺流程确定打钎顺序→就位打钎→记录锤击数→整理记录→拔钎盖孔→移机→检查孔深→灌砂。
2.3施工操作方法2.3.1根据现场实际绘制钎探孔位平面布置图,间距1.5m×1.5m,梅花布置。
(详见附图)。
2.3.2测量放线:根据钎探孔位平面布置图放线,在钎探点上撒上白灰点。
2.3.3机械打钎:将触探钎对准孔位,在把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由落下,锤距为50cm,锤重10kg,钎径25mm,把触探钎杆垂直打入土层中。
2.3.4记录锤击数:钎杆每打入300mm,记录一次锤击数.钎探总深度2.1m,如遇到300mm记录段锤击数超过100次,既停止打钎。
不同土质(特硬或特软)的点号在记录和钎探孔位平面布置图上标注。
便于检验和处理。
2.3.5拔钎:将钎子拔出。
每完成一个钎探点,用灰砂砖盖好,按照孔位平面布置图的编号用粉笔在砖上标号。
要求砖块摆放整齐。
地基钎探技术交底及安全交底地基钎探技术是一种用于地质勘察和工程施工过程中的重要方法,能为工程项目提供准确的地质信息和土壤力学参数。
本文将对地基钎探技术进行交底,并重点介绍地基钎探技术的安全性措施。
一、地基钎探技术概述地基钎探技术是通过将钎杆钻入地下,利用钎探具进行取样或测试的一种地质勘察方法。
钎探仪器包括钻机、钻杆、取样器等。
钎探测试包括土壤取样、岩土层分析、土壤密度测试、荷载测试等。
该技术在岩土工程、地质调查、建筑施工等领域得到广泛应用。
二、地基钎探技术交底1. 接受培训:在进行地基钎探工作之前,所有参与人员都应接受相关培训,了解地基钎探技术的原理和操作流程。
培训内容包括仪器的使用方法、试验流程和安全事项等。
2. 配备必要设备:进行地基钎探工作需要一定的设备。
工作人员应检查仪器和设备的完好性,确保能正常操作和使用。
3. 了解工程要求:在进行地基钎探工作之前,必须详细了解工程项目的要求和目标。
只有了解工程要求,才能制定合理的测试计划,并选择适当的钎探仪器和方法。
4. 制定施工方案:根据工程要求和地质条件,制定合理的施工方案。
施工方案包括地质勘探点的选择、取样深度的确定和试验方法的选用等。
5. 实施地基钎探工作:根据施工方案进行地基钎探工作。
在操作过程中,需要注意仪器的正确使用和遵守相关的操作规范。
6. 记录和整理数据:进行地基钎探工作时,要及时记录测试数据和观测结果。
对数据进行整理和分析,生成相应的报告和图表。
三、地基钎探技术安全交底1. 安全培训:在进行地基钎探工作之前,必须对参与人员进行安全培训。
培训内容包括避免事故和伤害的方法、仪器的安全操作规程以及应急处置措施等。
2. 确保人身安全:在地基钎探工作中,应保证人身安全。
工作人员应佩戴防护装备,如安全帽、防护鞋等。
遵守工作规范,注意作业区域的安全。
3. 设备维护和检修:维护和检查仪器设备以及相关配件的完好性和性能,确保工作安全。
及时修理或更换有问题的设备和配件。
安全技术交底
1.下槽人员要戴安全帽。
2.用大锤打钎时,打钎操作人员前后相距最少3In左右,间隔2m,不得两人对头打钎,以免锤头伤人。
3.在钎探过程中,要随时注意边坡土的变化,对基坑(槽)、沟壁松土掉落或塌方的危险因素,应采取适当的支护措施。
如出现滑坡迹象(如裂缝、滑动等)时,应立即采取下列措施:
(1)暂停施工。
必要时,所有人员和机械撤至安全地点;
(2)通知有关单位提出处理措施;
(3)根据滑动迹象设置观测点,观测滑坡体平面位移和沉降变化,并做好记录。
工地负责人: 日期:。
地基钎探工程施工安全技术交底地基钎探工程是一项在土壤和岩石中进行的钻探和取样工作,主要用于土壤和岩石工程的勘察和分析。
由于这项工程涉及到深入地下的操作,施工过程中存在一定的安全风险。
为了确保施工过程安全可靠,必须对施工人员进行相关安全技术的交底。
1. 工地安全管理规定:在进行地基钎探工程施工前,施工单位应制定相应的安全管理规定,明确各个工种的职责和权限,明确施工现场的安全要求和操作规程,确保施工人员有清晰的安全意识。
2. 施工人员的安全技术培训:在施工前,施工单位应对参与地基钎探施工的人员进行相关安全技术的培训。
培训内容包括施工现场的安全注意事项、各类施工设备的操作方法和使用要求、应急预案和救援措施等,确保施工人员具备安全操作的能力和知识。
3. 钎探设备的检查和维护:施工单位应每日检查地基钎探设备的状态,确保其正常运行。
设备包括钻机、钎杆、液压系统等。
如果发现设备存在损坏或故障,应及时进行维修或更换,确保施工过程中设备的可靠性。
4. 岩土勘察和地质预测:在进行地基钎探前,应进行全面的岩土勘察和地质预测,了解地下情况,如地质构造、地下水位、土壤和岩石的性质等。
根据勘察和预测结果,制定相应的施工方案,避免因未预料到的地质情况导致安全事故的发生。
5. 施工现场的安全防护措施:在地基钎探施工现场,应设置警示标识并做好安全防护措施。
施工人员应佩戴符合要求的安全帽、安全鞋、手套等个人防护装备,严禁穿拖鞋等不符合要求的服装。
施工现场应设置防护栏杆、警示标志等设施,确保工作区域安全可靠。
6. 危险源控制和应急预案:施工单位应对可能的危险源进行评估和控制,采取相应的安全防护措施。
如限制施工人员进入危险区域、设置止漏措施等。
同时,制定详细的应急预案,明确各类突发事件的处理流程和应急救援方案,以应对可能发生的事故。
7. 施工人员的安全管理:施工单位应对参与地基钎探施工的人员进行安全的监督和管理。
要求施工人员遵守相关规定,不得违反安全操作规程,严禁酒后施工和超负荷作业。
地基钎探技术交底记录工程项目名称:XXXX工程项目日期:XXXX年XX月XX日参与人员:项目经理、施工单位、监理单位、地基钎探技术专家一、项目概况介绍本工程项目位于XXXX地区,是一座重要的建设项目,项目总建筑面积为XXXX平方米,地基土层为XXXX类型。
为提高工程建设质量,减少地基沉降影响,需要进行地基钎探工程。
二、地基钎探技术介绍1.地基钎探是一种通过旋转钎孔机将土质或岩石松动并取出的地基处理方法,其目的是改良地基土层的物理性质,提高地基承载力和抗滑稳定性。
2.地基钎探技术包括旋钻钻孔、往复冲击、气压装填、泥浆冲击、超声波除渣等多种作业方法,需要根据实际施工环境灵活选择。
三、地基钎探工程施工方案1.施工单位应根据设计要求和现场实际情况,制定详细的施工方案,并按照地基钎探技术规范进行操作。
2.施工单位应对地基钎探设备进行检查和试车,保证设备正常运行,避免施工过程中出现故障。
3.施工单位应对施工人员进行培训,确保操作规范,提高施工效率和安全性。
四、地基钎探施工注意事项1.施工现场周边要设置明显的警示标志,确保施工区域安全。
2.施工单位应根据现场土质情况选择适当的钎具和钻杆,避免过度损坏设备。
3.施工单位应在施工结束后及时清理施工现场,确保环境卫生和安全。
五、地基钎探技术质量验收标准1.地基钎探施工完成后,监理单位应对施工质量进行验收,包括地基处理效果和施工质量。
2.地基钎探施工质量验收标准应根据相关规范和设计要求制定,并及时报告项目经理进行确认。
以上内容为本次地基钎探技术交底记录,施工单位和监理单位应遵守相关规范和标准,确保地基钎探工程顺利进行,保障工程质量和安全。
地基钎探安全技术交底(班组)一、安全目标:杜绝重大伤亡事故,轻伤负伤频率控制在2‰以内。
二、施工中注意的质量问题1、工地上的废水要严格控制,不准流入以夯实的基槽中,下道工序用的石块、砖块不能扔在槽中,以免损坏夯实的表层和基体。
2、钎探完成后,应作好复盖标记,保护好钎孔,未经质量检查人员和有关单位复验,不得堵塞或灌砂。
3、挖好基槽后,边坡严禁车辆扰动,并严禁在槽边堆放物料,基槽四周应做好排水沟以防止施工用水流入槽内。
三、作业中应遵守的安全操作规程和规范及应注意的安全事项:1、进入施工现场须戴好安全帽,并经过“三级安全教育”方准参加施工。
2、工作中,不准打闹,不准脱离岗位,不准到处串岗。
3、施工时随时检查周边的土方情况,注意土方塌方。
4、机械进入施工现场,施工人员要与机械保持一定的安全距离。
5、现场用电,由现场的电工完成,其他人员不得私自安排电缆或机械。
6、施工机具要及时修理,以防止机械漏油,污染现场。
四、环境职业健康及扬尘防治措施:1、对工人进行扬尘防治经常性教育,积极响应政府的重污染天气预警,召开扬尘会议,正确使用及佩戴防护用品。
2、风速四级以上易产生扬尘时,要采取增加洒水次数等措施,防止尘土飞散。
3、积极参加项目部组织的各项培训和演练,对突发事件积极响应、配合。
4、积极参加扬尘会议,做好防尘部署工作。
5、节约能源、爱惜材料,对落地的材料、产品废弃物及时捡起,分料盒隔离放置,杜绝浪费。
6、及时对政府预警做出相应的响应,严格执行预警响应内容。
7、施工现场周边设围墙或围挡,以进行隔音降噪。
8、施工时随时检查周边的土方情况,注意土方塌方。
9、机械进入施工现场,施工人员要与机械保持一定的安全距离。
10、现场用电,由现场的电工完成,其他人员不得私自安排电缆或机械。
五、现场作业对身体的危害:1、坍塌事故的危害:基槽开挖后,边坡由于布置不当,堆放材料易造成边坡坍塌,给施工人员造成伤害。
2、缺氧和一氧化碳的危害:在建筑物地下室施工时由于作业空间相对密闭、狭窄、通风不畅,特别是在这种作业环境内使用内燃机和燃烧器,耗氧量极大,又因缺氧导致燃烧不充分,产生大量一氧化碳。
一、交底对象全体钎探施工人员、施工管理人员、监理人员。
二、交底时间(具体日期)三、交底内容1. 钎探施工概述钎探施工是地基处理工程中的重要环节,通过钎探可以了解地基土层分布、土质特性、地基承载力等信息,为后续施工提供依据。
钎探施工过程中,必须严格遵守安全操作规程,确保施工安全。
2. 施工准备(1)人员配备:施工队伍应具备相应的资质和技能,配备充足的安全员、技术员、操作员等。
(2)材料设备:确保施工材料、设备齐全、完好,并进行安全检查。
(3)安全防护用品:施工人员应配备安全帽、安全带、防尘口罩、防护眼镜等安全防护用品。
3. 施工工艺(1)钎探点布置:按照设计要求,在基础周边、承台及柱基础等关键部位布置钎探点。
(2)打钎:采用机械打钎,将钎杆垂直打入土层,深度达到设计要求。
(3)记录:每打入土层30cm,记录一次锤击数,并做好记录。
(4)拔钎:拔钎时注意垂直上拔,防止钎杆变形。
4. 安全措施(1)施工人员必须穿戴好安全防护用品,确保人身安全。
(2)施工现场应设置警示标志,提醒施工人员注意安全。
(3)机械操作人员必须持证上岗,严格按照操作规程进行操作。
(4)施工现场应配备消防器材,确保消防安全。
(5)施工过程中,加强现场巡查,及时发现并消除安全隐患。
5. 应急措施(1)发生安全事故时,立即停止施工,组织人员进行救援。
(2)根据事故性质,启动应急预案,采取相应措施。
(3)事故发生后,立即上报相关部门,做好事故调查和处理工作。
四、交底要求1. 施工人员要认真听取交底内容,确保理解并掌握安全操作规程。
2. 施工管理人员要加强对施工现场的巡查,确保施工安全。
3. 监理人员要严格按照规范要求,对施工过程进行监督检查。
4. 施工单位应定期组织安全教育培训,提高施工人员的安全意识。
五、交底人(具体姓名)六、接受人(具体姓名)七、交底日期(具体日期)八、备注本交底内容仅供参考,具体施工过程应根据实际情况进行调整。
一、交底目的为确保钎探机在施工过程中的安全使用,预防事故发生,提高施工效率,特制定本技术交底。
二、适用范围本交底适用于所有使用钎探机的施工人员。
三、钎探机简介钎探机是一种用于地基探测的机械设备,主要用于打孔、取土样、灌砂等作业。
钎探机具有操作简便、效率高、探测准确等优点。
四、安全注意事项1. 操作人员必须经过专业培训,了解钎探机的结构、性能及操作规程。
2. 操作前应检查钎探机各部件是否完好,液压系统、电气系统、机械传动系统等是否正常。
3. 钎探机操作过程中,严禁无关人员靠近或进入危险区域。
4. 钎探机作业前,应确保钎探孔位准确,防止误打孔或伤及地下管线。
5. 作业过程中,严禁使用金属工具敲击钎杆,以防钎杆折断或损坏。
6. 钎探机作业时,应保持作业面整洁,防止泥沙进入液压系统。
7. 钎探机作业过程中,如发现异常情况,应立即停止作业,检查原因并排除故障。
8. 作业结束后,应将钎探机放置在安全位置,切断电源,关闭液压系统。
五、操作规程1. 操作人员应穿戴好个人防护用品,如安全帽、工作服、防护手套等。
2. 启动钎探机前,应确保钎杆垂直,并与钎探孔位对准。
3. 操作过程中,应缓慢加压,防止钎杆突然折断。
4. 作业过程中,应密切观察钎杆进出情况,避免卡住。
5. 钎探机作业过程中,严禁操作人员离开工作岗位。
6. 作业结束后,应及时清理钎探孔,确保施工质量。
六、应急措施1. 钎探机发生故障时,应立即切断电源,关闭液压系统。
2. 如发现钎杆折断,应立即停止作业,防止事故扩大。
3. 如发生触电事故,应立即切断电源,进行急救。
4. 如发生人员受伤,应立即进行救治,并拨打急救电话。
七、培训考核1. 施工单位应对操作人员进行专业培训,考核合格后方可上岗。
2. 定期对操作人员进行安全知识、操作技能的培训和考核。
3. 操作人员应掌握本交底内容,熟悉安全操作规程。
八、总结钎探机在施工过程中具有重要作用,操作人员应严格按照本交底执行,确保施工安全。

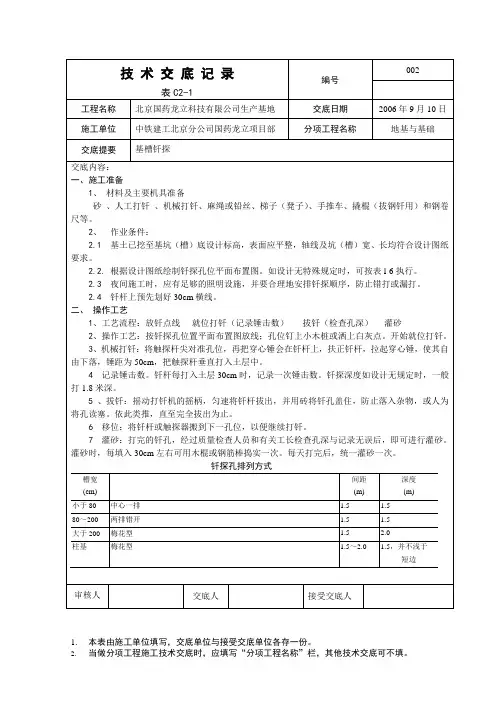

表C2-04 技术交底记录编号:交底内容:1.施工准备1.1.材料及主要机具:砂:一般中砂。
机械扦探机2台。
1.2.作业条件:1.2.1.基土已挖至基坑底设计标高,表面应平整,坑宽、长均符合设计图纸要求。
1.2.2.根据设计图纸绘制钎探孔位平面布置图(详见附图)。
1.2.3.夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。
1.2.4.钎杆上预先划好30cm横线,用红油漆标出。
1.2.5.钎探机已安装到位,并能正常使用。
2.操作工艺2.1.工艺流程:放钎点线就位打钎拔钎灌砂记录锤击数检查孔深2.2.按钎探孔位置平面布置图(附后)放线;孔位洒上白灰点。
白灰点按照1.5米间距、梅花形布置。
2.3.机械打钎:在打钎之前每个孔位附近放一块页岩砖并在砖上标明相应孔位的编号,然后将钎探杆尖对准孔位,扶正钎杆,按下开关,拉起穿心锤,使其自由下落,锤距为50cm,把钎探杆垂直打入土层中。
2.4.记录锤击数。
钎杆每打入土层30cm时,记录一次锤击数。
钎探深度为2.1m,共7步。
记录由专人负责填写,交接班要向接班人员交底记录方法。
记录应实事求是,不能弄虚作假。
钎探机操作人员与记录人员要配合默契,待记录人员准备好后,操作人员方可进行打钎。
2.5.拔钎:机械拔钎。
拔钎后将孔位附近相应编号的页岩砖覆盖于孔位之上。
2.6.移位:将钎探机移动到下一孔位,以便继续打钎。
2.7.灌砂:在打完钎孔,每个钎探孔经过质量检查人员和工长检查孔深与记录无误后并经过相关部门验槽合格后对所有孔位进行一次性灌中砂。
灌砂时,每填入30cm左右可用钢筋棒捣实一次。
2.8.整理记录:按钎孔顺序编号,将锤击数填入统一表格内。
字迹要清楚,再经过打钎人员和技术员签字后归档。
(收集整理由栋号长负责)3.质量标准3.1.保证项目:钎探深度必须符合要求,锤击数记录准确,不得作假。
3.2.基本项目:钎位基本准确,探孔不得遗漏。
钎孔灌砂应密应。
三、地基钎探为确保地基土的均匀、密实性实施地基钎探,土方开挖到距基底500mm 时留为保护土层,待钎探验槽完成后,由人工清槽。
本工程基础面积将近20000cm2,因考虑到单层面积大,所以验槽分次验收,人工清槽、钎探的顺序也相应配合验槽顺序。
1.施工准备(1)人工清槽①主要机具准备:平锹、铲、小推车、卷尺、小白线、钢筋棍等。
②施工条件:基坑边坡支护验收完毕。
机械开挖剩最后一步。
利用水准仪和塔尺将标高引测到坑底,在坑底钉桩(在坑底每3m 左右钉一根钢筋棍,用红油漆做出标记),做出50cm 标高控制线,以此为依据,进行人工清槽。
(2)钎探①主要机具准备:钎探机15 台,撬棍,钢卷尺。
②主要材料:中砂。
45③施工条件:基槽按设计要求的标高、尺寸等开挖到位,基土的表面平整度、边坡检查合格。
钎杆上划好刻度线(300mm 一档)。
2.工艺流程(1)人工清槽机械开挖的最后一步,200mm 厚土层由人工配合挖掘机清挖→基土钎探、验槽(2)钎探确定打钎顺序→就位打钎→拔钎盖孔→移位→整理记录↓↓记录锤击数检查孔深→灌砂3.施工工艺(1)人工清槽①基土钎探前后的两次人工清槽,均须利用水准仪和塔尺将标高引测到坑底,在坑底钉桩(在坑底每3m 左右钉一根钢筋棍,用红油漆做出标记),做出50cm 标高控制线,以此为依据,进行人工清槽。
②大面清理完毕后,放出集水坑边坡线,经项目测量人员复核后人工配合小型挖掘机开挖。
③500mm 厚土层由人工配合挖掘机(最后一步机械开挖)边挖边清至基钎探标高。
挖掘机边挖边退,最后从出土边坡将土运出。
④挖至规定标高,平整完毕后,即可进行验槽。
⑤验槽完毕后,将预留的100mm 厚土层人工清挖至基底标高。
⑥基槽清挖过程中表面标高用水准仪检查,保证平整。
(2)钎探①根据现场实际绘制钎探孔位平面布置图,间距1.5m,成梅花状布置。
②测量放线:根据钎探孔位平面布置图放线,在孔位上撒上白灰点。
③打钎:将钎尖对准孔位,扶正钎杆,拉起穿心锤,使其自由下落,落距500mm,将钎垂直打入土层中。
