悬挑式脚手架验收表一、项目基本信息项目名称项目地点负责单位施工单位监理单位二、验收依据•《建筑施工安全规范》GB5-1988•《悬挑式脚手架》GB/T11781-2000•《建筑施工安全技术规程》JGJT328-2019三、验收人员•验收人员:__________•监理人员:__________•施工单位代表:__________四、验收时间•验收时间:__________五、验收内容1. 脚手架搭设是否符合要求检查项目是否符合要求悬挑式脚手架的基础是否牢固,承重能力是否合格是 / 否悬挑式脚手架钢管规格、钢板尺寸和悬挑长度是否符合是 / 否求要求脚手架搭设是否标准,悬挂件和吊卡是否牢固可靠是 / 否端头扣件、悬挂点板卡等是否完好无损是 / 否是 / 否悬挂脚手架的受力梁材料尺寸、截面形状和间距是否满足要求悬挂脚手架是否符合规定的悬挂标高要求是 / 否悬挂脚手架单一个体的安全系数是否符合标准是 / 否2. 脚手架表面及周边是否存在安全隐患检查项目是否存在安全隐患脚手架周边是否有障碍物是 / 否脚手架表面是否有松动、破损、锈蚀等现象是 / 否脚手架是否有倾斜、下沉、断开等现象是 / 否脚手架是否有渗漏、漏水等现象是 / 否3. 人员安全防护措施是否符合要求检查项目是否符合要求工人是否佩戴安全帽、安全带等防护用品是 / 否是 / 否工人是否在脚手架内用电及挂置设备安装情况是否符合要求求职业健康检查结果是否符合要求是 / 否4. 使用人员是否经过培训及持证上岗检查项目是否符合要求其他操作人员是否进行了安全作业培训是 / 否其他操作人员是否持有相应的操作证是 / 否六、验收结果验收结论验收意见合格不合格七、不合格项处理意见不合格项目处理措施责任单位处理期限八、验收人员签字验收人员签字:__________监理人员签字:__________施工单位代表签字:__________。
悬挑式脚手架验收表脚手架安全三层防护是什么意思?脚手架工程一脚手架方案选择1、选择原则(1)工期的要求及施工组织安排情况;(2)工程的结构形式及高度情况;(3)架体的结构选型,力求做到结构要安全可靠,造价经济合理;(4)在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性;(5)选用材料时,力求做到常见通用、可周转利用,便于保养维修;(6)结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;(7)综合以上几点,脚手架的搭设,还必须符合《建筑施工安全检查标准》要求,要符合省文明标化工地的有关标准。
2、架体的选择根据以上原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下脚手架方案:13#、16#、17#楼及商业5#楼、部分地下车库为框架剪力墙高层结构,考虑周材的周转、场地条件以及施工部署的要求,在一层至二层采用双排落地式钢管脚手架,搭设高度9m。
三层至十层、十一层至建筑顶部采用型钢悬挑双排钢管脚手架分段搭设。
3、脚手架材料选择(1)钢管采用48mm×3.5mm焊接钢管,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。
脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。
(2)脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
钢管螺栓拧紧力矩达70N.m时不得破坏。
如使用旧扣件时,扣件必须取样送有相关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满足设计要求后方可在施工中使用。
(3)搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。

悬挑脚手架验收表关键信息项:1、脚手架的搭建位置:____________________________2、脚手架的搭建高度:____________________________3、脚手架的使用期限:____________________________4、验收日期:____________________________5、验收人员:____________________________6、施工单位:____________________________7、监理单位:____________________________1、验收目的11 本协议旨在对悬挑脚手架进行全面、系统的验收,以确保其符合相关安全标准和施工要求,能够安全可靠地投入使用。
2、验收依据21 国家和地方相关的建筑施工安全规范和标准。
22 施工图纸和施工方案中关于悬挑脚手架的设计要求。
3、验收内容31 悬挑梁及锚固311 悬挑梁的选材和规格应符合设计要求,无变形、裂缝等缺陷。
312 锚固点的设置数量、位置和锚固方式应正确,锚固件应牢固可靠。
32 立杆321 立杆的间距、垂直度应符合规定,立杆接头应交错布置。
322 立杆底部应设置可靠的垫板或底座。
33 横杆331 横杆的步距应符合设计,横杆的设置应平整、牢固。
332 横杆的接头应符合规范要求,不得松动。
34 剪刀撑341 剪刀撑的设置应符合规范要求,角度和间距应正确。
342 剪刀撑的杆件连接应牢固,不得有松动现象。
35 脚手板351 脚手板应铺满、铺稳,不得有探头板。
352 脚手板的材质和规格应符合要求,无破损、腐朽等缺陷。
36 防护栏杆361 防护栏杆的高度、间距应符合规定,栏杆应牢固可靠。
362 挡脚板的设置应符合要求,高度不应小于 180mm。
37 安全网371 安全网的规格、材质应符合要求,无破损、孔洞等。
372 安全网的张挂应严密、牢固,不得有脱落现象。
38 连墙件381 连墙件的设置数量、位置和连接方式应符合设计要求。
悬挑式脚手架联合验收记录表
施工单位中建三局一公司工程名称冠亚·国际星城三期
验收时间验收部位
序
检查项目检查标准检查结果号
1、方案按规定审核、审批,超过规定允许高度经专
施工家论证;
一
2、脚手架搭设与方案是否一致
方案
3、有专项安全技术交底
1、预埋环位置准确,锚固环是否按规范设置三道
2、悬挑梁规格、尺寸符合要求,固定、安装牢固
悬挑
二3、悬挑梁固定端长度是否符合倍
钢梁
4、斜拉钢丝绳规格、紧固程度、上层挂点是否符合
要求
1、立杆底部是否与钢梁连接柱固定
架体
2、剪刀撑应沿架体高度连续设置,角度符合要求
三
稳定
3、连墙件是否按照方案要求设置
1、扫地杆是否符合要求
架体2、立杆间距、步距设置是否符合要求
四
搭设3、小横杆设置是否符合要求
4、钢筋网片全数铺设并绑扎牢固
1、底部封闭是否牢固、可靠
架体
2、安全网是否挂设严密
五
防护
3、水平网是否按要求挂设
1、架体上垃圾是否清理
六荷载
2、封闭层垃圾是否清理
使用单位验收意见:
负责人:
验收结论监理单位验收意见:
负责人:。

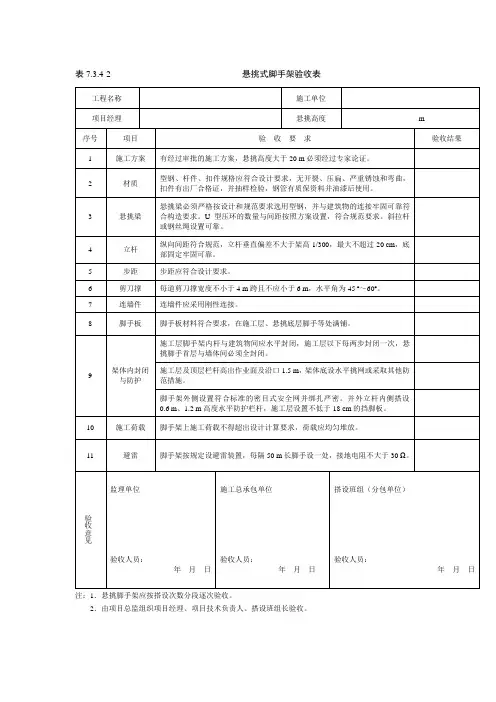

悬挑脚手架验收表.工程名称贵阳高新区黎阳大厦施工单位中国建筑第四工程局预有限公司项目负责人刘大林分包单位贵州俊业恒久建筑劳务有限公司分包负责人李险峰施工执行标准及编号验收部位:搭设高度:m 材质型号序号检查项目检查内容与要求实测实量实查验收结果一施工方案搭设单位应取得脚手架搭设资质,架子工持证上岗脚手架搭设前必须编制施工组织设计,审批手续完备二悬挑梁及锚固悬挑梁材质、规格、悬挑和锚固长度应符合方案要求,悬挑梁与结构应采用刚性框架和刚性节点连接三剪刀撑与连墙杆沿脚手架高度同步、连续设置,水平夹角为45°-60°,并与其他杆件交接处扣牢,搭接长度有效距大于1米,使用三只以上旋转扣件采用刚性拉接、拉杆具有抗拉抗压强度,符合方案要求四立杆和横杆立杆插入悬挑梁上焊接的短钢筋内,并搭设扫地杆,纵向间距应符合方案要求,立杆垂直偏差不大于架高1/300,大小横杆杆直、挠度符合规范标准五脚手板与防护栏杆施工满铺脚手板,其材质符合要求脚手板对接接头外伸长度130-150mm,脚手板搭接接头长度应大于200mm,脚手固定可靠脚手架施工层搭设不低于1.2m高的防护栏杆和180mm的挡脚板,并用密目安全网防护六材质脚手架材质符合方案或计算书中要求禁止钢木(竹)混搭材质(钢管及扣件)有出厂质量合格证使用的钢管无裂纹、弯曲、压扁、锈蚀悬挑脚手架验收表(续表)序号检查项目检查内容与要求实测实量实查验收结果七架体安全防护脚手架外立杆内侧满挂密目式安全网封闭施工层脚手架内立杆与建筑物之间用平网或其他措施防护,并符合方案要求八荷载荷载符合方案要求,架体上材料堆放均匀,无集中荷载九扣件力矩扣件紧固力矩不应小于40N.m,且不应大于65N.m验收结论:年月日搭设人员安全部施工部质量部技术部监理单位:。
