隧道施工工艺
- 格式:docx
- 大小:21.54 KB
- 文档页数:10
隧道施⼯的六种施⼯⼯艺1、全断⾯开挖法全断⾯开挖法就是按照设计轮廓⼀次爆破成形,然后修建衬砌的施⼯⽅法。
适⽤条件:(1)I~IV级围岩,在⽤于Ⅳ级围岩时,围岩应具备从全断⾯开挖到初期⽀护前这段时间内,保持其⾃⾝稳定的条件。
(2)有钻孔台车或⾃制作业台架及⾼效率装运机械设备。
(3)隧道长度或施⼯区段长度不宜太短,根据经验⼀般不应⼩于lkm,否则采⽤⼤型机械化施⼯,其经济性较差。
向左转|向右转全断⾯开挖法隧道机械化施⼯,有三条主要作业线:开挖作业线:钻孔台车、装药台车、装载机配合⾃卸汽车(⽆轨运输)、装渣机配合矿车及电瓶车或内燃机车(有轨运输)。
锚喷作业线:混凝⼟喷射机、混凝⼟喷射机械⼿、锚喷作业平台、进料运输设备及锚杆灌浆设备。
模筑衬砌作业线:混凝⼟拌和机具、混凝⼟输送车及输送泵、防⽔层作业平台、衬砌钢模台车。
全断⾯法施⼯特点:(1)开挖断⾯与作业空间⼤、⼲扰⼩;(2)有条件充分使⽤机械,减少⼈⼒;(3)⼯序少,便于施⼯组织与管理,改善劳动条件;(4)开挖⼀次成形,对围岩扰动少,有利于围岩稳定。
2、台阶法施⼯台阶法是先开挖上半断⾯,待开挖⾄⼀定长度后同时开挖下半断⾯,上、下半断⾯同时并进的施⼯⽅法;按台阶长短有长台阶、短台阶和超短台阶三种。
近年由于⼤断⾯隧道的设计,⼜有三台阶临时仰拱法,甚⾄多台阶法。
向左转|向右转台阶法施⼯向左转|向右转台阶法施⼯⾄于施⼯中究竟应采⽤何种台阶法,要根据以下两个条件来决定:(1)初期⽀护形成闭合断⾯的时间要求,围岩越差,闭合时间要求越短;(2)上断⾯施⼯所⽤的开挖、⽀护、出碴等机械设备施⼯场地⼤⼩的要求。
在软弱围岩中应以前⼀条为主,兼顾后者,确保施⼯安全。
在围岩条件较好时,主要是考虑如何更好的发挥机械效率,保证施⼯的经济性,故只要考虑后⼀条件。
台阶开挖法的优缺点:台阶开挖法可以有⾜够的⼯作空间和相当的施⼯速度。
但上、下部作业有⼲扰;台阶开挖虽增加对围岩的扰动次数,但台阶有利于开挖⾯的稳定。
隧道建设中的隧道建设新工艺有哪些在现代交通和基础设施建设中,隧道工程扮演着至关重要的角色。
随着科技的不断进步,隧道建设领域也涌现出了一系列新工艺,为提高隧道建设的效率、质量和安全性提供了有力支持。
一、盾构法盾构法是一种较为先进的隧道施工工艺。
它通过使用盾构机进行挖掘和衬砌施工。
盾构机就像一个巨大的“钢铁蚯蚓”,前端有旋转的刀盘用于切削岩土,同时在机身内部进行衬砌的安装。
这种工艺具有施工速度快、对周围环境影响小等优点。
例如在城市地铁隧道建设中,盾构法能够在不影响地面交通和建筑物的情况下,快速完成隧道的挖掘。
二、TBM 法(Tunnel Boring Machine)TBM 法即隧道掘进机法,也是一种全机械化的隧道施工方法。
与盾构法不同的是,TBM 更适用于硬岩地质条件。
它的刀具能够高效地破碎坚硬的岩石,同时推进机构将机器向前推进。
TBM 法在长大隧道的建设中优势明显,能够大大提高施工效率,并且施工质量较为稳定。
三、新奥法(New Austrian Tunneling Method)新奥法强调充分利用围岩自身的承载能力,通过适时的支护和监控量测来指导施工。
在施工过程中,先进行初步的支护,让围岩在一定程度上变形,以释放部分应力,然后再根据监测数据进行加强支护。
这种方法能够有效地控制隧道变形,保证施工安全,同时降低工程造价。
四、钻爆法的改进传统的钻爆法在隧道建设中应用广泛,但也在不断改进。
例如采用先进的爆破技术,如光面爆破和预裂爆破,能够减少对围岩的扰动,使隧道轮廓更加规整,减少超挖和欠挖现象。
同时,在钻孔设备和爆破器材方面也不断更新,提高了施工效率和精度。
五、预制拼装技术在隧道衬砌施工中,预制拼装技术逐渐得到应用。
事先在工厂制作好衬砌构件,然后运输到施工现场进行拼装。
这种方法可以提高衬砌的质量和施工速度,减少现场作业时间,同时有利于控制施工质量。
六、信息化施工管理利用先进的信息技术,如 BIM(建筑信息模型)、GIS(地理信息系统)等,对隧道施工进行全过程的信息化管理。
隧道工程施工工艺•简介:隧道工程施工工艺.要紧内容包含:总体方案(施工原则;施工布置;总体方案);隧道施工测量操纵(地表平面操纵;洞口联系测量;测量方法及措施;隧道贯穿误差的调整);洞口工程等.一、总体方案(一)施工原则使用大型施工机械配套施工,开挖出渣机械配套作业线、初期支护砼机械配套作业线与二次衬砌砼施工作业线相配合一条龙作业。
软弱围岩坚持“短进尺、弱(不)爆破、快封闭、强支护、紧衬砌”的原则,开挖后仰拱及时跟上封闭成环。
施工中进行超前地质预报,使用先进的量测探测技术对围岩提早做出推断,拟定相应的施工方案。
(二)施工布置隧道根据施工现场场面状况,使用单向掘进,隧道进口布置一个隧道专业机械化施工队。
洞内施工开挖、出渣初期支护与二次衬砌模筑砼平行作业。
隧道路面待贯穿后从洞口反向施工。
根据地形地貌及工期要求,本隧道不设施工支洞。
(三)总体方案二、隧道施工测量操纵为保证隧道贯穿精度,拟定如下测量操纵方案:1、地表平面操纵(1)为保证洞口投点的相对精度,平面操纵网根据设计提供的操纵点与实地地形情况布设精密操纵网,并保证洞口邻近有二个或者二个以上的精密操纵网点。
(2)地表操纵网通过多次复测,复测无误后方可引线进洞的测量工作。
2、洞口联系测量为保证地面操纵测量精度很好地传递到洞内,使用如下洞口操纵测量方案:(1)在洞口仰坡完成及洞口施工至设计标高后,在洞口埋设二个稳固的导线操纵点。
(2)洞口邻近在基础稳固处埋设2~4个水准点,与地表水准操纵网级网观测及平差计算,以便于隧道进洞水准测量。
3、测量方法及措施(1)地表平面操纵测量选用全站仪施测,建立四等导线操纵网,并把隧道中线与横向轴线纳入操纵网内以保证放样精度。
(2)高程操纵按四等网施测,用自动按平水准仪施测,精度至毫米。
(3)洞内操纵测量与地表操纵测量按同等精度建网,施工中线测量使用全站仪。
(4)具体要点:A、项目部测量组负责地表平面操纵测量、高程操纵测量与洞内引线操纵测量,提供正确的进洞方位与高程点。
隧道主要施工工艺隧道是工程领域中常用的建筑结构,用于连接两个地理位置相隔较远的区域。
隧道的施工涉及到多种工艺和技术,下面将介绍隧道主要的施工工艺。
1. 隧道勘察与设计隧道的施工前,需要进行详细的勘察与设计工作。
勘察工作包括地质勘察和水文勘察,以了解地下的地质条件和水文情况。
设计工作包括隧道的几何设计、结构设计、防水设计等,并确定施工方法与工序。
2. 隧道掘进隧道掘进是隧道施工的核心工艺,可以分为常规掘进和非常规掘进两种方法。
常规掘进方法包括爆破法、顶管法和盾构法。
爆破法是最常用的传统方法,通过在隧道内布置炸药,并进行爆破,使岩石破碎,然后使用机械设备进行清理。
顶管法是将隧道开挖的压力传递到地表,通过顶管进行支护和加固,然后再进行开挖。
盾构法是在地表或地下预制好隧道衬砌,然后通过盾构机推进。
非常规掘进方法主要包括冻结法和液压压裂法。
冻结法通过给地下的土壤或岩石注入低温冷却剂,使其冻结,然后进行开挖。
液压压裂法则是通过将高压水或液态混凝土注入地下,使岩石破裂,然后再进行清理和加固。
3. 隧道支护与衬砌隧道掘进后,需要进行支护与衬砌工作,以保证隧道的安全和稳定。
常用的隧道支护工艺包括钢拱架、喷射混凝土和锚杆锚固等。
钢拱架是将钢材组成的拱架搭建在隧道内部,起到支撑作用。
喷射混凝土是通过喷射机将混凝土喷涂在隧道内壁,形成一层牢固的衬砌。
锚杆锚固是在隧道内预埋锚杆,并通过锚固材料固定在岩石或土壤中,以增强隧道的稳定性。
4. 隧道通风与照明隧道施工完成后,还需要进行通风与照明工作,以确保隧道内的空气质量和照明条件。
通风工艺包括自然通风和强制通风两种方式。
自然通风是通过设置入口和出口,利用气流的自然对流进行通风。
强制通风则是通过安装通风设备,如通风机和风机,来主动引导和控制气流,保证隧道内的空气流通。
照明工艺主要是在隧道内安装合适的照明设备,以提供足够的照度和照明效果。
5. 隧道排水与防水隧道施工完成后,还需要进行排水与防水工作,以保证隧道干燥和防止水体渗入。

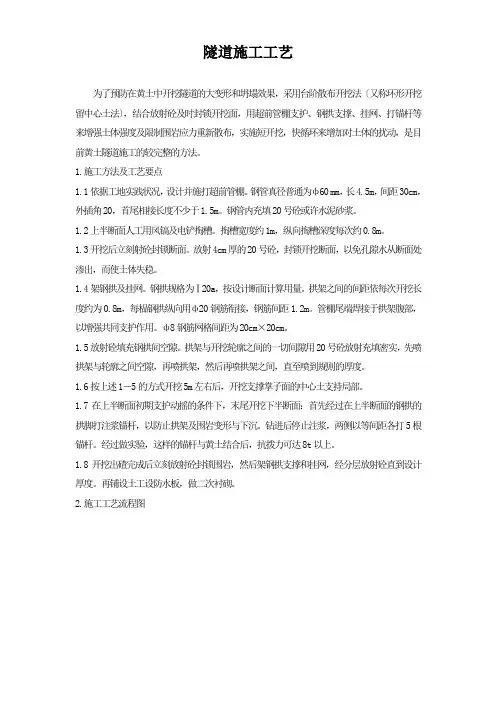

隧道施工工艺为了预防在黄土中开挖隧道的大变形和坍塌效果,采用台阶散布开挖法〔又称环形开挖留中心土法〕,结合放射砼及时封锁开挖面,用超前管棚支护、钢拱支撑、挂网、打锚杆等来增强土体强度及限制围岩应力重新散布,实施短开挖,快循环来增加对土体的扰动,是目前黄土隧道施工的较完整的方法。
1.施工方法及工艺要点1.1依据工地实践状况,设计并施打超前管棚。
钢管真径普通为ф60 mm,长4.5m,间距30cm,外插角20,首尾相接长度不少于1.5m。
钢管内充填20号砼或许水泥砂浆。
1.2上半断面人工用风镐及电铲掏槽。
掏槽宽度约1m,纵向掏槽深度每次约0.8m。
1.3开挖后立刻射砼封锁断面。
放射4cm厚的20号砼,封锁开挖断面,以免孔隙水从断面处渗出,而使土体失稳。
1.4架钢拱及挂网。
钢拱规格为Ⅰ20a,按设计断面计算用量。
拱架之间的间距依每次开挖长度约为0.8m,每榀钢拱纵向用ф20钢筋衔接,钢筋间距1.2m。
管棚尾端焊接于拱架腹部,以增强共同支护作用。
ф8钢筋网格间距为20cm×20cm。
1.5放射砼填充钢拱间空隙。
拱架与开挖轮廓之间的一切间隙用20号砼放射充填密实,先喷拱架与轮廓之间空隙,再喷拱架,然后再喷拱架之间,直至喷到规则的厚度。
1.6按上述1-5的方式开挖5m左右后,开挖支撑掌子面的中心土支持局部。
1.7在上半断面初期支护动摇的条件下,末尾开挖下半断面:首先经过在上半断面的钢拱的拱脚打注浆锚杆,以防止拱架及围岩变形与下沉。
钻进后停止注浆,两侧以等间距各打5根锚杆。
经过做实验,这样的锚杆与黄土结合后,抗拨力可达8t以上。
1.8开挖出碴完成后立刻放射砼封锁围岩,然后架钢拱支撑和挂网,经分层放射砼直到设计厚度。
再铺设土工设防水板,做二次衬砌。
2.施工工艺流程图3.休息力组织及进度目的管棚及锚杆装置3-5人开挖工8-12人喷砼13人架钢拱及挂网8人出碴10人砼衬砌16人管棚、锚杆、钢拱制造4人在砂粘土层无渗水时,采用每循环1.0m 进尺,月进度可达成洞36m以上。
隧道施工工艺流程隧道施工是一项复杂而又精密的工程,需要经过严密的规划和精细的施工工艺流程。
隧道施工工艺流程包括前期准备、隧道开挖、支护、衬砌、通风、排水等多个环节,下面我们就来详细介绍一下隧道施工工艺流程。
一、前期准备。
1.方案设计,在进行隧道施工之前,需要根据工程的具体情况进行方案设计,包括隧道的位置、长度、深度、断面形状等。
设计方案需要满足工程的需求,同时要考虑到施工的可行性和安全性。
2.勘察设计,在确定了隧道的方案设计之后,需要对工程的具体地质情况进行勘察,包括地质构造、地层情况、地下水情况等。
根据勘察结果,可以确定隧道的具体开挖方案和支护措施。
3.材料准备,在进行隧道施工之前,需要准备好施工所需的各种材料,包括钢筋、混凝土、支护材料、通风设备等。
二、隧道开挖。
1.机械设备,隧道开挖通常采用钻爆法或者盾构法,需要配备相应的机械设备,包括钻机、挖掘机、装载机、卡车等。
2.开挖工艺,根据设计方案和勘察结果,确定开挖的具体位置和断面形状,然后采用机械设备进行开挖作业。
在开挖过程中,需要不断地进行地质勘察和监测,及时发现地质变化和地下水情况。
三、支护。
1.支护材料,在隧道开挖过程中,需要对开挖的隧道进行支护,以防止地质灾害的发生。
支护材料包括钢支撑、混凝土衬砌、锚杆等。
2.支护工艺,根据地质情况和隧道的具体情况,确定支护的具体方案和材料,然后进行支护作业。
支护工艺需要严格按照设计要求进行,确保支护的牢固和安全。
四、衬砌。
1.衬砌材料,隧道的衬砌通常采用混凝土进行,需要准备好混凝土原材料和施工设备。
2.衬砌工艺,在进行隧道衬砌之前,需要对隧道进行清理和处理,然后根据设计要求进行混凝土浇筑。
衬砌工艺需要严格按照设计要求进行,确保衬砌的牢固和平整。
五、通风。
1.通风设备,隧道施工过程中,需要配备通风设备,以保障施工人员的安全和施工环境的通风换气。
2.通风工艺,根据隧道的具体情况和施工环境,确定通风设备的具体位置和通风方案,然后进行通风设备的安装和调试。
隧道施工工艺详解开挖与支护工艺隧道工程是建设中的一种特殊工程,其施工过程需要经历多个工艺环节。
其中,开挖与支护是隧道施工的核心环节之一。
本文将详细介绍隧道施工过程中的开挖与支护工艺,并说明其具体步骤与实施方法。
一、开挖工艺1. 地勘阶段在开挖施工前,首先进行地质勘探与地下水勘探,确定地质情况、地下水位等关键参数,为后续的施工做好准备。
2. 表面预处理在正式开挖工作之前,需要对地表进行预处理。
这一过程包括清理和平整地表,以及搭建围挡防止泥石流、山体滑坡等自然灾害的发生。
3. 开挖方法根据具体情况,选择合适的开挖方法。
常见的开挖方法包括爆破法、机械法和掘进法。
爆破法适用于岩层较硬的情况,机械法适用于岩层松软或者含有可破碎物的情况,掘进法适用于地下水位较高的情况。
4. 过程控制在开挖过程中,需要进行合理的过程控制。
这包括对进度、质量和安全的控制。
同时,还需要定期对隧道周围地表和地下水位进行监测,确保施工过程中不发生严重的地下水渗漏或者地表塌陷等问题。
二、支护工艺1. 前期支护隧道开挖后,需要进行前期支护。
这一工艺包括喷射混凝土衬砌、锚喷支护和钢支撑等措施。
前期支护的目的是在保护隧道初次开挖的同时,控制松弛带的产生,减轻隧道周围地层的变形和破坏。
2. 中期支护随着隧道的进一步开挖,进行中期支护。
这一工艺包括喷射混凝土衬砌、钢支撑和锚固等工艺。
中期支护的目的是加强隧道的稳定性,防止地层松散和水土流失等问题的发生。
3. 后期支护在隧道开挖完成后,进行后期支护。
这一工艺包括衬砌加固、加设隧道排水系统、维护支护结构等工作。
后期支护的目的是增强隧道的耐久性和安全性,确保隧道的长期使用。
三、工艺配套设施为确保开挖与支护工艺的顺利实施,在施工过程中还需要建设一系列的工艺配套设施。
这些设施包括隧道施工设备、排水系统、通风设备等。
这些设施的建设将为开挖与支护工艺提供良好的工作环境和施工条件。
综上所述,隧道施工工艺详解开挖与支护工艺是隧道工程中的重要环节。
隧道工程施工方法及工艺隧道工程是一项复杂而重要的建筑工程,涉及到交通运输、地下设施以及城市规划等多个领域。
为了确保隧道工程施工的安全和高效,必须采用合适的施工方法和工艺。
本文将介绍一些常用的隧道工程施工方法及工艺。
一、开挖方法1. 盾构法:盾构法是目前隧道工程中最常用的开挖方法之一。
它采用隧道掘进机来完成隧道的开挖工作,具有施工速度快、安全性高、对环境干扰小等优点。
2. 掘进法:掘进法是传统的开挖方法之一。
它采用人工或机械设备进行开挖,适用于较小规模或地质条件较好的隧道工程。
掘进法的施工周期较长,但使用成本相对较低。
3. 爆破法:爆破法是在地质条件复杂且存在坚硬岩石的情况下采用的一种开挖方法。
它通过爆炸来破坏岩石,然后再进行清理和修整。
由于爆破法对周围环境和设备有一定的影响,因此需要严格控制爆炸参数。
二、支护工艺1. 隧道衬砌:隧道衬砌是用于保护隧道结构及增强其稳定性的重要工艺。
常见的隧道衬砌材料包括混凝土、钢板和纤维增强复合材料等。
在施工过程中,应根据地质条件和隧道设计要求选择合适的衬砌方法和材料。
2. 土工格栅:土工格栅是隧道支护工程中的一种地基加固材料。
它采用网格状结构,能够有效分散土体的应力,提高土体的强度和稳定性。
土工格栅也可以在隧道施工过程中用作土质支护或隔离层。
3. 预应力锚杆:预应力锚杆是一种用于加固隧道的支护材料。
它通过在锚固段施加预应力,使锚杆与围岩形成紧密的连接,提高隧道结构的稳定性和承载能力。
三、施工管理1. 安全管理:在隧道工程施工过程中,安全管理是至关重要的环节。
施工单位应制定详细的安全管理方案,并确保施工人员经过相关培训和持证上岗。
同时,应配备合适的安全设施和设备,确保施工现场的安全。
2. 质量管理:质量管理是保证隧道工程施工质量的关键。
施工单位应建立严格的质量控制体系,对施工过程中的各个环节进行监控和检测,确保施工质量符合设计要求。
3. 进度管理:隧道工程通常具有较长的施工周期,因此进度管理是必不可少的。
隧道施工工艺隧道施工工艺隧道施工是一项复杂的工程,需要采用多种不同的工艺和技术。
下面将介绍隧道施工的主要工艺。
1. 隧道掘进隧道掘进是隧道施工的核心部分,也是最具挑战性的部分。
主要有以下几种方式:(1)盾构法:盾构机是一种大型机械设备,能够在地下钻探和挖掘隧道。
它由一个圆形的钢筒和推进系统组成,可在地下推进并同时进行土方开挖、支护和衬砌等作业。
(2)爆破法:爆破法是一种传统的隧道掘进方式。
它通过在地下埋放炸药,并引爆进行土方开挖。
(3)TBM法:TBM(Tunnel Boring Machine)即为隧道掘进机,它是一种能够在地下进行土方开挖、支护和衬砌等作业的机械设备。
2. 支护与衬砌支护与衬砌是保证隧道安全稳定运行的重要环节。
主要有以下几种方式:(1)预制管片法:预制管片是一种预制混凝土制品,可以用于隧道的衬砌。
它们通常是在工厂中预制成形,然后在隧道中拼装安装。
(2)钢拱架法:钢拱架是一种用于支撑隧道的钢结构。
它们通常是在地面上组装好,然后通过升降机或滑轮吊装到隧道内部。
(3)喷射混凝土法:喷射混凝土法是一种将混凝土通过高压泵送到隧道壁面上的技术。
这种技术可以快速、高效地进行支护和衬砌。
3. 排水与通风排水与通风是保证隧道安全稳定运行的重要环节。
主要有以下几种方式:(1)排水系统:排水系统可以有效地将隧道内的水分排出,保持隧道干燥。
常见的排水系统包括挖掘井、泵站、管网等。
(2)通风系统:通风系统可以有效地将隧道内的污浊空气排出,保持空气清新。
常见的通风系统包括进风口、出风口、管网等。
4. 照明与电力照明与电力是保证隧道安全稳定运行的重要环节。
主要有以下几种方式:(1)照明系统:照明系统可以为隧道提供光线,保持隧道明亮。
常见的照明系统包括LED灯、荧光灯、钠灯等。
(2)电力系统:电力系统可以为隧道提供电力,保证设备正常运行。
常见的电力系统包括变压器、开关柜、配电箱等。
总之,隧道施工工艺是一项复杂的工程,需要采用多种不同的工艺和技术,并且需要进行综合考虑和优化。
隧道内装修工程施工工艺一、施工准备1. 设计准备:根据隧道使用功能、规模、地质条件、交通组织、安全、环保、经济等要求,结合现场实际情况,制定合理的隧道内装修设计方案。
2. 材料准备:根据设计要求,选择符合隧道内装修标准的材料,并进行性能检测和质量验收。
3. 施工设备准备:根据施工需求,配置相应的施工设备,包括机械设备、工具、仪器等。
4. 施工人员准备:组织具有相关专业技能和经验的施工人员,并进行技术培训和安全教育。
二、施工工艺1. 隧道内墙面装修:(1)基层处理:对隧道内墙面进行清理、平整、打磨,确保基层牢固、平整、干净。
(2)防水处理:针对隧道内墙面进行防水处理,提高墙面的防水性能。
(3)抹灰施工:按照设计要求,分层抹灰,确保墙面平整、坚实。
(4)装饰层施工:在抹灰层上进行装饰层施工,如涂料、壁纸、瓷砖等,根据设计要求选择合适的施工方法。
2. 隧道内顶面装修:(1)基层处理:对隧道内顶面进行清理、平整、打磨,确保基层牢固、平整、干净。
(2)防火、防潮处理:针对隧道内顶面进行防火、防潮处理,提高顶面的防火、防潮性能。
(3)抹灰施工:按照设计要求,分层抹灰,确保顶面平整、坚实。
(4)装饰层施工:在抹灰层上进行装饰层施工,如涂料、吊顶等,根据设计要求选择合适的施工方法。
3. 隧道内地面装修:(1)基层处理:对隧道内地面进行清理、平整、打磨,确保基层牢固、平整、干净。
(2)防滑、耐磨处理:针对隧道内地面进行防滑、耐磨处理,提高地面的防滑、耐磨性能。
(3)铺设找平层:按照设计要求,铺设找平层,确保地面平整。
(4)铺设面层:在找平层上铺设面层,如瓷砖、大理石、环氧地坪等,根据设计要求选择合适的施工方法。
4. 隧道内设施安装:(1)给排水系统:按照设计要求,安装给排水管道、阀门等设施。
(2)供电系统:按照设计要求,安装电缆、配电箱、开关等设施。
(3)照明系统:按照设计要求,安装照明设备、线路等设施。
(4)通风空调系统:按照设计要求,安装通风空调设备、管道等设施。
第一章洞口段施工工艺1.1 洞口段施工方法1、施工工艺流程洞口工程施工工艺流程图2、洞口边、仰坡刷坡及支护(1)首先按设计图放出边、仰坡开挖轮廓线,然后清表,做好洞顶截水天沟,以防地表水冲刷边、仰坡,导致边仰坡失稳坍塌。
截水天沟在开挖线5米外,结合现场地形修建,施工时首先将沟底虚土清理干净,然后施作砌体,坡面顺畅、不漏水。
依征地红线范围开挖截水沟截水沟施工(2)隧道左、右洞边、仰坡开挖自上而下逐段分层开挖,分层厚度2~3m,边坡开挖时预留20~30cm厚用人工刷坡。
当开挖至隧道拱顶下1米的高度时,停止开挖,修筑平台,以方便大管棚施工。
边仰坡开挖边仰坡砂浆钻孔(3)边仰坡防护采用砂浆锚杆+钢筋网+喷混凝土的喷锚防护方式进行防护。
边仰坡喷射混凝土防护3、套拱施工隧道进出口明洞段石方开挖严格采用自上而下分层开挖法,按“强支护”的原则施工,明洞浅埋段在隧道拱腰以上采用明挖方式施工,开挖后设置钢架混凝土护拱,在护拱保护下进行大管棚施工。
明洞衬砌C20砼套拱隧道中心线100100φ140mm孔口管仰坡防护明洞衬砌设计长度长管棚C20砼套拱单位:cm1#2#3#4#5#6#7#8#9#17#16#15#14#13#12#11#10#洞口施工断面图(1)明洞开挖到洞口位置时,在洞口处预留核心土,其作用为稳定掌子面围岩,并作为套拱装模拱部施工平台,模板均采用木模,模板采用型钢拱架和钢管支架作支撑。
按设计固定好导向管后立模浇筑套拱混凝土。
预留核心土 钢架连接(2)套拱型钢钢架的加工及安装钢架定位钢架连接钢架校正安装导向管安装套拱底模安装套拱边模4、大管棚施工(1)施工工艺流程大管棚施工工艺流程图1)平整作业平台明洞开挖至拱顶下1.5m时,预留核心土作为钻机平台,钻机作业前,平整作业平台。
平台要支撑于稳固的地基上,脚手架连接要牢固、稳定,防止在施钻时钻机产生不均匀下沉、摆动、位移而影响钻孔质量。
钻机要求与已设定好的孔口管方向平行,必须精确核定钻机位置。
隧道开挖施工方法一、全断面施工Ⅱ级围岩整体性较好,采用全断面光面爆破开挖(开挖顺序见I I围岩开挖示意图),锚喷初期支护,采用凿岩机钻孔,Ⅱ级围岩开挖进尺3.5m。
出渣采用装载机或挖掘装载机装渣,采用带废气净化装置的自卸汽车运渣。
全断面液压衬砌钢模台车衬砌。
全断面法施工工艺见“Ⅱ级围岩全断面法施工工艺流程图”。
Ⅱ级围岩全断面法施工工艺流程图二、台阶法施工Ⅲ级围岩采用台阶法开挖,台阶法施工将断面分为上下两部分(见III级围岩开挖示意图)。
上台阶长度30m,下台阶长度为10m,为了保证开挖轮廓圆顺、准确,维护围岩自身承载能力,减少对围岩的扰动,拱部及边墙采用光面爆破。
上台阶断面采用简易工作台架、Y T28风钻钻孔;下台阶断面采用凿岩机钻孔,Ⅲ级围岩开挖进尺3.1m。
采用装载机装渣,自卸汽车运渣。
全断面液压衬砌钢模台车衬砌。
台阶法施工工艺见“台阶法施工工艺流程图”。
台阶法施工工艺流程图三、台阶法施工Ⅳ级围岩采用三台阶法开挖,台阶法施工将断面分为上中下三部分(见Ⅳ级围岩开挖示意图)。
上台阶长度5m,中台阶长度6m,下台阶长度为6m,为了保证开挖轮廓圆顺、准确,维护围岩自身承载能力,减少对围岩的扰动,拱部及边墙采用光面爆破。
上台阶采用简易工作台架、YT28风钻钻孔;Ⅳ级围岩开挖进尺2.1m。
采用挖掘机装渣,自卸汽车运渣。
全断面液压衬砌钢模台车衬砌。
三台阶开挖法施工工艺流程图三、大拱脚台阶法施工V级围岩地段采用大拱脚台阶开挖法施工,尽量采用人工风镐配合长臂挖掘机开挖,侧翻式挖掘机装碴,自卸汽车运输。
必要时采用微振动爆破,YT28风钻钻眼,非电毫秒雷管起爆,每循环进尺0.8m。
附:大拱脚台阶法开挖施工流程图施工工序:1、(1)弱爆破开挖①部。
(2)施作①部台阶周边的初期支护和临时支护,即初喷4cm厚混凝土,铺设钢筋网,架立大拱脚钢架,并设锁脚锚杆。
(3)钻设径向锚杆后复喷混凝土至设计厚度。
2、(1)弱爆破开挖②部。
隧道工程施工工艺及方法
(1)隧道工程施工工艺要求
隧道开挖必须采用光面爆破,光面爆破炮眼残留率要求硬岩达到80%以上,中硬岩达到60%以上,采用凿岩台车钻孔;采用模板台车衬砌,混凝土必须在现场设置混凝土拌合站,按骨料大小区分入口处,按照拌合设计,通过计算机自动生产管理进行拌合生产,并明确混凝土生产所采取的施工措施,混凝土浇筑必须采用泵送混凝土。
对不良地质隧道必须设立超前地质预测预报系统(方法、设备、工艺组织管理)及监控量测系统,并纳入施工工序。
按规范要求进行平面控制测量。
满足一级防水要求,衬砌结构不允许渗水,表面无湿渍。
隧道工程主要分项工程工艺标准及措施见下表。
隧道工程主要分项工程工艺标准及措施表。
隧道洞口施工工艺及施工方法1、施工工艺流程施工准备→被动防护网安装→一级边坡开挖修整→施工平台搭建→钻孔→铺设钢丝网→锚杆、加强筋安装、焊接、→喷播→覆盖土工布→下一级边坡施工→支护完成后喷水养护。
2、主要施工方法(1)施工准备洞口开工前应先完成各项准备工作,施工时不得大开挖而破坏山体稳定。
洞口施工要在雨期前完成,边仰坡防护应与明洞开挖同步进行。
洞门施工前,先做好边坡、仰坡外的截水沟或排水沟,并保持畅通。
(2)洞口及明洞土石方洞口及明洞土石方开挖采取全部明挖法,采用自上而下水平分层开挖,施工机械以挖掘机为主;洞口场地用装载机辅以推土机整平压实;遇坚硬石质地层人工钻眼爆破,采用自卸车运输,弃往指定的弃土场。
为防止仰坡坍塌,施工部分洞身护拱,以确保仰坡稳定,同时为隧道进洞创造条件。
(3)边仰坡施工边仰坡施工同洞口段土石方施工同时进行,按设计坡度一次整修到位,并分层进行边仰坡防护,以防围岩风化,雨水渗透而坍塌。
边仰坡防护采用喷锚挂网,以稳定边仰坡。
刷坡防护到路基面标高。
(4)明洞施工根据地形、地质条件、边坡及仰坡的稳定程度,采用明挖法,然后就地全断面模筑整体式钢筋混凝土衬砌。
明洞开挖前,先做好洞顶排水、防水设施,防止地面水冲刷而导致边坡、仰坡落石、塌方。
土石方开挖自上而下的进行,不得超挖。
边坡开挖需要爆破时,严格控制爆破药量,开挖后立即进行边坡、仰坡防护。
明洞衬砌施工时,拱圈按断面要求制作定型挡头板、外模、骨架、支柱,并采用在模板缝填塞腻子和在挡头板加设斜撑等措施,防止渗漏浆和跑模。
按设计要求绑扎钢筋,经监理工程师检查合格后,方可浇筑混凝土。
浇筑拱圈混凝土时,采用混凝土输送泵连续进行,不得中断。
土方回填采用人工进行。
回填土方时,分层、对称进行,每层厚度不大于30cm,中线两侧回填的高差不大于0.5m。
回填至洞顶后分层满铺填筑。
粘土隔水层上纵向排水沟,按图纸要求尺寸,用浆砌片石砌筑。
拆除拱架,人工填筑时,需待拱顶回填高度达到0.7m以上方可拆除。
隧道施工工艺隧道施工工艺是指在地下或山体内开挖建造隧道的一系列工程技术与方法。
隧道施工工艺的选择和应用对隧道的建造质量、安全性和工期均有重要影响。
下面将介绍隧道施工中常用的几种工艺。
一、盾构法施工工艺盾构法是一种利用盾构机进行开挖与推进的施工工艺。
该工艺适用于软土、砂土和砂质黏土等地层条件,广泛应用于城市地下铁路、水利、道路等隧道工程中。
1. 盾构机预控仓在盾构机进入地下之前,需要进行预控仓的设置。
预控仓位于地上,通过预控仓的操作控制盾构机的施工。
2. 盾构机开挖盾构机在开挖过程中,通过刀盘上的刀具来剥离工作面的土层。
同时,推进机械推动盾构机前进,将开挖的土层运送至施工出口。
3. 后续工序盾构机开挖完成后,需要进行隧道的衬砌施工。
常用的衬砌材料有预制混凝土片、喷射混凝土等。
二、爆破法施工工艺爆破法是一种利用爆破技术进行岩体开挖的施工工艺。
该工艺适用于岩石地层条件,常用于山体隧道、矿山巷道等工程中。
1. 预处理爆破法施工前,需要进行岩体的预处理。
包括预裂缝、预切口等工作,以减少岩石的裂纹扩展范围。
2. 布置装药爆破施工需要在岩体内布置炸药。
炸药的布置要考虑岩体的结构特点,以达到高效开挖的目的。
3. 爆破爆破使用导火线或电火线进行控制,按照设计方案进行爆破。
爆炸后,需要进行次爆破,清理岩体碎片。
4. 补充材料爆破后,需要进行支护和锚杆的施工,以增加隧道的稳定性和安全性。
三、机械法施工工艺机械法是利用钻机、切割机械等进行地层开挖和岩石切割的施工工艺。
该工艺适用于各种地层条件。
1. 钻孔机械法施工首先进行钻孔作业,通过向地层注入泥浆来冷却钻头和排除岩屑。
2. 切割钻孔完成后,使用切割机械进行地层开挖。
切割机械根据地层条件的不同,可选择盘式切割机、链锯切割机等。
3. 支护机械法施工后,需要进行隧道支护工作。
常用的支护材料有钢拱架、钢筋混凝土等。
以上介绍的是隧道施工中常用的几种工艺,根据具体工程情况和隧道类型的不同,工艺的选择与应用也存在差异。
黄土隧道施工工艺工法为了预防在黄土中开挖隧道的大变形和坍塌问题,采用台阶分布开挖法(又称环形开挖留核心土法),结合喷射砼及时封闭开挖面,用超前管棚支护、钢拱支撑、挂网、打锚杆等来加强土体强度及限制围岩应力重新分布,实施短开挖,快循环来减少对土体的扰动,是目前黄土隧道施工的较完整的方法。
1.施工方法及工艺要点1.1根据工地实际情况,设计并施打超前管棚。
钢管真径一般为ф60 mm,长4.5m,间距30cm,外插角20,首尾相接长度不少于1.5m。
钢管内充填20号砼或者水泥砂浆。
1.2上半断面人工用风镐及电铲掏槽。
掏槽宽度约1m,纵向掏槽深度每次约0.8m。
1.3开挖后立即射砼封闭断面。
喷射4cm厚的20号砼,封闭开挖断面,以免孔隙水从断面处渗出,而使土体失稳。
1.4架钢拱及挂网。
钢拱规格为Ⅰ20a,按设计断面计算用量。
拱架之间的间距依每次开挖长度约为0.8m,每榀钢拱纵向用ф20钢筋连接,钢筋间距1.2m。
管棚尾端焊接于拱架腹部,以增强共同支护作用。
ф8钢筋网格间距为20cm×20cm。
1.5喷射砼填充钢拱间空隙。
拱架与开挖轮廓之间的所有间隙用20号砼喷射充填密实,先喷拱架与轮廓之间空隙,再喷拱架,然后再喷拱架之间,直至喷到规定的厚度。
1.6按上述1-5的方式开挖5m左右后,开挖支撑掌子面的核心土支持部分。
1.7在上半断面初期支护稳定的条件下,开始开挖下半断面:首先通过在上半断面的钢拱的拱脚打注浆锚杆,以防止拱架及围岩变形与下沉。
钻进后进行注浆,两侧以等间距各打5根锚杆。
经过做试验,这样的锚杆与黄土结合后,抗拨力可达8t以上。
1.8开挖出碴完成后立即喷射砼封闭围岩,然后架钢拱支撑和挂网,经分层喷射砼直到设计厚度。
再铺设土工布防水板,做二次衬砌。
2.施工工艺流程图3.劳动力组织及进度指标管棚及锚杆安装 3-5人开挖工 8-12人喷砼 13人架钢拱及挂网 8人出碴 10人砼衬砌 16人管棚、锚杆、钢拱制作 4人在砂粘土层无渗水时,采用每循环1.0m 进尺,月进度可达成洞36m以上。
在砂粘土层有渗水及砂层中无渗水时,采用每循环0.8m 进尺,月进度可达成洞30m。
以上。
在砂层有中渗水时,严格控制每循环0.6m 进尺,月进度可达成洞20-26m以上。
4.主要施工机械4.1采用国产WES-12A型煤电钻改制成开挖风镐10台。
4.2自制砼衬砌台车1台。
4.3 PC-200挖掘机2台。
4.4其余如手持风钻(锚杆)、砼喷射机、电焊机、钢筋切割机、砼搅拌机、出碴车辆、装载机、注浆机、空压机、变压器等按常规隧道施工配置。
5.质量控制要点5.1严格控制管棚角度5.2严格喷射砼工艺,按配合比拌制砼料,特别要严格控制外加剂掺量。
新旧砼面要清洗至露出砼的本色,没有泥土或杂物。
分层喷射,以保证喷射砼的质量。
5.3保证立拱质量。
注意螺栓松紧程度和连接筋的焊接质量。
5.4确保钢筋网与围岩紧密相贴,钢筋网必须连接牢固,否则喷射砼时会振动钢筋网,从而降低喷射砼质量。
5.5保证核心土的大小和长度5.6清除拱脚积水与淤泥,通过打拱脚锚杆或扩大拱脚认真加固拱脚,加强纵向联结等,使初期支护与围岩形成完整体系。
5.7尽量单侧落底或双侧交错落底,避免上半断面两侧拱脚同时悬空;控制落底长度,视围岩情况采用1-3m,不大于6m。
5.8减少上、下台阶施工的相互干扰,并及时封闭成环。
5.9找出每道工序的合理施工时间,各工序严格按标定时间进行控制,从而缩短循环作业时间,减少开挖面土体的暴露时间。
5.10及时监控量测围岩,观察拱顶,拱脚的收剑情况,据此调整初期支护参数。
6.安全及环保措施6.1首先做好洞顶、洞门及洞口的防排水系统工程,并妥善处理好陷穴、裂缝,以免地面积水浸蚀洞体周围,造成土体坍塌。
6.2在含有地下水的黄土层施工时,洞内外排水沟应进行铺砌,必要时应配合井点降水等将地下水位降至隧道衬砌底部以下,以保施工顺利进行。
6.3在干燥无水的黄土层中施工,应管理好施工用水,不使废水漫流。
6.4如发现工作面有失稳现象,应及时用喷砼封闭,加设锚杆、架立钢支撑等加强支护。
6.5 施工时要特别注意拱脚与墙脚处断面,如超挖过大,应用浆砌片石回填,如发现该处土体承载力不够,应立即加设锚杆或采取其它措施进行加固。
6.6在开挖与灌筑仰拱前,为防止边墙向内位移,宜加设横梁顶紧。
6.7喷射机所用的压力,一般以不超过0.2Mpa为宜。
6.8若拱部位于砂层时,为防止喷砼层塌落,可用Ф4mm的密钢丝网紧贴开挖面作为固定初喷砼用。
密网用两根Ф8mm,长35cm的锚钉加以固定;也可用2根Ф22mm的环向钢筋将网压紧在开挖面上,以防喷砼时钢丝网脱落。
6.9钻锚杆孔时,宜采用干钻,锚杆采用药包式或早强砂浆式锚杆。
6.10施工中如发现不安全因素时,应暂停开挖,加强临时支护,以便取适应性的工序安排。
黄土隧道施工1、概况隧道分上下行线,上行线长1455m,下行线长1422m,设计为单心圆断面,VI级围岩开挖宽度为13.2m,高度9.5m,横断面面积106.7m2;V级围岩开挖宽度13.1m,高度9.4m,横断面面积101.1m2。
衬砌采用复合式,分两次模筑混凝土,一次衬砌为变截面结构,厚度为50-70cm(VI级围岩段)、45~65cm(V级围岩段),二次衬砌为等截面结构,厚度为35cm。
隧道穿越地层为第四系中更新统冲积老黄土,灰黄、褐黄色,为粉质亚粘土,Ip=9.5,土质均匀,局部较疏松,层理和柱状节理发育,含水量为11%-18%。
山顶为水浇地,隧道洞身土体含水量较大,结构稳定性较差。
洞口浅埋段覆盖层为第四系上更新统风积黄土,层厚 4.6-40m,浅黄色,土质较松散,大孔隙、垂直节理发育,其中自重湿陷性黄土层厚24m,黄土陷穴顺沟发育,呈串珠状。
2、开挖方案遵循“短开挖,强支护,勤量测,紧封闭”的原则,上下行线进出口共4个工作面同时作业,针对不同地质条件采取不同的开挖方法。
洞口VI级围岩浅埋段采用双侧壁导坑先墙后拱法施工。
VI级围岩深埋段及V级围岩采用矿山法正台阶先拱后墙法施工,拱部开挖宽1.8m环形带保留核心土,开挖后即施行一次模筑衬砌,侧墙马口采用四步跳跃法施工,中间4m宽修成斜坡道,以保证上半断面同时施工。
3、V级围岩施工采用正台阶先拱墙、拱部环形法开挖,工作面多,进度快,保留核心土便于支撑,能保证围岩稳定,避免塌方,施工安全。
根据黄土地质特性和施工工期要求,为避免塌方,贯彻短开挖原则,上导坑掘进每循环2.4m,并根据围岩状况,随时进行调整。
每个掌子面配备10榀钢拱架,640块120cm×30cm钢模板,1台挖掘机,1台装载机,6台出碴运输车。
3.1先开挖拱顶环形Ⅰ部用洋镐沿开挖轮廓线由上向下开挖,配合铁耙将松土扒离掌子面,每次掘进2.4m。
拱顶中心处掌子面要向前多掘进0.5m,以备混凝土一次支护封顶。
如果开挖时发现顶部土体有裂纹或疏松现象,应边开挖边支撑,支撑用杨木背板加φ40钢管,钢管底部撑在核心土上。
3.2管棚超前支护黄土隧道土质比较松散,且层厚一般为20-60cm,开挖后易形成分层坍塌,故需较强的初期支护,采用管棚方案较适宜。
钢管直径大,与土体接触面积大,接触密贴,没有空隙,有利于力的传递。
而注浆锚杆直径和刚性都较小,当注浆时,由于水泥浆内的水分对锚杆周围的土体侵蚀,使土体湿陷,周围易形成空洞,起不到对土体的有效支撑。
管棚支护纵向布置如图2所示。
棚管用φ40钢管,长3.4m。
先用煤电钻沿开挖轮廓线在掌子面上打眼(孔眼间距35cm,深度240cm),然后用大锤将钢管沿孔眼打入前方土体中,钢管外倾角约16°。
3.3开挖II部II部一次掘进2.4m。
人工配合机械开挖。
出碴采用无轨式运输。
柳州产ZL50装载机装碴,小松山推PC200挖掘机配合。
首先用挖掘机将一侧II部的土体由上至下开挖1.0m,并将土扒出核心土范围以外,便于装载机装碴。
开挖时侧面开挖轮廓线处预留厚50cm土体,原因是挖掘机开挖时对土体的振动比较大,如果直接按轮廓线开挖易造成土体坍方,形成超挖。
然后人工用洋镐将预留的50cm土体沿轮廓线开挖,边开挖边支撑,同时出碴,而此时,挖掘机则换至另一侧II部进行开挖,如此左右侧交替。
注意开挖时,拱脚处至少留深20cm土用人工开挖,严禁拱脚超挖,防止因拱脚原状土被破坏造成混凝土衬砌时拱架下沉。
黄土隧道拱腰处土体最易发生坍方,所以在进行II部开挖时,应边开挖边加固,加固方法为简易支撑,即用杨木板紧贴开挖轮廓表面,用φ40钢管支撑在核心上。
支撑间距 1.0m,交错布置。
待进行一次模筑混凝土支护时边浇筑混凝土边将木板取出。
3.4格栅支撑黄土隧道土体松散,超前管棚打入前方土体中时,需在管棚尾部加设格栅支撑,加强初期支护。
格栅采用20cm×20cm断面的钢花拱,分3段组装,通过钢垫板用φ16螺栓将3段连成整体。
安装钢花拱时应紧贴开挖轮廓表面,并将管棚的管尾与之焊接,使棚管尾端担在钢花拱上,最大限度地发挥管棚的作用。
钢花拱之间每隔1m设1根φ25纵向连接筋。
3.5开挖III部,核心土整形格栅支撑安设完毕后,用挖掘机将III部土挖除,核心土顶面修成平台,平台沿隧道纵向宽度3.6m,并在核心土的中间高度处再修一纵向宽度约为1.2m的二级平台,以备一次模筑混凝土时人工上料使用。
这样核心土纵向长度约4.8m,可对前方掌子面土体起支撑作用。
3.6立钢拱架和模板拱部开挖完毕后,进行衬砌宽度和拱脚高程放样,然后立模工班按放样点位将钢拱架立好。
钢拱架用工字钢制作。
模板用120cm×30cm钢模。
档头模板用木模。
3.7初期支护黄土隧道在开挖后30h内围岩变形较大,如不及时支护,极易发生塌方。
故开挖结束后,应立即进行混凝土初期支护。
混凝土施工采用拌合站拌合,运输车运输,人工上料,插入式振动棒捣固,左右侧交替浇筑。
混凝土封顶时应注意将顶部捣固密实,并用自制小铲从挡头模板处将混凝土填塞密实。
3.8开挖下导坑下导坑边墙施工与上导坑之间的距离保持60~80m为宜,距离过短影响上导坑机械作业,距离过长,会使已施工的拱部下沉,造成二次衬砌厚度不够,影响下步工序施工。
下导坑边墙施工采用四部跳跃法,左、右边墙错开,每个马口开挖长度为2.4m。
先用挖掘机挖中槽,中槽宽4.0m,长20m,不宜过宽、过长。
宽度原则上能保证上导坑施工机械通过即可,否则左、右拱脚下的土体由于受到拱圈的挤压,向中槽处靠拢,容易使拱圈下沉,严重者可使拱圈混凝土产生裂缝。
中槽挖成斜坡形式,使上、下导坑连接。
然后用人工左、右错开开挖马口。
边墙的格栅支撑应与拱部格栅上、下对正,并焊接牢。
格栅安设完毕后,将拱脚表面的混凝土凿毛,用钢刷清理干净,之后模筑衬砌一次混凝土。
