中天七建现场设施标准化做法图集——生活区三、生活区:所有在建项目条件允许的必须设置职工生活区,集中管理,生活区设置的基本要求:以人为本、统筹管理、设施完善、温馨如家。
此外生活区设置应充分考虑消防安全,生活区至少必须设置一条消防通道,道路宽度不小于4.0米。
尽量减少硬地化,增加绿化面积,营造良好的生活环境。
生活区平面布置图图示3-1-1 图示3-1-2图示3-1-3 图示3-1-4设置要求:1、宿舍搭设高度不超过两层。
宿舍朝向、间距符合日照、通风和消防要求。
内外高差不小于0.3m,四周应设散水和排水沟。
平面超过8间时,二层必须设置两跑楼梯,楼梯口必须设置一组灭火器。
2、宿舍室内净高不小于2.8m,通道宽度不小于1.2米,每间宿舍不超过10人,严禁使用通铺。
设置统一床铺(2.0*0.9m)、储物柜、脸盆架、鞋架、办公桌等设施,保持室内整洁,生活用品整齐堆放,禁止摆放作业工具,如图示3-1-1~3所示。
3、宿舍内应采取安装空调、淋雨等措施,降低夏季室内温度。
图示3-1-4。
4、每个宿舍门口须挂设宿舍人员名单牌,并根据实际情况更新。
5、宿舍楼二楼及以上走廊栏杆底部必须设置180~200mm踢脚板,防止杂物掉落。
图示3-2-1设置要求:布置图参照图示干燥,远离等污染源,持卫生整洁。
2、积可按每餐位分类存放。
餐厅应设置电风扇、消毒、灭蚊蝇等设施。
售菜排队区应根据售菜窗口设置2米左右的栏杆,保证工人排队买菜。
3、食堂工作人员必须着“三白”上班,并持有效健康证,健康证原件必须张贴于售菜间墙上。
食堂除餐厅外非炊事人员图示3-2-4 不得随意入内,确保食堂安全。
图示3-2-2 图示3-2-31、职工食堂共分储存间、制作间、售菜间和餐厅,平面3-2-1所示。
食堂应选在上风口,地势较高、厕所(离厕所不小于30m )、垃圾站、有毒有害场所且便于防水的地方,有良好的通风和洁卫措施,保餐厅与厨房(包括辅房)面积之比不少于3:2(餐厅面1㎡估算)。

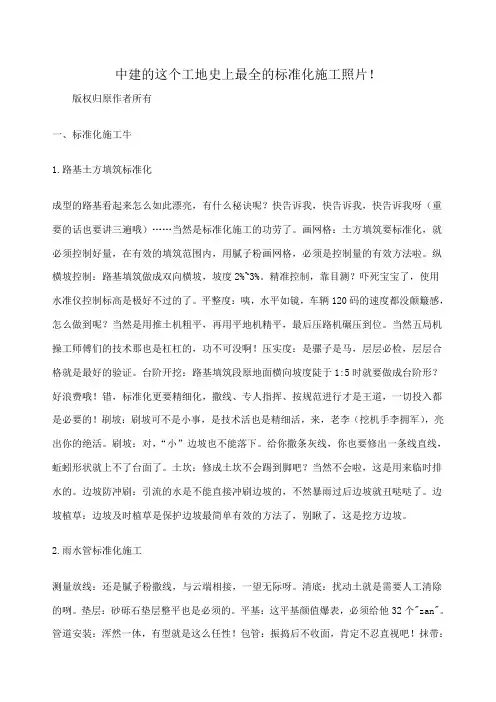

中建的这个工地史上最全的标准化施工照片!版权归原作者所有一、标准化施工牛1.路基土方填筑标准化成型的路基看起来怎么如此漂亮,有什么秘诀呢?快告诉我,快告诉我,快告诉我呀(重要的话也要讲三遍哦)……当然是标准化施工的功劳了。
画网格:土方填筑要标准化,就必须控制好量,在有效的填筑范围内,用腻子粉画网格,必须是控制量的有效方法啦。
纵横坡控制:路基填筑做成双向横坡,坡度2%~3%。
精准控制,靠目测?吓死宝宝了,使用水准仪控制标高是极好不过的了。
平整度:咦,水平如镜,车辆120码的速度都没颠簸感,怎么做到呢?当然是用推土机粗平,再用平地机精平,最后压路机碾压到位。
当然五局机操工师傅们的技术那也是杠杠的,功不可没啊!压实度:是骡子是马,层层必检,层层合格就是最好的验证。
台阶开挖:路基填筑段原地面横向坡度陡于1:5时就要做成台阶形?好浪费哦!错,标准化更要精细化,撒线、专人指挥、按规范进行才是王道,一切投入都是必要的!刷坡:刷坡可不是小事,是技术活也是精细活,来,老李(挖机手李拥军),亮出你的绝活。
刷坡:对,“小”边坡也不能落下。
给你撒条灰线,你也要修出一条线直线,蚯蚓形状就上不了台面了。
土坎:修成土坎不会踢到脚吧?当然不会啦,这是用来临时排水的。
边坡防冲刷:引流的水是不能直接冲刷边坡的,不然暴雨过后边坡就丑哒哒了。
边坡植草:边坡及时植草是保护边坡最简单有效的方法了,别瞅了,这是挖方边坡。
2.雨水管标准化施工测量放线:还是腻子粉撒线,与云端相接,一望无际呀。
清底:扰动土就是需要人工清除的咧。
垫层:砂砾石垫层整平也是必须的。
平基:这平基颜值爆表,必须给他32个"zan"。
管道安装:浑然一体,有型就是这么任性!包管:振捣后不收面,肯定不忍直视吧!抹带:抹带也要标准化,完工一段记得将管头封堵,哼哼……暴雨来了,你懂的!抹带:抹带虽小,亦是要点,养护不容小觑呀!内缝处理:等等,内缝也要处理呢,与雨水管衔接圆顺,必须滴!管道回填:管道碎石回填分层夯实马虎不得,标准化是不允许走捷径的。
最全最新标准化工地,80张现场图
办公区全景
旗台
超英精神展板
大气整洁的现场
二级配电箱防护棚
自制可移动式吸烟点并配置灭火器
基坑临边防护
楼梯组装式防护栏杆
塔吊防攀爬
现场设置太阳能路灯
自制环保花篮自制环保花篮
实体样板展示区
铝模施工样板
铝模支撑体系样板
铝模成形质量(实体质量)
水井施工(机电)
楼板厚度控制器
泵管成品支架
成品钢筋马道
排砖图
过梁
企口
构造柱
铝模深化-下挂板深化
铝模深化-全现浇外墙深化
铝模深化-卫生间反坎深化。
浙江省建筑施工现场安全文明施工标准化图册为进一步规范浙江省建筑施工现场安全标准化管理,深入开展建筑施工安全标准化工作,努力实现建筑施工安全的标准化、程序化、规范化,根据《建筑施工安全检查标准》(JGJ59-2011)和住建部《关于开展建筑施工安全质量标准化工作的指导意见》(建质[2005]232号)等有关规定,借鉴各地标准化活动经验,结合我市建筑施工实际,编辑了《浙江省建筑施工现场安全文明施工标准化图册》(以下简称《图册》)。
本图册共分为水平洞口防护、楼梯口楼梯临边防护、电梯井竖向洞口防护、通道口防护、基坑临边防护、楼层临边防护、施工升降机及卸料平台防护、机具防护棚、文明施工九个部分。
本图册通过示意图、三维图、实例照片等形式,辅以简单的文字说明,对建筑施工现场安全防护措施标准化给出了较为全面和明确的做法,作为建筑施工现场“合格”工程必须达到的最低要求,未达到图册所规定内容的工程不能评为“合格”工程。
1 水平洞口防护1.1 边长在25~200mm(含200mm)的水平洞口防护采用洞口楔紧木枋(立放),上盖18mm厚木胶合板用铁钉钉牢,面层刷红白相间的警示油漆间距20cm角度45°。
25 ~200 1 1100100100 10025 ~200 25 ~200100 100平面图1-1剖面三维效果图1.2 边长在200~500mm(含500mm)的水平洞口防护采用洞口上部盖18mm厚木胶合板用Ф8膨胀螺栓固定,面层刷红白相间的警示油漆间距20cm角度45°。
1.3 边长在500~1500mm (含1500mm )的水平洞口防护采用洞口上部铺设木枋(立放)@400mm ,上盖18mm 厚木胶合板用铁钉钉牢,木枋侧面与地面之间的缝隙也用18mm 厚木胶合板封严,面层刷红白相间的警示油漆间距20cm 角度45°。
洞口周边设置交圈的钢管防护栏杆,防护栏杆的水平杆、立杆刷间距为400mm 红白相间油漆,并在最上一道水平杆处悬挂“当心坠落”的警示标志,所有水平杆控制伸出立杆外侧100mm 。

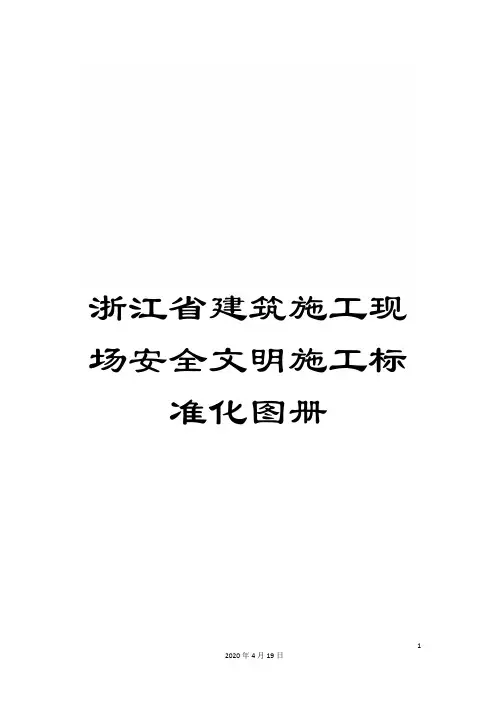

浙江省建筑施工现场安全文明施工标准化图册12020年4月19日浙江省建筑施工现场安全文明施工标准化图册为进一步规范浙江省建筑施工现场安全标准化管理,深入开展建筑施工安全标准化工作,努力实现建筑施工安全的标准化、程序化、规范化,根据《建筑施工安全检查标准》(JGJ59- )和住建部《关于开展建筑施工安全质量标准化工作的指导意见》(建质[ ]232号)等有关规定,借鉴各地标准化活动经验,结合我市建筑施工实际,编辑了《浙江省建筑施工现场安全文明施工标准化图册》(以下简称《图册》)。
本图册共分为水平洞口防护、楼梯口楼梯临边防护、电梯井竖向洞口防护、通道口防护、基坑临边防护、楼层临边防护、施工升降机及卸料平台防护、机具防护棚、文明施工九个部分。
本图册经过示意图、三维图、实例照片等形式,辅以简单的文字说明,对建筑施工现场安全防护措施标准化给出了较为全面和明确的做法,作为建筑施工现场“合格”工程必须达到的最低要求,未达到图册所规定内容的工程不能评为“合格”工程。
1 水平洞口防护1.1 边长在25~200mm(含200mm)的水平洞口防护12020年4月19日采用洞口楔紧木枋(立放),上盖18mm 厚木胶合板用铁钉钉牢,面层刷红白相间的警示油漆间距20cm 角度45°。
25~ 200 1 1100 100 100 100 25 ~ 200 25 ~ 200100 100 平面图1-1剖面三维效果图1.2 边长在200~500mm(含500mm)的水平洞口防护采用洞口上部盖18mm厚木胶合板用Ф8膨胀螺栓固定,面层刷红白相间的警示油漆间距20cm角度45°。
22020年4月19日32020年4月19日1.3 边长在500~1500mm (含1500mm )的水平洞口防护采用洞口上部铺设木枋(立放)@400mm ,上盖18mm 厚木胶合板用铁钉钉牢,木枋侧面与地面之间的缝隙也用18mm 厚木胶合板封严,面层刷红白相间的警示油漆间距20cm 角度45°。
浙江省建筑施工现场安全文明施工标准化图册为进一步规范浙江省建筑施工现场安全标准化管理,深入开展建筑施工安全标准化工作,努力实现建筑施工安全的标准化、程序化、规范化,根据《建筑施工安全检查标准》(JGJ59-2011)和住建部《关于开展建筑施工安全质量标准化工作的指导意见》(建质[2005]232号)等有关规定,借鉴各地标准化活动经验,结合我市建筑施工实际,编辑了《浙江省建筑施工现场安全文明施工标准化图册》(以下简称《图册》)。
本图册共分为水平洞口防护、楼梯口楼梯临边防护、电梯井竖向洞口防护、通道口防护、基坑临边防护、楼层临边防护、施工升降机及卸料平台防护、机具防护棚、文明施工九个部分。
本图册通过示意图、三维图、实例照片等形式,辅以简单的文字说明,对建筑施工现场安全防护措施标准化给出了较为全面和明确的做法,作为建筑施工现场“合格”工程必须达到的最低要求,未达到图册所规定内容的工程不能评为“合格”工程。
1 水平洞口防护1.1 边长在25~200mm(含200mm)的水平洞口防护采用洞口楔紧木枋(立放),上盖18mm厚木胶合板用铁钉钉牢,面层刷红白相间的警示油漆间距20cm角度45°。
25 ~2001110010010010025 ~20025 ~200100100平面图1-1剖面三维效果图11.2 边长在200~500mm(含500mm)的水平洞口防护采用洞口上部盖18mm厚木胶合板用Ф8膨胀螺栓固定,面层刷红白相间的警示油漆间距20cm角度45°。
231.3 边长在500~1500mm (含1500mm )的水平洞口防护采用洞口上部铺设木枋(立放)@400mm ,上盖18mm 厚木胶合板用铁钉钉牢,木枋侧面与地面之间的缝隙也用18mm 厚木胶合板封严,面层刷红白相间的警示油漆间距20cm 角度45°。
洞口周边设置交圈的钢管防护栏杆,防护栏杆的水平杆、立杆刷间距为400mm 红白相间油漆,并在最上一道水平杆处悬挂“当心坠落”的警示标志,所有水平杆控制伸出立杆外侧100mm 。
浙江省建筑施工现场安全文明施工标准化图册为进一步规范浙江省建筑施工现场安全标准化管理,深入开展建筑施工安全标准化工作,努力实现建筑施工安全的标准化、程序化、规范化,根据《建筑施工安全检查标准》(JGJ59-2011)和住建部《关于开展建筑施工安全质量标准化工作的指导意见》(建质[2005]232号)等有关规定,借鉴各地标准化活动经验,结合我市建筑施工实际,编辑了《浙江省建筑施工现场安全文明施工标准化图册》(以下简称《图册》)。
本图册共分为水平洞口防护、楼梯口楼梯临边防护、电梯井竖向洞口防护、通道口防护、基坑临边防护、楼层临边防护、施工升降机及卸料平台防护、机具防护棚、文明施工九个部分。
本图册通过示意图、三维图、实例照片等形式,辅以简单的文字说明,对建筑施工现场安全防护措施标准化给出了较为全面和明确的做法,作为建筑施工现场“合格”工程必须达到的最低要求,未达到图册所规定内容的工程不能评为“合格”工程。
191 水平洞口防护1.1 边长在25~200mm(含200mm)的水平洞口防护采用洞口楔紧木枋(立放),上盖18mm厚木胶合板用铁钉钉牢,面层刷红白相间的警示油漆间距20cm角度45°。
25 ~ 2001110010010010025 ~ 20025 ~ 200100100平面图1-1剖面三维效果图191.2 边长在200~500mm(含500mm)的水平洞口防护采用洞口上部盖18mm厚木胶合板用Ф8膨胀螺栓固定,面层刷红白相间的警示油漆间距20cm角度45°。
19191.3 边长在500~1500mm (含1500mm )的水平洞口防护采用洞口上部铺设木枋(立放)@400mm ,上盖18mm 厚木胶合板用铁钉钉牢,木枋侧面与地面之间的缝隙也用18mm 厚木胶合板封严,面层刷红白相间的警示油漆间距20cm 角度45°。
洞口周边设置交圈的钢管防护栏杆,防护栏杆的水平杆、立杆刷间距为400mm 红白相间油漆,并在最上一道水平杆处悬挂“当心坠落”的警示标志,所有水平杆控制伸出立杆外侧100mm 。
中天七建现场设施标准化做法图集——施工区一、施工区现场布置基本思路:组织有序、环保节能、便于施工、规范管理、安全美观。
施工现场必须严格按照集团 CIS要求进行布置,实行封闭式管理。
所有防护措施必须确保职工安全,在满足施工要求的情况下尽量减少硬地化,采用绿化等措施美化施工环境,减少扬尘,现场布置应尽量采用工具化、定型化设施,提高周转次数,降低施工能耗。
施工区平面布置总览图1-1、工地大门做法一:做法二:图示 1-1-1 图示 1-1-2做法三:设置要求:1、施工现场大门应庄重美观,采用无灯箱形式,尺寸宜为 2500X6000mm,门扇底部离地 50mm 左右。
2、根据柱头不同做法,推荐使用以上三种类型大门,具体尺寸如图示 1-1-1~3所示。
3、业主有特定要求的,参考业主做法进行,但宜体现中天元素。
4、大门主要构造宜参考下表。
图示 1-1-3名称材质规格做法及型式1、大门采用双开门,中间和底部设插销,两侧用五金门扇薄铁板2500×6000mm 件与门柱相连,内衬采用 20*40mm方管焊接。
2、大门铁皮厚度不少于1mm。
1、M5 混合砂浆砌筑;2、门轴设置处应浇筑 500~700mm 的混凝土柱,并预埋门柱灰砂砖600-700mm(完成面 800X800)不小于 10mm 厚的钢板。
3、水泥砂浆抹面,压光后满刮二道白色防水腻子;4、门柱还可以贴浅色面砖(45*95mm)。
门柱基础混凝土900×900×300mm 根据当地地质情况,建议基础埋深不小于 1m(厚度);1、大门颜色为白色,上下各刷一道中天蓝色带,上色带宽 200mm,下色带颜色及色带油漆宽 500mm,门柱上色带宽 200mm,下色带与大门色带齐平。
2、大门在第二个工地重复利用时,应对大门进行二次刷漆,保证观感良好。
1、文字为中天蓝(C80M50),标志为中天红色(M100Y100)。
2、中文字体采用综艺体,英文字体为NEW TIMEROMAN。
中天工地上的10项高效工法,值得学习2019-01-02 19:34建筑源自丨中天建设中天一向重视高效工法的推广应用,并作为项目标准化重点考核内容。
今天向大家介绍中天工地实施的土建类10项高效工法,供参考学习。
(1)户内门洞优化施工工法【实施效果】对小于150mm二次结构门垛、过梁主体施工时一次配模浇筑成型,有效防治门洞侧空鼓开裂。
户内门垛优化示意图门垛成型效果(2)窗台企口浇筑工法【实施效果】在二次结构施工时对窗台梁进行优化设置企口,有效防治窗框周边渗漏水。
窗台企口浇筑示意图现场照片窗台企口实景(3)上层钢筋保护层厚度控制【实施效果】通过设置通长钢筋马凳控制楼板钢筋保护层厚度减少楼板开裂。
钢筋马凳布置示意图钢筋马凳布置现场实景(4)楼板厚度控制混凝土马凳【实施效果】采用定型预制混凝土马凳起到确保钢筋保护层厚度及楼板混凝土厚度的双重作用。
预制块马凳布置图预制块马凳预制块马凳应用实施效果(5)电井桥架洞PC收口工法【实施效果】优化电井布置,确定桥架母线穿板洞口位置和尺寸,电井地面施工时采用PC小构件(可用廉价石材代替)做洞口边模,地面装饰收口一次成活。
桥架围挡PC设计图PC产品过程安装效果围挡效果(6)屋面结构防水分区工法【实施效果】屋面结构施工时根据落水口位置、排水方向、排水面积等设置结构防水分区上翻梁,确保各区块渗漏不扩张,方便后期渗漏水排查修补。
反坎剖面图结构反坎反坎防水施工分区蓄水试验(7)屋面通气管施工工法【实施效果】屋面套管预埋前根据屋面建筑图纸进行深化碰撞试验,优化调整通气管位置,绕开烟帽、排水沟等部位,降低后期防水施工难度改善屋面整体施工观感质量。
优化示意图板底做法屋面预埋效果顶层通气管实景(8)基础承台PC施工工法【实施效果】采用PC板替代传统砖胎模,减少砌体粉刷施工量,提高基础施工进度及承台成型尺寸精度。
承台PC优化图承台PC构件承台PC构件拼装承台PC实施效果(9)楼梯间梁PC施工工法【实施效果】优化剪刀楼梯楼梯间梁施工方式,采用PC预制梁代替传统混凝土现浇做法,降低该部位施工难度提高施工效率,同时更好的控制楼梯间梁成型尺寸的精度。
浙江省建筑施工现场安全文明施工标准化图册为进一步规范浙江省建筑施工现场安全标准化管理,深入开展建筑施工安全标准化工作,努力实现建筑施工安全的标准化、程序化、规范化,根据《建筑施工安全检查标准》(JGJ59-2011)和住建部《关于开展建筑施工安全质量标准化工作的指导意见》(建质[2005]232号)等有关规定,借鉴各地标准化活动经验,结合我市建筑施工实际,编辑了《浙江省建筑施工现场安全文明施工标准化图册》(以下简称《图册》)。
本图册共分为水平洞口防护、楼梯口楼梯临边防护、电梯井竖向洞口防护、通道口防护、基坑临边防护、楼层临边防护、施工升降机及卸料平台防护、机具防护棚、文明施工九个部分。
本图册通过示意图、三维图、实例照片等形式,辅以简单的文字说明,对建筑施工现场安全防护措施标准化给出了较为全面和明确的做法,作为建筑施工现场“合格”工程必须达到的最低要求,未达到图册所规定内容的工程不能评为“合格”工程。
1 水平洞口防护1.1 边长在25~200mm(含200mm)的水平洞口防护采用洞口楔紧木枋(立放),上盖18mm厚木胶合板用铁钉钉牢,面层刷红白相间的警示油漆间距20cm角度45°。
25 ~200 1 1100100100 10025 ~200 25 ~200100 100平面图1-1剖面三维效果图1.2 边长在200~500mm(含500mm)的水平洞口防护采用洞口上部盖18mm厚木胶合板用Ф8膨胀螺栓固定,面层刷红白相间的警示油漆间距20cm角度45°。
1.3 边长在500~1500mm (含1500mm )的水平洞口防护采用洞口上部铺设木枋(立放)@400mm ,上盖18mm 厚木胶合板用铁钉钉牢,木枋侧面与地面之间的缝隙也用18mm 厚木胶合板封严,面层刷红白相间的警示油漆间距20cm 角度45°。
洞口周边设置交圈的钢管防护栏杆,防护栏杆的水平杆、立杆刷间距为400mm 红白相间油漆,并在最上一道水平杆处悬挂“当心坠落”的警示标志,所有水平杆控制伸出立杆外侧100mm 。
[转]中天建设现场观摩会/23376766/blog/1343834212
十牌二图
样榜展示区
场区道路
班前讲评台
总配电房
消防器材、右侧中间红色的是消防灭火器。
园门
机修车间
大门入口
围挡景观
搅拌机、砂浆机防护棚
远看钢筋防护棚
钢筋防护棚
钢筋防护棚特写
防护棚内配电箱、防爆灯
配电箱
大门口洗车槽
吸烟区
来个特写
通道吊顶
通道口
地下室通道口
施工电梯口
楼层施工电梯口
楼梯口防护
外架及塔吊附墙操作台
卫生间
洗手间内部
电梯口宣传栏
后花园
临时车库
后花园近照
宣传栏
排水沟
现场办公室
办公室正立面
楼梯支模样板
样板2
样板3
样板4
样板5
样板6
样板7
样板8
机修车间内1
机修车间内2
机修车间3
机修车间内4
机修车间内5
材料堆放分隔区
中天另外项目的图片
观摩会现场
民工学校
宣传栏
水泥罐防尘
塔吊口围护
钢筋堆放
钢筋防护棚
爆模处理
大门口限速牌
墙上壁画1
墙上壁画2
壁画3
壁画4
壁画5
壁画6
室内标高线
指引牌
钢筋调直防护棚
开关箱
报警器
厕所
施工围墙
国内塔吊四大之一,总部在辽宁。
宣传栏
门楼
样板区。
