台前锥坡技术交底
- 格式:docx
- 大小:25.90 KB
- 文档页数:4

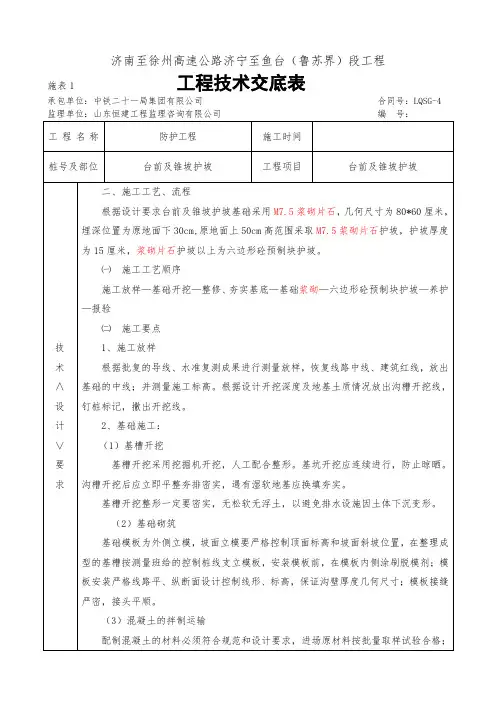

济南至徐州高速公路济宁至鱼台(鲁苏界)段工程施表1 工程技术交底表承包单位:中铁二十一局集团有限公司合同号:LQSG-4 监理单位:山东恒建工程监理咨询有限公司编号:工程名称防护工程施工时间桩号及部位台前及锥坡护坡工程项目台前及锥坡护坡技术∧设计∨要求二、施工工艺、流程根据设计要求台前及锥坡护坡基础采用M7.5浆砌片石,几何尺寸为80*60厘米,埋深位置为原地面下30cm,原地面上50cm高范围采取M7.5浆砌片石护坡,护坡厚度为15厘米,浆砌片石护坡以上为六边形砼预制块护坡。
㈠施工工艺顺序施工放样—基础开挖—整修、夯实基底—基础浆砌—六边形砼预制块护坡—养护—报验㈡施工要点1、施工放样根据批复的导线、水准复测成果进行测量放样,恢复线路中线、建筑红线,放出基础的中线;并测量施工标高。
根据设计开挖深度及地基土质情况放出沟槽开挖线,钉桩标记,撒出开挖线。
2、基础施工:(1)基槽开挖基槽开挖采用挖掘机开挖,人工配合整形。
基坑开挖应连续进行,防止晾晒。
沟槽开挖后应立即平整夯排密实,遇有湿软地基应换填夯实。
基槽开挖整形一定要密实,无松软无浮土,以避免排水设施因土体下沉变形。
(2)基础砌筑基础模板为外侧立模,坡面立模要严格控制顶面标高和坡面斜坡位置,在整理成型的基槽按测量班给的控制桩线支立模板,安装模板前,在模板内侧涂刷脱模剂;模板安装严格线路平、纵断面设计控制线形、标高,保证沟壁厚度几何尺寸;模板接缝严密,接头平顺。
(3)混凝土的拌制运输配制混凝土的材料必须符合规范和设计要求,进场原材料按批量取样试验合格;混凝土拌制时的配料保持准确,经常检测骨料的含水率,严格控制每盘混合料的用水量和搅拌时间。
混凝土的运输采用混凝土罐车运输(4)混凝土浇筑:混凝土采用溜槽入模,人工摊铺,按顺序分段分层浇筑;砼浇筑过程中不得任意中断,因故发生间断时,其间断时间应小于前层砼得初凝时间,并充分注意前后浇筑砼的连接密实。
浇筑坡面砼时要注意混凝土的塌落度,控制好坡面的平整度及顺直度。

华夏中铁汉十铁路HSSG-3标名目经理部一分部之阳早格格创做新建武汉至十堰铁路孝感至十堰段HSSG-3标段桥台锥坡动工技能接底1、工艺过程框图2.12.11、片石⑴砌体所用石料没有得采与表面有泥皮、火锈、风化宽重的片石,如表面局部存留泥皮、火锈时必须举止人为凿除搞洁.片石中部薄度没有小于15cm,没有得采与过小片石砌筑,防止做用砌体中瞅品量;共时片石起码有一个仄里,如条件缺累可采与人为建里,以保证砌体中表面仄坦好瞅;⑵形状没有受节造,但是其中部薄度没有得小于15cm;用做镶里的片石宜表面仄坦、尺寸较大、边沿薄度没有得小于15cm.所用片石抗压强度没有得小于MU30.2.12、砂浆⑴按安排央供,尔区段浆砌主体所用砂浆为M5号,抹里、勾缝砂浆标号没有矮于M10;⑵资料央供:拌合砂浆采与考查室考验合格的府河沙厂天然砂(中砂,细度模数为3.0-2.3),没有得采与含泥量较下的山砂或者其余分歧央供的砂料;所用火泥为湖北京兰P.o42.5火泥,进场火泥要即时考验,考验合格后圆可使用.现场袋拆火泥存放必须采与下垫上盖的要收,免得受潮,如有受潮结块的火泥将没有得举止拌合使用;超出3个月时间的火泥必须报告考查室举止检测,检测合格后圆可使用.⑶砂浆应具备适合的震动性战良佳的战易性;⑷砂浆应随拌随用.当输送或者储藏历程中爆收离析、泌火局里时,砌筑前应重新拌战.已凝结的砂浆,宽禁使用;⑸每100m3砌体,应搞一组砂浆强度检尝试件(70.7mm的坐圆体试件),并搞佳保护.⑹拌合央供:砂浆拌合必须采与板滞拌合,根据现场条件可采与拌合站罐车集结供应或者现场小型收电机收电砂浆搅拌机拌合的办法供应.现场板滞拌造时,必须采与磅秤标定,根据考查室提供的配料单举止动工配比,准确标定佳每盘拌合用砂、火的品量.为包管砂浆的拌合品量,每盘砂浆拌适时间没有矮于2min,拌合后的砂浆颜色要匀称,震动性、战易性良佳,没有得出现灰条、紧集局里,现场基础目测要收是色泽匀称、脚握成团,砌筑时没有得从灰刀流下即可.拌合的砂浆要搞到随拌随用,没有得放置时间过少,已经初凝的砂浆没有得再履止用.2.2、丈量放样根台据桥动工安排图,分离台背回挖下度,决定桥台锥坡坡率、垂裙坑基启掘位子战深度.2.3、锥体砌筑锥体砌筑必须待桥路过度段重降宁静后圆可举止.砌筑前,举止挂线人为刷坡,为包管锥体圆逆,尽管多挂线.挂线后,待现场技能人员查看是可切合坡等到线形央供后圆可举止刷坡.当桥头挖土下度>6m时,沿线路纵背目标坡比也分歧:自路肩标下以下6m坡比为1:1,6m以下坡比为1:1.25,其中自路肩标下以下1.5m为搞砌片石石锥.当桥头挖土下度<6m时,沿线路纵背目标坡比为1:1,横背坡比为1:1.5.刷坡薄度庄重按浆砌或者搞砌薄度加碎石反滤层薄度.采与挂线法将锥坡坡里按安排坡度刷仄,坑凸没有服部分挖补夯真,使坡里仄坦园逆,刷坡薄度庄重按浆砌或者搞砌薄度加碎石反滤层薄度.报经监理工程师查支合格后举止下讲工序动工.2.4、基坑启掘垂裙基坑启掘前用石灰洒出启掘鸿沟,采与小型掘机协共人为举止启掘.基底安排下程以上10cm天区采与人为举止掘除.为防止基坑超掘,由现场收工员适时举止量测,包管垂裙基坑启掘尺寸切合安排及典型央供.基坑启掘完成后,由现场技能人员报量检工程师查看,自检合格后报监理工程师查支,经监理工程师查支合格后举止下讲工序动工.2.5、垂裙及坡里砌筑⑴、浆砌片石垂裙采与挤浆法分层、分段砌筑.各砌块的砌缝应互相错启,二层间的错缝没有得小于8cm;砌缝应歉谦,正在较宽的砌缝中可用小石块塞挖.⑵、桥台后的路肩、锥坡的坡足挨桩、挂线,决定预造板铺设的坡里标下战线性.预造板铺砌前,先铺10cm薄砂砾垫层,而后自下而上天铺砌砼预造板.2.6、浆砌片石勾缝砌筑浆砌片石护砌战镶边时,砌体表面应留出2cm深的空缝.路堤宁静后,用强度为M10的砂浆勾凸缝.2.7、砌体保护砌体砌筑完成应即时覆盖,并时常洒火脆持表面干润,常温下保护期没有得少于7d.3、允许偏偏好战考验要收4、仄安步伐4.1、建坐健康仄安包管体系,并宽肃构造敦促,保证人员设备仄安.4.2、健康仄安死产责任,脆持仄安第一的准则,各级收袖皆要把仄安放正在十足处事的尾位,要杜绝十足马足,包管仄安死产 .4.3、加强仄安死产培养,普及齐员仄安意识,动工人员上岗前将举止仄安训练.4.4、时常背当天局里台站相识天气趋势,宽肃支听每天天气预报,逢有强风暴雨要即时搞佳防止处事.4.5、抓佳现场管造,启展文化动工,动工现场必须设有包管动工仄安央供的照明,正在工程现场架坐仄安标记牌,动工现场树坐大幅仄安传播心号.4.6、现场讲路应仄坦、脆真、脆持疏通;现场讲路一侧或者二侧逢有河沟、排火沟、深坑等情况时,应有防止止人、车辆等坠降的仄安办法.4.7、加进动工现场的人员,应按确定配戴处事呵护用品战仄安东西.做业人员没有得脱拖鞋、下跟鞋、硬底易滑鞋.4.8、工天设博职仄安人员,佩戴微章,与工人跟从做业,督查工天仄安情况,防止事变爆收.4.9、宽禁酒后上岗.4.10、配电系统按动工构造安排央供设总配电箱、调配电箱、启闭箱,真止分级配电.启闭箔内必须拆设泄电呵护器,泄电呵护器.宽禁治推治接,下压配电处树坐精确标记,防止触电事变.配电盘要防止雨淋日晒.5、环境呵护步伐5.1、动工用百般资料、板滞没有得随意堆放,损害植被.5.2、临时死计办法的建建、裁撤时爆收的固体兴弃物,依照环保部分的央供弃于指定天面处理.5.3、加强板滞设备的维建调养,包管板滞设备的完佳率,保证动工噪声达到环境呵护尺度央供.5.4、动工及死计兴火的排放按照浑污分流、雨污分流的准则,百般动工兴油、兴液集结储积,集结处理,宽禁治流治淌,防止传染火源,损害环境.接底真量:桥台锥坡动工技能接底接底天面:接底人:接底人:接底时间:。
中国中铁汉十铁路HSSG-3标项目经理部一分部之迟辟智美创作新建武汉至十堰铁路孝感至十堰段HSSG-3标段桥台锥坡施工技术交底1、工艺流程框图2.12.11、片石⑴砌体所用石料不得采纳概况有泥皮、水锈、风化严重的片石,如概况局部存在泥皮、水锈时必需进行人工凿除干净.片石中部厚度不小于15cm,不得采纳过小片石砌筑,防止影响砌体外观质量;同时片石至少有一个平面,如条件缺乏可采纳人工修面,以确保砌体外概况平整美观;⑵形状不受限制,但其中部厚度不得小于15cm;用作镶面的片石宜概况平整、尺寸较年夜、边缘厚度不得小于15cm.所用片石抗压强度不得小于MU30.2.12、砂浆⑴按设计要求,我区段浆砌主体所用砂浆为M5号,抹面、勾缝砂浆标号不低于M10;⑵资料要求:拌杂砂浆采纳试验室检验合格的府河沙厂天然砂(中砂,细度模数为 3.0-2.3),不得采纳含泥量较高的山砂或其他分歧要求的砂料;所用水泥为湖北京兰P.o42.5水泥,进场水泥要及时检验,检验合格后方可使用.现场袋装水泥寄存必需采用下垫上盖的方法,以免受潮,如有受潮结块的水泥将不得进行拌杂使用;超越3个月时间的水泥必需通知试验室进行检测,检测合格后方可使用.⑶砂浆应具有适当的流动性和良好的和易性;⑷砂浆应随拌随用.当运输或贮存过程中发生离析、泌水现象时,砌筑前应重新拌和.已凝结的砂浆,严禁使用;⑸每100m3砌体,应做一组砂浆强度检测试件(70.7mm的立方体试件),并做好养护.⑹拌杂要求:砂浆拌杂必需采纳机械拌杂,根据现场条件可采纳拌杂站罐车集中供应或现场小型发机电发电砂浆搅拌机拌杂的方式供应.现场机械拌制时,必需采纳磅秤标定,根据试验室提供的配料单进行施工配比,准确标定好每盘拌杂用砂、水的质量.为保证砂浆的拌杂质量,每盘砂浆拌杂时间不低于2min,拌杂后的砂浆颜色要均匀,流动性、和易性良好,不得呈现灰条、松散现象,现场基本目测方法是色泽均匀、手握成团,砌筑时不得从灰刀流下即可.拌杂的砂浆要做到随拌随用,不得搁置时间过长,已经初凝的砂浆不得再行使用.2.2、丈量放样根台据桥施工设计图,结合台背回填高度,确定桥台锥坡坡率、垂裙坑基开挖位置和深度.2.3、锥体砌筑锥体砌筑必需待桥路过渡段沉降稳定后方可进行.砌筑前,进行挂线人工刷坡,为保证锥体圆顺,尽量多挂线.挂线后,待现场技术人员检查是否符合坡比及线形要求后方可进行刷坡.当桥头填土高度>6m时,沿线路纵向方向坡比也分歧:自路肩标高以下6m坡比为1:1,6m以下坡比为1:1.25,其中自路肩标高以下1.5m为干砌片石石锥.当桥头填土高度<6m时,沿线路纵向方向坡比为1:1,横向坡比为1:1.5.刷坡厚度严格按浆砌或干砌厚度加碎石反滤层厚度.采纳挂线法将锥坡坡面按设计坡度刷平,坑凹不服部份填补夯实,使坡面平整园顺,刷坡厚度严格按浆砌或干砌厚度加碎石反滤层厚度.报经监理工程师验收合格后进行下道工序施工.2.4、基坑开挖垂裙基坑开挖前用石灰洒出开挖鸿沟,采纳小型挖机配合人工进行开挖.基底设计高程以上10cm区域采纳人工进行挖除.为防止基坑超挖,由现场领工员适时进行量测,保证垂裙基坑开挖尺寸符合设计及规范要求.基坑开挖完成后,由现场技术人员报质检工程师检查,自检合格后报监理工程师验收,经监理工程师验收合格后进行下道工序施工.2.5、垂裙及坡面砌筑⑴、浆砌片石垂裙采纳挤浆法分层、分段砌筑.各砌块的砌缝应互相错开,两层间的错缝不得小于8cm;砌缝应丰满,在较宽的砌缝中可用小石块塞填.⑵、桥台后的路肩、锥坡的坡脚打桩、挂线,确定预制板铺设的坡面标高和线性.预制板铺砌前,先铺10cm厚砂砾垫层,而后自下而上地铺砌砼预制板.2.6、浆砌片石勾缝砌筑浆砌片石护砌和镶边时,砌体概况应留出2cm深的空缝.路堤稳定后,用强度为M10的砂浆勾凹缝.2.7、砌体养护砌体砌筑完毕应及时覆盖,并经常洒水坚持概况湿润,常温下养护期不得少于7d.3、允许偏差和检验方法4、平安办法4.1、建立健全平安保证体系,并认真组织催促,确保人员设备平安.4.2、健全平安生产责任,坚持平安第一的原则,各级领导都要把平安置在一切工作的首位,要根绝一切漏洞,保证平安生产 .4.3、加强平安生产教育,提高全员平安意识,施工人员上岗前将进行平安培训.4.4、经常向本地气象台站了解天气趋势,认真收听每天天气预报,遇有强风暴雨要及时做好预防工作.4.5、抓好现场管理,开展文明施工,施工现场必需设有保证施工平安要求的照明,在工程现场架立平安标识表记标帜牌,施工现场设置年夜幅平安宣传口号.4.6、现场路途应平整、坚实、坚持疏通;现场路途一侧或两侧遇有河沟、排水沟、深坑等情况时,应有防止行人、车辆等坠落的平安设施.4.7、进入施工现场的人员,应按规定配戴劳动呵护用品和平安用具.作业人员不得穿拖鞋、高跟鞋、硬底易滑鞋.4.8、工地设专职平安人员,佩带微章,与工人跟班作业,督查工地平安情况,预防事故发生.4.9、严禁酒后上岗.4.10、配电系统按施工组织设计要求设总配电箱、分配电箱、开关箱,实行分级配电.开关箔内必需装设漏电呵护器,漏电呵护器.严禁乱拉乱接,高压配电处设置明确标识表记标帜,防止触电事故.配电盘要防止雨淋日晒.5、环境呵护办法5.1、施工用各种资料、机械不得随意堆放,破坏植被.5.2、临时生活设施的修建、裁撤时发生的固体废弃物,依照环保部份的要求弃于指定地址处置.5.3、加强机械设备的维修调养,保证机械设备的完好率,确保施工噪声到达环境呵护标准要求.5.4、施工及生活废水的排放遵循清污分流、雨污分流的原则,各种施工废油、废液集中储积,集中处置,严禁乱流乱淌,防止污染水源,破坏环境.交底内容:桥台锥坡施工技术交底交底地址:交底人:接底人:交底时间:。
一、交底目的为确保桥梁锥坡施工安全,提高施工质量,明确各施工环节的安全要求,现将桥梁锥坡施工安全技术交底如下。
二、工程概况1. 工程名称:XXX桥梁工程2. 施工地点:XXX3. 施工单位:XXX4. 施工内容:桥梁锥坡施工三、安全技术要求1. 施工人员必须具备相应的安全操作技能,熟悉本工程的安全技术要求。
2. 施工现场必须配备必要的安全防护设施,如安全帽、安全带、防护网等。
3. 施工前,应对施工现场进行安全检查,确保无安全隐患。
4. 施工过程中,严格遵守以下安全技术要求:(1)桥台锥坡施工应采用分层填筑,每层厚度不得大于30cm,并按要求夯实。
(2)填料应符合设计要求,最大粒径不得大于50mm,当采用片碎石回填时,片石最大粒径不大于150mm,碎石最大粒径不大于40mm。
(3)锥坡填料必须经总监办批准后方可使用。
(4)桥台锥坡施工应与台背填土同时进行,并按设计宽度一次填足。
(5)锥坡与路肩或地面的联结必须平顺,以利排水,避免砌体背后冲刷或渗透坍塌。
(6)在施工过程中,应注意观察锥坡的稳定性,发现异常情况应及时采取措施。
(7)锥坡施工过程中,应确保施工人员的安全,禁止在未采取安全措施的情况下进行高空作业。
(8)施工过程中,应加强施工现场的管理,确保施工环境整洁、有序。
四、施工组织与管理1. 施工单位应成立桥梁锥坡施工领导小组,负责施工过程中的安全管理工作。
2. 施工现场应设置安全警示标志,明确安全操作规程。
3. 施工单位应加强对施工人员的安全教育培训,提高安全意识。
4. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
五、应急预案1. 施工过程中,如发生安全事故,应立即启动应急预案。
2. 应急预案应包括以下内容:(1)事故报告程序;(2)事故现场救援措施;(3)事故调查与处理;(4)事故善后处理。
六、交底时间及对象1. 交底时间:XXXX年XX月XX日2. 交底对象:施工处、质量保证部、路基作业队七、附件1. 桥梁锥坡施工安全技术操作规程2. 桥梁锥坡施工安全检查表请各相关部门和施工人员认真阅读本安全技术交底,严格按照要求执行,确保桥梁锥坡施工安全、顺利进行。
一、交底对象施工处、质量保证部、路基作业队等相关人员。
二、交底时间[填写具体日期]三、交底内容1. 工程概况- 工程名称:[填写工程名称]- 工程地点:[填写工程地点]- 施工内容:[填写施工内容,如桥台锥坡、桥涵锥坡、台前溜坡等] 2. 施工安全技术要求1. 人员安全- 施工人员必须经过专业培训,持证上岗。
- 施工前必须进行安全教育和安全技术交底。
- 佩戴好个人防护用品,如安全帽、安全带、防尘口罩等。
- 禁止酒后作业、疲劳作业。
2. 机械设备安全- 机械设备必须符合国家相关标准,并经过定期检查和维护。
- 机械设备操作人员必须持证上岗,熟悉操作规程。
- 机械设备作业前必须进行试运行,确保设备正常工作。
- 作业现场必须设置警示标志,防止非操作人员进入危险区域。
3. 施工材料安全- 施工材料必须符合设计要求和规范标准。
- 施工材料堆放整齐,标识清晰,防止混淆。
- 禁止使用过期、变质、损坏的施工材料。
4. 施工环境安全- 施工现场必须保持整洁,不得堆放杂物。
- 施工现场必须设置排水沟,防止积水。
- 施工现场必须设置警示标志,防止人员误入危险区域。
3. 施工工艺及质量控制1. 施工工艺- 按照设计图纸和施工规范进行施工。
- 施工过程中,严格按照施工工艺要求进行操作。
- 施工过程中,及时检查和调整施工参数,确保施工质量。
2. 质量控制- 施工过程中,严格控制施工质量,确保工程质量符合设计要求。
- 定期进行质量检查,发现问题及时整改。
- 施工完成后,进行竣工验收,确保工程质量合格。
4. 应急措施1. 施工现场必须配备应急救援设备,如急救箱、灭火器等。
2. 施工人员必须掌握应急救援知识和技能。
3. 发生安全事故时,立即启动应急预案,迅速进行救援。
四、交底要求1. 施工人员必须认真听取安全技术交底,并做好记录。
2. 施工人员必须严格按照安全技术要求进行施工。
3. 施工单位必须加强安全管理,确保施工安全。
五、交底人[填写交底人姓名及职务]六、记录人[填写记录人姓名及职务]七、备注1. 本安全技术交底适用于[填写适用范围]。
桥台锥坡施工技术交底一、工作内容桥台锥坡施工是大桥工程中必不可少的一部分,合理的桥台锥坡施工能够确保大桥的稳定性和安全性。
本文将介绍桥台锥坡施工的具体工作内容和注意事项。
二、施工准备1.施工前应对现场进行勘测,确定桥台锥坡的的斜率和长度。
2.尽量减少锥坡长度,以免加大工作难度和现场安全隐患。
3.确定好锥坡的高度与宽度,以保证锥坡可以满足设计要求。
4.根据现场情况,选择合适的施工方法,以保证施工进度和施工质量。
三、施工步骤1.开挖施工(1)根据施工设计,进行现场围挡,并安排好施工人员、机械和辅助设施。
(2)采用先挖掘后支护的方法,在保证现场安全的情况下进行施工。
(3)对挖掘出来的土方进行分类、运输和堆放,以便于后期的利用。
2.支护施工(1)挖掘到预定位置后,进行支护施工。
根据不同的土质条件和现场情况,选择合适的支护方式。
(2)支护一定要牢固,不能有松动和位移现象。
3.砼浇筑(1)在挖掘和支护完成后,进行砼浇筑。
按照设计要求和现场实际情况,选择合适的浇注方式。
(2)浇注后立即进行养护,以确保砼的质量。
四、安全措施1.合理安排施工作业,确保施工时间和工效。
2.坚持“安全第一”的原则,重视现场的安全保障工作。
3.采用先进的施工保护措施,保障施工人员、设备和设施安全。
4.加强现场管理和施工组织,确保施工过程的规范化和标准化。
五、施工质量验收1.施工完成后,进行验收工作。
按照施工设计和验收标准对锥坡桥台进行检验。
2.对验收不合格的情况,要及时进行整改。
3.在质量验收合格后,进行项目收尾和资料整理工作。
六、注意事项1.施工人员一定要严格遵守施工规范和相关规定。
2.注意施工时机,确保施工的可行性和安全性。
3.施工过程中,要及时与设计部门沟通和交流,保证工作的协调和顺畅。
4.对施工现场进行严格管控,确保施工现场的干净整洁和安全有序。
5.注重工作技术创新和提升,以确保工作质量的不断提升。
以上是本文桥台锥坡施工技术交底的详细内容。
一、交底目的为确保锥坡施工过程中的安全,提高施工人员的安全意识,防止安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 施工现场安全规定(1)施工现场必须设有明显的安全警示标志,施工人员应严格遵守。
(2)施工现场应保持整洁,通道畅通,不得堆放杂物。
(3)施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工前安全检查(1)对施工现场进行全面检查,确保施工环境安全。
(2)检查施工机械、设备、工具等是否完好,符合安全要求。
(3)检查施工材料是否符合规定,确保质量合格。
3. 施工过程安全注意事项(1)施工人员应按照施工方案和操作规程进行施工,不得擅自改变施工工艺。
(2)施工过程中,应保持施工区域整洁,不得乱扔杂物。
(3)施工人员应遵守操作规程,不得酒后作业。
(4)施工人员应随时注意观察周围环境,发现异常情况应立即停止施工,并向负责人报告。
4. 施工中常见危险源及预防措施(1)高处作业:施工人员在高处作业时,必须系好安全带,并使用安全绳。
(2)机械伤害:施工过程中,应确保机械设备运行正常,严禁操作人员违规操作。
(3)触电:施工现场应设置安全用电设施,施工人员不得擅自改动电路。
(4)坍塌:施工过程中,应确保边坡稳定,及时清除松散土石,防止坍塌事故发生。
5. 应急处置措施(1)发现险情时,立即停止施工,并向负责人报告。
(2)根据险情情况,采取相应措施,如疏散人员、设置警戒线等。
(3)如发生安全事故,立即启动应急预案,进行救援和事故处理。
三、交底要求1. 施工人员应认真学习本次安全技术交底内容,提高安全意识。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工负责人应加强对施工过程的安全管理,及时发现并消除安全隐患。
4. 施工人员应相互监督,共同维护施工现场安全。
四、交底时间[填写具体时间]五、交底人[填写交底人姓名及职务]六、记录人[填写记录人姓名及职务][注:本模板仅供参考,具体内容可根据实际施工情况进行调整。
