防水施工旁站监理记录表
- 格式:doc
- 大小:17.50 KB
- 文档页数:1
墙面防水旁站监理记录
日期:[填写日期]
项目信息
- 项目名称:[填写项目名称]
- 项目地址:[填写项目地址]
- 建设单位:[填写建设单位]
- 监理单位:[填写监理单位]
监理人员
- 监理人员姓名:[填写监理人员姓名]
- 监理人员职务:[填写监理人员职务]
监理内容
本次监理记录主要针对墙面防水工程进行,具体内容如下:
1. 工程进展情况:
- [填写工程进展情况的简要描述]
2. 施工质量评估:
- [填写施工质量评估的具体内容]
3. 施工过程中的问题:
- [填写施工过程中遇到的问题和解决措施]
4. 施工图纸和材料使用:
- [填写施工图纸的使用情况和材料的使用情况]
5. 安全和环保措施:
- [填写安全和环保措施的执行情况]
总结和建议
根据本次监理情况,总结以下内容:
1. 本次墙面防水工程的施工进展符合预期,并且施工质量得到有效控制。
2. 在施工过程中出现的问题及时得到解决,未对工程进度和质量产生明显影响。
3. 施工图纸和材料使用情况符合要求,未发现重大违规行为。
4. 安全和环保措施得到有效落实,未发生安全事故和环境污染。
基于以上情况,对于下一步墙面防水工程的施工,建议:
1. 继续严格按照施工图纸和技术规范进行施工,确保施工质量;
2. 加强施工现场的安全管理,确保工人和环境安全;
3. 根据施工进展情况,适时进行项目调整和进度控制,以保证
工程按计划完成。
文档编制:监理人员姓名(签名)
日期:[填写日期]。
1 旁站监理记录表(防水卷材) 工程名称:中海B03-2地块 编号:20140427 日期及气候:2014年04月27日 天气:晴 气温 25℃
工程地点:重庆市江北区江北嘴B 地块 旁站监理的部位或工序:1#楼屋面
旁站监理开始时间:4 月 27 日 8 时 旁站监理结束时间: 4月 27 日 17 时 施工情况:
施工前各项工作已准备就绪,卷材的铺贴顺序:从上到下围建筑物一圈,由持有上岗证人员进行施工,加热器喷枪3台,共7人分三组进行施工。
监理情况:
1、检查卷材厚度符合要求;
1、 基层洁净涂刷冷底子油均匀,平整无空鼓、松动、起砂和脱皮现象;
2、 检查搭接缝连接牢固,密封严密,无褶皱、翘边和鼓泡等现象;
3、 检查卷材搭接长度在允许偏差范围内;
4、 检查卷材与基层连接牢固。
发现问题:1、局部搭接长度不符合要求
2、发现现场有烟头
处理意见:1、立即要求施工单位进行整改(已整改到位)
2、对工人进行了安全教育
备注:要求施工单位在工人施工前对工人进行安全、技术交底,加强工人的质量、安全意识。
监 理 企 业:
项 目 监 理 机 构:
旁站监理人员(签字):
2014年04月27日
重庆市城市建设档案馆
重庆市建设工程质量监督总站监制。
防水施工旁站监理记录表防水施工监理是防水工程中值得不可少的环节,只有监理公道,防水施工才能得到有效的保障。
为了保证防水施工过程的规范化与稳定性,防水施工监理记录表应当起到有效的监管作用。
本文将分享一份针对防水施工的监理记录表。
一、项目基本情况项目名称:*****项目施工单位:*****项目施工地点:*****监理单位:*****监理人员:****二、施工前的工作施工前检查应该检查以下几个方面:1、材料检查:确认施工材料是否符合要求,检查各材料存储条件是否标准。
2、施工准备:检查现场是否设置实验样板和模板样板,复核模板是否与工程项目要求一致。
同时看到施工方安全防护是否得当,佳减少人员伤害事件的发生。
3、施工技术:检查施工方的风险评估报告、防水施工计划、施工图纸、材料清单和使用说明书是否达到要求,并在此基础上进行供应商的初步评价。
三、施工过程1、防水层施工前:应按防水施工方案要求,制定工作安排。
施工前应与现场业主、监理工程师及其他参建单位召开安全技术交底会议,交底防水施工计划、防水工程要求及其安全应对措施、相关工程是上的知识。
2、防水层施工中:应随时巡查施工现场,注意施工队伍是否按要求实施安全防护、绿色施工和完整执行防水施工计划等。
关注施工质量确认,记录施工设备的使用情况、材料购买情况、建设工期实际消耗的材料使用量、费用,施工进度,从而随时把握有效的施工管理工作。
3、防水层施工后:应对施工班组进行贯彻落实专门的通知要求,以及必须检查施工质量合格性是否达到防水施工目标,必须记录,并相应采取改进措施, 防误操作,减少质量缺陷。
四、施工验收1、防水层施工完成后,应按图纸及施工规范的要求进行验收,验收时应将施工情况和技术资料提交给监理单位,监理单位对检查验收情况进行检验。
2、验收合格及收款确认阶段:经监理单位认定合格后,应通知业主代表参加竣工验收并开展验收报告“一张纸”以收费最终结算,并用于项目的归档。
以上就是一份较为完整的防水施工监理记录表的策划,希望能对防水施工监理实践有所助益。

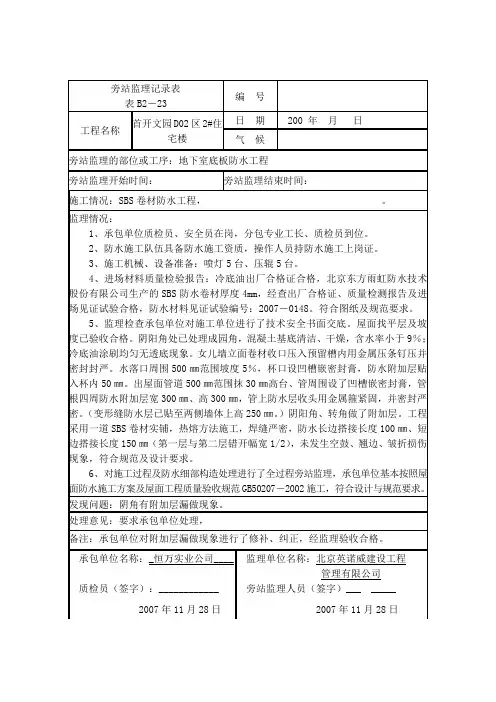

旁站监理记录表表B2-23编号工程名称首开文园D02区2#住宅楼日期200 年月日气候旁站监理的部位或工序:地下室底板防水工程旁站监理开始时间:旁站监理结束时间:施工情况:SBS卷材防水工程,。
监理情况:1、承包单位质检员、安全员在岗,分包专业工长、质检员到位。
2、防水施工队伍具备防水施工资质,操作人员持防水施工上岗证。
3、施工机械、设备准备:喷灯5台、压辊5台。
4、进场材料质量检验报告:冷底油出厂合格证合格,北京东方雨虹防水技术股份有限公司生产的SBS防水卷材厚度4mm,经查出厂合格证、质量检测报告及进场见证试验合格,防水材料见证试验编号:2007-0148。
符合图纸及规范要求。
5、监理检查承包单位对施工单位进行了技术安全书面交底。
屋面找平层及坡度已验收合格。
阴阳角处已处理成园角,混凝土基底清洁、干燥,含水率小于9%;冷底油涂刷均匀无透底现象。
女儿墙立面卷材收口压入预留槽内用金属压条钉压并密封封严。
水落口周围500㎜范围坡度5%,杯口设凹槽嵌密封膏,防水附加层贴入杯内50㎜。
出屋面管道500㎜范围抹30㎜高台、管周围设了凹槽嵌密封膏,管根四周防水附加层宽300㎜、高300㎜,管上防水层收头用金属箍紧固,并密封严密。
(变形缝防水层已贴至两侧墙体上高250㎜。
)阴阳角、转角做了附加层。
工程采用一道SBS卷材实铺,热熔方法施工,焊缝严密,防水长边搭接长度100㎜、短边搭接长度150㎜(第一层与第二层错开幅宽1/2),未发生空鼓、翘边、皱折损伤现象,符合规范及设计要求。
6、对施工过程及防水细部构造处理进行了全过程旁站监理,承包单位基本按照屋面防水施工方案及屋面工程质量验收规范GB50207-2002施工,符合设计与规范要求。
发现问题:阴角有附加层漏做现象。
处理意见:要求承包单位处理,备注:承包单位对附加层漏做现象进行了修补、纠正,经监理验收合格。
承包单位名称:_恒万实业公司____ 质检员(签字):____________2007年11月28日监理单位名称:北京英诺威建设工程管理有限公司旁站监理人员(签字)___ _____2007年11月28日旁站监理记录表表B2-23编号工程名称回龙观A03文化小区304#住宅楼日期2007年12月15日气候晴、风力2级气温-5-5℃旁站监理的部位或工序:屋面卷材防水工程旁站监理开始时间:12月日8:00 旁站监理结束时间:12月2日18:30施工情况:屋面做SBS卷材防水工程。
屋顶防水旁站监理记录日期:[请填写日期]监理人员:[请填写监理人员姓名]1. 监理目的本次施工过程中的监理旨在确保屋顶防水施工符合相关要求和标准,以保障建筑物的防水质量和持久性。
2. 施工单位施工单位:[请填写施工单位名称]施工负责人:[请填写施工负责人姓名]联系方式:[请填写施工负责人联系方式]3. 监理内容本次监理主要涉及以下内容:- 防水材料的选择和验收;- 施工工艺和操作规范的监督;- 施工现场的安全和环境管理;- 防水施工质量的检查和评估;- 施工进度的监控和记录;- 班组人员的培训和技术指导。
4. 监理过程4.1 防水材料的选择和验收- 根据设计要求,施工单位选择了[请填写材料名称]作为防水材料。
- 在材料到货时,监理人员对外包装和材料的外观进行了验收,并与施工单位签署了材料验收记录。
4.2 施工操作规范的监督- 监理人员对施工操作规范进行了详细的解释和说明,并确保施工人员理解和遵守相关要求。
- 在施工过程中,监理人员进行了现场巡检,对施工操作的合理性和准确性进行了评估,并提出了改进建议和指导意见。
4.3 施工现场的安全和环境管理- 监理人员对施工现场的安全措施进行了检查并进行了记录。
- 监理人员与施工单位共同制定了施工现场的环境管理计划,并监督执行情况。
4.4 防水施工质量的检查和评估- 监理人员对防水施工过程进行了全面的检查和评估,包括基层处理、材料使用、施工工艺等方面。
- 发现问题时,监理人员及时提出整改要求,并监督整改工作的进行。
4.5 施工进度的监控和记录- 监理人员与施工单位一同制定了施工进度计划,并进行了进度的监控和记录。
- 对于施工延期或进度偏差较大的情况,监理人员与施工单位进行了沟通和协商,并制定了相应的措施。
4.6 班组人员的培训和技术指导- 监理人员对施工班组人员进行了相关防水知识的培训,提升他们的技术水平和操作能力。
- 监理人员对施工中遇到的技术问题进行了解答和指导,并为施工人员提供了相应的技术支持。
防水工程旁站监理记录日期:XX年XX月XX日地点:XX项目工地1.前言本次旁站监理记录主要记录在进行防水工程施工期间的实况观察、施工监控以及现场问题处理情况。
通过本次监理记录,旨在确保防水工程施工质量和施工进度的合理性,确保项目顺利进行。
2.监理内容本次监理记录主要监控以下内容:-施工现场安全措施的落实情况-防水材料的质量控制-防水施工工艺的合理性-施工过程中的问题处理与更改情况-施工工程进度的控制和评估-施工中的质量验收情况3.实况观察与记录3.1施工现场安全措施在施工现场进行了全面的安全交底,施工人员佩戴了必要的安全防护装备,并建立了良好的施工现场安全管理体系。
并且在施工过程中,定期组织了安全教育和安全巡查,保证了施工现场的安全。
3.2防水材料质量控制监理人员仔细查验了防水施工材料的合格证书、检测报告以及相关的质量标准。
经过检查,材料质量符合规定标准,在使用前经过了严格检验和测试。
3.3防水施工工艺的合理性对施工图纸和方案进行了认真核对,并与实际施工情况进行了对比。
确认施工方案合理,并且与现场施工人员进行了详细的沟通,对施工工艺进行了全面的解释和指导。
3.4施工过程中的问题处理与更改情况在施工过程中,出现了部分施工细节问题,例如防水材料的接缝处理、施工过程中的杂质清理等。
监理人员及时与施工单位沟通,并提出相应的解决方案。
同时监理人员要求施工方在施工过程中随时记录并记录问题,方便后期改进和验收。
3.5施工工程进度的控制和评估监理人员定期检查施工进度,并与施工方进行沟通,确保进度的合理性和稳定性。
同时,对施工方提供的计划进行评估和审核,以确保工程按计划进行。
4.结论与建议通过本次防水工程旁站监理,本着“预防为主、全过程监督”的原则,确保了施工质量的合理性和施工进度的控制性。
同时提出以下建议:-加强施工过程中的材料管理,确保材料质量的稳定性;-进一步完善施工记录,方便问题的跟踪和改正;-加强施工人员的安全教育和技术培训,提高施工的标准化和规范化。
防水监理旁站记录表项目信息•项目名称:•项目地址:•监理单位:•施工单位:•防水材料及品牌:•防水工程验收标准:旁站记录时间工序及施工内容问题及意见处理情况备注管理要求1.施工前,应仔细检查基面收率、坡度、水平度和墙体垂直度等各项质量,确保施工基面符合防水施工操作规范要求。
同时应查看施工前的准备工作是否符合防水施工操作规范。
2.防水材料正常运输途中,在搬运、码放等过程中应轻拿轻放,提防撞击、碰撞、压陷及染泥污。
3.基层处理应经过验收合格后,始可施工。
施工工艺应满足操作规范的要求。
4.在施工过程中,从防水布料堆放、粘结、中割,至防水涂料、卷材覆盖、打磨、清洁等各个施工环节,都应执行细致严密的品质控制管理。
5.严禁随意修补、加固、改动,严格控制并明确操作规范的切口、接缝处理和转角处理方法。
6.各项检查、试验记录应详细准确。
上次旁站存在问题汇总1.问题1:–原因:–处理情况:2.问题2:–原因:–处理情况:改进措施1.加强基层处理验收,确保施工基面符合要求。
2.在防水材料到达现场前,做好防水材料堆放位置安排、运输插件编委的准备工作。
3.在施工过程中,对操作规范的要求要求严格执行,不得随意修改施工方案。
4.完善记录管理,做到检查、试验记录详细准确。
结论针对本次旁站所记录的问题和存在的不足,我们将加强现场管理,加强工艺标准,贯彻执行操作规范,严格监督施工质量。
同时不断对问题进行改进和完善,确保工程质量符合验收标准,以期维护项目形象、提升公司声誉。
屋面防水旁站监理记录
一、工程概况
工程名称:XXXXXX
工程地点:XXXXXX
结构类型:XXXXXX
建筑面积:XXXXXX
屋面防水工程内容:XXXXXX
二、旁站监理目的
本次旁站监理旨在确保屋面防水工程施工质量,遵守相关法规、规范,保障工程安全、进度及质量。
三、旁站监理范围及时间
范围:XXXXXX
时间:XXXXXX
四、旁站监理记录
防水材料检查:XXXXXX
防水材料符合设计要求,质量合格证明文件齐全。
材料进场后,已按照规范要求进行抽样检验,检验结果合格。
基层处理检查:XXXXXX
基层处理符合设计要求,无起砂、空鼓、开裂等现象。
基层干燥度满足施工要求。
防水层施工检查:XXXXXX
防水层施工符合设计要求,厚度均匀,无气泡、裂纹等现象。
搭接宽度、附加层设置等满足规范要求。
细部构造检查:XXXXXX
天沟、檐沟、泛水、变形缝等细部构造处理符合设计要求,密封材料填嵌密实,无渗漏现象。
五、旁站监理结论
本次屋面防水工程施工过程中,各道工序均符合设计要求及相关规范规定。
经检查,防水层施工质量良好,无渗漏现象。
细部构造处理到位,满足使用功能要求。
同意进行下一道工序施工。
六、旁站监理建议及注意事项
加强成品保护,避免后续施工对防水层的破坏。
定期进行屋面防水工程检查与维护,确保防水效果持久可靠。
