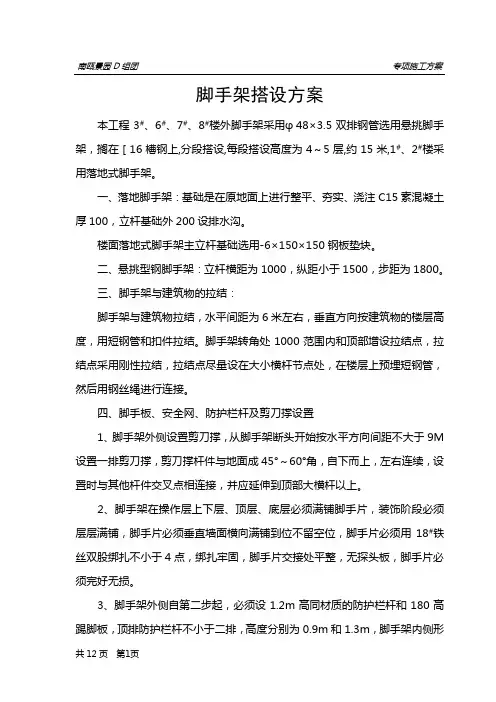

脚手架搭设方案

  • 格式:doc
  • 大小:81.00 KB
  • 文档页数:15

脚手架专项施工方案报验审请表

工程名称:福泉公寓

永州市城乡建设工程监理有限责任公司(监理单位)

我单位已完成了脚手架专项施工方案工作,现报上该工程报验申请表,请予以审查和验收。

附件:1、脚手架专项施工方案

项目经理:唐小红

施工单位(章):

日 期: 08年2月19日

审查意见:

监理工程师:

监理项目部(章):

日 期:

福 泉 公 寓

编制:永州市第八工程公司

编制人:

审核人:

编制日期:08年 02月 19日

目 录

一、工程概况

二、设计依据

三、搭设方案

四、外脚手架搭设与拆除的人员安排

五、外脚手架搭设的安全技术措施

六、外脚手架拆除的安全持措施

七、脚手架计算设计钢管脚手架

施工组织设计

一、 工程概况

1.1工程名称:永州市福泉公寓

1.2建设地点:永州市零陵北路永粮商贸城旁

1.3建设单位:永州市欧华华侨房地产实业开发有限公司

1.4设计单位:长沙雨花设计院

1.5建筑特点:

1.5.1本工程为框剪结构,共19层,,建筑高度(地面高到女儿墙)为54.9m总建筑面积19800㎡,其中底建筑面积经1042㎡。该工程平面呈长方形布置,现浇钢筋混凝土异形柱框架剪力墙结构,现浇钢筋混凝土楼板;人工挖孔桩基础.本工程设计使用年限为50年,防火设计耐火等级为二级。

二、设计依据

1、设计的标准与依据

《建筑施工扣件式钢管脚手架安全技术规范》

(JGJ130--2001)

《建筑施工安全检查标准》(JGJ59--99)

2、方案选定

根据《建筑施工安全检查标准》(JGJ59--99)的要求,结合本工程实际情况,本工程为框架结构,梁板及柱为整体现浇,拟采用扣件式双排钢管落地式脚手架,外设密目式安全网,内架采用工具式脚手架与满堂脚手架,均适应于双排脚手架施工,我们初步选定为双排式钢管脚手架。 3、材料选定

(1)采用外径为Φ48MM,壁厚3.5MM的钢管。横向水平杆长度不小于2.2m;,其他杆件长度水大于6.5M 。钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、压痕和深的划痕。钢管必须涂有防锈漆。

(2)扣件采用可锻铸铁制作,扣件应进行防锈处理。

(3)脚手架采用竹串脚手板。

(4)经检查合格的构配件应按品种、规格分类堆入整齐、平稳、堆放场地不行有积水。

三、搭设方案

1、搭设尺寸

(1)本工程因建设单位要求时间短,任务重,搭设要求:双排式钢管脚手架纵向长度为31米、横向长度为30米,纵距1。5M,搭设总高度45.6米,步距1.5米共31步,具体尺寸详附图。

2、施工

双排式脚手架搭设的工艺流程为:立杆纵向水→平杆→横向水平杆→剪刀撑→连墙→件脚手板→防护栏杆→踏脚板→安全网。

本工程为框架结构,建筑总高度为39.8米,在一层柱绑扎钢筋的同时,开始进行脚手架的搭设。

(1) 项目经理,技术负责人、施工员应按本工程脚手架搭设施工组织设计的要求,严格向脚手呆搭设人员和使用人员进行技术交底。

(2) 应清除搭设亏场地的杂物,平整搭设场地,并使排水畅通。

(3) 脚手架必须配合主体施工进度搭设,一次搭设高度不能超过相邻墙以上二步。

(4) 立杆搭设应符合下列规定:纵距1.5M。开始搭设立杆时,应每隔6跨设置一根斜撑,直到连墙体安装稳定后,方可根据情况拆除;当搭到有连墙体的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙体。严禁将外径48与51MM的钢管混合使用。立杆接找除顶层采用搭设接外,其余各层步接头必须采用对接扣件连接。两根邻立杆的接头不设置在同步内,同步搁一根立杆的两个相邻接头在高度方向错开的距离不少于500mm以上;各接头中心至主节头的距离不大于纵距的1/3。最上一步立杆搭接长度不小于1M ,采用不小于100MM。立杆垂直偏差不大于100mm。

(5) 纵向水平杆搭设应符合一列规定:步距0.75M。设置在立杆内侧,长度不小于3跨。在封闭型脚手架的同一步中,纵向水平采用对接扣连接。两根相邻纵向不水平杆的接头不得设置在同步或同跨内,不同步或不同跨两个相翎接头在水平方向错开的距离不小于500mm以上;各接头中心至主节的距离不大于纵距的1/3。

(6) 横向水平杆搭设应符合下列规定:主节点处必须设置一根横向水平杆。用直角扣件扣接且严禁拆除。主节点处两个直角扣件的中心距不大于150MM 。

(7) 剪刀撑搭设符合下列规定:该工程外架剪刀撑按规范要求满布设置,角度为45度,每4跨设1把剪刀撑。每道剪刀撑斜杆的接长采用搭接,搭接长度不小于1M,采用不小于2个旋转扣固定,端部件盖板的边缘至杆端距离不小于100mm,剪刀撑随立杆、纵向和横向水平杆步搭设。如下图:

(8) 连墙件搭设应符合下列规定:垂直间距3.6M,水平间距5.4米(即二步三跨),采用菱形布置,刚性连墙。连墙杆靠近主节点设置,偏离主节点的距离不大于300mm,从底层第一步纵向水平杆处设置。当脚手架施工操作层高出连墙体件三步时,应采用取临时稳定措施,直到上一层连墙件搭设完后方可根据情况拆除。

(9)扣件安装应符合下列规定:扣件规格必须与钢管外径相同,螺栓拧紧力距不应小于40N.M,且不应大于65N.M。

在主节点处固定横向水平杆、纵向水平杆、剪好撑、横向斜撑等,直角扣件、旋转扣件的中心点的相互距离不应大于150MM;对接扣件开口应朝上或朝内;各杆件端头伸出扣件盖板边缘的长度不应小于100mm。

(9) 作业层的栏杆和挡脚板的搭设应符合下列规定“栏杆和挡脚均应搭设在外立的内侧;上栏杆上皮高度应为1.2M;挡脚板高度不应小于180mm;中栏杆应居中设置。作业层的栏杆和挡脚板详见后面附图”

(10) 脚手架的铺设应符合下列规定:脚手架应铺满、铺稳,离开墙面120—150mM,脚夫手板设置在四根横向水平杆上,脚夫手架对接平铺时,接头处必须设置两根横向水平杆,脚夫手架外伸长度取130—150MM,两块脚夫手板外伸长度和不大于300MM,脚手板探头应用直径3.2mM的镀锌钢丝固定在支承杆件上;自顶层作业层的脚手板往下计,施工层、缓冲层和保护层各一层满铺脚手板。

(11) 立杆基础:首层基础应平整夯实,并在搭设前设置钢板底座或进行砼垫层浇灌,不允许脚手架直接搭设在原土上。脚手架的负荷量每平方米不能超过270公斤,砖叠放高度为三层。

(12) 满堂脚手架

在进行梁板现浇进采用满堂脚手架,搭设时应先放出立杆位置,再按落地外架的方式搭设,为增强架子的稳定性,同样应设扫地和斜撑。搭设时要求架子横平竖直。其安全技术要求与扣件钢管外架基本相同。

(13) 工具式脚手架

采用套管式支柱里脚手架,砌筑作业时,砌筑作业时,铺板4板块,宽度不小于0.9米,当作业层高大于2米时,在架子外侧设栏杆防护.装修作业时,铺板宽度不小于0.6米.

四\外脚手架搭设秘拆除的人员安排

(1) 建立由项目经理、施工员、安全搭设技术负责人组成的管理工作机构,负责对外脚手架的检查与验收。

(2) 外脚手架搭设与拆除必须由持有效上岗证的人员负责。

(3) 本工程外脚手架的搭设与拆除,由架子班班长亲自负责。

(4) 为节约费用,外架拆除根据外装饰的施工进度,与外装饰一起由上而下拆除,每次拆除一步架,拆除过程中应注意的事项详见外脚手架拆除的安全技术措施。

五、外脚手架搭设的安全技术措施 (1)外脚手设立杆基础外侧应挖排水沟,以防雨水浸泡地基。

(2)钢管架;应设置避雷针,分置于外脚手架四周立杆之上,并联能纵水平杆,形成避雷网络,并检测接地电阻不大于30Ω。

(3)外脚手架不得搭设在距离外电架线路的安全的距离内,并做好可靠的安全接地处理。

(4)外脚手架必须及时维修加固,以达到坚固稳定,确保施工安全。

(5)外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹筏、塑料混用。

(6)外脚手架搭设人员必须持证上岗,并正确使用安全帽\安全带、穿防滑鞋。

(7)严格控制施工荷载,脚手板不得集中堆料,施工荷载不得大于2KN/M3。

(8)控制扣件螺栓拧紧力距,采用扭力板手,扭力距应控制在40-50N。M范围。

(9)严禁脚手板存在探头板,铺设脚手板以及多层作业时,应尽量使施工荷载内,外传递平衡。

(10)保证脚手板架体的整体性,不得与井架、升降机并拉结,不得截断架体。

六、外脚手架拆除的安全技术措施

(1)拆架前,全面检查拟拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。作业计划一般包括:拆架的步骤及方法、安全措施、材料堆放地点、劳动组织安排等。 (2)拆架的高处作业划分作业区,周围设绳围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。

(3)拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。

(4)拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、斜撑、而后拆、小横杆、大横杆、立杆等,并按一步一清原则依次进行。严禁上下同时进行拆架作业。

(5)拆立杆时,要先抱着立杆再拆开最后两个扣,拆除纵向水平标、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。

(6)连墙件(拉结点)应随拆除进度逐层拆除,拆托撑时,应用临时撑撑支住,然后才能拆除。

(7)拆除时要统一指挥,上下呼应,动作协调,当开与另一个有关的结扣时,应通知对方,以防掉落。

(8)拆架时时严禁碰撞脚手架附近电源线,以防触电事故。

(9)在拆架时,不得中途换人时应将拆除情况交代清楚后方可离开。

(10)拆下的材料要缓慢下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件集中回收处理。

七、脚手架计算设计

1、外架设计:

立杆纵距:Ln=1.5M,立杆横距:Lb=1.5M,

立杆步距:h=1.5m,连墙件为二步三跨设置,脚手板为竹串脚手板,脚手架上铺脚手架板为二层,则连墙件:
