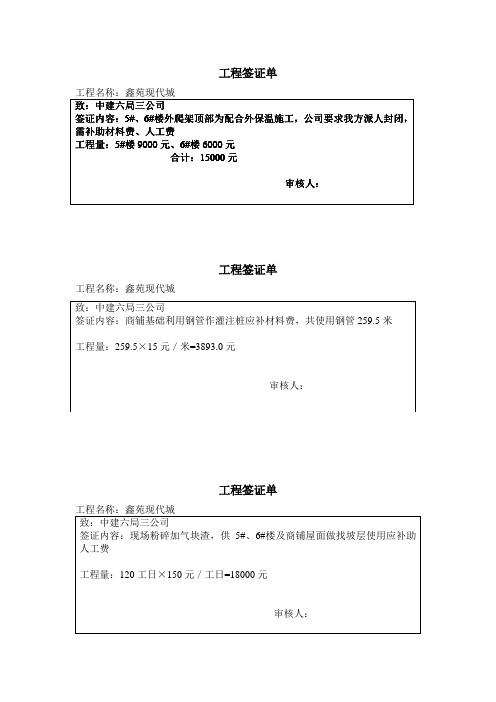

签证单(屋顶外保温及商铺顶保温垃圾清理)
- 格式:doc
- 大小:26.50 KB
- 文档页数:2
工程变更签证单(详细)编号:TN-QZ001工程名称:XXX科研楼、仓库施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,现在科研楼及仓库与老厂房相接的砌体墙上开凿门洞,洞口尺寸为2米*2米共3处,3米*3米共1处,凿除体积共14.7立方米。
因为墙面凿除洞口前已抹灰完毕,新凿洞口侧壁需重新抹灰,零星抹灰面积共18.9平方米。
甲方签字。
监理签字。
乙方签字。
会签栏:编号:TN-QZ002工程名称:XXX老厂房施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,现在将与新建科研楼及仓库相接的老厂房屋面做两边防水及面层保护层,详见附图。
工程量(尺寸与甲方现场实量,工程量已与甲方核对):1.水泥砂浆找平层1286.5平方米2.4米SBS卷材防水2573平方米(两遍工程量)3.细石混凝土保护层1286.5平方米4.保护层钢筋网1.69吨5.苯板胶抹面1286.5平方米甲方签字。
监理签字。
乙方签字。
会签栏:编号:TN-QZ003工程名称:XXX科研楼、仓库施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,在科研楼及仓库的C1821窗户处新增理石窗台板,厚度为15毫米,共25个。
甲方签字。
监理签字。
乙方签字。
会签栏:编号:TN-QZ004工程名称:XXX仓库施工单位:XXXXXX日期:签证原因、变更依据:应甲方要求,在仓库内增加两个沉水井,详见附图(确定增加前,仓库内地面垫层已施工完毕)。
工程量(工程造价软件XXX出量):1.C15混凝土垫层1.72立方米2.零星砌筑12.06立方米3.零星抹灰43.84平方米4.直径700毫米铸铁井盖两个5.恢复地面混凝土垫层5.52立方米,碎石灌浆垫层13.78立方米6.地埋管线(直径180毫米)60米甲方签字。
监理签字。
乙方签字。
会签栏:工程名称:XXX办公楼外墙保温及防水工程施工单施工单位:XXXXXX日期:未注明事由:甲方要求对办公楼进行外墙保温和防水工程,工程量已与甲方确认。
现场签证单文案现场签证单文案现场签证单文案现场签证单单位工程名称:节能科技研发中心示范楼 2014年 11月07日编号:004文案文案现场签证单文案现场签证单文案现场签证单单位工程名称:节能科技研发中心示范楼 2014年 12月04日编号:007文案现场签证单文案标准文案现场签证单文案现场签证单文案现场签证单单位工程名称:节能科技研发中心示范楼 2014年 12月11日编号:011文案文案现场签证单文案现场签证单文案现场签证单单位工程名称:节能科技研发中心示范楼 2015年 01月08日编号:014文案现场签证单文案标准文案标准文案现场签证单现场签证单文案现场签证单文案现场签证单单位工程名称:节能科技研发中心示范楼年 01月12日编号:019文案现场签证单单位工程名称:节能科技研发中心示范楼年 01月12日编号:020文案现场签证单文案标准文案现场签证单文案现场签证单文案现场签证单文案现场签证单单位工程名称:节能科技研发中心示范楼年 03月18日编号:025文案标准现场签证单文案标准文案现场签证单文案现场签证单文案现场签证单文案现场签证单单位工程名称:节能科技研发中心示范楼年 04月1日编号:030文案文案现场签证单文案现场签证单文案现场签证单文案现场签证单文案现场签证单单位工程名称:节能科技研发中心示范楼年 04月14日编号:035文案文案现场签证单文案现场签证单文案现场签证单文案现场签证单文案现场签证单文案现场签证单文案现场签证单文案。
保温工程签证查收单
项目名称(必填):申报日期:年月日工作内容:
工作票编号:
现场工作任务描绘和工程量计算式:承包人:(如管径、厚度、长宽高等数据,单位:米)
检修工作负责人:
工程量乙供工程量拆掉安装甲供资料
项目名称安装工程量
项目名称资料
2新□
3
铝皮金护( m)利旧□抹面保护层( m)
金属保温盒( m2)新□
铁丝网( m2
利旧□
)
波形板( m2)
新□/
利旧□
硅酸铝保温( m3)
新□/
利旧□
经现场核查,本次检修工作需更新的保温、金护范围已经自己检查、核实,查收合格,承包单位上报的工程量已复核真实。
日期:日期:
检修部保温外护专责
设施部
点检员
日期:设施部专业日期:
检修部专业主任
主任
(金护面积≥ 10
(金护面积
㎡)
≥30 ㎡)
注:本表由承包人申报,申报时需供给现场丈量的原始数据和计算过程,保温工作任务达成后组织查收的同时进行签证。
表中未发生的项目名称下的工程量的部分请用斜杠划去,请勿空白。
现场签证单编号:TN-QZ001编号:TN-QZ002编号:TN-QZ002原设计图做法编号:TN-QZ003现场签证单编号:TN-QZ4详图现场签证单编号:TN-QZ5编号:TN-QZ6部 位办公楼事由:(签证原因、变更依据)应甲方要求现对办公楼做如下施工(尺寸与甲方现场实量,工程量已与甲方确 认): 1. 办公楼外墙做苯板外保温。
2. 因办公楼外墙面新增外保温,现将原窗口突出部位凿出。
3. 外墙保温施工中原墙面损坏处抹灰修补。
4. 屋面做防水做法详见附图工程量(尺寸与甲方实量,工程量已与甲方核对) 1. 外墙苯板保温3599.4 m 2 2. 凿除窗口共78个 3. 墙面抹灰修复400平方米 4. 水泥砂浆保护层1353.9 m5. 4mmSBS 卷材防水2707.8 (两遍工程量)6. 细石混凝土保护层1353.9 m7. 保护层钢筋网1.782t8. 面层刷苯板胶1353.9 m甲方签字:|监理签字:乙方签字:会 签 栏工程名称恒盛毛纺织有限公司施工单位吉林安装集团股份有限公 司吉林市第一分公司原设计图做法现场签证单编号:TN-QZ7编号:TN-QZ8详图编号:TN-QZ9编号:TN-QZ006详图现场签证单编号:TN-QZ007编号:TN-QZ007 详图编号:TN-QZ007 详图编号:TN-QZ007 详图现场签证单现场签证单编号:TN-QZ009现场签证单编号:TN-QZ010现场签证单编号:TN-QZ011现场签证单编号:TN-QZ012现场签证单编号:TN-QZ013现场签证单编号:TN-QZ014现场签证单编号:TN-QZ015现场签证单编号:TN-QZ016现场签证单编号:TN-QZ017现场签证单编号:TN-QZ018工程变更单编号:TN-BG001编号:TN-BG001 原做法变更后做法工程变更单编号:TN-BG002工程变更单编号:TN-BG003工程变更单编号:TN-BG004。
第1篇项目名称:____________________工程地点:____________________施工单位:____________________监理单位:____________________签证日期:____________________一、签证背景根据《中华人民共和国消防法》及相关消防工程规范要求,为确保施工现场消防安全,本项目需进行室外消防工程施工。
经建设单位、施工单位、监理单位共同商议,现就室外消防工程施工事宜进行签证。
二、签证内容1. 工程概况室外消防工程主要包括消防水池、消防泵房、消防管道、消防喷淋系统、消防水池出水管道、消防水箱等设施的安装及调试。
2. 施工范围(1)消防水池及消防泵房的建设与安装;(2)消防管道的安装与调试;(3)消防喷淋系统的安装与调试;(4)消防水池出水管道、消防水箱的安装与调试;(5)室外消防设施与建筑物的连接。
3. 施工进度(1)消防水池及消防泵房建设:预计工期为____天;(2)消防管道安装与调试:预计工期为____天;(3)消防喷淋系统安装与调试:预计工期为____天;(4)消防水池出水管道、消防水箱安装与调试:预计工期为____天。
4. 施工方案(1)施工前,施工单位需按照消防工程规范要求,编制详细的施工方案,并报监理单位审核;(2)施工过程中,施工单位需严格按照施工方案进行施工,确保施工质量;(3)施工过程中,监理单位需对施工现场进行监督检查,确保施工安全、质量、进度符合要求。
5. 施工费用(1)消防水池及消防泵房建设费用:____万元;(2)消防管道安装与调试费用:____万元;(3)消防喷淋系统安装与调试费用:____万元;(4)消防水池出水管道、消防水箱安装与调试费用:____万元。
三、签证双方责任1. 建设单位(1)负责提供施工现场,确保施工单位正常施工;(2)负责按照合同约定支付工程款;(3)负责对施工单位施工质量、进度进行监督检查。
施工现场签证明细单(详细具体全面)一、前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
见第十项第20条3、施工前现场垃圾外运及运距需签证二、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米内取土或砂砾。
14、地沟二次开挖土方及是否放坡。
15、不同土质类别的高度。
点此加入微信工程群三、井点降水1、井点降水施工图(降水井类型、数量、深度、使用天数等)备用电源的费用和甲方签证,及将地下水引流至排水目的地的费用签证。
2、井点降水过程中产生的泥水处理和挖沟排水工作另行计算。
