某镇场地平整及道路施工方案
- 格式:doc
- 大小:1.01 MB
- 文档页数:32

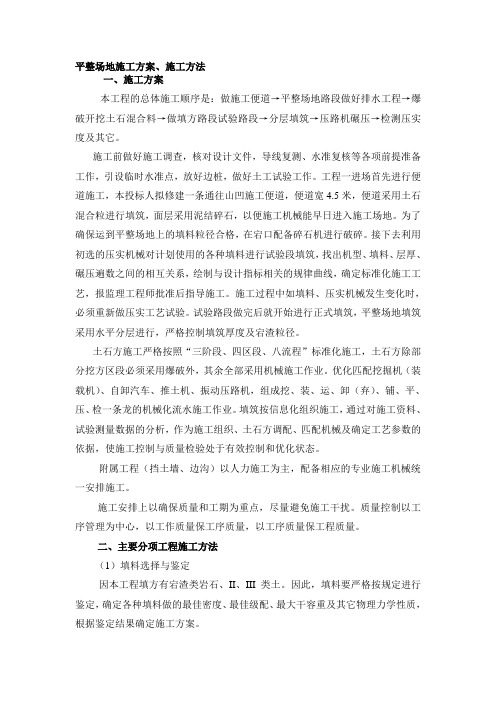

平整场地施工方案、施工方法一、施工方案本工程的总体施工顺序是:做施工便道→平整场地路段做好排水工程→爆破开挖土石混合料→做填方路段试验路段→分层填筑→压路机碾压→检测压实度及其它。
施工前做好施工调查,核对设计文件,导线复测、水准复核等各项前提准备工作,引设临时水准点,放好边桩,做好土工试验工作。
工程一进场首先进行便道施工,本投标人拟修建一条通往山凹施工便道,便道宽4.5米,便道采用土石混合粒进行填筑,面层采用泥结碎石,以便施工机械能早日进入施工场地。
为了确保运到平整场地上的填料粒径合格,在宕口配备碎石机进行破碎。
接下去利用初选的压实机械对计划使用的各种填料进行试验段填筑,找出机型、填料、层厚、碾压遍数之间的相互关系,绘制与设计指标相关的规律曲线,确定标准化施工工艺,报监理工程师批准后指导施工。
施工过程中如填料、压实机械发生变化时,必须重新做压实工艺试验。
试验路段做完后就开始进行正式填筑,平整场地填筑采用水平分层进行,严格控制填筑厚度及宕渣粒径。
土石方施工严格按照“三阶段、四区段、八流程”标准化施工,土石方除部分挖方区段必须采用爆破外,其余全部采用机械施工作业。
优化匹配挖掘机(装载机)、自卸汽车、推土机、振动压路机,组成挖、装、运、卸(弃)、铺、平、压、检一条龙的机械化流水施工作业。
填筑按信息化组织施工,通过对施工资料、试验测量数据的分析,作为施工组织、土石方调配、匹配机械及确定工艺参数的依据,使施工控制与质量检验处于有效控制和优化状态。
附属工程(挡土墙、边沟)以人力施工为主,配备相应的专业施工机械统一安排施工。
施工安排上以确保质量和工期为重点,尽量避免施工干扰。
质量控制以工序管理为中心,以工作质量保工序质量,以工序质量保工程质量。
二、主要分项工程施工方法(1)填料选择与鉴定因本工程填方有宕渣类岩石、II、III类土。
因此,填料要严格按规定进行鉴定,确定各种填料做的最佳密度、最佳级配、最大干容重及其它物理力学性质,根据鉴定结果确定施工方案。
镇场地平整及道路施工方案
一、场地平整方案
1.地面清除
对场地内的障碍物进行清理,包括大块的石头、木头、垃圾等。
2.场地平整
利用砂石等材料进行场地的平整处理,采用平地机、推土机、
压路机等设备进行作业。
确保场地平整、无凸起、无大坑洼。
3.土壤改良
如场地土质较较硬、结实,需要进行松土、改良、耕作等措施。
采用复合型改良土壤的方式,达到较好的通气、保水、保肥的效果。
4.排水设施
在场地内设置排水沟,将雨水引流到设施内进行处理,确保场
地不积水、蓄水。
二、道路施工方案
1.路线规划
根据场地的实际情况,进行路线的规划,确定道路的长度、宽度、弯曲度、坡度等参数。
2.路基处理
对路基进行清理、挖掘、填筑、夯实等工序,确保路基结实、平整、硬实。
3.路面铺设
选择适当的路面材料,如砖、石头、水泥、沥青等,并进行铺设、夯实、修整工序,保证路面平整、无裂缝、无坑洼、无松动。
4.路缘石设置
在道路两侧安装路缘石,起到分隔和引导的作用,同时增加道路的美观性。
5.标线标志
在路面上进行标线、标记的绘制,如限速标志、路口标志、车行道标线、停车位标线等,确保交通安全,提高道路使用效率。
总结:场地平整及道路施工方案是一个非常细致的过程,需要对场地本身进行全面的综合考虑,选取合适的设施、工具和材料,通过科学合理的施工程序保证目标的实现。
场地平整工程施工组织方案
项目概况
本项目旨在进行场地平整工程,施工范围为xx平方米。
施工地点位于xxxx地区,环境优美,相对安全无影响。
施工内容
1. 清理施工区域内相关杂物;
2. 设计施工方案,包括施工流程、工程量计算、安全措施等;
3. 进行场地平整工程,包括填方、挖方、夯实等工作;
4. 保养和维护工程期间的水、电、气等设施设备。
施工方案
1. 施工前的准备工作:
- 按照施工现场的安全要求,设置安全生产提示标志;
- 制订紧急事故应急预案,保证突发情况有应对方案;
- 所有施工人员必须经过安全教育和培训后取得安全生产证书,方可上岗作业。
2. 施工流程:
3. 安全措施:
- 严格遵守安全防护规定,确保施工作业人员的人身安全;
- 控制工地进出口,凡是不必要人员严格限制进入施工现场;
- 设备设施必须经过严格调试后方可投入使用。
施工计划
1. 工期:预计工期为15天,具体施工时间由现场负责人安排;
2. 人员配置:
- 项目经理1名;
- 安全员1名;
- 施工人员5名。
环境保护
1. 所有施工工艺流程必须符合环保要求,减少粉尘、噪音、污
水污染;
2. 做好施工区域的绿化、美化、消防等方面建设。
总结
本文对场地平整工程的施工方案进行了详细阐述,对项目规划
和执行有较高的参考价值。
根据实际情况,实施时可根据本方案进
行适度调整,以达到最佳效果。
场地平整施工方案 2一、前期准备为了确保施工顺利进行,我们需要提前做好以下准备工作:1.现场勘测:对施工场地进行全面勘测,了解地面情况、地势起伏等情况。
2.设计方案:根据勘测结果,制定相应的平整施工方案,包括施工时间、人员配备等。
3.材料准备:准备所需的施工材料,包括土石方材料、平整机械设备等。
二、施工步骤根据前期准备工作,我们将按照以下步骤进行平整施工:1. 清理场地首先,清理场地上的障碍物和杂物,确保施工区域整洁,为后续施工铺平道路。
2. 土方开挖根据设计方案,开展土方开挖作业,将不符合平整要求的土方进行移除或重新分布。
3. 土石方填筑在开挖完毕后,进行土石方填筑,根据设计的高程要求进行合理填筑,保证场地平整度。
4. 平整作业利用平整机械设备对填筑好的土石方进行平整作业,确保场地平整度达到要求。
5. 压实工作最后,对平整完成的场地进行压实工作,确保地基牢固,提高场地的承载能力。
三、施工注意事项1.安全第一:施工过程中要严格遵守安全操作规程,做好人员防护工作。
2.质量把关:施工过程中要定期检查施工质量,及时发现并纠正问题。
3.环保意识:施工过程中要注意环保,减少土石方材料的浪费,降低对环境的影响。
四、施工结束经过我们的精心施工,场地平整作业顺利完成。
我们将保持与客户的密切沟通,确保客户满意度,为客户提供优质的施工服务。
联系我们:如有任何疑问或需要进一步了解我们的施工方案,请随时联系我们。
我们将竭诚为您提供支持和服务。
希望以上内容符合您的要求,如有任何问题,欢迎随时联系我们。
感谢阅读!。
土地平整专项工程施工组织方案一、工程概况二、施工方案1.平整施工方案(1)施工内容:对土地表面进行平整,确保整个工程范围内地面平整度达到要求。
(2)施工要点:采用土方平整机械进行施工,根据设计要求进行土方回填和均匀压实,确保地面平整度。
(3)施工流程:确定施工区域边界标志,进行地表清理,清除杂草、垃圾等;使用土方平整机械进行平整施工,将不平整的土地表面进行回填,根据需要进行均匀压实;进行平整后的地面进行最后清理,确保不会影响后续工程施工。
2.填筑施工方案(1)施工内容:根据设计要求,在特定区域进行土方填筑,提高地面高度。
(2)施工要点:根据设计要求确定填筑的高度和施工区域,采用土方填筑车辆进行施工,确保填筑土的均匀堆放。
3.开挖施工方案(1)施工内容:在指定区域进行土方开挖,提供所需的基坑或者渠道。
(2)施工要点:根据设计要求确定开挖深度和施工区域,采用挖掘机进行开挖,确保开挖深度和倾斜度符合要求。
(3)施工流程:清理施工区域,确保无障碍物;确定开挖区域和深度,并进行标高定位和标记;进行土方开挖,根据需要进行挡土墙的构筑;开挖完成后进行最后清理,确保不影响后续工程施工。
三、施工安全措施1.确保施工区域的安全,在施工期间进行必要的隔离和标识。
2.施工人员必须经过岗前培训,熟悉施工规范和操作流程。
3.施工现场必须配备必要的安全设施,包括安全帽、反光衣、安全绳索等。
4.严禁酒后上岗和酗酒施工,确保施工人员的身体健康状态。
5.施工过程中,严禁滥用设备和工具,确保设备和工具的正常使用。
四、施工进度安排根据工程总面积和不同施工内容的工作量,合理安排施工进度。
拟定施工计划,根据实际情况进行动态调整,确保工期的及时完成。
五、质量和验收要求根据工程设计和规范要求,进行施工质量控制,确保施工质量符合设计要求。
在施工完成后,进行验收,确保工程可以进入下一阶段的施工。
总结:。
场地平整专项施工方案1. 项目概况本文档旨在提供一份详细的场地平整专项施工方案。
本项目旨在对未经平整的土地进行施工,使其达到平整、坚固、符合设计要求的要求。
本文档将涵盖项目的整体范围、目标和施工计划等内容。
2. 项目范围本项目的施工范围包括但不限于以下内容: - 场地表面的平整、夯实、挖掘和填充 - 土地排水系统的建设 - 道路和人行道的铺设和修复 - 建筑基础工程的施工 - 其他相关工程3. 施工目标本项目的主要目标是实现以下要求: - 场地表面达到平整、均匀、符合设计要求的标准 - 土地排水系统能够有效地排除降雨和地下水 - 道路和人行道的建设和修复能满足交通和行人需求 - 建筑基础工程能够稳定并支撑建筑物4. 施工计划本项目的施工计划将按照以下步骤进行: 1. 场地勘测:对场地进行详细勘测,确定施工范围和存在的问题。
2. 场地清理:清除场地上的杂物、草地等不符合施工要求的物体。
3. 场地平整:使用挖掘机、平地机等设备对场地表面进行平整处理。
4. 土地夯实:使用夯实机对场地表面进行夯实处理,提升土壤密度。
5. 地基处理:根据设计要求进行地基处理,包括挖掘、填充、夯实等工作。
6. 排水系统建设:设计并建设适当的排水系统,确保场地排水畅通。
7. 道路和人行道建设:根据设计图纸建设道路和人行道,确保其质量和安全性。
8. 建筑基础工程施工:根据设计要求对建筑基础进行施工,包括打桩、浇筑混凝土等。
9. 检查和验收:对施工质量进行检查和验收,并进行必要的修复和调整。
5. 建设技术和材料本项目将采用以下建设技术和材料: - 挖掘机:用于场地勘测、平整和地基处理等工作。
- 平地机:用于场地平整和土地夯实等工作。
- 水泥、砂浆等建筑材料:用于建筑基础工程的浇筑和固定。
- 排水管道和雨水收集设备:用于排水系统的建设和布置。
- 道路和人行道铺装材料:如沥青、混凝土等。
6. 健康、安全和环境保护在施工过程中,我们将始终遵守相关的健康、安全和环境保护法规和标准。
道路工程平整场地施工方案一、项目概述道路工程平整场地施工是指在修建或者改建道路、广场等场地时,对场地表面进行平整处理的施工过程。
它是道路工程的重要环节,直接关系到道路使用的舒适性和安全性。
平整场地施工包括场地清理、表面平整和排水系统的建设等内容。
接下来将对该项目进行详细的施工方案介绍。
二、项目背景道路是城市的动脉,是交通运输的重要组成部分。
在城市发展过程中,道路的建设和改建是非常重要的工程。
而道路工程平整场地施工是道路建设的基础环节之一,其对于道路使用的安全和舒适性起着至关重要的作用。
因此,该方案的实施对于提高道路使用效率、改善交通条件具有重要意义。
三、施工前准备1. 环境评估在施工前,需要对场地环境进行评估,包括地势地形、土壤情况、水文地质等情况的调查,以便确定施工方案。
2. 设计方案根据环境评估结果,设计出适合该场地的平整施工方案,包括施工工艺、设备选型、施工流程等内容。
3. 人力物力准备确定施工所需的人力资源和物资装备,包括施工人员、机械设备、原材料等,以确保施工的顺利进行。
四、施工方案1. 场地清理场地清理是平整施工的第一步,主要包括清除场地上的杂草、垃圾和残留物,清除坑洞、填平沟壑等。
清理工作需要用到挖掘机、推土机等大型机械设备,以加快清理进度。
2. 场地整平场地整平是平整场地施工的核心工作,主要包括场地表面的打磨、填平、夯实等工作。
整平作业需要根据设计方案,选用适当的机械设备和工艺方法,以确保场地表面平整度达到要求。
3. 排水系统建设排水系统的建设是平整场地施工的重要环节,主要包括排水沟、雨水管道等设施的建设。
排水系统的设计要充分考虑到场地的地势地貌,以便能够有效地排除场地表面的积水,保证道路使用的安全性。
4. 表面处理表面处理是平整场地施工的最后一步,主要包括场地表面的涂装、铺装等工作。
表面处理需要选取合适的材料和工艺,以确保道路使用的舒适性和美观度。
五、施工流程1. 现场布置在施工开始前,需要对施工现场进行布置,包括设立施工区域、标志设置、安全警示等工作。
场地平整工程施工方案一、工程概述本次场地平整工程位于_____,场地总面积约为_____平方米。
该场地原为_____,现需进行平整以满足后续_____的建设需求。
二、施工准备1、技术准备(1)熟悉施工图纸和相关技术规范,了解场地的地形地貌、地质条件等。
(2)进行现场测量,绘制地形图,确定场地的高程控制点。
(3)制定施工方案,明确施工流程和施工方法。
2、现场准备(1)清理场地内的障碍物,如树木、杂草、建筑物等。
(2)修建临时道路,确保施工车辆和设备的通行。
(3)设置排水系统,排除场地内的积水。
3、材料和设备准备(1)准备好所需的土方、石料等材料,并确保其质量符合要求。
(2)调配施工所需的机械设备,如推土机、挖掘机、装载机、压路机等,并进行检查和维护。
三、施工流程1、测量放线使用全站仪等测量仪器,根据设计图纸和高程控制点,对场地进行测量放线,确定场地的边界和各区域的高程。
2、土方开挖(1)采用挖掘机等设备进行土方开挖,按照先高后低的顺序进行。
(2)在开挖过程中,注意控制开挖深度和坡度,避免超挖和欠挖。
3、土方运输(1)将开挖出的土方用装载机或运输车辆运至指定地点。
(2)合理安排运输路线,减少运输过程中的扬尘和撒漏。
4、填方施工(1)对需要填方的区域,先进行基底处理,清除杂物和松软土层。
(2)分层填方,每层厚度不宜超过_____厘米,采用压路机进行压实。
5、场地平整(1)填方完成后,使用推土机等设备对场地进行平整,使其达到设计要求的平整度。
(2)对局部不平整的地方进行修整。
6、质量检查(1)在施工过程中,定期对场地的高程、平整度等进行检查。
(2)发现问题及时整改,确保施工质量符合要求。
四、质量控制措施1、建立质量管理体系,明确各部门和人员的质量职责。
2、加强施工过程中的质量控制,对每道工序进行严格检查。
3、定期对测量仪器进行校验,确保测量数据的准确性。
4、对土方材料进行质量检验,不合格的材料不得使用。
平整工程施工方案模板范本一、项目概述平整工程是指通过施工作业,利用机械设备对地面进行平整处理,达到土地整体水平度和光滑度的目的。
本方案适用于各类场地、土地的平整作业,如路基、场地、扬场、临建用地等。
二、施工条件1. 地理环境:施工地点位于XX市,气候温和,地势平坦,土质以粘壤土为主。
2. 交通条件:施工地点附近有XX公路,交通便利。
3. 周边环境:施工地点周边为农田和山地,无居民聚集区。
4. 施工期限:本次平整工程计划施工周期为XX天。
三、施工内容本次工程的具体施工内容包括:1. 地面清理:清除施工区域内的杂草、垃圾和其他障碍物。
2. 土地平整:通过土方开挖、填方和夯实等方式对土地进行平整处理,并使其达到设计要求的平整度和光滑度。
四、施工方法1. 地面清理:利用手工工具和机械设备对施工区域内的杂草、垃圾和其他障碍物进行清理,保持施工区域干净整洁。
2. 土地平整:首先进行土方开挖,根据设计要求的高程和坡度,对地面进行不同深度的开挖。
然后进行填方,运用土石方料进行填充,根据设计要求逐层夯实,最后通过平地机等机械设备进行最终的平整处理。
五、施工组织1. 项目经理:负责全面组织协调工程施工,保障施工进度和质量。
2. 技术负责人:负责施工技术方案的制定和实施,监督施工质量。
3. 安全负责人:负责施工现场安全管理,保障施工安全。
4. 现场施工人员:负责具体的施工作业,执行施工方案。
六、施工设备1. 平地机:用于对土地进行平整处理。
2. 挖掘机:用于土方开挖和填方作业。
3. 推土机:用于土石方料的平整和夯实。
4. 其他辅助设备:如推土机、压路机、小型起重机等。
七、施工质量控制1. 根据设计要求,对土地进行平整处理,保证土地整体水平度和光滑度达到设计要求。
2. 对土方开挖和填方作业进行严格管理,保证施工层次清晰、坡度符合设计要求。
3. 对施工设备进行定期检查和维护,保证设备操作正常、工作效率高。
八、施工安全措施1. 在施工现场设置明显的安全警示标志,保证人员和车辆安全。
土地平整、农田水利、道路等工程土地整理施工方案土地平整、农田水利、道路等工程土地整理施工方案一、项目概述本文档旨在提供土地平整、农田水利和道路等工程的土地整理施工方案。
土地整理工程的目的是为了提高土地利用率以及农田水利和道路的功能性,进一步提高农业生产效益和农民生活条件。
本文档将详细介绍土地平整、农田水利和道路等工程的施工方案。
二、土地平整施工方案⒈施工范围:按照规划设计要求,对土地进行平整工作,包括农田和道路等区域。
⒉施工步骤:(1) 划定施工范围并清理杂物。
(2) 进行土地平整和填筑,以达到设计标高。
(3) 进行农田和道路的边坡处理。
(4) 检查施工质量,修正任何存在的问题。
(5) 进行测试和验收,确保土地平整工程质量。
⒊施工材料和设备:(1) 土地平整机、推土机、挖掘机等。
(2) 填筑材料、边坡保护材料等。
三、农田水利施工方案⒈施工范围:主要为农田水利系统,包括灌溉设施、水库、水渠等。
⒉施工步骤:(1) 确定施工范围,并清理杂物。
(2) 进行灌溉设施的安装和调试。
(3) 建设水库和水渠,并进行连接。
(4) 检查施工质量,修正任何存在的问题。
(5) 进行测试和验收,确保农田水利工程质量。
⒊施工材料和设备:(1) 灌溉设施、水库、水渠等建设材料。
(2) 挖掘机、起重机等施工设备。
四、道路施工方案⒈施工范围:主要是农村道路和农田道路。
⒉施工步骤:(1) 划定施工范围,并清理杂物。
(2) 进行道路基础和路面的施工。
(3) 安装交通标志和路灯等设施。
(4) 检查施工质量,修正任何存在的问题。
(5) 进行测试和验收,确保道路工程质量。
⒊施工材料和设备:(1) 道路基础和路面材料。
(2) 搅拌站、路面机械等施工设备。
本文档涉及附件:⒈项目规划设计图纸。
⒉工程施工合同。
⒊施工进度计划。
本文所涉及的法律名词及注释:⒈土地平整:指对土地进行平整处理,包括清理杂物、填筑和边坡处理等。
⒉农田水利:指农田灌溉设施、水库和水渠等工程。
场平及道路施工方案一、工程概况:本项目位于×××市与××交界的××镇,紧邻××至×××市的交通要道,交通运输组织方便。
场地平面呈长方形布置,进口处向左侧略微突出。
场地总长度为754.192m,宽388.54m,场地由一条进场道路及3条主要道路构成,分别为进场便道和中间大道、右1大道和右2大道;横向由小道路连接三条大道。
(见下详图)场地内由进场大路连接到场内横向连接道路,并沿纵向连接3条主要道路(分别为中心道路、右1道路、右2道路),最后由一条横向道路连接。
场内道路路基为自然土、冬水田、鱼塘等,需清除耕植土及软弱土层,承载力应≥150KPA,当120KPA≤承载力≤150KPA时天然连砂石层厚度应大于0.9米,分层厚度≤40CM;连砂石铺填宽度为路面宽度两边各增加1米。
如开挖过程中遇到软弱土层或淤泥,应通知业主、设计和监理进行现场查勘,并确定处理方法后再进行施工。
项目所在地行政区域内各类建筑材料比较齐全,便于采购与运输,能够保证项目建设的基本需求。
二、编制依据2.1指挥部提供的“施工总平面布置图”及对项目总平、道路等施工的基本要求。
2.2项目现场实际情况,包括地理环境、交通运输组织条件、当地人文环境、场地基本地形地貌条件等。
2.3项目的人力、物力、设备组织落实情况。
2.4国家现行有关标准、规程。
2.5公司现有的程序文件。
主要规范和标准序号规范名称代码1 《建筑工程施工质量验收统一标准》GB50300-20012 《建筑地基基础施工质量验收规范》GB50202-20023 《建筑工程质量施工评价标准》GB/T50375-20064 《建设工程安全生产管理条例》5 《施工现场临时用电安全技术规范》JGJ46-20056 《建筑机械使用安全技术规程》JGJ33-2005三、施工部署3.1指导思想及原则3.1.1本项目工程的施工以用户满意为指导思想。
3.1.2项目部在管理上遵循以人为本的管理模式,以合格的管理人员,雄厚的技术力量,配备合理的机械设备,以完善的检测手段和质量、环境和职业健康安全管理体系模式进行工程控制。
严格遵守国家技术监督局颁发的GB/T19001-2000idtISO9001:2000、GB/T24001-2004idtISO14001:2004、GB/T28001:2001idtOHSAS18001:1999标准要求及我公司质量、环境和职业健康安全管理体系、程序要求。
3.1.3公司质量方针:“精严管理、精心施工、精品质量、精诚服务”3.1.4环境、职业健康安全管理方针:“遵规守法、全员环保、防治并重、低耗高效、营造绿色、文明施工、规避风险、保障安全、过程监控、持续改进”。
3.1.5项目各项经济技术指标项目部在公司质量、环境及职业健康安全方针的基础上,针对项目场平及道路施工的特点及功能要求制订出相应的各项经济技术目标。
3.1.5.1质量目标:确保施工质量达到国家现行施工质量验收规范合格标准。
3.1.5.2工期目标:场平及道路路基施工工期由2009年5月26日到2009年08月26日共90日历天(因雨、地方阻工、地方协调处理等因素影响除外)。
3.1.5.3安全生产目标:贯彻OHSAS18001 标准,杜绝死亡、重伤事故,杜绝重大交通事故、重大火灾事故、重大治安事件,事故频率控制在7‰以下。
3.1.5.4现场文明施工目标:按《国家建筑施工安全检查标准》JGJ59-99及XXX市的相关管理规定执行。
3.1.5.5环境管理目标:贯彻ISO14001 标准,按照本市关于环保施工工地的相关管理文件及规定,创造绿色生态环境、建设人文施工现场,营造环保施工环境。
3.1.5.6服务目标:热情主动,协调配合,协商共事,优化采购、优化施工、优化服务。
做到工程质量、安全、工期管理、成本控制、环境控制、设备运行等方面让用户满意,功能达到设计指标。
3.2项目机构设置:3.2.1公司为该工程的顺利完成,树立一块丰碑,特成立以公司副总工程师为项目经理的项目经理部,同时,任命有丰富施工经验的同志为项目执行经理,项目班子力量强大,能胜任该工程的施工管理工作。
3.2.2项目机构组织:(详见附表)3.3施工准备:3.3.1施工现场布置:3.3.1.1施工现场总平面布置施工总平面布置是根据施工部署、施工进度计划、施工方法结合施工图纸及现场实际情况进行布置,既要满足生产、现场管理的要求,又要考虑到各种机械设施布置合理,使它们之间有效地相互结合、安全运行,提高机械效率。
施工总平面布置图详附件一。
3.3.1.2施工现场临建设施布置根据施工总平面布置,结合机械化施工的特点来确定施工现场临时设施的布置以及现场道路和现场的出入口。
3.3.1.2.1进场道路设在X-X公路旁并一直连通到厂内便道,道路根据现场实际情况及前期相关要求,全部采用连砂石铺设。
3.3.1.2.2现场在便道入口处及场地大门位置设置了临时会车道,场平施工过程中根据施工机械的进出路线以及出入方向适当调整车辆的开行路线,避免发生车辆拥堵的现象。
3.3.1.2.3在拟建广场修建临时设施,临时设施包括办公用房、临时宿舍、卫生间、食堂、浴室等,详见施工总平面图。
3.3.1.3施工临时用水施工临时用水主管管径为DN100,施工前由施工单位在加装水表后,将管道引至用水点。
支管管径为DN25。
3.3.1.4施工临时用电根据本方案所确定的机械设备及施工进度计划安排,计算施工用电量,另行编制专项临时用电方案。
3.3.1.5施工现场废水排放措施3.3.1.5.1地面雨水及现场排水利用场地周边已建好的排水明沟,项目部应派人经常对水沟进行清理。
3.3.1.5.2为排除基坑内的雨水,在坑内设置集水井,由潜水泵抽至明沟进行排放,回填土完成后立即着手完成建筑四周的排水沟。
3.3.1.5.3砼、砂浆搅拌场排出的废水,须先经过两级沉淀池,澄清后的水通过排水沟排往排放点。
3.3.1.5.4厕所污水直接排入厂区内的生活排水系统,具体位置施工前与业主沟通。
3.3.2技术准备3.3.2.1场地整平前,应摸清地下管线等障碍物,将施工区域内的地上、地下障碍物清除和处理完毕。
3.3.2.2建筑物的位置或场地的定位控制桩线、标准水平桩及基槽的灰线尺寸,必须经过检验合格。
3.3.2.3尽量避免夜间施工,如有需要,作好防扰民措施。
夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段设置明显标志。
3.3.2.4基坑开挖前及施工过程中,采取降、排水措施,排除地表水并降低地下水位。
3.3.2.5施工机械进入现场所经过的道路、桥梁等,应事先经过检查,必要时进行加宽或加固处理。
3.3.2.6场地表面清理平整,做好排水坡度,在施工区域内,根据现场实际情况及条件,合理设置临时性排水沟,有组织的排水。
3.3.2.7熟悉施工图纸,做好技术交底。
3.3.2.8施工前挖至设计标高后,立即请设计、地勘、监理、建设等相关单位及时进行现场检查,减少由此可能带来的不利影响。
准备工作3.3.3机械设备准备:针对该工程的具体情况,结合公司的综合能力,拟定在该工程中投入以下设备,以保证工程正常施工的要求:(详见表3-1)表3-1 土方工程主要机具一览表 机具名称规格型号 容积 数量 备 注 挖 掘 机R215-7 1.2 m 3 3台 用于大型挖土及临时倒运 挖 掘 机Pc60-7 0.37 m 3 1台 用于道路平整及小型挖土 装 载 机ZL —50 3台 平整场地 运输汽车18辆 材料运输及土方倒运 撒 水 车1辆 降尘 潜 水 泵 WKOD10-11-0.75-50mm8~10台 基坑抽水 压 路 机 20吨1台 夯实路面 汽油发电机 YHQF5.06~8台 基坑抽水 3.3.4劳动力准备:(详见表3-2)表3-2 主要劳动力一览表3.4工程的主要目标3.4.1施工工期根据招标文件要求,确定本工程总工期为90日历天,拟定2009工种 单位数量 备注 项目管理人员 人16 项目统一组织及管理 挖掘机司机 人8 机械操作 装载机 人3 机械操作 汽车司机 人18 机械操作 电工 人2 临电线路铺设及检修 普工人 30 人工拣底、休整边坡、冬水田等排水沟槽挖设、部分障碍物清除等年05月26日开工,2009年08月26日竣工。
具体开工日期以建设单位提前5天下达的书面开工令为准,竣工日期相应顺延。
3.4.2工程质量目标单位工程一次交验合格率100%,质量控制资料完整。
分项、分部工程一次交验合格率100%,质量控制资料完整。
检验批一次交验合格率不低于90%,质量控制资料完整,其中主控项目必须达到相关标准、规范的规定和设计图纸的要求。
3.4.3安全生产、文明施工目标施工生产事故频率小于8‰,其中重伤事故频率小于0.7‰,杜绝施工生产死亡事故和恶性交通事故。
施工现场文明施工管理按当地有关施工现场安全文明施工的规定要求,确保本工程的施工现场达到当地安全文明施工工地的标准,创建“两型”、“五化”施工现场。
3.4.4环境目标:努力做到施工噪声、生产污水达标排放,固体废物分类收集。
3.5保卫、消防现场消防应配备足够的消防器材,即:办公室处配3只,仓库配2只,配电室处设置灭火用的消防砂和移动式干粉灭火器。
设施完好有效,消防器材周围不堆放其他物品,由保卫员负责管理。
四、施工方法:4.1总体思路:先对进场便道进行施工,然后按照标高418.80米对场地内路基从外到里进行土方施工,在道路施工至1/3厂房长度时,从广场位置开始按照420.0米标高从外到里进行大面积场平。
整个场地呈现前面、中间高,后面、两侧低,故挖出的多余土方可用于回填地势较低的地方,回填前须对地势较低处的冬水田和池塘进行处理。
4.2主要施工方法:4.2.1道路施工4.2.1.1工艺流程定位放线→进场便道→道路开挖→连砂石回填→质量验收4.2.1.2施工方法:4.2.1.2.1定位放线:施工前,由公司专职测量员对施工场地的原始地貌进行测绘,并绘制成10×10的方格网,报送建设单位、监理单位审批;进场前,按建设单位提供定位基准点,用全站仪将道路、拟建建筑物的控制点(X;Y;Z)放出,打入小木桩,用混凝土围护,并绘形成测量记录文件,上报监理单位和建设单位。
为便于今后施工需要,在施工现场设置四级控制网,记录存档。
4.2.1.2.2进场便道:将进场便道处的原淤泥等用挖掘机、装载机清理干净,填连砂石,连砂石的每层夯填厚度不大于400mm,用20吨的压路机碾压。
4.2.1.2.3道路开挖:采用大型挖掘机对道路地基进行挖掘,汽车便道由运输汽车拉连砂石进行铺设。
