工程回复函格式
- 格式:docx
- 大小:11.83 KB
- 文档页数:4
工程回复函
我公司承接建设的贵公司钢结构厂房,双方一直秉承相互信任、友好沟通的原则,我方一直贯彻以建设好贵单位钢结构车间为宗旨,在安全、质量、进度方面严格把控,满足本工程为合格工程。
现贵单位提出110天合同工期已到期,并附带2017年6月5日前完成E轴侧面墙瓦和两山头侧面瓦全部封完的问题,我单位做如下回复:
一、对于110天有效工作日,施工合同第三条第二点已明确注明降雨为顺延工期的条件之一,我方进场施工至今,因降雨不能施工的情形有20天。
至2017年6月2日止,我方有效工作日期为89天,且包含为贵单位赶工期承建的热风炉和辅房钢结构工程及部分工程变更.所以我方不但未影响贵方工期,且工期有提前。
二、工程进度款我单位委托黄伟办理,我公司认为贵单位基本已按合同规定支付工程进度款,双方签订合同时承诺工程进度款一定按合同支付,但黄伟以个人名义给公司做出了口头解释并个人担保,贵公司资金压力大,工程进度款缓慢支付,但未给出具体时间。
现我单位资金压力巨大,已给贵单位部分垫资,望贵方尽快按合同办理。
我方尽快采购材料并顺利完工。
湖南华韧钢结构混凝土构件有限公司
2017年6月3日。

拖欠工程款的回复函全文共四篇示例,供读者参考第一篇示例:尊敬的先生/女士:您好!我们对您选择我们公司承接工程项目感到非常荣幸,也感谢您对我们的信任和支持。
关于您提到的拖欠工程款的问题,我们深感抱歉给您带来不便和困扰。
我们理解您对此事的担忧和不满,也非常重视您所提出的建议和意见。
我们郑重承诺会尽快解决这个问题,确保您的权益得到保障。
在此,我们想向您解释一下导致工程款拖欠的原因。
我们的工程项目遇到了一些不可抗力的因素,如天气、设备故障等,导致工期推迟,进而影响了款项的支付。
我们公司在项目管理上存在一些不足之处,没有及时跟进款项支付的进度,导致拖欠问题的发生。
对此事,我们深感愧疚,并表示诚挚的歉意。
在面对这个问题时,我们已经采取了一系列措施来解决拖欠工程款的困境。
我们已经对内部流程进行了调整和优化,加强了财务管理规范和监督,确保款项支付的及时性和有效性。
我们也加强了与您的沟通和协调,积极寻求解决方案,尽快清欠欠款并完成项目。
我们保证会尽快与您取得联系,商讨具体的解决方案,以最快的速度解决拖欠工程款的问题,并补救给您带来的经济损失和影响。
我们对给您带来的不便表示最深切的歉意,也感谢您的耐心和理解。
希望您能继续支持我们的工作,并对我们的诚意和努力给予信任和支持。
我们愿意继续与您保持沟通,共同协商解决工程款拖欠的问题,达成双方的合作目标。
再次感谢您对我们的信任和支持!让我们一起努力,解决问题,实现共赢!此致,XXX 公司敬上第二篇示例:尊敬的先生/女士:您好!我是XXX公司的财务部门负责人。
收到您关于我公司拖欠工程款的投诉函,我深感抱歉对此事给您带来的困扰和不便。
我要诚恳地向您道歉,因为我公司的确拖欠了您的工程款。
在此,我向您表示由衷的歉意。
事实上,我公司目前正面临着一些经营困难,导致了现金流不畅、资金紧张等问题。
这使得我们在支付工程款上出现了延迟,给您带来了不便和困扰。
我深感抱歉,我们没有在第一时间进行沟通,未能及时向您解释这一情况,给您带来了误会和困扰。
回复函格式(共9篇)篇1:回复函格式致:建设办公室我单位自接到贵办公室某整字【】006号整改通知书后,认真落实了该通知书所要求整改的全部内容,现将具体整改情况向贵办公室做以下:1、塔机已备案和验收、塔吊的避雷及接地线已安装完毕、吊钩的保险已设置、配电箱已更换并做好防雨措施、搅拌机已做好防护措施并安装好接地线装置。
2、外脚手架搭设已整改、安全立网及平网已铺设、剪力撑和连接杆的不足已补充。
3、后砌墙顶的斜砌砖灰浆不饱满已全部拆除,重新砌筑。
4、塔机电缆已做防护和固定。
5、砼柱跑模、错台现象已整改。
6、所有洞口上均已设置砼过梁。
7、板顶钢筋及圈梁转角处的钢筋绑扎不正确、丁字墙圈梁钢筋锚固长度不足、个别圈梁钢筋搭接长度不够、垫块和马凳筋不足等问题,已做整改。
8、施工现场的所有人员均佩戴了安全帽。
9、模板支撑和拉杆不足、杆下无垫木等问题,已做整改。
10、临边已做防护措施。
此致敬礼某公司20某某年某月某日1、概述答复即复函,属公函的一种。
2、写作要点:复函的全文由标题、正文、落款三部分构成:(1)标题由发文机关、事由和文种类别(复函)组成,一般不可省略。
(2)正文包括受文单位、开头用语、答复意见、结尾四部分。
受文单位要顶格写;开头用语多为“你处某某函收悉,经某某研究,现答复如下”(3)落款发文机关、日期并加盖公章。
复函的写作,要求有针对性,措辞简明得体。
一般应一事一函。
篇2:回复函格式(质疑供应商):贵公司关于(采购人)(项目名称)(采购项目编号:)的质疑函,我们已于年月日收悉。
针对贵公司提出的质疑,现答复如下:一、____________________;二、____________________三、____________________。
若贵公司不满意本答复,可在接此答复函之日起十五个工作日内向采购人同级财政部门(政府采购监督管理部门)投诉。
此复。
政府采购代理机构或采购人(公章)年月日抄送:(参加本项目采购活动的其他供应商)质疑答复函送达回执(采购代理机构)你单位《关于(采购人)(项目名称)的质疑答复函》,我公司已收悉。

拖欠工程款的回复函全文共四篇示例,供读者参考第一篇示例:尊敬的贵公司:我方已收到您于某年某月某日发送的关于拖欠工程款的通知,我方深感抱歉,造成了您的困扰。
在此,我方代表公司向贵公司致以最诚挚的歉意,并承诺将尽快解决此事。
我方希望就此前拖欠工程款的原因做出解释。
在合作过程中,由于项目进度延误、资金周转困难等原因,导致了款项支付延迟的情况。
我方深感抱歉,没有及时完成支付义务,给贵公司带来了诸多不便,但我方保证,一定会尽快解决拖欠款项的问题。
我方将采取以下措施,以确保工程款的及时支付:1. 我方将加强内部沟通协调,优化资金管理流程,确保项目进度和款项支付的同步进行。
2. 我方将与贵公司协商制定明确的还款计划,确保拖欠的工程款能够按时支付。
3. 我方将加强与供应商、承包商的合作,确保项目资金链畅通、款项支付及时。
我方也希望能够与贵公司建立更为密切的合作关系,共同应对挑战、共享成功。
希望贵公司能够理解我方的困难,给予包容和支持,我们会一直努力提高工作效率,确保合作顺利进行。
再次向贵公司致以最诚挚的歉意,我方将尽快妥善处理拖欠工程款的问题,并保证未来的合作将更加顺利、稳定。
感谢贵公司对我方的理解和支持,期待在未来的合作中取得更为丰硕的成果。
再次向贵公司致以衷心的歉意和感谢!此致礼!发件人:某公司名称日期:某年某月某日第二篇示例:尊敬的XXX公司:您好!我们收到了贵公司关于拖欠工程款的通知,我司对此事表示深感遗憾,并将尽快解决此问题。
我们对于拖欠工程款一事表示诚挚的歉意。
由于种种原因,导致我们未能按时支付工程款项,给贵公司造成了诸多不便和困扰,对此我们深感抱歉。
我们理解拖欠工程款对贵公司经营带来的压力和困难,我们愿意全力配合贵公司,积极解决这一问题。
我司一直重视与贵公司的合作关系,我们希望能够保持长久、稳定的合作关系。
我们承诺将加快解决拖欠工程款的问题,确保及时支付尚未结清的款项。
我们也将加强内部管理,规范财务流程,避免类似情况再次发生。

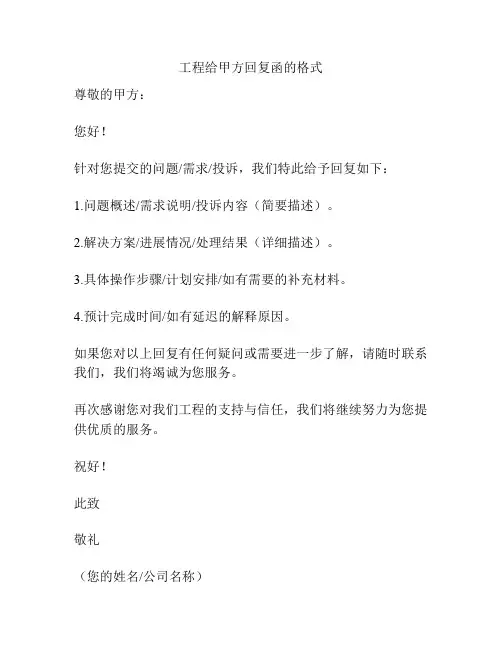

工程给甲方回复函的格式
尊敬的甲方:
您好!
针对您提交的问题/需求/投诉,我们特此给予回复如下:
1.问题概述/需求说明/投诉内容(简要描述)。
2.解决方案/进展情况/处理结果(详细描述)。
3.具体操作步骤/计划安排/如有需要的补充材料。
4.预计完成时间/如有延迟的解释原因。
如果您对以上回复有任何疑问或需要进一步了解,请随时联系我们,我们将竭诚为您服务。
再次感谢您对我们工程的支持与信任,我们将继续努力为您提供优质的服务。
祝好!
此致
敬礼
(您的姓名/公司名称)
(您的职务/职位)(您的联系方式)。
工程施工滞后回复函您好!感谢您对我公司在本次工程项目中的关注和支持。
关于您方就工程施工中出现的滞后问题,我公司已经研究讨论,并于今日开会商讨了解情况,现将回复如下:一、工程滞后原因分析经过对项目施工进度的详细分析,我公司认为造成工程滞后的主要原因有以下几点:1. 劳动力不足:受到较大规模疫情影响,本次项目所需的施工人员出现了一定程度的不足现象,导致施工人员配备不足,施工效率下降;2. 材料供应不及时:由于疫情期间物流运输受阻,材料供应链出现断裂,部分主要材料无法按时到场,导致施工进度受到影响;3. 设备故障:部分必要施工设备由于长期放置未启动,导致启动时出现故障,需要维修或更换,影响施工进度。
二、解决方案针对以上问题,我们已经制定了以下解决方案:1. 增加施工人员:我们将通过加大招募力度,增加施工人员数量,确保施工队伍充足,提高施工效率;2. 加快材料供应:与供应商密切沟通,协调各方资源,尽可能缩短材料供应时间,以保障施工进度;3. 设备维护检修:对所有施工设备进行全面检测,并及时修复故障设备,确保施工设备正常运转,保障工程施工进度。
三、工程滞后补救计划为了弥补工程施工滞后所导致的进度延误,我公司已经制定了以下补救计划:1. 加班加点:在项目施工期间,我们将组织施工人员加班加点,确保项目的按时完成;2. 加快工程进度:通过优化施工计划和资源配置,提高施工效率,争取提前完成工程;3. 加强监管:加强对施工现场的监管,确保各项施工计划按时落实,监督施工进度。
四、关于工程滞后延期赔偿我们承认工程施工滞后延误给贵公司带来了一定影响,为此我公司愿意承担一定责任,我们将与贵公司商讨具体的赔偿方案,尽快妥善解决问题,确保项目的顺利进行。
最后,我们再次感谢贵公司的理解和支持,我公司将全力以赴,尽快解决工程滞后问题,确保项目进度的顺利推进。
如果贵公司有任何疑问或建议,请随时与我们联系,我们将及时跟进并解决问题。
谢谢!此致敬礼XXX公司日期:XXXX年XX月XX日。
.
.; 工程进度回复函
安徽江声置业有限公司
我们承包的贵司楚江郦城C标段工程,根据贵公司2017年9月12日所发的有关工程进度滞后的通知,现予以回复:
1、我们开工时间相比A区和B区有近三个月时间,因为桩基础接
桩至6月26日才结束,实际的施工时间应从7月份开始。
2、有关地库基础内变更手续至今未能给予签字确认,导致我们施
工受阻,影响施工总进度。
3、现在我们根据贵公司的要求,积极组织施工人员和材料,在下
周一前满足施工进度需要的人数,保证在合同工期内按期交付。
安徽马鞍山市东源建筑安装有限公司
2017-9-15。
回复函范文回复函(通用5篇)回复函篇1xx市水轮机有限责任公司从机组拆除后的检测结果来判断,绝多大多数机器故障都是由于设备质量和安装技术欠缺所致,且部分安装上的错误已经无法挽回,尤其是发电机绝缘材料的劣质程度就足以令人对整机质量的质疑,其次是水轮机转轮发现几十处裂痕,随时都有可能发生安全事故,令人无不为之震惊。
在一年多的试运行过程中,机组出现问题不断,如轴承窜动、震动、严重噪音、转轮裂痕等,数不胜枚,我站工作人员几乎是带着高度风险1来勉强运行机器的,针对上述诸多问题,我司曾就此情况多次发函或传真反馈给你司,要求派出技术人员到现场维修,但并未引起你司的足够重视,且拒不承认属于设备质量问题。
至目前为止,不但存在问题得不到解决,甚至还有加剧恶化的迹象,2号发电机的烧坏已是一个警示。
尤其是发电机绝缘材料的劣质程度就足以令人对整机质量的质疑,其次是水轮机转轮发现几十处裂痕,随时都有可能发生安全事故,无不为之震惊。
在此我们不禁要发问,你公司的产品合格证从何而来?到底还有没有一点质量观念?现在你们唯一能想到的就是货款,但是作为合同受害方的我公司又是一种怎样的心情?至此我公司对你厂生产提供的设备质量已经失去信心,不再抱有解决故障问题的希望,但仍希望通过正常商协途径解决纠纷。
经过公司董事会慎重考虑后向你司提出以下意见,请予慎视:一、十五天内派出技术力量到电站现场解决属你司责任范围内的问题,解决不了的,由我司委托其他厂家解决,费用按实计算,由你司承担。
二、问题解决完毕,双方聘请第三方权威机构按原签订的合同(合同编号:20xx0208)条款进行逐一验收,同时办理正式移交手续。
三、提供水轮机转轮探伤报告给我司备档。
四、满足以上三个条件并分清责任后余款一次性付清你司。
五、我公司仍保留通过诉讼法律最终解决纠纷的权利。
20xx年5月10 日回复函篇2各投标供应商:根据投标单位对政府投资工程建设项目代理机构备选库入库政府采购项目(AJGK-036)的质疑,根据采购单位的意见,现答复如下:1、招标文件P10中要求投标文件纵向装订成册,但在附件中提供的其它部分投标文件格式有横向装订成册线,应当怎么样装订?答:投标文件的技术、商务部分需要纵向装订,其他部分按照附件要求横向装订成册。
工程施工回复函尊敬的XX先生/女士:您好!感谢您对我们公司提交的工程施工方案的关注和指导。
针对您提出的意见和问题,我们进行了认真的研究和分析,并制定了相应的改进措施。
现将修改后的工程施工方案回复如下:一、关于工程施工方案的总体布局针对您提出的工程施工方案布局不合理的问题,我们重新优化了施工布局。
具体措施如下:1. 调整了施工现场的入口和出口,确保施工现场的通行畅通,降低安全风险。
2. 重新规划了施工现场的物料堆放区、施工区、办公区等功能区域,使各区域之间界限清晰,提高了施工现场的管理效率。
3. 针对施工现场的安全隐患,我们增设了安全警示标志,加强了安全防护措施,确保施工现场的安全。
二、关于工程施工方案的技术措施针对您对工程施工方案中技术措施的疑问,我们进行了以下调整:1. 对施工工艺进行了详细阐述,确保施工过程中各项技术指标符合设计要求和规范。
2. 增加了施工过程中的质量控制措施,确保工程质量得到保障。
3. 对施工进度计划进行了调整,确保工程按期完成。
三、关于工程施工方案的环保措施针对您关注的工程施工方案环保问题,我们采取了以下措施:1. 加强施工现场的环保管理,严格执行国家和地方的环保法规,确保施工过程中对环境的影响降到最低。
2. 优化施工方案,减少施工过程中的噪音、扬尘、废水等污染物的产生。
3. 增加施工现场的绿化面积,提高施工现场的环境质量。
四、关于工程施工方案的费用预算针对您对工程施工方案费用预算的疑问,我们重新进行了详细的费用预算,确保预算合理、准确。
具体措施如下:1. 根据工程实际需求,合理配置施工资源,降低成本。
2. 优化施工方案,提高施工效率,减少不必要的浪费。
3. 严格控制施工现场的物料采购和消耗,降低工程成本。
五、关于工程施工方案的后期维护针对您提出的工程施工方案后期维护问题,我们制定了以下措施:1. 建立健全工程验收制度,确保工程质量符合要求。
2. 加强工程交付后的售后服务,及时解决用户的问题和需求。
工程回复函格式
范本1
工程回复单
编号:
单位(子单位)工程名称
枞阳县荷风菀小区8#住宅楼
分部(分项)工程名称
主抄单位
枞阳县城莲花湖公园工程建设领导小组、枞阳建设工程质量监督站抄送单位
枞阳县建设工程监理有限公司
主要内容
8#住宅楼基础混凝土强度重新核算
内容:
2014年5月23日我方请设计单位关于8#住宅楼局部现龄砼强度不足进行重新核算及校审,认定8#住宅楼基础承台强度能满足设计要求。
(附设计单位修改通知单)
施工项目(公章):项目负责人:经办人:2014年05月25日
监理意见:
负责人:
年月日
业主意见:
负责人:
年月日
范本2
工程回复函
湖南中大建设有限公司
收到你司2014年3月21日发来《龙华时代·财富广场5、6﹟楼抗拔桩增加钢筋用量联系函》,经我司工程部确认:5、6﹟楼设计为长螺旋的桩基础钢筋改为8根¢20(三级钢),
长度为9米,与原1—4﹟楼同桩型设计为7根¢14(三级钢)
不同。
我司成控部与你司相关负责人共同计算并协商,根据双方的合同,同意5、6﹟楼长螺旋抗拔桩增加钢筋价差157元/m3(含税),其他不变,具体数量以现场实际计量为准。
特此回复
永州市龙华投资置业有限公司
2014年3月27 日
范本3
工程造价优惠率问题回复函漳建价[2014]007号
福建弘安建筑有限公司:
你司提出的关于龙海市颜厝镇农村饮水安全项目-----II标段工程在结算中与审核单位福建正茂咨询有限公司在如何确定新增项目的优惠率问题上产生不同看法。
我站组织相关专业人员,阅悉相关资料后现答复如下:
如何确定优惠率与如何使用优惠率是两个不同概念,前者如:如何确定K值;后者如:如何使用K值。
该工程确定优惠率为相应施工合同23.3条③款之规定,即中标价与工程预算造价的比例(例如中标价为A,预算造价为B,则优惠率为A/B×100%)。
漳州市建设工程造价管理站
2014年4月10日
附件列表:。
