施工组织课程设计说明书班级姓名

指导教师

土木教研室 2012年5 月

施工组织课程设计说明书

---多层砖混结构办公楼

一、编制依据

1、设计文件及技术规范

(1本工程的建设主管单位提供的设计任务书。

(2本工程的建设主管单位与土木工程教研室签订的建设工程设计合同。

(3当地城市建设规划管理部门对本工程方案设计的审批意见。

(4本工程的建设主管单位批准的方案设计文件及有关方案修改往来的一般性函。

(5现行有关的国家规范、规定、规程。

(6建筑结构可靠度设计统一标准(GB50068—2001。

(7建筑结构荷载规范(GB50009—2001。

(8建筑地基基础设计规范(GBS0007—2002。

(9房屋建筑图纸统一标准(GB/T50001-2001。

(10混凝土结构设计规范(GB50010 2002。

(11建筑工程项目管理规范(GB/T505326-2001。

(12建筑抗震设计规范(GB500t1一2001。

(13建筑地面设计规范(GB50037-1996。

(14住宅设计规范(GB50096-1999。

(15混凝土外加剂应用技术规范(GB50119 2003。

2、编制原则

本施工组织设计编制参照房屋建筑学,现行国家标准,针对工程特点,重点从科学的施工管理、最佳的组织部署、全面质量控制、先进的施工工艺等各方面作出规划,在确保工程质量、进度和安全的前提下降低消耗、节约成本。

二、工程概况

1、建筑物概况

本工程为某省××公司的办公楼,位于××市郊××公路边,建筑总面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长39.44m。该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F~L轴带地下室,在⑾轴线处有一道温度缝,在F 轴线处有一道沉降缝。其总平面、立面、平面如附图所示。

本工程承重结构除门厅部分为现浇钢筋混凝土半框架结构外,皆采用砖混结构。基础埋深1.9 m,在C15素混凝土垫层上砌条形砖基础,基础中设有钢筋混凝土地圈梁,实心砖墙承重,每层设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所、盥洗室采用现浇楼板外,其余楼板和屋面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。

室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步为水磨石面层外,其他皆采用水泥砂浆地面。室内装修主要采用白灰砂浆外喷106涂料,室外装修以涂料为主。窗间墙为干粘石,腰线、窗套为贴面砖。散水为无筋混凝土一次抹光。

屋面保温为炉渣混凝土,上做二毡三油防水层,铺绿豆砂。上人屋面部分铺设预制混凝

土板。

设备安装及水、暖、电工程配合土建施工。

2、地质及环境条件

根据勘测报告:土壤为Ⅰ级大孔性黄土,天然地基承载力为150kn/m2,地下水位在地表下7~8m。本地区土壤最大冻结深度为0.5 m。

建筑场地南侧为已建成建筑物,北侧西侧为本公司地界的围墙,东侧为××公路,距道牙3 m内的人行道不得占用,沿街树木不得损伤。人行道一侧上方尚有高压输电线及电话线通过(见总平面图。

3、施工工期

本工程定于4月1日开工,要求在本年12月30日竣工。限定总工期9个月,日历工期为225天。

4、气象条件

施工期间主导风向偏东,雨季为9月份,冬季为12月到第二年的1月份和2月份。

5、施工技术经济条件

施工任务由市建×公司承担,该公司分派一个施工队负责。该队瓦工20人,木工16人,以及其他辅助工种工人如钢筋工、机工、电工及普工等共计140人。根据施

工需要有部分民工协助工作。装修阶段可从其他施工队调入抹灰工,最多调入70人。

施工中需要的电、水均从城市供电供水网中引入。建筑材料及预制品件可用汽车运入工地。多孔板由市建总公司预制厂制作(运距10km,木制门窗由市木材加工厂制作(运距7km。

临建工程除工人宿舍可利用已建成的家属公寓楼外,其他所需临时设施均应在现场搭建。

可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。汽车除解放牌(5吨外,尚有黄河牌(8吨可以使用。卷扬机、各种搅拌机、木工机械、混凝土震捣器、脚手架、板可根据计划需要进行供应。

6、主要项目实物工程量(见表1-1

7、主体结构工程量明细表(见表1-2

主要项目实物工程量表1-1

分部分项工程名称

工程量

单位数量

基础工程

机械挖土m34032

混凝土垫层m3289 砖基础m3368 基础圈梁、构造柱m394 基础回填土及房心回填土m32450

屋面工程

屋面板上找平层m21425 冷底子油m21425 两道热玛碲脂m21425 炉渣保温层m2116 保温层上砂浆找平层m21465 卷材防水层m21465 上人屋面混凝土板m2334

楼地面工程地下室混凝土地面垫层m2160 水泥砂浆楼地面m24320 水磨石地面m21866

装饰工程内墙面抹灰m219933 顶棚抹灰m25287

外墙贴马赛克m26424 干粘石m2520 贴面砖m2435 室内喷白m220470

其他

厕所木隔断m2250

木门窗安装m21897

木门窗油漆m21897

玻璃安装m21270

台阶散水m2362 搭(拆外脚手架m24500

主体结构工程量明细表表1-2

前楼(1-11轴线

工程项目

工程量

单位一层二层三层四层五层屋顶总计

1.砌砖m3205 205 185 185 185 34 999

2.现浇

模板m266 66 50 50 50 282

钢筋t 0.78 0.78 0.6 0.6 0.6 3.36

混凝土m3 5.92 5.92 4.48 4.48 4.48 25.28

3.现浇楼梯

模板m251 51 51 51 204

钢筋t 0.61 0.61 0.61 0.61 2.44

混凝土m3 5 5 5 5 20 4.现浇圈、大梁、挑檐、楼板模板m2233 222 155 155 155 920

钢筋t 2.8 2.67 1.86 1.86 1.86 11.05

混凝土m328.6 22.2 15.5 15.5 15.5 97.3

5.安装楼板块253 253 262 262 278 1308

6.楼板灌缝m313.2 13.2 13.2 13.2 14.6 6

7.4

续表

前楼(11-22轴线

工程项目

工程量

单位一层二层三层四层五层六层总计

1.砌砖墙m3154 157 157 157 157 126 908

2.现浇柱

模板m2138 111 110 110 110 115 694

钢筋t 1.89 1.33 1.3 1.3 1.3 1.38 8.5

混凝土m312.4 9.13 9.12 9.12 9.12 9.48 58.37

3.现浇楼梯

模板m263.2 63.2 63.2 63.2 63.2 316

钢筋t 0.75 0.75 0.75 0.75 0.75 3.75

混凝土m3 6.2 6.2 6.2 6.2 6.2 31 4.现浇圈、大梁、挑檐、楼

模板m2243 193 170 170 170 206 1152

钢筋t 2.66 2.3 1.94 1.94 1.94 2.38 13.16 混凝土m324 18.8 15.5 15.5 15.5 20 109.3

5.安装楼板块91 91 91 91 91 129 584

6.楼板灌缝m39.6 9.6 9.6 9.6 9.6 11.5 59.5

续表

后楼

工程项目单位一层二层三层四层五层屋总计

1.砌砖墙m3190 182 151 151 135 20 1049

2.现浇柱

模板m232 32 22 22 22 178

施工组织设计的文字说明(doc 101)

施工组织设计的文字说明 一、编制依据 1.招标代理方及××市交通局提供的招标文件。 2.招标代理方及××市交通局组织的现场考查情况。 3.招标代理方及××市交通局提供的补遗书。 4.国家现行公路工程有关技术标准、规X、规程及法律、法规文件等。 二、编制原则 1.严格遵循设计文件、技术规X和质量验收标准的原则。在编写工作中,严格按设计要求认真执行国家现行的技术规X和质量验收标准,正确组织施工,确保工程质量优良。 2.坚持实事求是的原则。在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设。 3.根据项目法施工的原则,组织本工程的施工。通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息。实现质量和造价的最佳组合。实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目。 4.积极推广应用四新成果的原则,在各项工序施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采用,发挥科技在路桥施工中的先导作用。 1工程概况 1.1工程简述 ××一级公路建设工程是××城—××港的一级公路。它的建成将大大改善××的

对外交通和投资环境,对发展××经济具有很大的作用。 ××一级公路主线采用4车道,基宽度为25.5米;大、中桥、涵洞、路基设计按百年一遇设防;桥涵设计荷载为汽—20级、挂车—100级标准。西司马港中桥、立新河中桥共2座中桥,涵洞56道。 1.2地形、地貌 本工程位于长江三角周冲积平原。系第四系全新统冲积层,表层1.5—4米为亚砂土,下部为粉砂土。地下水位较高。地势比较平坦,海拔标高一般均在4.5米以下(吴淞高程)。 1.3气象 路线所在地区常熟属于亚热带的沿海区域,季风盛行,四季分明。冬季以寒冷少雨天气为主、夏季以炎热多雨天气为主,春秋两季为冬夏两季的交替时期,常出现冷暖、干湿的天气。适合施工生产。 1.4主要工程数量 1.4.1路基土石方工程 清理现场215811m2,路基翻挖回填约53953m3。路基填筑:填土方约53万m3。1.4.2桥梁工程 本工程设中桥2座,西司马港中桥上部采用3×25的预应力空心板梁,下部采用柱式墩,桥台采用桩柱式桥台,钻孔桩基础。立新河中桥上部结构为3×20m预应力空心板梁。下部采用柱式墩,桥台采用桩柱式桥台,钻孔桩基础。 1.4.3排水、通道及涵洞工程 本合同段共涵洞64道,其中φ1.25m钢筋圆管涵26道;φ1.5m钢筋圆管涵28道,盖板涵8道。7.5级浆砌片石排水沟约12569m3。 1.4.4防护工程 7.5级浆砌片石2989 m3;植草皮及播草粒48376 m2 。 1.4.5路面工程

《单位工程施工组织设计》—设计说明书主要撰写内容

《土木工程施工与组织》课程设计说明书主要撰写内容 ——《单位工程施工组织设计》 第1章工程概况 工程概况应包括拟建工程主要概况、各专业设计简介和工程施工条件分析等。 1.1拟建工程主要概况 拟建工程主要情况应包括下列内容: (1)工程名称、性质和地理位置; (2)工程的建设、勘察、设计、监理和总承包等相关单位的情况; (3)工程承包范围和分包工程范围; (4)施工合同、招标文件或总承包单位对工程施工的重点要求; (5)其他应说明的情况。 1.2建筑结构设计概况 建筑结构设计简介宜采用表格的形式撰写。其主要包括下列内容; 建筑设计简介应依据建设单位提供的建筑设计文件进行描述,包括建筑规模、建筑功能、建筑特点、建筑耐火、防水及节能要求等,并应简单描述工程的主要装修做法; 结构设计简介应依据建设单位提供的结构设计文件进行描述,包括结构形式、地基基础形式、结构安全等级、抗震设防类别、主要结构构件类型及要求等; 机电及设备安装专业设计简介应依据建设单位提供的各相关专业设计文件进行描述,包括给水、排水及采暖系统、通风与空调系统、电气系统、智能化系统、电梯等各个专业系统的做法要求。 1.3工程施工条件分析 主要施工条件应包括下列内容: (1)项目建设地点气象状况; (2)项目施工区域地形和工程水文地质状况; (3)项目施工区域地上、地下管线及相邻的地上、地下建(构)筑物情况; (4)与项目施工有关的道路、河流等状况; (5)当地建筑材料、设备供应和交通运输等服务能力状况; (6)当地供电、供水、供热和通信能力状况; (7)其他与施工有关的主要因素。 第2章施工部署 施工部署:对项目实施过程做出的统筹规划和全面安排,包括项目施工主要目标、施工顺序及空间组织、施工组织安排等。 3.1工程施工目标 应根据施工合同、招标文件以及本单位对工程管理目标的要求确定,包括进度、质量、安全、环境和成本等目标。各项目标应满足施工组织总设计中确定的总体目标。

(完整版)施工组织课程设计模板

网络教育学院 《施工组织课程设计》 题目:建筑工程工程施工组织设计学习中心:辽宁鞍山奥鹏学习中心 专业:工程管理 年级: 2013 年秋季 学号: 131133302352 学生:车吉剑 指导教师:杨丽媛

1 工程概况 1.1 工程建设概况 本工程建筑名称:某住宅小区的2单元四层的住宅楼,位于小区西南角。建筑地点:某市里东部。建筑面积为1425.47 m,建筑层数、高度:本工程为地上4层,建筑高度13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50年。抗震设防烈度为非抗震。防火设计的建筑耐火等级为二级。 1.2 工程设计概况及主要工作量 建筑面积为1425.47 m 1.3 建设地点的特征 建筑层数、高度:本工程为地上4层,建筑高度13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50年。抗震设防烈度为非抗震。防火设计的建筑耐火等级为二级 1.4 施工条件 (1)施工程序 总施工顺序:基础工程→主体结构→屋面工程→装饰工程(内,外)。 分部分项工程施工顺序: 基础工程的施工顺序:挖土方→垫层→砌基础→混凝土基础→回填土 主体工程的施工顺序:脚手架→砌砖墙→扎构造柱钢筋→柱支模→浇柱混凝土→ 扎梁钢筋→梁支模→浇梁混凝土→养护→安装楼板→楼 板灌缝→现浇楼梯楼→拆模 屋面工程的施工顺序:找平层→保温层→找平层→防水层→保护层 内装饰工程的施工顺序:顶棚、内墙抹灰→水泥砂浆楼地面/水磨石地面→室内喷白 安装工程的施工顺序:安装木门窗/厕所木隔断→玻璃油漆→木门窗油漆 外墙装饰及室外工程的施工顺序:外墙面装饰→台阶散水 (2)施工段的划分 按所规定的沉降缝和伸缩缝分成两个流水段,I段分为前楼1~7轴;II段分为前

《施工组织课程设计》

《施工组织课程设计》标准化工作室编码[XX968T-XX89628-XJ668-XT689N]

网络教育学院 《施工组织课程设计》 题目:山水花园住宅楼工程施工组织设计 学习中心: 专业:工程管理 年级:XX年X季 学号:XXXXXXXX 学生:XXX 指导教师:XXX

1工程概况 1.1工程建设概况 1、建设工程名称:山水花园小区4单元的住宅楼; 2、工程建设单位:北京市大井街道大瓦窑村社区; 3、工程建设地点:北京市大井街道大瓦窑甲321号; 4、承包方式:包工、包材料、包质量、包工期、包安全。 1.2工程设计概况及主要工作量 1、建筑面积为4215.56m,建筑层数、高度:本工程为地上11层,建筑高度35.1m.建筑结构形式为框架结构,使用年限为50年。抗震设防烈度为抗震。防火设计的建筑耐火等级为二级。 1.3建设地点的特征 1、根据勘察报告,自然地坪下0.8m为素填土,填土下层为4.5m的砾石粉土和粉土层。地下水多为无压潜水,地下水在地表下1.8m。水量一般,主要受大气降水形成的地表径流补给,水质类型多为HCO3-Ca或HCO3·Cl-Ca型等,矿化度较低。 2、建筑物西、南两侧为该处地界的围墙,围墙外侧为马路,东、北两侧均为空地,场地较为宽敞。 1.4施工条件 1、温暖湿润、四季分明、降雨集中且持续时间长、梅雨明显。年降水量1500~1700mm,其中4~7月份降水较多,占全年降水量的一半以上,构成本区的梅雨期。 1.5施工工期 1、该工程计划工期为80d,,拟于1月1日开工,要求在同年12月竣工。

2施工进度计划 2.1施工进度计划编制说明 按照公司要求,进度计划12月1日到达预售条件,2层建筑完成1套标装样板房。 2.2施工进度计划表

施工组织设计文字说明

施工组织设计文字讲明 (一)要紧施工方法 依照设计要求,该工程项目中12%灰土基层15厘米厚,C25砼路面15厘米厚。 ★12%石灰土基层的施工 通过素土碾压整型后的路槽,开始底层15cm12%的白灰土施工。灰土基层的施工工艺流程为:施工放样——配料——拌和——摊铺——整形并碾压——接缝处理——养生。 1)施工放样 施工放样直线段每15~20m设一桩,平曲线段每10~15m设一桩,并在两侧路肩边缘外设指示桩,在指示桩上明显标出灰土基层边缘的设计高程。 2)配料 Ⅰ.备灰与消解石灰 要选择新生产的生石灰,并选择适当的存灰点,以地势较高,近水源、有电源,有交通通道,离居民点有一定距离且较安全的地点,以免雨季被泡,调运困难等。 为防止大堆石灰的底部消解不透或压实阻碍石灰消解过程中的膨胀,存灰点,堆放石灰的高度不宜超过3~4m。

消解钙质石灰要在用灰前3~5d消解完毕,镁质石灰应充分消解10d以上方准使用,未消解透的不准装车使用。加水时要操纵水量适当,第一遍注水为初步消解,间隔半天至一天,第二遍注水,水管深插至灰堆底部,加水至少两遍,若尚留有消解不透处应加第三遍水点补。一般含水量应在35%~40%之间,以不使消石灰成膏成团又不粘锨为好。 施工前应对所用的石灰取样过15mm圆孔筛,筛余试验,并应依照筛余百分比增加用灰量。 Ⅱ.备土 土可按需用数量,备土已整好的路槽内或料场上,也可堆放在路的一侧或两侧,或在施工时边运边铺。土中的草根、杂物应清除。 3)摊铺 外运土方时要依照石灰土层宽度、厚度及预定的干容重计算需要的干土重量,并依照土的含水量和所用车辆的吨位,计算每车土的卸放距离。也可将消石灰和土由重量比换算成体积比,计算土的松铺厚度和所用车辆运土的松方体积,计算每车土料的卸放距离。 依照石灰土层厚度和预定的干容重和石灰剂量,计算每平方

施工组织 课程设计

潍坊科技学院 施工组织课程设计 学生姓名XX 学号XX 院系建筑工程学院专业土木工程班级XX级XX班指导教师XX XX年XX 月XX 日

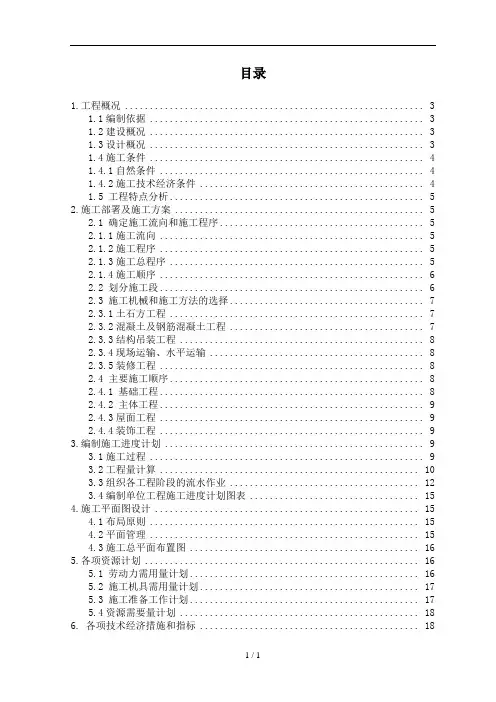

目录 1设计条件 (2) 1.1建筑物概况 (2) 1.2地质及环境条件 (3) 1.3施工工期 (3) 1.4气象条件 (3) 1.5施工技术经济条件 (4) 2施工方案的选择 (4) 2.1施工程序与施工流向 (4) 2.2施工段的划分与施工流向 (5) 2.3施工机械选择 (5) 2.4工程中的施工方法及技术措施 (6) 2.4.1脚手架工程 (6) 2.4.2砖石工程 (7) 2.4.3钢筋工程 (7) 2.4.4模板工程 (8) 2.4.5混凝土工程 (9) 2.4.6门窗工程 (11) 2.4.7抹灰工程 (12) 2.4.8屋面工程 (14) 2.5雨季施工 (15) 2.5.1雨季施工前的准备 (15)

2.5.2雨季施工技术措施 (16) 3施工进度计划设计 (18) 3.1计算表 (18) 3.2单位工程施工进度计划的设计 (22) 3.2.1摘要 (22) 3.2.2工期保证措施 (22) 4施工平面图的设计 (23) 4.1设置情况 (23) 4.2总平面布置原则 (23) 4.3现场用电设置 (23) 4.4现场用水布置 (23) 5参考文献 (24) 1设计条件 1.1建筑物概况 本工程为某省××公司的办公楼,位于××市郊××公路边,建筑总面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长39.44m。该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F~L轴)带地下室,在⑾轴线处有一道温度缝,在F轴线处有一道沉降缝。其总平面、立面、平面如附图所示。 本工程承重结构除门厅部分为现浇钢筋混凝土半框架结构外,皆采用砖混结

公路施工组织设计的文字说明doc 104页.doc

公路施工组织设计的文字说明(doc 104页)

施工组织设计的文字说 明 一、编制依据 1.招标代理方及××市交通局提供的招标文件。 2.招标代理方及××市交通局组织的现场考查情况。 3.招标代理方及××市交通局提供的补遗书。 4.国家现行公路工程有关技术标准、规范、规程及法律、法规文件等。 二、编制原则 1.严格遵循设计文件、技术规范和质量验收标准的原则。在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量优良。 2.坚持实事求是的原则。在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设。 3.根据项目法施工的原则,组织本工程的施工。通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息。实现质量和造价的最佳组合。实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目。 4.积极推广应用四新成果的原则,在各项工序施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采用,发挥科技在路桥施工中的先导作用。

二○○二年五月十九日 1工程概况 1.1工程简述 ××一级公路建设工程是××城—××港的一级公路。它的建成将大大改善××的对外交通和投资环境,对发展××经济具有很大的作用。 ××一级公路主线采用4车道,基宽度为25.5米;大、中桥、涵洞、路基设计按百年一遇设防;桥涵设计荷载为汽—20级、挂车—100级标准。西司马港中桥、立新河中桥共2座中桥,涵洞56道。 1.2地形、地貌 本工程位于长江三角周冲积平原。系第四系全新统冲积层,表层1.5—4米为亚砂土,下部为粉砂土。地下水位较高。地势比较平坦,海拔标高一般均在4.5米以下(吴淞高程)。 1.3气象 路线所在地区常熟属于亚热带的沿海区域,季风盛行,四季分明。冬季以寒冷少雨天气为主、夏季以炎热多雨天气为主,春秋两季为冬夏两季的交替时期,常出现冷暖、干湿的天气。适合施工生产。 1.4主要工程数量 1.4.1路基土石方工程

施工组织设计说明书范本

公路工程施工准备 一、施工现场准备 施工单位开始施工现场准备工作,施工现场准备工作主要应做好以下几项工作: 三、技术准备 (一)熟悉图纸资料和有关文件 施工单位接受工程任务后,应全面熟悉施工图纸、资料和有关文件,参加业主工程主管部门或建设单位组织的设计交底和图纸会审并作好记录。 (1)设计图纸是施工的依据,施工单位和全体施工人员必须按图施工,未经业主和监理工程师同意,施工单位和施工人员无权修改设计图纸,更不能没有设计图纸就擅自施工。 (2)施工单位应组织有关人员对施工图纸和资料进行学习和自审,做到心中有数,如有疑问或发现差错应在设计交底和图纸会审中提出,请上级给予解答。 (3)设计交底和图纸会审中,着重要解决以下几个问题: 1.设计依据与施工现场的实际情况是否一致。 2.设计中所提出的工程材料、施工工艺的特殊要求,施工单位能否实现和解决。 3.设计能否满足工程质量及安全要求,是否符合国家和有关规范、标准。 4.施工图纸中土建及其它专业(水、电、通信、供油等)的相互之间有无矛盾,图纸及说明是否齐全。 5.图纸上的尺寸、高程、轴线、预留孔(洞)、预埋件和工程量的计算有无差错、遗漏和矛盾。 (二)施工组织设计 根据设计文件、现场条件,各单位工程的施工程序及相互关系,工期要求以及有关定额等编制施工组织设计。 施工总平面图是施工组织设计中的重要组成部分,实践证明:其布局合理与否,不仅直接关系到是否便于施工,而且对工程造价、工期、质量,乃至与当地关系等方面都会产生很大的影响,因此,必须做好该项工作。 施工总平面的布局应符合下列要求: (1)应与现场的地物地貌相结合,做到布局合理、工程量少、便于施工及使用。 (2)各项临时工程设施应尽可能与永久工程相结合,尽量不占或少占耕地,不应早占或占而不用,以便减少投资和节约用地。 (3)临时排水、防洪设施,不得损害邻近的永久性建(构)筑物的地基与基础、挖(填)方区边坡以及当地的农田、水利设施等。 (三)技术交底 施工单位应根据设计文件和施工组织设计,逐级做好技术交底工作。 技术交底是施工单位把设计要求、施工技术要求和质量标准贯彻到基层以至现场工作人员的有效方法,是技术管理工作中的一个重要环节。它通常包括施工图纸交底、施工技术措施交底以及安全技术交底等。这项交底工作分别由高一级技术负责人、单位工程负责人、施工队长、作业班组长逐级组织进行。

(完整版)施工组织课程设计

(一)工程概况 1.工程建设概况 工程名称:东方市××办公楼 施工单位名称:东方市第二建筑工程公司 设计单位名称:×××建筑设计院 监理单位名称:诚信监理公司 工程用途:办公楼 开竣工日期:200×年7月1日开工,200×年10月31日竣工 施工组织的指导思想:以确保业主合同的履行和保证施工质量为目标,以设计施工图样和施工验收规范为标准,精心组织、科学管理、积极应用新技术、新工艺、新设备,优质、高速、安全地完成本工程的施工。 2.工程施工概况 (1)建筑设计特点本工程为三层砖混结构。 1)门窗:外墙面上为塑钢门、窗;内墙面上为木门、窗; 2)楼地面:底层素土回填夯实,上做60厚100号混凝土垫层;楼地面面层均为30厚豆石混凝土提浆压光;水泥砂浆踢脚线,高150;卫生间地面为马赛克贴面; 3)内墙及板底:墙面为普通抹灰;板底为混合砂浆板缝抹平;墙面及板底刷白色106涂料两遍,墙面再刷浅绿(奶黄、浅兰)色涂料两遍,高2200;厨房间墙面做1200高水泥砂浆墙裙上刷绿色调和漆两遍;卫生间墙面浅绿色瓷砖,高1500;客厅及居室做窗帘盒,刷浅咖啡色调和漆两遍; 4)不锈钢花格栏杆:木扶手,其上刷黑色调和漆两遍;1﹕2水泥砂浆踏步板及楼梯平台抹面,踏步板底喷大白浆两道; 5)外墙面:1︰2·5水泥砂浆打底,米黄色弹涂面层;屋面檐口及雨蓬立面做白色水刷石;阳台立面做浅绿色水刷石;阳台及楼梯间的花格块,阳台栏杆立面、檐沟底、雨蓬底、窗台套侧面刷白色外墙涂料两遍;1∶2水泥砂浆勒脚,高600;工程PVC水落管;混凝土散水坡,宽800;砖砌明沟,砂浆抹面; 6)屋面:屋面板上做1∶2·5水泥砂浆找平层、冷油层及二毡三油一砂防水层;上砌120×120×180小砖墩,纵横间距500,上铺预制隔热板(500×500×30),砂浆勾板缝; 7)油漆:木门窗嵌缝抹平后,刷米黄色调和漆两遍。 (2)结构设计特点 1)混凝土垫层,厚200;上做砖砌大放脚条形基础;其上设地圈梁一道;基础埋深-1.45;室内地面底层标高+0.00米,室外地面标高-0.30米; 2)砖砌筑,厚240;卫生间隔墙厚120; 3)板:卫生间为现浇钢筋混凝土板,厚60;其它均为水泥预制空心板; 4)板底及屋面板底各设置圈梁一道; 5)雨蓬、檐沟板:现浇钢筋混凝土; 6)楼梯:现浇钢筋混凝土板式楼梯。 (3)建设场地特征本工程建于厂外生活区。有道路可通至施工现场,交通方便;工程南边有空地一块,可供本工程施工使用;家属生活区内有水、电可接出,能满足施工使用,可不设变压器。

施工组织课程设计

第一章综合说明 第一节编制依据 1、施工图纸 2、采用定额及规范 1)《建设工程工程量清单计价规范》 2)《广东省建筑与装饰工程综合定额》 3)《建筑工程施工质量及验收规范》。 4)《工程网络计划技术规程》 5)《建设工程项目管理规范》 3、工程地质勘探报告及地形图测量控制网 4、主要机械装配情况 1)垂直运输机械所采用的塔吊、类型、吨位应满足施工要求。 2)混凝土搅拌机、灰浆搅拌机、混凝土振捣机、钢筋加工机械、焊接钢筋设备、模板、脚手架等均可按需供给。 5、成品、半成品的运输生产条件 所需的预制钢筋混凝土构件由施工单位预制构件厂运至施工现场,其它中小型构件可在现场制作。 6、电力、水源的供给 电力、水源的施工需用量由城市供电供水网络供给。 7、地方性材料的供应情况 由施工单位或运输公司从料场将材料沿公路运至施工现场,运输工具的需用量均按施工计划要求保证供应。 8、劳动力需用情况 施工中各工种劳动力需用量均按劳动力需用计划要求在施工队或公司内自行调配。 9、施工现场准备工作、三通(水、电、道路)一平(场地平整)已完成。 10、施工期限:开工日期 2006年2月9日,竣工日期 2007年 5月4日。 第二节编制范围 按建设单位提供的工程量清单、施工图等有关资料及说明,华南理工大学交通实验大楼工程的建筑施工、装饰装修及安装工程。

第二章工程概况第一节工程概述 1、建筑概况 2、结构概况

3、工程地质概况 根据广东省地质建设工程勘察院编制的《华南理工大学交通实验大楼岩土工程勘察报告》,场地地貌单元属风化剥蚀残丘边缘,地形较平坦。据21个钻孔揭露分析,地基土按成因类型可划分为人工填土层、冲积层、坡积层、残积层、白垩系沉积岩及断层构造岩。 4、水文条件 在勘察期间测得地下水位埋深0.60~1.40m。从地基土的结构分析,人工填土中含有较多的上层滞水;冲积砂土层含较多孔隙水,其余冲积土和残积土均为弱透水性的粉质粘土,预计第四系在冲积砂土层中孔隙水(潜水)较丰富;场地处于断层带上,断层构造岩存在有一定的构造裂隙水。总的来说,场地内地下水水量较丰富。补给来源主要是靠大气降雨,有一定的侧向补给。地下水对钢结构有弱腐蚀性,土对钢筋混凝土结构中的钢筋无腐蚀性。场地内不存在泥石流、岩溶等不良工程地质现象,但场地处于断层带,岩石种类较多。而且不同风化岩石面埋深度变化较大。场地等级属一级,地基等级属一级,工程等重要性等级属二级,岩土工程勘察等级属甲级。 一层地下室开挖深度约 4.95~5.00m,影响基坑开挖的地下水主要是:基坑深度范围内人工填土中的上层滞水,以及基坑北侧坑底下附近的第四系冲积砂土的孔隙水。 第二节施工条件 本工程东临五山路,交通便利,施工现场已具备开工条件,施工范围外道路可通行车辆,供施工材料和设备进场,建设单位提供电水满足施工要求。 第三章施工准备 第一节施工组织准备 成立项目经理部,确定各班组和组成人员,建立健全各项规章和实施细则。使项目经理部从施工准备期开始,即可高效率运作,有效组织施工作业。 第二节施工技术准备 1、组织专业人员熟悉、自审图纸;组织土建、安装等各专业相互联系对照,发现问题,提前与建设单位、设计单位协商,参加由建设单位、设计单位和监理单位组织的设计交底和图纸会审。 2、公司生产技术部门配合项目部认真编制施工组织设计,做出施工方案,明确施工操作

施工组织设计规则

(四)施工组织设计(分标段编制) (1)项目组人员组织结构; (2)设备、仪表的配备; (3)施工进度和组织计划; (4)施工方案(采用文字并结合图表形式说明各分部分项工程的施工方法); (5)质量、进度、成本控制计划; (6)项目安全控制; (7)环境控制及文明施工; (8)遇有突发事件的处理程序; (9)竣工资料的收集整理与验收; (10)额外服务承诺。

七、施工组织设计 1.投标人应根据招标文件和对现场的勘察情况,采用文字并结合图表形式,参考以下要点编制本工程的施工组织设计: (1)施工方案及技术措施; (2)质量保证措施和创优计划; (3)施工总进度计划及保证措施(包括以横道图或标明关键线路的网络进度计划、保障进度计划需要的主要施工机械设备、劳动力需求计划及保证措施、材料设备进场计划及其他保证措施等); (4)施工安全措施计划; (5)文明施工措施计划; (6)施工场地治安保卫管理计划; (7)施工环保措施计划; (8)冬季和雨季施工方案; (9)施工现场总平面布置(投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置); (11)成品保护和工程保修工作的管理措施和承诺; (12)任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施; (13)与发包人、监理及设计人的配合; (14)招标文件规定的其他内容。 2.若投标人须知规定施工组织设计采用技术“暗标”方式评审,则施工组织设计的编制和装订应按附表七“施工组织设计(技术暗标部分)编制及装订要求”编制和装订施工组织设计。 3.施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。若采用技术暗标评审,则下述表格应按照章节内容,严格按给定的格式附在相应的章节中。 附表一拟投入本工程的主要施工设备表 附表二拟配备本工程的试验和检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图 附表五施工总平面图 附表六临时用地表

施工组织课程设计模板

网络教育学院《施工组织课程设计》 题 学习中心:辽宁鞍山奥鹏学习中心 专业:工程管理年级: 2013 年秋季 学号: 学生:车吉剑 指导教师:杨丽媛

1 工程概况 工程建设概况 本工程建筑名称:某住宅小区的2单元四层的住宅楼,位于小区西南角。建筑地点:某市里东部。建筑面积为 m,建筑层数、高度:本工程为地上4层,建筑高度 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50年。抗震设防烈度为非抗震。防火设计的建筑耐火等级为二级。 工程设计概况及主要工作量 建筑面积为 m 建设地点的特征 建筑层数、高度:本工程为地上4层,建筑高度 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50年。抗震设防烈度为非抗震。防火设计的建筑耐火等级为二级 施工条件 (1)施工程序 总施工顺序:基础工程→主体结构→屋面工程→装饰工程(内,外)。 分部分项工程施工顺序: 基础工程的施工顺序:挖土方→垫层→砌基础→混凝土基础→回填土 主体工程的施工顺序:脚手架→砌砖墙→扎构造柱钢筋→柱支模→浇柱混凝土→ 扎梁钢筋→梁支模→浇梁混凝土→养护→安装楼板→楼 板灌缝→现浇楼梯楼→拆模 屋面工程的施工顺序:找平层→保温层→找平层→防水层→保护层 内装饰工程的施工顺序:顶棚、内墙抹灰→水泥砂浆楼地面/水磨石地面→室内喷白 安装工程的施工顺序:安装木门窗/厕所木隔断→玻璃油漆→木门窗油漆 外墙装饰及室外工程的施工顺序:外墙面装饰→台阶散水 (2)施工段的划分 按所规定的沉降缝和伸缩缝分成两个流水段,I段分为前楼1~7轴;II段分为前

楼7~13轴,进行分段分层流水作业,加快工程进度。 (3)主要项目施工方法及施工顺序 ①基础工程 基础工程主要施工顺序:放线,挖土,地基处理,垫层混凝土,放脚砌筑,地基圈梁与基础墙管道埋设回填土 ②主体工程 主体工程主要有砌墙,现浇混凝土圈梁(楼梯,大梁挑楦,构造柱,楼板)在基础完工及地层架空板安装完毕后,进行分层分段流水施工,其主要施工顺序如下: 放线-内外墙分步架砌筑-构造柱-预制梁安装-圈梁硬架及现浇支模-圈梁-现浇板钢筋-安装预制楼板并加固-板缝钢筋混凝土浇筑-养护-上层放线-女儿墙 ③屋面工程 施工顺序:屋面板安装、灌缝,女儿墙砌筑、压顶浇筑→20厚1:3水泥砂浆找平层→刷冷底子油一道,热沥青玛脂两遍,沿墙高出保温层上表面150→最簿处150厚散铺碾压沥青珍珠岩保温层2%找坡→20厚1:3水泥砂浆找平层→刷基层处理剂一遍→厚氯化聚乙烯-橡胶共混防水卷材→干铺无纺聚脂纤维布一层→40厚细石 钢筋双向→8厚防滑地砖铺平压实,缝宽5,1:1水泥砂浆填缝。 砼内配200 4 @ ④楼地面工程 楼地面施工:清理基层→定点标筋→浇砼砂浆抹平,用2M直尺检查平整度。 卫生间楼地面施工:钢筋混凝土楼板面用20厚水泥砂浆找平,刷聚合物水泥 基防水涂膜厚,沿墙上翻1500高,用1:8水泥陶粒垫坡,20厚水泥砂浆找平。 施工时注涂膜的厚度要达到标准,陶粒找坡时要以地漏口为准,尽量不宜找得 过厚。 楼面施工:钢筋混凝土楼面刷素水泥浆一道,20厚1:2水泥砂浆压实抹光, 施工时要注意室内标高的一致,每一层的标高要按图施工,要做到每一层地面 标高无误差。 ⑤装饰工程 A、抹灰工程 a、抹灰工程遵循先外墙,先上后下,先顶棚、墙面后地面的顺序。抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直、弹出准线和墙群、踢脚板线。 b、此为中级抹灰,先用托线板检查墙面平面垂直程度,大致决定抹灰厚度(最薄

工程施工组织设计方案文字说明

表1 施工组织设计文字说明 第一章施工组织设计总说明 1、编制依据 1.1大英县交通街道路改造工程施工设计图,招标文件及答疑等。 1.2交通部颁布的《公路工程施工规》、《公路沥青路面施工技术规》、《给排水管道工程施工及验收规》。 1.3国家有关法规及政策。 1.4施工现场踏勘所获得的资料。 1.5我单位施工能力技术装备和类似工程施工经验。 1.6大英县交通街道路改造工程工程量清单。 2、编制原则 2.1根据工程实际情况,合理安排施工方案与施工顺序。 2.2制定切实可行的施工方案,采用新工艺、新材料、新技术、新设备,确保工程质量。 2.3合理布置施工平面,尽量减少工程损耗,降低生产成本。 2.4采用流水平行作业法,运用网络计划技术控制施工进度,保证施工工期。 3、工程概况 3.1项目业主:大英县规划和建设局 3.2工程名称:大英县交通街道路改造工程 3.3技术标准

道路类别:城市支路-I级 设计路宽:(交通街)15m车行道+2*7.5m人行道,全宽30米 (水井街)14m车行道+2*3m人行道,全长20米设计荷载:城-A级,人群荷载3.5KN/m2 设计标准轴载:BZZ-100 行车速度:40Km/h,交叉口行车速度20-35Km/h 地震动峰值加速度值:0.1g 城市防洪:50年一遇设防 路面结构和设计年限:水泥砼路面+沥青砼罩面;20年 3.4施工期限:150日历天,暂定工期为2008年5月16日,至2008年10月12日完工,工程质量达到合格标准。 3.5主要工程数量: 据工程量清单统计,本项目主要工程数量包括:路基土石方、排水管网及电信管网工程、旧路面处治、水泥稳定碎(砾)石基层、水泥混凝土路面、沥青混凝土路面、人行道及其它附属工程等。 具体数量详见工程量清单 3.6工程特点及难点 1)本工程为城市市政工程,具有线路长,工期短、相对工程量大的特点,合理地安排施工组织是工程顺利进行的关键。

施工组织课程设计说明书

施工组织课程设计说明书班级姓名 指导教师 土木教研室 2012年5 月

施工组织课程设计说明书 ---多层砖混结构办公楼 一、编制依据 1、设计文件及技术规范 (1)本工程的建设主管单位提供的设计任务书。 (2)本工程的建设主管单位与土木工程教研室签订的建设工程设计合同。 (3)当地城市建设规划管理部门对本工程方案设计的审批意见。 (4)本工程的建设主管单位批准的方案设计文件及有关方案修改往来的一般性函。 (5)现行有关的国家规范、规定、规程。 (6)建筑结构可靠度设计统一标准(GB50068—2001)。 (7)建筑结构荷载规范(GB50009—2001)。 (8)建筑地基基础设计规范(GBS0007—2002)。 (9)房屋建筑图纸统一标准(GB/T50001-2001)。 (10)混凝土结构设计规范(GB50010 2002)。 (11)建筑工程项目管理规范(GB/T505326-2001)。 (12)建筑抗震设计规范(GB500t1一2001)。 (13)建筑地面设计规范(GB50037-1996)。 (14)住宅设计规范(GB50096-1999)。 (15)混凝土外加剂应用技术规范(GB50119 2003)。 2、编制原则 本施工组织设计编制参照房屋建筑学,现行国家标准,针对工程特点,重点从科学的施工管理、最佳的组织部署、全面质量控制、先进的施工工艺等各方面作出规划,在确保工程质量、进度和安全的前提下降低消耗、节约成本。 二、工程概况 1、建筑物概况 本工程为某省××公司的办公楼,位于××市郊××公路边,建筑总面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长39.44m。该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F~L轴)带地下室,在⑾轴线处有一道温度缝,在F轴线处有一道沉降缝。其总平面、立面、平面如附图所示。 本工程承重结构除门厅部分为现浇钢筋混凝土半框架结构外,皆采用砖混结构。基础埋深1.9 m,在C15素混凝土垫层上砌条形砖基础,基础中设有钢筋混凝土地圈梁,实心砖墙承重,每层设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所、盥洗室采用现浇楼板外,其余楼板和屋面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。 室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步为水磨石面层外,其他皆采用水泥砂浆地面。室内装修主要采用白灰砂浆外喷106涂料,室外装修以涂料为主。窗间墙为干粘石,腰线、窗套为贴面砖。散水为无筋混凝土一次抹光。 屋面保温为炉渣混凝土,上做二毡三油防水层,铺绿豆砂。上人屋面部分铺设预制混凝

现场施工组织课程设计指导手册

施工组织课程设计指导书 班级: 姓名: 学号: 指导教师: 四川理工学院结构教研室 单位工程施工组―活动的技术、组织、 经济的综合性文件,它的主要任务是根据编制施工组织设计的基本原则、施工组织总设计和有关的 原始资料,结合实际的施工条件,从整个建筑物的全局出发,进行最优施工方案设计,确定科学,合理的分部分项工程之间的搭接与配合关系,设计符合施工现场情况的施工平面布置图,从而达到工期短、质量好、成本低的目的。 一个施工组织设计的主要内容,可以概括为三个一:“一图、一表、一案”,一图即一张施工现场的平面布置图,一表即整个工程的施工进度计划表,一案即整个工程的施工方案。 单位工程程施工组织设计的内容,依工程规模、性质、施工复杂的程度不同而有所不同,但一个较完整的施工组织设汁应包括以下内容: 1.工程概况及其施工特点分析 2.施工方案设计 3?单位工程施工进度计划表 5.劳动力、材料、构件、施工机械等资源需要量计划 6.单位工程施工平面图 7.主要技术组织措施 8.质量、安全保证措施 9.新技术、新工艺、新材料 10.主要技术经济指标下面 就各项内容简述如下: 一、工程特点及其施工特点分析 工程特点及其施工特点分析是对拟建工程的工程特点、地点特征和施工条件等所作的一个简单的、突出重点的介绍。其主要内容包括: (一)、工程建设概况 工程建设既况主要介绍拟建工程的建设单位、工程名称、施工单位、施工图纸情况、施上合同、主要部门的有关或要求,组织施工的指导思想等。 (二)、施工概况 工程概况是对工程全貌进行综台说明,主要介绍以下几方面内容: 1、建筑设计特点 一般需说明:拟建工程的建筑面积、层数、高度、平面形状和平面组合情况及室内外装修情况。如果详细具体的还要附以平、立、剖面等简图: 2、结构设计特点一般需说明:基础类型、埋置深度、主体结构的类型,预制构件的类型及安装位置等。 3、建设地点特征包括拟建工程的位置、地形、工程地质和水文地质条件,不同深度土壤的分析,;冻结时间与

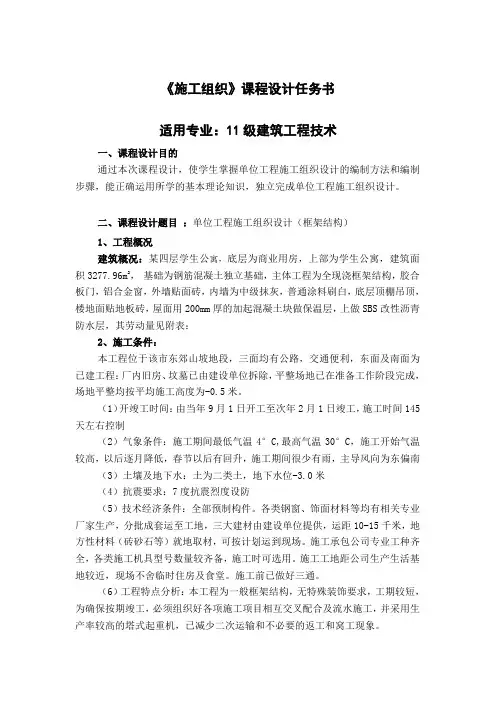

施工组织课程设计任务书.doc

毕业设计任务书——某工程施工图预算及施工组织设计 学生姓名: 指导老师:匙静 石家庄职业技术学院建筑工程系 (工程建筑管理教研室) 2005.3

编制施工图预算任务书 一.编制内容: 1.根据给定施工图完成该工程的施工图预算。 2.完成据实调整部分的材料用量分析。 3、编制基础分部工程量清单形式的招标及投标报价。 二.编制要求: 1.计算书:要求计算过程详细、完整、算式清楚。(手工计算) 2.施工图预算书:含编制说明,定额套用,取费。要求定额套用、换算正确。(手工或使用广联达预算软件上机操作) 3.据实调整材料用量:掌握据实调整材料范围,材料用量计算准确。(手工或使用广联达预算软件上机操作) 4、只编制基础土方开挖和混凝土的清单报价(手工计算后上机操作,加以 比较)。

施工图预算编制指导书 一、准备阶段:收集资料,调查研究 应掌握的有关资料有:现行《河北省建筑工程预算定额》、《河北省建筑工程费用定额》、预算工作手册、现行调价文件、施工图纸等。 1.熟悉现行《河北省建筑工程预算定额》。 要求掌握定额各章、节内容的划分,各分部、分项工程的工程量计算规则,能熟练、正确地套用、换算定额, 2.熟悉现行《河北省建筑工程费用定额》。 要求掌握建筑物、构筑物工程类别的划分,施工单位取费资质等级的划分;掌握建筑工程项目费用构成的内容,取费方法。 3.熟读施工图纸。 必须清楚地了解建筑施工图和结构施工图的内容,建筑图、结构图、细部大样等各图纸之间是否相互对应,是否有矛盾之处。对图纸中选用的标准图集,要掌握其使用方法。通过熟悉图纸,必须对该建筑的全部构造、材料做法、装饰要求等有一个清晰的认识,为编制施工图预算打好基础。4.熟悉现行调价文件及据实调价材料的价格。 二、编制建筑工程施工图预算 1.确定工程量计算项目 根据施工图纸的内容和定额项目,列出计算工程量的分部、分项名称。2.计算工程量 工程量的计算工作,在整个预算编制过程中是最繁琐,花费时间最长的一个环节,数据是否准确直接影响到施工图预算的准确性,因此,必须在工程量计算上多下功夫,才能保证预算的质量。计算时应注意:

工程施工组织设计文字说明

表1 施工组织设计文字说明 第一章设备、人员动员周期和设备、人员、材料运到 施工现场的方法 第一节设备、人员、材料计划 本工程机械设备、人员、材料将按照先进合理、配齐配足、满足施工需要的原则配备,所配机械设备和人员均满足施工条件的要求,采用先进的机械设备,并与资格预审上报的人员、机械设备相符。本工程拟投入各种施工机械设备共计200台(套),施工管理人员15人,技术人员20人,试验人员8人,测量人员8人,质检人员8人,施工高峰期人员将达360人,其中管理人员和技术人员业务素质高,具有丰富的工程施工管理经验。施工材料根据施工总体计划选择质量优良、价格合适的大型材料供应商供应,并储备一定数量,以消除材料供应短缺或不良气候等造成的影响。人员配备、主要材料进场计划和机械设备配置及进场计划详见本章第四节附表。 第二节设备、人员动员周期 根据总体计划,设备人员分三批进入施工现场。第一批管理人员在接到中标通知书3天内赴施工现场做准备工作,我们将向业主和监理工程师提供一份详细的人员、机械、设备材料进场计划,并开始组织机具、设备、材料进场。第二批在5~10日内,组织第一批设备、小型材料进场和第二批施工人员进场(不少于施工总人数的50%),展开现场的施工准备及临时设施作业。第三批人员、设备在正式开工前7天全部到场,满足全面施工要求。其设备及人员的动员周期见下表:

设备及人员动员周期表 第三节设备人员材料运到现场的方法 本工程所需设备材料采取公路、铁路和水路运输。小型施工设备、急需的材料、生活设施等采用汽车3天内直接运至施工现场;大型施工机械设备根据运输距离远近选择铁路或公路运输;工程材料选择以公路运输为主铁路和水路运输为辅的方式进场;施工人员分批乘火车或汽车进入工地。 第四节附表 一、劳动力配备计划表 劳动力配备计划表

土木工程施工组织课程设计总结

土木工程施工组织课程设计总结姓名:毕安东班级:2012级工程管理1班学号:201209880001 施工组织课程设计心得与体会首先,施工组织课程设计对我来说是个既熟悉又陌生的字眼,因为我十几年的学生生涯也经历过课程设计,但这次却又是那么的与众不同。他将全面检验我各方面的能力:学习、生活、心理、身体、思想等等。就像是一块试金石,检验我能否将所学理论知识用到施工组织课程设计中去。关系到我将来能否顺利的立足于这个充满挑战的社会,也是我建立信心的关键所在,所以,我对它的投入也是百分之百的紧张。施工组织课程设计结束了,在这一周里我还是有不少的收获。施工组织课程设计结束后有必要好好总结一下。首先,通过一周的课程设计,使我学到了很多实践知识。所谓实践是检验真理的唯一标准,通过实践,使我近距离的了解整个房屋的建造过程,学到了很多很适用的具体的施工知识,这些知识往往是我在平时很少接触,很少注意的,但又是十分重要基础的知识。施工总体安排:1、按先地下、后地上、先主体、后围护、先粗装修后精装修的原则组织施工,及时进行结构验收,尽早形成工作面,组织主体交叉作业,有利缩短工期。柱、墙模板的配置考虑使用5-6次。特别屋面混凝土的施工按照要求不留设施工缝。2、在工程施工时,要安排好各工序搭接的同时按照工序需要作好所须资源的全面就位。3、在土方开挖阶段及时组织足够的劳动力修理边坡,确保基坑槽的边坡不塌方。如基坑槽的验收不受相关条件的限制,基础土方与砼垫层施工采取交叉作业,各区进行清土、验槽、浇砼垫层,以保证持力层基底土不被雨水水浸泡受扰动或是人为的扰动。4、本工程为高层建筑物,可考虑对结构工程进行中间结构验收。结构施工中,合理安排工序穿插及预埋件的埋设。5、水电、设备等预留、预埋安装时,要紧密配合土建施工进度,积极组织穿插交叉作业,做好水、电管线的预埋预留工作,在装修阶段做好安装调试工作。模板工程:(1)放线:首先引测建筑的边柱,墙轴线,平以该轴线为起点,引出各条轴线。模板放线时,根据施工图用墨线弹出模板的中心线和边线,墙模板要弹出模板的边线和外侧控制线,以便于模板安装和校正。2)用水准仪把建筑水平标高根据实际标高的要求,直接引测到模板安装位置。(3)模板垫底部位应预先找平,杂物清理干净,以保证模板位置正确,防止模板底部漏浆或混泥土成形后烂根。(4)工长事先确定模板的组装设计方案,向施工班组进行技术,质量,安全交底。(5)墙、柱侧模的底部,都要留设一定数量垃圾清理孔。模板应图刷脱模剂。还有好多注意事项,我在这就不列举了。钢筋绑扎应该符合下列规定:1.钢筋的交点须用铁丝扎牢。2.板和墙的钢筋网片,除靠外周两行钢筋的相交点可相隔交错扎牢,但必须保证受力钢筋不发生位移。双向受力的钢筋网片不得跳扣绑扎,而且必须全部扎牢。3.梁和柱的钢筋,出设计有特殊要求外,箍筋应与受力筋垂直设置。箍筋弯钩叠合出,应沿受力钢筋方向错开设置。对于梁,箍筋的弯钩在梁面左右错开50%,对于柱,箍筋弯钩在柱的四角相互错开。4.柱中的竖向钢筋搭接时,角部钢筋的弯钩应与模板成45度(多边形柱为模板内角的平分角:圆形柱与柱模板切线垂直):中间钢筋的弯钩应与模板成90度,如采用插入式振捣器浇筑小型截面柱时,弯钩与模板的角度最小不得小于15度。 5.板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。6.板上下层钢筋有接头时,应按规范要求错开,其位置和搭接长度均要符合规范和设计要求。钢筋搭接处,应在中心和两端按规定用铁丝扎牢。7.摆放钢筋马凳支架后即可绑上层钢筋的纵横两个方向定位钢筋,并在定位钢筋上画分档标志。然后穿放纵横钢筋,绑扎方法同下层钢筋。砌墙的施工技术:首先,我知道了工人们在砌墙前,要根据上层梁确定墙的平整度与垂直度,然后再根据事先放好的墙轴线砌墙,这样能充分保证砌筑的质量和速度;其次,一般平整度相差不大于2公分就不用修改的,因为到时候可以用砂浆找平;再次,用泡沫专砌墙时在顶部必须留20公分的高度,然后用水泥砖斜砌,这样是为了防止上部混凝土收缩而产生裂缝;有构
