承插式支模架工程施工组织设计方案
- 格式:doc
- 大小:811.50 KB
- 文档页数:44
建设工程承插型盘扣式支模架专项施工方案承插型盘扣式支模架广泛应用于建设工程中的各类混凝土结构施工中,具有安全、高效、经济、环保等优点。
为了确保施工过程中的安全性和顺利进行,应制定详细的专项施工方案。
下面是一个关于承插型盘扣式支模架专项施工方案的示例,供参考:1.施工前的准备工作1.1确认施工图纸和设计要求,了解施工区域的地形、地质情况等。
1.2购买或租赁承插型盘扣式支模架及其配件,并进行必要的检查和试验。
1.3编制详细的施工计划和施工组织设计,并组织人员进行培训。
2.施工材料和设备准备2.1确认支模架材料的质量合格,并储存于干燥通风的仓库中。
2.2准备必要的工具、机械设备和安全防护用品。
3.施工过程3.1根据设计要求和施工计划,组织施工人员进行场地清理和标注。
3.2搭建承插型盘扣式支模架的起始部分,确保支模架的稳定性,采取必要的加固措施。
3.3根据设计要求,安装支模板,并对其进行调整和固定。
3.4安装承插型盘扣式支模架的立杆和横杆,确保其水平度和垂直度。
3.5检查和调整支模架的水平度、垂直度和稳定性,做好记录和标记。
3.6安装钢管支撑和衬垫,确保支模架的整体稳定性。
3.7根据需要进行支模架的拆除和移动,注意安全,遵守操作规程。
4.安全保障措施4.1在施工现场设置明显的警示标志和安全警示标识,以提醒工人和施工车辆。
4.2按照国家和地方相关法规和标准,组织进行安全培训和教育,并提供必要的安全防护设备。
4.3制定紧急救援预案,配备必要的急救设备和消防设备,并组织人员进行相应的演练。
4.4定期检查和维护支模架及其配件的使用状况,及时修复或更换损坏部件。
5.环保措施5.1废弃物和垃圾的分类收集和处理,确保环境干净整洁。
5.2确保施工现场的污水和废水的合法排放,避免对周边环境的污染。
5.3采取必要的防护措施,避免施工过程中的扬尘和噪音对周边环境的影响。
5.4定期进行施工现场的环境检测和监测,确保环境质量符合相关标准。
香樟林住宅小区8#、9#楼工程承插盘扣式模板支撑架施工方案编制人:审核:审批:编制日期:目录一、编制依据 (3)二、工程概况 (3)三、盘扣式脚手架概述 (4)(一)构配件介绍 (4)(二)构配件材料要求 (4)(三)施工要点 (5)(四)设计荷载 (5)四、盘扣式脚手架设计 (5)(一)梁模板 (5)(二)板模板 (6)(三) 剪力墙模板 (6)五、附图 (7)(一)梁支模大样图 (7)(二)标准层支模示意图 (7)(三)板支模大样图 (7)(四) 剪力墙支模大样图 (7)(五)连墙件布置 (7)六、施工工艺 (7)(一)放线测量 (7)(二) 模板制作 (7)(三)支模架安装搭设 (7)(四)支模架验收 (8)(五) 混凝土浇筑 (8)(六)模板拆除 (9)七、质量标准 (10)八、安全措施 (11)九、应急预案 (12)十、计算书 (14)(一)梁模板 (14)(二)板模板 (19)香樟林住宅小区8#、9#楼承插盘扣式模板支撑架施工方案本方案适用8#、9#楼标准层梁、板模板支撑.墙柱模板仍采用18mm厚七夹板,背楞体系选用φ48×3.5钢管和50×100木枋进行加固,详见《主体结构施工方案》.一、编制依据1、《建筑施工承插型盘扣件钢管支架安全技术规程》(JGJ231—2010);2、《建筑施工模板安全技术规范》JGJ162—20083、《建筑施工安全检查标准》JGJ59—20114、《建筑结构荷载规范》GB50009—20125、施工图纸;6、《香樟林住宅小区8#、9#、13#、15#楼工程施工组织设计》;7、杭州品茗科技有限公司的《品茗施工安全设施计算软件》。
二、工程概况1.一般概况香樟林住宅小区8#、9#楼工程位于南宁市兴宁区望州南路188号。
1、8#楼:地下1层,地上32层,高度100m。
层高:地下1层/1层/标准层:4.1m/6.2m/3m;2、9#楼:地下1层,地上32层,高度98m。
承插式轮扣脚手架施工方案1. 引言承插式轮扣脚手架是一种常见的施工工具,广泛应用于建筑和其他工程项目中。
本文将介绍该脚手架的基本概念和构造,并详细描述其施工方案。
2. 承插式轮扣脚手架的基本概念和构造承插式轮扣脚手架是指利用脚手架柱与承插式横梁之间的插接和连接来实现脚手架结构的支撑和固定。
其主要构造包括脚手架柱、承插式横梁、水平杆、纵向杆、斜杆等。
脚手架柱是支撑整个轮扣脚手架结构的主要部件,通常由钢管制成,具有一定的刚性和稳定性。
承插式横梁是横跨在脚手架柱之间的横向连接件,其两端具有插座,可以与脚手架柱插接组装。
水平杆用于连接横梁,增加脚手架结构的稳定性。
纵向杆和斜杆用于加固和支撑脚手架柱,使整个脚手架更加牢固。
3. 承插式轮扣脚手架的施工方案3.1 施工前的准备工作在进行承插式轮扣脚手架施工之前,需要做好以下准备工作:1.准备工具和材料:包括螺丝刀、扳手、钢管、脚手架柱、承插式横梁、水平杆、纵向杆、斜杆等。
2.组织人员:根据施工需要,组织合适的人员参与脚手架的搭设和拆除工作。
3.脚手架搭设方案:根据实际工程要求和设计要求,确定脚手架的搭设方案。
3.2 脚手架的搭设根据搭设方案,按以下步骤进行承插式轮扣脚手架的搭设:1.搭设基础支撑:将脚手架柱安装在地面上,并确保其稳定性和牢固性。
2.安装横梁:将承插式横梁插接到脚手架柱的插座上,确保插接紧密,横梁平行。
3.安装水平杆:在横梁上安装水平杆,增加脚手架结构的稳定性。
4.安装纵向杆和斜杆:根据设计要求,在脚手架柱和横梁之间安装纵向杆和斜杆,加固和支撑脚手架。
5.检查和调整:完成脚手架的搭设后,对其进行检查,确保结构稳定可靠,并进行必要的调整。
3.3 脚手架的使用和拆除在脚手架搭设完成后,可以开始使用该脚手架进行施工作业。
在使用过程中,需要注意以下几点:1.安全操作:使用脚手架时,必须按照相关规定进行安全操作,遵守操作规程,穿戴好安全防护用具。
2.负荷限制:根据设计要求,合理控制脚手架的负荷,避免超负荷使用引发事故。
1. 引言本文档旨在为使用承插式支模架进行施工的工作人员提供一份施工方案,该方案将包括施工前的准备工作、施工步骤、注意事项等内容,以确保施工安全和质量。
2. 施工前准备工作2.1 确定支模架的设计和参数:根据施工图纸以及场地实际要求,确定所使用的支模架的设计和参数,包括承重能力、高度调节范围等。
2.2 购买和检查支模架材料:根据支模架设计和参数,购买所需的支模架材料,并进行检查,确保材料完好无损。
2.3 组织施工人员:根据工程规模和施工进度,合理组织施工人员,确保施工工作高效进行。
2.4 制定施工计划:根据工程进度和施工要求,制定详细的施工计划,包括施工步骤、时间安排等内容。
3. 施工步骤3.1 搭建支模架:根据施工图纸和支模架设计要求,将支模架材料按照规定的方法搭建起来,确保支模架具有足够的承重能力和稳定性。
3.2 调整支模架高度:根据实际需要,使用支模架的高度调节装置,将支模架的高度进行调整,以满足施工要求。
3.3 固定支模架:使用专用的支模固定装置,将支模架固定在施工位置上,确保支模架的稳定性和安全性。
3.4 检查施工质量:在支模架搭建完成后,对支模架进行全面检查,确保支模架的结构和稳定性符合设计要求。
4. 注意事项4.1 安全第一:在施工过程中,要始终将安全放在第一位,严格按照相关安全规范进行施工,保障施工人员的安全。
4.2 确保质量:施工过程中,要严格按照支模架的设计和参数要求进行施工,确保支模架的质量符合要求。
4.3 定期检查:在使用支模架进行施工的过程中,要定期对支模架进行检查,及时发现和排除潜在问题,确保施工的顺利进行。
5. 总结本文档提供了一份承插式支模架施工方案,包括施工前的准备工作、施工步骤、注意事项等内容。
通过严格按照文档提供的方案进行施工,可以确保支模架施工的安全和质量,为工程的顺利进行提供保障。
同时,在施工过程中,要时刻注意安全,确保施工人员的安全。
盘扣式(承插式)高支模施工方案目录第一章工程概况--------------------------------------------------- 3一、工程概况 ---------------------------------------------- 3二、施工平面布置------------------------------------------- 5三、施工要求 ---------------------------------------------- 5四、技术保证条件------------------------------------------- 5第二章编制依据--------------------------------------------------- 6第三章施工计划--------------------------------------------------- 7一、施工进度计划------------------------------------------- 7二、材料与设备计划----------------------------------------- 7第四章施工工艺技术---------------------------------------------- 10一、技术参数 --------------------------------------------- 10二、工艺流程 --------------------------------------------- 11三、施工方法 --------------------------------------------- 11四、检查验收 --------------------------------------------- 19第五章施工安全保证措施------------------------------------------ 21一、组织保障 --------------------------------------------- 21二、技术措施 --------------------------------------------- 24三、监测监控 --------------------------------------------- 28四、应急预案 --------------------------------------------- 35第六章劳动力计划------------------------------------------------ 37一、专职安全生产管理人员---------------------------------- 37二、所需劳动力安排---------------------------------------- 37第七章计算书及相关图纸------------------------------------------ 38一、计算书 ----------------------------------------------- 38二、节点图 ----------------------------------------------- 47第一章工程概况一、工程概况本项目工程位于在投入使用的吴阳中学校区内,拟计划投资兴建一栋地上9层,地下一层的图书馆,配套增加学生的阅读知识。
目录第一章编制依据及原则 (2)1.1、编制依据 (2)1.2、编制原则 (2)第二章工程概况 (4)2.1 工程概况 (4)第三章施工部署 (13)第四章模板工程施工方案 (28)4.1 模板施工 (28)4.1.1 楼板(梁)模板施工 (28)4.1.2 高支模搭设要求 (28)4.3质量标准 (32)第五章质量保证措施 (42)5.1 质量目标 (42)5.2 制度保证 (42)5.2.1质量管理组织机构 (42)5.2.2 施工阶段“混凝土浇灌申请”制度 (43)5.2.3技术、质量交底制度 (44)5.3技术保证 (45)5.3.1模板及支架 (45)5.3.2混凝土工程 (46)第六章急救援预案 (54)第七章模板及支撑体系计算 (79)500*400梁模板(盘扣式)计算书 (79)200*700梁模板(盘扣式)计算书 (88)300*1500梁模板(盘扣式)计算书 (97)400*1400梁模板(盘扣式)计算书 (106)350mm板模(盘扣式)计算书 (115)第一章编制依据及原则1.1、编制依据1.1、《建筑结构荷载规范》GB50009-20011.2、《混凝土结构设计规范》GB50010-20021.3、《建筑施工计算手册》江正荣著1.4、《建筑施工手册》第四版1.5、《建筑施工扣件式钢管脚手架安全技术规范》JGJ131-20011.6、《混凝土结构工程施工技术标准》ZJQ08-SGJB 204-20051.7、《建筑施工脚手架实用手册》杜荣军著1.8、《建筑施工模板安全技术规范》JGJ162-20081.9、《钢结构设计规范》(GB50017-2003);2.0、《木结构设计规范》(GB5005)。
2.1、《危险性较大的分部分项工程安全管理办法》2.2、《建筑施工安全检查标准》JGJ59-20112.3、《建筑施工高处作业安全技术规范》JGJ80-912.4、《危险性较大的分部分项工程安全管理办法》2.5、《临时施工用电施工方案》2.6、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011(2002年版);2.7、《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-2010;2.8、《建筑施工盘扣直插式钢管脚手架安全技术规范》;2.9、品茗安全计算软件1.2、编制原则1.全面兑现合同的原则。
承插型盘扣式支模架专项方案--承插型盘扣式支模架是一种常用于建筑施工中的支模工具,它由多个钢制组件组成,通过钩状连接和插扣结构支撑模板。
这种支模架具有结构简单、安装快捷、重复使用等优点,广泛应用于各类混凝土结构的施工中。
为了确保承插型盘扣式支模架的使用效果,需要专门制定一份专项方案,下面将对其内容进行详细介绍。
一、施工现场调查与材料准备在制定承插型盘扣式支模架专项方案之前,需要对施工现场进行调查,查明施工场地的地质条件、承重能力、临时配套设施等情况。
同时,还需要对承插型盘扣式支模架所需的钢材、连接件等材料进行准备,确保在施工过程中能随时补充和更换。
二、构建支模架方案在制定支模架方案时,需要考虑到施工所需的模板尺寸、支模架承重能力、支模架间距等因素。
根据实际情况,选择合适的材料规格和支模架搭设方案,并在方案中详细标注支模架的材料、数量、间距、支撑方式等相关信息。
三、支模架搭设与固定在搭设支模架之前,需要对现场进行测量和标定,确定支模架的位置和高度。
然后,按照支模架方案的要求,逐步搭设支模架,并进行临时固定。
在搭设过程中,需要确保支模架的稳固性和平整度,并进行必要的加强和调整。
四、模板安装与调整在支模架搭设完成后,需要进行模板的安装和调整。
先将模板根据支模架间距和尺寸要求剪裁成合适的尺寸,然后用螺栓、钢丝等方式固定在支模架上。
在安装模板时,需要注意模板的对齐度和间距,以确保施工质量和安全。
五、支模架的使用与维护在施工过程中,需要不断检查和调整支模架的使用情况,确保其能够承受设计要求的荷载。
如果发现支模架出现松动、变形、破损等情况,及时采取相应的维修措施,以确保施工的顺利进行和安全。
六、支模架的拆除与清理在混凝土浇筑完成后,需要对支模架进行拆除和清理。
先将模板从支模架上拆卸下来,并进行清理和整理。
然后,依次拆除支模架的钢材和连接件,进行归类和存放,以备下次使用。
综上所述,承插型盘扣式支模架专项方案是保证承插型盘扣式支模架施工效果的重要文件,其中包含施工现场调查与材料准备、构建支模架方案、支模架搭设与固定、模板安装与调整、支模架的使用与维护以及支模架的拆除与清理等内容。
新型承插式支模架施工工法1.前言由于在主体结构施工过程中,楼板内支模体系一般都采用扣件式钢管支撑体系,在结构荷载作用下,容易出现下滑而导致混凝土结构成型尺寸出现偏差,且扣件紧固比较麻烦,杆件间距不好控制。
通过与湖南金峰金属构件有限公司合作之后,决定在中铁建设集团长沙分公司万科城项目部推广新型支模体系——“金湘峰”承插型盘扣式管件合一支模体系。
该产品已通过在中南大学土木工程学院检测中心进行的多项节点试验。
2. 工法特点2.1安全稳定、结构牢固:承插型盘扣式管件合一支模系统力学性能好,具有足够的力学强度、刚度和稳定性,其抗下滑力是碗扣式的2倍,是扣件式的10倍,工作安全可靠。
2.2 操作简单、提高功效:施工时工人仅需要一把铁锤就可以完成装拆。
即将降低了劳动强度,又节省了装拆时间。
节点连接无框度,有自锁能力,装拆灵活,简单快捷,工人容易掌握。
2.3 功能多、便于管理:一键连接式可完全替代各种传统支撑系统,可满足工程施工的各种技术要求,无配件丢失、损耗、易于现场管理。
2.4成本低、节约资金:以单位平米造价计算可比扣件式脚手架节约50%左右的成本。
3. 适用范围3.1建筑模板工程(包括路桥施工、隧道施工、铁路施工)的支撑3.2高低楼房建筑用的内墙支撑和船舶修造业的内外脚手架3.3装修工程和建筑安装工程等高处作业工作平台2.4建筑施工单位流动工棚等4. 工艺原理4.1一套完整的承插型盘扣式管件合一支模架由底托、立杆、横杆和可调顶杆组成。

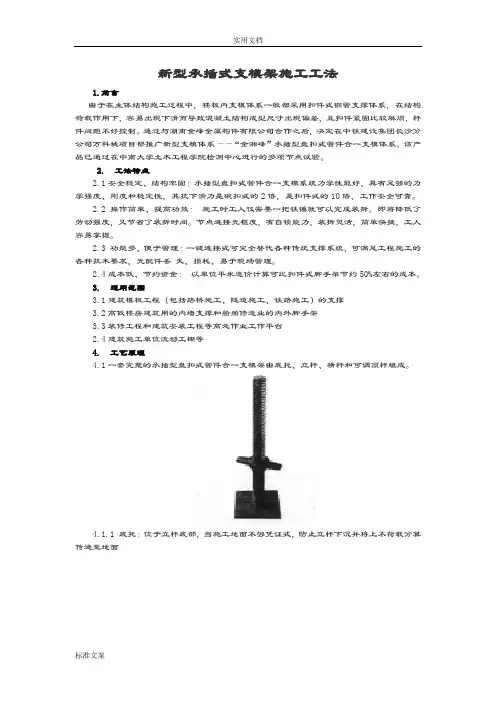

4.1.1 底托:位于立杆底部,当施工地面不够凭证式,防止立杆下沉并将上不荷载分算传递至地面4.1.2 立杆:以Q235钢管做主结构,在一定长度的钢管上每隔一定距离焊接上一个锥扣式插座,底部带五七筒连接杆。
4.1.3 横杆:以Q235钢管做主结构,在钢管两端焊接锥扣式插头而成。
4.1.4 可调顶杆:可调顶杆由丝杆和承插型锥扣盘组成(根据具体施工需要,丝杆上可能需加装一个或两个承插型锥扣盘),在丝杆距端部5cm处焊接一个承插型锥扣式插头,用横杆连接一个整体,控制主立杆端部之上的自由度,使整个内支撑架形成一个几何不变体,避免立杆自由度多大带来的不安全的问题。
承插式支模架施工方案1. 引言本文档旨在介绍承插式支模架的施工方案。
承插式支模架是一种用于建筑施工中的支撑和模板支架系统,广泛应用于混凝土结构的施工。
本文将从施工前的准备工作、支模架的组装和调整、安全注意事项等方面对承插式支模架的施工进行详细说明。
2. 施工前准备工作在进行承插式支模架施工之前,必须完善以下准备工作:2.1 施工方案设计施工前应根据具体的施工需求制定详细的施工方案。
施工方案设计应包括支模架的布置方案、承重计算、模板的选择等。
2.2 材料和设备准备准备所需材料和设备时,应确保其数量和质量满足施工需求。
必备的材料和设备包括支模柱、模板板材、各类连接件、搭设工具等。
2.3 施工人员培训施工人员应接受相应的培训,熟悉承插式支模架的组装、调整和安全操作规程,确保施工操作的专业性和安全性。
3. 承插式支模架的组装和调整承插式支模架的组装和调整是施工过程中的关键环节,需要严格按照相关操作规程进行。
3.1 支模架基础搭设在进行支模架的组装之前,首先要进行基础搭设。
按照设计要求和现场的实际情况,确定支模架的基础位置和数量,并进行基础的浇筑和固定。
3.2 支模柱的组装和调整支模柱是承插式支模架的主要组成部分,其组装和调整需要注意以下几点:•按照设计要求,确定支模柱的位置和间距。
•确保支模柱安装平稳牢固,不得存在倾斜和晃动现象。
•对支模柱进行水平和垂直调整,以保证支模架整体的水平度和稳定性。
3.3 模板板材的安装和固定模板板材的安装和固定需要按照以下步骤进行:•将模板板材按照设计要求进行切割和加工,确保其尺寸的准确性和平整度。
•按照设计要求将模板板材安装到支模柱上,并进行固定。
•对模板板材进行调整,确保其水平度和垂直度。
3.4 其他连接件的安装和调整除了支模柱和模板板材,还需安装和调整其他连接件,如扣件、千斤顶等。
这些连接件的安装和调整需要按照相关规程进行,确保其牢固可靠。
4. 安全注意事项在进行承插式支模架施工过程中,必须严格遵守以下安全注意事项:•施工人员必须佩戴防护装备,如安全帽、防滑鞋、手套等。
承插型盘扣式支模架加固方案编制:审核:湖南省沙坪建筑有限公司湘江航电枢纽群联合调度中心项目部2013年4月1日为了确保“湘江航电枢纽群联合调度中心”地下室支模体系的牢固,保证地下室顶板施工的安全性,特补充制订此方案。
一、施工准备1.1 模板支架施工前应根据施工对象情况、地基承载力、搭设高度,按本规程的基本要求编制专项施工方案,并应经审核批准后方可实施。
1.2 搭设操作人员必须经过专业技术培训及专业考试合格,持证上岗。
模板支架搭设前工程技术负责人应按专项施工方案的要求对搭设作业人员进行技术和安全作业交底。
1.3 应对进入施工现场的钢管支架及构配件进行验收,使用前应对其外观进行检查,并应核验其检验报告以及出厂合格证,严禁使用不合格的产品。
1.4 经验收合格的构配件应按品种、规格分类码放,并标挂数量规格铭牌备用。
构配件堆放场地排水应畅通,无积水。
二、地基与基础处理2.1、地基及基础要求2.1.1 模板支架及脚手架搭设场地必须坚实、平整,排水措施得当。
支架地基与基础必须结合搭设场地条件,综合考虑支架承担荷载、搭设高度的情况。
应按现行国家标准《建筑地基基础工程施工质量验收规范》GB50202的有关规定进行,同时应满足地基承载力验算的要求。
2.1.2 直接支撑在土体上的模板支架,立杆底部应设置可调底座,土体应采取压实、铺设块石或浇筑混凝土垫层等加固措施防止不均匀沉陷,也可在立杆底部铺设垫板,垫板的长度不宜少于2跨。
2.1.3 当地基高差较大时,可利用可调底座调整立杆,使相邻立杆上安装同一根水平杆的连接盘在同一水平面。
图2.3.3 可调底座调整立杆连接盘示意图2.2 本模板支架地基基础为地下室400厚底板,通过验算(详见支撑方案)合格。
三、模板支架1、模板支架应根据施工方案计算得出的立杆排架尺寸选用定长的水平杆,并应根据支撑高度组合套插的立杆段、可调托座和可调底座。
2 、当搭设高度不超过8m 的满堂模板支架时,支架体四周外立面向内的第一跨每层均应设置竖向斜杆,架体整体底层以及顶层均应设置竖向斜杆,并应在架体内部区域每隔5跨由底至顶纵、横向均设置竖向斜杆(图3.2-1)或采用扣件钢管搭设的大剪刀撑(图3.2-2)。
XXXXXXXXXXXXXXXXX综合仓库高支模专项施工方案编制:职务:审核:职务:批准:职务:XXXXXXXXXXXXX公司编制日期:2019年6月30日目录一、工程概况 (1)1.1总体简介 (1)1.2设计概况 (1)1.3危大工程概况和特点 (7)1.4施工要求和技术保证条件 (7)1.5技术保证条件 (8)1.6支架选型 (8)二、编制依据 (9)2.1相关法律、法规 (9)2.2规范性文件、标准、规范 (10)2.3施工图设计文件、施工组织设计 (10)2.4编制范围 (11)三、施工计划 (11)3.1材料计划 (11)3.2设备计划 (12)3.3工期安排 (12)四、施工工艺技术 (12)4.1技术参数 (12)4.2模板支撑架体搭拆施工工艺 (21)4.3技术要求 (24)4.4本工程不同部位施工方法 (25)4.5模板支撑架的拆除 (26)4.6检查要求 (27)五、混凝土浇筑与养护措施 (30)5.1混凝土浇筑一般规定 (30)5.2混凝土振捣 (30)5.3混凝土养护 (31)5.4现场制作足够数量的混凝土试块,在常温下的混凝土取样: (31)5.5混凝土一般缺陷处理方法 (31)5.6质量要求 (32)六、施工安全保证措施 (32)6.1安全管理组织机构图及岗位职责 (32)6.2安全管理保证体系 (32)6.3组织保障措施 (33)6.4模板支撑体系搭设与拆除技术措施 (34)6.5监测措施 (36)七、施工管理及作业人员配备和分工 (39)7.1、施工管理人员 (39)7.2、专职安全生产管理人员 (41)7.3、特种作业人员 (41)7.4、其他作业人员 (41)八、验收要求 (42)8.1验收标准 (42)8.2验收程序 (44)8.3验收内容 (44)8.4验收人员 (47)九、应急处理措施 (47)9.1编制目的 (47)9.2适用范围 (48)9.3预防措施与现场处置措施措施 (48)9.4应急预案 (51)十、计算书及图纸 (54)10.7500MM×1000MM梁模板(盘扣式,设置搁置横梁)计算书 (145)10.8120MM板模板(盘扣式)计算书 (160)10.9梁侧模板计算书 (172)9.10柱模板(设置对拉螺栓)计算书 (179)十一、现场平面布置图(略) (189)一、工程概况1.1总体简介1.2设计概况结构形式如下图:(轴5~15/轴D~F)地梁结构图2(轴5~15/轴D~F)4.9m结构图3(轴5~15/轴D~F)10.7m、15.5m结构图4(轴5~15/轴D~F)屋面结构图51-1剖面图62-2剖面图1.3危大工程概况和特点本工程承插型盘扣式支撑架搭设至最大高度23.96m;按照《危险性较大的分部分项工程安全管理规定》建办质(2018)31号中附件2“超过一定规模的危险性较大的分部分项工程范围”第2.2条混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/㎡及以上;集中线荷载20kN/m及以上的工程施工单位应当组织专家对专项方案进行论证。
承插型盘扣式钢管支架施工组织设计方案⚠️注意:本文仅为机器生成的草稿,施工组织设计方案需要根据实际情况进行详细的编写和评估。
一、项目概况二、工程准备1.技术准备1)了解盘扣式钢管支架的基本原理和搭建方法。
2)熟悉相关规范要求和安全操作规程。
3)排列各种施工机具和设备,以确保施工过程的顺利进行。
2.物资准备1)采购足够数量的承插型盘扣式钢管和相关配件。
2)准备足够数量的承插型盘扣式钢管支架模板和脚手架材料。
三、组织设计1.项目部组织1)派遣专业技术人员负责施工现场的技术指导和质量控制。
2)组建项目工程部,负责项目管理和施工安排。
3)选派合格的安全员和监理人员负责施工现场的安全监督和质量检查。
2.施工班组组织1)设置主班组和机具班组,分别负责主体结构搭建和机具操作。
2)设置安全巡检班组,负责定期巡检工地安全状况。
3)设置材料管理班组,负责钢管和支架模板的发放和收回。
3.施工方案设计1)确定施工的阶段和工序,制定详细的工序计划。
2)进行现场勘察和测量,确定支架的设计参数。
3)根据设计参数制作详细的施工图纸。
4)制定施工过程中的安全措施,对高风险区域和操作进行特别关注。
4.施工人员培训1)为施工人员提供必要的安全培训,包括用具操作、高空作业技巧和事故应急处理等内容。
2)确保每位施工人员都持有合格的上岗证和操作证。
3)组织施工人员进行模拟演练,以提高他们的应急能力和危机处理能力。
四、施工流程1.场地准备1)清理施工现场,清除障碍物和垃圾。
2)进行地基处理,保证施工现场的平整和稳定。
2.支架搭建1)按照施工图纸的要求,逐步搭建承插型盘扣式钢管支架,确保支架的稳定和牢固。
2)在搭建过程中,严格按照施工图纸的要求和安全规范,进行支架的连接和固定。
3.安全措施1)设置安全警示标识牌,警示工人注意安全事项。
2)划定高风险区域,设置合适的防护设施。
3)检查施工材料的合格证明,防止使用不合格材料。
4.质量控制1)根据施工图纸和相关规范,对支架的安装质量进行检查。
盘县火车站棚户区改造项目插槽式钢管模板支撑架搭设方案编制人:审核人:审批人:目录安全应急领导小组及救援队的组成、职责与分工 (16)应急响应 (17)突发事件应急 (19)八、环保措施 (8)九、插槽式钢管模板支撑架剪刀撑设置应满足要求 (9)十、架体结构的重点检查和验收 (10)十一、监测监控措施 (11)十二、应急预案 (16)十三、计算书 (22)_Toc298917832一、工程概况工程名称:盘县火车站棚户区改造项目建设单位:盘州群益房地产开发有限公司设计单位:重庆特钢设计院有限公司勘察单位:贵州首钢国际工程技术有限公司监理单位:河南宏业建设管理股份有限公司施工单位:盘县建安建筑工程有限公司本工程位于盘县红果火车站,总建筑面积约80232.04m2,共计4个栋号,地下2层,1#、2#地上32层,3#地上27层、4#地上31层。
地下面积12506.48 m2。
本工程为工程由1#楼、2#楼、3#楼、4#楼及独立车库组成,各栋楼的设计标高分别为1#楼±0.000=1726.1,2#楼±0.000=1726.1,3#、4#楼±0.000=1726.1。
1#楼地下2层,地上32层,高99.7米;2#楼地下2层,地上32层,高99.7米;3#楼地下2层,地上27层,高94.8米。
4#楼地下2层,地上32层,高96.8米。
二、编制依据1、重庆特钢设计院有限公司设计的本工程施工图2、《建筑施工插槽式钢管模板支撑架安全技术规范》3、《建筑施工临时支撑结构技术规范》JGJ300-20134、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20115、《混凝土结构工程施工规范》GB50666-20116、《建筑施工模板安全技术规范》JGJ162-20087、《建筑结构荷载规范》GB50009-20128、《钢结构设计规范》GB50017-20039、《冷弯薄壁型钢结构技术规范》GB50018-200210、《木结构设计规范》GB50005-200311、《混凝土模板用胶合板》GB/T17656-200812、本工程施工合同、施工组织设计及国家相关文件、规范、规定等要求编制。
目录目录1、编制依据 (1)2、工程概况 (1)2.1总体概况 (1)2。
2承插型盘扣式钢管支撑架搭设区域概况 (2)2.3模板体系选用说明 (3)3、施工准备 (3)3。
1技术准备 (3)3。
2材料准备 (3)3。
3机械准备 (4)4、模板施工 (4)4.1施工顺序 (4)4.2模板支设 (4)4.2.1梁模板 (4)4.2。
2板模板 (5)4。
2。
3 柱模板支撑架设计 (6)4。
2。
4墙模板 (6)4.2。
5楼梯模板 (6)5、施工保证措施 (7)5。
1模板保证措施 (7)5。
2支撑体系保证措施 (7)6、质量要求 (7)6.1本工程的施工质量控制 (7)6.2预留和预埋质量 (8)6。
3施工质量通病防治 (8)7、模板拆除 (9)7。
1强度要求 (9)7.2拆模申请 (9)7。
3拆模技术要求 (9)8、安全技术要求 (10)9、计算书 (10)9.1墙模板计算书 (10)9。
2柱模板计算书 (13)9。
3梁模板计算书 (17)9。
4梁侧模板计算书 (23)9.5板模板(盘扣式)计算书 (27)承插型盘扣式钢管支模架施工方案1、编制依据(1)本工程施工图纸。
(2)《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ231-2010)(3)《混凝土结构工程施工质量验收规范》(GB50204—2014)(4)《混凝土结构设计规范》(GB50010—2010)(5)《建筑施工模板安全技术规范》(JGJ162-2008)(6)《建筑工程施工质量验收统一标准》(GB50300-2013)(7)《建筑施工安全检查标准》(JGJ59-2011)(8)《建筑施工高处作业安全技术规范》(JGJ80—2011)(9)《建筑结构荷载规范》(GB50009-2012)(10)《建筑施工手册》(第五版)(11)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、工程概况2.1总体概况表2—12。
2承插型盘扣式钢管支撑架搭设区域概况本工程地下室采用钢管脚手架及1#楼、2#楼、3#楼、4#楼、5#楼、6#楼使用铝模板施工,独栋商业、幼儿园、酒店及主楼的非标准层满堂架采用扣件式钢管脚手架,剩余主楼的标准层则采用承插型盘扣式钢管支撑架搭设.各楼栋具体参数见表2-2。
承插型盘扣式钢管支模架施工方案一、工程概述二、施工准备工作1.设计图纸的审查和施工方案的编制。
2.采购所需的承插型盘扣式钢管支模架及附件。
3.工地验收,保证施工场地的平整和安全。
4.确定施工所需的人员和设备,并组织相应培训。
三、施工步骤1.搭设起始支模架:首先根据设计图纸确定起始支模架的位置,并将承插型盘扣式钢管支模架的立杆插入地脚座,然后通过水平仪进行调平,使用连接件进行固定。
2.竖杆与横杆的搭接:根据设计要求,将竖杆与横杆进行搭接固定,同时使用螺丝或螺母进行加固,确保连接牢固。
3.植筋支撑:在模板安装过程中,需加设植筋支撑,以支撑横杆,增强模板的稳定性。
植筋支撑的位置和数量应根据模板类型和设计要求进行合理布置。
4.斜支撑安装:根据设计要求,在支模架的横杆上安装斜支撑,以增加支模架的整体稳定性。
斜支撑的安装位置和角度需要根据设计需求进行调整,确保施工过程中的安全性。
5.模板安装:根据设计图纸的要求,将模板按照相应位置进行安装。
在模板安装过程中,要严格按照搭设方案和设计要求进行施工,确保模板的平整、牢固。
6.安全设施:在施工过程中,应设置防护栏杆、踏板等安全设施,以防止人员和材料从高处掉落,确保施工安全。
7.施工检查与合格验收:施工过程中,应定期进行施工检查,保证支模架的稳定性和模板的质量。
在完成施工后,进行验收,确保施工质量。
四、安全注意事项1.施工前应查看支模架的材质和连接件是否完好,以及支撑的稳定性是否符合要求。
2.施工过程中,注意操作人员的安全,提供必要的个人防护用品,并设置防护栏杆等安全设施。
3.施工现场应保持整洁,清除杂物和积水等。
4.在施工过程中,注意与其他施工工艺的协调,避免冲撞和交叉作业。
5.施工期间,严禁乱堆放材料和构件,以免影响支模架的稳定性。
6.定期检查支模架的支撑部位和连接件的磨损情况,严禁使用已损坏或失效的部件。
7.在风力较大和恶劣天气条件下,暂停施工,确保施工人员的安全。
-- - 目录一、工程概况1二、编制依据2三、施工管理组织机构2四、轮扣式脚手架的特点2五、轮扣式脚手架的施工要点及技术参数3六、轮扣式支撑架体的搭设要求5七、施工工艺6八、质量、安全控制措施9九、梁板支撑体系验算12一、工程概况本工程为日照市路住宅区B地块项目,B地块位于枣庄路东、路西、五莲路南、莒州路北,地理位置优越,周围道路配套设施完善。
B地块总建筑面积约为30.45万平米,包括23层住宅楼2栋、26层住宅楼5栋、28层住宅楼5栋、29层住宅楼2栋、商业网点3栋其他配套设施。
我方根据现场实际情况,经项目讨论单体结构+0以上使用模板支撑体系使用轮扣式脚手架.各楼层高度及层数如下表:建筑明细序号建筑名称性质层数高度建筑面积地上地下1 B1-a# 居住292 87.3 15000.872 B1-b# 居住29 2 86.6 9169.733 B1-c# 居住28 2 81.2 14862.924 B2# 居住28 2 81.2 19176.855 B3# 居住26 2 75.4 17921.896 B4# 居住23 2 66.7 16011.417 B5# 居住28 2 81.2 19149.838 B6# 居住28 2 81.2 23113.399 B7-a# 居住26 2 75.4 13865.1810 B7-b# 居住26 2 77.7 12897.5611 B8# 居住23 2 66.7 16021.0412 B9# 居住28 2 81.2 19185.1313 B10# 居住26 2 75.4 17917.5514 B11# 居住26 2 75.4 17933.0815 车库公建 1 3.9 61764.9地下室、非标准层支撑体系采用扣件式脚手架。
标准层采用承插式轮扣脚手架。
结构梁板截面尺寸主要为:板截面厚度在120mm-180mm;梁截面主要为400×200mm、300×200mm、200×600mm、250×500mm、250×600mm等。
承插式支撑架专项施工方案一、施工概述承插式支撑架是一种常用的建筑施工辅助工具,可用于支撑钢管脚手架、模板支撑等工程。
本文档旨在介绍承插式支撑架的专项施工方案,并提供相关施工注意事项,以确保工程质量和施工安全。
二、施工前准备1.确定施工方案和设计要求,并编制相应的施工图纸。
2.准备承插式支撑架及其配套材料,包括支撑架体、连接件等。
3.检查施工现场的地基承载力和承插式支撑架使用场地的平整度。
三、施工步骤1.组装支撑架体:根据施工图纸,按照承插式支撑架组件之间的连接方式进行组装。
注意在组装过程中严格按照连接件的规定使用,并保证连接件的牢固程度。
2.确定支撑点位:根据设计要求和施工图纸,在合适的位置确定支撑点位,并标记。
3.安装支撑架体:将组装好的承插式支撑架体插入支撑点位中,确保支撑架与地面垂直,并使用调整螺母进行微调,以达到稳固支撑的目的。
4.连接支撑架体:在支撑架体的连接部位使用连接件进行连接,确保连接件的使用符合设计要求,并利用扳手进行拧紧,以确保连接的牢固程度。
5.检查支撑架体:在安装完成后,对支撑架体进行检查,确保各连接点及支撑点的稳固性和垂直度。
6.进行试验荷载:按照设计要求,在承插式支撑架上加装试验荷载,并观察其变形情况,以确保其承载能力符合要求。
7.完成施工记录:在施工过程中,应及时记录施工的关键节点和重要信息,包括支撑点位、连接件使用情况、试验荷载结果等。
四、施工安全注意事项1.施工现场应设置明显的警示标识,提醒他人注意安全。
2.施工人员应穿戴符合要求的个人防护装备,包括安全帽、工作服、工作鞋等。
3.在进行高空作业时,应设置可靠的防护措施,如安全网、安全带等。
4.施工过程中禁止随意更改或拆除支撑架体,以免影响施工安全。
5.施工结束后,及时清理施工现场,确保道路畅通和安全。
五、施工质量要求1.承插式支撑架的安装应符合设计要求和施工图纸的要求,连接件的使用应符合相关标准。
2.支撑点位的设置应准确无误,支撑架体的垂直度应符合规定要求。
目录第一章工程概况1第一节工程总体概况11、项目概况12、相关的楼层概况1第二节插槽式脚手架的基本构造11、插槽型多能功脚手架12、基本构造2第二章编制依据2第三章施工计划3第一节施工准备31、技术准备32、施工机具准备33、材料准备34、施工现场准备35、人力准备4第四章施工方法4第一节模板支撑工艺流程4第二节支模施工中的操作要点4第三节模板及支撑构造设计51.墙模板〔附图三52.梁模板〔附图一63.顶板模板〔附图二6第四节模板及支撑拆除71.拆模顺序72.模板的拆除73.拆模时注意事项84.模板、脚手架的维护及管理9第五章质量保证措施9第一节模板安装允许偏差及检验方法9第二节质量注意事项10第三节墙、柱、梁、板节点质量处理11第六章施工安全文明保证措施11第一节组织机构保障111.组织机构图112.项目职责表11第二节安全技术措施12第三节应急预案141.救援机构及职责分工142.应急救援物质143.应急救援方法144.应急通信联络16第四节现场文明施工16第五节成品保护16第七章计算书17第一节梁模板计算书17第二节楼板计算书21第三节墙板计算书26第八章附图30第一章工程概况第一节工程总体概况本工程为XX明发NO.2011G88地块项目,位于XX市浦口区沿山大道,包括22栋单体住宅〔9#~30#楼、1个地下停车库、1栋社区服务中心以及部分物业建筑。
其中:单体住宅包括10栋7层+1/1D花园洋房、6栋11层+1/1D小高层、1栋11层小高层、2栋9+1/1D和3栋10层+1/1D小高层住宅及1栋2层社区服务中心。
项目占地面积115742.8㎡,总建筑面积177398.20㎡,其中地上125140.5㎡,地下52257.66㎡,工程工期为≤18个月。
1、项目概况2、相关的楼层概况本工程只有27#、28#、29#和30#楼主体采取承插式脚手架,其中27#、29#和30#楼为11层+1/1D小高层,标准层层高均为2.9m;28#楼为7层+1/1D花园洋房,标准层层高均为3.0m。
目录第一章工程概况 (1)第一节工程总体概况 (1)1、项目概况 (1)2、相关的楼层概况 (1)第二节插槽式脚手架的基本构造 (1)1、插槽型多能功脚手架 (1)2、基本构造 (2)第二章编制依据 (4)第三章施工计划 (5)第一节施工准备 (5)1、技术准备 (5)2、施工机具准备 (5)3、材料准备 (5)4、施工现场准备 (5)5、人力准备 (6)第四章施工方法 (6)第一节模板支撑工艺流程 (6)第二节支模施工中的操作要点 (6)第三节模板及支撑构造设计 (7)1.墙模板(附图三) (7)2.梁模板(附图一) (8)3.顶板模板(附图二) (9)第四节模板及支撑拆除 (9)1.拆模顺序 (9)2.模板的拆除 (10)3.拆模时注意事项 (11)4.模板、脚手架的维护及管理 (11)第五章质量保证措施 (12)第一节模板安装允许偏差及检验方法 (12)第二节质量注意事项 (12)第三节墙、柱、梁、板节点质量处理 (13)第六章施工安全文明保证措施 (14)第一节组织机构保障 (14)1.组织机构图 (14)2.项目职责表 (14)第二节安全技术措施 (15)第三节应急预案 (17)1.救援机构及职责分工 (17)2.应急救援物质 (17)3.应急救援方法 (17)4.应急通信联络 (19)第四节现场文明施工 (19)第五节成品保护 (19)第七章计算书 (20)第一节梁模板计算书 (20)第二节楼板计算书 (25)第三节墙板计算书 (32)第八章附图 (39)第一章工程概况第一节工程总体概况本工程为明发NO.2011G88地块项目,位于市浦口区沿山大道,包括22栋单体住宅(9#~30#楼)、1个地下停车库、1栋社区服务中心以及部分物业建筑。
其中:单体住宅包括10栋7层+1/1D花园洋房、6栋11层+1/1D小高层、1栋11层小高层、2栋9+1/1D和3栋10层+1/1D小高层住宅及1栋2层社区服务中心。
项目占地面积115742.8㎡,总建筑面积177398.20㎡,其中地上125140.5㎡,地下52257.66㎡,工程工期为≤18个月。
1、项目概况工程名称NO.2011G88地块香山郡工程建设单位明发集团浦口房地产开发监理单位建设工程监理咨询设计单位都市建筑设计施工单位欣捷建设2、相关的楼层概况本工程只有27#、28#、29#和30#楼主体采取承插式脚手架,其中27#、29#和30#楼为11层+1/1D小高层,标准层层高均为2.9m;28#楼为7层+1/1D花园洋房,标准层层高均为3.0m。
第二节插槽式脚手架的基本构造1、插槽型多能功脚手架1.1.支撑体系说明:本工程支撑体系采用插槽式快速拆装脚手架(以下简称快拆架),快拆架是一种新型产品,目前尚无国家及地方标准。
支撑钢管均采用48×2.8,其力学性能符合现行国标《碳素结构钢》GB700-2006中Q235A钢的规定,表面光滑、顺直,无裂纹,两端面应平整,严禁打孔。
1.2.立杆最大间距1200×1200,立杆顶部用可调节顶托调节标高。
主梁梁底找平杆采用直角扣件固定在立杆上,连接扣件必须符合《钢管脚手架扣件》GB15831-2006规定,各活动部位灵活,无裂纹、气孔、毛刺等。
1.3.梁底加设一排以上承重立杆,横向居梁中,纵向同立杆间距。
快拆架立杆接头为承插式,其接头位置不受碗扣式、扣件式脚手架规相关限制。
1.4.由专用检测工具检测达标的模具控制精铸而成的整体式插头、插座,在装配工艺生产线上装配形成立杆、横杆等脚手架的杆部件。
1.5.脚手架的立杆、顶杆、横杆通过插头、插座插卡配合,形成结构尺寸规的支承格构——模板支架。
该支架的联结点,能够承受弯矩、冲剪及扭矩,使之形成具有自稳及整体稳定性能良好的空间支架结构。
2、基本构造2.1.立杆长度:2600mm和2700mm。
2.2.立杆间距:500mm、700mm、1000mm、1200mm,最大间距不大于1200mm×1200mm。
2.3.步距:1460mm1560mm。
2.4.构件示意图:图1图2图3:插座示意图图4:插头示意图 2.5.支撑体系示意图图5第二章编制依据1.《混凝土结构工程施工质量验收规》(GB50204-2002);2.《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2011);3.《建筑结构荷载规》(GB50009-2012)4.《建筑施工手册》(第四版);5.《建筑安全检查评分标准》(JGJ59-2011);6.《现行建筑施工高处作业安全技术规》(JGJ80-91);7.G88香山郡项目27#、28#、29#和30#楼结构设计图纸、施工组织设计等有关资料。
第三章施工计划第一节施工准备1、技术准备施工前应熟悉图纸,认真掌握早拆架的搭设要求及特点,熟悉各部位尺寸、标高,认真做好模板放样,进行实地现场调查复核。
根据现场条件进行拼装模板,针对不同部位确定相应的脚手架类型,并提前对操作人员进行技术及安全交底,做到搭设规,一次成型。
2、施工机具准备水准仪、经纬仪、圆盘锯、手提电钻、手锯、扳手、铁锤等。
3、材料准备表14、施工现场准备4.1.垂直运输(塔吊)的保养、检修。
4.2.施工用电、用水的保证。
4.3.模板的拼装必须严格按照施工图纸拼装,并严格控制拼装的质量。
4.4.模板安装前,要做好模板的定位基准工作。
4.5.做好标高测量工作:用水准仪将楼层+1m标高控制线引测到模板安装位置,以便于进行模板施工的标高控制。
4.6.做好报验工作:竖向钢筋绑扎完毕,水电预埋、箱盒、门窗洞口预埋完毕,检查保护层厚度应满足要求,办完隐蔽工程验收手续。
4.7.设置模板定位基准线:墙体底部可利用已经完成的墙体轮廓墨线,切割一定长度的钢筋头,焊在墙体根部钢筋上,作为定位筋。
墙体定位筋采用ф12钢筋;墙体上部可根据构件截面尺寸。
4.8.安装墙体模板前,应把模板面清理干净,刷好隔离剂。
墙合模前,墙体根部表面混凝土要剃凿,完全露出石子并将浮浆以及垃圾清走。
5、人力准备施工队必须配备专业架子工,用于脚手架搭设,要求操作熟练、持证上岗、入场教育、安全技术交底齐全。
作业人员及监控监测人员安排计划表第四章施工方法第一节模板支撑工艺流程按楼层图纸定位→立杆下面垫40mm方木→支立杆并将横杆的插头插进立杆插座→按定位支一个互相垂直的标准四边形支承格构→沿已支成的水平支承格构按互相垂直或顺直的原则支完剩余的支承格构→按横杆步距要求安完水平拉杆→安放U形可调顶托→安放钢楞并调平到所需标高→钢楞悬臂端用钢管、扣件、U形可调顶托支顶加固→铺模板→刷脱膜剂→模板预检。
第二节支模施工中的操作要点1.支立模板支架时,立杆位置要准确,立杆、横杆形成的支承格构要方正。
立杆下可用40mm厚通长木方作为垫块。
2.支承格构调方正以后同时敲击4根或3根横杆,不能装一杆敲击一根,横杆的插头插入立杆插座后,要两头同时均匀敲击,不能猛敲一头,再敲另一头。
3.早拆柱头处于工作状态时,插销一定要到位,不能一头支撑,另一头空支,即不能到位。
4.立杆不得悬空,立杆在搭设过程中若遇到有孔洞时,下端应用12#槽钢做支撑点。
5.铺设模板前要将木楞调平到设计标高。
6.从一侧向另一侧,或从中间向两侧铺设模板时,柱头板标高随铺设随调平,千万不能模板铺设完后再调标高,柱头板与顶板间不得留有空隙。
7.在卫生间等降板较大区域时,可采用扣件式脚手架与承插式脚手架连接在一起形成模板支撑体系。
8.立杆伸出顶层水平杆中心线的长度不应超过0.7m,若超出规定围则在立杆自由端下0.5m位置用扣件和钢管加设一道水平杆。
9.可调托撑丝杆与螺母的捏合长度不得少于4-5扣,插入立杆的长度不得小于300mm,且不少于3/5丝杆长度,伸出立杆外长度不大于200mm。
10.立杆之间按步距满设双向水平杆。
11.木龙骨要支撑平稳,受力方向一致。
12.模板及其支架的拆除顺序严格执行支模图进行,严禁私自乱拆。
13.竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。
安装模板前,要清除杂物,部分墙体模板下口贴上双面胶带将模板底部进行封闭。
14.混凝土浇筑时,由中部向两边扩展的浇筑方式,确保模板支架施工过程中均衡受载。
浇筑过程中,派人检查支架和支承情况,发现下沉、松动和变形情况及时解决。
第三节模板及支撑构造设计1.墙模板(附图三)1.1.本工程墙体、暗柱模板采用15mm厚模板,背肋采用40mm*90mm的木方背肋150mm,Φ48*2.8双钢管作为支撑体系,Φ12对拉螺杆和配套的螺帽和“3”型卡,对拉螺栓间距450mm×500mm加固。
对拉螺杆外套直径为25mm的PVC管,砼浇注完后取出螺栓,弧形凹坑用高标号砂浆填塞。
1.2.剪力墙两端头的对拉螺杆距端头不允许超过150mm。
在配置墙体模板时,模板扣模最大不超过10mm且墙体模板的支撑需要与满堂架紧固连接,斜支撑采用Φ48钢管,自上而下1200mm一道,整个支撑采用钢管扣件式脚手架。
1.3.主楞钢管:钢管主龙骨(双钢管)水平支撑竖向间距500mm,第一排主楞钢管距地面不大于200mm。
1.4.墙体模板安装方法1.4.1.墙体模板安装时,墙体底部清理干净后立模,根据楼层控制线放出200mm墙体控制线,最后放出模板定位线,离转角100mm弹大角垂直控制线,根据控制线找准模板的位置,调整垂直度、平整度,利用可调支撑及穿墙螺栓将模板固定。
1.4.2.模板拼装前须清除混凝土残渣、泥浆,并涂刷水性脱模剂。
1.4.3.墙根施工缝处经剔凿、清理、吹洗干净后,根据墙体模板控制线找准模板位置,调整其垂直度。
模板拆除后随时清理,维修后平放于平整场地上,下部垫40×90mm方木,间距700mm,分类停放整齐。
2.梁模板(附图一)2.1. 梁底模与侧模均采用15mm厚模板,背肋选用40mm*90mm150mm双面刨光方木。
梁侧模、底模按图纸尺寸进行现场加工,由塔吊运至作业面组合拼装。
然后加横楞并利用支撑体系将梁两侧夹紧,对于400mm<梁高<800mm,在梁h/2处设置一道M12穿墙螺栓600mm。
对于跨度≥4m梁,按全跨长度2‰进行梁底模起拱,起拱从梁支模开始时进行,而后将侧模和底模连成一整体。
距梁端500mm处,在梁模上留设清扫口,待杂物清理干净后,将其堵严。
2.2. 梁底采用单立杆,立杆顺梁方向间距不大于1100mm,且与两侧立杆用水平杆连接。
2.3.模板安装顺序:搭设和调平模板支架(包括安装水平拉杆和剪力撑)→按标高铺梁底模板→拉线找直→绑扎梁钢筋→安装垫块→梁两侧模板→调整模板2.4.技术要点:按设计要求起拱(跨度大于4m时,起拱0.2%),并注意梁的侧膜包住底膜,下面龙骨包住侧膜。
