最新电力前期工作流程演示教学

  • 格式:doc
  • 大小:41.50 KB
  • 文档页数:8

下载文档原格式

  / 8
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电厂项目前期工作程序

电厂前期工作程序

取得相关附属报告项目阶段主要工作需取得的支持性文件的批复地区政府:建厂问题建设局:建设选址、规划问题国土部门:用地、压矿问题文物部门:文物问题水利部门:用水问题环保部门:预审(立项)委托有相关资经贸部门:供煤承诺质的单位进行:交通部门:运煤通道、煤炭运1、初可报告输2、水资源论证贷款承诺书3、接入系统确定有关的技经指标,以便进行估算灰渣综合协议、石灰石供应协议、石膏综合利用协议、供煤协议初可报告编制完成后,最好由省级发改委预审,并出示审查意见建设行政部门:项目选址意见书当地政府批文文件由县(县级市)相关部门开始请示,逐级上报,取得地级市(自治州)相应部门的批复当地经贸委或煤管局当地交通部门银行水价、煤价、地价、石灰石价、运费、人员工资等相应企业项目初可注:本阶段可以不作,但考虑到可研报告附属报告(专题)的审查必须需要此阶段省级发改委的批审意见,才具备报审专题报告的条件,故此阶段不可省略。项目可研项目可研办理支持性文件由地方开始申请,自治区建设厅批复自地方申请,自治区国国土部门:用地预审土资源厅预审,报国土资源部批复自地方申请,自治区文文物部门:文物问题物局批复水利部门:取水预申请在相应权限部门办理经贸部门:供煤承诺同初可环保部门:预审(立项)由地方至自治区环保申请污染物排放指标(特别是局(环评适用标准直接SO2)、批复环评适用标准向自治区环保局申请)交通部门:运煤通道、煤炭运同初可输贷款承诺书银行水价、煤价、地价、石确定有关的技经指标,以便进灰石价、运费、人员工行估算资等灰渣综合协议、石灰石供应协相应企业取得相关附属报告项目阶段项目可研主要工作需取得的支持性文件的批复议、石膏综合利用协议、供煤协议电力设计院编制,具有资质的取得评审单位的评审编制可研报告单位评审。如电规总院、中咨意见公司等可研勘测由电力设计院编制无需评审编制接入系统相应区域电力公司评由电力设计院编制报告审、国家电网公司备案编制水资源论水利部黄委会评审、批由具有甲级资质的单位编制证报告复国家环评中心评审,国编制环评报告由具有甲级资质的单位编制家环保总局批复由国家水保中心评审,编制水保报告由具有甲级资质的单位编制国家水利部批复编制职业病危由具有甲级资质的单位编制由卫生厅评审、批复害预评价报告由中国安全生产科学研究院评审、国家安全编制安评报告由具有甲级资质的单位编制生产监督管理总局备案由自治区地震安全性编制地震报告由具有甲级资质的单位编制评定委员会评审、自治区地震局备案编制地质灾害由具有甲级资质的单位编制专家组评审、地方国土报告(地质环境监测院)部门备案登记国土资源厅储量评审编制压覆矿产由相应资质单位编制中心评审、国土资源厅资源报告批复编制大件运输由自治区铁路局评审,由相应资质单位编制报告批复项目核准:电规编制项目核准自治区发改委初审后由可研编制单位编制院或咨询公司出申请报告上报国家发改委示可研收口意见后,由可研报告地方发改委或国资委向自治注明项目的出资方、出编制单位编制项编制项目出资区相应部门说明,最终由自治资比例、资金方案,与目核准申请报情况说明区相应部门向国家发改委出电网经营单位有无关告,自治区发改文说明系委初审后上报国家发改委

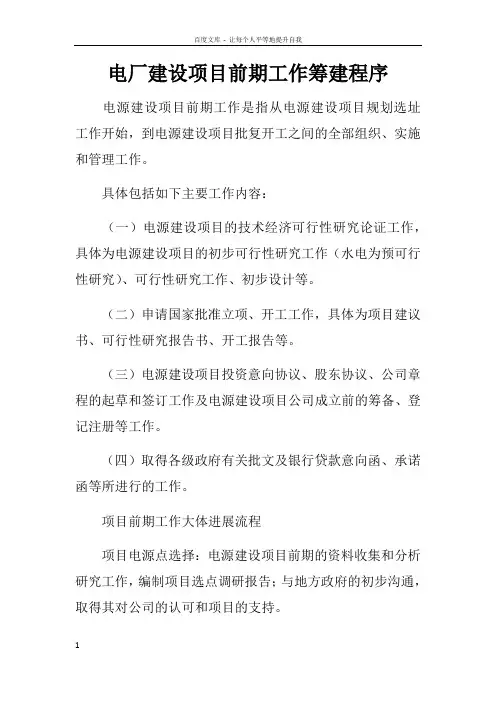

电厂建设项目前期工作筹建程序

电源建设项目前期工作是指从电源建设项目规划选址工作开始,到电源建设项目批复开工之间的全部组织、实施和管理工作。具体包括如下主要工作内容:(一)电源建设项目的技术

经济可行性研究论证工作,具体为电源建设项目的初步可行性研究工作(水电为预可行性研究)、可行性研究工作、初步设计等。(二)申请国家批准立项、开工工作,具体为项目建议书、可行性研究报告书、开工报告等。(三)电源建设项目投资意向协议、股东协议、公司章程的起草和签订工作及电源建设项目公司成立前的筹备、登记注册等工作。

取得各级政府有关批文及银行贷款意向函、承诺函等所进行的工作。项目前期工作大体进展流程

项目电源点选择:电源建设项目前期的资料收集和分析研究工作,编制项目选点调研报告;与地方政府的初步沟通,取得其对公司的认可和项目的支持。可行性阶段工作:电源建设项目的技术经济可行性研究论证工作,具体为电源建设项目的初步可行性研究报告(预可行性研究)---初可审查---可研报告---可研审查---可研收口---项目申请报告上报---初步设计。

可批性阶段工作:省市县三级政府支持(列入城建、供热、电力等规划,)---进入省市重点项目盘子---省市发改委逐级上报项目国家发改委攻坚(电力处-火电司-能源局-委领导)---拿到发改委路条---初步设计---各部委审批---项目核准---编制开工报告---争列国家重点项目

二、项目前期基础性的六个专业报告

有关电源建设项目的初步可行性研究报告、可行性研究报告、初步设计及前期工作中的主要专题研究报告(供热规划、热电联产、水资源、地质灾害、水土保持、环境保护、接入系统设计等)的审查和咨询委托工作,需上报集团公司和相应行政主管部门。(一)初可研报告书-项目建议书-可研报告-项目申请报告

工作流程:1、初可研报告编制委托(电力设计院)初可报告书编制;2、初可报告书审查;

3、由专业资质的审查单位对项目进行初可审查,并出具审查意见;

4、编制项目建议书;

5、上报集团公司项目建议书,得到集团公司的批复;

6、可研报告及项目申请报告编制委托(电力设计院);

7、项目可研进度计划项目开工会(确定主设人员)--地质勘测、水文气象资料等各专业提资--气象观测站建站并开始观测(空冷机组)--大件运输报告编制并评审--开展设计--编制完成可研报告;

8、可研内审(由省公司主持);9、据内审意见修改完成可研报告;10、可研审查;

11、据可研审查纪要对可研修改完善;12、编制可研收口报告;13、可研收口审查;

14、中国国际工程咨询公司出具项目审查意见;15、项目申请报告书制作;

16、上报项目申请报告书(省发改委、集团公司);

17、路条:国家发改委能源局(电力处受理电力司签转--综合处会签局领导签批);18、核准:国家发改委能源局转工业司--汇报委领导国务院秘书处签备主任签批。(二)接入系统报告编写、审查、批复(在初可报告审查后进行)工作流程:
