电力电信规划文字说明
- 格式:docx
- 大小:119.57 KB
- 文档页数:5
电力电信工程规划(说明)一、电力工程规划1.现状分析——规划区现状经过农网改造工程全村由两台10/0.4kV杆上变压器供电,户通电率已达100%,供配电基础设施可基本满足生产生活用电需求。
现状规划区内供电系统主要存在以下问题:1)规划区内中压及低压干线均为架空线路,低压支线搭接随意,对空间景观影响极大且存在一定安全隐患。
2)现状10/0.4KV变压器布点不均,某些变压器在用电高峰期满负载运行,部分低压线路末端压降过大,用电可靠性差。
且现状所有10/0.4KV变压器均为杆上设置,安全性难以保证。
2.负荷预测——根据该村用电主要为生活用电的特点负荷预测采用户均指标法计算。
指标选取时考虑村庄沼气使用率较高的特点选取为相关规范的低值,即4kW/户。
按全村规划总户数534户计算(取0.3需用系数)可得全村至规划期末最大负荷约650 kW。
3.中压配电网规划——根据负荷预测结果,规划区中压配电网电压等级采用10kV。
10 kV电源引自现状变电站。
规划区内现状10 kV主线树干式供电的电网结构可不做改动。
针对现状存在变压器容量偏低、布点不均、存在安全隐患等问题,规划对现状变压器做扩容及改箱变处理并新增1台套箱变,改造后规划区内10/0.4KV箱变总变电容量可至750kV A,可较好的满足规划区用电需求。
4.线路敷设——根据现状电力线路存在的主要问题并综合考虑改造成本,规划10KV线路可架空敷设,杆塔作适当整理尽量沿道路一侧走线,减少穿越地块。
为避免随意搭接影响景观及用电安全,规划所有低压线路均采用低压电缆沿路暗敷或利用建筑外墙等设施穿管明敷。
二.电信工程规划1.现状分析——规划区内现已开通程控数字化光纤通信网络。
广电村村通工程正在进行当中。
规划区内现状弱电线路均为架空敷设,线路散乱、搭接随意。
对规划区空间景观破坏极大。
2.通信光交箱规划——规划设置一座通信光交箱。
其与上级数据交换方式采用光缆传输。
规划入户线路除满足语音通信需求外还可满足ADSL宽带上网等业务需求。

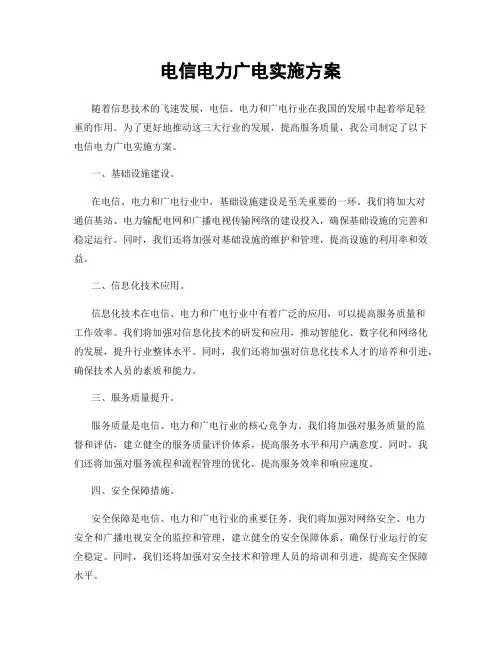

电信电力广电实施方案随着信息技术的飞速发展,电信、电力和广电行业在我国的发展中起着举足轻重的作用。
为了更好地推动这三大行业的发展,提高服务质量,我公司制定了以下电信电力广电实施方案。
一、基础设施建设。
在电信、电力和广电行业中,基础设施建设是至关重要的一环。
我们将加大对通信基站、电力输配电网和广播电视传输网络的建设投入,确保基础设施的完善和稳定运行。
同时,我们还将加强对基础设施的维护和管理,提高设施的利用率和效益。
二、信息化技术应用。
信息化技术在电信、电力和广电行业中有着广泛的应用,可以提高服务质量和工作效率。
我们将加强对信息化技术的研发和应用,推动智能化、数字化和网络化的发展,提升行业整体水平。
同时,我们还将加强对信息化技术人才的培养和引进,确保技术人员的素质和能力。
三、服务质量提升。
服务质量是电信、电力和广电行业的核心竞争力。
我们将加强对服务质量的监督和评估,建立健全的服务质量评价体系,提高服务水平和用户满意度。
同时,我们还将加强对服务流程和流程管理的优化,提高服务效率和响应速度。
四、安全保障措施。
安全保障是电信、电力和广电行业的重要任务。
我们将加强对网络安全、电力安全和广播电视安全的监控和管理,建立健全的安全保障体系,确保行业运行的安全稳定。
同时,我们还将加强对安全技术和管理人员的培训和引进,提高安全保障水平。
五、创新发展机制。
创新是推动电信、电力和广电行业发展的动力源泉。
我们将加强对创新机制的建设和运行,鼓励和支持科技创新和管理创新,推动行业的健康发展。
同时,我们还将加强对创新成果的转化和应用,提高创新的实效性和影响力。
六、国际合作交流。
国际合作交流是电信、电力和广电行业的重要发展方向。
我们将加强与国际同行的合作交流,借鉴和吸收国际先进经验和技术,推动我国电信、电力和广电行业的国际化发展。
同时,我们还将加强对国际市场的开拓和拓展,提高我国电信、电力和广电产品和服务的国际竞争力。
七、监督和评估机制。
一、电力工程规划1、规划依据《城市电力规划规范》(GB50293-1999);《城市电网规划设计导则》(SD 157-85);《供配电系统设计规范》GB50052-2009;《电力工程电缆设计规范》(GB50217-2007);相关专业提供的有关数据。
2、用电负荷预测2、电源:规划区用电负荷等级为三级负荷,变配电房10kV高压电源进线引自市政道路电力管廊。
3、规划区内电压等级为10kV/0.4kV,根据《城市电力网规划设计导则》规定及以上计算结果,拟设两座变配电房,1#变配电房建筑面积为42㎡,并配置一台400kVA的干式变压器;2#变配电室建筑面积72㎡,并配置两台400kVA 的干式变压器,配电房净高不低于3.9m。
4、规划区内10kV及以下线路均采用YJV交联乙烯绝缘电力电缆埋地敷设。
5、规划区380/220V低压配电系统接地形式为TN-S或TN-C-S方式,各建筑物进户线需重复接地,其接地电阻一般不大于1欧,尽量利用建筑物基础钢筋作为接地体。
二、通信工程规划1、电信工程规划综上,本规划区预测市话容量482线。
规划在区内设一通信交接间,建筑面积为10㎡(附房建设),交接间净高不低于2.5米,交换容量为500线。
其中主干进线采用光纤电缆引自市政通信线路。
电信管道应满足市话、长话、数据通信、有线电视、其他通信业务需求。
规划区内所有电信运营单位管线包括有线电视管线必须统一规划、布局、管理和实施。
电信管孔安排:主干电缆平均按800线占用一孔考虑,备用管孔按1-2孔考虑,租用管孔按1-2孔考虑。
2、有线电视工程规划校园建筑有线电视每250㎡按1终端计算,生活区、教学区、门卫、运动区总建筑面积为66092㎡,则规划区有线电视总共为264终端。
本区设置1个接入网机房,建筑面积为10㎡,容量为300端,。
有线电视光(电)缆与电信管道同槽敷设。
电信、数据通信、有线电视等通信管道应综合建设,形成综合管道以减少重复建设。

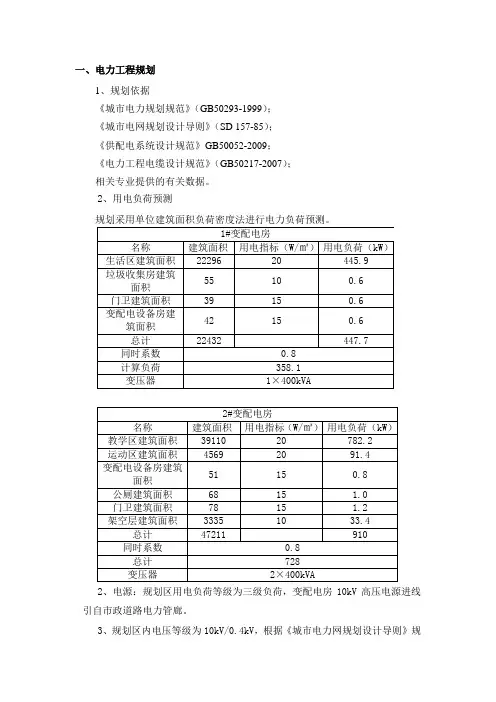

某住宅小区电力电信规划说明1 电力工程规划1.1 规划目标规划电力设施网络应达到安全、可靠、经济、合理、适用性强的目标,电力规划中应保证远期供电设施用地、合理布局站点,完善供电网络。
1.2 规划设计依据1,《城市电力规划规范》GB 50293-19992,《10KV及以下变电所设计规范》GB50053-19943,《供配电系统设计规范》GB50052-20094,《电力工程电缆设计规范》GB50217-20071.3 规划范围本工程电力规划包括:变配电房平面布置;用电负荷的预测。
1.4 电力负荷预测根据规划用地性质,选用单位建筑面积负荷密度法预测用电负荷,负荷密度的确定综合参考当地的用电水平和其他地区相关规划标准,供电负荷密度指标为:住宅: 50W/ m2,商业建筑: 100W/ m2住宅建筑面积196697平方米,则用电负荷为:9834.85kW, 取需要系数0.6,则计算负荷为:5900.91W.商业建筑面积30797平方米,则用电负荷为:3079.7kW, 取需要系数0.8,则计算负荷为:2463.76kW.取同时系数0.9,功率因数0.85,则总计算负荷为:7528.19kW,则变压器总安装容量约为。
1.5 电源与电力线路规划(1).规划区常用电源从市政变电站引入独立的高压电源,一级负荷拟用自备发电机作备用电源。
根据负荷预测结果,规划区设1个10kV开关站,优先采用附设式(可附设于建筑物地下室),其位置的确定应考虑负荷中心和进出线方便。
开关站实用面积不小于80平方米。
(2)变配电所:根据负荷预测,考虑到供电半径,进出线条件等因素,合理地进行变配电所的设置,拟设 6 个变配电所,各变配电所的位置,容量详见《综合管线规划图》。
每个变电所约带1000~4000kW的运行负荷,优先采用附设式(可附设于建筑物地下室),其位置的确定应考虑负荷中心和进出线方便。
(3).规划区内10KV线路采用铠装交联聚乙烯电缆直接埋地敷设,并沿道路旁边绿化带布置,并全部贯通以便环网供电方式的形成和负荷的调配。

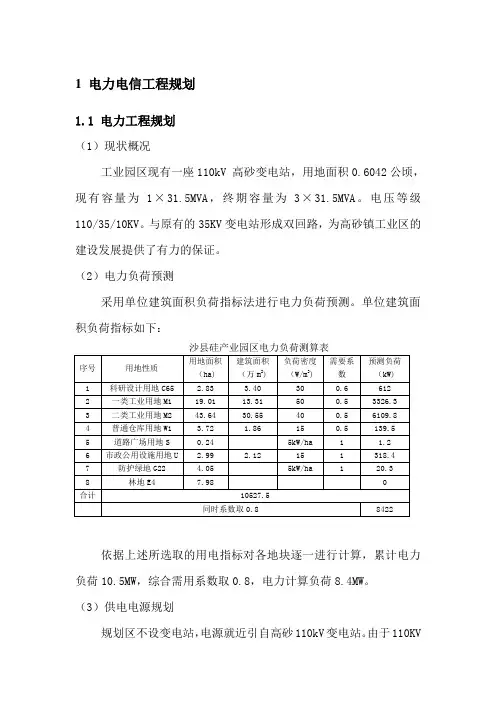

1 电力电信工程规划1.1 电力工程规划(1)现状概况工业园区现有一座110kV 高砂变电站,用地面积0.6042公顷,现有容量为1×31.5MVA,终期容量为3×31.5MVA。
电压等级110/35/10KV。
与原有的35KV变电站形成双回路,为高砂镇工业区的建设发展提供了有力的保证。
(2)电力负荷预测采用单位建筑面积负荷指标法进行电力负荷预测。
单位建筑面积负荷指标如下:依据上述所选取的用电指标对各地块逐一进行计算,累计电力负荷10.5MW,综合需用系数取0.8,电力计算负荷8.4MW。
(3)供电电源规划规划区不设变电站,电源就近引自高砂110kV变电站。
由于110KV高砂变电站终期扩容至3×31.5MVA,能够为本区提供充足的电能。
(4)中压配电网、10kV开闭所规划区内设10kV电力开闭所3个,分别为K1-K3。
各开闭所所处地块,见下表所示。
每个开闭所负荷按3000-10000kW左右规划。
为保证供电可靠性,每个开闭所采用一常一备的供电方式,其10kV电源由高砂110kV变电站的不同母线段引入。
开闭所可独立建设也可与建筑物混建,同时可与配电所合建,建筑面积为150m2。
规划区内各配电所10kV电源引自开闭所。
10kV电力开闭所供电范围及承担负荷见下表:(5)电力线路规划横穿区内的110kV洋高线,利用防护绿地、林地作为其高压走廊,最大限度的利用土地资源。
本片区规划10kV及以下电力线路均穿电力排管敷设,并沿主干路和次干路的东侧或北侧,人行道或绿化带下敷设;电力排管覆土深度要求:人行道下不小于0.5米,车行道和绿化带下不小于0.7米。
1.2 电信工程规划(1)市话容量预测采用单位建筑面积电话指标法预测。
单位建筑面积电话指标如下:依据上述所选取的指标对各地块逐一进行计算,累计话机数达2408部。
(2)电信局所规划高砂镇区内现有一座电信支局。
本着“大容量、少局所、多接入点”的建网原则,在区内设立电信机房,采用光缆与镇区内支局中继。

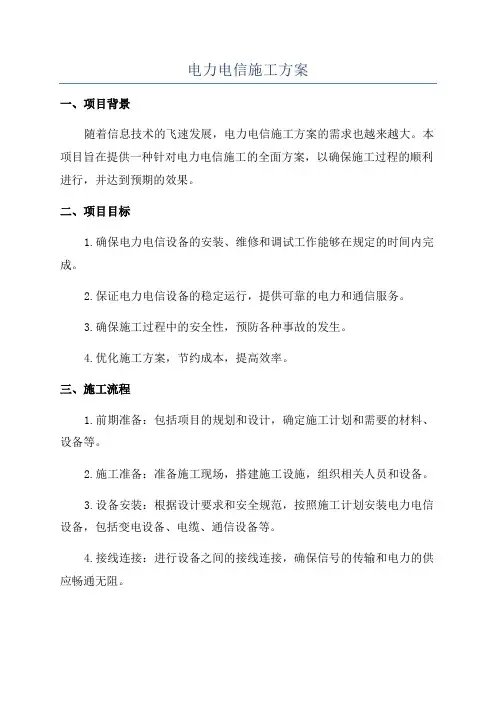

电力电信施工方案一、项目背景随着信息技术的飞速发展,电力电信施工方案的需求也越来越大。
本项目旨在提供一种针对电力电信施工的全面方案,以确保施工过程的顺利进行,并达到预期的效果。
二、项目目标1.确保电力电信设备的安装、维修和调试工作能够在规定的时间内完成。
2.保证电力电信设备的稳定运行,提供可靠的电力和通信服务。
3.确保施工过程中的安全性,预防各种事故的发生。
4.优化施工方案,节约成本,提高效率。
三、施工流程1.前期准备:包括项目的规划和设计,确定施工计划和需要的材料、设备等。
2.施工准备:准备施工现场,搭建施工设施,组织相关人员和设备。
3.设备安装:根据设计要求和安全规范,按照施工计划安装电力电信设备,包括变电设备、电缆、通信设备等。
4.接线连接:进行设备之间的接线连接,确保信号的传输和电力的供应畅通无阻。
5.维修和调试:对安装完成的设备进行维修和调试,确保设备运行正常、效果良好。
6.施工验收:对施工完成的设备进行验收,确保符合规定的安全要求和性能指标。
7.施工总结:总结施工过程中的经验和教训,为以后的施工提供参考。
四、施工要素1.人员:拥有一支经验丰富、技术过硬的施工队伍,包括项目经理、工程师、技术人员和施工工人等。
2.设备:选择高质量、可靠性强的电力电信设备,确保施工的质量和效果。
3.材料:选择符合标准要求的电力电信材料,确保施工的安全和可靠性。
4.技术:熟练掌握电力电信施工的技术要点和方法,确保施工过程的顺利进行。
5.安全:严格遵守施工安全操作规范,做好各项安全措施和防护措施,预防各种事故的发生。
五、施工控制1.施工计划:制定详细的施工计划,包括施工时间安排、施工进度控制等。
2.质量控制:按照相关的质量标准,对施工过程进行质量检查和控制,确保施工质量符合要求。
3.安全控制:严格执行施工安全操作规范,加强安全教育培训,确保施工过程中的安全。
4.成本控制:做好成本核算工作,合理安排材料和设备的使用,节约成本。

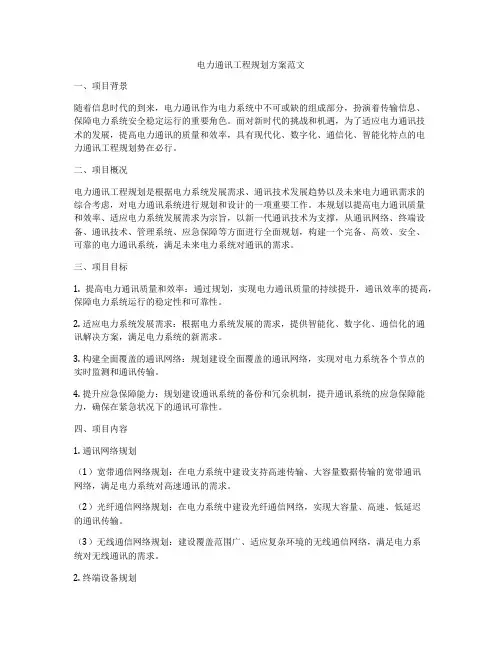

电力通讯工程规划方案范文一、项目背景随着信息时代的到来,电力通讯作为电力系统中不可或缺的组成部分,扮演着传输信息、保障电力系统安全稳定运行的重要角色。
面对新时代的挑战和机遇,为了适应电力通讯技术的发展,提高电力通讯的质量和效率,具有现代化、数字化、通信化、智能化特点的电力通讯工程规划势在必行。
二、项目概况电力通讯工程规划是根据电力系统发展需求、通讯技术发展趋势以及未来电力通讯需求的综合考虑,对电力通讯系统进行规划和设计的一项重要工作。
本规划以提高电力通讯质量和效率、适应电力系统发展需求为宗旨,以新一代通讯技术为支撑,从通讯网络、终端设备、通讯技术、管理系统、应急保障等方面进行全面规划,构建一个完备、高效、安全、可靠的电力通讯系统,满足未来电力系统对通讯的需求。
三、项目目标1. 提高电力通讯质量和效率:通过规划,实现电力通讯质量的持续提升,通讯效率的提高,保障电力系统运行的稳定性和可靠性。
2. 适应电力系统发展需求:根据电力系统发展的需求,提供智能化、数字化、通信化的通讯解决方案,满足电力系统的新需求。
3. 构建全面覆盖的通讯网络:规划建设全面覆盖的通讯网络,实现对电力系统各个节点的实时监测和通讯传输。
4. 提升应急保障能力:规划建设通讯系统的备份和冗余机制,提升通讯系统的应急保障能力,确保在紧急状况下的通讯可靠性。
四、项目内容1. 通讯网络规划(1)宽带通信网络规划:在电力系统中建设支持高速传输、大容量数据传输的宽带通讯网络,满足电力系统对高速通讯的需求。
(2)光纤通信网络规划:在电力系统中建设光纤通信网络,实现大容量、高速、低延迟的通讯传输。
(3)无线通信网络规划:建设覆盖范围广、适应复杂环境的无线通信网络,满足电力系统对无线通讯的需求。
2. 终端设备规划(1)通讯设备规划:在电力系统各个节点设置通讯设备,用于数据的采集、传输、处理和存储。
(2)终端设备规划:在电力系统各个终端设置通讯终端设备,用于实时监测和数据传输。
电力电信规划文字说明 Final revision on November 26, 2020
一、电力工程规划(一)现状概况
规划范围内的用电来自田村35KV变电站,为整个镇域提供10KV供电电源。
镇区内现有一个变压器,位于镇区中部的河岸旁。
规划区内现有的线路网都是采用架空式的,并且线路凌乱,整体美观差。
(二)负荷预测
根据《风景名胜区规划规范》的规定,用电量预测如下:
居民生活用电负荷:按居住人口人均用电负荷标准500W/人,根据古村保护规划,规划区内人口控制为1000人;
接待用电负荷:标准400W/人,规划床位数为300个。
道路广场用电及其他用电:预测用电负荷为300KW。
以上各种用电指标已考虑利用系数,各种负荷之间同时率取0.7,用电总负荷约为644KW。
(三)供电电源
规划区用电来自田村35KV变电站,规划区用电由田村35KV变电站引出10KV主线到规划区。
(四)变配站设施
该区根据地块设10KV室外公共变配电箱,采用室外箱式变压器,路灯由就近箱式公用变压器配电。
(五)线路布置
规划10KV配电线路在古村旅游区外采用架空式电缆,在区内采用地埋电缆,再由10KV室内公共变配电所分出支线供各地块用电,线路敷设采用地埋敷设,与给水管、电信光缆及有线电视电缆共沟敷设。
根据技术规划:10KV以下电力管线直埋最小覆土深度人行道下不小于0.6米,车行道下不小于0.7米。
电力线路具体布置详见《电力工程规划图》。
二、电信工程规划
(一)现状概况
(1)电信现状
镇区电信线路由?通过电线光缆接入镇区,再通过光接点由光缆和线缆接入规划区。
镇区现有电信所一处,其主要设备有交换机、光接点、终端设备等,占地260平方米。
镇区电信所其主要业务含电话、和宽带。
目前镇区已开通宽带业务。
(2)邮政设施现状
白鹭镇区现有邮政服务点一处,主要业务有:信件、函件、包裹、汇款及特快专递、物流。
镇区局内信箱每日开放2次,镇区每日投递1次。
(二)电话需求量预测
市话采用主线密度法预测,居住按1.2对线/户,按3.5人/户,则约为386户;接待床位按0.5对线/床计,床位数为300个;公建及其他约需50对线。
经测算该区共需550对线。
(三)电信所
规划接引新集电信模块局,在区内分片设置电信交接箱供用户使用。
(四)线路敷设
线路敷设采用地埋光缆,从集镇电信模块局引出主干光缆,与给水管、电力光缆、广播电视电缆同沟敷设。
(五)广播电视系统
从县广播电视局接入有线电视电缆,满足旅客和本地聚居居民收看电视节目的需要。
线路敷设采用地埋电缆,与给水管、电力电缆、电信光缆同沟敷设。
(六)特殊要求
在旅游集散接待中心应提供邮政及邮政纪念服务,且必须设置公用电话,具备国际国内直拨功能,公用电话亭与环境相协调,标志美观醒目。
整个旅游区都能接受手提电话信号,做到通讯方便,线路畅通,服务亲切,收费合理。
根据技术规划:电信管线直埋最小覆土深度人行道下不小于0.7米,车行道下不小于0.8米。
电信线路具体布置详见《电信工程规划图》。
附:地下工程管线最小水平净距离表(单位:表)。
