堆场施工方案
- 格式:doc
- 大小:178.00 KB
- 文档页数:11

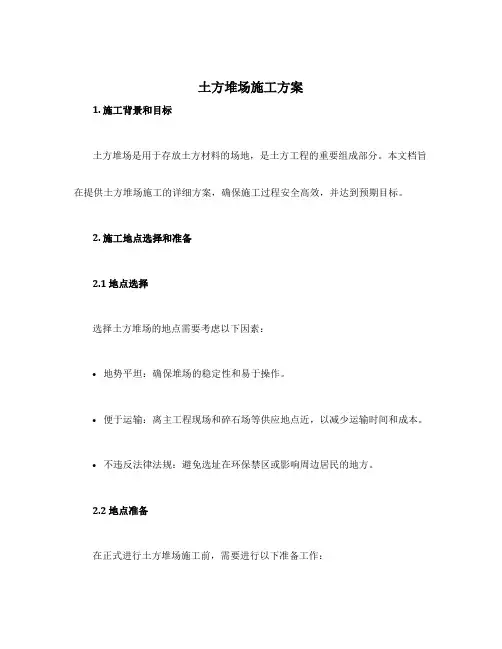

土方堆场施工方案1. 施工背景和目标土方堆场是用于存放土方材料的场地,是土方工程的重要组成部分。
本文档旨在提供土方堆场施工的详细方案,确保施工过程安全高效,并达到预期目标。
2. 施工地点选择和准备2.1 地点选择选择土方堆场的地点需要考虑以下因素:•地势平坦:确保堆场的稳定性和易于操作。
•便于运输:离主工程现场和碎石场等供应地点近,以减少运输时间和成本。
•不违反法律法规:避免选址在环保禁区或影响周边居民的地方。
2.2 地点准备在正式进行土方堆场施工前,需要进行以下准备工作:•土地规划:根据实际需求和使用情况,确定堆场的规划图纸,包括布局、尺寸和容量等。
•土地清理:清除原有的障碍物、杂草和不平整的地表。
•水源保障:保证堆场附近有足够的水源供应,以便进行喷水降尘等工作。
3. 施工流程和安全措施3.1 施工流程根据土方堆场的规划图纸,按照以下步骤进行施工:1.绘制标线:根据规划图纸,在地面上标记出堆场的轮廓线和内部道路等。
2.土方开挖:使用挖掘机等工程机械进行土方开挖作业,按照规划图纸的要求进行。
3.压实和整平:利用压路机等设备对土方进行压实和整平,以增加堆场的稳定性。
4.排水设计:根据堆场的自然坡度和排水需求,设计合理的排水系统,以防止积水。
5.撒布覆盖物:在堆场表面撒布草帘或其他覆盖物,以减少土方堆放过程中的脱水和风蚀。
6.绿化美化:根据环境保护要求,进行堆场绿化美化工作,使其与周边环境相协调。
3.2 安全措施在土方堆场施工过程中,必须严格遵守以下安全措施:•保证人员安全:施工现场必须配备足够数量和种类的安全警示标识和个人防护设备,如安全帽、手套、防护眼镜等。
•防止坍塌事故:在土方开挖过程中,应根据土壤情况采取适当的支护措施,防止土方坍塌事故的发生。
•防火防爆措施:堆场内禁止吸烟和明火作业,必须配备灭火器和消防设施,定期进行消防演练。
•搬运机械安全:使用挖掘机等重型机械时,操作人员必须熟悉使用手册和操作规程,确保设备的安全操作。
建筑材料堆场实施方案建筑材料堆场实施方案一、引言建筑材料堆场在施工项目中扮演着重要角色,对于建筑进度和质量的控制具有重要作用。
因此,建立一个科学、有效、高效的建筑材料堆场实施方案尤为重要。
本文将详细介绍建筑材料堆场实施方案。
二、建筑材料堆场布置1. 堆场选址建筑材料堆场应选在交通便捷、通风良好、排水畅通的地方。
此外,要考虑到堆场与周围环境的协调性。
2. 堆放区划分建议根据材料的种类和特性,将堆场划分为不同的区域,例如水泥堆放区、钢材堆放区、木材堆放区等。
3. 堆场容量根据工程需要,合理规划建筑材料堆场的容量,确保能够满足项目的要求。
三、物资管理与维护1. 进库检验所有材料进场前要进行细致的检查和验收,确保材料质量合格,避免次品进入堆场。
2. 编制物资清单和堆放计划制定详细的物资清单和堆放计划,确保物资不会因为堆放不当而造成损坏或浪费。
3. 堆放顺序根据材料特性和施工进度,合理安排堆放顺序,确保材料的及时供应。
4. 定期检查与维护定期对建筑材料堆场进行检查和维护,确保堆场的整洁、有序和安全。
四、安全管理1. 物资堆放安全根据材料的特性和要求,采取适当的安全措施,确保堆放的建筑材料不会倒塌或滑落。
2. 防火措施建筑材料堆场应设置防火设施,并加强消防管道的设置和管理,以防止火灾事故的发生。
3. 明确责任明确堆场管理人员的职责与权限,建立规范的管理制度,确保堆场的安全管理。
五、环保管理1. 减少灰尘和废弃物建筑材料堆场要采取措施减少灰尘和废弃物的产生,例如覆盖材料、清理堆场等。
2. 垃圾分类处理对于产生的废弃物,要进行正确的分类处理,确保环境的卫生和清洁。
3. 强化环保意识加强员工的环保意识培养,提倡节约资源、保护环境的理念。
六、总结建筑材料堆场实施方案应考虑材料的种类和特性、堆场布置和容量、物资管理与维护、安全管理以及环保管理等各个方面,并根据实际情况合理制定,以确保建筑材料堆场的科学性、高效性和安全性。
赤泥堆场施工方案一、工程概况与选址本赤泥堆场工程位于[具体地点],占地面积约为[具体面积]。
根据现场勘查与评估,场地地形平坦,地质条件稳定,适宜建设赤泥堆场。
考虑到环境保护、交通运输、防洪排水等因素,本工程选址合理,能满足赤泥堆放需求。
二、土方开挖与平整在选定的场地进行土方开挖与平整工作。
首先,清除场地上的杂物、植被等,然后进行土方开挖,确保场地平整。
开挖过程中,应注意保护周边环境,避免对周围建筑和设施造成影响。
平整后的场地应满足设计要求的标高和坡度。
三、地基处理与排水为确保赤泥堆场的安全稳定,需对地基进行处理。
根据地质勘察结果,采取适当的地基处理方法,如换填、夯实等。
同时,建立完善的排水系统,确保场地内雨水、废水等能够顺畅排出,防止积水影响赤泥堆场的正常使用。
四、基础建设与支撑在平整后的场地上进行基础建设工作,包括建设赤泥堆放平台、支撑结构等。
平台应采用强度高、耐久性好的材料建造,以满足赤泥堆放的重量和长期使用的要求。
支撑结构应根据设计要求进行设计和施工,确保赤泥堆场的整体稳定性。
五、平台表层防渗处理为防止赤泥渗透对地下水和周边环境造成污染,需对平台表层进行防渗处理。
采用适当的防渗材料和技术,确保赤泥堆场在使用过程中不会发生渗漏现象。
六、防渗墙与排水系统在赤泥堆场的周边建设防渗墙,防止赤泥外溢。
防渗墙应具有较高的强度和抗渗性能,确保赤泥堆场的安全。
同时,建立完善的排水系统,包括明沟、暗渠等,确保赤泥堆场内积水能够及时排出,防止因积水导致赤泥外溢。
七、通风设备与安装为改善赤泥堆场内的通风条件,防止有害气体积聚,需安装通风设备。
根据赤泥堆场的规模和使用要求,选择适当的通风设备,并进行合理的安装布局。
通风设备应能够有效排除有害气体,保持赤泥堆场内的空气质量良好。
八、开工前准备工作在开工前,需做好充分的准备工作。
包括编制施工方案、组织施工队伍、采购所需材料和设备、进行现场勘查和测量等。
同时,制定安全生产措施和应急预案,确保施工过程中的安全。

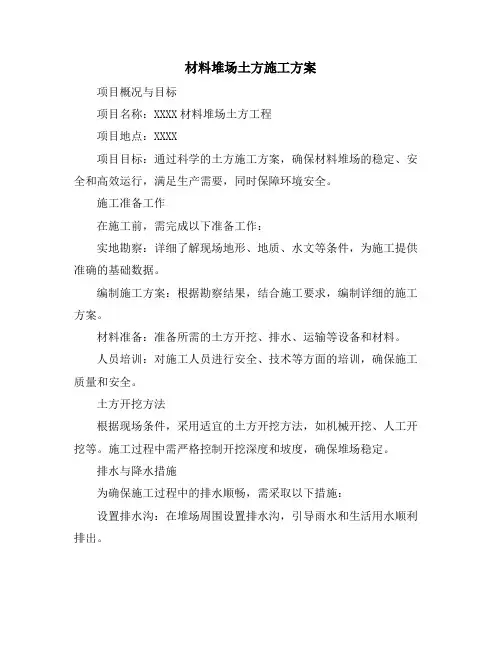

材料堆场土方施工方案项目概况与目标项目名称:XXXX材料堆场土方工程项目地点:XXXX项目目标:通过科学的土方施工方案,确保材料堆场的稳定、安全和高效运行,满足生产需要,同时保障环境安全。
施工准备工作在施工前,需完成以下准备工作:实地勘察:详细了解现场地形、地质、水文等条件,为施工提供准确的基础数据。
编制施工方案:根据勘察结果,结合施工要求,编制详细的施工方案。
材料准备:准备所需的土方开挖、排水、运输等设备和材料。
人员培训:对施工人员进行安全、技术等方面的培训,确保施工质量和安全。
土方开挖方法根据现场条件,采用适宜的土方开挖方法,如机械开挖、人工开挖等。
施工过程中需严格控制开挖深度和坡度,确保堆场稳定。
排水与降水措施为确保施工过程中的排水顺畅,需采取以下措施:设置排水沟:在堆场周围设置排水沟,引导雨水和生活用水顺利排出。
降水设备:根据需要,设置降水井或降水设备,降低地下水位,确保施工顺利进行。
土方运输与堆放土方运输过程中需遵守交通法规,确保运输安全。
土方堆放需按照施工方案进行,保证堆场整齐、稳定。
质量与安全管理施工过程中需加强质量与安全管理,具体措施如下:设立质量管理部门,负责施工过程中的质量检查和验收。
制定安全管理制度,明确安全责任和安全措施。
定期进行安全检查和培训,提高施工人员的安全意识。
环境保护措施施工过程中需遵守环保法规,采取以下环保措施:严格控制扬尘排放,采取洒水、覆盖等措施。
合理处理施工废水,确保排放符合环保标准。
加强噪声控制,减少施工噪声对周边环境的影响。
应急预案与措施为应对可能出现的突发情况,需制定应急预案和措施,包括:设立应急救援队伍,负责处理突发情况。
配备必要的应急救援设备和物资,确保应急救援工作的顺利进行。
定期组织应急演练,提高应急救援能力和水平。
在土方施工过程中,需密切关注天气变化、地质变化等情况,及时采取应对措施,确保施工的安全和顺利进行。
同时,加强与相关部门和单位的沟通协调,共同推进项目的顺利实施。
码头堆场施工方案
一、前言
码头堆场是货物装卸、存储的重要场所,施工方案的设计和实施至关重要。
本文将探讨如何有效地规划和执行码头堆场的施工方案,以提高效率和安全性。
二、方案设计
1. 场地选择
选择平整、稳定的场地进行施工,确保承载能力符合要求,并尽可能考虑降低对周边环境的影响。
2. 设计布局
根据具体需求和货物种类,合理规划堆场布局,包括货物堆放区域、通道、装卸设施等,确保各个区域之间的连接畅通。
3. 施工流程
制定施工计划,包括土方开挖、基础建设、设备安装等具体流程,确定施工顺序和时间节点,确保施工进度顺利。
三、施工实施
1. 土方开挖
根据设计要求进行土方开挖,确保场地平整,符合承载要求。
2. 基础建设
按照设计图纸进行基础建设,包括道路、排水系统等,确保设施稳固和安全。
3. 设备安装
安装堆场所需的各类设备,包括起重机、输送带等,保证设备运行正常。
四、施工验收
1. 安全检查
检查施工过程中的安全措施是否到位,确保施工过程安全。
2. 设施检测
对已安装的设施进行检测,确保设施符合要求,能够正常运行。
3. 竣工验收
完成堆场的竣工验收,确保施工质量达到设计要求。
五、总结
通过科学的设计和精心的实施,码头堆场施工方案能够提高货物的装卸效率,保障施工安全,提升码头运营效益。
不断总结经验,改进施工方案,将有助于提升堆场施工质量和效率。
一、工程概况本工程为XX港口堆场工程,位于XX港口区域内,占地面积约XX平方米,主要功能为集装箱、散杂货的堆存及装卸。
工程总投资约XX万元,施工工期为XX个月。
二、施工方案1. 施工准备(1)施工图纸及资料:熟悉施工图纸,掌握设计意图,了解工程规模、结构形式、材料规格、施工工艺等。
(2)人员组织:根据工程规模,组建施工队伍,明确各部门职责,确保施工顺利进行。
(3)材料设备:根据施工需求,准备施工所需的各种材料、设备,确保材料质量,设备性能良好。
(4)施工现场:平整场地,搭建临时设施,确保施工安全。
2. 施工工艺(1)基础施工1)清理场地:将施工现场的杂草、杂物、垃圾等清理干净。
2)铺设砂垫层:在清理后的场地,铺设30mm厚的砂垫层,确保平整度。
3)铺设联锁块:在砂垫层上铺设100mm厚的联锁块,确保堆场表面平整、稳定。
(2)堆场施工1)铺设贫砼:在联锁块上铺设300mm厚的贫砼,确保表面平整。
2)安装排水系统:在贫砼表面设置排水沟,确保堆场排水顺畅。
3)铺设面层:在排水系统的基础上,铺设100mm厚的面层,确保堆场表面耐磨、防滑。
(3)配套设施施工1)安装照明设施:在堆场四周安装照明设施,确保夜间施工安全。
2)安装消防设施:在堆场四周安装消防设施,确保火灾发生时能及时灭火。
3)安装监控设施:在堆场四周安装监控设施,确保现场安全。
3. 施工进度计划(1)基础施工:预计XX天完成。
(2)堆场施工:预计XX天完成。
(3)配套设施施工:预计XX天完成。
三、质量控制1. 材料质量:严格按照国家标准选购材料,确保材料质量。
2. 施工质量:严格执行施工规范,加强施工过程管理,确保工程质量。
3. 安全管理:加强施工现场安全管理,确保施工安全。
四、环境保护1. 施工过程中,尽量减少扬尘、噪音等污染。
2. 施工结束后,对施工现场进行清理,恢复原状。
五、结语本施工方案旨在确保XX港口堆场工程施工顺利进行,提高施工质量和施工效率。
堆场施工方案一、工程概述1.1 项目背景堆场工程是指用于存储原材料或成品的场地,是生产和物流中不可或缺的重要部分。
本方案旨在详细介绍堆场工程的施工方案,确保堆场的建设顺利进行。
1.2 工程范围本工程范围包括堆场选址、场地准备、场地平整、排水系统建设、作业区划分等内容。
二、施工准备2.1 方案制定根据堆场的实际需求和工程要求,制定施工方案,明确施工步骤和工期计划。
2.2 施工人员安排根据工程规模和特点,合理安排施工人员,保障施工进度和质量。
三、施工步骤3.1 堆场选址选择合适的场地,考虑到交通、供水、排水等设施的便捷性和覆盖范围。
3.2 场地准备清理场地上的障碍物,确保施工区域干净整洁。
3.3 场地平整利用平地机等设备进行场地的平整工作,保证场地表面平整光滑。
3.4 排水系统建设建设排水沟、雨水管等排水设施,确保堆场在降雨时不受积水影响。
3.5 作业区划分根据堆场的用途和规划,划分不同的作业区域,确保作业有序进行。
四、施工质量控制4.1 施工监督设立专门的监督组织对施工过程进行监督,确保施工符合规范。
4.2 质量检查定期对施工质量进行检查,及时发现并处理质量问题。
五、安全生产5.1 安全教育对施工人员进行安全教育培训,提高安全意识,降低施工事故发生概率。
5.2 安全防护加强现场安全防护措施,确保施工过程中人员和设备的安全。
六、竣工验收6.1 施工验收完成施工后,进行工程验收,确保工程符合设计要求和相关标准。
6.2 结束工程完成验收后,做好工程档案整理和交接工作,结束本次堆场工程施工。
总结通过本方案的详细实施,堆场工程可以按照既定的施工步骤和质量控制要求顺利进行,保证了工程的施工质量和安全生产,为堆场的正常运营提供了保障。
码头道路堆场施工方案一、工程概况二、施工方案1.气候条件:本项目位于海滨地区,气候湿润,雨水较多,需在施工期间充分注意排水和防雨措施。
2.施工队伍:组建专业施工队伍,确保施工人员熟悉施工要求和操作流程,具备相应的安全和技术知识。
3.码头道路建设:(1)路基处理:根据设计要求进行路基的开挖、填土和压实,确保路基的坚固和平整。
(2)路面铺设:选用高强度混凝土进行路面铺设,采用机械铺设,确保路面平整度和耐久性。
(3)路灯及交通设施安装:根据需求安装路灯和交通标志牌,确保码头道路的安全通行。
4.货物堆场建设:(1)场地平整:对堆场的场地进行平整处理,清除杂草和表面垃圾。
(2)基础设施建设:根据设计要求建设货物堆放区、道路、喷淋系统等基础设施,确保堆场的功能正常运行。
(3)安全设备安装:根据法律法规要求,安装必要的安全设备,如消防设备、监控设备等,确保堆场的安全和防火措施。
(4)防尘措施:在堆场内布置喷淋系统,对加工物料进行湿式堆放,减少粉尘污染。
5.施工安全:(1)施工现场设置防护措施:对施工现场进行围挡,设置安全警示标志牌,并配备专人负责安全指导和巡逻。
(2)施工人员安全教育:加强施工人员的安全教育,提高安全意识,确保施工期间的人员安全。
(3)施工设备检修:定期对使用的施工设备进行检修和维护,确保施工过程中的设备安全可靠。
三、施工进度安排1.码头道路建设:预计耗时3个月,具体包括路基处理、路面铺设和安装交通设施等工作。
2.货物堆场建设:预计耗时2个月,具体包括场地平整、基础设施建设、安全设备安装和防尘措施的落实等工作。
3.整体施工周期:预计5个月完成整体施工,具体工期根据实际施工进展情况进行调整。
四、质量控制1.施工过程中进行质量检查,确保施工质量符合设计要求和相关规范。
2.施工材料采购要求合格证明,并进行抽样检测。
3.定期召开工程进展会议,解决施工中的问题和难点。
五、环保措施1.施工过程中严格执行环境保护法律法规,合理利用资源,减少噪音和污染物的排放。

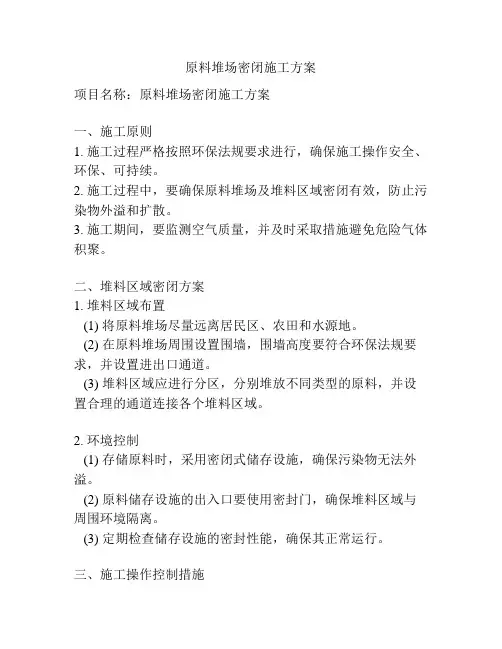

原料堆场密闭施工方案项目名称:原料堆场密闭施工方案一、施工原则1. 施工过程严格按照环保法规要求进行,确保施工操作安全、环保、可持续。
2. 施工过程中,要确保原料堆场及堆料区域密闭有效,防止污染物外溢和扩散。
3. 施工期间,要监测空气质量,并及时采取措施避免危险气体积聚。
二、堆料区域密闭方案1. 堆料区域布置(1) 将原料堆场尽量远离居民区、农田和水源地。
(2) 在原料堆场周围设置围墙,围墙高度要符合环保法规要求,并设置进出口通道。
(3) 堆料区域应进行分区,分别堆放不同类型的原料,并设置合理的通道连接各个堆料区域。
2. 环境控制(1) 存储原料时,采用密闭式储存设施,确保污染物无法外溢。
(2) 原料储存设施的出入口要使用密封门,确保堆料区域与周围环境隔离。
(3) 定期检查储存设施的密封性能,确保其正常运行。
三、施工操作控制措施1. 设施维护(1) 对堆料区域的围墙、通道、储存设施等进行定期检查和维护,保证其完好无损。
(2) 建立设施维护和修缮档案,定期对设施进行保养和检修。
2. 排放控制(1) 在堆料过程中,严禁倾倒、排放污染物,避免造成环境污染。
(2) 堆料区域内应设置污染物捕集和处理设施,确保污染物被安全收集和处理。
3. 环境监测(1) 施工期间,要安装空气质量监测设备,对环境空气进行实时监测,并记录监测数据。
(2) 如发现危险气体超标,应立即采取措施进行排放,确保空气质量达标。
四、紧急应急预案1. 定期组织应急演练,提高员工的应急处理能力。
2. 配备必要的应急救援设备和器材,确保在发生事故时能够及时处置。
一、工程概况1. 工程名称:XX堆场改造工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积约5000平方米,堆场面积约3000平方米4. 工程内容:堆场硬化、排水系统改造、照明设施更新、消防设施安装等5. 工程工期:60天二、施工准备1. 组织准备(1)成立工程领导小组,负责工程的全面管理。
(2)明确各部门职责,确保施工过程中各项工作有序进行。
(3)组织施工人员培训,提高施工技能和安全意识。
2. 技术准备(1)编制施工组织设计,明确施工方案、进度计划、质量标准等。
(2)编制安全文明施工方案,确保施工安全、文明、环保。
(3)做好材料、设备采购计划,确保工程顺利进行。
3. 物资准备(1)采购堆场硬化材料,如混凝土、水泥、砂石等。
(2)采购排水系统材料,如管道、井盖、检查井等。
(3)采购照明设施和消防设施,如灯具、消防器材等。
三、施工方案1. 堆场硬化(1)拆除原有堆场地面,清理杂物。
(2)测量堆场尺寸,绘制施工图纸。
(3)按图纸进行混凝土浇筑,确保硬化层厚度符合设计要求。
(4)硬化层养护,达到设计强度后方可投入使用。
2. 排水系统改造(1)拆除原有排水设施,清理淤泥。
(2)根据现场实际情况,设计新的排水系统。
(3)铺设排水管道,安装检查井、井盖等。
(4)检查排水系统,确保排水畅通。
3. 照明设施更新(1)拆除原有照明设施,清理杂物。
(2)根据现场实际情况,设计新的照明系统。
(3)安装新型节能灯具,提高照明效果。
(4)检查照明系统,确保照明充足。
4. 消防设施安装(1)拆除原有消防设施,清理杂物。
(2)根据现场实际情况,设计新的消防系统。
(3)安装消防器材,如灭火器、消防栓等。
(4)检查消防系统,确保消防设施齐全、有效。
四、施工进度安排1. 第一阶段(1-10天):完成施工准备、技术准备、物资准备等工作。
2. 第二阶段(11-20天):完成堆场硬化、排水系统改造等工作。
3. 第三阶段(21-30天):完成照明设施更新、消防设施安装等工作。
集装箱堆场施工组织设计施工方案一、项目背景根据项目需求,本文档旨在制定集装箱堆场施工组织设计施工方案,确保施工过程高效有序,符合相关法律法规要求。
二、施工组织设计方案1.施工目标确保集装箱堆场在规定时间内完成施工任务,保证施工质量达到预期要求。
2.施工组织结构建立专门的施工组织机构,包括项目经理、施工队长、工程技术人员等,各人员职责明确。
3.工期安排制定详细的工期计划,合理安排施工进度,确保按时完成各项任务。
4.施工方案及施工方法结合实际情况,制定详细的施工方案,包括土地平整、道路建设、集装箱堆放等,确保施工过程合理高效。
5.安全措施制定相关安全措施,包括工地安全、环境保护等,确保施工期间人员和设备的安全。
6.质量控制建立严格的质量控制体系,对施工过程进行监督和检查,确保施工质量符合相关要求。
三、法律法规要求在施工过程中,需遵守以下法律法规要求:1.《建设工程安全生产管理条例》2.《建筑施工工种危险性辨识和操作规程》3.《建设项目环境保护管理办法》4.《建设工程施工现场临时用电安全技术规范》四、风险及风险应对措施在施工过程中,可能存在以下风险:1.自然灾害风险:如暴雨、台风等。
应对措施:建立天气预警机制,及时采取防范措施。
2.工程质量风险:如施工质量不符合要求。
应对措施:加强质量监督,严格按照设计要求执行施工。
3.安全风险:如工人安全事故。
应对措施:加强安全教育培训,建立健全安全管理制度。
五、施工方案实施与监督施工方案实施过程需进行监督,监督人员包括业主代表和专业监理人员,确保施工方案有效实施。
六、施工方案评估和调整根据施工过程中的实际情况,定期评估施工方案的执行情况,并进行必要的调整和改进。
以上为集装箱堆场施工组织设计施工方案,希望能确保项目顺利进行,达到预期目标。
一、工程概况本工程为某城市道路堆场,位于市中心区域,占地面积约2000平方米。
工程内容包括道路堆场基础建设、堆场硬化、排水设施、照明设施等。
为确保工程质量,提高施工效率,特制定本首件工程施工方案。
二、施工组织1. 施工单位:XX建设集团有限公司2. 施工负责人:张三3. 施工队伍:由专业施工队伍组成,具备相关资质和经验。
三、施工工艺1. 施工准备(1)施工图纸会审:组织施工图纸会审,明确施工要求、施工技术规范和质量标准。
(2)材料设备准备:根据施工图纸,准备施工所需的各种材料、设备。
(3)人员培训:对施工人员进行技术培训,确保施工质量。
2. 施工步骤(1)基础施工1)清除场地内的杂物,确保场地平整。
2)根据设计要求,进行基础垫层铺设,厚度为200mm。
3)铺设基础垫层后,进行压实,确保密实度。
(2)堆场硬化1)按照设计要求,进行堆场硬化,采用C30混凝土进行浇筑。
2)硬化层厚度为100mm,确保硬化层平整、坚实。
(3)排水设施施工1)根据设计要求,设置排水沟、检查井等排水设施。
2)排水沟、检查井等设施施工完成后,进行防水处理。
(4)照明设施施工1)根据设计要求,设置照明设施,包括路灯、感应灯等。
2)照明设施施工完成后,进行调试,确保照明效果。
四、质量控制1. 施工过程中,严格执行国家相关施工规范和标准。
2. 对施工材料进行严格检验,确保材料质量。
3. 施工过程中,加强过程控制,确保施工质量。
4. 定期进行质量检查,发现问题及时整改。
五、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工过程中,严格执行安全操作规程,确保施工安全。
3. 定期对施工人员进行安全教育,提高安全意识。
4. 配备必要的安全防护设施,如安全帽、安全带等。
六、环境保护1. 施工过程中,做好施工现场的卫生保洁工作。
2. 施工废水、废气等排放符合国家相关环保标准。
3. 施工过程中,减少对周边环境的影响。
本首件工程施工方案为初步方案,具体施工过程中,可根据实际情况进行调整。
堆场施工方案堆场施工方案一、项目概况为了满足物流运输的需要,本项目拟建设一个堆场,主要用来存放各类货物,以便于装卸和分拨。
堆场的总占地面积为10000平方米,为了最大限度地利用场地,提高货物存放的密度,计划采用堆垛式存放方式,具体方案如下:二、堆场布局及设施设置1. 堆场布局根据场地的实际情况,将堆场划分为三个区域:货物存放区、运输车辆进出区和办公区。
货物存放区占地面积为8000平方米,按照货物类型进行划分,每种货物单独占一个区域,且每个区域之间设置过道,方便货物的装卸和分拨。
运输车辆进出区占地面积为1000平方米,设置入口和出口,并采用道闸和监控设备,加强对车辆的管理和安全控制。
办公区占地面积为1000平方米,主要设置办公楼和休息区,提供员工的办公和休息场所。
2. 设施设置(1) 货物存放区:每个货物区域都设置货物垛,用来存放货物。
货物垛的高度根据货物的性质和堆放的稳定性确定,且要保证垛间的通道宽度,便于搬运工具的进出。
货物区域之间设置防火墙,避免火灾蔓延。
每个货物区域都设置出入口,在进出口处设置安全检查设施。
(2) 运输车辆进出区:运输车辆进出区设置入口和出口,并采用道闸和监控设备,通过车牌识别和监控录像等方式对车辆进行管理和安全控制。
出口设置称重设备,方便对货物的称重。
进出区添加照明设施和防护设备,提高夜间工作的效率和安全性。
(3) 办公区:办公区设置办公楼和休息区,办公楼内部设置办公室、会议室和休息室等,提供员工的办公、会议和休息场所。
办公区外部设置绿化带和停车场,美化环境,方便员工的停车。
三、施工过程及安全措施1. 施工过程按照设计图纸和规范要求进行施工,先进行场地平整和土方开挖工作,然后进行基础工程的施工,包括地基处理和基础混凝土浇筑,然后进行主体结构的施工,包括主体构件的制作和安装,最后进行设施和装修工程的施工,包括道闸、货物垛和办公楼等设施的安装和装修。
所有工序都要做好质量控制和安全监管。
露天堆场工程施工方案一、项目概况露天堆场是常见的建筑工地,用于临时存放工程材料和设备。
本项目位于某市工业园区,占地面积约2000平方米,计划用于存放钢材、混凝土搅拌站设备和其他建筑材料。
工程包括场地清理、场地平整、设置围栏等。
二、施工准备工作1. 设计方案确认:根据工程要求和场地实际情况,制定合理的设计方案。
2. 人员配备:组织施工队伍,包括项目经理、施工工人、监理人员等。
3. 资材准备:准备施工所需的各类材料和设备,如挖掘机、推土机、水泥、砂石等。
4. 安全措施:制定施工安全计划,确保现场施工安全。
5. 管理制度建立:建立施工管理制度,明确责任分工和工作流程。
三、施工流程1. 场地清理:首先对施工场地进行清理,包括清除垃圾、杂草等,并清理周边环境。
2. 场地勘测:进行场地勘测,确定地形、地势情况,为后续施工做准备。
3. 场地平整:利用挖掘机和推土机进行场地平整,确保场地平整度达标。
4. 围栏设置:设置围栏围住露天堆场,确保场地安全。
5. 设备布置:根据需要布置存放钢材、混凝土搅拌站设备等。
6. 完善设施:设置必要的标识牌、指示牌,确保施工现场秩序井然。
7. 安全检查:定期进行安全检查,确保施工过程安全。
四、质量控制1. 合理选址:选址时要考虑场地地形、地势,确保场地平整。
2. 施工材料:使用符合标准的优质材料,确保施工质量。
3. 设备使用:合理使用设备,确保设备运行正常。
4. 安全保障:严格执行安全规定,确保施工过程安全。
五、环保措施1. 减少噪音:在施工过程中,尽量减少噪音污染。
2. 减少尘埃:采取措施减少尘埃扬尘,保护周围环境。
3. 节约能源:合理使用设备,节约能源资源。
4. 废弃物处理:对废弃物进行分类处理,确保环境卫生。
六、施工总结本项目中,我们通过精心设计和科学施工,成功完成了露天堆场的建设,得到了业主和监理人员的一致好评。
在施工过程中,我们注重质量控制和环保措施,确保了施工质量和环境保护。
堆场平整施工方案项目背景:堆场平整施工是指对土地进行整平和平整化处理,以满足货物存储和运输需求。
本文将针对堆场平整施工方案进行详细的介绍和分析。
一、方案概述堆场平整施工是一个复杂的工程项目,需要综合考虑土地利用、地形地貌、排水等方面因素,确保施工过程和结果的科学性、可行性和可持续性。
二、前期准备1. 土壤调查:对堆场区域的土壤进行详细调查和分析,了解土壤的类型、承载力、水分含量等基本情况。
2. 水文地质调查:研究地下水位、水质、水流方向等,为后续的排水设计提供基础数据。
3. 地形地貌分析:对堆场区域的地形地貌进行详细研究,了解地势高低、坡度等情况,为平整设计提供参考。
4. 工程量测算:根据堆场设计要求,测算工程所需的土方量、石方量等参数。
三、平整方案设计1. 清理与平整:清理堆场区域内的杂草、垃圾等杂物,平整地表,清扫污水坑。
2. 土方开挖与填筑:根据土壤调查结果,进行土方开挖和填筑,达到设计高程要求,确保堆场的稳定性和承载力。
3. 排水系统设计:根据水文地质调查结果,设计合理的排水系统,包括排水沟、排水管道等,确保堆场在降雨过程中及时排水,避免积水。
4. 防尘措施:为了降低堆场扬尘对环境的影响,要在施工过程中采取相应的防尘措施,如覆盖或湿润堆场表面等。
5. 绿化与美化:在平整施工完成后,进行绿化和美化工作,增加堆场的美观性和环境友好性。
四、施工流程1. 筹备阶段:完成前期准备工作,包括土壤调查、水文地质调查、地形地貌分析等。
2. 现场准备:搭建施工用的临时设施,清理堆场内部的杂物和污水坑。
3. 土方开挖与填筑:根据设计要求进行土方开挖和填筑,确保堆场的平整性。
4. 排水系统施工:按照设计要求,修建排水沟、排水管道等。
5. 防尘措施施工:在土方开挖和填筑过程中采取相应的防尘措施。
6. 绿化与美化:施工完成后进行绿化和美化,增加堆场的美观性和环境友好性。
7. 完工验收:对施工过程进行验收,确保达到设计要求和规范要求。
一、项目概况项目名称:某地露天堆场工程项目地点:某地项目规模:占地面积约10000平方米,堆场长度约300米,宽度约100米。
项目内容:包括堆场基础、排水设施、围栏、照明设施等。
二、施工方案设计1. 施工准备(1)组织准备:成立露天堆场工程建设项目组,明确项目组成员职责,建立健全项目管理制度。
(2)技术准备:组织技术人员进行施工方案设计,确保施工方案合理、可行。
(3)材料准备:根据施工方案,采购所需材料,确保材料质量合格。
(4)机械设备准备:根据施工方案,配置所需机械设备,确保设备运行正常。
2. 施工工艺(1)基础施工1)清理场地:对施工现场进行平整,清除杂草、杂物等。
2)铺设基础:根据设计要求,采用混凝土基础,厚度为0.3米,宽度为0.5米。
3)混凝土浇筑:采用泵送混凝土,确保混凝土强度、密实度。
(2)排水设施施工1)设置排水沟:在堆场四周设置排水沟,宽度为0.5米,深度为0.3米。
2)铺设排水管:在排水沟内铺设排水管,采用PVC排水管,直径为0.1米。
3)连接排水沟与排水管:将排水沟与排水管连接,确保排水畅通。
(3)围栏施工1)测量放线:根据设计图纸,进行围栏放线。
2)搭建围栏:采用钢管焊接围栏,高度为2米,间距为1.5米。
3)安装围栏门:在围栏上安装电动卷闸门,方便进出。
(4)照明设施施工1)设置照明灯具:在堆场四周设置照明灯具,间距为20米。
2)铺设电缆:将照明灯具与电缆连接,确保照明设施正常运行。
3. 施工进度安排根据项目规模和施工方案,制定以下施工进度安排:1)基础施工:15天2)排水设施施工:10天3)围栏施工:10天4)照明设施施工:5天总计:40天三、质量保证措施1. 严格材料验收:确保所有材料质量符合设计要求。
2. 严格控制施工过程:严格按照施工方案执行,确保施工质量。
3. 定期进行质量检查:对施工过程进行定期检查,发现问题及时整改。
4. 施工完毕后,进行验收,确保工程质量达到设计要求。
堆场工程施工方案一、项目背景随着现代物流业的不断发展,堆场作为物流运输环节中的重要组成部分,承载着货物的集散和暂存功能。
因此,在堆场工程的施工中,需要制定合理的施工方案,以确保施工的高效、安全和品质。
二、施工前准备1. 项目需求分析在开始堆场工程施工前,需要全面了解项目需求。
通过与业主和设计团队的沟通,明确堆场的规模、用途、布局等要求,以便有针对性地制定施工方案。
2. 施工计划编制基于项目需求,编制详细的施工计划。
按照工程进度、资源安排、工程量计算等因素,制定出合理的工期和施工阶段划分,并与相关部门进行沟通协调。
3. 资源准备购买或租赁所需的施工设备、机械和工具,并保证其质量和性能符合施工要求。
同时,调配足够的人力资源,确保施工过程的顺利进行。
4. 技术准备组建技术团队,包括项目经理、施工人员及监理等,并对他们进行培训,提高他们的专业水平。
同时,准备足够的施工材料和配件,并确保其质量合格。
三、施工方案1. 场地准备首先,根据堆场的设计图纸和规划要求,在场地内进行地面平整和土方开挖,以确保后续施工的稳定性。
然后,进行土方回填和压实,使场地坚固。
2. 道路建设根据堆场规划,修建场内道路和通道,以便于货物的运输和堆放。
选择合适的建筑材料,例如水泥、沥青等,并确保道路的平整度和承重能力。
3. 堆场设施安装根据设计图纸,安装必要的设施,包括货物堆放区域的标志、分隔板、围护栏等。
同时,根据实际需求,设置货物装卸区、货物暂存区等功能区域。
4. 排水系统建设在堆场工程中,要考虑到排水系统的建设。
根据地形地貌和气候条件,选择合适的排水方式,确保场地内的雨水和雪水能够及时排除,避免对货物和设施造成损害。
5. 照明系统设置为保证堆场的正常运作,需要在场地内设置合适的照明设施。
选择高效节能的照明设备,并合理布局,确保整个堆场的照明均匀而明亮,提高工作安全性。
6. 环境保护措施在堆场工程施工过程中,要注重环境保护。
在选材过程中,尽量选择符合环保要求的材料。
哈萨克斯坦奇姆肯特水泥厂
3200T/D生产线土建工程粘土及砂岩预均化堆场施工方案
编制:
审核:
批准:
中国化学工程第十三建设有限公司
2013年5月12日
目录
1. 编制依据
2. 目的及适用范围
3. 工程概况
4. 施工方法
5. 质量控制
6. 主要施工机具
7. 劳动力使用计划
8. 安全文明施工
1.编制依据:
1.1中国建材国际工程有限公司提供设计的图纸, 《结构施工图统一说明》,等有关设计文件。
1.2施工组织设计等技术文件。
1.3中国现行的相关规范、标准。
2.目的及适用范围:
此方案适用于哈萨克斯坦奇姆肯特3200tpd熟料水泥生产线石灰石预均化,基础工程施工,在此方案的指导下,合理组织施工,以达到提高质量,节约资金,缩短施工时间的目的。
3.工程概况:
石灰石预均化网架基础±0.000米相当于绝对标高545.米,长度237米,跨度51.8米,共有钢筋混凝土独立基础40个,其中22个独立基础J1底面尺寸为2.8×4.4米, 8个独立基础J1a底面尺寸为3.15×2.2米,其基础底面相对标高均为-4.200M;-3.000M取料机基础一、二基础底面尺寸为84.28×0.6米,其基础底面相对标高分别为-2.000M、堆料机基础一、二基础底面尺寸分别为75.21*0.6米、71.51×0.6米,其基础底面相对标高为-2.000M;挡料墙基础底面尺寸为83.8*1.95M,其基础底面相对标高为-2.000M.输送地坑,基础尺寸16.5M*4.5M,基础底标高:-3.4M.
4.施工方法:
4.1施工程序: 土石方开挖混凝土垫层浇筑垫层防腐
钢筋制作安装模板制作安装混凝土浇筑
拆除模板基础防腐回填
4.2土石方工程:
4.2.1土石方开挖: 主要采用综合机械化施工——用反铲挖掘机挖土,自卸汽车运土.
定位放线并经检验符合设计要求后,挖掘机由南向北分两段进行开挖, 进行流水作业,1~3轴线第一个作业段,4~6轴线第二个作业段,本工程配备1台PC220-8型挖掘机,配备1套KCB155破碎锤,10台GJ-7式风镐,1台ZL50型装载机,2台ZZ3256型自卸汽车运土, 碎石土用挖掘机开挖, 岩石部位用破碎锤破碎,应分层破碎凿岩石, 每层不超过500㎜,为防止超挖和保证边坡坡度正确,机械挖至距设计坑底标高和边坡边界200~150㎜时, 余下石层改由人工用风镐凿岩清槽修边,遇有因天然断裂石块、石块夹土产生石块松动时,会同设计人员对该部分进行现场处理。
如基坑挖至设计标高地质条件与设计要求不符,应会同设计和勘测部门确定处理意见。
为防止坑底土被扰动,应尽量缩短暴露时间, 及时进行下一道工序的施工。
根据地质资料, 场地上部为松散碎石构造, 取放坡系数中间值1:1.0,以保证施工安全。
基础侧面做防腐处理.四周各留出距垫层800㎜作业面. 基坑开挖范围见下图 (图中尺寸均以㎜为单位, 标高以m 为单位)
4.3模板工程:
主要采用14㎜厚木胶合板, 龙骨背枋采用木方和槽钢,抱箍采用 ø 48钢管锁紧,必要时加 ø 12或 ø 14螺栓对拉,支撑系统采用ø 48钢管脚手架顶撑(见附图).模板要求拼缝严密, 模板板面清理干净.浇筑前淋水湿润。
()
基槽开挖示意图
支撑系统
木方抱箍系统
基坑
池壁模板主要采用复合木模板,支撑系统则主要采用φ48钢管和5cm ×10cm方木,在垫层上每隔1.5 m放置一个钢筋马凳支撑水池内壁模板,砼池壁有防水要求做好支模螺栓的止水处理,外墙支模采用ø12止水螺杆,(如图所示),横纵间距500mm. 每边出混凝土面220mm,模板拆除后用气割割掉外露的止水螺栓,然后用1:2水泥砂浆将螺杆口封闭,以防胀模,钢板带放在模板接缝处,防止露浆。
施工缝采用4 mm厚钢板止水带,做好报验工作,钢筋验收合格后方能封内模,在砼浇筑前,先将模板润湿,清除模板内杂物和积水,模板拆除时要保证砼边角不受损害,并将拆除后的模板清理干净后分类堆放整齐。
4.4钢筋工程:
钢筋采用现场制作,现场安装.绑扎前先在垫层上弹好墨线,主受力钢筋放在下部,满绑扎。
上层钢筋用马凳架设,马凳采用钢筋¢12,间距1m.绑扎牢固。
混凝土保护层按设计要求设置。
4.5混凝土工程
本工程基础采用混凝土, 现场浇筑.混凝土由搅拌站集中生产,混凝土浇筑采用搅拌车送料,人工浇筑,分层浇筑振捣,用插入式振捣器振捣。
浇筑厚度不大于振捣棒作用部分长度1.25倍,振捣要快插慢拔,从中间开始向边缘分布,布棒均匀.分层浇筑振捣棒要插入下层50-100mm,不得漏振或过振 ,确保混凝土密实.独立基础和轨道基础分二次浇筑,第一次浇筑到底部放脚顶面,第二次浇筑上部。
施工缝处理按规范要求处理。
5.质量控制
5.1模板工程质量标准及控制点:
质量控制点: 位置, 标高, 几何尺寸, 承载力, 刚度, 稳定性.底板模板支设前先弹墨线,确定位置和几何尺寸,模板高度如大于混凝土高度,则在模板内侧按混凝土高度弹线,基础柱模板用附加钢筋架起,附加钢筋和柱纵向钢筋连接牢固。
5.2钢筋制作安装的质量控制点:钢筋进场时必须带有符合标准要求的产品质量保证书并进行复检达到合格。
加工制作前检查核对品种规格,钢筋按设计要求加工制作后,做好半成品保护,帮扎牢固。
5.3予埋件、予留孔的制作安装的质量控制
予埋件的制作安装的质量控制点:几何尺寸、焊接,定位、标高、安装.原材料进场核对后,进行放样号料切割,焊接采用手工电弧焊,锚筋和钢板采用坡口围焊,焊缝高度符合设计要求,安装在钢板上弹出中心线,在模板上弹出定位线和标高,双向拉线确定予埋件的位置和标高;安装固定采用加设辅助钢筋,将予埋件锚固钢筋和柱钢筋焊牢。
预埋件、予留孔安装严格控制轴线、位置及标高,浇筑混凝土时严禁碰撞,造成偏移。
5.4混凝土的施工质量控制:
质量控制点: 严格按混凝土配比搅拌,浇筑前把基坑杂物清理干净, 检查钢筋和予埋件予留孔洞的位置, 标高, 规格, 数量和设计是否相符及模板的加固牢固,接缝严密。
振捣确保混凝土密实。
浇筑过程中要不断检查模板和埋件情况, 避免胀模和移位。
6.主要施工机具:
7.劳动力使用计划:
8.安全文明施工:
8. 1现场用电设专职电工负责,做到“一机一闸一漏一保”,手持电动工具执行二级保护,电缆埋地敷设。
8. 2如夜间施工应保证足够的照明,做好警示围护。
8. 3现场拆除的模板及其它材料及时整理,分类堆放到指定地点。
8. 4建筑现场建筑垃圾及时清理,做到工完料净场地清。
8. 5施工现场管理人员和作业人员统一制式工作服,施工现场全体人员佩戴符合国家标准的安全帽。
中国化学工程第十三建设有限公司哈萨克斯坦奇姆肯特水泥厂项目
- - 9 - -。
