反支撑(吊顶转换层)
- 格式:doc
- 大小:134.50 KB
- 文档页数:8
吊顶转换层规范要求
高度大于3米要连接转换层结构,吊杆长度应控制在1500毫米以内。
1、吊杆距主龙骨端部距离当大于300mm时增加吊杆,当吊杆长度大于1,应增加吊杆,龙骨的安装是依照脚线的标准,所以脚线的高度都必须测量后再决定,根据房间的尺寸测量脚线的长度,安装后的脚线必须平整、紧贴着瓷砖边缘。
2、吊顶高度超过1.5米需做反支撑或转换层,上层和下层结构类型转换,多用于剪力墙结构和框架-剪力墙结构,它将上部剪力墙转换为下部的框架,以创造一个较大的内部自由空间,上、下层的柱网、轴线改变,转换层上、下的结构形式没有改变,但是通过转换层使下层柱的柱距扩大,形成大柱网。
3、吊顶后会使钢架转换层产生很大的弯矩,从而直接影响到石膏板的平整度,上层和下层结构类型转换,多用于剪力墙结构和框架-剪力墙结构,它将上部剪力墙转换为下部的框架,以创造一个较大的内部自由空间。

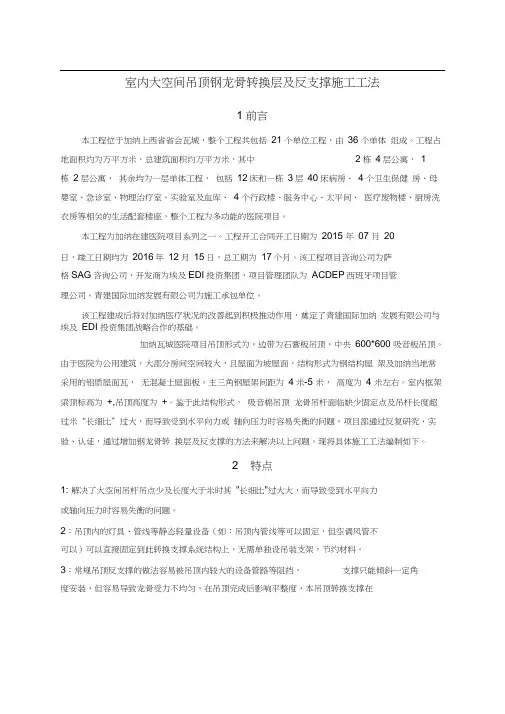

室内大空间吊顶钢龙骨转换层及反支撑施工工法1 前言本工程位于加纳上西省省会瓦城,整个工程共包括21 个单位工程,由36 个单体组成。
工程占地面积约为万平方米,总建筑面积约万平方米,其中2栋4层公寓,1栋2层公寓,其余均为一层单体工程,包括12床和一栋3层40床病房、4个卫生保健房、母婴室、急诊室、物理治疗室、实验室及血库、4 个行政楼、服务中心、太平间、医疗废物楼、厨房洗衣房等相关的生活配套楼座,整个工程为多功能的医院项目。
本工程为加纳在建医院项目系列之一。
工程开工合同开工日期为2015 年07 月20日,竣工日期均为2016年12月15日,总工期为17个月。
该工程项目咨询公司为萨格SAG咨询公司,开发商为埃及EDI投资集团,项目管理团队为ACDEP西班牙项目管理公司。
青建国际加纳发展有限公司为施工承包单位。
该工程建成后将对加纳医疗状况的改善起到积极推动作用,奠定了青建国际加纳发展有限公司与埃及EDI 投资集团战略合作的基础。
加纳瓦城医院项目吊顶形式为,边带为石膏板吊顶,中央600*600 吸音板吊顶。
由于医院为公用建筑,大部分房间空间较大,且屋面为坡屋面,结构形式为钢结构屋架及加纳当地常采用的铝质屋面瓦,无混凝土屋面板。
主三角钢屋架间距为4米-5 米,高度为4 米左右。
室内框架梁顶标高为+,吊顶高度为+。
鉴于此结构形式,吸音棉吊顶龙骨吊杆面临缺少固定点及吊杆长度超过米“长细比”过大,而导致受到水平向力或轴向压力时容易失衡的问题。
项目部通过反复研究、实验、认证,通过增加钢龙骨转换层及反支撑的方法来解决以上问题。
现将具体施工工法编制如下。
2 特点1: 解决了大空间吊杆吊点少及长度大于米时其"长细比"过大大,而导致受到水平向力或轴向压力时容易失衡的问题。
2:吊顶内的灯具、管线等静态轻量设备(如:吊顶内管线等可以固定,但空调风管不可以)可以直接固定到此转换支撑系统结构上,无需单独设吊装支架,节约材料。

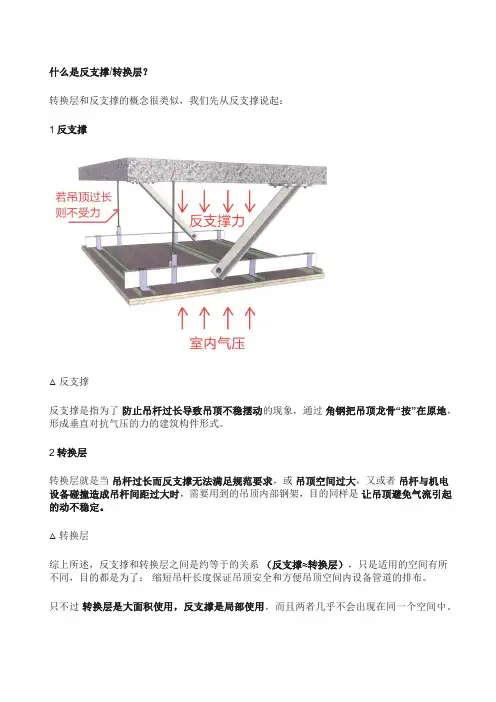

什么是反支撑/转换层?转换层和反支撑的概念很类似,我们先从反支撑说起:1反支撑△反支撑反支撑是指为了防止吊杆过长导致吊顶不稳摆动的现象,通过角钢把吊顶龙骨“按”在原地,形成垂直对抗气压的力的建筑构件形式。
2转换层转换层就是当吊杆过长而反支撑无法满足规范要求,或吊顶空间过大,又或者吊杆与机电设备碰撞造成吊杆间距过大时,需要用到的吊顶内部钢架,目的同样是让吊顶避免气流引起的动不稳定。
△转换层综上所述,反支撑和转换层之间是约等于的关系(反支撑≈转换层),只是适用的空间有所不同,目的都是为了:缩短吊杆长度保证吊顶安全和方便吊顶空间内设备管道的排布。
只不过转换层是大面积使用,反支撑是局部使用,而且两者几乎不会出现在同一个空间中。
1什么情况下需要用到反支撑/转换层?△主龙骨拉结法具体做法:在CS60主龙骨横撑底边每隔主龙骨间距打孔,M8全牙吊杆穿过,位置确定后上下螺母固定。
CS60主龙骨斜撑每隔两倍主龙骨间距相向设置;当吊杆长度超过1.5m且小于2m时,适当采用CS50主龙骨。
2)吊杆通长拉结法△吊杆通长拉结法吊杆通长拉结法是在吊杆长度超过1.5m且小于3m时适用。
做法要求:斜拉钢筋每隔两倍主龙骨间距设置。
∅8横向钢筋、斜拉钢筋及其与M8全牙吊杆焊接处必须做防锈处理。
∅8钢筋可用M8全牙吊杆替代,但焊接处需做防锈处理。
3)倒三角法△倒三角法倒三角法是在吊杆长度超过1.5m且小于2m时适用。
安装间距在2m以内,围绕某一中心呈梅花形分布,且不应设置在同一直线上。
2转换层做法1)钢架转换层△角钢转换层①转换层的吊杆采用角钢、槽钢等刚性构件,杆端与楼板底面可靠连接。
②为保障转换层的稳定,应有斜向撑与混凝土梁侧、墙侧可靠连接,纵横向均应设置。
无法与梁侧、墙侧连接时,应在吊杆间设置交叉拉杆,纵横向均应设置。
2)吊杆+钢架转换层根据前面提到的内容可以知道,反支撑/转换层的做法就是为了让吊杆的长度不大于1500mm,那么转换层的做法也可以做成:吊杆+角钢+吊杆,这种做法相对全钢架转换层更节约成本,实际应用中更灵活。
大跨度空间吊顶反向、转换支撑施工工法大跨度空间吊顶反向、转换支撑施工工法一、前言大跨度空间吊顶反向、转换支撑施工工法是一种用于大跨度空间内吊顶的悬挂与支撑的施工方法。
其通过反向布置和转换支撑,实现了结构体系的稳定和施工良好的效果。
二、工法特点1. 高效实用:此工法采用了反向布置和转换支撑的方式,可以快速悬挂和支撑吊顶,提高施工效率。
2. 结构稳定:通过反向布置和转换支撑,吊顶的自重可以有效地通过下部结构传递到地面,增加了结构的稳定性。
3. 空间利用率高:大跨度空间内利用反向、转换的方式悬挂吊顶,将悬挂系统置于吊顶下方,不影响空间的使用。
4. 施工质量可控:此工法采用了专业化的施工工艺和监控措施,可以有效控制施工质量,保证吊顶施工的稳定性和安全性。
三、适应范围大跨度空间吊顶反向、转换支撑施工工法适用于大型商业建筑、展览馆、体育馆等大跨度空间内的吊顶施工。
四、工艺原理该工法通过反向布置和转换支撑实现吊顶的悬挂和支撑。
具体原理是将吊顶的支撑结构置于吊顶下方,以反向布置的方式将吊顶悬挂于支撑结构上。
五、施工工艺 1. 准备工作:对施工现场进行清理和准备,包括拆除原有吊顶、检查支撑结构等。
2. 悬挂工艺:根据设计要求,选择适当的悬挂点和方式进行吊顶的悬挂,确保吊顶平衡和稳固。
3. 支撑工艺:根据悬挂吊顶的需要,布置适当的支撑结构,确保吊顶的结构稳定和负荷承载能力。
4. 安装工艺:根据悬挂和支撑的位置和要求,逐步安装吊顶和支撑结构,确保各部分连接紧固和稳固。
5. 检测和调整:对吊顶和支撑结构进行检测和调整,确保吊顶的平整和结构的稳固。
六、劳动组织施工过程中需要组织专业化的施工队伍,包括悬挂、支撑、安装和调校等不同工种的施工人员,进行协调和配合。
七、机具设备施工中需要用到的机具设备包括吊装设备、支撑设备、安装工具等。
八、质量控制施工过程中需要进行质量控制,包括对材料的检验、悬挂和支撑的质量检查等,保证吊顶施工的质量和稳定性。
反支撑吊顶转换层方案反支撑吊顶是一种吊顶装修方案,其特点是装修过程中不需要对顶部进行破坏和改造,而是通过将吊顶悬挂在顶部的斜杠上,形成了一种比较独特的装饰效果。
与传统的吊顶装修方案相比,反支撑吊顶具有更高的装修效果和更好的环保性能。
在这篇文章中,我将详细介绍反支撑吊顶转换层方案,并探讨其优缺点及适用范围。
反支撑吊顶转换层方案的主要优点是装修过程简单、无需破坏顶部结构,对房屋的原有结构和功能没有影响,可以保护房屋结构的完整性;同时也方便了日后的维修和检修工作。
此外,由于安装方式独特,反支撑吊顶装饰效果突出,可以呈现出更多样的设计风格,使整个空间更加美观和时尚。
反支撑吊顶还有较好的隔音、隔热性能,可以提供更舒适的室内环境。
然而,反支撑吊顶转换层方案也存在一些缺点。
首先,安装反支撑吊顶需要较高的施工工艺,施工周期较长,对施工人员的技术要求也较高。
其次,由于吊顶悬挂在顶部的斜杠上,吊顶面与顶部之间留有一定的空隙,容易积灰和污垢,需要定期清洁维护。
再者,反支撑吊顶相对于其他吊顶装修方案而言,成本较高,需要一定的经济投入。
反支撑吊顶转换层方案适用于各种建筑类型,例如办公大楼、宾馆、商场等公共场所,也适用于住宅的装修。
在办公大楼等公共场所,反支撑吊顶不仅可以提供更好的装饰效果,还可以起到隔音、隔热、防火等功能,满足人们对室内环境质量的要求。
在住宅的装修中,反支撑吊顶可以提供更多样的个性化设计选择,符合居民对美观和时尚的追求。
在具体实施反支撑吊顶转换层方案时,需要注意以下几个关键点。
首先,要选择合适的吊顶材料,例如可以选择铝板、石膏板等材料,这些材料具有较好的环保性能和装饰效果。
其次,要合理安排顶部的斜杠,并确保斜杠的强度和稳定性,以支撑整个吊顶的重量。
然后,要选择合适的吊顶样式和颜色,以与整个室内空间的风格相协调。
最后,要定期进行吊顶的清洁和维护工作,保持吊顶的美观和功能。
总之,反支撑吊顶转换层方案是一种具有独特装饰效果和较好环保性能的吊顶装修方案。

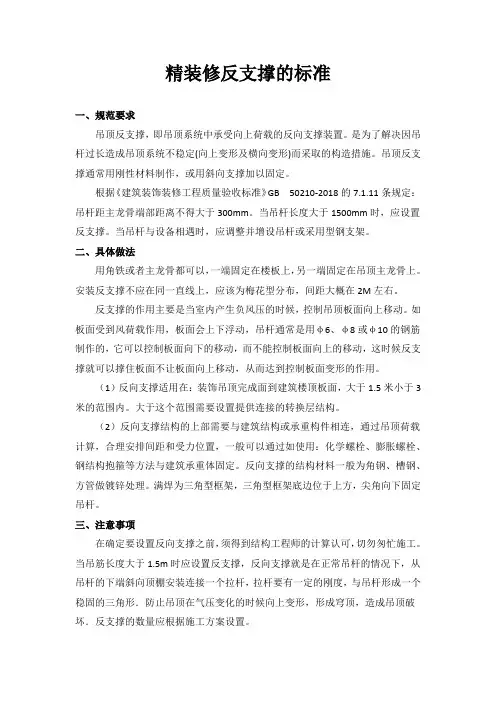

精装修反支撑的标准一、规范要求吊顶反支撑,即吊顶系统中承受向上荷载的反向支撑装置。
是为了解决因吊杆过长造成吊顶系统不稳定(向上变形及横向变形)而采取的构造措施。
吊顶反支撑通常用刚性材料制作,或用斜向支撑加以固定。
根据《建筑装饰装修工程质量验收标准》GB50210-2018的7.1.11条规定:吊杆距主龙骨端部距离不得大于300mm。
当吊杆长度大于1500mm时,应设置反支撑。
当吊杆与设备相遇时,应调整并增设吊杆或采用型钢支架。
二、具体做法用角铁或者主龙骨都可以,一端固定在楼板上,另一端固定在吊顶主龙骨上。
安装反支撑不应在同一直线上,应该为梅花型分布,间距大概在2M左右。
反支撑的作用主要是当室内产生负风压的时候,控制吊顶板面向上移动。
如板面受到风荷载作用,板面会上下浮动,吊杆通常是用φ6、φ8或φ10的钢筋制作的,它可以控制板面向下的移动,而不能控制板面向上的移动,这时候反支撑就可以撑住板面不让板面向上移动,从而达到控制板面变形的作用。
(1)反向支撑适用在:装饰吊顶完成面到建筑楼顶板面,大于1.5米小于3米的范围内。
大于这个范围需要设置提供连接的转换层结构。
(2)反向支撑结构的上部需要与建筑结构或承重构件相连,通过吊顶荷载计算,合理安排间距和受力位置,一般可以通过如使用:化学螺栓、膨胀螺栓、钢结构抱箍等方法与建筑承重体固定。
反向支撑的结构材料一般为角钢、槽钢、方管做镀锌处理。
满焊为三角型框架,三角型框架底边位于上方,尖角向下固定吊杆。
三、注意事项在确定要设置反向支撑之前,须得到结构工程师的计算认可,切勿匆忙施工。
当吊筋长度大于1.5m时应设置反支撑,反向支撑就是在正常吊杆的情况下,从吊杆的下端斜向顶棚安装连接一个拉杆,拉杆要有一定的刚度,与吊杆形成一个稳固的三角形.防止吊顶在气压变化的时候向上变形,形成穹顶,造成吊顶破坏.反支撑的数量应根据施工方案设置。
四、材料要求反支撑用什么做都可以,一般使用角铁或直径10mm以上的钢筋,也有使用主龙骨的,但是要满足以下条件:1、具有一定的刚度;2、应满足防火、防腐要求;3、与结构进行可靠连接;4、数量及位置要依据结构力学计算及现场构造确定。
吊顶反向支撑 Prepared on 22 November 2020装修吊顶转换层的设置当吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。
当吊杆长度大于时,应设置反支撑。
当吊杆与设备相遇时,应调整并增设吊杆。
但是在吊顶中如何设置反向支撑的具体方法和要求并没有说明。
因此在实际施工过程中往往会由于考虑不周而留下隐患。
1、设置反支撑的原因反向支撑是防止吊顶顶棚在气压变化时因承受向上风压,产生变形,形成穹顶,造成吊顶破坏而在吊杆上增加的支撑杆件或构件。
其主要作用是防止震动以及风压产生的变形。
在天棚吊顶施工中,现常用的吊杆为Φ8镀锌吊杆,当其长度大于1.5 m时,吊筋过长且直径比较小,长度与直径( 长细比) 比例失调,这样吊顶骨架的稳定性就会减弱。
吊顶面板受到向上的推力时,或者室内有负风压的时候,它会产生向上的位移( 变形) ,使吊筋容易产生一定的弯曲;撤去该力,受重力影响吊顶又恢复原来的垂直状态,周而复始,吊顶面板的平整度会受一定影响,甚至变形。
对大面积的石膏板平顶影响最为明显。
在具体施工中,油工在顶面抹灰时会产生一定向上的推力;吊顶内安装灯具或其他有一定重力的设备时;吊顶内有阀门等需要检修时,都会使吊顶面板在垂直方向上受力而产生一定的位移( 变形)。
有时候在室内有负风压时,吊顶板面受到风荷载作用也会产生上下位移、浮动,使得面板变形。
所以在吊顶工程中当吊杆长度大于规范要求时必须加设反向支撑。
2、怎样加设反向支撑反向支撑的设置需要考虑以下几方面:(1)、反向支撑杆件或其组成的构件应具有一定的刚度;(2)、反向支撑整体均应满足防火、防腐要求;(3)、反向支撑的固定端应与结构进行可靠连接;(4)、反向支撑构件数量、结构形式及设置位置要依据现场实际条件及结构力学验算来确定。
一般情况下,反支撑结构的上部需要与建筑结构或承重构件相连,通过吊顶荷载计算,合理安排间距和受力位置,一般可以通过使用化学锚栓、膨胀螺栓、钢结构抱箍等方法与建筑承重体固定。
目录一、编制说明: (2)二、编制依据: (2)三、施工准备 (2)(一)技术准备 (2)(二)材料准备 (2)(三)机具准备 (3)四、主要施工方法及措施 (3)(一)施工工序 (3)(二)施工方法及措施 (3)五、质量标准 (5)1.保证项目 (5)2.基本项目 (5)六、安全措施 (6)七、文明施工 (8)一、编制说明:资中县城新区综合体项目是一个大型公共建筑,且空间多维变换,吊顶内设备繁多,吊顶的空间跨度大,高度高,是典型的大跨度大空间的室内吊顶工程,吊顶施工的技术要求高,根据国家现行规范GB50210-2001建筑装饰装修工程质量验收规范第六章吊顶工程,6.1一般规定的6.1.11中规定“当吊杆长度大于1.5m时,应设置反支撑”中要求,项目部编制此专项方案。
二、编制依据:1. 深圳市中建大康建筑有限公司资中县城新区综合体装饰合同文件2. 中国建筑西南设计研究院资中县城新区综合体装饰工程施工图3. 深圳市中建大康建筑有限公司资中县城新区综合体装饰工程施工方案4. 相关的规范、规程和标准4.1《建筑工程质量管理条例》4.2《建筑装饰装修工程质量验收标准》(GB50210-2001)4.3《建筑工程施工质量验收统一标准》(GB50300-2013)4.4《建筑施工手册》5. 本公司质量、安全、现场文明施工管理和各种工序工法的标准程序文件三、施工准备(一)技术准备:1.施工现场轴线、标高控制线已交接并完成校核复测。
2.吊顶排版、深化、节点图纸齐全,具备指导施工条件。
3.将吊顶图纸与机电专业图纸核对,及时发现相互影响的部位并协商解决。
4.分析前后工序对转换层施工的影响,如出现问题则对工序进行适当调整。
(二)材料准备:1.L50×50×5角钢、200×200×10钢板2.膨胀螺栓3.防锈漆4.φ10吊杆(三)机具准备1.电焊机2.切割机3.电缆四、主要施工方法及措施(一)施工工序测量放线→打孔埋胀栓→安装角钢吊杆→焊接转换层钢架→涂刷防锈漆→验收(二)施工方法及措施1.测量放线:清理现场,复测轴线、标高线控制线,根据吊顶转换层深化图纸,在顶板上弹线定位,吊点间距为3000mm×1200mm。
室内大空间吊顶钢龙骨转换层及反支撑施工工法室内大空间吊顶钢龙骨转换层及反支撑施工工法一、前言室内大空间吊顶的施工一直是一项重要而复杂的任务。
为了解决大空间吊顶施工中的问题,我们提出了一种新的施工工法:室内大空间吊顶钢龙骨转换层及反支撑施工工法。
本文将详细介绍这种工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点室内大空间吊顶钢龙骨转换层及反支撑施工工法具有以下特点:1. 施工效率高:通过采用钢龙骨转换层及反支撑的方法,施工速度更快,节约人力和时间成本。
2.结构稳定:钢龙骨转换层及反支撑能够提供更好的结构支撑,保证吊顶的稳定性和安全性。
3. 施工方便:该工法采用模块化施工,使安装过程更加方便和简单。
4. 质量高:工法采用的材料和技术保证了吊顶的质量,满足设计要求。
三、适应范围室内大空间吊顶钢龙骨转换层及反支撑施工工法适用于各种大空间建筑,如会议厅、商场、体育馆等。
无论是新建还是翻修,该工法都能够满足各种需求。
四、工艺原理钢龙骨转换层及反支撑施工工法的工艺原理主要涉及施工工法与实际工程之间的联系以及采取的技术措施。
首先,施工工法通过钢龙骨转换层的设置,将吊顶与原有结构分离,减少了对原有结构的影响。
其次,通过反支撑的设置,将吊顶与地面之间形成一定的空隙,增加了吊顶的稳定性。
在实际工程中,我们采用专业的计算方法进行结构分析并确定钢龙骨和支撑的数量和位置,确保吊顶的承重性和安全性。
五、施工工艺施工工艺分为准备工作、钢龙骨安装、转换层及反支撑设置、吊顶板安装等几个阶段。
准备工作包括材料准备、测量和标记等,钢龙骨安装包括固定钢龙骨和调整水平度,转换层及反支撑设置包括安装转换层和支撑杆,并进行调整,吊顶板安装包括板材切割、固定和接缝处理等。
六、劳动组织为了提高施工效率和质量,我们需要合理组织劳动力。
根据工程的规模和施工周期,确定所需的工人数量,并进行分工和培训,确保每个工人熟练掌握各自的工作内容。
反支撑吊顶转换层方案反支吊顶是一种基于装饰性关系的建筑装饰材料,它可以覆盖住建筑物内部的层次差异和施工缺陷,起到美化室内环境、改善声学效果和隔热保温等作用。
然而,在实际的建筑装修中,由于吊顶的沉重和粘性,使得改变吊顶的布局和形式变得很困难,很多时候只能局限于传统的装饰样式和传统的施工方式。
目前,注重艺术创新和功能应用的建筑装修越来越受到人们的关注,为了打破吊顶的传统限制,提出了反支撑吊顶转换层方案。
反支吊顶转换层方案是一种能够改变吊顶布局和形式的新建筑装饰方案,通过将支撑点转换到吊顶顶面上,使得吊顶能够呈现出更加自由多样的造型。
在进行反支撑吊顶转换层方案设计时,首先要对场地进行全面的调查和研究,了解建筑物的室内空间布局、功能需求和装修风格。
然后,根据吊顶的不同形态和材料特点,进行材料选择和造型设计。
常见的反支撑吊顶的材料有石膏板、铝板、金属网等,可以根据不同的需求选择适合的材料。
同时,根据室内的灯光布置和照明需求,进行照明方案的设计,使得吊顶的照明效果更加出众。
在施工过程中,反支撑吊顶转换层方案需要注意以下几点。
首先,要保证吊顶的结构稳定性和安全性,采用合理的支撑点布局和固定方式。
其次,要保证吊顶的材料和颜色与整体装修风格协调一致,注重装修效果和细节处理。
同时,要注意吊顶的维护和保养,定期进行清洁和修复,避免出现老化和损坏现象。
在应用方面,反支撑吊顶转换层方案可以在很多不同的场景下使用。
例如,室内空间较高的会议厅、大型商业中心、娱乐场所等。
通过采用不同材质的反支吊顶,可以实现不同的装修风格,如现代简约风格、欧式古典风格、东方文化风格等。
同时,反支撑吊顶还可以结合光、声、暖等技术,实现更多的功能需求。
总之,反支撑吊顶转换层方案是一种能够改变吊顶布局和形式的新建筑装饰方案。
通过合理的设计和施工,可以打破传统吊顶的限制,实现吊顶的更加自由多样的造型。
在实际应用中,可以根据场地的不同需求选择适合的材料和造型,使得吊顶的装修效果更加出众。
目录
一、编制说明: (2)
二、编制依据: (2)
三、施工准备 (2)
(一)技术准备 (2)
(二)材料准备 (2)
(三)机具准备 (3)
四、主要施工方法及措施 (3)
(一)施工工序 (3)
(二)施工方法及措施 (3)
五、质量标准 (5)
1.保证项目 (5)
2.基本项目 (5)
六、安全措施 (6)
七、文明施工 (8)
一、编制说明:
资中县城新区综合体项目是一个大型公共建筑,且空间多维变换,吊顶设备繁多,吊顶的空间跨度大,高度高,是典型的大跨度大空间的室吊顶工程,吊顶施工的技术要求高,根据国家现行规GB50210-2001建筑装饰装修工程质量验收规第六章吊顶工程,6.1一般规定的6.1.11中规定“当吊杆长度大于1.5m时,应设置反支撑”中要求,项目部编制此专项方案。
二、编制依据:
1. 市中建大康建筑资中县城新区综合体装饰合同文件
2. 中国建筑西南设计研究院资中县城新区综合体装饰工程施工图
3. 市中建大康建筑资中县城新区综合体装饰工程施工方案
4. 相关的规、规程和标准
4.1《建筑工程质量管理条例》
4.2《建筑装饰装修工程质量验收标准》(GB50210-2001)
4.3《建筑工程施工质量验收统一标准》(GB50300-2013)
4.4《建筑施工手册》
5. 本公司质量、安全、现场文明施工管理和各种工序工法的标准程序文件
三、施工准备
(一)技术准备:
1.施工现场轴线、标高控制线已交接并完成校核复测。
2.吊顶排版、深化、节点图纸齐全,具备指导施工条件。
3.将吊顶图纸与机电专业图纸核对,及时发现相互影响的部位并协商解决。
4.分析前后工序对转换层施工的影响,如出现问题则对工序进行适当调整。
(二)材料准备:
1.L50×50×5角钢、200×200×10钢板
2.膨胀螺栓
3.防锈漆
4.φ10吊杆
(三)机具准备
1.电焊机
2.切割机
3.电缆
四、主要施工方法及措施
(一)施工工序
测量放线→打孔埋胀栓→安装角钢吊杆→焊接转换层钢架→涂刷防锈漆→验收
(二)施工方法及措施
1.测量放线:清理现场,复测轴线、标高线控制线,根据吊顶转换层深化图纸,在顶板上弹线定位,吊点间距为3000mm×1200mm。
2.打孔埋胀栓:根据定位使用电钻打孔,清孔后将胀栓砸如孔中。
3.安装角钢吊杆:将已开孔的50×50×5角码与角钢一端焊接(角钢长度根据吊顶高度确定),此端与顶板胀栓连接拧紧。
部分房间应顶板下布满管线,无法安装吊杆,或者房间跨度较大(超过2.5m),吊顶转换层高度较大的则需要在不影响天花标高的情况下,在墙面上设置直角三角形反支撑点,横向使用方钢管直接与支撑点焊接,具备设置吊杆条件的,方钢管要与吊杆栓接或焊接。
4.焊接转换层钢架:根据下图将角钢焊接形成装换层。
转换层角钢末端用角码与墙体固定。
转换层水平网架由50角钢组成,间距3000mm×1200mm,网架边缘部分距墙200mm设置50角钢边框,走廊等狭窄空间装换层必须形成“井”字框架体系以增加整体刚度。
5.涂刷防锈漆:涂刷灰色防锈漆,分三遍涂刷。
6.验收:转换层完成后报总包、监理、业主单位验收。
五、质量标准
1.保证项目
(1)焊接材料应符合设计要求和有关标准的规定,应检查质量证明书及烘焙记录。
(2)焊工必须经考试合格,检查焊工相应施焊条件的合格证及考核日期。
(3)焊缝表面Ⅰ、Ⅱ级焊缝不得有裂纹、焊瘤、烧穿、坑等缺陷。
Ⅱ级焊缝不得有表面气孔、夹渣、坑、裂纹、电擦伤等缺陷,且Ⅰ级焊缝不得有咬边、未焊满等缺陷。
2.基本项目
(1)焊缝外观:焊缝外形均匀,焊道与焊道、焊道与基本金属之间过渡平滑,焊渣和飞溅物清除干净。
(2)表面气孔:Ⅰ、Ⅱ级焊缝不允许;Ⅲ级焊缝每50mm长度焊缝允许直径≤0.4t;且≤3mm气孔2个;气孔间距≤6倍孔径。
(3)咬边:Ⅰ级焊缝不允许。
Ⅱ级焊缝:咬边深度≤0.05t,且≤0.5mm,连续长度≤100mm,且两侧咬边总长≤10%焊缝长度。
Ⅲ级焊缝:咬边深度≤0.lt,且≤lmm。
3允许偏差项目,见下表
注:b为焊缝宽度,t为连接处较薄的板厚,h f为焊角尺寸。
六、安全措施
1.现场施工时,要派2名责任心强的安全员现场指挥、监督,及时发现、纠正非法违章行为。
2. 进入施工现场禁止吸烟,禁止酒后作业,禁止追逐打闹,禁止窜岗,禁止操作与自己无关的机械设备,严格遵守各项安全操作规程和劳动纪律;
3.进入施工现场必须戴好合格的安全帽,系紧下颚带,锁好带扣,高处作业必须系好合格的防火安全带,系挂牢固,高挂低用;
4.施工现场严禁吸烟、偷窃、赌博、打架斗殴等违法乱纪行为;
5.施工现场严禁高声喧哗、追逐嬉戏;
6.架子搭设和拆除严禁夜间作业。
7.搭设和拆除脚手架、传送钢件时要轻拿轻放,严禁远距离或高空抛掷;
8.不得未经同意拆卸建筑成品。
9.焊接作业人员必须是经过电、气焊专业培训和考试合格,取得特种作业操作证的电气焊工并持证上岗。
(在有效期)
10.作业人员必须经过入场安全教育考核合格后才能上岗作业。
11.电焊作业人员作业时必须使用头罩或手持面罩,穿干燥工作服,绝缘鞋,用耐火防护手套,耐火的护腿套、套袖及其他劳动防护,保护用品,安全用具。
要求上衣不准扎在裤子里,裤脚不准塞在鞋(靴)里,手套套在袖口外。
12.进入作业地点时,先检查、熟悉作业环境。
若发现不安全因素、隐患,必须及时向有关部门汇报,并立即处理,确认安全后再进行施工作业。
对施工过程中发现危及人身安全的隐患,应立即停止作业,及时要求有关部门处理解决。
现场所有安全防护设施和安全标志等,严禁私自移动和拆除,如需暂时移动和拆除的须报经有关负责人审批后,在确保作业人员及其他人员安全的前提下才能拆移,并在工作完毕(包括中途休息)后立即复原。
13.严禁借用金属管道,金属脚手架、轨道,结构钢筋等金属物代替导线作用。
14.焊接电缆横过通道时必须采取穿管,埋入地下,架空等保护措施。
15.作业时如遇到以下情况必须切断电源:
a.改变电焊机接头;
b.更换焊件需要改接二次回路时;
c.转移工作地点搬运焊机时;
d.焊机发生故障需要进行检修时;
e.更换保险装置时;
f.工作完毕或临时离开操作现场时;
16.焊工高处作业时:
a.高处必须使用标准的防火安全带并系在可靠的构件上;
b.高处作业时必须在作业点下方5米处设护栏专人监护,必须清除作业点下方区域易燃易爆物品并设置接火盘;
c.焊接电缆应用电绝缘材料捆绑在固定处。
严禁绕在身上、搭在背上或踩在脚下作业。
焊钳不得夹在腋下,更换焊条不要赤手操作;
17.焊工必须站在稳定的操作台上作业,焊机必须放置平稳、牢固,设有良好的接零(接地)保护;
18.在狭小空间作业时,必须穿绝缘鞋,脚下垫绝缘垫。
作业时间不能过长,应俩人轮流作业,一人作业一人监护,监护人随时注意操作人员的安全及操作是否正确等情况。
一旦发现危险情况应立即切断电源,进行抢救。
身体出汗,衣服潮湿时,严禁将身体靠在金属及工件上,以防触电;
19.电焊机及金属防护笼(罩)必须有良好的接零(接地)保护;
20.电焊机必须使用防触电保护器。
并须用开关箱控制;
21.一、二次导线绝缘必须完好,接线正确,焊把线与焊机连接牢固可靠。
一、二次接线处防护罩齐全。
焊钳手柄绝缘良好,二次导线长度不大于30米并且双线到达施焊部位;
22.作业完毕必须及时切断电源锁好开关箱;
23.隔墙较高,在安装顶龙骨及罩面板安装时注意安全,梯子必须架稳,防止摔伤。
地面清理干净,不得有钉子等锐物;
24.木工机具比较多,并且有些刀刃比较锋利,使用时应轻拿轻放,使完收好,防止利器伤人;
25.超高墙体龙骨安装或封板时应搭设安全可靠的脚手架,必要时还应佩戴安全带;
26.由于施工队伍比较多,作业时,自己的工具、材料应放指定的地方由专人保管,以防失窃;
27.尊重他人,对甲方、总包、监理公司及与之配合单位的管理、施工人员有礼有貌,相互尊敬;
七、文明施工
1.经常保持现场的整洁卫生,做到“工完场清”,所有垃圾及废料不得随意丢弃,必须统一集中运走。
2.仓库材料须按专业、类别整齐堆放,并挂牌标示牌,以利于施工材料的存取,对易燃易爆物品,须设独立库房,仓库要配置足够的防火设施。
3.施工人员进入现场必须佩带安全帽和胸卡,着装统一整齐,严禁施工人员穿背心、拖鞋进入现场。
4.工地所有未用完材料,必须当天归库,不得随意丢弃;工地各种电缆、
5.为减少噪音,切割工作宜集中管理。
6.工地现场除保安员外,严禁住人;对外来人员和车辆必须登记后,才能进入施工现场。
7.工地现场严禁吸烟、打架斗殴,不得随地大小便。
