大跨度连续刚构桥V型墩系梁施工工法一、前言大跨度连续刚构桥V型墩系梁施工工法是一种广泛应用于大型桥梁施工的工程技术,利用V型墩来支撑和连续支承梁体,有效增加了桥梁的承载能力和稳定性。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析,以及工程实例。
二、工法特点大跨度连续刚构桥V型墩系梁施工工法的主要特点包括:1. 结构合理性:利用V型墩的力学原理,将桥梁荷载分散到多个墩台上,减小了单个墩台的受力,提高了桥梁整体的稳定性。
2. 施工效率高:采用连续施工工法,可以大大减少施工时间,提高施工效率,同时减少了对交通的影响。
3. 节省材料:采用连续梁施工,减少了支架和模板的使用,节省了大量的材料和人力成本。
4. 维护方便:采用连续梁施工,桥梁梁体与墩台之间无缝连接,减少了维护和修复的难度。
三、适应范围大跨度连续刚构桥V型墩系梁施工工法适用于跨度较大的桥梁,尤其适用于山区、湿地等特殊地形条件下的桥梁施工。
同时,该工法还适用于对桥梁的增加承载能力和稳定性有要求的情况下的桥梁改造。
四、工艺原理大跨度连续刚构桥V型墩系梁施工工法的工艺原理是通过在V型墩上设置滑移支承,梁体在施工中连续推进,形成一体化的桥梁结构。
该工法采用自复位式定位系统,确保梁体的准确定位和连续推进。
在施工过程中,采取预应力技术和混凝土浇筑技术,保证施工过程的稳定性和质量。
五、施工工艺大跨度连续刚构桥V型墩系梁施工工法的施工工艺包括以下几个阶段:1. 基础处理:根据设计要求,对桥墩基础进行处理和加固,确保基础的稳定性和承载能力;2. 墩台建设:将预制的V型墩台安装在基础上,确保墩台的准确位置和垂直度;3. 桥面梁体制作:根据设计要求,预制桥面梁体,在制作过程中加入预应力筋,确保梁体的刚度和强度;4. 定位系统安装:安装自复位式定位系统,用于梁体的准确定位和连续推进;5. 滑移支承安装:在墩台上安装滑移支承,确保梁体在施工过程中的顺利推进;6. 梁体推进:采用滑移式推进工艺,逐段推进梁体,在推进过程中进行浇筑和预应力作业;7. 梁体连接:将推进完成的梁体与墩台之间进行连接,确保梁体与墩台之间无缝连接;8. 环境修复:根据施工需要,对施工现场进行环境修复,确保环境的恢复和保护。
探讨连续刚构桥施工摘要:刚构以其独特的优点作为一种新体系在桥梁建设中不断地得到应用、发展。
连续刚构的特点是梁保持连续、墩梁固结,即保证了连续梁行车平顺的特点,但其施工工艺较复杂,质量要求较高。
本人结合实践经验从多个角度介绍及探讨连续刚构桥施工的全过程,以供互相学习。
工程简介贵州省赤水至望谟高速公路第15合同段马岩沟特大桥主桥长372米,结构形式为96+180+96米三跨预应力混凝土变截面连续钢构,引桥分别采用3×40和4×40米的预应力混凝土t梁,结构型式为先简支后连续,主桥墩1号过渡及2号、3号引桥墩采用薄璧空心墩,桥墩最高为112米。

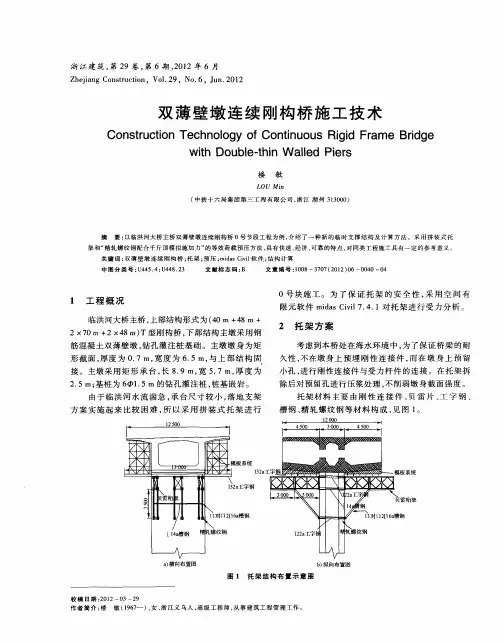

二.高墩的施工马岩沟特大桥主墩1、2号墩为薄璧双墩,墩高分别为98米、112米。
采用输送泵浇筑砼和塔吊安装模板,施工过程主要控制墩身垂直度、外观质量和模板的安装翻转。
对于墩柱的施工,目前主要采用爬模和翻模施工,爬模一般以一组模板来直接提升向上施工,翻模则是以最少两组以上的模板,在每次一节浇注完成之后,以最顶部一组模板为依托,把下部几组模板向上翻转施工下一节,依次循环施工。
我方采用了比较先进的卓梁模板来施工,属于爬模的一种,它的主要特点是自重轻,安装简便,模板校正方便准确,且自带的爬架及外架便于操作安全系数高,浇注过的混凝土外观平整光滑。
全桥主墩共投入8套模板进行薄壁墩的施工,每组模板高度均为4.65米,墩柱首次浇筑2米实心段,以后均是4.5米一个周期,每完成一次浇筑,爬升安装下一节4.5米模板。
以此类推。
三.主梁的施工1.1 0#块施工在悬浇法施工中,必须先浇注墩顶梁段(通常称之为o#块),待混凝土达到所需强度后,在其上安装挂篮,再从桥墩两侧平衡浇注其余梁段,直至合拢。
目前国内墩顶梁段的施工方法主要有:托架法、支墩法和挂篮法3种。
(1)托架法托架法是指通过墩身预埋件,将支撑桁架连成一体,形成一个牛腿式的支撑结构。
托架一般有两种形式:一种用型钢自制;另一种采用制式器材(万能杆件、拆装梁等)拼装。
专项施工技术方案工程名称:吉首~茶洞高速公路方案名称:连续刚构桥悬臂浇筑施工技术方案2012年07月目录1.综合说明 (1)1.1工程概况 (1)1.2编制依据、原则 (2)2.成桥目标 (3)2.1质量目标 (3)2.2工期目标 (3)2.3安全目标 (3)2.4环保目标 (3)2.5文明施工目标 (3)3.施工总体安排 (4)3.1管理机构 (4)3.2主要施工机械 (4)3.3人员配置 (5)4.梁段0#块托架现浇施工 (6)4.1梁段0#块情况简介 (6)4.2梁段0#块施工方案 (6)4.3梁段0#块施工方法 (6)5.连续箱梁挂篮作业 (11)5.1变截面箱梁情况简介 (11)5.2挂篮悬臂浇筑施工方案 (11)6.钢筋制作及安装作业 (14)6.1钢筋的制作 (14)6.2钢筋的安装 (14)7.预应力张拉技术 (15)7.1预应力施工工艺 (15)7.2下料和编束 (18)7.3孔道制作 (18)7.4穿束 (18)7.5张拉 (18)7.6压浆 (20)8.混凝土浇筑及养护作业 (22)8.1混凝土的浇筑工艺 (22)8.2混凝土的养护 (22)8.3施工注意事项 (23)9.现浇段、合拢段的施工 (24)9.1基本情况 (24)9.2中跨合拢段施工 (24)9.3边跨现浇段施工 (24)9.4施工注意事项 (24)10.施工监控 (26)10.1施工监控目标 (26)10.2施工监测 (26)11.质量控制目标 (27)12.小结 (28)参考文献 (29)1.综合说明1.1工程概况吉首~茶洞高速公路C3合同段鹅梨坡大桥,左右分幅设计,左幅长1063.12米,起点桩号K6+492.04,终点桩号K7+555.16,孔跨布置12*40+55+100+55+90*40米。
右幅长1042.5米,孔跨布置11*40+55+100+55+9*40米。
主桥上部结构为三跨预应力混凝土连续刚构,2个主墩基础为4个×3排×4根=48根φ2.0m群桩基础,承台为11.6×15.2×4.5m矩形C30砼承台;墩身设计为C55砼变截面双肢空心薄壁墩;墩身上下分别和0号块及承台固结相连。
连续刚构桥梁0#块预应力钢绞线反拉预压施工工法连续刚构桥梁0#块预应力钢绞线反拉预压施工工法一、前言连续刚构桥梁的施工工法一直是桥梁建设领域的热点和难点,其中0#块预应力钢绞线反拉预压施工工法是一种应对连续刚构桥梁施工的有效方法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点该工法具有以下特点:1. 采用预应力钢绞线反拉预压方式,能够提高桥梁的整体承载力和刚度。
2. 该工法施工简单、高效,能够缩短施工周期,提高工程进度。
3. 通过预应力钢绞线的反拉预压,可以增加桥梁的使用寿命,提高结构的耐久性。
4. 该工法适用于大跨度、中小跨径的连续刚构桥梁施工,适用范围广泛。
三、适应范围该工法适用于以下情况:1. 桥梁跨度大,需要增加桥梁的整体承载力和刚度。
2. 桥梁需要提高使用寿命和结构的抗震能力。
3. 工期紧迫,需要高效施工的情况。
四、工艺原理该工法依据预应力原理,通过对预应力钢绞线进行反拉预压,使得钢绞线产生一定的拉力,通过桥梁的预应力系统传递到混凝土结构中,从而提高桥梁的整体承载力和刚度。
具体工艺原理如下:1. 钢绞线的材料和尺寸选择要符合设计要求,保证拉力的传递和桥梁的稳定。
2. 钢绞线的布设要精确,包括长度、位置和间距等参数,保证施工质量。
3. 反拉预压操作要科学合理,控制拉力的大小和施工顺序,防止桥梁结构产生变形和损坏。
4. 预压过程中需要注意混凝土的龄期,避免过早或过晚进行预压操作,影响桥梁的强度和稳定性。
五、施工工艺1. 钢绞线布置:按照设计要求将钢绞线布设在桥梁结构内,确定钢绞线的位置和间距。
2. 钢绞线张拉:采用专用的钢绞线拉力机进行钢绞线的张拉,根据设计要求施加恰当的拉力。
3. 混凝土浇筑:根据桥梁设计和钢绞线的位置,进行混凝土的浇筑,保证混凝土浇注质量和均匀性。
4.钢绞线反拉预压:混凝土达到规定强度后,使用反拉预压设备对钢绞线进行反拉预压,使其产生额定拉力。

第1篇一、项目概述本项目为一座连续刚构桥,位于我国某地区,全长1200米,主桥跨度为280米,桥面宽度为30米。
该桥采用预应力混凝土结构,主梁采用单箱单室截面,桥墩采用双柱式桥墩。
本项目施工工期为24个月。
二、施工组织设计1. 施工队伍本项目施工队伍由项目经理、技术负责人、质量负责人、安全负责人、施工员、技术员、质检员、安全员等组成。
施工队伍具备丰富的桥梁施工经验,能够确保工程质量和安全。
2. 施工设备本项目所需施工设备包括:混凝土搅拌站、混凝土输送泵、钢筋加工设备、模板设备、塔吊、施工升降机、挖掘机、装载机、自卸汽车等。
3. 施工进度计划根据项目特点和施工条件,制定以下施工进度计划:- 施工准备阶段:1个月- 钢筋加工及安装阶段:2个月- 模板安装及混凝土浇筑阶段:6个月- 预应力施工阶段:2个月- 桥面系施工阶段:2个月- 防水及排水系统施工阶段:1个月- 竣工验收阶段:1个月三、施工方案1. 钢筋加工及安装(1)钢筋加工:采用钢筋加工设备进行钢筋加工,确保钢筋尺寸、形状和位置符合设计要求。
(2)钢筋安装:采用绑扎法或焊接法进行钢筋安装,确保钢筋位置准确、牢固。
2. 模板安装及混凝土浇筑(1)模板安装:采用组合钢模板,根据设计图纸进行模板安装,确保模板位置准确、平整。
(2)混凝土浇筑:采用混凝土输送泵进行混凝土浇筑,确保混凝土密实、均匀。
3. 预应力施工(1)预应力筋加工:采用钢筋加工设备进行预应力筋加工,确保预应力筋尺寸、形状和位置符合设计要求。
(2)预应力张拉:采用预应力张拉设备进行预应力张拉,确保预应力达到设计要求。
4. 桥面系施工(1)桥面铺装:采用沥青混凝土进行桥面铺装,确保桥面平整、密实。
(2)桥面排水:设置桥面排水系统,确保桥面排水畅通。
5. 防水及排水系统施工(1)防水:采用防水涂料进行桥面防水,确保防水效果。
(2)排水:设置桥面排水系统,确保桥面排水畅通。
四、质量控制措施1. 材料质量控制(1)钢筋:选用符合国家标准的钢筋,确保钢筋质量。

大跨度连续刚构桥0#块施工技术发表时间:2019-08-02T10:34:57.423Z 来源:《基层建设》2019年第9期作者:赖国森[导读] 摘要:以凤凰特大桥为背景,结合工程实际,对大桥0#块的施工技术进行研究,为提高同类桥梁的施工技术水平及施工安全提供依据和施工经验。
中铁北京局二公司摘要:以凤凰特大桥为背景,结合工程实际,对大桥0#块的施工技术进行研究,为提高同类桥梁的施工技术水平及施工安全提供依据和施工经验。
关键词:连续刚构桥、托架施工、0#块前言目前,随着我国经济增长速度不断加快,经济增长的区域化逐渐向西部扩展,逐渐缩小东西部经济增长的差距。
为保证经济快速的增长,基础建设不断增加。
在我国西南地区,高速公路发展较为缓慢,因地形高差加大,沟谷纵横。
因此需设置大跨度刚构连续梁桥梁以满足公路建设需求,大跨度连续刚构桥梁的施工技术在东部地区已有部分案例,西部地区较少,研究大跨度桥梁在西部地区的施工技术工艺,有助于提供西南地区同类桥梁结构施工水平作为依据及参考。
1、工程概况凤凰特大桥跨越山间沟谷,桥梁梁底距离沟底高度116.5m。
凤凰特大桥主桥结构形式为86.8m+160m+86.8m刚构连续梁,刚构桥主墩为双肢空心薄壁墩,最大墩高为63.4m,0#块长14m,桥面宽13m,0#块梁高10m。
悬臂节段为19个节段。
箱梁采用强度等级为C55的混凝土;0#块构造布置及预应力体系复杂,因此0#块施工技术是本桥施工阶段的重难点。
2、总体施工方案故采用墩身埋托架作为承重结构施工较为合理,托架通过牛腿预埋在墩身上。
将0#块施工过程产生的竖向荷载由墩身承担。
为降低托架的变形量,0#块混凝土采用两次分层浇筑,第一次浇筑底板、腹板及横隔板,第二次浇筑顶板及翼缘板。
三向预应力的张拉采用伸长里和锚下应力双控进行实时监控。
3、施工技术方案3.1、0#块支架的设计与施工(1)牛腿支架系统托架平台至下而上一次是预应力筋锚固牛腿、分配梁1、分配梁2、方木(悬臂段三角架)、底模。
大跨度连续刚构桥0#块装配式托架施工工法大跨度连续刚构桥0#块装配式托架施工工法一、前言大跨度连续刚构桥的施工一直是工程建设中的难题之一,传统的施工方法存在时间长、成本高、施工效率低等问题。
为了解决这些问题,0#块装配式托架施工工法应运而生。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及具体工程实例。
二、工法特点0#块装配式托架施工工法具有如下特点:1. 利用模板一次性浇筑多跨度混凝土梁,使施工周期大大缩短。
2. 采用预制托架,在施工现场进行模块化组装,使施工过程更加简化。
3. 可以适应不同大跨度桥梁的施工,具有很强的灵活性。
4. 施工过程中对现场环境的要求较低,适用于各种场地条件。
5. 提高了施工的安全性,减少了危险因素。
6. 施工质量可控,确保了桥梁的使用寿命。
三、适应范围0#块装配式托架施工工法适用于大跨度连续刚构桥梁的施工,尤其适用于跨度较大、曲线桥梁和特殊形状桥梁的建设。
该工法可以满足不同桥梁的设计要求,并适应各种复杂的地形和环境条件。
四、工艺原理0#块装配式托架施工工法的理论依据是利用预制托架在施工现场进行模块化组装。
根据实际工程需要,设计和制造托架的模型,进行试装和调整,确保模型的准确性和稳定性。
在施工过程中,将预制的托架按照设计要求组装在桥梁的支座上,并使用临时支撑保持稳定。
然后,根据预设的浇筑工艺进行混凝土的浇筑和养护。
待混凝土完全硬化后,拆除临时支撑和模板,完成梁体的施工。
五、施工工艺0#块装配式托架施工工法的施工过程包括以下几个阶段:1. 设计和制造托架模型。
2. 在施工现场进行试装和调整。
3. 将托架组装在桥梁的支座上,使用临时支撑保持稳定。
4. 进行混凝土的浇筑和养护。
5. 待混凝土硬化后,拆除临时支撑和模板。
6. 完成梁体的施工。
六、劳动组织0#块装配式托架施工工法需要合理组织施工人员,安排工作任务和时间节点,确保施工进度和质量。
连续刚构桥施工技术要求为保证刚构桥上部结构施工质量,特对刚构桥作如下要求,请遵照执行。
一、0#块施工要求(一)0#块支架要求:安装支架牛腿预埋件不准切断主筋,可适当调整钢筋问距;支架牛腿采用在墩柱上开预留孔时,开孔方案的尺寸应征得监理、设计、总监办的周意,且不准切断主筋。
(二)0#块支架应满足强度、变形量、稳定性要求。
(三)0#块分层高度可采用一次或两次浇筑,如分两次浇筑则分层位置应经设计单位确定。
(四)0#块施工采取有效的温控方案:所有0#块底板、腹板中间加入降温水管,降温管间距为0.9m;隔板厚度大于0.8m均设降温水管,降温管问距为0.9m。
(五)0#块混凝土浇筑完成后,应加强混凝土保温保湿养护。
(六)优化混凝土配合比,掺入粉煤灰,减少水泥用量,混凝土缓凝时间需大于10小时。
(七)混凝土浇筑前,在纵向预应力波纹管内穿入比波纹管内径小35mm的内衬管(内衬管为壁厚不小于6mm的塑料管)。
混凝土浇筑完后及时对内衬管来回拉动,防止波纹管漏浆锚死衬管,混凝土终凝后抽出衬管。
(八)混凝土下落高度不准超过2米,腹板、隔板混凝土振捣应采取有效措施,防止漏振。
二、挂篮要求(一)主析架必须采用菱形析架。
(二)底板吊带必须使用钢板吊带。
(三)挂篮前行推移必须采用整体式钢制轨道,后锚采用反扣轮扣于钢制轨道上。
(四)挂篮预压必须在0#块上组装完成后再预压。
挂篮总变形量不大于2cm。
(五)挂篮上所使用的千斤顶必须是螺旋式千斤顶。
(六)挂篮须经监理和总监办验收后才能使用,验收依据为本通知和经专家评审通过的专项施工方案。
三、节段施工要求(一)大、小里程混凝土浇筑时应对称浇筑,最大不对称重量不准超过当前梁段半个底板重量。
(二)混凝土下落高度不准超过2米,腹板混凝土振捣应采取有效措施,防止漏振。
(三)混凝土浇筑纵向顺序:应先挂篮前端,再浇后端。
(四)混凝土浇筑前,在纵向预应力波纹管内穿入比波纹管内径小35mm的内衬管(内衬管为壁厚不小于6mm的塑料管)。
钢与混凝土混合连续刚构桥钢混接头施工工法一、前言钢与混凝土混合连续刚构桥钢混接头施工工法是一种对钢铁和混凝土材料进行混合连续施工,实现钢与混凝土无缝连接的桥梁建造技术。
本文将介绍该工法的特点、适应范围,详细解释工艺原理和施工工艺,以及劳动组织、机具设备、质量控制、安全措施和经济技术分析等方面的内容。
二、工法特点钢与混凝土混合连续刚构桥钢混接头施工工法具有以下几个特点:1. 结构优越性:钢与混凝土混合连续刚构桥可以充分发挥钢材和混凝土的各自优势,具有较强的抗震、抗风、抗腐蚀性能,且结构刚度和强度高。
2. 施工效率高:该工法采用现场浇筑钢混接头,连接工艺简单,施工效率高,能够缩短工期。
3. 施工成本低:相比于传统的桥梁施工方式,钢与混凝土混合连续刚构桥的施工成本较低。
4. 环境友好:该工法采用现场拼装式施工,减少了对环境的破坏和资源浪费,符合可持续发展的要求。
三、适应范围钢与混凝土混合连续刚构桥钢混接头施工工法适用于要求较高的桥梁工程,特别是大跨度、大荷载的桥梁,如高速公路、铁路、城市快速路等。
四、工艺原理钢与混凝土混合连续刚构桥钢混接头施工工法的工艺原理主要是通过预制构件和现场浇注的方法,将钢和混凝土材料进行无缝连接。
具体工艺包括以下几个方面:1.钢桥梁部分的安装与固定:预制完成的钢梁在现场通过吊装等方式固定在位,然后与桥墩进行连接,以确保桥梁的稳定性。
2. 钢混接头的制作:钢混接头是将钢梁与混凝土结构进行连接的关键部分。
首先,钢梁端部与接头板焊接;然后,通过钢筋连接板与混凝土支座进行连接。
3. 混凝土的浇筑:将混凝土浇筑到接头板周围,与接头板和钢筋连接板形成一体固结,以提高整个结构的强度和稳定性。
五、施工工艺1. 钢桥梁部分的安装与固定:首先,根据设计要求确定钢桥梁的位置和高度;然后,使用吊车将预制好的钢梁安装到位,并利用螺栓将其固定在桥墩上。
2. 钢混接头的制作:首先,对接头板进行喷砂除锈处理,以提高焊接质量;然后,在钢梁端部焊接接头板;接下来,通过螺栓将钢筋连接板与混凝土支座连接。
高墩大跨度连续刚构桥主梁施工工法高墩大跨度连续刚构桥主梁施工工法一、前言:高墩大跨度连续刚构桥主梁是桥梁工程中的重要组成部分,其施工工法的选择直接关系到桥梁的安全性、经济性和施工效率。
本文将介绍一种高墩大跨度连续刚构桥主梁的施工工法,并详细阐述其工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等内容。
二、工法特点:该工法采用连续梁施工方式,具有施工周期短、工程量大、梁体连续性好、刚度和稳定性高等特点。
同时,通过合理设计和施工工艺的选择,可充分发挥材料的性能,提高桥梁的承载能力和使用寿命。
三、适应范围:该工法适用于非常规高墩、大跨度的桥梁工程,尤其适用于山区、河谷等地形复杂的区域。
同时,该工法也适用于各种材料的连续梁主梁施工,如钢筋混凝土、预应力混凝土等。
四、工艺原理:该工法基于施工工法与实际工程之间的联系,采取了一系列的技术措施。
首先,在梁体浇筑前,需要进行模板搭设和预应力张拉等工序,以保证梁体的准确度和稳定性。
然后,通过连续浇筑的方式,将混凝土逐段浇筑成梁体,以确保梁体的连续性和整体性。
同时,在浇筑过程中,需要进行充分的振捣和养护,以提高梁体的密实度和强度。
五、施工工艺:施工过程中,首先要进行合理的标高控制和模板设备的安装,确保梁体的准确度和一致性。
然后,进行预应力张拉,使梁体具有一定的刚度和稳定性。
接下来,按照设计要求,逐段进行混凝土的浇筑,保证梁体的连续性和整体性。
在浇筑过程中,要进行充分的振捣和养护,以确保梁体的密实度和强度。
六、劳动组织:根据工法的特点和施工进度,需要合理组织施工人员和作业流程。
包括工地组织、施工队伍的配置、安全人员的布置等方面,以确保施工工艺的顺利进行。
七、机具设备:该工法需要使用的机具设备包括起重机、混凝土搅拌机、模板、张拉设备等。
这些设备应具备安全可靠、操作简便、效率高等特点,以提高施工效率和质量。
八、质量控制:为确保施工过程中的质量达到设计要求,需要进行严格的质量控制。
大跨度连续刚构桥0号段自承法施工工法大跨度连续刚构桥0号段自承法施工工法一、前言大跨度连续刚构桥是一种重要的桥梁类型,其特点是跨度大、自重轻、承载能力强,广泛应用于高速公路、铁路和城市快速路等。
为了保证大跨度连续刚构桥的施工质量和效益,需要采用科学合理的施工工法。
本文将介绍大跨度连续刚构桥0号段自承法施工工法,包括其特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点大跨度连续刚构桥0号段自承法施工工法具有以下特点:1. 采用自承法施工,无需搭建支撑体系,能够避免支撑对施工过程的干扰,提高施工效率。
2. 施工过程中采用连续浇筑的方法,能够保证桥梁构件整体性能均匀一致,提高桥梁的承载能力和耐久性。
3. 工艺相对简单,施工过程中不需要大量的人工操作,减少人力资源的浪费。
4. 通过合理的质量控制和安全措施,能够保证施工过程的安全性和质量。
三、适应范围大跨度连续刚构桥0号段自承法施工工法适用于满足以下条件的工程:1. 桥梁跨度大于100米的大跨度连续刚构桥。
2. 施工现场具备足够的空间和承载能力。
3. 地质条件稳定,不会对施工过程产生不利影响。
四、工艺原理大跨度连续刚构桥0号段自承法施工工法的核心工艺原理是利用桥梁自身的刚性和抗弯能力来进行施工。
施工过程中,先在桥梁的一侧搭建临时浇筑平台,然后利用临时浇筑平台上的支撑体系将模板和钢筋架设在空中,再进行混凝土的浇筑,待混凝土凝固后,拆除临时浇筑平台,完成一侧桥梁的施工。
然后转移到另一侧进行同样的施工过程,最后通过跨梁连接两侧桥梁,形成连续的刚构桥。
五、施工工艺大跨度连续刚构桥0号段自承法施工工法的施工过程主要包括以下几个阶段:1. 临时浇筑平台搭建和支撑体系安装:在桥梁的一侧搭建临时浇筑平台,并安装支撑体系,以支撑模板和钢筋的施工。
2. 模板和钢筋架设:根据设计要求,按照预定的位置和尺寸,在临时浇筑平台上安装模板和钢筋,为混凝土浇筑做好准备。
陡峭岩溶坑壁上不对称曲线连续刚构桥建造技术陡峭岩溶坑壁上不对称曲线连续刚构桥建造技术引言:岩溶地区是世界各地广泛分布的一种地貌类型,其地形特点是地表通常都是岩石和石灰岩等溶蚀岩石构成的,这种土地结构给公路、铁路交通的建设带来了极大的困难,特别是在陡峭的岩溶坑壁上建造连续刚构桥更是一项巨大的挑战。
正文:1.不对称曲线连续刚构桥的定义不对称曲线连续刚构桥是指在陡峭岩溶坑壁上建立的一种连续刚构桥,其特点是桥梁的曲面和平面都不对称。
这种桥梁可以适应不同的地势和岩溶地貌条件,在交通建设中起到了重要的作用。
2.建造步骤(1)岩溶地貌勘测和工程测量:在建造不对称曲线连续刚构桥之前,需要对岩溶地貌进行详细的勘测和测量工作。
通过测量工作,可以了解到地形的起伏和岩溶地貌的特点,以便确定合适的桥梁设计方案。
(2)桥梁设计:根据勘测和测量的数据,结合交通需求和岩溶地貌的特点,进行桥梁设计。
设计包括桥面和桥墩的设计,以及桥梁的承载能力等。
设计时需要考虑到地质条件的不稳定性和地形的起伏,以及交通的通行需求等。
(3)施工准备:在施工前需要进行详细的施工准备工作,包括准备施工材料、设备和人员。
在岩溶地貌中,施工难度较大,需要合理安排施工过程并做好安全措施。
(4)施工过程:先进行地基处理,为桥梁的稳定提供基础支持。
然后进行桥墩的建造,桥墩是桥梁的支撑结构,需要特别注意其稳定性。
最后进行桥面的铺设,保证桥面的平整和承载能力。
3.技术难点在陡峭岩溶坑壁上建造连续刚构桥存在以下技术难点:(1)地基条件不稳定:岩溶地貌通常具有地基条件不稳定的特点,桥梁的地基施工需要有特别的注意。
需要采取合适的地基处理措施,如加固、地基处理等。
(2)地质灾害风险:岩溶地貌容易发生地质灾害,如滑坡、塌陷等。
在施工过程中需要充分考虑地质灾害风险,合理安排施工过程,加强监测和抢险措施。
(3)建筑材料的选择和使用:在陡峭岩溶坑壁上建造桥梁需要选择适合的建筑材料,如钢筋、混凝土等。
一、二、三、(建筑工程管理)古宋河大桥号块支架预压施工方案四、古宋河大桥连续刚构0号块托架预压方案壹、托架和模板构造托架是固定在墩身上部以承担0#块支架、模板、混凝土和施工荷载的重要受力结构,其设计荷载考虑:混凝土自重、模板支架重量、人群机具重量、风载、冲击荷载等,托架采取自支撑体系构件设计。
施工时按图纸要求在墩身砼浇筑时预埋好所需预埋的预埋件作为托架支点,要求预埋件位置准确无误,以利托架拼装时连接。
在托架上铺设钢横梁。
横梁上铺设挂篮纵梁,纵梁上铺设钢模,托架刚度经过严格的受力计算。
采用型钢加工,加工精度符合设计图纸要求。
具体0#托架的设计方案为:0号块托架采用三角形墩旁托架承重,托架通过和墩壁预埋钢板焊,承受竖向力,同时在墩内预埋对拉精轧螺纹承受由弯距产生的水平力,0号块模板采用钢模板,面板为6㎜钢板,纵肋采用[8槽钢,纵肋下采用[12.6b槽钢横向分配梁,[12.6b 槽钢横向分配梁下纵向分配梁采用2[28b槽钢,立杆采用2[10槽钢(通过立杆高度进行调坡),立杆下垫[12.6槽钢,纵向分配梁2[28b槽钢、立杆2[10槽钢及立杆下[12.6槽钢组成调坡桁架,采用焊接连接,三角桁架下横向分配大梁采用挂篮的前后下横梁2[32b或I32,托架采用2[20槽钢焊接。
其中横桥向每侧5片。
纵桥侧向每侧放置3片,用工字钢设置桥纵向分配梁,按照各向150cm的空间距离设置,直接支撑箱梁翼缘板部分的模板。
根据墩身宽度、梁底宽度和0#块悬出长度,以及施工操作空间需要,平台平面尺寸为15m×11m,附着墩身高度为4m(墩正面)和1.6m(墩侧面),为三角形桁架式托架。
每片托架分别由双肢槽钢[20b(墩正面)和I25b(墩侧面)组成,双肢之间设置节点联结,每片托架由水平杆、立杆、斜杆、撑杆组成。
每边悬出段由5片(墩正面)3片(墩侧面)托架组成,相互间由水平支撑、斜支撑联结成整体。
古宋河大桥0号块托架立面图二、预压试验前准备工作(1)托架所有零部件安装齐全,前上横梁、后下横梁及前下横梁安装锁定在0号块的托架上,锁定的吊杆均采用Φ32精轧螺纹钢,上下均采用2颗螺栓予以固定,通过锁定壹方面真实的模拟了后续的混凝土施工的工况保证了力量传递的准确性,另壹方面消除了其它外来荷载对预压过程的影响。
(建筑工程管理)连续刚构桥施工工艺连续刚构桥施工工艺1.连续梁桥、连续刚构桥概念俩跨或俩跨之上连续梁桥,属超静定体系。
连续梁于恒活载作用下,产生支点负弯距对跨中正弯距有卸载作用,使内力状态比较均匀合理。
连续梁于连续梁和墩之间设有支座,连续刚构将主梁做成连续梁体和薄臂桥墩固结而成。
2.梁体悬浇施工预应力混凝土连续梁桥、连续刚构桥采用悬臂施工的方法,需要施工中进行体系转换。
即于悬臂浇注混凝土施工时,结构受力状态呈T形刚构、悬臂梁,待主梁合拢后形成连续刚构或连续梁。
预应力混凝土悬臂梁桥、连续梁桥墩梁是铰接(设置支座),不能承受弯距,于悬臂浇注时需采取措施,设置临时支座将墩梁固结,待悬臂施工至合拢状态后才能拆除临时支座形成连续梁桥。
T型刚构、连续刚构桥墩梁是固结的,采用悬臂浇注施工时,结构本身已具有承受悬臂梁体重量的抗弯能力,可根据设计和施工要求设置临时托架和挂篮进行悬臂施工。
2.1.悬臂梁体分段悬臂浇筑施工时,梁体壹般要分四大部分浇筑,0#段(即墩顶段)、0#段俩侧对称分段悬臂浇注部分和不平衡梁段、边孔于支架上浇注部分、中跨和边跨合拢部分。
2.2.悬浇程序(墩梁铰接)1、于墩梁间设置临时固结系统,然后于托架上浇注0#段。
2、于0#段上安装悬臂挂篮,向俩侧依次浇注对称梁段和不平衡梁段。
3、于临时支架上浇注边跨梁段。
4、于挂篮上浇注中跨和边跨合拢段。
2.3.施工工艺2.3.1.0#段施工0#段结构复杂,预埋件、钢筋、各向预应力钢束及其孔道、锚具密集交错,梁面有纵横坡度,端面和待浇段密切相连,要精心施工。
混凝土浇注顺序先底板、再腹板、后顶板。
施工程序如下:(1)安装墩顶托架平台(如梁底距离地面较小,可立钢管支架,如距离较大,则墩顶预埋型钢作为牛腿支架);(2)浇注支座垫石及临时支座;(3)安装永久盆式橡胶支座;(5)安装底板部分堵头模板;(6)托架平台试压。
(7)调整模板位置及标高;(8)绑扎底板和腹板的伸入钢筋;(9)安装底板上的竖向预应力管道和预应力筋;(10)绑扎腹板、横隔板钢筋及管道定位筋;(11)安装腹板纵向预应力管道及预应力钢筋。
(12)安装全套模板。
(13)绑扎顶板底层钢筋网及管道定位筋。
(14)安装顶板纵向预应力管道及横向预应力管道和预应力筋。
(15)安装顶板上层钢筋网。
(16)浇注梁体混凝土。
(17)拆模,俩端混凝土连接面凿毛。
(18)预应力钢筋张拉及孔道压浆。
梁体混凝土要求壹次性浇注成型。
浇注时,因梁体较高(壹般为5~8m),为防混凝土输送不到位或漏振,需于腹板上开窗输送砼及振捣,其开窗的方案及混凝土浇注方法如下:开窗方案:①顶板接浆漏斗开窗顶板钢筋不用割断,可先松开扎丝,把相应位置钢筋拔开即可,内模必须设置开口,可设活动板,以便封窗。
于顶板中心线上设俩个窗口。
②腹板进浆开窗腹板进浆开窗:于每侧腹板距底板顶面3.5m处设4个窗口,以便人员进入腹板捣固和浇筑。
每窗要割断φ16钢筋3根,φ12钢筋5根,每根钢筋只允许壹个切口,钢筋切割要交错进行,恢复时采用绑焊连接。
③底板开窗:可于其内模中部开宽度为1.2m的通长窗,包含隔板部位,以便串筒从顶板接漏斗浆进行灌注,随灌满随封窗。
④封窗:先准备好焊机、帮条短钢筋,焊工随时准备封焊钢筋;采用活动管架支撑,先留好带木、活动小板封模。
混凝土灌注:T构部分的梁体悬臂砼必须俩侧对称进行浇筑,按底板→腹板→顶板的顺序对称浇筑混凝土。
顶板混凝土浇注顺序先对称从浇注翼缘板外侧向中心浇注。
混凝土捣固采用插入式振动棒振捣。
负责捣固的人员要事先到现场了解波纹管布置,捣固时不得碰撞波纹管,也不得用振动棒压于钢筋上振动。
留置8组抗压试件(3组作为同条件养护、5组标养)及3组弹性模量试件(二组作同条件养护、壹组作为28天标养。
)养护顶板及外模部份采用铺、挂麻袋浇水养护,内模部份采用直接浇水养护。
预应力施工连续梁梁体为全预应力结构,于梁体纵向、横向和竖向均设有预应力筋。
纵横向预应力筋钢束壹般均采用15.2钢绞线,竖向壹般均采用PSB830精扎螺纹钢筋。
预应力施工步骤:孔道预留:孔道预留采用波纹管。
波纹管的定位壹般采用钢筋定位网,定位网间距为0.5m。
波纹管接长处应用大于其型号的套管连接,且用胶布密封,以防漏浆。
纵向管道较长时,于管道中间增设压浆通气孔,作为排气孔或压浆孔,以保证孔道压浆饱满。
锚垫板预埋:锚下垫板安装时,须使垫板平面和管道垂直且准确对中,千斤顶和垫板准确对中,以免张拉时发生断丝、滑丝。
浇注砼时必须对锚垫板处的部分进行充分捣固,以免出现蜂窝。
钢束下料、存放:钢铰线存放于干燥的地方防止锈蚀,钢铰线的下料切割采用砂轮切割机切割,严禁用电、气焊切割。
编好的钢束应置于平坦的场地妥善保管,避免淋雨及重压。
钢束的下料长度L=孔道理论长度+钢束工作长度1.4m。
钢束的下料于箱梁上进行,可将钢绞线成捆吊至箱梁上后,于箱梁上下料编束。
钢绞线穿束:长30m以下的钢绞束,可按整束人工穿入。
长30m之上,可先用钢丝绳穿入扩孔器,于孔道内来回拖拉,磨顺孔道,增大空间,后用卷扬机通过钢丝绳牵引整束钢绞线进入孔道,用倒拉法穿入。
长30m之上,也可通过牵引用钢丝网套穿入,穿入确有困难时,只可逐根穿入,把先穿入的数根于孔道内拉顺,且来回拖拉,磨顺孔道,增大空间,以便于其余钢绞线的穿入。
预应力张拉:①张拉前准备工作:a、对张拉设备进行标定,配套使用。
千斤顶校正有效期为壹个月且不超过200次张拉作业。
压力表选用防振型,采用1.0级,校正有效期为1周,采用0.4级,校正有效期为1个月。
若施工中发生下列情况应重新进行校正:千斤顶发生故障或漏油严重,油泵压力表不能退回原点,油泵倒地或重物撞击油压表。
b、对预应力束张拉顺序编成表格,于张拉孔边标明索的编号,以便对号入座,且按先后次序进行张拉。
c、对预应力束进行张拉伸长值计算。
根据技术规范精确地计算出每束钢绞线的伸长值。
②预应力张拉:各梁段钢束张拉必须于该梁段悬灌砼强度达到设计要求且满足龄期要求后方可按设计顺序进行张拉。
纵横向预应力筋采用俩端同时张拉,张拉程序为:a)初应力张拉:0~初应力,作伸长值标记。
初始应力为控制应力的0.1。
b)控制应力张拉:拉至控制应力,测量钢绞线伸长值,持荷5min,千斤顶回油,夹片自行或被顶压锚固。
测总回缩量及夹片外露量。
钢束张拉采用应力及伸长量双控,且以钢束张拉力控制为主,以伸长量作为校核。
实际伸长值和理论伸长值应控制于±6%的误差内,否则暂停张拉,查明原因后处理。
孔道压浆a)孔道压浆宜于预应力完成后24小时内压浆。
压浆前应用高压水冲洗孔道,且检查是否有串孔现象。
b)为保证梁体的耐久性,管道内压浆采用高性能无收缩防腐蚀管道压浆剂。
c)压浆时,出浆口阀门必须待出浓浆后方可关闭。
进浆口阀门必须待压力上升至0.6~0.7MPa,持荷2min,保压时间且无漏水和漏浆时关闭。
锚具上的漏浆缝隙,应于压浆前封闭。
d)压浆时最高气温不宜高于35℃,冬季施工应防止浆液受冻。
e)压浆前,锚具周围的钢丝间缝隙和孔洞予以填封,以防冒浆。
水泥浆的要求:于符合和易性要求的条件下,水泥浆的水灰比尽可能小壹些,壹般采用0.3~0.4;掺入适量减水剂时,水灰比可减少到0.35;采用对预应力钢材无腐蚀作用的水及减水剂。
水泥浆的泌水率最大不超过4%,拌合后3小时泌水率控制于2%,24小时后全部被浆体吸回。
水泥浆拌和时间不少于2分钟,直到获得均匀稠度为止。
f)压浆后的管道于24小时内不得受振动。
当白天温度高于35℃时,压浆宜于夜间进行。
压浆时,每壹工作班留取不少于3组试样标准养生28天,检查其抗压强度作为水泥浆质量的评定依据。
2.3.2.悬臂段施工悬臂段按设计分段用挂篮对称悬浇,设计分段长度壹般为3~4m。
悬臂段施工如下:1、挂篮结构挂篮类型有由型钢焊接而成的三角形挂篮、菱型挂篮、贝雷梁或万能杆件组拼的挂篮。
挂篮是施工梁段的承重结构,又是施工梁段的作业平台。
挂篮由承重结构、悬吊系统、模板系统、行走及锚固系统组成,挂篮自重不得超过设计允许值。
A、承重结构:承重结构是挂篮的主要受力构件,主要由主梁(可由万能杆件或贝雷桁架组拼或型钢加工而成)、前上横梁和后上横梁组成壹体,承受吊杆及内模滑梁、外模滑梁传递过来的荷载。
主梁后部有竖向锚固装置,除固定挂篮外,仍能够起到传递施工荷载的作用。
B、悬吊系统:悬吊系统主要是将底模系统、内模系统、外模系统、施工工作平台的自重及其上面的荷载传递到承重结构上,主要由精轧螺纹钢筋吊杆来完成。
C、模板系统:1)、模板系统主要由底模系统、外模系统、内顶模系统组成。
2)、底模系统由前下横梁,后下横梁,纵梁及大面积钢模组成。
下横梁和纵梁之间采用活动联结,以保证其灵活性;大面积钢模置于纵梁上,可采用点焊形式其相对固定于壹起。
下横梁和悬吊系统相联,将施工荷载传给已浇梁段,同时保证移动挂篮时模板和主梁同步移动。
滑梁是通过精扎螺纹钢吊杆吊挂起来。
3)、外模系统由外模滑梁、外模承重梁、外模支架及大面积钢模组成。
外模滑梁主要用于挂篮前移时带动外模其他构件壹起前移;外模承重梁主要是承受翼板传来的各种荷载;外模采用桁架式模板。
4)、内模系统由内模滑梁、内模支架及大面积钢模组成。
内模滑梁主要用于挂篮前移时带动内模其他构件壹起前移,且承受顶板传来的各种荷载;内模支架主要是定型顶板及加固模板,同时也承受顶板传来的荷载。
e.混凝土养生、预应力管道清洗、预应力钢束穿索及端头混凝土凿毛。
f.砼达到设计张拉强度后,俩端对称张拉纵向预应力束和交错张拉横向预应力束。
且进行管道压浆。
(预应力施工同0#段施工)g.挂篮卸挂、脱模、前移就位,进行下壹块段施工。
(2)、钢筋及预应力筋安装于底模板及外侧模、封头模安装调整好以后,即可绑扎钢筋,按照先底板、侧板,后顶板次序绑扎钢筋及安装预应力管道和竖向预应力筋,注意预留挂篮吊杆孔位。
此时应特别注意竖向预应力筋的压浆管道及通气管道,横向预应力筋的压浆通气管道,纵向预应力管道位置定位、接头包扎情况是否漏浆,且保持预应力管道的顺道。
预应力管道严格按设计的要求布置,当和普通钢筋发生矛盾时,优先保证预应力管道的位置正确。
(3)、悬臂段砼浇注于各项工序完成后,方可浇筑砼,砼浇筑时,用泵机对称浇筑。
对预应力管道位置,振动时要特别小心。
且用水平仪观测挂篮的变形,如果挂篮的变形值过大,砼仍未终凝,这时可用吊杆将底模适当抬高。
于浇筑2#段时,可根据1#段浇筑时挂篮的变形值再次调整立模预留高度。
悬浇时,必须对称浇筑,不平衡重偏差不超过设计规定的要求,浇筑从前端开始逐步向后端,最后和已浇梁端连接。
对上、下梁段的接触面应凿毛、清洗干净。
砼的振捣采用插入式振捣器,砼成型后,要适时覆盖,洒水养生,使砼处于湿润状态,严禁干湿交替出现。
