首采工作面电缆吊挂及管路铺设安全技术措施详细版
- 格式:docx
- 大小:105.41 KB
- 文档页数:10
电缆施工现场安全措施1.制定详细的安全计划:在开始电缆施工前,应编制一份详细的安全计划,包括工作步骤、安全风险评估以及所需的安全设备和防护措施等。
这有助于确保所有工作人员都了解并遵守相关的安全要求。
2.检查并维护施工设备:在工作开始之前,必须对所有施工设备进行详细的检查,确保它们在正常工作状态下。
如果发现任何设备存在故障或缺陷,应立即予以修理或更换。
3.提供个人防护装备:为每个工人提供适当的个人防护装备,如安全帽、安全鞋、手套、护目镜等。
这些装备能够保护工人免受头部、脚部、手部和眼部等伤害。
4.建立防护栏杆和标志牌:在电缆施工现场周围建立防护栏杆和明确的标志牌,以防止未经授权的人员进入施工区域。
这可以减少外来人员的入侵,并降低发生意外的风险。
5.施工现场巡视:定期对电缆施工现场进行巡视,以确保施工过程中没有任何潜在的安全隐患。
如果发现任何问题,应立即采取措施解决,并通知相关当局。
6.进行适当的安全培训:在施工开始之前,应为所有工作人员提供针对电缆施工的安全培训。
培训内容包括工作步骤、安全措施和如何应对紧急情况等。
培训可以提高工人的安全意识,并帮助他们采取正确的安全措施。
7.使用正确的工具和设备:确保工人使用正确的工具和设备,并严格按照使用说明书操作。
任何危险、老化或损坏的工具和设备都应该被立即淘汰,并进行修理或更换。
8.设立紧急救援计划:在电缆施工现场设立紧急救援计划,并确保所有工作人员清楚了解逃生路线和紧急救援设备的位置。
此外,为施工现场配备适当的急救箱,并定期检查和补充急救用品。
10.定期进行安全会议和培训:定期组织安全会议,向所有工作人员传达安全信息和培训。
这不仅可以确保他们了解最新的安全要求,还可以提供一个交流和分享经验的平台。
总之,电缆施工现场的安全是一个十分重要的问题,施工单位必须采取一系列的安全措施来保障工人的安全。
这些措施包括制定详细的安全计划、提供个人防护装备、定期巡视施工现场、进行适当的安全培训等。
煤矿吊挂管线施工安全技术措施集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-某煤矿吊挂整理管线施工安全技术措施为加强井下现场文明生产环境建设,美化环境,矿将对井下主要大巷刷乳胶漆。
为规范职工在刷乳胶漆期间的安全操作,确保各项施工程序的安全有序进行,高标准地完成巷道刷漆工作,特编制本技术措施:第一条脚手架的搭设必须符合国家有关规程和标准的要求。
高处作业应使用符合安全要求的吊架、梯子、防护围拦、挡脚板和安全带等,跳板必须符合要求,两端必须捆绑牢固。
作业前,应仔细检查所用的安全设施是否坚固、牢靠。
高处作业应有充足的照明。
第二条高处作业人员必须戴好安全帽,衣着要灵便。
第三条安全带必须系挂在施工作业处上方的牢固构件上,不得系挂在有尖锐棱角的部位。
安全带系挂点下方应有足够的净空。
安全带应高挂(系)低用,不得采用低于腰部水平的系挂方法。
严禁用绳子捆在腰部代替安全带。
第四条在邻近地区设有排放有毒、有害气体及粉尘超出允许浓度的烟囱及设备等场合,严禁进行高处作业。
如在允许浓度范围内,也应采取有效的防护措施。
在六级风以上和雷电、暴雨、大雾等恶劣气候条件下影响施工安全时,禁止进行露天高处作业。
高处作业要与架空电线保持规定的安全距离。
第五条高处作业严禁上下投掷工具、材料和杂物等,所用材料要堆放平稳,必要时要设安全警戒区,并设专人监护。
工具应放入工具套(袋)内,有防止坠落的措施。
在同一坠落平面上,一般不得进行上下交叉高处作业,如需进行交叉作业,中间应有隔离措施。
第十条梯子不得缺挡,不得垫高使用。
梯子横挡间距以30厘米为宜。
下端应采取防滑措施。
单面梯与地面夹角以60-70度为宜,禁止二人同时在梯上作业。
如需接长使用,应绑扎牢固。
人字梯底角要拉牢。
在通道处使用梯子,应有人监护或设置围栏。
第十一条高处作业人员不得站在不牢固的结构物(如石棉瓦、木板条等)上进行作业。
高处作业人员不得坐在平台边缘、孔洞边缘和躺在通道或安全网内休息。
采煤工作面电缆管理使用技术措施鉴于公司上组煤工作面移动变电站的电源电缆,采用铠装电缆,由于铠装电缆的柔度和强度问题,给回收和接线工作带来了不便,为保证井下铠装电缆的安全使用及合理回收,结合公司井下实际情况,针对工作面电缆的管理维护和使用制订本措施及相关管理要求,具体内容如下:一、电缆管理井下所有的高压铠装电缆由机运一队负责安拆(做接头及日常维护、故障处理)。
安拆综采工作面期间高、低压电缆由机电部统一管理,队组实施。
配电室到综采工作面配电点的高压电缆由机运一队负责拆除、日常维护、故障处理;设备列车(电缆,组合开关车等)的高压电缆由采煤单位负责日常维护、故障临时处理、拆除回收;综采工作面及(两道顺槽)安装的移动变电站由使用队组负责故障处理,并负责日常维护;掘进系统所用的高压电缆及移动变电站由使用队组负责安拆、维护、故障处理。
井下所有低压电缆由在籍单队组负责维护、故障处理及回收交库。
二、接线要求电缆引入装置必须完整、齐全、紧固、密封良好,铠装电缆供电时,使用密封圈要全部套在电缆护套或铅皮上,高压铠装电缆灌绝缘胶,绝缘胶灌到三叉口以上。
高压隔爆开关、移动变电站和移动变压器闲置的接线嘴应用与线嘴法兰厚度、直径相符的钢垫板封堵压紧。
三、井下电缆的选用及管理办法1、必须选用经检验合格的,并取得煤矿矿用产品标志的阻燃电缆。
2、电工要根据工作所用的供电设计图选用合适的电缆,接线前,必须按照规定对电缆进行摇测。
供电电压为660v时,电缆绝缘阻值不得低于1兆欧,供电电压为1140v时,电缆绝缘阻值不得低于2兆欧。
3、低压电力电缆:固定敷设的电缆应采用MVV铠装或非铠装电缆,或对应电压等级的移动橡套电缆。
非固定敷设的低压电缆,必须采用符合MT818标准的橡套电缆。
移动或手持式电器设备应使用专用橡套电缆。
照明、通信、信号和控制用电缆应采用铠装或非铠装通信电缆、橡套电缆或MVV型塑力缆。
4、电缆接地芯线除作为监测接地回路外,不得兼做他用。
编订:__________________单位:__________________时间:__________________电缆吊挂安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9021-100 电缆吊挂安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、施工时间:20xx年10月27日-12月20日二、施工地点:各水平大巷及皮带机道、斜坡等处三、施工任务:电缆吊挂四、施工负责人:安全监督人:五、施工前确认1、确认参加工作人员精神状态,身体健康;2、确认施工地点顶板、两帮完好;3、确认施工地点瓦斯浓度小于0.5%;4、确认现场20内的易燃物均已经清理干净;5、确认灭火器完好齐全;6、确认消防管路水量充足,管子接到施工地点;7、确认高开已停电;8、确认更换吊挂电缆工具准备齐全 9、确认有人工作停电牌以挂好六、作业程序1、防电缆2、电缆吊挂。
七、安全措施:1、参加吊挂人员必须学习本措施后方可工作,否则不准上岗。
作业过程中严格执行我矿“一三三三”手指口述工作法,确保作业前和作业过程中的关键点、隐患点、危险点等不安全因素及时排除。
2、吊挂前必须对当段架空线的作业空间进行检查,作业最小距离必须保证距架空线大于0.6米,否则对该段架空线停电,并执行电工操作规程,悬挂停电警示牌。
3、吊挂前先检查周围顶板以及其它安全环境,确认无误后方可施工。
煤矿吊挂电缆安全措施根据矿井工作安排,由我队整理、吊挂xxxx巷的电缆。
为保证整理、吊挂电缆工作安全顺利进行,特编安全技术措施如下:一、概况xxxx巷的电缆有通风瓦斯监测线、通讯线、矿压监测线、信号照明线、660V动力电缆、1140V动力电缆。
此次整理、吊挂电缆严格执行《煤矿安全生产标准化标准》及矿业公司有关规定,电缆钩间距1米,用钢膨胀螺栓固定于巷道前进方向右帮,电缆钩固定好后,按照从上至下的顺序将通风瓦斯监测线、通讯线、矿压监测线、信号照明线、660V 动力电缆、1140V动力电缆放入电缆钩。
二、施工步骤:(一)施工前的准备1、xx队负责将整理、吊挂电缆所需的工具(扳手、钳子、梯子、木柄托架)、配件(电缆钩、膨胀螺栓、扎带)等材料准备齐全并运送至施工地点。
2、XX项目部项目部负责将安装电缆钩的膨胀螺栓眼施工完毕。
3、xx队进行电缆整理、吊挂前与机电部联系,请机电部安排部室人员和浙江中宇项目部及中煤31处项目部电工配合施工。
(二)施工步骤1、施工前对施工所用材料进行清点,并对工具进行检查。
无遗漏无损坏后,方可带入施工现场。
2、按电缆敷设路线,在已打好的眼里安装膨胀螺栓并将电缆钩按照相关规定固定。
3、通风瓦斯监测线、通讯线、矿压监测线、信号照明线、660V动力电缆、1140V动力电缆应分次整理、吊挂,按照从上至下的顺序先将通风瓦斯监测线、通讯线、矿压监测线、信号照明线按照有关要求放入电缆钩;在整理、吊挂660V动力电缆、1140V动力电缆前必须先切断要悬挂电缆的电源,并悬挂“有人工作,不准送电”字样的警示牌,然后用与电源电压相适应的验电笔检验;检验无电后,用导线对电缆进行对地放电后方可进行整理、吊挂,只有执行停送电这项工作的人员才有权取下此牌送电。
三、工作标准及要求1、电缆钩规定为反光塑料电缆钩及自制扁铁钩两种,除巷道交叉点、硐室处用自制扁铁钩外,其它区段均使用反光塑料电缆钩,不得采用其它形式吊挂。
井下电缆悬挂安全技术措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改井下电缆悬挂安全技术措施(通用版)1、工程简介为了保证井下安全供电,需敷设两根高压电缆,现编制电缆敷设悬挂措施,望参加人员认真学习,施工时严格遵守。
2.1、施工人员准备工种人数施工负责人1安全负责人1停送电负责人1参与施工人员152.2、工具、材料准备小型专用变压器(1台)、12#膨胀螺栓(300个)、电锤(1把)、2米叉梯(2架)、手锤(2把)、尼龙线(100米)、灯头线(200米)、4*25的信号线(20米)、16#钻头(2个)、胶布(1盘)、钢卷尺(1把)、电缆钩(600个)、红漆(1桶)、1寸毛刷(2把)、电工工具(3套)、8#铁丝(20公斤)、10#铁丝(20公斤)3、具体步骤3.1施工前对施工所用材料进行清点,并对工具进行检查。
无遗漏无损坏后,方可打入井下施工现场。
3.2按电缆敷设路线划线,表明打眼位置,要求吊挂点位于腰线以上1.6米,间距1.5米一个。
要求电缆要平直不出现坠肚子现象。
3.3接专用变压器并给电锤搭火。
3.4按照标好的吊挂点进行打眼作业。
3.5安装膨胀螺栓并挂电缆钩。
3.6把电缆沿巷道敷设至指定地点3.7把电缆吊挂到电缆钩上。
3.8做好巷道开窝处电缆防护。
4措施4.1、所有施工人员必须佩安全帽、自救器、矿灯、保险带,施工中做好个人防护,做到“三不伤害”。
遵守矿入井人员管理规定,服从井口把钩人员指挥,有序入井。
吊挂电缆安全技术措施随着工业化的推进和城市建设的不断壮大,建筑、桥梁、地铁等工程建设项目的需求不断增加。
吊挂电缆作为其中一个关键的施工工具,其安全使用至关重要。
本篇文章将着重介绍吊挂电缆的安全技术措施,以确保吊挂电缆施工的顺利进行和工人的安全。
吊挂电缆的选择与检查1. 选择适当的电缆在选择电缆时需要注意其承受能力和耐久性,尤其是电缆材质、直径、长短和承重等方面。
根据吊装物品的重量,选择合适的电缆负重。
工作前确保电缆的正常使用和无裂纹、断裂情况。
若发现问题应立即停止使用,并且报告相关负责人。
2. 电缆检查检查工作要求对电缆绳头、锁扣、安全吊环等吊挂部位,进行仔细检查,必须确保所有连接件在工作中不会断开或松动。
同时还要检查工作环境,确保电缆所在的环境安全无障碍,无需危险。
安全作业措施1. 人员安排在施工现场,必须要有专人负责吊挂电缆的操作,避免误操作导致不可避免的意外伤害。
同时需要保持现场的安全、有序,确保相关施工人员的安全。
2. 安全操作规范操作人员应当具备相关操作技能,需要熟悉电缆的各个部分、形态,要能够熟练掌握绳头的结型、曲度的调整、电缆的负重等性能,并确保每种吊挂器具符合严格的安全标准和使用规范。
电缆在吊装过程中必须保持稳定,避免晃动和摇晃。
同时注意,下雨、雨后的吊装,避免滑落摔伤。
3. 电缆保护及维护在施工过程中,对吊挂电缆的保护是十分重要的,只有尽可能的保护好电缆,才会使其寿命更长。
对于电缆的保护,主要包括在使用时注意轻拿轻放,必要时可以给电缆做加强处理,避免损伤。
同时也要注意维护电缆上的吊具,在使用后要及时清洗和吸尘,防止污染和腐蚀。
4. 应急处理措施在施工操作过程中可能会发生一些意外情况,此时需要随时保持高度警惕,及时采取适当的措施。
如电缆突然断开或意外坠落,应立即通知现场的相关人员,做好现场控制,确保人身安全。
总结吊挂电缆不仅是工程施工关键工具,而且还是施工安全的重要保障。
通过正确的电缆选择、检查、安全作业措施和应急处理措施等技术措施的落实,可以提高施工现场的安全性和生产效率,减少施工过程中出现意外事故的概率。
电缆敷设施工方案及安全措施安全管理文书电缆敷设施工方案及安全措施日期:__________________单位:__________________仅供参考[整理]电缆敷设施工方案及安全措施三、施工前期准备工作1、项目负责人按照《工程项目任务书》的要求,协助施工负责人编制施工方案、制定安全措施,报队(或经营部)审批。
2、项目负责人按照已批准的施工方案,及时进行材料申报。
3、预算员根据施工现场实际情况,编制工程预算报上级审核。
4、施工负责人提前办理各种工作票,并送达XXX。
5、提前勘察现场,确保电缆通道顺畅,保证施工顺利。
6、提前准备工程车辆2部、电缆敷设牵引机1台并确保好用。
7、准备好工属具:钢锯2把、扳手1套、套筒1套、常用工具2套、吊装带2根、撬棍2根、穿线棒1根,钢丝绳、滑子、铁丝、千斤顶、电缆支架、喷灯、消防器材、对讲机等。
8、辅材准备:3M、塑料带、绝缘胶带、电缆牌等。
四、施工方案人员、材料准备齐全、到位,做好施工现场安全措施,悬挂警示标志,确保工作安全有序开展。
1、施工准备工程负责人会同公司负责人、安全员、施工人员举行施工前的技术交底和安全交底。
施工负责人按照批准的施工方案及安全措施,参照施工规范要求,正确组织人员安全施工。
人员配备:电缆敷设施工人员15~20人左右,施工负责人具有丰富的电缆线路施工经验,并熟悉该项工作的施工质量及工艺要求。
2、作业条件仅供参考[收拾整顿]工程所需电缆施工1天前运抵现场,存放于电缆沟与电缆管线交界电缆井处。
电缆敷设前检查电缆的质量是否完好无损,电缆的型号、规格、电压等级、长度是否与设计相符。
3、电缆敷设3.1电缆敷设前应按下列要求进行检查:1)电缆通道畅通,排水良好。
金属部分的防腐层完整。
2)电缆型号、电压、规格应符合设计。
3)电缆外观应无损伤、绝缘良好,当对电缆的密封有怀疑时,应进行潮湿判断。
4)电缆放线架应放置稳妥,钢轴的强度和长度应与电缆盘重量和宽度相配合。

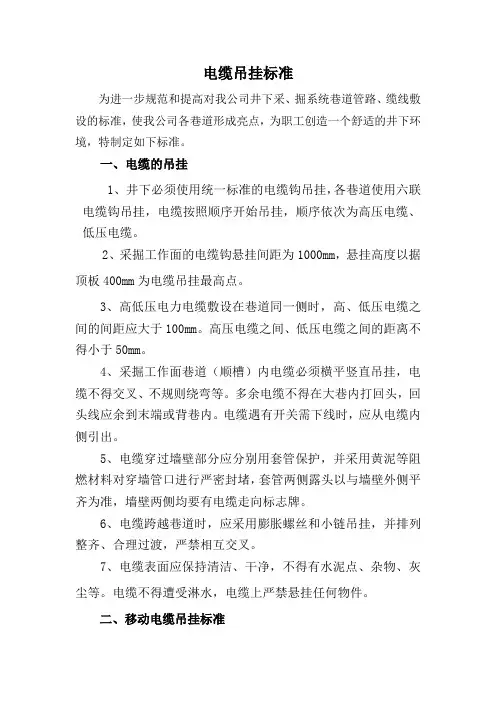

电缆吊挂标准为进一步规范和提高对我公司井下采、掘系统巷道管路、缆线敷设的标准,使我公司各巷道形成亮点,为职工创造一个舒适的井下环境,特制定如下标准。
一、电缆的吊挂1、井下必须使用统一标准的电缆钩吊挂,各巷道使用六联电缆钩吊挂,电缆按照顺序开始吊挂,顺序依次为高压电缆、低压电缆。
2、采掘工作面的电缆钩悬挂间距为1000mm,悬挂高度以据顶板400mm为电缆吊挂最高点。
3、高低压电力电缆敷设在巷道同一侧时,高、低压电缆之间的间距应大于100mm。
高压电缆之间、低压电缆之间的距离不得小于50mm。
4、采掘工作面巷道(顺槽)内电缆必须横平竖直吊挂,电缆不得交叉、不规则绕弯等。
多余电缆不得在大巷内打回头,回头线应余到末端或背巷内。
电缆遇有开关需下线时,应从电缆内侧引出。
5、电缆穿过墙壁部分应分别用套管保护,并采用黄泥等阻燃材料对穿墙管口进行严密封堵,套管两侧露头以与墙壁外侧平齐为准,墙壁两侧均要有电缆走向标志牌。
6、电缆跨越巷道时,应采用膨胀螺丝和小链吊挂,并排列整齐、合理过渡,严禁相互交叉。
7、电缆表面应保持清洁、干净,不得有水泥点、杂物、灰尘等。
电缆不得遭受淋水,电缆上严禁悬挂任何物件。
二、移动电缆吊挂标准1、电缆吊挂时要遵循由上至下电压逐渐降低的原则。
2、采掘工作面多余的电缆必须在电缆车上盘好,严禁放在地上或在巷道内折弯吊挂。
三、接线盒吊挂1、低压电缆接线盒处应留有余线,保证两端电缆各有不少于200mm的余量,接线盒必须正面朝外,小喇叭口朝下。
2、高压电缆连接器采用四根M16×250mm的膨胀螺丝配合相应规格卡箍固定在巷道壁上,并做到两侧平直,高低与电缆走向一致。
3、低压接线盒在原电缆吊挂高度上方300mm处,应固定两根间距为160mm的Ø18mm的膨胀螺丝,膨胀螺丝外露长度满足固定要求,根据接线盒型号不同选用对应的专用电缆接线盒吊挂装置固定(有淋水的地点可加设3mm厚的钢板防护),如图所示。
井上上杆吊挂电缆安全措施井上上杆吊挂电缆安全措施在城市建设中,电缆的布设是极为重要的一项工作,而高空中电缆的布设则需要用到井上上杆吊挂。
井上上杆吊挂是一种高空电缆布设的常用工具,但由于高空作业存在的危险因素较多,因此在进行井上上杆吊挂电缆时,我们要特别注意安全措施,以防止发生意外事故。
一、施工前的准备工作1.确定吊挂环境在进行井上上杆吊挂电缆安装前,首先要考虑吊挂环境,如天气、周围的环境、民用建筑的高度等,这些因素将影响作业人员的安全。
在环境较差的情况下,我们可以通过采取增加防滑垫的方法来保护工作人员的安全。
2.检查吊挂装置在进行吊挂前,我们应该对井上上杆的吊挂装置进行全面的检查,确保吊装设备的良好状态,包括:吊杆、吊绳、钢丝绳等设备,确保其能稳定、平衡、牢靠地在高空中工作。
3.使用防护用品进行井上上杆电缆安装时,工作人员应该穿戴好防护用品,包括安全带、安全帽、防滑鞋等,以防止意外发生。
在高空作业时,安全带尤为重要,可在发生意外时保护操作人员。
二、施工中的监控和保证1.防止交通事故在进行井上上杆吊挂电缆安装时,我们要注意周围的交通环境,以防止施工期间发生交通意外事故,这可能会对工作人员或过路行人造成严重危害。
在必要时,我们应提前进行路面交通管制。
2.定期检查吊挂装置在进行施工时,我们要对井上上杆的吊挂装置进行定期检查,以确保在高空作业期间设备的完好、牢固和安全。
如果发现设备出现松动、斑点等情况,应立即修复或更换该部位设备。
3.使用合适的工具在进行井上上杆电缆安装时,我们要使用合适的工具,以确保能够在高空中完成任务。
例如,我们应该使用易于掌握、操作方便的工具,以及接近高空设备的扳手、卡子等专业工具,以确保设备能够稳定、平衡、快速地完成工作。
三、施工后的总结和整改1.总结和评估在进行井上上杆吊挂电缆安装后,我们需要对整个施工过程进行总结和评估,以发现并解决存在的问题,确保设备完好,操作人员安全。
2.及时进行整改如果在实践中发现了问题或存在不足之处,则应立即进行整改,以确保此类问题不会在将来再次发生。

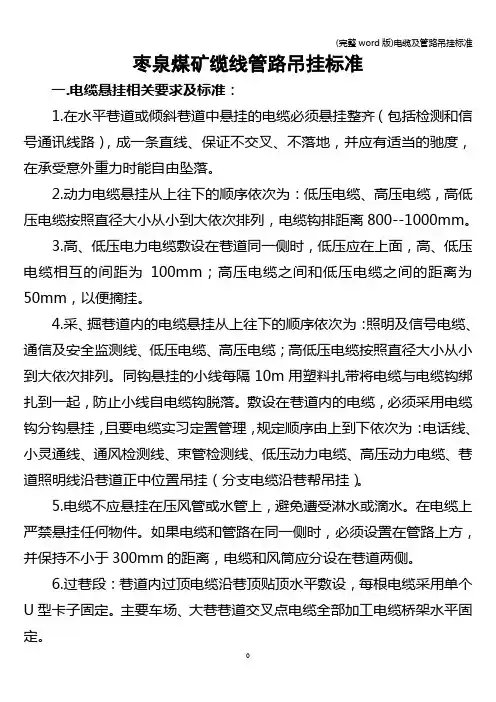

枣泉煤矿缆线管路吊挂标准一.电缆悬挂相关要求及标准:1.在水平巷道或倾斜巷道中悬挂的电缆必须悬挂整齐(包括检测和信号通讯线路),成一条直线、保证不交叉、不落地,并应有适当的驰度,在承受意外重力时能自由坠落。
2.动力电缆悬挂从上往下的顺序依次为:低压电缆、高压电缆,高低压电缆按照直径大小从小到大依次排列,电缆钩排距离800--1000mm。
3.高、低压电力电缆敷设在巷道同一侧时,低压应在上面,高、低压电缆相互的间距为100mm;高压电缆之间和低压电缆之间的距离为50mm,以便摘挂。
4.采、掘巷道内的电缆悬挂从上往下的顺序依次为:照明及信号电缆、通信及安全监测线、低压电缆、高压电缆;高低压电缆按照直径大小从小到大依次排列。
同钩悬挂的小线每隔10m用塑料扎带将电缆与电缆钩绑扎到一起,防止小线自电缆钩脱落。
敷设在巷道内的电缆,必须采用电缆钩分钩悬挂,且要电缆实习定置管理,规定顺序由上到下依次为:电话线、小灵通线、通风检测线、束管检测线、低压动力电缆、高压动力电缆、巷道照明线沿巷道正中位置吊挂(分支电缆沿巷帮吊挂)。
5.电缆不应悬挂在压风管或水管上,避免遭受淋水或滴水。
在电缆上严禁悬挂任何物件。
如果电缆和管路在同一侧时,必须设置在管路上方,并保持不小于300mm的距离,电缆和风筒应分设在巷道两侧。
6.过巷段:巷道内过顶电缆沿巷顶贴顶水平敷设,每根电缆采用单个U型卡子固定。
主要车场、大巷巷道交叉点电缆全部加工电缆桥架水平固定。
7.井下巷道内的电缆,沿线每隔200m距离及在拐弯处、分支点以及连接不同直径电缆的接线盒两端均须悬挂电缆标示牌,电缆标志牌由动力科统一设计加工,标志牌采用黑色签字笔填写,要求字迹工整清晰,内容填写齐全并与实际相符,不得有涂改。
8.井下平行敷设多根电缆的接线盒,应互相错开,接线盒附近,电缆应留有适当余量,并加装防脱装置,在倾斜巷道内悬挂的电缆必须加装防滑装置,电缆接线盒采用铁链吊挂。
9.铺设轨道巷道及胶轮车运行巷道电缆吊挂高度以车辆碰不到为止:1)运行矿车的铺轨巷道,最低一联电缆吊挂高度以矿车掉道不撞到电缆的高度为准;且距底板不低于1.8米。
电缆吊挂标准及相关规定电缆吊挂标准及相关规定关于下发电缆吊挂标准及相关规定的通知矿属各相关单位:为了进一步加强我矿井下电缆吊挂管理,规范各单位现场施工电缆吊挂标准,杜绝井下电缆吊挂标准不统一的现象,根据《煤矿安全规程》及焦煤公司“三化”的要求,结合我矿实际,特制定本规定。
一、一般规定1、井下必须使用统一标准的电缆钩吊挂,同一巷道内电缆钩规格型号必须统一,电缆钩选择应与电缆外径相匹配,不得出现大钩挂小电缆现象。
2、新施工的采掘工作面,要依据后期实际需要确定电缆敷设根数,由施工单位一次将电缆钩安装到位。
3、电缆不得悬挂在风水管路上,不得遭受淋水。
电缆上严禁悬挂任何物件。
电缆与风水管路原则上不得在巷道同一侧敷设,当必须在同一侧敷设时,应敷设在管子上方,并保持300mm以上的距离。
在有瓦斯抽放管路的巷道内,电缆(包括通信、信号电缆)必须与瓦斯抽放管路分挂在巷道两侧。
4、采掘工作面巷道(顺槽)内电缆必须规范吊挂,电缆不得交叉、不规则绕弯。
多余电缆应余到末端或背巷内。
电缆遇有开关需下线时,应从电缆内侧引出。
5、新安装的采掘工作面的电缆钩悬挂点间距为1.2m,若悬挂在管路上方距管路保持300mm以上间距,若悬挂在巷道中间距底板保持1.6m以上距离且不得影响行人和运输,其它有特殊要求的按设计进行吊挂。
6、井下主要运输大巷、采掘主斜巷及各车场高低电缆悬挂间距均为为800mm,高压电缆要每隔九个电缆钩加一个加强钩进行固定。
7、井下主要运输大巷、采掘主斜巷及各车场的电缆钩可采用膨胀螺栓固定,其余地点均采用φ6钢丝绳或钢绞线吊挂。
8、电缆穿过墙壁部分应用套管保护,并采用黄泥等阻燃型材料对穿墙管口进行严密封堵,套管两侧露头以与墙壁外侧平齐为准。
9、电缆跨越巷道时,应采用与电缆外径相适应的卡式电缆桥架进行固定,其间距不超过1m,排列整齐、合理过渡,严禁相互交叉,确需交叉区段应采用桥架分层固定,需过风筒时电缆应从风筒上方通过。
仅供参考[整理] 安全管理文书
吊挂电缆安全技术措施
日期:__________________
单位:__________________
第1 页共3 页
仅供参考[整理]
吊挂电缆安全技术措施
根据矿安排由我队在-700东变电所至-700东三联巷,吊挂敷设动力电缆,为保证施工的安全特编写以下安全技术措施:
1、作业现场必须有一名班长协调指挥,凡参与施工的人员,必须遵守劳动纪律听从指挥,服从班队长调配。
2、工作现场周围杂物必须清理干净,便于吊挂电缆。
3、施工前,应派专人检查电缆的外皮是否受损,确保电缆完好。
4、吊挂电缆人员应带上绝缘手套,防止漏电伤人。
5、在高处施工时,必须检查梯子牢固程度,确保安全可靠。
6、施工时必须有专人扶持梯子,确保安全。
7、施工时必须做到一人操作一人监护。
8、电缆吊挂,应确保平直吊挂成直线,并有适当松弛度。
9、施工前必须现场测量瓦斯,确保施工时瓦斯浓度不得高于0.5%,否则不得进行施工。
10、在施工过程中,作业人员搞好自主保安,防止电缆砸伤人员人。
11、施工结束必须清理现场。
12、本措施未尽之处要严格按照《煤矿安全规程》的相关规定及领导审批意见一并执行。
第 2 页共 3 页
仅供参考[整理] 安全管理文书
整理范文,仅供参考!
日期:__________________
单位:__________________
第3 页共3 页。
文件编号:GD/FS-6000
A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.
编辑:_________________
单位:_________________
日期:_________________
(解决方案范本系列)
首采工作面电缆吊挂及管路铺设安全技术措施详细
版
首采工作面电缆吊挂及管路铺设安
全技术措施详细版
提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
为了确保首采工作面两顺槽电缆吊挂及风水管路铺设安全,特编制本措施。
一、技术标准
1、电缆吊挂及铺设标准
(1)根据所给的电缆吊挂眼施工,电缆吊挂均在巷道下帮,电缆吊挂眼已在巷道帮标定,相邻两眼眼距6.0m,眼深0.9m,均使用?20×1000mm的预应力锚杆吊挂,每孔使用Z2335锚固剂1卷,电缆钩由机电科确定规格。
(2)电缆铺设顺序从上至下依次为:信号电缆(电话线、信号电缆线、瓦斯探头线)、动力电缆
(从小到大,从上往下排列)、高压电缆。
(3)电缆吊挂整齐不交叉、不缠绕、不挤压、不落地、不盘卷。
电缆吊挂直线偏差±10mm/m,每300m留200mm弧度。
(4)电缆不得遭受淋水,并电缆上严禁悬挂任何物件。
(5)通信和信号电缆距动力电缆100mm以上。
(6)高压电缆之间,低压电缆之间间距不小于50mm,高、低压电缆间距应大于100mm。
若电缆根数较多,可安装支架按照固定电缆在内,临时电缆、通信和信号电缆在外分层吊挂。
(7)巷道内电缆连接用的接线盒必须固定,接线盒的吊挂不得影响周围电缆的吊挂标准,高压电缆连接器采用四根锚杆配合相应规格Ω卡固定在巷道壁
上,并做到两侧平直,高低与电缆走向一致。
(8)铺设电缆的最小允许弯曲半径,应符合如下规定:
①橡套电缆的弯曲半径应不小于电缆外径的6 倍。
②塑料绝缘电力电缆及控制电缆的弯曲半径,应不小于电缆外径的10 倍。
③交联聚乙烯绝缘铅护套钢带铠装电力电缆的弯曲半径,应不小于电缆外径20 倍。
(9)在电缆上每隔200m、拐弯或分支地点、接线盒两端等应设置注有电缆编号、型号、长度、用途、截面等内容的标志牌。
(10)电缆标志牌的内容必须打印,用塑料扎带扎于电缆上,扎带外露长度小于10mm。
(11)相邻电缆吊挂勾间距不大于600mm,均
挂在?12mm的钢绞线上。
2、管路吊挂及铺设标准
(1)根据所给的管路吊挂眼施工,管路均在巷道下帮,风水管路吊挂眼已在现场标定,距上方电缆吊挂眼1.2m,相邻风水管路吊挂眼距离3.0m,眼深1.3m,均使用?20×1600mm的预应力锚杆吊挂,每孔使用Z2335锚固剂2卷,管路卡箍由机电科出图,机修厂加工。
(2)回风顺槽共铺设四趟管路,从上到下依次为:?108压风
管路(黄色)、?108灌浆管路(红色),?108排水管路(灰色)、?59给水管路(蓝色)。
皮带顺槽共铺设四趟管路,从上到下依次为:?108压风管路
(黄色)、?108注氮管路(红色),?108排水
管路(灰色)、?59给水管路(蓝色)。
(3)风、水管路间距为200mm,遵循风管上、水管下的原则进行吊挂。
(4)供风、供水管路每隔400m安设一闸阀,供水管每隔50m留一个DN50三通(压风管每隔100m),并安设压力等级相同的闸阀。
(5)供风、供水管路闸阀及三通闸阀安设应朝向巷道内,并与水平夹角呈30°角,严禁正对轨道侧(或行人侧)。
(6)管路及附件最大凸出部分距离轨道外沿不得少于800mm。
(7)每趟均进行编号,每隔100m安设标识牌及流向箭头。
二、安全技术措施
1、在电缆及管路装车时,必须选用合格、完好
的车辆,物料与平板车之间固定螺栓要连接紧固、可靠,必要时用直径不低于18.5mm的钢丝绳捆扎。
2、开车前,把钩工必须检查各种车辆的完好情况,存在问题
的严禁使用,立即修理或更换。
3、推车时人员要站在车侧后方推车,严禁站在车侧面推车;绞车运行期间,钢丝绳附近严禁人员站立、逗留或跨越。
4、在接近变坡点、道岔、联巷口、硐室口、弯道等处,必须
减速运行,发现异常问题时,把钩工必须立即向本段绞车司机发出停车信号,并进行相应处理。
5、车场停放车辆时,必须将车辆停放平稳、刹车牢固,确保前方挡车设施完好,确认无误后方可摘挂钩。
6、电缆吊挂及管路铺设施工前、中、后必须坚持敲帮问顶制度,发现问题及时处理,此项工作由两人担任,一人找顶,一人负责观察监护帮顶安全,严禁从事其他作业,找帮顶时按以下各条执行:(1)找顶人员应站在安全地点,使用长把工具,观察人应站在找顶人的侧后面,并保证退路畅通。
(2)找顶应从有完好支护的地点开始,由外向里,先顶部后两
帮依次进行,找顶范围内严禁其它人员进入。
(3)找顶工作人员应戴手套,应防止煤矸顺杆而下伤人。
7、吊挂前必须现场测量瓦斯,确保施工时瓦斯浓度不得高于
0.5%,否则不得进行施工。
8、人员搬运、抬放电缆及管子时,必须注意力集中,不允许未经大家同意擅自松手。
9、应派专人检查电缆的外皮是否受损,确保电缆完好。
10、在高处施工时,必须检查梯子牢固程度,确保安全可靠。
11、在施工过程中,作业人员搞好自主保安,确保人身安全。
12、管路在铺设时,管内不得有杂物。
13、用法兰盘连接管路时,严禁手指插入两个法兰盘间隙及螺栓眼之间,以防错动挤手。
14、施工过程中,如果参数与实际情况有冲突,则根据现场实际情况重新布置,但是必须满足质量标准化的要求。
15、其它未尽事宜严格《煤矿安全规程》中的相关规定执行。
可在这里输入个人/品牌名/地点
Personal / Brand Name / Location Can Be Entered Here。
