第1节施工流水段划分根据结构特点,平面尺寸和工程量,来对地下室结构和地上结构划分流水段。
结构施工时,根据结构设计形式和工程量,以及后浇带的位置等来划分各自相应流水段,以取得相同的流水节拍,均衡流水。
见地下结构、地上结构流水段划分图。
3.2.1 结构施工顺序及流水段划分总体工艺流程:底板下独立柱基挖土→钎探验槽→柱基垫层、底板垫层下焦渣、垫层砼→独立柱基钢筋、模板、砼→独立柱基四周回填土(柱基较深部分)→底板钢筋、模板→底板砼→铺250厚级配石→地下室地面钢筋、砼→地下室墙柱钢筋、模板、砼→地下室顶板模板、钢筋、砼→扇形无地下室部分独立柱→基槽回填土→外脚手架搭设→首层墙柱钢筋模板砼→梁板模板、钢筋、砼→二层结构、三层结构、四层结构、屋凸部分结构→屋凸部分局部钢结构→扇形部分屋顶网架安装由于施工工期紧迫,地下室底板上铺250 厚级配砂石以及地下室地面,由于占用工期时间较长,且地面需养护,决定在结构施工中后做,先保证结构地下室底板的支模和施工,待地下室拆模后,再组织专门的作业队进行施工,这样安排不会占用工期,可加快施工进度。
另外考虑到结构施工进行至首层时,地下室外回填土工序有可能尚未完成(如下雨造成回填土工序滞后时),但地上结构施工又不能停止时,考虑采用备选方案为:首层结构施工时采用挑架(具体见脚-03 图所示),这样既可以保证地上结构的连续施工又不影响地下室回填土的施工。
回填土完成后,再正式搭设外双排脚手架。
(1)地下部分结构流水段划分:基础底板、柱基、外墙按照后浇带的位置自然划分为七个流水段(见流-1 ,流-2 图所示)。
地下一层梁板划分为10 个流水段(见流-3 ,流-4 图所示)。
地下结构总体施工工艺流程:底板下独立柱基挖土→钎探验槽→柱基垫层、底板垫层下焦渣、垫层砼→独立柱基钢筋、模板、砼→独立柱基四周回填土(柱基较深部分)→底板钢筋、模板→底板砼→地下室墙柱钢筋、模板、砼→地下室顶板模板、钢筋、砼→扇形无地下室部分独立柱→基槽回填土(2)地上部分结构流水段划分:一、二层平面结构按照10 段进行流水(见流-5 ,流-6 图所示),立面结构按照10 次周转完毕;三、四层平面结构按照9 段进行流水(见流-9,流-10、流-11、流-12 图所示),立面结构按照9 次周转。
地下室工程施工过程包括一、施工前的准备工作1.1勘察设计地下室工程的施工前,首先需要进行勘察设计工作。
勘察设计的目的是确定地下室工程的施工位置、结构设计和施工方案。
勘察设计需要考虑地下室的承重能力、土壤条件、地下水情况等因素,以确保地下室工程的安全性和稳定性。
1.2施工方案确定在进行勘察设计后,需要确定地下室工程的施工方案。
施工方案包括地下室的结构设计、开挖方式、支护方式、砌体施工方案等内容。
施工方案的确定需要考虑地下室的使用需求、周围环境、施工条件等因素。
1.3施工图纸制作根据勘察设计和施工方案,需要制作地下室工程的施工图纸。
施工图纸包括地下室的平面布置图、横断面图、立面图等内容,用于指导施工过程中的具体操作。
1.4材料设备准备在施工前,需要准备好所需的施工材料和设备。
地下室工程所需的材料包括混凝土、钢筋、砖石、防水材料等,施工设备包括挖掘机、起重机、搅拌机等,以确保施工过程的顺利进行。
二、地下室结构设计2.1地下室结构类型地下室工程的结构设计根据其用途和施工条件不同,可以分为承重结构地下室、局部承重结构地下室和无承重结构地下室等类型。
承重结构地下室通常用于地下车库、地下商场等需要大跨度空间的场所,局部承重结构地下室用于地下室内部的局部结构支撑,无承重结构地下室则用于一些辅助设施的建造。
2.2地下室布置设计地下室工程的布置设计是指地下室内部的功能布局和空间分区。
地下室的布置设计需要根据地下室的用途确定,包括布局设计、通风设计、照明设计等内容,以满足地下室的使用需求。
2.3地下室结构设计地下室工程的结构设计需要考虑地下室的承重能力、抗震性能、防水性能等因素。
地下室的结构设计包括地下室的梁柱墙板设计、地下室内部结构设计、地下室外部围护结构设计等内容,以确保地下室工程的安全性和稳定性。
三、地下室开挖3.1地下室开挖方式地下室工程的开挖方式通常有开挖法、顶进法、盖挖法等多种方式。
开挖法是指从地面向下逐层挖掘地下室的开挖方式,适用于地下室深度较浅的情况;顶进法是指从地下室底部向上逐层挖掘地下室的开挖方式,适用于地下室深度较深的情况;盖挖法是指在地下室顶部设置盖板,逐层向下挖掘地下室的开挖方式,适用于地下室深度较深且周围环境复杂的情况。

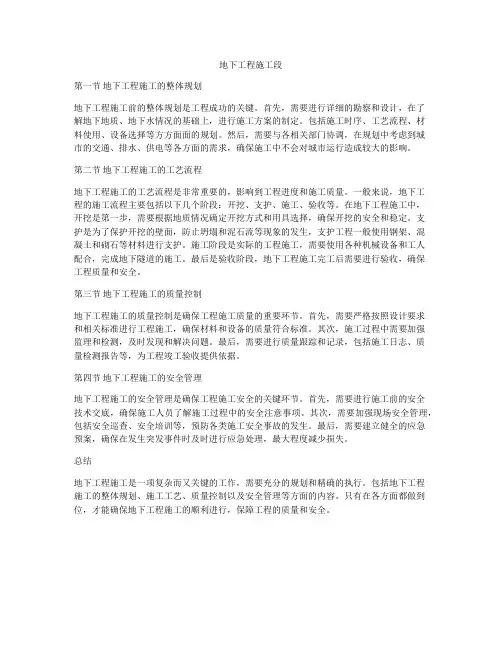

地下工程施工段第一节地下工程施工的整体规划地下工程施工前的整体规划是工程成功的关键。
首先,需要进行详细的勘察和设计,在了解地下地质、地下水情况的基础上,进行施工方案的制定。
包括施工时序、工艺流程、材料使用、设备选择等方方面面的规划。
然后,需要与各相关部门协调,在规划中考虑到城市的交通、排水、供电等各方面的需求,确保施工中不会对城市运行造成较大的影响。
第二节地下工程施工的工艺流程地下工程施工的工艺流程是非常重要的,影响到工程进度和施工质量。
一般来说,地下工程的施工流程主要包括以下几个阶段:开挖、支护、施工、验收等。
在地下工程施工中,开挖是第一步,需要根据地质情况确定开挖方式和用具选择,确保开挖的安全和稳定。
支护是为了保护开挖的壁面,防止坍塌和泥石流等现象的发生,支护工程一般使用钢架、混凝土和砌石等材料进行支护。
施工阶段是实际的工程施工,需要使用各种机械设备和工人配合,完成地下隧道的施工。
最后是验收阶段,地下工程施工完工后需要进行验收,确保工程质量和安全。
第三节地下工程施工的质量控制地下工程施工的质量控制是确保工程施工质量的重要环节。
首先,需要严格按照设计要求和相关标准进行工程施工,确保材料和设备的质量符合标准。
其次,施工过程中需要加强监理和检测,及时发现和解决问题。
最后,需要进行质量跟踪和记录,包括施工日志、质量检测报告等,为工程竣工验收提供依据。
第四节地下工程施工的安全管理地下工程施工的安全管理是确保工程施工安全的关键环节。
首先,需要进行施工前的安全技术交底,确保施工人员了解施工过程中的安全注意事项。
其次,需要加强现场安全管理,包括安全巡查、安全培训等,预防各类施工安全事故的发生。
最后,需要建立健全的应急预案,确保在发生突发事件时及时进行应急处理,最大程度减少损失。
总结地下工程施工是一项复杂而又关键的工作,需要充分的规划和精确的执行。
包括地下工程施工的整体规划、施工工艺、质量控制以及安全管理等方面的内容。
