提高建筑物室内标高和几何尺寸控制精度QC
- 格式:pdf
- 大小:315.35 KB
- 文档页数:8
qc建筑方案在现代建筑设计中,QC建筑方案(Quality Control)是一种非常重要的方法,用于确保建筑工程的质量和可靠性。
该方法将质量的概念整合到建筑设计的每个阶段,从而有效地提高了建筑项目的质量和效率。
QC建筑方案的核心目标是确保建筑物的设计、施工和使用过程中能够符合预期的质量要求。
这需要从项目初期开始,通过全面的规划和管理,结合合适的质量控制工具和技术,实施一系列的质量控制措施。
首先,在建筑方案设计阶段,QC方案要求设计团队确保设计方案符合相关的建筑标准和规范。
这可以通过进行建筑需求分析、制定详细的设计方案、模拟和评估建筑结构等方式来实现。
团队成员可以利用现代计算机辅助设计工具,如建模和仿真软件,来验证设计方案的可行性和稳定性。
此外,QC方案还鼓励团队进行与业主和承包商的沟通,以确保设计方案能够满足他们的需求和期望。
其次,在施工阶段,QC方案要求施工团队遵循严格的施工计划和方法,以确保施工过程的质量和安全。
施工团队应该根据设计方案和相关标准进行材料的选择、工艺的应用以及现场的管理。
他们还应该采取适当的措施来确保工程的施工质量,如合理使用检测设备、加强施工现场监督和培训工人等。
此外,施工团队还应密切与设计师和业主沟通,及时解决施工过程中出现的问题和变更。
最后,在建筑物的使用阶段,QC方案要求建筑物的维护和使用符合相关的标准和规范。
建设单位应确保设备和设施的正常运行和保养,遵守建筑物的使用规则和安全制度。
他们还应定期进行安全检查和维护工作,以确保建筑物的正常运行和寿命。
总之,QC建筑方案是一种重要的质量控制方法,可以确保建筑工程在设计、施工和使用过程中达到预期的质量要求。
当设计团队、施工团队和建设单位共同遵循QC方案的要求时,可以增加项目的成功率和效率,提高建筑物的质量和可靠性。
控制开间尺寸-创建无质量通病工程QC成果-Secret前言控制开间尺寸是建筑工程中一个非常重要的环节,开间尺寸的大小直接影响住宅的实用性质和舒适性质。
本文将分享在控制开间尺寸方面的一些方法和经验,并介绍相关的QC成果。
控制开间尺寸方法1. 制定标准为了保证开间尺寸的一致性和准确性,需要制定标准。
这些标准可以包括门洞宽度、窗户尺寸、房间面积等。
标准应当按照规范制定,以确保开间尺寸的准确性和一致性。
2. 选择合适的材料在选择建筑材料时,应考虑到不同材料的特点和优缺点,以选择最合适的材料。
建筑师在选择建材时,不仅需要考虑材料的美观性和耐久性,还要考虑价格因素。
3. 确定控制点和基准点为了确保开间尺寸的准确性,需要确定控制点和基准点。
这些点可以通过激光器或测量工具进行测量和标记。
4. 实施正确定位在开始建造之前,必须确保开间尺寸的正确定位。
这可以通过制定标准、选择合适的材料、确定控制点和基准点来实现。
同时,在进行正确定位时,需要严格遵守相应的技术规范和标准。
QC成果控制开间尺寸的成功需要全面参与和掌控整个项目的各个方面。
在项目的不同阶段,需要进行不同的QC工作。
在设计阶段,需要对设计方案进行审核和评估;在施工过程中,需要进行现场领导和质量检查;在竣工验收阶段,需要进行竣工验收和评估。
创建无质量通病工程QC成果制定标准是确保工程质量的重要步骤。
在建造过程中,需要不断地审核和检查项目的每个细节,以确保开间尺寸的准确性和一致性。
同时,需要为工程建立一个无质量通病QC成果,以便及时发现和解决问题。
Secret控制开间尺寸需要严格遵守技术规范和标准,在项目的不同阶段,需要积极参与和掌握整个项目的各个方面。
在实施过程中,应特别注意信息的保密,防止泄密。
同时,需要加强精细管理,确保工程质量的稳定和持久性。

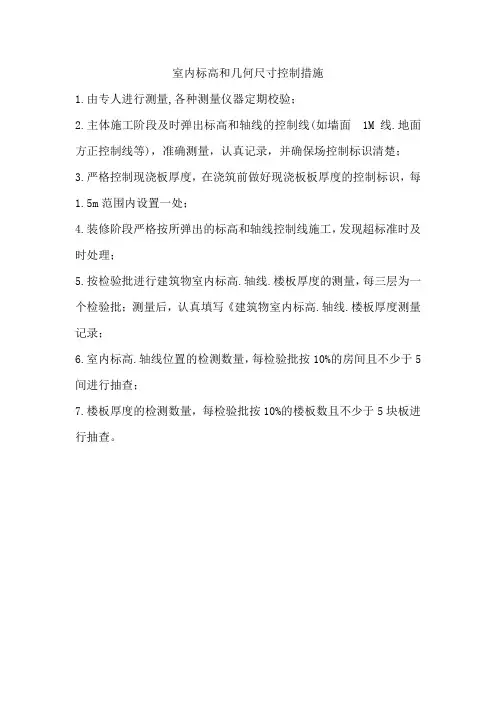

室内标高和几何尺寸控制措施
1.由专人进行测量,各种测量仪器定期校验;
2.主体施工阶段及时弹出标高和轴线的控制线(如墙面1M线.地面方正控制线等),准确测量,认真记录,并确保场控制标识清楚;
3.严格控制现浇板厚度,在浇筑前做好现浇板板厚度的控制标识,每1.5m范围内设置一处;
4.装修阶段严格按所弹出的标高和轴线控制线施工,发现超标准时及时处理;
5.按检验批进行建筑物室内标高.轴线.楼板厚度的测量,每三层为一个检验批;测量后,认真填写《建筑物室内标高.轴线.楼板厚度测量记录;
6.室内标高.轴线位置的检测数量,每检验批按10%的房间且不少于5间进行抽查;
7.楼板厚度的检测数量,每检验批按10%的楼板数且不少于5块板进行抽查。

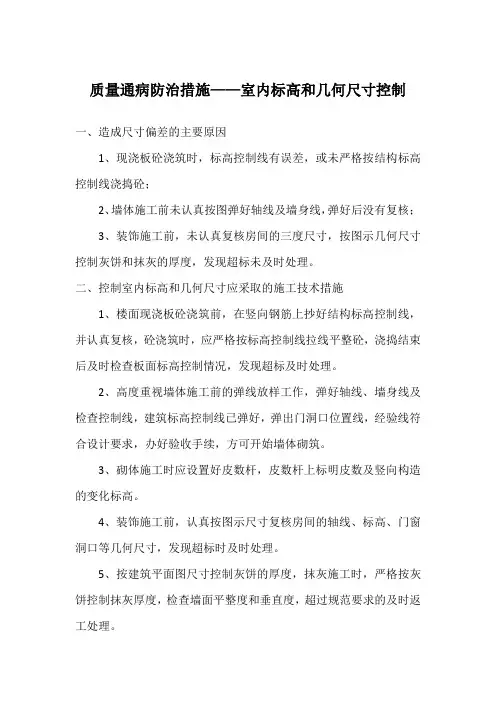

质量通病防治措施——室内标高和几何尺寸控制
一、造成尺寸偏差的主要原因
1、现浇板砼浇筑时,标高控制线有误差,或未严格按结构标高控制线浇捣砼;
2、墙体施工前未认真按图弹好轴线及墙身线,弹好后没有复核;
3、装饰施工前,未认真复核房间的三度尺寸,按图示几何尺寸控制灰饼和抹灰的厚度,发现超标未及时处理。
二、控制室内标高和几何尺寸应采取的施工技术措施
1、楼面现浇板砼浇筑前,在竖向钢筋上抄好结构标高控制线,并认真复核,砼浇筑时,应严格按标高控制线拉线平整砼,浇捣结束后及时检查板面标高控制情况,发现超标及时处理。
2、高度重视墙体施工前的弹线放样工作,弹好轴线、墙身线及检查控制线,建筑标高控制线已弹好,弹出门洞口位置线,经验线符合设计要求,办好验收手续,方可开始墙体砌筑。
3、砌体施工时应设置好皮数杆,皮数杆上标明皮数及竖向构造的变化标高。
4、装饰施工前,认真按图示尺寸复核房间的轴线、标高、门窗洞口等几何尺寸,发现超标时及时处理。
5、按建筑平面图尺寸控制灰饼的厚度,抹灰施工时,严格按灰饼控制抹灰厚度,检查墙面平整度和垂直度,超过规范要求的及时返工处理。
6、室内尺寸允许偏差如下:
(1)净高:±18mm。
(2)室内方正与垂直线偏差小于0.3%,且小于15mm。
(3)楼面水平度:5mm/2m。
*****QC小组成果材料提高天津**新城围海造地工程施工测量精度小组所在单位:****航道局有限公司小组名称:*****天津**新城围海造地工程项目经理部测量QC小组提高天津**新城围海造地工程施工测量精度1、工程概况天津**旅游区**新城围海造陆项目造陆区一期围堤、吹填及软基处理工程中,监理业主提供的测量控制网点图形分布呈南北走向,且分布情况近似于一条南北直线,图形强度差。
而施工区在测量控制网点的东侧,最远端离控制点的直线距离近4km。
在前期勘察过程中发现,临近施工区的兄弟单位在验收的时候没有通过验收,结果发现是高程差了30cm左右,后来分析原因是他们的测量人员做控制测量时只是在业主提供的控制点上做点校正,且采集数据时间仅为15s。
2、QC小组简介本项目QC小组于2010年3月15日成立,小组注册号为2010—03。
小组成员共5人,平均年龄26岁,均具有大学本科文化程度。
小组成员均受过全面质量管理教育。
小组活动13次,活动时间累计78小时。
于2010年6月25日结束。
小组成员情况见表1。
表1 QC小组成员情况表3、选题理由公司这几年的业务中围海造地工程占据了相当大的份额,而随着GPS技术的不断发展,围海造地工程的施工测量中也大量的引入先进的GPS—RTK技术。
RTK 技术的广泛应用,对测量人员的专业技能有了新的要求,而公司有GPS—RTK控制测量经验的测量人员不足。
在大面积的陆域测量工作中,高程测量是一项经常性的工作,在以往的工程中,大部分使用的是RTK做平面控制,而高程控制要结合水准仪来实施,这样就没有充分发挥RTK的施工测量效率。
为了充分发挥RTK在围海造陆工程中平面和高程控制施工测量的要求,使工程质量得到保障,确保围堰工程、吹填工程以及软基处理工程的施工偏差满足规范要求,同时也为解决项目测量人员前期工程施工控制测量工作经验不足,为此项目部成立了以《提高天津**新城围海造地工程施工测量精度》为题的QC活动小组,并展开活动。
提高高层建筑的测量精度小组名称:青岛百脑汇资讯广场项目部QC小组成立时间:20XX/06/15发布人:单联德一、工程概况位二、平面布置图三、小组概况小组名称:青岛百脑汇资讯广场项目部QC小组成立时间:20XX.06.15—20XX.8. 20XX组类型:现场攻关型活动时间:65天小组成员一览表:序号姓名职务职称年龄学历分工1张延东项目经理工程师33本科组长2刘志生公司质量处处长工程师33本科副组长3单联德项目总工工程师32本科组员4宋吉东施工员助工28本科组员四、选题理由12、小组于6月16日选取地下三层7个井筒作为检查对象,按照《混凝土工程施工质量验收规范》(GB5020XX20XX)共检查 157点,允许偏差项目的合格率80.25%,将检查中的不良点统计如下表:通过对以上检查结果分析,在实际测量放线中测量员基本花费一天时间用于标高传递和控制线引测,并且测量结果达不到规范要求.依照这样的放线效率势必影响工程进度,项目部提出仅用半天时间完成放线工作,且要求精度达到1mm.六、原因分析第一步:查找影响因素:2、井筒垂直度要因分析对策表:八、对策实施根据以上制定的对策,项目部落实到人按期完成,具体实施如下:实施一:项目部购买一台DZJ3型激光垂准仪,用于轴线控制点的投测.首先将激光垂准仪安置在首层已做好的控制点上,对中整平后,仪器发射激光束,穿过楼板预留洞而直射到激光接收靶上,激光垂准仪操作人员转动仪器,使激光点在接收靶上形成圆圈,上面操作接收靶人员见光后移动接收靶,使靶交点与圆圈中点重合,此时固定靶位,接收靶中心即控制点位置.轴线投测时,测量人员互相之间用对讲机进行联络.激光接收靶由300×300×5mm厚有机玻璃制作而成,接收靶上由不同半径的同心圆及正交坐标线组成.激光垂准仪使用使使测量放线更加简洁快速,节省了劳动力.测量放线前由测量员张宗有对操作人员进行培训,熟悉操作规程.实施二:(1)每次测量前由测量员刘兆杰、高配勤对楼层上的控制线及基准点进行复核,确保其准确无误,以后每隔两个星期对基点复核一次;(2)根据施工现场的环境,选择视线开阔,施工时不受影响的地方布设控制点,控制点布设完成后做好现场保护工作;(3)根据施工进度的要求,调整放线时间,选择最佳放线时间;(4)测量时尽量减少天气影响,遇到大风或雨天停止放线. 实施三:项目技术员针对电梯井筒多、施工难度大等特点制定专项施工方案,并对操作班组进行详细技术交底,同时建立奖罚制度,加强过程控制.施工前由测量员刘兆杰负责用垂准仪将控制点投测到作业层,施工过程中施工员宋吉东负责检查垂直度和轴线.九、检查与效果通过QC小组成员的共同努力,取得了很好的效果,测量放线半天完成,轴线、垂直度偏差均满足要求.选取地下一层12个井筒作为检查对象,按照《混凝土工程施工质量验收规范》(GB5020XX20XX)共检查 103点,允许偏差项目的合格率91.0%,将检查中的不良点统计如下表:检查结论:1、通过检查井筒垂直度及测量误差已达到预期目标,垂直度误差控制在±1mm,测量放线由原来一天提高到半天完成.2、测量放线精度高,垂直度、轴线位移等合格率均达到要求.3、全站仪和激光垂准仪的使用,推进了项目新技术的应用,在工程的测量放线中,内业计算就在电脑上完成,快速准确.十、巩固措施和标准化管理1、总结上述的工作经验,整理后制定适合本工程的测量放线作业指导书,形成文件,用于指导本工程后续测量工作.2、通过QC小组活动提高垂直度精度,缩短了放线时间.在主体1层施工中,轴线、垂直度精度达到1mm,测量放线半天完成,保证了工程的质量和进度.3、QC小组根据现场施工测量经验,及时整理编写了《提高高层建筑的测量精度》的作业指导书.十一、总结及下一步打算本次活动结束后,小组全体成员进行了总结,交流活动心得.通过PDCA循环,有效解决了高层建筑轴线及垂直度控制难的问题,提高了测量的精度和速度,同时也提高了项目全体成员的质量意识,保证了工程的施工质量.在下一步施工中我们将把“提高金属幕墙施工质量”作为新的课题进行探讨.。
提高高层建筑的测量精度QC 在当今城市建设的快速发展中,高层建筑如雨后春笋般不断涌现。
而在高层建筑的施工过程中,测量精度的控制至关重要。
精确的测量不仅是确保建筑结构安全和稳定性的关键,也是保证建筑外观和使用功能符合设计要求的重要前提。
然而,由于高层建筑自身的复杂性和特殊性,测量工作面临着诸多挑战,如何提高测量精度成为了一个亟待解决的问题。
一、高层建筑测量工作的特点与难点高层建筑的测量工作具有以下显著特点和难点:1、高度较高随着建筑高度的增加,测量距离变长,测量误差的累积也随之增大。
同时,高空的风力、温度等环境因素对测量仪器和测量人员的操作都会产生不利影响。
2、结构复杂高层建筑通常具有复杂的结构形式,如异形柱、转换层、悬挑结构等,这增加了测量点的布设和测量数据的处理难度。
3、施工干扰大施工现场的各种施工活动,如塔吊的运行、混凝土的浇筑、脚手架的搭建等,都会对测量工作造成干扰,影响测量的准确性和及时性。
4、基准传递困难在高层建筑施工中,需要将底层的测量基准准确地传递到上部楼层,由于距离远、通视条件差等原因,基准传递的难度较大。
二、影响高层建筑测量精度的因素1、测量仪器的精度和性能测量仪器的精度和稳定性直接影响测量结果的准确性。
如果仪器存在误差或者老化、损坏等问题,将导致测量数据的偏差。
2、测量人员的技术水平和操作规范测量人员的专业素养和操作技能对测量精度起着关键作用。
如果测量人员操作不熟练、读数不准确或者不遵守测量规范,就会产生人为误差。
3、测量环境的影响如前文所述,高空的风力、温度、湿度等环境因素会影响测量仪器的性能和测量人员的操作,从而导致测量误差。
4、测量方案的合理性测量方案的设计是否科学、合理,测量点的布设是否恰当,测量方法的选择是否正确,都会影响测量精度。
三、提高高层建筑测量精度的措施1、选用高精度、高性能的测量仪器选择符合工程精度要求的测量仪器,并定期对仪器进行检定和校准,确保仪器的精度和性能处于良好状态。

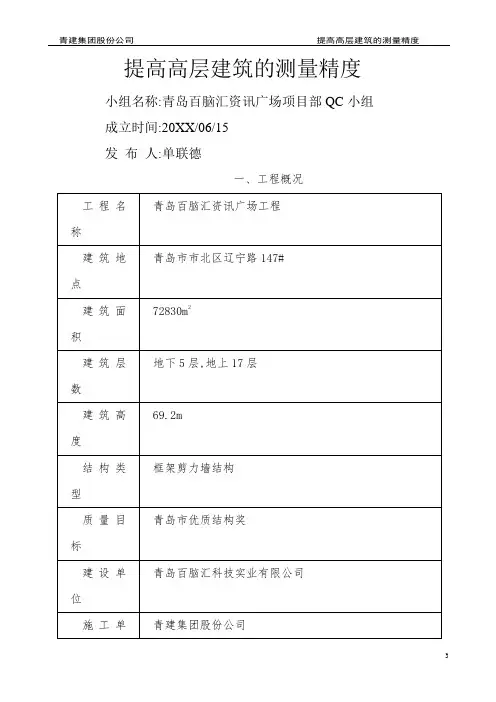

室内标高和几何尺寸控制Q C活动一、工程概况***工程,建设单位为***,设计单位为***,监理单位为***,施工单位为***。
本工程位于***,建筑面积44119.42㎡,砖混结构/六层+阁楼。
本工程于2009年12月18日开工,2010年12月28日土建工程完工。
该工程的质量目标为昆山市“琼花杯”优质工程。
公司要求在工程的各细部加以精工细筑,确保每个检验批全部达到规范要求。
二、QC小组概况1、小组概况表制表人:时间:2010-1-182、小组成员情况表制表人:时间:2010-1-18三、选题理由理由一公司质量方针的需要:诚信守约,建造精品工程;以人为本,满足顾客要求;精益求精,以质量求生存;不断改进,以管理求发展。
理由二公司质量目标的需要:工程一次交验合格率100%;增强顾客满意程度,顾客满意度达95%以上;争创优质工程。
理由三综合经济效益的需要:本工程质量目标为昆山市“琼花杯”优质工程;住宅工程空间尺寸控制的精确性关系到开发商、住户、施工单位最为切身的利益;为了消除施工项目常见质量通病,提高工程整体质量,顺利实现工程目标,并为今后的项目施工及日后的工作做好总结。
四、现状调查为了提高住宅空间尺寸的精确性,QC小组成立后立即开展调查统计活动,并对我公司近期施工的同类工程质量进行了调查分析,发现问题主要集中体现在室内净高、开间、进深的偏差上。
本次调查共计抽查300点,具体调查统计数据如下调查数据统计表制表人:时间:2010-1-20(二)目标确定和可行性论证1、目标值确定:结合实际,经QC小组讨论以后,设定本工程室内空间尺寸在允许范围内偏差合格率需达到95%。
目标设定柱状图70%73%76%79%82%85%88%91%94%97%100%活动前目标值制表人: 时间:2010-1-222、目标可行性论证制表人:时间:2010-1-26(三)、找出主要质量问题通过现状调查,将收集到的数据进行了整理、分析,并制成了统计表。
