XXX有限公司企业标准Q/YNXNY- -2015XXXXXX光伏电站设备定期试验和轮换制度2015-12- 发布 2015-12- 实施XXX有限公司发布目录前言 (2)1.编制目的和适用范围 (3)2 引用制度 (3)3 管理职责 (3)4 管理内容与要求 (4)4.1 管理要求 (4)4.2 管理内容 (4)5 检查与考核 (5)6.附则 (5)前言根据XXX有限公司安全生产工作实际需要,为规范XXXXXX光伏电站(以下简称“电站”)设备定期试验和轮换标准化管理,确保电气设备定期试验和轮换得到有效控制,根据电站实际,特制定本标准。
本标准编制依据为:国家及电力工业的相关规程、法规;本标准由安全生产技术部提出并归口管理。
本标准起草部门:XXXXXX光伏电站生产准备组。
本标准起草人:本标准审核人:本标准批准人:下列人员应通晓本标准站长副站长值班长值班员本标准于2015年12月XX日首次发布XXXXXX光伏电站设备定期试验和轮换制度1.编制目的和适用范围1.1 XXXXXX新能源有限公司(以下简称公司)为规范设备定期试验轮换工作,掌握备用设备健康状况,及时发现备用设备异常,避免设备隐患可能造成的影响,确保设备安全运行,特制定本制度。
1.2 本制度适用于公司下属光伏电站的设备定期试验轮换管理。
2 引用制度2.1 《电业安全工作规程》(发电厂和变电站电气部分)(GB26860-2011);2.2 《防止电力生产重大事故的二十五项重点要求》;2.3 《光伏发电厂运行规程》(DL/T666-1999 );2.4 《发电企业安全生产标准化规范及达标评级制度》(国家电力监管委员会 );3 管理职责3.1 电站(场)是设备定期试验轮换管理的责任主体,负责严格执行本制度,按照管理内容和要求做好设备定期维护试验工作,掌握备用设备健康状况,及时发现备用设备异常,排除设备备用中的隐患,确保设备安全运行。
3.2 发电运行部是设备定期试验轮换管理组织者,负责对各电站(场)的设备定期试验轮换情况进行监督、检查。
光伏场站年度工作计划表一、项目背景及目标光伏场站是指以太阳能光伏发电技术为主要手段,将太阳光能直接转换为电能的现代化电力发电设施。
本次光伏场站年度工作计划的目标是充分发挥光伏发电的优势,提高发电效率,降低发电成本,增加可再生能源在电力供应中的比重,推动清洁能源发展,实现可持续发展的目标。
二、工作任务及计划1. 场站选址1.1. 通过综合考虑地理条件、气象条件、电网接入条件等因素,确定适合光伏场站建设的选址。
1.2. 完善选址方案,包括土地征用、环境评估、审批手续等工作。
1.3. 落实选址方案,确保场站建设的顺利进行。
2. 设备采购与安装2.1. 根据场站规模和发电需求,确定光伏组件、逆变器、支架等设备的采购方案。
2.2. 进行设备供应商的评估和选择,签订采购合同。
2.3. 安排设备的运输和安装工作,确保设备的按时、按质安装到位。
3. 运维管理3.1. 组织编制场站运维管理制度,明确各项工作的职责、流程和标准。
3.2. 建立运维团队,培训和岗位分工。
3.3. 定期开展设备巡检、清洁和维护,及时处理故障和问题。
3.4. 统计和分析设备运行情况,优化运维策略,提高发电效率和可靠性。
4. 安全管理4.1. 完善光伏场站的安全管理制度,加强现场安全教育和培训。
4.2. 设立安全保卫部门,组织实施安全巡查和防范工作。
4.3. 配备必要的安全设备和器材,确保场站的安全运行。
5. 数据监测与分析5.1. 安装数据采集系统,实时监测发电量、发电效率、设备运行状态等数据。
5.2. 进行数据分析,找出发电效率低下、设备故障等问题的原因,并及时采取措施进行改进。
5.3. 编制月度、季度和年度数据报告,为管理决策提供数据支持。
6. 社会效益评估6.1. 定期开展社会效益评估,分析场站对环境、经济、社会等方面的影响。
6.2. 推动清洁能源发展,加大宣传力度,提高光伏发电的社会认知度和接受度。
7. 制度建设和改进7.1. 不断完善光伏场站的管理制度,根据实际情况进行修订和改进。
2023年落实计划统计表
一、项目计划
1.1 明确项目目标与范围
1.2 制定项目时间表和里程碑
1.3 分配项目任务和责任
二、进度管理
2.1 监控项目进度
2.2 调整进度计划
2.3 定期汇报进度
三、资源分配
3.1 人力资源分配
3.2 物力资源分配
3.3 资金资源分配
四、风险管理
4.1 识别项目风险
4.2 分析风险影响与概率
4.3 制定风险应对措施
五、质量控制
5.1 设定质量标准与目标
5.2 进行质量检查与监控
5.3 处理质量问题和改进
六、协调与沟通
6.1 项目团队内部沟通机制
6.2 与外部利益相关者的沟通
6.3 定期召开项目会议
七、持续改进
7.1 项目过程中的反馈与建议收集
7.2 对项目流程和方法的改进
7.3 学习与成长:经验教训总结与分享
八、文档管理
8.1 项目文档的分类与归档
8.2 文档更新与版本控制
8.3 项目文档的保密与安全措施。

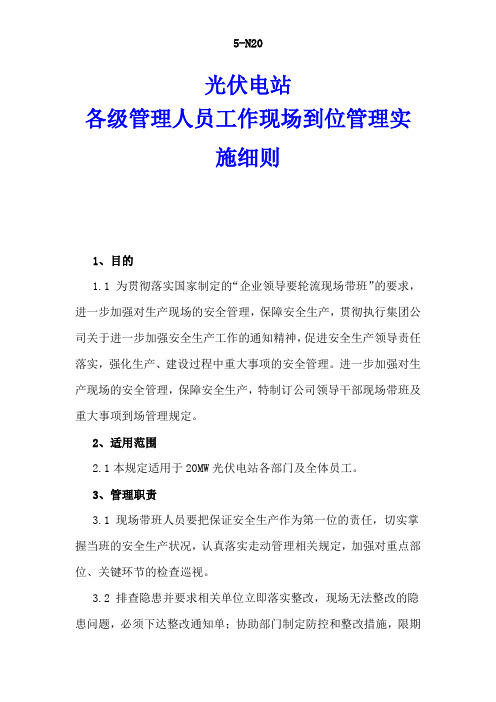

光伏电站各级管理人员工作现场到位管理实施细则1、目的1.1 为贯彻落实国家制定的“企业领导要轮流现场带班”的要求,进一步加强对生产现场的安全管理,保障安全生产,贯彻执行集团公司关于进一步加强安全生产工作的通知精神,促进安全生产领导责任落实,强化生产、建设过程中重大事项的安全管理。
进一步加强对生产现场的安全管理,保障安全生产,特制订公司领导干部现场带班及重大事项到场管理规定。
2、适用范围2.1本规定适用于20MW光伏电站各部门及全体员工。
3、管理职责3.1 现场带班人员要把保证安全生产作为第一位的责任,切实掌握当班的安全生产状况,认真落实走动管理相关规定,加强对重点部位、关键环节的检查巡视。
3.2 排查隐患并要求相关单位立即落实整改,现场无法整改的隐患问题,必须下达整改通知单;协助部门制定防控和整改措施,限期整改并按期复查验收;发现较大隐患立即停止生产并报生产部研究处理。
3.3 严格落实制止“三违”相关规定,及时制止违章违纪行为,在现场发现违章问题,立即纠错并按规定给予处罚。
严禁违章指挥。
3.4 解决生产中的突发问题;现场无法解决处理的,立即报生产部,严禁违法违规组织生产。
3.5 现场发生危及职工生命安全的重大隐患和严重问题时,带班人员要立即组织采取停产、撤人、排除隐患等紧急处置措施,并及时向分公司主要领导、生产部报告。
3.6 现场带班人员要高度重视,认真履行带班职责,严格执行《现场带班人员安排表》(附表1)规定,减少外出,深入现场靠前指挥,切实把安全生产工作的各项任务落到实处。
3.7 现场带班人员有特殊情况必须请假,并通知厂部,由厂部另行安排人员替班。
3.8 现场带班人员必须严格劳保穿戴,不准着便装进入生产现场。
3.9 现场带班人员要认真记录填写现场带班巡检记录表(附表2),并由部门现场负责人签字。
4、带班要求4.1 电站每周必须保证有一位负责人在现场带班。
4.2 带班领导干部必须在电站区域进行值守,手机保持24小时开机。
项目公司各场站存在的主要问题及整改措施通过对公司已开展的电力生产检查、竣工验收及分公司自查等情况的梳理分析,项目公司各场站存在的主要问题及整改措施如下:一、玛丽风电场1.设备交接试验报告、安装验收记录等相关资料未移交;竣工图纸不全;缺少隐蔽工程验收记录。
2.风机偏航刹车磨损严重,粉末较多。
要求加强巡视检查并定期更换,必要时联系厂家处理。
3.山东泰山箱变存在批次缺陷,高压负荷开关底座支撑结构件焊接质量差,开关在操作后下沉移位,导致断口发热、开关烧毁。
要求联系厂家尽快更换。
4.主变爬梯、设备区构架爬梯未加锁。
5.主变中性点电阻柜外壳接地不可靠;事故油池内有积水;有载分接开关本体操作箱未加装挂锁;压力释放阀未加装防雨罩。
6. GIS汇控箱、箱变内部分位置未进行防火封堵。
7.设备区电缆沟内有积水,应加强电缆沟盖板的密封。
8.断路器交接试验报告中缺少分、合闸线圈电阻试验数据;SF6气体交接试验报告中缺少纯度测试数据,缺少SF6气体送检试验报告。
9.继电保护室内压板未进行双重命名;继电保护室、高压配电室、户外端子箱及控制柜二次空开未进行双重命名。
10.现场主变本体电流互感器二次绕组未做到在开关场地端子箱独立一点接地;现场保护电流接地不符合要求。
要求根据《国家电网公司十八项反事故措施》进行整改。
11.继电保护室保护屏柜、35kV配电室、SVG室、户外端子线及机构箱二次电缆备用线芯缺少绝缘防护措施。
12.线路保护A套装置电源与控制电源混接。
保护装置电源及控制电源应相互独立。
13.直流屏柜内直流电缆无屏蔽层接地点。
根据《国家能源局25项防事故措施要求》,要求直接接入微机继电保护装置的所有二次电缆应使用屏蔽电缆,电缆屏蔽层应在两端可靠接地。
14. SVG室控制屏二次电缆缺少电缆信息标识挂牌。
继保室部分通信设备缺少线路标识。
15.部分箱变低压侧母排凝露较严重。
16.部分风机内部灭火器损坏、压力不足,塔筒、机舱照明及应急灯损坏。
监理基本用表(资料性附录)A.1 使用说明A.1.1 光伏发电场建设工程监理基本用表,是根据《建设工程监理规范》GB50319、相关技术标准的规定,突出光伏发电场工程专业特点编制的。
A.1.2质量验收记录表格的内容应结合工程设计结构形式的特点进行认真策划,如:基础、房屋建筑等,应执行相应的行业标准系列。
A.1.3本标准列出的光伏发电场建设工程监理基本用表,分四大类,共32种173个表式:1提供施工单位用表, 13种154个表式。
2监理单位用表,13种13个表式。
3设计单位用表,5种5个表式。
4、通用表,1个表式。
A.1.4表格填写应符合下列规定:1 盖章:除项目管理实施规划(施工组织设计)、安全文明施工策划、工程创优实施细则等特别要求盖法人单位章外,其他盖章处,一律盖项目部/项目监理机构的印章,印章应按规定进行备案。
2填写方式:除审查意见、姓名和日期采用手写方式外,其他内容采用打印方式。
签署姓名和日期时,必须填写完整,不允许填写简称。
3监理审查意见必须表达审查程序,审查依据和审查结论,语言要简洁、清楚,技术术语要规范、准确。
4 当表格中列示的标准规定值低于本工程设计要求值时,应采纳设计要求值。
A.1.5 暂用 SHYGF表示尚义光伏A类表表式(承包单位用表) SHYGF-A1-01工程开工报审表SHYGF -A1-02工程复工申请表SHYGF -A1-03暂停施工申请单SHYGF -A2-01承包单位资质报审表SHYGF -A2-02分包单位资质报审表SHYGF -A2-03主要材料/构配件/设备供应商资质报审表SHYGF -A2-04试验(检测)单位资质报审表SHYGF -A2-05施工人员资质报审表SHYGF -A3-01项目管理实施规划报审表SHYGF -A3-02管理体系报审表SHYGF -A3-03安全文明施工策划报审表SHYGF -A3-04工程施工创优实施细则报审表SHYGF -A3-05应急预案报审表SHYGF -A3-06工程质量验收及评定项目划分报审表SHYGF -A3-07施工技术文件报审表SHYGF -A3-08特殊施工技术方案(措施)报审表SHYGF -A3-09施工(调试)进度计划/调整计划报审表SHYGF -A4-01主要测量计量器具/试验设备检验报审表SHYGF -A4-02主要施工机械/工器具安全用具报审表SHYGF -A4-03大中型施工机械进场出场报审表SHYGF -A4-04起重设备/船舶起重机拆装报审表SHYGF -A4-05起重设备/船舶起重机验收核查表SHYGF -A5-01工程材料/构配件/设备进场报审表SHYGF -A5-02主要设备开箱申请表SHYGF -A5-03设备/材料/构配件缺陷通知单SHYGF -A5-04设备/材料/构配件缺陷处理报验单SHYGF -A6-01工程变更申请表SHYGF -A6-02工程临时延期/最终延期申请表SHYGF -A7-01工程预付款支付申请表SHYGF -A7-02工程进度款支付申请表SHYGF -A7-03安全防护及文明施工措施费用支付申请表SHYGF -A7-04工程项目及工程量签证表SHYGF -A7-05费用索赔申请表SHYGF -A8-01定位/线路复测/控制网测量报审表SHYGF -A8-02道路施工放线报验申请表SHYGF -A8-03混凝土浇筑申请单(批准后为浇筑令)SHYGF -A8-04试品/试件试验报告报审表SHYGF -A8-05调试报告报审表SHYGF -A8-06设计变更执行报验申请表SHYGF -A8-07工程质量中间验收申请表SHYGF -A8-08 中间交付验收交接表SHYGF -A8-09检验批质量验收申请表SHYGF -A8-10分项工程质量验收申请表SHYGF -A8-11分部(子分部)工程质量验收申请表SHYGF -A8-12单位(子单位)工程质量报审表SHYGF -A8-13单位工程竣工初步验收申请表SHYGF -A8-14单位工程竣工验收申请表SHYGF -A9-01监理工程师通知回复单SHYGF -A9-02 报审表(通用)SHYGF -A9-03设备(系统)代保管协议书SHYGF -A10-01工程安全质量事故报告表SHYGF -A10-02工程安全质量事故处理方案报审表SHYGF -A10-03工程安全/质量事故处理结果报验表SHYGF -A11-01水泥见证取样委托试验单SHYGF -A11-02砂子见证取样委托试验单SHYGF -A11-03碎(卵)石见证取样委托试验单SHYGF -A11-04粉煤灰见证取样委托试验单SHYGF -A11-05砖(砌块)见证取样委托试验单SHYGF -A11-06钢筋(材)见证取样委托试验单SHYGF -A11-07钢筋焊接见证取样委托试验单SHYGF -A11-08钢筋机械连接见证取样委托试验单SHYGF -A11-09土壤击实试验见证取样委托单SHYGF -A11-10回填土密实度见证取样委托试验单SHYGF -A11-11混凝土性能见证取样委托试验单SHYGF -A11-12砂浆抗压强度见证取样委托试验单SHYGF -A11-13外加剂见证取样委托试验单SHYGF -A11-14混凝土膨胀剂见证取样委托试验单SHYGF -A11-15砂浆、混凝土防水剂见证取样委托试验单 SHYGF -A11-16水泥基灌浆材料见证取样委托试验单SHYGF -A11-17弹塑性体改性沥青防水卷材见证取样委托试验单SHYGF -A11-18聚氨酯防水涂料见证取样委托试验单SHYGF -A11-19沥青见证取样委托试验单SHYGF -A11-20外窗(门)气水密、抗风压性能见证取样委托检测单SHYGF -A11-21结构实体钢筋保护层厚度检测见证委托单SHYGF -A11-22混凝土构件静载检测见证委托单SHYGF -A11-23钻芯法检测混凝土强度见证委托单SHYGF -A11-24混凝土回弹法强度鉴定见证委托单SHYGF -A11-25混凝土结构后锚固强度检测见证委托单XSHYGF -A11-26贯入法检测砂浆抗压强度见证委托单SHYGF -A11-27饰面砖粘结强度检测见证委托单SHYGF -A11-28见证取样委托试验单(通用)SHYGF -A11-29混凝土配合比委托单SHYGF -A11-30砂浆配合比委托单SHYGF -A12-01隐蔽工程验收记录(地基验槽)SHYGF -A12-02隐蔽工程验收记录(地下混凝土结构)SHYGF -A12-03隐蔽工程验收记录(防水、防腐工程)SHYGF -A12-04隐蔽工程验收记录(钢筋工程)SHYGF -A12-05隐蔽工程验收记录(混凝土结构施工缝)SHYGF -A12-06隐蔽工程验收记录(屋面工程)SHYGF -A12-07隐蔽工程验收记录(直埋电缆敷设工程)SHYGF -A12-08隐蔽工程验收记录(通用)SHYGF -A12-09工程埋件、埋管、螺栓隐蔽会签单SHYGF -A13-01 分项建筑工程质量验收记录SHYGF -A13-02 分项安装工程质量检验评定表SHYGF -A13-03 分部(子分部)建筑工程质量验收记录SHYGF -A13-04 分部(子分部)安装工程质量验收评定表SHYGF -A13-05单位(子单位)建筑工程质量竣工验收记录SHYGF -A13-06单位(子单位)建筑工程质量控制资料核查记录SHYGF -A13-07单位(子单位)建筑工程安全和功能检验资料核查及主要功能抽查记录 SHYGF -A13-08单位(子单位)工程建筑物观感质量检查记录SHYGF -A13-09单位(子单位)建筑工程质量等级评定记录SHYGF -A13-10单位工程安装质量验收评定表SHYGF -A13-11单位工程安装质量控制资料核查记录SHYGF -A13-12单位(子单位)工程构筑物观感质量检查记录SHYGF -A13-13施工现场质量管理检查记录SHYGF -A13-14检验批工程质量验收记录(通用)SHYGF -A13-15钢结构平台制作安装质量验收记录SHYGF -A13-16定位放线测量质量验收记录SHYGF -A13-17土方开挖工程质量验收记录SHYGF -A13-18土方回填工程质量验收记录SHYGF -A13-19锚杆及土钉墙支护工程质量验收记录SHYGF -A13-20强夯地基工程质量验收记录SHYGF -A13-21振冲地基工程质量验收记录SHYGF -A13-22静力压桩工程质量验收记录SHYGF -A13-23先张法预应力管桩工程质量验收记录SHYGF -A13-24模板安装工程质量验收记录SHYGF -A13-25模板拆除工程检验批质量验收记录SHYGF -A13-26钢筋加工工程质量验收记录SHYGF -A13-27钢筋安装工程质量验收记录SHYGF -A13-28现浇混凝土施工质量验收记录SHYGF -A13-29防腐工程施工质量验收记录SHYGF -A13-30填方路基质量验收记录SHYGF -A13-31水泥混凝土路面质量验收记录SHYGF -A13-32无配筋砌体工程质量验收记录SHYGF -A13-33填充墙砌体工程质量验收记录SHYGF -A13-34一般抹灰工程质量验收记录SHYGF -A13-35饰面砖粘贴质量验收记录SHYGF -A13-36屋面找平层质量验收记录SHYGF -A13-37屋面保温层质量验收记录SHYGF -A13-38屋面卷材防水层质量验收记录SHYGF -A13-39卷材防水层质量验收记录SHYGF -A13-40水泥砂浆面层质量验收记录SHYGF -A13-41室内消火栓系统安装质量验收记录SHYGF -A13-42室内给水管道及配件安装质量验收记录 SHYGF -A13-43室内排水管道及配件安装质量验收记录 SHYGF -A13-44金属风管与配件制作质量验收记录SHYGF -A13-45通风机安装质量验收记录SHYGF -A13-46通风与空调工程系统调试质量验收记录 SHYGF -A13-47动力、照明配电箱(盘)安装质量验收记录SHYGF -A13-48建筑物照明通电试运行质量验收记录SHYGF -A13-49建筑物等电位联结安装质量验收记录SHYGF -A13-50防雷引下线质量验收记录SHYGF -A13-51接地装置施工质量验收记录SHYGF -A13-52设备支架安装工程质量验收记录SHYGF -A13-53钢筋混凝土架构安装质量验收记录SHYGF -A13-54钢架构安装质量验收记录SHYGF -A13-55设备基础二次灌浆工程质量验收记录SHYGF -A13-56避雷针组装工程质量验收记录SHYGF -A13-57避雷针安装工程质量验收记录SHYGF -A13-58手车式高压开关柜安装质量检查记录SHYGF -A13-59箱式变压器安装质量验收记录SHYGF -A13-60高压电缆附件安装质量验收记录SHYGF -A13-61混凝土工程浇筑施工记录SHYGF -A13-62沉降观测记录B类表表式(监理单位用表) SHYGF -B1监理工程师通知单SHYGF -B2工程暂停令SHYGF -B3监理工作联系单SHYGF -B4工程临时/最终延期审批表SHYGF -B5工程进度一级网络计划报审表SHYGF -B6设计文件图纸会检意见及回复单SHYGF -B7监理文件报审表SHYGF -B8监理规划交底记录SHYGF -B9监理安全质量交底记录SHYGF -B10工程监理费付款报审表SHYGF -B11会议纪要SHYGF -B12旁站监理记录SHYGF -B13平行检验记录C类表表式(设计单位用表) SHYGF -C1工程项目设计计划报审表SHYGF -C2施工图交付进度计划报审表SHYGF -C3工程项目设计图纸报检表SHYGF -C4设计变更通知单报检表SHYGF -C5设计变更通知单汇总报检表D类表表式(各单位通用表式) SHYGF -D1工作联系单工程变更联络单会议纪要会议纪要(续表)现场签证统计台账安全考核通知单质量考核通知单工程开工报审表本表一式份,由承包单位填报,建设管理单位存份,项目监理机构存1份,承包单位存份。
规章制度控制表国家电投集团山西新能源有限公司岗位管理办法1 目的为规范国家电投集团山西新能源有限公司(以下称“公司”)员工岗位管理,提高员工工作积极性,推动员工与企业共同发展,形成层次合理、运转高效的组织结构,制定本办法。
2 适用范围本办法适用于机关本部、各项目部及风光场站在册劳动合同制员工。
3 基本原则3.1 按需设岗、权责相符。
3.2 层次合理、管理顺畅。
3.3 强化激励、动态管理。
3.4 公开公平、竞争择优。
4 职责分工综合管理部是公司岗位管理的归口部门,负责提出公司岗位设置建议方案,制订岗位职责及任职条件,负责员工考评和职级管理。
各职能部门、所属单位负责制定本部门各岗位说明书,配合综合管理部完成本部门岗位管理工作。
5 岗位设置根据集团公司及华北分公司相关要求,结合公司实际,在定员范围内设置岗位。
详见附件1.6 职级职数设置6.1职能部门职级设置为主任、副主任、主管(一级主管、二级主管)、专责(一级专责、二级专责)、业务员、办事员六个层次。
所属电场职级设置为场长、副场长、值班长(一级值班长、二级值班长)、主运检员(一级主运检员、二级主运检员)、运检员、辅助运检员六个层次。
设兼职团委书记,为中层副职级别。
6.2依据华北分公司《关于进一步规范所属单位中层干部队伍建设的若干规定》的相关要求,职能部门定员在4 人及以下的,一般设一正职;定员在5人及以上的,可以设一正职和一副职。
6.3依据华北分公司《关于进一步规范所属单位中层干部队伍建设的若干规定》的相关要求,风力发电场和光伏发电场可设场长、副场长或安全生产管理员各1 人。
6.4项目经理可根据工作需要,设为中层正职、副职或主管级别。
项目部定员3-5人,根据实际需要配置人员。
6.5中层干部职数不超过定员数的25%,主管职数不超过35%,专责职数不超过30%,业务员和办事员比例合计不低于10%。
7 任职条件7.1公司中层以上管理人员的任职条件按照华北分公司《关于进一步规范所属单位中层干部队伍建设的若干规定》执行。
新能源公司、风电场、太阳能电站生产运营指标统计说明(正在发文流转中)为进一步规范各新能源公司、风电场、太阳能电站的运营指标统计分析工作,加强设备的可靠性管理,提高生产运营管理水平,新能源事业部参照电力行业可靠性管理标准化技术委员会编制的《风力发电设备可靠性评价规程(试行)》及集团公司编制的《综合统计分析系统指标解释》,编制了生产运营指标统计说明。
一、运行指标统计填报对象各已发电的新能源公司、风电场、太阳能电站。
每个风电场、太阳能电站带电后就必须进行统计。
二、统计指标体系的主要内容及统计方法说明生产运营统计指标体系分以下四类。
第一类是电量指标本类指标用来反映风电场、太阳能电站在统计周期内的电量情况。
具体有四个指标:发电量、上网电量、购网电量和发电设备平均利用小时。
1. 发电量:风电场、太阳能电站发电量是指整个场站发电量的总和。
风电场的发电量有两种统计方法,一种发电量取自场内每条集电线路发电量之和,以集电线路电度表读数为准,此表计为法定计量表,国电电力统计、分析、计算指标用的发电量全部采用这个数据。
另一种发电量是从风机SCADA系统采集取得的数据,主要用于场内分析及对标管理。
太阳能电站的发电量取自集电线路的电度表。
2. 上网电量:指向电网输送的电能。
风电场、太阳能电站上网电量指从送出线路风电场、太阳能电站侧关口表处读取上行(正向)电量取得,不允许取送出线路对侧关口表数据。
3. 购网电量:从电网购入的电能。
购网电网分为两部分,一部分是指从送出线路风电场、太阳能电站侧关口表处读取下行(反向)电量取得。
另一部分为全场停电或其它原因导致全场负荷由备用变带时,从备用变产生的购网电量。
购网电量为这两部分之和。
4. 发电设备平均利用小时:是指场站全部发电量折算到全场装机容量满负荷运行时的发电小时数。
计算公式为:发电设备平均利用小时=发电量/全场站发电设备平均容量。
发电设备平均容量指在统计期内按日历小时平均计算的容量。
