内墙装饰刮腻子施工工艺规范样本
- 格式:docx
- 大小:43.30 KB
- 文档页数:6
内墙刮腻子施工工艺标准一、施工准备1.工具准备:腻子搅拌器、刮板、砂纸、美缝剂等。
2.材料准备:腻子粉、水、胶水等。
3.知识准备:了解施工图纸,掌握内墙腻子的施工工艺和验收标准。
二、基层处理1.清理基层表面,铲除多余的杂质和凸起物。
2.用清水湿润基层表面,晾干后进行打磨,去除表面浮尘和油污。
3.对于开裂、起皮等不良表面,应进行修补和找平。
三、刮腻子1.根据施工要求,将腻子粉和水按比例搅拌均匀。
2.使用刮板将腻子均匀地刮涂在基层表面,注意刮涂厚度不宜过大,一般为2-3mm。
3.刮涂顺序应遵循先上后下、先左后右的原则,确保腻子均匀覆盖基层表面。
4.对于较粗糙的表面,可进行多次刮涂,以使腻子充分填充表面缝隙。
四、打磨及清洁1.在腻子干燥后,使用砂纸对腻子表面进行打磨,去除表面毛刺和不平整处。
2.用湿布或清洁剂擦洗腻子表面,确保表面干净整洁。
五、质量标准1.腻子表面应平整、光滑,无凸起、凹陷和裂缝等现象。
2.腻子颜色应均匀一致,无色差和泛白现象。
3.腻子干燥后,应牢固地粘附在基层表面,不易被剥离。
4.腻子打磨后,表面应光滑、细腻,无划痕和砂眼等缺陷。
六、安全与环保1.在施工过程中,应注意避免明火和高温物体,以免引起火灾。
2.使用电动工具时,应注意安全用电,避免触电事故的发生。
3.在采购材料时,应选择环保型产品,减少对环境的污染。
4.在施工过程中,应注意通风换气,避免有害气体的聚集。
5.废弃的物料应及时清理出场,避免对环境造成污染。
七、维护与保养1.在使用过程中,如发现腻子开裂、脱落等现象,应及时进行处理。
2.对于长期暴露在外的腻子表面,应定期进行清洁和维护,防止老化变质。
3.在进行二次装修时,应注意保护腻子表面,避免损坏或污染。
4.在维护和保养过程中,应注意使用适当的工具和方法,避免对腻子造成损害。
八、施工验收1.在施工完成后,应进行全面的质量检查和验收。
2.检查内容包括腻子的颜色、平整度、光滑度、牢固度等。

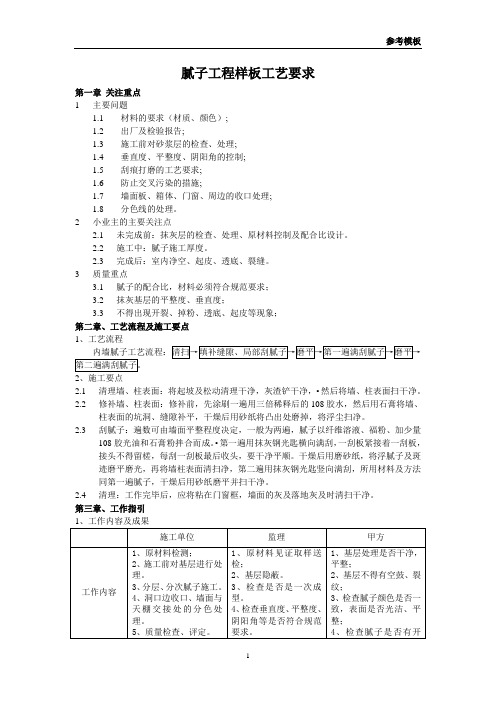

腻子工程样板工艺要求第一章关注重点1主要问题1.1材料的要求(材质、颜色);1.2出厂及检验报告;1.3施工前对砂浆层的检查、处理;1.4垂直度、平整度、阴阳角的控制;1.5刮痕打磨的工艺要求;1.6防止交叉污染的措施;1.7墙面板、箱体、门窗、周边的收口处理;1.8分色线的处理。
2小业主的主要关注点2.1未完成前:抹灰层的检查、处理、原材料控制及配合比设计。
2.2施工中:腻子施工厚度。
2.3完成后:室内净空、起皮、透底、裂缝。
3质量重点3.1腻子的配合比,材料必须符合规范要求;3.2抹灰基层的平整度、垂直度;3.3不得出现开裂、掉粉、透底、起皮等现象;第二章、工艺流程及施工要点1、工艺流程2、施工要点2.1清理墙、柱表面:将起坡及松动清理干净,灰渣铲干净,•然后将墙、柱表面扫干净。
2.2修补墙、柱表面:修补前,先涂刷一遍用三倍稀释后的108胶水,然后用石膏将墙、柱表面的坑洞、缝隙补平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。
2.3刮腻子:遍数可由墙面平整程度决定,一般为两遍,腻子以纤维溶液、福粉、加少量108胶光油和石膏粉拌合而成。
•第一遍用抹灰钢光匙横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头,要干净平顺。
干燥后用磨砂纸,将浮腻子及斑迹磨平磨光,再将墙柱表面清扫净,第二遍用抹灰钢光匙竖向满刮,所用材料及方法同第一遍腻子,干燥后用砂纸磨平并扫干净。
2.4清理:工作完毕后,应将粘在门窗框,墙面的灰及落地灰及时清扫干净。
第三章、工作指引第四章施工样板要求1、成品:表面平整、光滑,色泽一致,阴阳角直顺,无开裂、掉粉、透底、起皮等现象。
(附照片)。

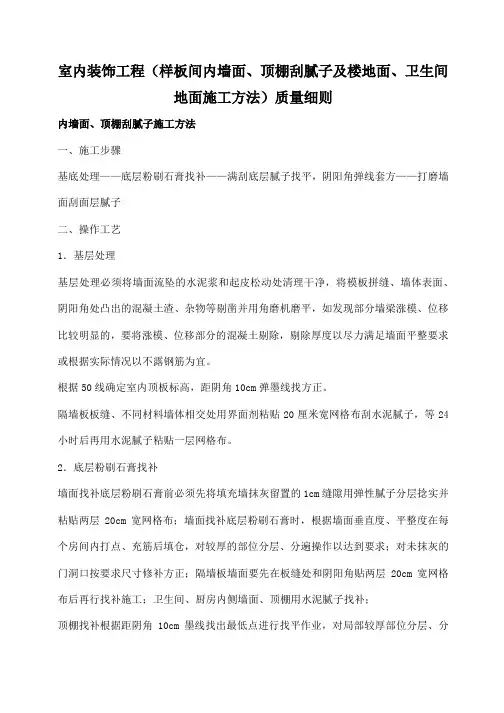

室内装饰工程(样板间内墙面、顶棚刮腻子及楼地面、卫生间地面施工方法)质量细则内墙面、顶棚刮腻子施工方法一、施工步骤基底处理——底层粉刷石膏找补——满刮底层腻子找平,阴阳角弹线套方——打磨墙面刮面层腻子二、操作工艺1.基层处理基层处理必须将墙面流坠的水泥浆和起皮松动处清理干净,将模板拼缝、墙体表面、阴阳角处凸出的混凝土渣、杂物等剔凿并用角磨机磨平,如发现部分墙梁涨模、位移比较明显的,要将涨模、位移部分的混凝土剔除,剔除厚度以尽力满足墙面平整要求或根据实际情况以不露钢筋为宜。
根据50线确定室内顶板标高,距阴角10cm弹墨线找方正。
隔墙板板缝、不同材料墙体相交处用界面剂粘贴20厘米宽网格布刮水泥腻子,等24小时后再用水泥腻子粘贴一层网格布。
2.底层粉刷石膏找补墙面找补底层粉刷石膏前必须先将填充墙抹灰留置的1cm缝隙用弹性腻子分层捻实并粘贴两层20cm宽网格布;墙面找补底层粉刷石膏时,根据墙面垂直度、平整度在每个房间内打点、充筋后填仓,对较厚的部位分层、分遍操作以达到要求;对未抹灰的门洞口按要求尺寸修补方正;隔墙板墙面要先在板缝处和阴阳角贴两层20cm宽网格布后再行找补施工;卫生间、厨房内侧墙面、顶棚用水泥腻子找补;顶棚找补根据距阴角10cm墨线找出最低点进行找平作业,对局部较厚部位分层、分遍操作,控制好室内净空尺寸。
3.满刮底层腻子分遍找平,阴阳角弹线套方满刮底层腻子时,阴角弹线套方,先做顶棚后做墙面,做到线条清晰漂亮,腻子必须分遍找平一板跟着一板,并控制好批刮厚度;卫生间、厨房内侧墙面批刮水泥腻子。
4.打磨墙面满刮面层腻子等底层腻子干燥后用砂纸将浮腻子及斑迹磨光,将墙面清扫干净后批刮面层腻子,面层腻子要做到均匀一致无漏刮现象,表面无刮痕。
阴阳角顺直。
三、验收程序基层处理验收——粉刷石膏层验收——底层腻子验收——面层腻子验收四、质量标准底层粉刷石膏及耐水腻子的操作质量标准按照高级抹灰的施工标准操作:垂直度3mm;平整度3mm;阴阳角方正3mm;腻子层应坚实、牢固、无粉化、起皮和裂缝。
内墙刮腻子施工方案1. 简介内墙刮腻子施工是指在墙面上涂抹腻子,以填补墙体的裂缝、凹洞等不平整的表面,使墙面更加平滑,为后续的墙面装饰提供优质的基础,同时也能增强墙体的强度和耐久性。
本文档将详细介绍内墙刮腻子施工的步骤、材料和注意事项。
2. 施工步骤2.1 准备工作在开始施工前,需要做好以下准备工作:•清理墙面:将墙面上的油漆、灰尘、污渍等杂质清除干净,确保墙面的整洁;•填补裂缝:使用腻子或填缝剂填补墙面上的裂缝和凹洞,待其完全干燥并稍微擦平;•设置施工线:根据需要刮腻子的范围和要求,使用水平仪和尺子确定施工线的位置。
2.2 预备涂刷工具和材料在正式施工前,需要准备以下涂刷工具和材料:•刮刀:选择适合墙面大小和平整度要求的刮刀,常用的有75mm、100mm 和150mm等不同规格;•混合工具:用于搅拌腻子材料和调整腻子的浓度;•腻子:根据墙面的要求和类型选择合适的腻子材料;•墙面底漆:如果需要,可以提前涂刷一层墙面底漆,以增加腻子的附着力;•打磨工具:用于打磨刮腻子后的墙面,常用的有砂纸和打磨机等。
2.3 刮腻子施工根据墙面上的裂缝和凹洞情况,进行腻子施工:1.取适量的腻子放入刮刀上,均匀地涂抹在墙面上。
初次刮腻子时,要求不需要完全平整,主要目的是填补裂缝和凹洞。
2.等待初次刮腻子干燥后,使用打磨工具对墙面进行打磨,以使墙面更加平整。
3.再次涂抹腻子,此次应更加均匀,追求较高的平整度。
4.等待第二次刮腻子干燥后,再次使用打磨工具对墙面进行打磨,使墙面表面更加光滑。
5.如有需要,可进行第三次刮腻子和打磨,以达到更高的质量要求。
2.4 清洁和验收施工完成后,应做好以下工作:•清洁工作:清理墙面和施工区域上的腻子残渣和杂物;•检查墙面:检查刮腻子后的墙面是否满足平整度和质量要求;•修正不足:如有必要,对墙面进行修正和补充刮腻子。
3. 注意事项在进行内墙刮腻子施工时,需要注意以下事项:•墙面干燥:确保墙面表面干燥,避免刮腻子时墙面上仍有水汽或潮湿;•施工温度:避免在过低或过高的温度环境下施工,会影响腻子的附着力和干燥时间;•刮腻子厚度:根据墙面情况和质量要求,控制腻子的刮涂厚度,避免过薄或过厚;•刮腻子方式:刮腻子时尽量保持刮刀的角度和力度一致,以保证刮腻子的均匀性;•打磨技巧:打磨时要注意力度和方向,避免对墙面造成损坏或不规则。

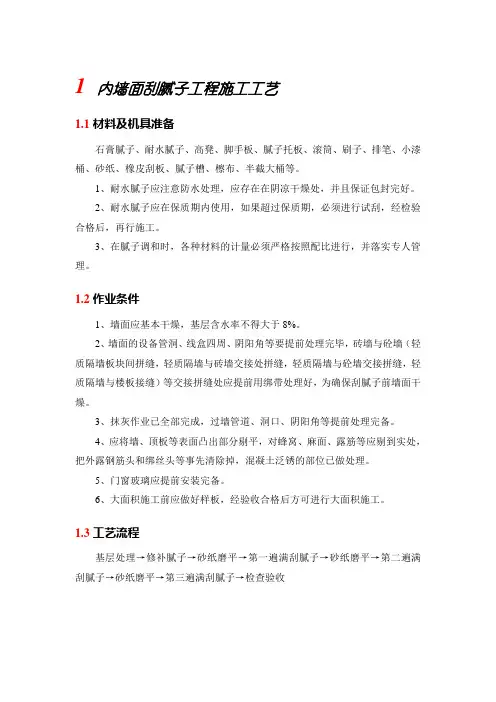

1 内墙面刮腻子工程施工工艺1.1材料及机具准备石膏腻子、耐水腻子、高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、腻子槽、檫布、半截大桶等。
1、耐水腻子应注意防水处理,应存在在阴凉干燥处,并且保证包封完好。
2、耐水腻子应在保质期内使用,如果超过保质期,必须进行试刮,经检验合格后,再行施工。
3、在腻子调和时,各种材料的计量必须严格按照配比进行,并落实专人管理。
1.2作业条件1、墙面应基本干燥,基层含水率不得大于8%。
2、墙面的设备管洞、线盒四周、阴阳角等要提前处理完毕,砖墙与砼墙(轻质隔墙板块间拼缝,轻质隔墙与砖墙交接处拼缝,轻质隔墙与砼墙交接拼缝,轻质隔墙与楼板接缝)等交接拼缝处应提前用绑带处理好,为确保刮腻子前墙面干燥。
3、抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备。
4、应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和绑丝头等事先清除掉,混凝土泛锈的部位已做处理。
5、门窗玻璃应提前安装完备。
6、大面积施工前应做好样板,经验收合格后方可进行大面积施工。
1.3工艺流程基层处理→修补腻子→砂纸磨平→第一遍满刮腻子→砂纸磨平→第二遍满刮腻子→砂纸磨平→第三遍满刮腻子→检查验收1.4施工工艺1、基层处理(1)墙面上起皮、松动及鼓包等清理凿平,将残留在基层表面的浮灰、污垢、溅沫等杂物清除扫净。
(2)砼墙面的螺栓眼应用1:3干硬性水泥砂浆掺10%的膨胀剂修补嵌填密实。
(3)突出砼面的模板肋、胀模的阴角及门窗洞侧边先剔凿平整,用电动砂轮机磨平磨光。
(4)对于天棚的平整度较差的部位,先用水泥胶泥腻子(水泥:细砂:界面剂=1:1:0.5)进行基层修补,基本达到平整后再进行批刮腻子。
(5)在基体上缺棱掉角的部位,不平整部位用水泥胶泥腻子修补嵌填平整。
(6)刷乳胶:在基层表面满刮一层乳胶腻子,主要是为防止原砼面露现的铁丝头和钢筋由于保护层太小而引起的泛锈(即封底),及基层表面因不平整、麻面、起砂等作为找平修补。
第1篇一、施工准备1. 材料准备:根据设计要求,选用符合国家《建筑内墙用腻子》行业标准要求的腻子材料。
同时准备腻子搅拌机、刮板、砂纸、梯子、刷子、手套、防护眼镜等施工工具。
2. 工具准备:检查腻子搅拌机、刮板、砂纸等工具是否完好,确保施工过程中使用。
3. 施工人员准备:对施工人员进行培训,确保其熟悉腻子施工工艺及注意事项。
二、施工工艺流程1. 基层处理(1)清理墙面:用扫帚、刷子等工具将墙面浮尘、油污等杂物清理干净。
(2)修补裂缝:对墙面的裂缝进行修补,使用嵌缝腻子或石膏腻子将裂缝填平。
(3)打磨墙面:使用砂纸对墙面进行打磨,确保墙面平整。
2. 刷胶水或界面漆(1)刷胶水:在基层处理完成后,用刷子将胶水均匀涂抹在墙面上,增强腻子与基层的粘结力。
(2)刷界面漆:在胶水干燥后,刷一层界面漆,进一步提高腻子的粘结性能。
3. 刮腻子(1)搅拌腻子:将腻子材料按照比例加水搅拌均匀。
(2)满刮腻子:使用刮板将腻子均匀涂抹在墙面上,注意刮板要往返两次,确保墙面平整。
(3)第二遍刮腻子:待第一遍腻子干燥后,进行第二遍刮腻子,继续确保墙面平整。
(4)第三遍刮腻子:根据需要,进行第三遍刮腻子,直至达到设计要求。
4. 打磨墙面(1)检查墙面:在腻子干燥后,检查墙面是否平整,是否存在气泡、裂纹等问题。
(2)打磨墙面:使用砂纸对墙面进行打磨,去除气泡、裂纹等问题。
(3)清理墙面:打磨完成后,清理墙面浮尘,确保墙面干净。
5. 刷底漆和面漆(1)刷底漆:在墙面处理完成后,刷一层底漆,提高面漆的附着力。
(2)刷面漆:底漆干燥后,刷一层或两层面漆,达到设计要求。
三、施工注意事项1. 施工过程中,注意施工人员的安全,佩戴防护眼镜、手套等防护用品。
2. 施工时,确保腻子搅拌均匀,避免出现气泡、裂纹等问题。
3. 施工过程中,注意墙面的平整度,确保施工质量。
4. 施工完成后,检查墙面是否平整,是否存在气泡、裂纹等问题,如有问题,及时进行处理。

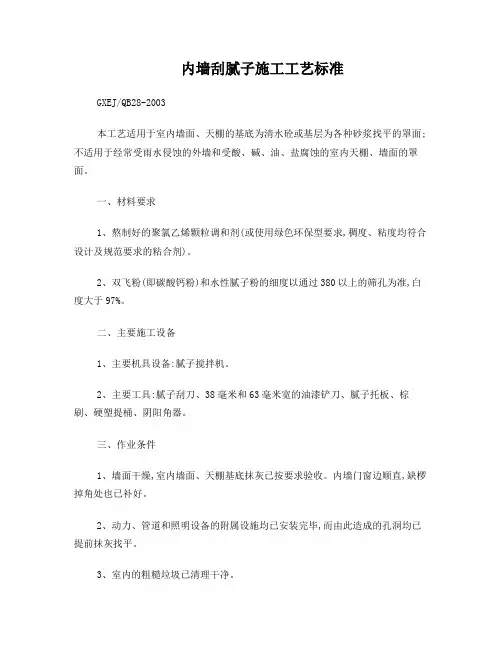

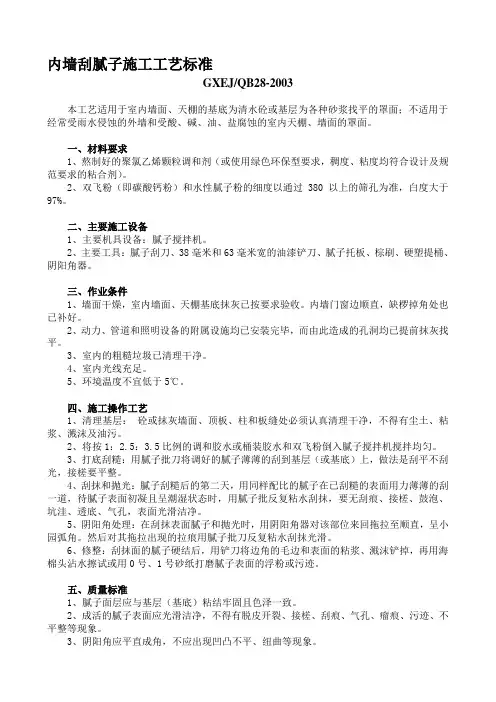

内墙刮腻子施工工艺标准GXEJ/QB28-2003本工艺适用于室内墙面、天棚的基底为清水砼或基层为各种砂浆找平的罩面;不适用于经常受雨水侵蚀的外墙和受酸、碱、油、盐腐蚀的室内天棚、墙面的罩面。
一、材料要求1、熬制好的聚氯乙烯颗粒调和剂(或使用绿色环保型要求,稠度、粘度均符合设计及规范要求的粘合剂)。
2、双飞粉(即碳酸钙粉)和水性腻子粉的细度以通过380以上的筛孔为准,白度大于97%。
二、主要施工设备1、主要机具设备:腻子搅拌机。
2、主要工具:腻子刮刀、38毫米和63毫米宽的油漆铲刀、腻子托板、棕刷、硬塑提桶、阴阳角器。
三、作业条件1、墙面干燥,室内墙面、天棚基底抹灰已按要求验收。
内墙门窗边顺直,缺椤掉角处也已补好。
2、动力、管道和照明设备的附属设施均已安装完毕,而由此造成的孔洞均已提前抹灰找平。
3、室内的粗糙垃圾已清理干净。
4、室内光线充足。
5、环境温度不宜低于5℃。
四、施工操作工艺1、清理基层:砼或抹灰墙面、顶板、柱和板缝处必须认真清理干净,不得有尘土、粘浆、溅沫及油污。
2、将按1:2.5:3.5比例的调和胶水或桶装胶水和双飞粉倒入腻子搅拌机搅拌均匀。
3、打底刮糙:用腻子批刀将调好的腻子薄薄的刮到基层(或基底)上,做法是刮平不刮光,接槎要平整。
4、刮抹和抛光:腻子刮糙后的第二天,用同样配比的腻子在已刮糙的表面用力薄薄的刮一道,待腻子表面初凝且呈潮湿状态时,用腻子批反复粘水刮抹,要无刮痕、接槎、鼓泡、坑洼、透底、气孔,表面光滑洁净。
5、阴阳角处理:在刮抹表面腻子和抛光时,用阴阳角器对该部位来回拖拉至顺直,呈小园弧角。
然后对其拖拉出现的拉痕用腻子批刀反复粘水刮抹光滑。
6、修整:刮抹面的腻子硬结后,用铲刀将边角的毛边和表面的粘浆、溅沫铲掉,再用海棉头沾水擦试或用0号、1号砂纸打磨腻子表面的浮粉或污迹。
五、质量标准1、腻子面层应与基层(基底)粘结牢固且色泽一致。
2、成活的腻子表面应光滑洁净,不得有脱皮开裂、接槎、刮痕、气孔、瘤痕、污迹、不平整等现象。
刮腻子工程施工工艺标准一、前言刮腻子是室内墙面、天棚等装修工程中的重要环节,它直接影响到墙面涂料的施工质量及最终的装饰效果。
为了确保施工质量,提高施工效率,制定本刮腻子工程施工工艺标准。
本标准适用于室内墙面、天棚的基底为清水砼或基层为各种砂浆找平的罩面,不适用于经常受雨水侵蚀的外墙和受酸、碱、油、盐腐蚀的室内天棚。
二、施工准备1. 材料准备:根据设计要求选择合适的腻子材料,常用的有防水腻子、砂纸、801胶、界面剂、石膏腻子等。
2. 工具准备:准备足够的刮板、批刀、砂纸、水平尺、垂直线挂锤、墨斗等工具。
3. 施工环境:确保施工环境干燥、通风,避免阳光直射。
三、施工工艺1. 基层处理:对基层进行清理,去除浮尘、油污、脱模剂等杂物。
对于凹凸不平的基层,应先进行打磨平整。
2. 涂刷界面剂:在基层表面均匀涂刷界面剂,增强腻子与基层的粘结力。
3. 刮第一道腻子:将腻子粉与801胶按比例搅拌均匀,用刮板均匀涂刮在基层表面上。
涂刮时应均匀压实,避免出现气泡和裂缝。
涂刮后进行打磨,确保表面平整。
4. 刮第二道腻子:待第一道腻子干燥后,进行第二道腻子的施工。
施工方法同第一道腻子。
涂刮后进行打磨,确保表面平整。
5. 刮第三道腻子:待第二道腻子干燥后,进行第三道腻子的施工。
施工方法同第一道腻子。
涂刮后进行打磨,确保表面平整。
6. 打磨腻子:待第三道腻子干燥后,用砂纸对腻子表面进行打磨,去除打磨产生的粉尘。
打磨过程中,应确保砂纸的湿度,避免因打磨过度而损伤基层。
7. 检查验收:施工完成后,对照设计要求进行检查验收。
确保腻子表面平整、光滑,无裂缝、粉尘等现象。
四、施工注意事项1. 腻子施工应在基层处理合格后进行,确保基层表面干净、平整。
2. 腻子涂刮应均匀,避免出现气泡和裂缝。
3. 腻子干燥过程中,应避免水冲、撞击等影响腻子强度的行为。
4. 腻子打磨过程中,应确保砂纸的湿度,避免因打磨过度而损伤基层。
5. 施工过程中,应做好个人防护,避免吸入粉尘、接触到皮肤。
完整版)内墙刮白腻在施工工艺内墙面及顶棚批刮腻子、乳胶漆施工工艺需要注意以下几点。
首先,材料要求:使用乙酸乙烯乳胶漆,应有产品合格证、出厂日期及使用说明。
填充料可以选择大白粉、石膏粉、滑石粉、甲基纤维素、聚醋酸乙烯乳液、地板黄、红土子、黑烟子、立德粉等。
颜料应该选择耐碱、耐光的各色有机或无机颜料。
其次,需要备有高凳、脚手板、半载大桶、小油桶、铜丝箩、橡皮刮板、钢片刮板、腻子托板、小铁锹、开刀、腻子槽、砂纸、笤帚、刷子、排笔、擦布、棉丝等主要机具。
作业条件也需要注意,墙面应干燥,基层含水率不得大于10%。
抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐。
门窗玻璃提前安装完毕,地面已施工完,管道设备安装完,试水试压已进行完毕。
工艺流程包括基层处理、修补腻子、刮腻子、施涂第一遍乳液薄涂料、施涂第二遍乳液薄涂料、施涂第三遍乳液薄涂料。
基层处理时,首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。
修补腻子时,用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等扫净。
刮腻子的遍数可由基层或墙面的平整度来决定,一般情况为三遍,腻子的配合比为重量比。
施涂第一遍乳液薄涂料时,施涂顺序是先刷顶板后刷墙面,刷墙面时应先上后下。
先将墙面清扫干净,再用布将墙面粉尘擦净。
乳液薄涂料一般用排笔涂刷,使用新排笔时,注意将活动的排笔毛理掉。
乳液薄涂料使用前应搅拌均匀,适当加水稀释,防止头遍涂料施涂不开。
干燥后复补腻子,待复补腻子干燥后用砂纸磨光,并清扫干净。
工作行为规范系列
内墙装饰刮腻子施工工艺
规范
(标准、完整、实用、可修改)
编号:FS-QG-83061内墙装饰刮腻子施工工艺规范Construction technology specification for interior wall decoration
scraping putty
说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
内墙装饰刮腻子施工工艺
内墙装饰的方法之一,具体做法:
将腻子刮在墙上,保证墙面平整。
一般刮三遍,干后用砂纸打磨平整。
该步骤在上乳胶漆前进行。
墙面刮腻子操作工艺及质量分析
墙面刮腻子是保证室内装修质量的重要环节。
现仅就刮腻子的操作质量做一粗浅分析,
1腻子材料选择
腻子使用材料性能及其技术要求如下:
羧甲基纤维素:白色絮状物,吸湿性强,易溶于水,在腻子中主要起提高腻子粘度的作用。
大白:有块状及粉状两种,大白要求色白质纯,细度要求
过8O目筛。
石膏:采用熟石膏白色粉末,为气硬性胶凝材料,不可受潮和雨淋,严禁使用受潮和结块的石膏。
滑石粉:质软滑腻而轻。
聚醋酸乙烯乳液(简称乳液):这种乳液是防止其它材料沉淀,防止腻子坠流,改善腻子操作性能。
2刮腻子施工工艺流程
刮腻子施工工艺流程,按基层不同分述如下:
混凝土墙面刮腻子工艺流程为:基层处理――基层修补――刷火碱水溶液――涂粘结剂(汁浆)――刮大白腻子――修补打磨――腻子成活。
混凝土楼板、楼板缝刮腻子工艺流程为:基层处理――基层修补――刷火碱水溶液――涂粘结剂(汁浆、喷胶水)――刮大白腻子――修补打磨――腻子成活。
抹水泥砂浆、纸筋灰面层刮腻子工艺流程为:基层处理――涂粘结剂(汁浆)――刮大白腻子――修补打磨――腻子成活。
3刮腻子操作要点按工艺流程分述如下:
基层处理:现浇混凝土墙面,由于楼板、材料、隔剂等多
方面的原因,墙面平整度较差,常有气孔、蜂窝、麻面、阴阳角不通顺以及鼓包等现象,因此要求凸处剔磨平正,凹处要填平补齐。
对于预制混凝土楼板、板缝基层,必须由专人用钢丝刷一遍,将表面浮砂粒、疙瘩、尘土等杂物清除干净。
对于水泥砂浆纸筋灰面层要求表面基层干燥,坚实干净(没有浮土油污)即可。
基层修补:在混凝土顶板和板缝清理干净后,对蜂窝等较大缺陷部位将石膏腻子用钢片刮板填平压实,横抹竖起刮一遍(表面光滑的顶面可以不刮)。
石膏腻子配合比(重量比)为石膏:乳液:纤维素水溶液(浓度5%)=100:5~6:60。
刷火碱水溶液:用5%浓度的火碱溶液涂刷两遍,若用10%浓度的涂刷一遍即可。
要随刷随即用清水冲洗干净,凉干后再进行下道工序。
涂粘结剂(汁浆):在刮腻子之前先喷涂胶水一道,喷涂必须均匀一致,不得有漏喷之处胶水配合比(重量比)为清水:乳液=100:15~20。
刮大白腻子:刮腻子要用钢片刮板往返刮,注意上下左右接槎,两道刮板之间要干净,不允许留浮腻子,刮腻子时要防止沾上或混进砂粒等杂物。
大白腻子配合比
(重量比)为大白粉:滑石粉:纤维素溶液(浓度5%):乳液=60:4o:75:2~4。
修补打磨:头道腻子刮过之后,在先修补后的部位应进行复查,如有问题,在塌陷部位用腻子进行复补找平,待腻子干后,用砂纸磨光、磨平、扫净。
腻子成活:刮大自腻子两遍进行,待头道腻子干燥后再刮第二遍,一般要求至少两遍成活。
要求表面不但要求平整还要纹理质感均匀一致,否则易发生颜色深浅不一致现象,影响装修效果。
4刮腻子施工通病及原因分析墙面刮腻子施工质量通病主要是腻子探层发生裂缝、起泡、超皮、脱落,其原因如下: 粘结不牢。
腻子发生裂纹、起皮、脱落主要是由于腻子与基层粘结不牢造成的。
如基层清理不干净或者处理方法不当,没有彻底清除基层上的模板隔离剂、油柯、无机酸和有机酸,没有刷火碱水溶液,没有涂粘结剂或者腻子配方乳液掺量不当,其结果均会降低腻子与基层的粘结强度。
试验资料证明,基层处理好,一般能增加粘结强度5―9公斤/平方厘米.掺乳液能提高砂浆与基层的粘结性能,一般粘结强度
可以提高4―7公斤/平方厘米。
腻子涂层太厚。
腻子涂层厚度与材料和配合比选择有关。
如刮大白腻子,为便于操作.滑石粉掺量较多,改善了腻子的润滑性能一般情况下不会产生涂层过厚;但如果从腻子填充效果出发,大白粉掺量增大,由于大自粉的颗粒较粗,腻子润滑性能差,不好操作,这时可能产生涂层过厚现象。
由此可见,防止涂层过厚关键在于适当调整大白粉、滑石粉的掺量。
其它原因造成腻子起皮脱落的原因,还有两遍腻子间隔时间太短,第一道腻子未干透即刮第二道腻子,容易造成干燥收缩,以致引起起皮脱落。
请输入您公司的名字
Foonshion Design Co., Ltd。
