22墙体修补及孔洞封堵技术交底
- 格式:doc
- 大小:39.00 KB
- 文档页数:5
予留洞口封堵技术交底
一、材料
细石5-10,中砂,普通425水泥,膨胀剂。
二、施工要求
因施工要求,所以在结构施工阶段有很多予留洞口,对于这些予留洞口的封堵要求很高稍有不慎就会造成渗漏,对工程质量造成影响。
为此考虑从砼本身的技术要求和施工工艺两方面进行控制以达到质量要求。
对于砼的要求,采用不低于板面砼本身标号的砼进行浇筑,并且在砼中掺入膨胀剂,掺量为水泥重量万分之三的铝粉。
三施工工艺
1、首先将予留洞口的洞壁用錾子剔毛,并形成上大下小的喇叭口状,并用钢丝刷刷净浮灰,然后用水冲洗干净并充分湿润。
2、吊模。
吊模要求务必使模板与洞口下板面密封严实,以达到不漏浆的目的。
3 、当予留洞口大于200时,应用φ10@150钢筋做成钢筋网片以达到加固目的。
4、浇注细石砼。
浇筑细石砼方法如下:先浇筑洞壁的2/3高度,用钢筋棒充分振捣密实并养护一天。
第二天再浇筑剩余的1/3高度,充分振捣密实,并及时加以养护。
交底人:被交底人:
年月日。

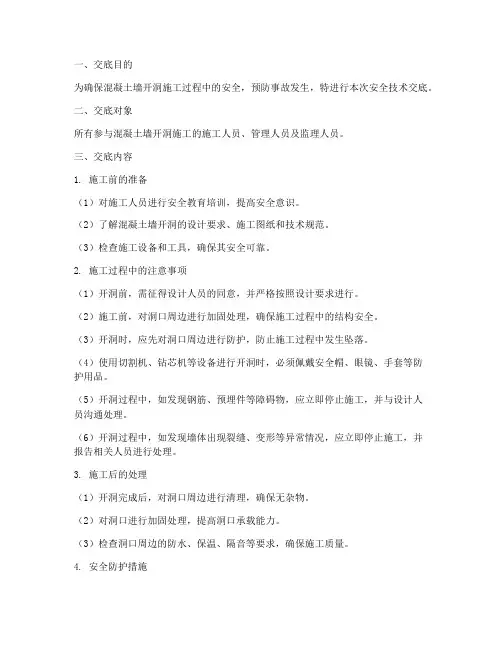

一、交底目的为确保混凝土墙开洞施工过程中的安全,预防事故发生,特进行本次安全技术交底。
二、交底对象所有参与混凝土墙开洞施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前的准备(1)对施工人员进行安全教育培训,提高安全意识。
(2)了解混凝土墙开洞的设计要求、施工图纸和技术规范。
(3)检查施工设备和工具,确保其安全可靠。
2. 施工过程中的注意事项(1)开洞前,需征得设计人员的同意,并严格按照设计要求进行。
(2)施工前,对洞口周边进行加固处理,确保施工过程中的结构安全。
(3)开洞时,应先对洞口周边进行防护,防止施工过程中发生坠落。
(4)使用切割机、钻芯机等设备进行开洞时,必须佩戴安全帽、眼镜、手套等防护用品。
(5)开洞过程中,如发现钢筋、预埋件等障碍物,应立即停止施工,并与设计人员沟通处理。
(6)开洞过程中,如发现墙体出现裂缝、变形等异常情况,应立即停止施工,并报告相关人员进行处理。
3. 施工后的处理(1)开洞完成后,对洞口周边进行清理,确保无杂物。
(2)对洞口进行加固处理,提高洞口承载能力。
(3)检查洞口周边的防水、保温、隔音等要求,确保施工质量。
4. 安全防护措施(1)施工现场设置警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、眼镜、手套等防护用品。
(3)施工过程中,禁止酒后作业、疲劳作业。
(4)施工现场设置安全通道,确保人员通行安全。
(5)施工过程中,定期进行安全检查,及时发现并消除安全隐患。
四、交底要求1. 施工人员应认真学习本次安全技术交底内容,掌握安全操作规程。
2. 施工过程中,严格遵守各项安全规定,确保施工安全。
3. 施工管理人员及监理人员应加强对施工现场的巡查,及时发现并纠正违章作业。
五、交底时间本次安全技术交底时间为XX年XX月XX日,具体时间为XX时XX分。
六、交底人(签名)七、备注本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。

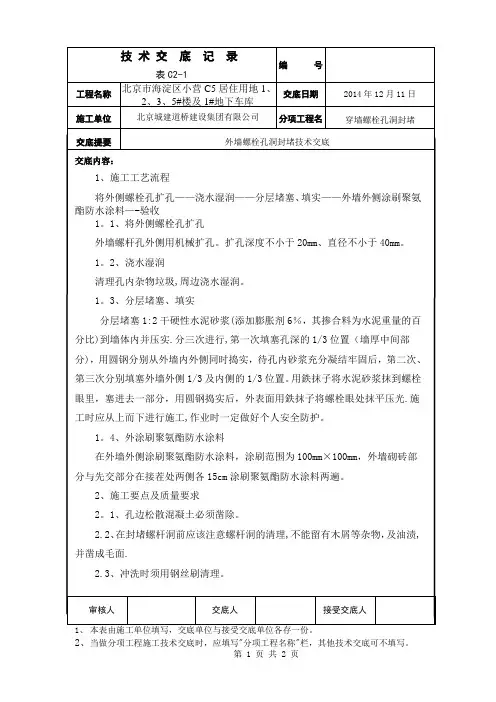

技术交底记录编号017 工程名称二七新区合村并城大田垌安置区工程施工第二标段部位名称主体装饰工序名称穿墙螺杆孔洞封堵施工单位新蒲建设集团有限公司交底日期2018 年9 月2 日交底内容:一、适用范围本项目所有钢筋混凝土墙体上的穿墙螺杆孔洞的封堵。
二、施工准备1、技术准备施工前对每个操作人员进行详细的技术交底,使每个操作工人均明确其操作步骤、操作的技求要求及方法。
2、材料准备补孔用材料为, 1:干硬性防水水泥砂浆,内掺水泥用量3~ 5%膨胀剂及 2%的防水粉,JS 防水涂料。
3、工具准备补孔用工具为,瓦工常用工具及一根长250 ㎜与外墙螺孔内径相同的薄壁无缝钢管,配一根金属塞杆。
三、施工工艺及流程1、工艺流程机械扩孔孔洞清理封堵发泡剂两侧封堵防水砂浆外墙外侧涂刷防水涂料。
内墙穿墙螺栓孔洞封堵做法示意图外墙穿墙螺栓孔洞封堵做法示意图2、施工工艺( 1)将墙体两侧采用机械进行扩孔,并将扩孔部分的 PVC 管除去,扩孔深度不小于50mm,直径不小于 30mm。
(2)清理孔内杂物垃圾,保证孔洞内处于通透。
(3)封堵发泡剂:向孔内喷射发泡剂,长度同墙厚,喷射完成后,检查孔内发泡剂是否饱满。
( 4)两侧封堵防水砂浆:封堵人员手拿金属管,在装满1;干硬性水泥砂浆桶内插数次,使金属管内装入部分砂浆。
然后使金属管对正螺孔,用塞杆挤压水泥砂浆,使之压入螺孔内,砂浆封孔深度不小于50mm。
(5)外墙外侧刷防水涂料:待外侧水泥砂浆干燥后(约 24 小时),在外侧孔洞及周边分 2 遍涂刷厚防水涂料,涂刷范围为 60× 60mm。
四、施工要点及质量1、孔边松散混凝土必须凿除。
2、在封堵螺杆洞前应该注意螺杆洞的清理,不能留有木屑等杂物,及油渍,并凿成毛面。
3、封堵防水砂浆前,对孔洞进行冲洗洒水湿润。
4、砂浆封堵必须饱满密实,与先浇捣的混凝土连接应牢固。
5、砂浆应及时进行养护,并检查是否有细微裂缝或空鼓。
6、砂浆采用商品砂浆或干粉砂浆,以确保砂浆的质量。

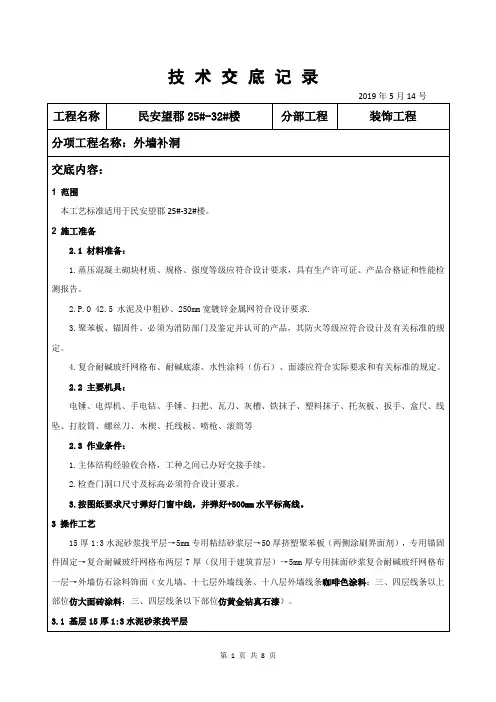

技术交底记录2019年5月14号工程名称民安望郡25#-32#楼分部工程装饰工程分项工程名称:外墙补洞5.未安装窗的洞口边留6cm宽不抹,新旧抹灰接逢边要求使用切割机将抹灰边切割30-50mm的斜边。
6.细部处理:外墙窗台、窗楣、雨篷、阳台、压顶和突出腰线等,上面的抹灰应有坡度,下面应作宽15mm,厚15mm滴水线。
滴水线宽度、深度应整齐一致、顺直、美观,不得有毛刺。
室内窗台要高过室外窗台10~15mm,窗高1450mm见10、800mm见60、2400mm见60,窗宽见60。
外窗台要做成外低里高,窗内侧做1cm高档水台,窗外侧做外泛水,坡度10%~15%,见附图1.3.8砂浆的使用:水泥砂浆应在2h内使用完毕,砂浆应装在灰槽中,不得置于楼面或地面上。
1.3.9养护: 面层作好后,应防止日晒失水过快形成干裂,防止撞击、振动、沾污和损坏,并影响强度,水泥砂浆应及时喷淋养护,养护时间一般不少于7d1.4 基层抹灰质量标准一般抹灰工程质量的允许偏差和检验方法应符合下表的规定。
项次项目允许偏差(mm)检验方法1 立面垂直度 4 用2m垂直检测尺检查2 表面平整度 4 用2m靠尺和塞尺检查3 阴阳角方正4 用直角检测尺检查4 分格条(缝)直线度 4 拉5m线,不足5m拉通线,用钢直尺检查工程名称民安望郡25#-32#楼分部工程装饰工程分项工程名称:外墙补洞2.抹第一遍面层聚合物抗裂砂浆1.在确定挤塑板表面界面剂晾干后进行第一遍面层聚合物砂浆施工。
用抹子将聚合物砂浆均匀的抹在挤塑板上,厚度控制在1~2mm之间,不得漏抹(以不见锚固钉帽为准)。
2.伸缩缝内挤塑板端部及窗口挤塑板通槽侧壁位置要抹聚合物砂浆,以粘贴翻包网格布。
3.埋贴网格布1.所谓埋贴网格布就是用抹子由中间开始水平预先抹出一段距离,然后向上向下将网格布抹平,使其紧贴底层聚合物砂浆。
2.首层墙体外侧、门窗洞口内侧周边及洞口四角均加一层网格布进行加强,洞口四周网格布尺寸为300mm×200mm,大墙面粘贴的网格布搭接在门窗口周边的加强网格布之上,一同埋贴在底层聚合物砂浆内。
工程名称交底部位1#、4#、8#楼及车库地下至机房层施工内容外墙内墙穿墙螺杆洞封堵日期2022年8月1日交底内容:一、施工范围本工程1#、4#、8#楼及车库地下至机房层施工应用。
二、施工前准备工作1、根据项目编制的施工计划,提前在下一道施工工序前进行封堵施工,对不同洞口封堵时间提前做好插入时间的安排,合理的安排插入施工,防止出现封堵材料混淆出错,并派施工管理人员对操纵工人进行施工顺序部位引导。
三、地上外墙及内墙对拉螺杆孔的处理1、立模施工过程中采取的螺杆附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。
图一PVC套管图二移除对拉螺杆2、内墙抹灰施工前先用电锯将外侧螺杆洞内的PVC套管锯掉,将其扩孔深度不小于20mm、直径不小于30mm,外侧用1:2干硬性水泥砂浆(掺入防水粉或膨胀剂)封堵,内侧用1:2干硬性水泥砂浆(掺入防水粉或膨胀剂)封闭,40~60mm深,从内侧往螺栓孔中注入聚氨酯发泡胶,打满孔洞。
工程名称交底部位1#、4#、8#楼及车库地下至机房层施工内容外墙内墙穿墙螺杆洞封堵日期2022年8月1日工程名称交底部位1#、4#、8#楼及车库地下至机房层施工内容外墙内墙穿墙螺杆洞封堵日期2022年8月1日图三孔眼扩成喇叭口形并内外封堵3、穿墙对拉螺杆孔洞必须逐个封堵密实。
4、工艺流程:螺栓孔剔凿、清理孔内→钢丝刷刷毛→洒水湿润→灌防水砂浆→表面抹平压光→刷1.2厚聚氨酯防水涂料→内侧发泡剂→内侧抹灰压平(1)用铲刀将露出墙面的PVC管清理干净,孔眼周边残存灰浆清理,用毛刷扫净。
(2)用直径16的电钻将孔眼扩成喇叭口形,深度:50mm,外口直径:50mm。
(3)提前一天用水进行冲洗湿润。
(4)用1:2膨胀水泥砂浆从外墙进行封堵入口内50mm,用¢10圆钢捣实与墙面抹平。
(5)隔天膨胀水泥砂浆达到一定强度后从墙内侧将泡沫胶管深入螺栓孔底部进行发泡灌注,灌注深度至距离墙面40mm;(6)带砂浆干燥后,用1.2厚聚氨酯防水涂料涂刷螺杆眼孔,形状为直径100mm的圆形;5、封堵的水泥砂浆必须压到墙体中部并压实。

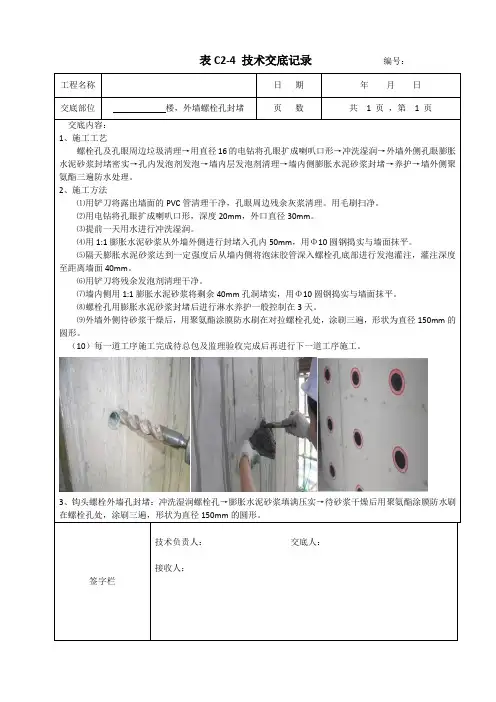

表C2-4 技术交底记录编号:
交底内容:
1、施工工艺
螺栓孔及孔眼周边垃圾清理→用直径16的电钻将孔眼扩成喇叭口形→冲洗湿润→外墙外侧孔眼膨胀水泥砂浆封堵密实→孔内发泡剂发泡→墙内层发泡剂清理→墙内侧膨胀水泥砂浆封堵→养护→墙外侧聚氨酯三遍防水处理。
2、施工方法
⑴用铲刀将露出墙面的PVC管清理干净,孔眼周边残余灰浆清理。
用毛刷扫净。
⑵用电钻将孔眼扩成喇叭口形,深度20mm,外口直径30mm。
⑶提前一天用水进行冲洗湿润。
⑷用1:1膨胀水泥砂浆从外墙外侧进行封堵入孔内50mm,用Φ10圆钢捣实与墙面抹平。
⑸隔天膨胀水泥砂浆达到一定强度后从墙内侧将泡沫胶管深入螺栓孔底部进行发泡灌注,灌注深度至距离墙面40mm。
⑹用铲刀将残余发泡剂清理干净。
⑺墙内侧用1:1膨胀水泥砂浆将剩余40mm孔洞堵实,用Φ10圆钢捣实与墙面抹平。
⑻螺栓孔用膨胀水泥砂浆封堵后进行淋水养护一般控制在3天。
⑼外墙外侧待砂浆干燥后,用聚氨酯涂膜防水刷在对拉螺栓孔处,涂刷三遍,形状为直径150mm的圆形。
(10)每一道工序施工完成待总包及监理验收完成后再进行下一道工序施工。
3、钩头螺栓外墙孔封堵:冲洗湿润螺栓孔→膨胀水泥砂浆填满压实→待砂浆干燥后用聚氨酯涂膜防水刷在螺栓孔处,涂刷三遍,形状为直径150mm的圆形。
技术、质量交底记录技术交底内容:一、交底说明车站在xxx施工时预留孔洞,,现因施工需要将孔洞封堵,需要将车站主体设有预留钢筋接驳器凿出并连接钢筋浇筑砼进行封堵。
为此,xxx站主体结构xxx预留孔洞封堵进行交底。
二、施工工艺工艺流程:模板安装一>孔洞开凿接驳器一>钢筋安装一>浇筑砼----------―>养护一>模板拆除三、施工要求(一)模板安装1、为确保本工程孔洞封堵良好,在模板安装前检查其质量,凡有缺棱、掉角、扭曲、锈蚀的一律不用,以确保模板接缝不漏浆。
模板要求模内干净、无杂物,拼缝严密,模板接缝宽度不大于1.0mm,无漏浆缝隙。
2、模板安装必须按模板的施工设计进行,严禁任意变动。
3、模板及其支撑系统在安装过程中,要设置临时固定设施,严防倾覆。
模板必须有一定刚度,而加固支撑和连接杆必须牢固,确保结构的几何尺寸。
4、支撑要按工序进行,模板没有固定前,不得进行下道工序。
模板下方设置4根方木均匀布置,再将模板方木用6组对拉丝2组钢管固定于孔洞5、下方,模板与孔洞下方混凝土接触要密实不漏缝隙。
7、上下钢管要用对拉丝杆和蝴蝶扣固定,并保证固定牢靠。
立面图(二)孔洞开凿接驳器1、凿除车站主体侵线混凝土时,注意保护接驳器。
在凿除车站主体孔洞混凝土过程中,必须人工凿除,凿除厚度要小,多凿几层,尽可能少破坏接驳器。
2、对凿出的车站主体接驳器,进行清理、保护,预留接驳器钢筋如有弯曲,进行调直,确保后期可以与钢筋有效连接。
3、车站主体预留不合格的或者在凿除过程中破坏的不可恢复的接驳器,进行植筋处理,植筋规格与车站预留接驳器规格相同,植筋深度符合规范及技术交底要求。
(三)钢筋安装1、钢筋丝头经检验合格后应保持千净无损伤。
2、所连钢筋规格必须与连接套规格一致。
3、连接水平钢筋时,必须从一头往另一头依次连接,不得从两头往中间或中间往两端连接。
连接钢筋时,一定要先将待连接钢筋丝头拧入同规格的连接套之后,再用力矩扳手拧紧钢筋接头;连接成型后用红油漆作出标记,以防遗漏。
一、工程概况1. 工程名称:______工程2. 工程地点:______地点3. 施工单位:______单位4. 施工时间:______年______月______日至______年______月______日二、施工内容1. 施工范围:楼面、外墙、管道等部位孔洞的封堵2. 施工方法:采用水泥砂浆、防水材料、钢丝球发泡剂等材料进行封堵三、安全注意事项1. 施工人员必须熟悉施工工艺和安全操作规程,确保施工安全。
2. 施工现场应设置安全警示标志,明确危险区域,禁止无关人员进入。
3. 施工人员应佩戴安全帽、手套、眼镜等个人防护用品。
4. 高处作业时,必须系好安全带,并采取防坠落措施。
5. 施工过程中,严禁酒后作业、疲劳作业。
6. 施工现场严禁吸烟、使用明火。
7. 施工现场严禁使用非防爆电器。
8. 施工过程中,如发现异常情况,应立即停止作业,并报告相关负责人。
四、施工步骤及注意事项1. 施工准备(1)检查施工现场,确保无障碍物,施工区域畅通。
(2)检查施工材料,确保质量合格。
(3)熟悉施工图纸,了解施工要求。
2. 施工过程(1)清理孔洞:将孔洞周围的污物、松散物清理干净。
(2)封堵孔洞:根据孔洞大小,选择合适的封堵材料。
(3)水泥砂浆封堵:将水泥砂浆搅拌均匀,用刷子或抹子将砂浆涂抹在孔洞周围,厚度均匀。
(4)防水材料封堵:将防水材料涂抹在孔洞周围,厚度均匀。
(5)钢丝球发泡剂封堵:将钢丝球拉成长条形,塞入孔洞,用钢丝球发泡剂填充缝隙。
(6)检查封堵效果:确保封堵材料与孔洞贴合紧密,无空隙。
3. 施工完成后,进行验收,确保封堵效果符合要求。
五、应急措施1. 如发生火灾,立即使用灭火器进行灭火,并迅速撤离现场。
2. 如发生触电,立即切断电源,进行急救,并报告相关负责人。
3. 如发生高处坠落,立即进行救援,并报告相关负责人。
4. 如发生人员伤亡,立即进行急救,并报告相关部门。
六、施工结束1. 施工结束后,清理施工现场,确保无残留物。
民族文学与世界文学是既相互区别又相互联系的一对范畴。
民族文学是指世界各民族在其历史发展过程中,创造和发展起来的具有本民族特征和民族传统,并以民族语言为表现形式的文学。
早在18世纪,伏尔泰就明确意识到,同样的体裁在不同的民族国家里,因其具有不同的民族特点而呈现出不同的形态。
从理论上提出民族文学与世界文学概念的则是德国诗人、美学家歌德(Goethe,1749-1832)。
他在1827年1月31日同爱克曼谈话时说:“我愈来愈深信,诗是人类的共同财产。
……我喜欢环视四周的外国民族的情况,我也劝每个人都这么办。
民族文学在现代算不了很大的一回事,世界文学的时代已快来临了。
现在每个人都应该出力促使它早日来临。
”歌德强调诗是人类共同的财富。
各民族的文学都有自己的特点、自己的长处,不能故步自封、夜郎自大。
应当通过各民族文学之间相互交流、相互学习、相互对话,促使世界文学的时代到来。
歌德的这一见解,反映了人类文学活动发展的总的趋向。
世界文学是与民族文学相对而言的,它是随着世界市场的形成而发展起来的。
马克思、恩格斯在《共产党宣言》中对此作过深刻的论述,说:“资产阶级,由于开拓了世界市场,使一切国家的生产和消费都成了世界性的了。
……过去那种地方的和民族的自给自足和闭关自守状态,被各民族的各方面的互相往来和各方面的互相依赖所代替了。
物质生产如此,精神生产也是如此。
各民族的精神产品成了公共的财产。
民族的片面性和局限性日益成为不可能,于是由许多种民族的和地方的文学形成了一种世界的文学。
”可见,世界文学是在世界市场形成过程中由世界各民族的和地方的文学共同构成的一种世界性文学的总称。
它具有鲜明的时代性和全人类性,同时,各民族文学又保留有自己的特色。
在世界文学形成的过程中,各民族文学之间在相互吸收的基础上,进一步发扬了本民族文学的优秀传统,从而使世界文学这个百花园显得更加五彩缤纷、绚丽夺目。
剪力墙孔洞封堵技术交底在建筑施工过程中,剪力墙孔洞的封堵是一项重要的工作。
如果封堵不当,可能会导致渗漏、裂缝等质量问题,影响建筑物的使用功能和耐久性。
为了确保剪力墙孔洞封堵的质量,现将相关技术交底如下:一、施工准备1、材料准备(1)水泥:应选用强度等级不低于 325 的普通硅酸盐水泥。
(2)砂:宜采用中砂,含泥量不应大于 3%。
(3)石子:粒径 5 10mm,含泥量不应大于 1%。
(4)膨胀剂:根据实际需要选用合适的膨胀剂。
(5)水:应使用洁净的自来水。
2、工具准备(1)手持式电动搅拌器、灰桶、抹子、铲刀、锤子、凿子等。
(2)模板:根据孔洞的大小和形状,准备合适的模板。
3、技术准备(1)施工人员应熟悉施工图纸和相关规范要求,明确孔洞封堵的位置、尺寸和做法。
(2)对施工人员进行技术交底,使其了解施工工艺和质量要求。
二、孔洞处理1、清理孔洞将孔洞内的杂物、灰尘等清理干净,并用清水冲洗湿润。
对于孔洞周边疏松的混凝土,应使用凿子将其剔除干净,直至露出坚实的混凝土基层。
2、钢筋处理如果孔洞内有钢筋,应检查钢筋的锈蚀情况。
如有锈蚀,应进行除锈处理,并将钢筋调直。
3、支设模板根据孔洞的形状和尺寸,支设牢固的模板。
模板与孔洞周边的接触面应严密,防止漏浆。
三、封堵施工1、第一次封堵对于较小的孔洞(直径小于 100mm),可直接用水泥砂浆进行封堵。
将水泥砂浆搅拌均匀,分层填入孔洞内,每层厚度不宜超过 100mm,并用捣棒捣实。
对于较大的孔洞(直径大于 100mm),应先在孔洞底部浇筑一层50 100mm 厚的混凝土,然后再用水泥砂浆分层封堵。
2、放置膨胀剂在封堵材料中,按照规定的比例加入膨胀剂,以补偿封堵材料的收缩,提高封堵效果。
3、第二次封堵在第一次封堵的材料初凝后,进行第二次封堵。
封堵方法与第一次相同,确保封堵材料填满孔洞,并与周边混凝土结合紧密。
4、表面抹平封堵完成后,用抹子将孔洞表面抹平,使其与周边混凝土表面平齐。
