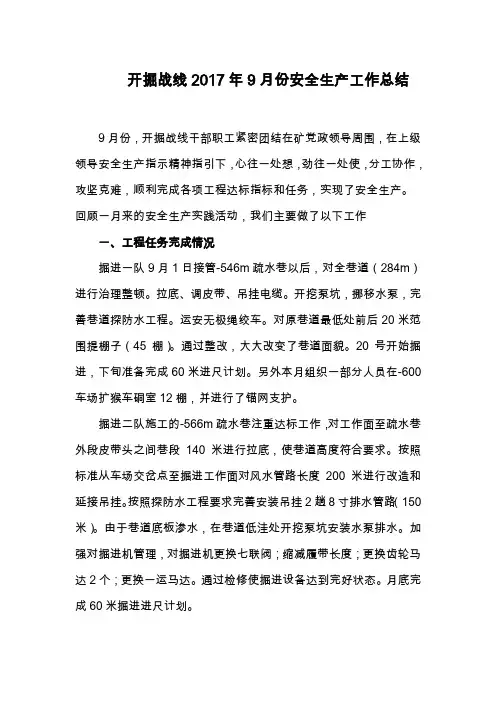

开掘战线2017年9月份安全生产工作总结9月份,开掘战线干部职工紧密团结在矿党政领导周围,在上级领导安全生产指示精神指引下,心往一处想,劲往一处使,分工协作,攻坚克难,顺利完成各项工程达标指标和任务,实现了安全生产。
回顾一月来的安全生产实践活动,我们主要做了以下工作一、工程任务完成情况掘进一队9月1日接管-546m疏水巷以后,对全巷道(284m)进行治理整顿。
拉底、调皮带、吊挂电缆。
开挖泵坑,挪移水泵,完善巷道探防水工程。
运安无极绳绞车。
对原巷道最低处前后20米范围提棚子(45棚)。
通过整改,大大改变了巷道面貌。
20号开始掘进,下旬准备完成60米进尺计划。
另外本月组织一部分人员在-600车场扩猴车硐室12棚,并进行了锚网支护。
掘进二队施工的-566m疏水巷注重达标工作,对工作面至疏水巷外段皮带头之间巷段140米进行拉底,使巷道高度符合要求。
按照标准从车场交岔点至掘进工作面对风水管路长度200米进行改造和延接吊挂。
按照探防水工程要求完善安装吊挂2趟8寸排水管路(150米)。
由于巷道底板渗水,在巷道低洼处开挖泵坑安装水泵排水。
加强对掘进机管理,对掘进机更换七联阀;缩减履带长度;更换齿轮马达2个;更换一运马达。
通过检修使掘进设备达到完好状态。
月底完成60米掘进进尺计划。
掘进三队本月按照要求干杂活。
-600米车场扩修猴车尾硐室,摘掉原架设的U型钢棚梁腿然后进行锚网喷支护。
对-458车场90米巷道拉底,拉底深度500~800mm,水仓口交岔点挑顶6米,对烂帮烂顶巷段50米范围重新进行锚网支护。
8月31号前在二-12070风巷外段挪移耙装机安装皮带。
中上旬在-546m车场连管子,自车场口供风水干管接4寸金属法兰盘风水支管到车场小下坡底150米,并进行吊挂刷漆,对小下坡巷道拉底出渣。
在车场风门墙上打了两个穿越风水管的窟窿。
掘进三队二分队8月31号接管二-12070风巷外段巷道,下大力气搞好工程质量,在工作面层理发育,围岩破碎的情况下搞好光面爆破工作,使巷道没有出现空帮空顶现象。

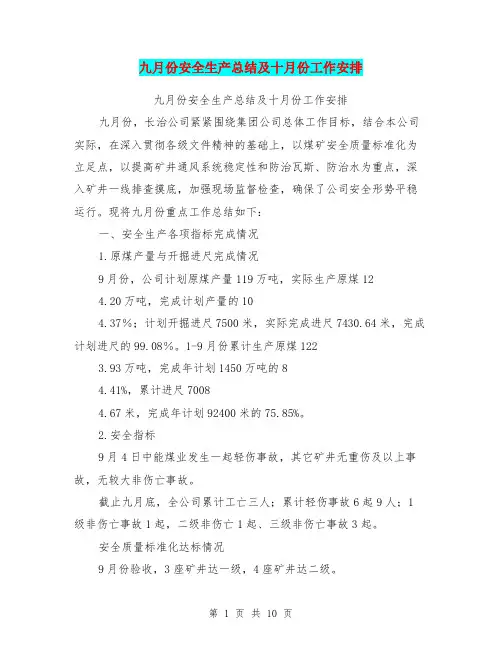

九月份安全生产总结及十月份工作安排九月份安全生产总结及十月份工作安排九月份,长治公司紧紧围绕集团公司总体工作目标,结合本公司实际,在深入贯彻各级文件精神的基础上,以煤矿安全质量标准化为立足点,以提高矿井通风系统稳定性和防治瓦斯、防治水为重点,深入矿井一线排查摸底,加强现场监督检查,确保了公司安全形势平稳运行。
现将九月份重点工作总结如下:一、安全生产各项指标完成情况1.原煤产量与开掘进尺完成情况9月份,公司计划原煤产量119万吨,实际生产原煤124.20万吨,完成计划产量的104.37%;计划开掘进尺7500米,实际完成进尺7430.64米,完成计划进尺的99.08%。
1-9月份累计生产原煤1223.93万吨,完成年计划1450万吨的84.41%,累计进尺70084.67米,完成年计划92400米的75.85%。
2.安全指标9月4日中能煤业发生一起轻伤事故,其它矿井无重伤及以上事故,无较大非伤亡事故。
截止九月底,全公司累计工亡三人;累计轻伤事故6起9人;1级非伤亡事故1起,二级非伤亡1起、三级非伤亡事故3起。
安全质量标准化达标情况9月份验收,3座矿井达一级,4座矿井达二级。
矿井名称矿井总分矿井等级矿井名称矿井总分矿井等级三元144.79 一级荆宝130.86 二级王庄139,32 一级赵屋129.25 二级福达135.91 一级新村128.78 二级马堡134.77 二级中能129.72 缺采煤专业,未评级小常132.40 二级安全检查与隐患整改公司组织检查45矿次,排查出安全隐患或问题400条;各矿自查2170条,都进行了整改或督促整改中。
5.安全管理指标1)隐患整改情况查出隐患(条)整改(条)整改率重大安全隐患各矿自查2170 2166 99.81% 无公司检查400 部分仍在整改中。
2)“三违”查处严重“三违”一般“三违”轻微“三违”合计(人/次)14 112 216 3423)责任追究安全罚款累计罚款安全奖励累计奖励72.1487万元539.5074万元 5.3936万元 44.7153万元4)安全费用使用情况本月提取本月使用年度使用年度结余历年结余2433.4万1297.4万8426.24万13119.387万24254.908万二、安全生产方面主要工作1.安全检查1)安全质量标准化检查与验收9月14日至9月23日,对福达、马堡、新村、赵屋、小常、荆宝、王庄、中能、三元共9个生产矿井进行了煤矿安全质量标准化全面摸底、检查,为公司煤矿安全质量标准化建设寻找新的突破口。
9月份工作总结及10月份工作计划
9月份工作总结:(9.15-9.25)
1、完成4座井口、风硐及江苏工队临时空压机房开挖土石方量丈量工作。
2、完成副井与行人井间,联合建筑开挖土石方测量工作。
3、完成炸药库占地土石方开挖测量工作。
4、进行四座井筒,中、腰线复查工作,及工程质量监督检查,并记录台帐。
5、完成了矿领导安排的临时工作任务。
10月份工作计划:
1、完成联合建筑及炸药库占地开挖土石方丈量工作。
2、严格按照设计要求监督检查工程质量及工程进度,并记录台帐。
3、进一步完善科室内制度及各科台帐。
做好科室人员业务知识培训学习工作。
4、进行回风斜井与风硐贯通测量工作。
5、按时完成矿领导安排各项临时工作任务。
矿建科
二0一一年九月二十七日。
九月份生产总结及十月份生产计划
矿领导:
我队承揽本矿暗主斜及北翼皮带运输副巷的掘进工作,现将九月份生产情况及十月份生产计划做以总结汇报:
一、九月份生产完成情况
暗主斜井掘进8米,北翼皮带运输副巷掘进75米。
二、九月份生产总结
1、本月因前期施工过程中有个别地方工程质量、管线吊挂、清理底皮带淤泥、进行皮带调整,造成停产影响。
2、由于矿要求煤矸进行分装分运,暗主斜井只安排早班掘进,加之暗主斜井处于过断层期间,断层水大、施工困难,因此本月暗主斜井只掘进8米。
3、我队根据矿要求,将暗主斜井、北翼皮带运输副巷的电缆及各类管线全部重新吊挂;各类机电设备进行全面检查、维修。
4、本月根据矿工程技术部要求,我队严抓现场工程质量,从巷道成型、锚杆扭矩力及锚杆外露长度等逐一着手,使现场施工更加标准化、规范化。
5、施工巷道内的文明卫生必须在每班交接前打扫干净,施工材料必须归类码放并挂牌管理。
三、九月份安全生产计划
1、暗主斜井由于各项条件制约,我队计划月掘进计划20米。
2、北翼皮带运输副巷计划掘进40米。
3、加强职工安全培训教育,认真贯彻作业规程学习,提高职工专业技能。
4、积极组织落实矿下达的各项生产任务,保证施工顺利进行。
5、严格加强现场管理,发现问题进行现场整改,严格按章操作、按规程进行施工。
6、继续加强工程质量、巷道文明生产工作,做到更上一个台阶。
掘进一队
2015年9月30日。
九月安全工作总结及十月安全工作计划台城煤矿二〇一三年九月三十日一、九月份安全工作总结9月份,围绕我矿的安全工作,结合安监部的工作特点,我矿始终坚持“安全第一、预防为主、综合治理”的方针,顺利迎接了古交市煤管局、太原市煤炭工业局以及全员培训工作,较好的完成了公司和矿领导交给的任务和各项工作,主要做了如下工作:1、认真贯彻省、市各级安全生产安全会议精神,上级安全文件精神,合理安排矿各项安全工作。
2、召开安全工作会议,对我矿现在存在的安全隐患进行了排查,并对上级部门检查出的安全问题进行了‘三定’处理,严格执行煤矿安全规程、操作规程,把安全工作落实到人。
3、“雨季三防”方面,认真贯彻执行各类安全规章制度,矿领导组织全矿相关部门管理人员对全矿现有的防洪设施、设备以及抢险救灾物质储量、种类、数量进行巡回检查,发现2处隐患及时进行整改,主井安全设施不完善、副井场地防洪渠堵塞;本月无重大隐患现象,切实达到防患于未然的目的,确保雨季三防的安全工作。
主、副、回风井的正常安全检查和日常瓦斯的检查正常。
问题措施1、主井安全设施不完善1、项目部组织工人完善主井的安全设施。
2、副井场地防洪渠堵塞2、、安监科组织工人疏通副井场地的防洪渠。
4、组织工人修矿上的公路300米和挖公路旁的防洪渠300米、硬化工人宿舍前路面300㎡、每日组织工人学习煤矿安全知识,每日开班前会学习一条煤矿安全规程。
5、质量标准化方面我矿目前主要以地面建筑、雨季三防和矿建工作的安全质量标准化为主。
各井筒吊挂整理电缆,电缆悬挂合格率达到96%以上,接头合格率100%。
各井筒水管,风管吊挂整齐,连接紧固,不漏水漏风。
二、十月份工作计划1、主副回风井的正常的安全检查(3个班),2、井口检身(三个班)3、全面开展冬季四防的工作4、组织工人每天下午学习安全知识5、每旬一次的安全自检自查6、迎接上级部门的检查准备工作7、矿上组织的一些零星工作8、其他工作台城煤矿2013年9月30日。

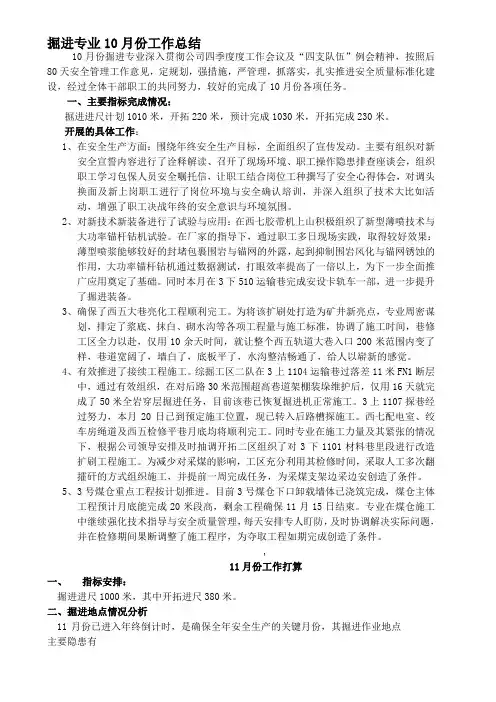

掘进专业10月份工作总结10月份掘进专业深入贯彻公司四季度度工作会议及“四支队伍”例会精神,按照后80天安全管理工作意见,定规划,强措施,严管理,抓落实,扎实推进安全质量标准化建设,经过全体干部职工的共同努力,较好的完成了10月份各项任务。
一、主要指标完成情况:掘进进尺计划1010米,开拓220米,预计完成1030米,开拓完成230米。
开展的具体工作:1、在安全生产方面:围绕年终安全生产目标,全面组织了宣传发动。
主要有组织对新安全宣誓内容进行了诠释解读、召开了现场环境、职工操作隐患排查座谈会,组织职工学习包保人员安全嘱托信,让职工结合岗位工种撰写了安全心得体会,对调头换面及新上岗职工进行了岗位环境与安全确认培训,并深入组织了技术大比如活动,增强了职工决战年终的安全意识与环境氛围。
2、对新技术新装备进行了试验与应用:在西七胶带机上山积极组织了新型薄喷技术与大功率锚杆钻机试验。
在厂家的指导下,通过职工多日现场实践,取得较好效果:薄型喷浆能够较好的封堵包裹围岩与锚网的外露,起到抑制围岩风化与锚网锈蚀的作用,大功率锚杆钻机通过数据测试,打眼效率提高了一倍以上,为下一步全面推广应用奠定了基础。
同时本月在3下510运输巷完成安设卡轨车一部,进一步提升了掘进装备。
3、确保了西五大巷亮化工程顺利完工。
为将该扩刷处打造为矿井新亮点,专业周密谋划,排定了浆底、抹白、砌水沟等各项工程量与施工标准,协调了施工时间,巷修工区全力以赴,仅用10余天时间,就让整个西五轨道大巷入口200米范围内变了样,巷道宽阔了,墙白了,底板平了,水沟整洁畅通了,给人以崭新的感觉。
4、有效推进了接续工程施工。
综掘工区二队在3上1104运输巷过落差11米FN1断层中,通过有效组织,在对后路30米范围超高巷道架棚装垛维护后,仅用16天就完成了50米全岩穿层掘进任务,目前该巷已恢复掘进机正常施工。
3上1107探巷经过努力,本月20日已到预定施工位置,现已转入后路槽探施工。

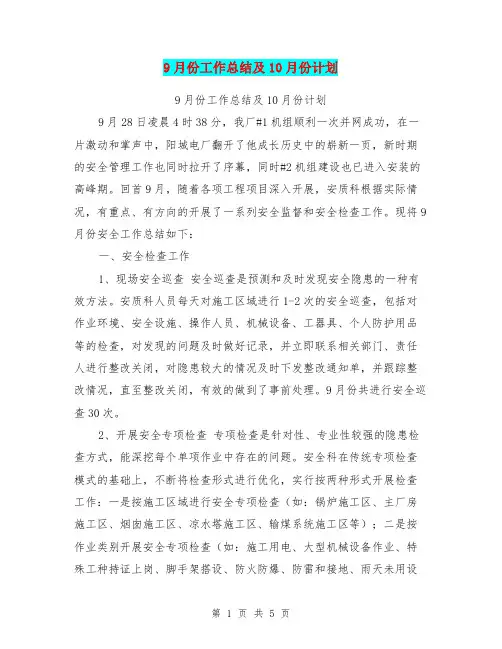

9月份工作总结及10月份计划9月份工作总结及10月份计划9月28日凌晨4时38分,我厂#1机组顺利一次并网成功,在一片激动和掌声中,阳城电厂翻开了他成长历史中的崭新一页,新时期的安全管理工作也同时拉开了序幕,同时#2机组建设也已进入安装的高峰期。
回首9月,随着各项工程项目深入开展,安质科根据实际情况,有重点、有方向的开展了一系列安全监督和安全检查工作。
现将9月份安全工作总结如下:一、安全检查工作1、现场安全巡查安全巡查是预测和及时发现安全隐患的一种有效方法。
安质科人员每天对施工区域进行1-2次的安全巡查,包括对作业环境、安全设施、操作人员、机械设备、工器具、个人防护用品等的检查,对发现的问题及时做好记录,并立即联系相关部门、责任人进行整改关闭,对隐患较大的情况及时下发整改通知单,并跟踪整改情况,直至整改关闭,有效的做到了事前处理。
9月份共进行安全巡查30次。
2、开展安全专项检查专项检查是针对性、专业性较强的隐患检查方式,能深挖每个单项作业中存在的问题。
安全科在传统专项检查模式的基础上,不断将检查形式进行优化,实行按两种形式开展检查工作:一是按施工区域进行安全专项检查(如:锅炉施工区、主厂房施工区、烟囱施工区、凉水塔施工区、输煤系统施工区等);二是按作业类别开展安全专项检查(如:施工用电、大型机械设备作业、特殊工种持证上岗、脚手架搭设、防火防爆、防雷和接地、雨天未用设备的停电和断电情况等)。
两种检查方式存在交叉和互补,进一步增强了安全检查网络的严密性。
9月份共组织专项检查13次。
具体情况见下表:安全专项检查统计表序号时间检查项目隐患和违章(数量)整改关闭未整改关闭整改率备注19月2日输煤系统660100% 29月3日施工用电安全检查660100% 39月7日#2锅炉880100% 49月8日#1锅炉330100% 59月9日主厂房区及#1炉770100% 69月10日#1锅炉及天桥施工550100% 79月13日#2锅炉880100% 89月14日施工用电和防火防爆880100% 99月16日#1炉660100% 109月17日#1炉550100% 119月22日#2炉 770100% 129月23日主厂房及天桥施工区770100% 139月24日电焊、气割及防火防爆10100100% 合计86860100%3、安全联合大检查和每周安全例会(1)本月共组织开展4次安全联合大检查,安全科组织监理、二公司安监部和锅炉、汽机、消防安装等各工程项目负责人和安全员联合行动,对现场#1、#2锅炉、主厂房、电除尘、碎煤机室、生产办公楼等施工现场进行全面彻底的检查。

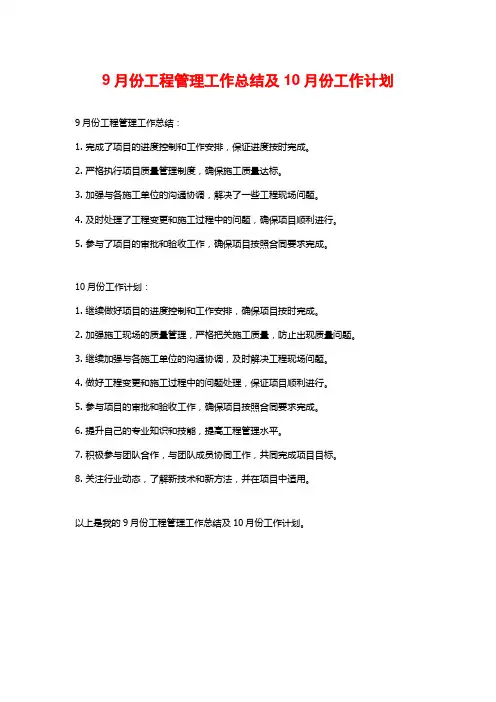

9月份工程管理工作总结及10月份工作计划
9月份工程管理工作总结:
1. 完成了项目的进度控制和工作安排,保证进度按时完成。
2. 严格执行项目质量管理制度,确保施工质量达标。
3. 加强与各施工单位的沟通协调,解决了一些工程现场问题。
4. 及时处理了工程变更和施工过程中的问题,确保项目顺利进行。
5. 参与了项目的审批和验收工作,确保项目按照合同要求完成。
10月份工作计划:
1. 继续做好项目的进度控制和工作安排,确保项目按时完成。
2. 加强施工现场的质量管理,严格把关施工质量,防止出现质量问题。
3. 继续加强与各施工单位的沟通协调,及时解决工程现场问题。
4. 做好工程变更和施工过程中的问题处理,保证项目顺利进行。
5. 参与项目的审批和验收工作,确保项目按照合同要求完成。
6. 提升自己的专业知识和技能,提高工程管理水平。
7. 积极参与团队合作,与团队成员协同工作,共同完成项目目标。
8. 关注行业动态,了解新技术和新方法,并在项目中适用。
以上是我的9月份工程管理工作总结及10月份工作计划。

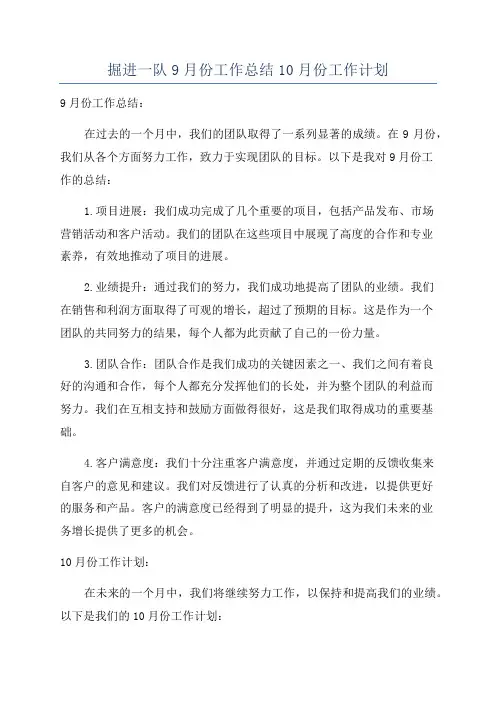

掘进一队9月份工作总结10月份工作计划9月份工作总结:在过去的一个月中,我们的团队取得了一系列显著的成绩。
在9月份,我们从各个方面努力工作,致力于实现团队的目标。
以下是我对9月份工作的总结:1.项目进展:我们成功完成了几个重要的项目,包括产品发布、市场营销活动和客户活动。
我们的团队在这些项目中展现了高度的合作和专业素养,有效地推动了项目的进展。
2.业绩提升:通过我们的努力,我们成功地提高了团队的业绩。
我们在销售和利润方面取得了可观的增长,超过了预期的目标。
这是作为一个团队的共同努力的结果,每个人都为此贡献了自己的一份力量。
3.团队合作:团队合作是我们成功的关键因素之一、我们之间有着良好的沟通和合作,每个人都充分发挥他们的长处,并为整个团队的利益而努力。
我们在互相支持和鼓励方面做得很好,这是我们取得成功的重要基础。
4.客户满意度:我们十分注重客户满意度,并通过定期的反馈收集来自客户的意见和建议。
我们对反馈进行了认真的分析和改进,以提供更好的服务和产品。
客户的满意度已经得到了明显的提升,这为我们未来的业务增长提供了更多的机会。
10月份工作计划:在未来的一个月中,我们将继续努力工作,以保持和提高我们的业绩。
以下是我们的10月份工作计划:1.项目管理:我们将继续推进当前正在进行的项目,并确保按计划完成。
我们将优化项目管理流程,以提高效率和准确性,并确保我们按时交付高质量的成果。
2.团队发展:我们将继续关注团队成员的个人和职业发展。
我们将提供培训和发展机会,帮助团队成员不断学习和成长,并发挥他们的潜力。
3.市场营销:我们将继续推动市场营销活动,提高品牌知名度和市场份额。
我们将制定新的营销策略,增加市场推广活动,并与潜在客户建立更牢固的关系。
4.客户服务:我们将继续关注客户的需求和反馈,并持续改进我们的产品和服务。
我们将提供更便捷和高效的客户支持,以提高客户满意度并增加忠诚度。
5.团队沟通:我们将继续加强团队之间的沟通和合作。

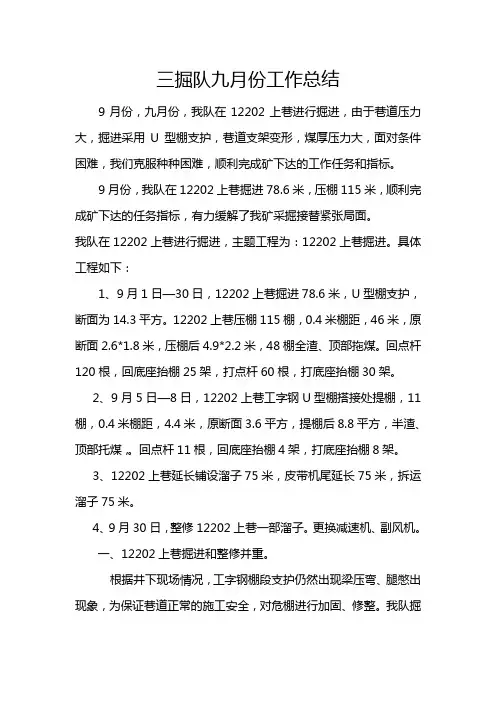

三掘队九月份工作总结9月份,九月份,我队在12202上巷进行掘进,由于巷道压力大,掘进采用U型棚支护,巷道支架变形,煤厚压力大,面对条件困难,我们克服种种困难,顺利完成矿下达的工作任务和指标。
9月份,我队在12202上巷掘进78.6米,压棚115米,顺利完成矿下达的任务指标,有力缓解了我矿采掘接替紧张局面。
我队在12202上巷进行掘进,主题工程为:12202上巷掘进。
具体工程如下:1、9月1日—30日,12202上巷掘进78.6米,U型棚支护,断面为14.3平方。
12202上巷压棚115棚,0.4米棚距,46米,原断面2.6*1.8米,压棚后4.9*2.2米,48棚全渣、顶部拖煤。
回点杆120根,回底座抬棚25架,打点杆60根,打底座抬棚30架。
2、9月5日—8日,12202上巷工字钢U型棚搭接处提棚,11棚,0.4米棚距,4.4米,原断面3.6平方,提棚后8.8平方,半渣、顶部托煤,。
回点杆11根,回底座抬棚4架,打底座抬棚8架。
3、12202上巷延长铺设溜子75米,皮带机尾延长75米,拆运溜子75米。
4、9月30日,整修12202上巷一部溜子。
更换减速机、副风机。
一、12202上巷掘进和整修并重。
根据井下现场情况,工字钢棚段支护仍然出现梁压弯、腿憋出现象,为保证巷道正常的施工安全,对危棚进行加固、修整。
我队掘进为U型棚支架支护,增加巷道的支护强度。
对于工字钢支护段巷道,注重维护,出现梁弯、憋腿、憋帮或者网烂、网兜现象,我们将重新进行整修,工字钢棚下并采用π型钢梁+单体柱抬棚方式进行支护。
整修过后巷道在煤巷两帮进行注水,以便使得巷道煤层锈结,后打设卸压孔,稳定巷道两帮,分解顶帮压力,减少巷道的维护费用。
二、加强工程质量标准化工作,做精品巷道。
12202上巷掘进是我队主要任务,尽管巷道压力大,将巷道的质量标准化作为一项重要的任务来抓,增强巷道的维护,其中巷道的三线管理是重点工作,巷道压力大,往往上班架过的棚,下班出现棚中线偏曲现象,我们要求验收员班班进行三线拉扯,确保证巷道的三线准确无误差。
2013年9月,我队在全体职工共同努力下,又一次安全无事故的完成了各项任务.现对9月工作总结为如下:
一、安全方面:9月份我队零工伤,零事故。
二、生产任务方面:生产任务按要求全部完成。
120407皮带巷综掘160米,120407第五贯眼贯通并掘进10米及120407辅助进风巷开口。
110406皮带巷放顶40米并将煤渣人工运到尾巷中部。
110406轨道巷维护放顶70米,拆工字钢40余架。
11盘区轨道巷第一贯眼拆U钢12架并放顶10米。
110406底部切眼排水180人次,更换电泵一台,加设风动泵2台,现在每班基本能将积水排完。
110406中部切眼延伸皮带100米,并拉电缆----米。
在9月底,我们到120407辅助进风巷开口,开口时拆除原120407皮带巷的刮板机2部,并在第五贯眼新安装刮板机两部,并且在120407皮带巷延伸皮带100米。
9月27日—30日中班由于停产,我队部分人员参加矿组织的换证培训。
三、培训方面:9月份,我队利用班前会时间组织工人加强学习“双降双保”“三严禁一提倡”文件,进一步让我队工人把文件精神深入到工作和生活中;本月我队共有4名队长参加柳林四中的全员培训和B类管理人员复训。
9月份我队虽然圆满的完成了各项任务,但是我们仍将继续努力,希望在10月有更好的成绩回报公司。
现对10的计划如下:
10月份我队继续120407辅助进风巷的掘进和110406皮带巷的维护,月初计划把120407辅助进风巷掘进到与120407皮带巷同一方位。
初步计划两边达同一方位时,双向开口贯通,以确定下半月的工作安排。
另外每班派两人到110406排水。
10月我们的安全重点是120407辅助进风巷的顶板管理。
由于采空的影响,顶底板和两帮的压力非常大,再加上现在两帮的煤柱不达14米。
所以掘进时,顶板的管理显的尤为重要,特别是我队现在的工艺为炮掘,更加影响顶板和两帮支护。
在掘进过程中,必要时我们将采用工字钢复合支护。
智者多虑必有一失,我们这样普通的工人,在工作必有很多疏忽,望领导在日常工作中多多指导。
2013.10.1
、
2013.8.31。
