外墙更换铝合金窗施工方案
- 格式:doc
- 大小:62.00 KB
- 文档页数:8
一、工程概况本工程位于XX市XX区XX路XX号,建筑层数为XX层,总建筑面积为XX平方米。
本次施工涉及建筑外墙窗户的安装,共计XX扇。
窗户类型包括铝合金窗、塑钢窗和断桥铝窗,尺寸规格各异。
施工内容主要包括窗户的采购、运输、安装、调试及验收。
二、施工准备1. 人员准备:组织一支具有丰富窗户安装经验的施工队伍,包括施工队长、技术员、安装工、质检员等。
2. 材料准备:根据设计图纸和施工要求,准备所需的各种窗户、配件、工具和材料。
3. 设备准备:准备必要的安装设备,如电动工具、手动工具、测量工具等。
4. 技术准备:组织施工人员进行技术交底,明确施工工艺、质量要求和安全注意事项。
三、施工工艺1. 测量放线:根据设计图纸和现场实际情况,进行窗户安装位置的测量放线,确保窗户安装位置的准确性。
2. 开槽处理:对窗户安装位置的墙体进行开槽处理,槽口尺寸应符合设计要求,确保窗户安装的牢固性。
3. 预埋件安装:按照设计要求,在墙体上预埋金属件或塑料件,用于固定窗户。
4. 窗户安装:- 铝合金窗安装:先将窗户安装在预埋件上,调整窗户的水平度和垂直度,使其符合设计要求,然后使用螺丝将窗户固定。
- 塑钢窗安装:同铝合金窗安装方法,注意塑钢窗的密封性能。
- 断桥铝窗安装:先安装内外窗框,调整窗框的水平和垂直度,然后安装玻璃,最后固定窗扇。
5. 密封处理:对窗户缝隙进行密封处理,确保窗户的密封性能。
6. 调试验收:对安装完成的窗户进行调试,检查窗户的开关、密封性能等,确保符合设计要求。
四、质量控制1. 材料质量:确保所有窗户及配件均符合国家标准,不得使用不合格产品。
2. 施工质量:严格按照施工工艺进行施工,确保窗户安装的牢固性、水平度和垂直度。
3. 验收标准:按照国家相关标准和设计要求进行验收,确保窗户安装质量。
五、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等防护用品,确保人身安全。
2. 设备安全:使用前检查设备是否完好,确保设备安全运行。
更换窗户工程方案一、项目背景建筑物的窗户经过一段时间的使用会出现老化、损坏等情况,这时就需要进行更换。
窗户的更换不仅可以提升建筑物的外观,还可以改善室内外环境,提高能效等。
二、项目目标更换窗户工程的主要目标是提高建筑物的能效、安全性和美感,确保项目顺利进行,减少施工过程中的安全隐患。
三、项目范围更换窗户工程的范围包括:选择合适的窗户材料、设计合理的窗户结构、施工安装等。
四、项目方案1. 选择合适的窗户材料在更换窗户工程中,选择合适的窗户材料至关重要。
我们推荐选择高性能的断桥铝合金窗。
这种窗户具有优异的隔热保温性能,耐腐蚀、不易变形等特点,可以有效提高建筑物的能效。
2. 设计合理的窗户结构在选择窗户结构时,需考虑窗户的尺寸和开启方式等因素。
根据建筑物的实际情况进行设计,保证窗户的安装牢固,操作方便。
3. 施工安装在进行窗户更换工程时,需严格按照相关标准和规范进行施工安装,确保窗户安装牢固、密封性能好。
五、项目实施1. 确定项目计划在项目实施前,需对项目进行详细规划和计划,包括预算、施工流程等。
并严格按照项目计划进行实施。
2. 采购材料在进行窗户更换工程前,需采购所需的窗户材料,并对材料进行检查,确保材料质量符合要求。
3. 施工安装根据窗户更换工程方案,对窗户进行合理的拆除和安装,确保施工过程中安全可靠。
4. 竣工验收在窗户更换工程结束后,进行竣工验收,确认窗户安装质量符合规范要求。
六、项目风险在进行窗户更换工程时,可能会面临以下风险:施工安全风险、材料质量风险等。
通过严格落实安全生产管理制度、选择优质材料等方式减少风险。
七、项目成果经过窗户更换工程后,建筑物能效得到提升,安全性得到保障,美观度得到提高,为建筑物的使用提供了良好的环境条件。
八、项目总结窗户更换工程是一项需要谨慎考虑的工程项目,需要根据实际情况选择合适的窗户材料和设计合理的窗户结构,严格按照项目计划进行实施,确保项目顺利进行。
在项目实施过程中,要加强安全生产管理,充分考虑各种风险,确保施工安全可靠。
外墙面抹灰和铝合金门窗安装施工技术方案和措施[ 1 ]外架搭设方案1、外架搭设总体部署外架均采用双排落地式钢管架子钢管脚手架选用外径48mm壁厚3.5mm的A3钢管,表面平整光滑,无绣、裂纹、分层、压痕、划道和硬弯,新用钢管应有出厂合格证,搭设架子前应进行保养、除锈并统一涂色,颜色力求美观。
钢筋脚手架搭设使用的扣件应符合建设部《钢管脚手扣件标准》要求,有扣件生产许可证,规格与钢管匹配,采用可锻铸造铁,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,贴和面应平整。
活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
外架外立面采用阻燃型密目式安全网封闭。
2、落地式外架搭设要点2.1、落地式外架的基础应平整夯实,及有C15混凝土硬化,基础外侧设置250×300的排水沟。
2.2、外架杆均设纵横相连扫地杆,并有避雷接地装备,其接地电阻小于10c2。
底排立杆及扫地杆均漆红白相间色。
2.3、外脚手架不宜支在屋面、雨棚等处,确因工程需要而搭设的,应采取钢管斜撑作加固措施,雨棚上应每隔6步加固一次,屋面上应每隔10步加固一次。
2.4、外架的立杆纵向间距为1.8m,横向间距为lm,步高为1.8m。
2.5、架子转角处立杆间距应符合搭设要求。
2.6、脚手架外侧设置刀剪撑,自脚手架端头开始按水平距离不超过9m设置一组剪刀撑,剪刀撑杆件与地面夹角为45度至60度角。
自下而上连续设置。
设置时与其他杆件的挛叉应互相连接,并应延伸到顶部大横杆以上。
2.7、杆件搭接:钢管脚手架的立杆必须采用对接,大横杆可以对接和搭接,剪刀撑和其他杆件采用搭接,搭接长度不小于40cm,且不少于二只扣件紧固。
相邻杆件搭接,对接必须错开一个档距,同一平面上接头不得超过50%。
2.8、小横杆两端各伸出立杆净长度不少于10cm,并应保持一致。
2.9、架体拉接点:脚手架与建筑物按水平方向不大于7m,垂直方向不大于4m设一拉接点。
拉接点在转角处和顶部处加密,即在转角lm以内范围按垂直方向不大于4m设一拉接点,顶部80cm以内范围按水平方向不大于7m设一拉接点。
目录一、工程概况 (1)二、料具准备 (1)三、材料保护及区分 (1)四、作业条件 (3)五、工艺要点 (4)六、合金门窗质量要求 (8)七、安全施工措施............................9謀荞抟箧飆鐸怼类蒋薔。
一、工程概况本工程坐落于宜昌市东山大道123号、125号、127号,交通便利。
施工场地处于闹市区较狭窄,不利于施工现场临时设施的布置和施工的需要。
由于本工程是改造工程,主体结构落成已有30年左右。
在结构上对现在的施工中存在较多的限制,主要是现场结构的维护和施工荷载的控制。
施工过程中每道工序都不能野蛮操作,严格维护现场结构的完善和安全。
二、料具准备1、铝合金门窗的规格符合设计要求,五金配件配套齐全。
并具有产品出厂合格证明。
2、防腐材料、保温材料、焊条、密封膏、防锈漆、螺钉、铝制拉铆钉、连接铁板、地弹簧、玻璃尼龙毛刷、压条、橡皮条、玻璃胶、木楔子、等,按设计要求准备齐全。
3、安装铝合金门窗所有的工具,如曲线刷、切割机、手电锯、射钉枪、扳手、半步扳手、角尺、吊线锤、打胶筒、水平尺、玻璃吸手等准备齐全。
三、材料保护及区分1、门窗的包装应有足够的强度、整体性好,严禁搬运过程中产生变形。
2、门窗应放在防风、防晒、防雨淋的库房里,竖直排放,严禁倾斜,并应垫好枕木,保证产品隐定。
3、运输、存放中严禁损坏包装,门窗饰面应粘胶带保护层,并应用塑料膜、包装丝、麻布袋捆扎结实,防止饰面受损。
4、门窗框扇安装施工中,严禁在门窗框扇上加荷,起吊位置应用非金属软质材料衬垫。
5、按空气声隔声性能对产品区分:凡空气声计权隔声量≥52dB时为隔声门,见下表:隔声门、窗的空气声隔声性能分级值6、铝合金门窗的宽度、高度的构造尺寸,主要根据门框、窗框的厚度构造尺寸和洞口要求确定。
7、按性能性能区分的门、窗,依据不同建筑物的适用要求,按抗风压强度、空气渗透和雨水渗透的3项性能指标,将产品划分为A、B、C三类。

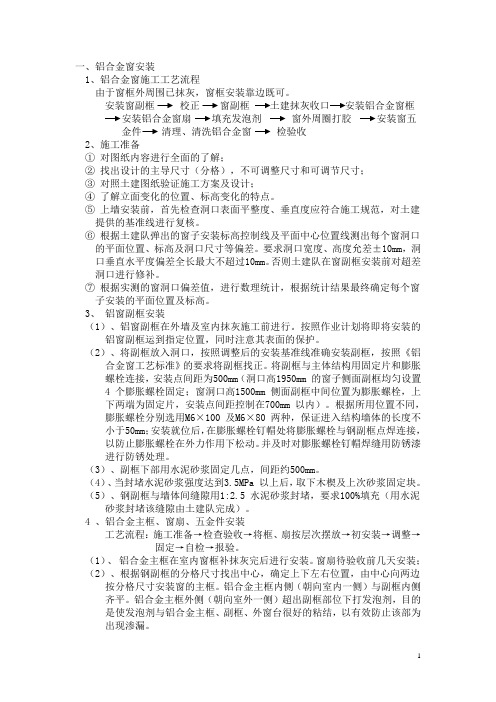

一、铝合金窗安装1、铝合金窗施工工艺流程由于窗框外周围已抹灰,窗框安装靠边既可。
安装窗副框校正窗副框土建抹灰收口安装铝合金窗框安装铝合金窗扇填充发泡剂窗外周圈打胶安装窗五金件清理、清洗铝合金窗检验收2、施工准备①对图纸内容进行全面的了解;②找出设计的主导尺寸(分格),不可调整尺寸和可调节尺寸;③对照土建图纸验证施工方案及设计;④了解立面变化的位置、标高变化的特点。
⑤上墙安装前,首先检查洞口表面平整度、垂直度应符合施工规范,对土建提供的基准线进行复核。
⑥根据土建队弹出的窗子安装标高控制线及平面中心位置线测出每个窗洞口的平面位置、标高及洞口尺寸等偏差。
要求洞口宽度、高度允差±10mm,洞口垂直水平度偏差全长最大不超过10mm。
否则土建队在窗副框安装前对超差洞口进行修补。
⑦根据实测的窗洞口偏差值,进行数理统计,根据统计结果最终确定每个窗子安装的平面位置及标高。
3、铝窗副框安装(1)、铝窗副框在外墙及室内抹灰施工前进行。
按照作业计划将即将安装的铝窗副框运到指定位置,同时注意其表面的保护。
(2)、将副框放入洞口,按照调整后的安装基准线准确安装副框,按照《铝合金窗工艺标准》的要求将副框找正。
将副框与主体结构用固定片和膨胀螺栓连接,安装点间距为500mm(洞口高1950mm 的窗子侧面副框均匀设置4 个膨胀螺栓固定;窗洞口高1500mm 侧面副框中间位置为膨胀螺栓,上下两端为固定片,安装点间距控制在700mm 以内)。
根据所用位置不同,膨胀螺栓分别选用M6×100 及M6×80 两种,保证进入结构墙体的长度不小于50mm;安装就位后,在膨胀螺栓钉帽处将膨胀螺栓与钢副框点焊连接,以防止膨胀螺栓在外力作用下松动。
并及时对膨胀螺栓钉帽焊缝用防锈漆进行防锈处理。
(3)、副框下部用水泥砂浆固定几点,间距约500mm。
(4)、当封堵水泥砂浆强度达到3.5MPa 以上后,取下木楔及上次砂浆固定块。
铝合金门窗施工方案(一)铝合金门窗安装施工方案A、门窗安装的主要施工方法:(一)、施工工艺工艺流程:弹线定位→门窗洞口处理→在门窗框上安装固定片→门窗框就位安装→门窗框与墙体间缝隙塞缝→涂刷JS防水→外饰面施工→打窗外密封胶→门窗扇及玻璃、五金配件安装→内饰面施工→打窗内密封胶→清理与验收(二)、主要施工方法1、门窗安装弹线定位在门窗框安装前,土建施工单位应为门窗安装提供三线(水平线、垂直线和进出线)基准,由门窗安装单位逐个复测洞口尺寸及偏差,依据土建施工提供的基准线复核主体偏差情况,特别是飘窗部分,要依据外墙灰饼及土建方外墙饰面砖的铺设情况用20号钢丝放出控制点,并定位来确认窗体初步尺寸,并书面报土建方通过方可定型。
对于普通外窗洞口应在满足规范要求(铝合金门窗框边应与墙体间隙大于20mm以上)的情况下,在该洞口尺寸范围内量取装饰面砖两个砖缝之间的最大距离即为铝合金门窗实际设计尺寸对需要进行处理的门窗洞口应做好记录和标识防腐处理2、砌体墙洞口边预埋混凝土块1)当外墙为砌体时,砌筑时须在门窗洞两侧预埋为安装门窗用的混凝土(C20)块(有混凝土企口情况除外),以便固定门窗框(或副框)。
混凝土块宽度同墙厚,高度应与砌块同高或砌块高度的 1/2且不小于100mm,长度不小于 200mm,上部(或下部)的混凝土块中心距洞口上下边的距离为150~200mm,其余部位的中心距不大于 400mm,且均匀分布。
2)在安装制作好的铝门窗框时,在铅锤仪校正水平和垂直。
待两条对角线的长度相等,误差控制在标准规定范围内,校准位置后,将框临时用木楔固定,临时固定木楔不得直接安装在窗角及中梃与框交接处,待检查立面垂直,左右间隙,上、下位置符合要求后,再根据窗洞材质采用对应的方法将25×250×1.2mm的燕尾铁固定在结构上(混凝土墙洞口采用塑料膨胀螺钉固定,砖墙洞口应采用塑料膨胀螺钉或水泥钉固定,并不得固定在砖缝处),固定顺序为先固定上框,而后固定边框。
筑龙网 W W W .Z H U L O N G .C O M 屋面工程、外墙装饰工程、铝合金门窗安装配合施工方案1.编制依据1.1 施工规范:《建筑工程施工及验收规范》1.2 施工图纸:中国**设计研究院2001年4月出图:**园二期工程施工图、中国**设计研究院2001年7月出图:**园二期工程补充施工施工图、设计变更。
1.3 施工组织设计:2001年4月18日**工程总承包公司**园二期工程施工组织设计。
2.工程概况2.1 **园二期屋面工程做法为:(1屋顶花冠:钢筋混凝土楼板上铺100厚聚苯乙烯泡沫塑料保温板;1:6厚水泥焦渣找2%坡,最低处30mm 厚,振捣密实,表面抹光;1.2mm 厚三元乙丙橡胶防水层;25厚建筑胶水泥砂浆结合层(配比1:3水泥砂浆掺水泥量15%的建筑胶;撒素水泥面(掺适量清水;铺8mm 厚地砖。
(228层屋面、29层屋面:做法与花冠屋面做法相同。
(326层屋面:钢筋混凝土楼板上做20厚1:3水泥砂浆找平层;铺60mm 厚水泥聚苯板保温层;1:6水泥焦渣找2%坡,最低处20mm 厚,振捣密实,表面抹光;40mm 厚C20细石混凝土(掺水泥用量3%的JJ91硅质密实剂JJ91硅质密实剂按88J5-X1第26页说明3。
2.2 **园二期外立面门窗均为铝合金窗,由业主指定分包,经多方考察、比较,由北方国际公司负责铝合金窗的制作和安装。
筑龙网 W W W .Z H U L O N G .C O M 2.3 **园二期外墙面贴50mm ×100mm 外墙面砖,面砖颜色由业主确定,所有采光井标高70.4m 以上为外墙面砖,其下为外墙涂料装饰,花冠挑支部分为白色外墙涂料,花冠顶部砌体、园形梁外侧为外墙面砖装饰,所有外墙面砖均为50mm×100mm。
3.屋面工程施工工艺3.1 钢筋混凝土楼板上水泥砂浆找平层和炉渣基层上找平层3.1.1 材料要求3.1.1.1 水泥:水泥采用普通硅酸盐水泥,水泥的强度等级不低于P032.5。
铝合金门窗施工方案三篇第1条铝合金门窗施工方案施工方案1 、项目概况1项目概况项目名称XX高速公路XX新材料产业基地项目办公楼综合服务用房项目建筑设计单位XX市XX建筑设计院有限公司项目选址2设计依据XX市XX建筑设计院有限公司施工图3自然条件当地抗震设防基本烈度7度。
当地基本风压0.7N/m2。
地面粗糙度为甲级当地年平均最高温差为50摄氏度。
4种材料1、铝型材铝合金型材采用6063-T5材料的“凤凰铝”铝合金型材,表面处理为粉末喷涂。
尺寸精度高,符合国家标准GB5237。
2、卧式门采用60系列外卧式门,主受力型材的壁厚为2 .0 mm3、150系列空腹幕墙铝型材用于空腹幕墙,主要受力型材的壁厚为3 .0 mm彩色桃乐丝卡号00n20/000。
玻璃开架幕墙采用6mm浅灰色低-E9A6mm白玻璃双钢化中空玻璃(详见门窗平面图)。
浅灰色玻璃的颜色号是桃乐丝卡号30BB62/004。
玻璃钢化应符合国家标准的要求。
这种胶水是用优质的国产胶水制成的。
五金配件五金配件是中国制造的高品质产品。
水平开门采用铰链双面拉手锁。
开式框架幕墙采用不锈钢铰链空气支撑两点锁;连接器表面进行防腐处理,两端连接器之间的距离为150-200毫米,距离连接器300-400毫米。
螺钉连接到所有暴露的门窗上。
不锈钢螺钉用于螺钉,镀锌螺钉或铝拉钉用于其他接头。
5门窗结构设计铝合金幕墙玻璃的应力应根据建筑外墙的抗风压能力计算,所选玻璃能满足使用要求。
铝合金主应力筋根据风荷载计算,所选铝合金主应力筋能够满足使用要求。
6防水密封设计玻璃与铝之间的胶接应紧密光滑;铝型材与墙体之间的接缝应用防水胶密封。
特殊部位应采取结构措施加强防水性能。
8个施工点1、所有幕墙在安装到墙上之前应进行质量检查,并保护外部部件,直到它们达到设计要求。
2、玻璃安装施工应严格按照工艺要求进行,垫条应铺设平整。
3、安装尺寸偏差应控制在规范允许的范围内。
2 、备料4、铝合金门窗满足设计要求,五金配件齐全。
外墙铝合金窗安装(1)施工准备1)弹线找规矩:在最高层找出外窗口中线后,以窗中心为标准,用线坠及经纬仪向下引各窗中线,并在各层窗口划线标记,向两边返窗边线.对个别不直的口边须凿修处理。
窗口的水平位置应以楼层1m 水平线为准,往上返量出窗下皮标高。
2)防腐处理:铝合金框隐藏面及固定铁件均涂刷沥青防腐。
3)铝合金门窗在专业工厂制作加工,成箱运至工地,在施工现场进行组合安装。
由于铝合金型材碰撞后易变形,所以对组装件要注意保护。
为防止组装时碰撞变形,宜在组装场地铺上垫子。
铝合金门窗的大小构配件种类繁多,因此要对号开箱,按号堆放,对号组装,施工要有条不紊。
安装前要检查洞口尺寸与窗框四周空隙是否足够。
一般部位与聚苯板接触,个别部位与干挂石材接触,二者所留空隙不同,应先将空隙处理好.(2)现场安装顺序:组装→安立柱→安框→安扇。
在平整的垫子上组装,禁止用铁锤操作,以免材料变形或碰伤面部保护层。
必要北京建工集团总承包部京西宾馆会议楼改建工程装饰工程施工组织设计Page 65 of 135时只能用小木锤加垫木敲打。
组装时注意零件位置的准确,上下、左右、正反零件要对号入座,并注意不要装反。
窗挺安装时要在互相垂直的两个方向同时吊中心线.窗挺空腹中的预埋角钢(锚铁)与安装面上的预埋铁板必须满焊。
窗挺端部角钢焊缝满焊后,应验算强度是否足够。
外框的安装固定是通过锚固铁脚实现的。
锚固铁脚焊接在预埋铁板上,必要时应增加调整垫板。
(3)检查校正:立柱和外框安装时先点焊,然后吊线检查。
检查水平、垂直度,并检查对角线是否达到设计要求。
合格后再焊接固定。
注意检查里、外两面是否安反。
对玻璃安装的橡胶嵌条及框扇各部密封条规格型号要正确使用,否则玻璃安装不牢,会降低门窗密封性能。
(4)防护清洗:铝合金门窗的材料经过表面阳极氧化及着色处理,若水泥砂浆或电焊火花渣子滴在表面,就会很快发黑变色,而且不容易擦洗干净.因此施工时要特别加强保护。
可用木板作挡板或用石棉布防护。
深蓝广场幕墙开启窗更换施工组织方案中山盛兴股份有限公司审核:编制:二O一七年十一月十日目录一、工程概况 (4)二、施工准备 (4)三、施工工艺流程和主要技术措施 (7)四、质量措施 (8)五、施工保证措施 (11)六、安全施工措施 (12)七、文明施工 (14)本工程施工依据规范及标准:1、《建筑幕墙》GB/T21086-20072、建筑玻璃应用技术规范(JGJ113-2015)3、建筑装饰装修工程质量验收规范(GB50210-2001)4、玻璃幕墙工程质量检验标准(JGJ/T139-2001)5、建筑用硅酮结构密封胶(GB16776-2005)6、《中空玻璃》( GB11944-2012)一、工程概况深蓝广场(杭州中山花园)位于杭州市朝晖路205号,玻璃幕墙总面积约20000㎡,最高约70米,幕墙于2005年7月开工建设,2006年10月竣工投入使用。
完工至今已10多年时间,根据前业主绿城公司要求对幕墙开启窗进行更换,更换方案如下:二、施工准备2.1材料准备2.2施工机具准备2.2.1施工现场使用机具:吊篮二台,二级电箱一个,三级电箱四个,大麻绳四条,吊板二个,手电钻三把,风钻一把,胶枪四把,常用工具四套。
切割机一台,打磨机一把,液压拖车一台,施工警示标志及围栏。
2.2.2施工人员安排十二人。
2.3作业条件2.3.1施工资料准备施工方案图经过业主审核,经过批准并已交底。
2.3.2技术准备:工程施工人员进行现场勘察,充分了解和掌握设计意图、结构特点及技术要求,保障施工顺利进行。
2.3.3劳动力准备齐全:各施工人员计划落实,随时可以调动进场,并已经过必要的岗位技术、质量、安全、消防教育。
2.3.4施工机械准备:各种施工机械已经过维修和调试,确保运转正常。
各种易磨损零配件准备充足,并陆续进场。
2.3.5材料准备:各种成品、半成品已订购加工,并能陆续进入现场,保证连续施工。
2.3.6施工现场勘察:窗洞口尺寸检查:对所有窗洞口数量及相关结构尺寸进行检查,如有偏差作出记录,及时提出修整方案并落实。
(外墙更换铝合金窗)
施
工
组
织
方
案
审核:编制:
目录
一、工程概况 (4)
二、施工准备 (4)
三、施工工艺流程和主要技术措施 (7)
本工程设计、施工依据规范及标准:
1、建筑结构荷载规范(GBJ9-87)
2、建筑玻璃应用技术规范(JGJ113-97)
3、建筑装饰工程施工及验收规范(JGJ73-91)
4、建筑安装工程质量评定标准(GBJ301-88)
5、建筑抗震设计规范(GBJ11-89)
6、钢结构设计规范(GBJ17-88)
7、钢结构工程施工及验收规范(GB50205-95)
8、建筑钢结构焊接规范(JGJ81-91)
门窗及配件引用国标(主要部分):
《平开铝合金窗》 GB8479
《推拉铝合金门》 GB8480
《平开铝合金窗执手》 GB9298
《铝合金窗不锈钢滑撑》 GB9300
《钢化玻璃》 GB9963
《夹层玻璃》 GB9962
《中空玻璃》 GB11944
《浮法玻璃》 GB11614
外墙更换铝合金窗施工组织方案
一、工程概况
少年宫外墙原铝合金外窗更换工作。
本建筑地理环境优越,交通便利,因此本工程外装饰材料、设备均采用汽车运输至现场。
二、施工准备
2.1材料准备
2.2施工机具准备
2.2.1铝窗制造加工厂使用机具:
2.2.2施工现场使用机具:
2.3作业条件
2.3.1施工资料准备
施工图经过会审,施工组织方案已经过批准并已交底。
2.3.2技术准备:
工程技术人员熟悉施工图纸和相关设计资料,并进行现场勘察,充分了解和掌握设计意图、结构特点及技术要求,保障施工顺利进行。
2.3.3劳动力准备齐全:
各工种施工人员计划落实,随时可以调动进场,并已经过必要的岗位技术、质量、安全、消防教育。
2.3.4施工机械准备:
各种施工机械已经过维修和调试,确保运转正常。
各种易磨损零配件准备充足,并陆续进场。
2.3.5材料准备:
各种成品、半成品已订购加工,并能陆续进入现场,保证连续施工。
2.3.6施工现场勘察:
窗洞口尺寸检查:
对所有窗洞口数量及相关结构尺寸进行检查,如有偏差作出记录,及时提
出修整方案并落实。
2.4施工部署
2.4.1临建、临电及现场脚手架、30吨吊车部署:
2.4.1.1现场临时设施准备:
1、临时房屋场地准备:(由甲方提供)
(1)铝合金成品安装前临时存储场地 50M2
(2)玻璃成品安装前临时存储场地 50M2
2.4.1.2临时电设施准备:
(1)施工用电、照明用电均由室内装饰工程临时用电提供。
(2)施工用电提供380V和220V两种接口。
2.4.1.2 三十吨吊机准备:
(1)施工过程中按顺序依次移位停放 50m²
(2)吊机第一个施工工作日配合施工人员更换从右到左第一排第一个窗与第二个、第三个窗。
(同时进行最左边平台上面的铝合金窗子的更换)(3)吊机第二个施工工作日与人员的配合则可以顺利更换完毕外墙所有的玻璃窗。
2.4.2人员部署:
2.4.2.1管理人员组织机构及职责划分
(1)施工管理组织机构:
三、施工工艺流程和主要技术措施
3.1外窗安装施工方法
3.1.1施工工序流程:
3.1.2施工主要技术措施
(1) 现场勘察:对于现场准备更换窗户的部位,进行关于原窗固定方法、
原结构形式的勘察,利于确定原窗拆除的措施。
(2) 原窗拆除:将原有的铝窗采用剔凿四周墙体后,将连接件用切割机
切断后拆下。
拆窗时,室内办公人员必须暂时离场,施工人员需四人配合进行施工。
(3) 弹线:检查窗洞口中心位置及标高,确认无误后弹出窗附框安装位
置的上下及左右位置中心线。
(4)附框安装:根据现场实际情况确定选用膨胀螺栓将窗附框与四周土建结构固定,分别保证框的竖直与水平,然后调整对角线达要求。
(5)主框安装:待附框固定完毕,将加工好的主窗框用ST4.8×30不锈钢自攻钉居中固定在附框中间,自攻钉间距保证在300mm至400mm。
(6)窗推拉框安装:完成上述工作后,安装窗推拉扇,将安装好玻璃的窗扇安入窗框,关闭时扇与框之间无严重碰撞,锁起闭灵活关闭牢
固,防震垫密封效果良好;
(7)玻璃安装:将加工制作好的玻璃板,经过可靠、完善的包装后运输至施工现场。
安装玻璃时清除施工工作面的杂物,在窗扇底槽内放
置δ=6mm橡胶块,将玻璃放置在橡胶块上,调直调正,然后将扣条
扣紧,同时在玻璃与扣条之间塞密封胶条固定玻璃。
待玻璃安装完
毕,清理四周,接缝处等待打胶。
(8)用耐侯胶注满需密封的接缝,并修整清洁胶缝,保证胶缝均匀、平整、光滑。
(9)现场洞口修复:安装好推拉窗后,将四周洞口,采用1:2.5水泥砂浆找平,待养护结束,面层补与原材料相似的建筑材料。
3.2外窗避雷施工方法:
铝窗防雷:用镀锌铁片将铝板骨架、铝窗附框与每层内所设的防雷均压环连接。
防雷接地测试电阻不大于3Ω。
