湿喷混凝土施工作业指导书隧道湿喷混凝土施工作业指导书1、目的明确铁隧道湿喷混凝土施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道湿喷混凝土施工作业,提高混凝土喷射效率,减少混凝土喷射回弹率。
2、编制依据(1)、《公路隧道施工技术细则》(JTG/T F60-2009)(2)、《福永高速公路A11标施工图设计文件》(3)、《福建省高速公路施工标准化管理指南(隧道)》3、适用范围适用于福永高速A11标铁钢山隧道湿喷混凝土施工。
4、工艺流程及技术要求4.1 喷射混凝土设计隧道初期支护喷射混凝土设计厚度:Ⅲ级围岩Z3型复合支护初支喷射混凝土13cm,Z3(b)型复合支护初支喷射混凝土10cm;Ⅳ级围岩Z4-1型复合支护初支喷射混凝土24cm,Z4型复合支护初支喷射混凝土20cm,Z4(b)型复合支护初支喷射混凝土20cm,Z4(c)型复合支护初支喷射混凝土20cm;Ⅴ级围岩Z5-1复合支护初支喷射混凝土30cm。
喷射混凝土设计强度等级Ⅴ级为C25;Ⅳ级、Ⅲ级为C20。
喷射混凝土配合比的设计应满足强度符合设计要求、不发生管路堵塞、能向上喷射至设计厚度的要求。
4.2 喷射混凝土施工隧道初期支护喷射混凝土在洞外拌和站集中拌和,随拌随用,由混凝土搅拌运输车运至作业面,采用湿喷机湿式喷射作业。
在隧道开挖完成后,先喷射4cm 厚混凝土封闭岩面,然后打设锚杆、架立钢架(如果有)、铺挂钢筋网,对初喷岩面进行清理后复喷至设计厚度。
施工工艺见图1。
图1 喷射混凝土施工工艺框图不合格合格4.2.1 喷射前准备工作 (1)检查开挖断面净空尺寸。
(2)设置控制喷射混凝土厚度的标志,一般采用埋设钢筋头做标志,亦可选定湿喷混凝土配合比 受喷面处理 自动计量搅拌混凝土 接通风水电,试机 初喷混凝土作业 加入液体速凝剂 施作锚杆、钢架(如果有)、挂钢筋网 清除初喷面粉尘 复喷混凝土至设计厚度 质量检查 施工准备 原材料进场检验 埋设喷层厚度标钉 机具就位 混凝土搅拌车运输湿喷料 清理施工机具,结束补喷、调整配合比在喷射时插入长度比设计厚度大5cm的铁丝,每1~2m设一根,作为喷射混凝土控制用。
建筑施工现场安全作业指导书一、引言建筑施工现场安全作业指导书是一份旨在确保建筑施工现场作业安全的重要文件。
本指导书旨在提供一套完整的安全管理措施,包括工作人员的培训、设备管理、安全防护设施的设立以及应急处理等方面的规定。
以确保建筑施工现场作业的安全有序进行,保障工作人员的生命安全和身体健康。
二、建筑施工现场安全管理的重要性建筑施工现场是一个复杂而多变的环境,涉及各种设备和操作流程。
同时,建筑行业也是一个高风险行业,经常面临着各种安全隐患。
因此,建筑施工现场安全管理是确保工作人员生命安全和项目顺利进行的关键。
三、建筑施工现场安全作业指导书的主要内容1、工作人员培训:所有工作人员必须接受安全培训,了解并掌握建筑施工现场的安全规定和操作流程。
培训应包括基本的安全知识和技能,以及应对紧急情况的能力。
2、设备管理:所有设备必须符合安全标准,并按照规定进行维护和检查。
任何有缺陷或潜在危险的设备应立即停用并修复。
3、安全防护设施:施工现场应设立充足的安全防护设施,如安全网、护栏、警告标志等,以防止意外伤害。
4、应急处理:施工现场应制定应急处理计划,包括火灾、工伤等常见紧急情况的应对措施。
工作人员应接受应急处理的培训,并熟悉应急设备的存放和使用方法。
四、结论建筑施工现场安全作业指导书是保障建筑施工现场安全的重要工具。
通过实施本指导书中的各项规定,可以有效地减少建筑施工现场的安全风险,保障工作人员的生命安全和身体健康。
各参与方应认真执行本指导书中的各项规定,共同营造一个安全、和谐的建筑施工环境。
建筑工程施工作业指导书是建筑施工过程中重要的技术文件,它包含了施工过程中的各项技术要求和规范,对保证工程质量、安全、进度等方面具有至关重要的作用。
本指导书旨在规范建筑工程施工作业,为施工人员提供详细、全面的技术指导,确保工程顺利完成。
在施工前,应对施工图纸进行全面审查,了解设计意图和要求。
同时,根据工程特点,制定详细的施工方案,确保施工过程中各项技术措施的落实。
问题:试阐述施工组织设计、施工方案、施工方法、施工工艺、技术交底书、作业指导书的定义和不同点,列出相应的编制提纲。
一、定义☆施工组织设计:用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件,是施工技术与施工项目管理有机结合的产物,它是工程开工后施工活动能有序、高效、科学合理地进行的保证。
☆施工方案:施工的具体实施计划和所用的技术。
☆施工工艺:工程施工中所关联的材料以及步骤。
☆技术交底书:发明人或申请人将自己即将申请专利的发明创造内容以书面形式提交给专利代理机构的参考文件。
☆作业指导书:指为保证过程的质量而制订的程序。
二、区别1施组、施工方案、技术交底、作业指导书区别施组、施工方案、技术交底、作业指导书是几个不同层次的文件,这几个文件中施组是整个工程的纲领性文件,施工方案应具有指导性,施工措施是施工方案的一部分具体内容,技术交底是施工方案的延伸,应具有可操作性,而作业指导书又可以说是技术交底的细化。
作业指导书和技术交底的关系如施工方案和施组一样。
技术交底;一般是施工中需要出具的标高、坐标、尺寸等等。
作业指导书范围比较广,一般指的是施工的工业工法以及施工过程作业指导书和技术交底的很多内容其实是相同的,看具体的使用情况,相对而言,作业指导书是指的一个整体的施工,比如,桥梁的下部、上部等大的部位。
技术交底需要详细交出每一个位置的标高等。
技术交底比较详细,为以后出错做核查,而作业指导书,相对来说,就轻松的多了。
技术交底就是指施工需要达到的指标,设计意图,原因,指出要点; 作业指导书,是更加细化的工艺流程、工序安排等方面,提出如何达到上述标准的要求,规范操作过程. 技术交底是对施工员或班组对本工程的重点难点及施工过程中所注意的安全等的交底,针对性比较强!工艺标准、作业指导书和技术交底不能看作是一类。
他们是有相同处,也有不相同的地方。
工艺标准带有普遍性,作业指导书、和技术交底具有针对性,结合工程的要求具体化,也可以说细化了,但是作业指导书、和技术交底又有区别,作业指导书是对某一项施工的要求,技术交底则更细化,更具体。

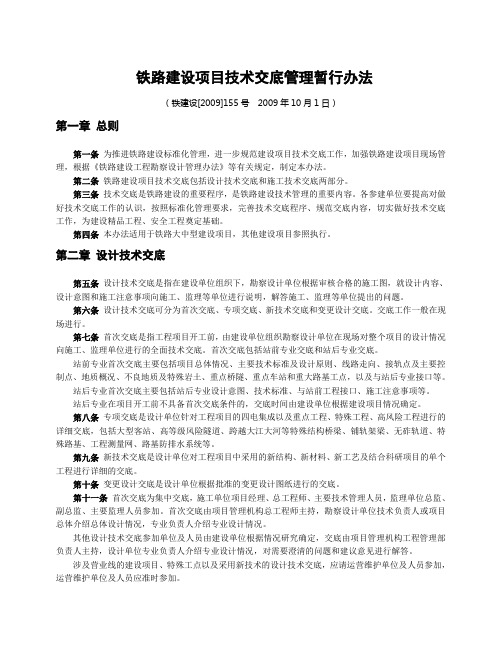

铁路建设项目技术交底管理暂行办法(铁建设[2009]155号 2009年10月1日)第一章总则第一条为推进铁路建设标准化管理,进一步规范建设项目技术交底工作,加强铁路建设项目现场管理,根据《铁路建设工程勘察设计管理办法》等有关规定,制定本办法。
第二条铁路建设项目技术交底包括设计技术交底和施工技术交底两部分。
第三条技术交底是铁路建设的重要程序,是铁路建设技术管理的重要内容。
各参建单位要提高对做好技术交底工作的认识,按照标准化管理要求,完善技术交底程序、规范交底内容,切实做好技术交底工作,为建设精品工程、安全工程奠定基础。
第四条本办法适用于铁路大中型建设项目,其他建设项目参照执行。
第二章设计技术交底第五条设计技术交底是指在建设单位组织下,勘察设计单位根据审核合格的施工图,就设计内容、设计意图和施工注意事项向施工、监理等单位进行说明,解答施工、监理等单位提出的问题。
第六条设计技术交底可分为首次交底、专项交底、新技术交底和变更设计交底。
交底工作一般在现场进行。
第七条首次交底是指工程项目开工前,由建设单位组织勘察设计单位在现场对整个项目的设计情况向施工、监理单位进行的全面技术交底。
首次交底包括站前专业交底和站后专业交底。
站前专业首次交底主要包括项目总体情况、主要技术标准及设计原则、线路走向、接轨点及主要控制点、地质概况、不良地质及特殊岩土、重点桥隧、重点车站和重大路基工点,以及与站后专业接口等。
站后专业首次交底主要包括站后专业设计意图、技术标准、与站前工程接口、施工注意事项等。
站后专业在项目开工前不具备首次交底条件的,交底时间由建设单位根据建设项目情况确定。
第八条专项交底是设计单位针对工程项目的四电集成以及重点工程、特殊工程、高风险工程进行的详细交底,包括大型客站、高等级风险隧道、跨越大江大河等特殊结构桥梁、铺轨架梁、无砟轨道、特殊路基、工程测量网、路基防排水系统等。
第九条新技术交底是设计单位对工程项目中采用的新结构、新材料、新工艺及结合科研项目的单个工程进行详细的交底。
施工组织设计、作业指导书、专项施工方案、技术交底区别和联系(分析的非常透彻)一、编制对象施工组织设计编制的对象是整个标段或单位工程,总体施工组织设计批复后,方可编制单位工程施工组织设计,单位工程施组是对总体施组的细化、深化。
作业指导书编制的对象分部工程,基本上涉及到的全项目分部工程均应编制作业指导书,编制目的相当于一个分部工程的实施方案。
作业指导书是对单位工程施组的细化、深化。
专项方案编制的对象是危险性较大的分项工程,和位置、环境与自身结构有关,是辅助性的临时设计,比如较深基坑的防护设计、较高脚手架设计、较大跨度现浇梁支架设计等分项工程,编制目的是为主体工程施工形成一个安全的作业条件和作业环境。
专项方案是对作业指导书的补充。
三级技术交底编制的对象是施工工序,主要由作业班组的工作内容决定,若作业班组连续施工几个工序,那可以一起交底,若作业班组分钢筋加工、混凝土作业班组,那就要分开针对性交底,将钢筋加工内容交给给混凝土班组也是没有必要。
三级技术交底是对作业指导书和专项方案中技术部分内容的传达。
二、编制内容2.1以施工组织设计的内容做对比(1)施工方案:包括施工区段划分、施工方法确定、施工装备选择、施工顺序安排以及流水施工组织等。
这条内容规定了各个分部工程的施工方法名称,是作业指导书和专项方案编写的依据。
作业指导书和专项方案中编制的是分项工程、工序的安排和流水施工组织。
(2)施工进度计划:包括总工期安排、关键线路安排、主要阶段工期安排及专业工期安排、各工程接口关系等。
因为总体施工进度计划主要针对关键线路上的工程,一般情况分部工程作业指导书没有施工时间要求,但是专项方案有施工进度计划要求,往往需要编制专项方案的都是重难点工程,一般都在关键线路上。
(4)施工现场布置:包括各项临时工程设置规模、方案、位置和布局等。
施工作业指导书中没有该项内容,专项方案需要绘制现场平面布置图。
(5)资源配置:包括材料设备采购供应方案、分年度主要材料。
吊装作业安全技术交底作业指导书前言吊装作业是建筑、机械制造及其他行业中非常常见的一种作业方法。
它具有提高工作效率、缩短工期等优点,但也具有一定的危险性,若操作不当会造成严重的后果。
因此,在进行任何吊装作业之前,需要进行一系列安全技术交底,以确保操作人员的安全和作业的顺利进行。
本文档将详细介绍吊装作业安全技术交底的内容和作业指导。
安全技术交底内容吊装前的准备工作在进行吊装作业前,需要进行一系列准备工作。
这些工作包括但不限于:•吊装计划的制定:根据需要吊装的物体的重量、体积、吊装高度、起吊点、着陆点等因素,制定吊装计划。
吊装计划应该明确具体的吊装要求和注意事项。
•搭设支架和支撑:如果吊装物太大或太重,需要在吊装前搭设支架和支撑,以确保物体安全牢固地放置在支撑上。
•质量检查:在吊装前进行质量检查,其目的是要检查吊装物是否完好,以及其力学性能是否符合吊装要求。
•现场勘察:针对吊装环境的现场勘察,可以明确吊装对象、吊装角度、冲力分布以及操作空间的大小等方面的信息,以便确定合适的吊装方式。
吊装时的注意事项在吊装作业过程中,需要注意以下事项:•吊装人员必须穿戴个人防护用具,包括安全帽、安全鞋、安全带等,以确保在作业中的安全。
•安全指挥员负责指挥吊装作业,操作人员必须按照安全指挥员的要求进行操作。
•严格遵守吊装计划:在吊装作业中,必须严格遵守吊装计划中的要求,确保吊装物安全牢固地悬挂在悬挂点上。
•吊装人员必须保持通讯畅通:在吊装作业中,吊装人员和安全指挥员之间必须保持通讯畅通,确保及时沟通和现场指挥。
•吊装人员必须清楚自己的职责:在吊装作业中,吊装人员必须清楚自己的职责,例如负责绑扎吊装物或者控制吊钩的降落等,以确保吊装作业顺利进行。
吊装作业指导吊装物体的准备和绑扎在进行吊装作业前,首先需要做好吊装物体的准备和绑扎工作。
具体步骤如下:1.清理吊装物体:在吊装前,需要清理吊装物体表面的杂物、灰尘、油污等,以确保吊装物表面光洁、干净。
安全技术交底制度1.相关责任人在生产作业前对直接生产作业人员进行的该作业的安全操作规程和注意事项的培训,并通过书面文件方式予以确认安全技术交底应逐级进行,交底顺序要求如下:1)施工组织设计交底顺序为:项目总工程师→职能部门→责任工程师(工长);2)分部分项施工方案(专项施工方案)交底顺序为:项目总工程师/项目技术人员→责任工程师(工长)→班组长;3)分项施工方案(作业指导书)交底顺序为:责任工程师(工长)→班组长→作业人员。
2.对工人的安全技术交底应在施工前组织,必须有针对性、指导性及可操作性,每个分项工程分工种、分区域进行,保证作业人员的人身安全。
3.安全技术交底主要涵盖以下内容:(1)工程名称(2)施工单位名称(3)施工班组名称或隶属分包单位名称(4)分部分项工程名称(5)施工部位(6)施工环境简介(要说明危险点、危险源)(7)施工措施的细化和补充(8)针对危险点采取的防患措施(9)有关的安全操作规程和防护标准(10)施工安全纪律(11)一旦发生事故如何采取避险和急救措施(12)交底人签字(13)交底审核人员签字(一般为安全总监)(14)接受交底人签字(15)交底时间4.安全技术交底必须全体作业人员参加,交底人和接受交底人书面签字,安全总监应审核安全技术交底的准确性、全面性和针对性。
5.安全生产监督管理部门参与交底,审核交底内容。
下列情况须补充、重新交底:1)施工季节改变;2)更新设备或采用新技术、新工艺;3)发生安全事故后;4)发现新的重要不安全因素或作业环境发生了变化。
6.项目安全员以月为单位对单位工程各类安全技术交底按流水段及时间顺序建立目录索引(填写《安全技术交底汇总表》),存档备查。
分包单位安全员应对本队安全技术交底工作履行监督职责。
安全技术交底流程施工安全技术交底要求施工人员入场接受安全教育培训合格后,由责任工程师(工长)对工人进行安全技术交底,安全技术交底分为,周一交底、工种交底、分部分项安全技术交底,由安全部进行存档。

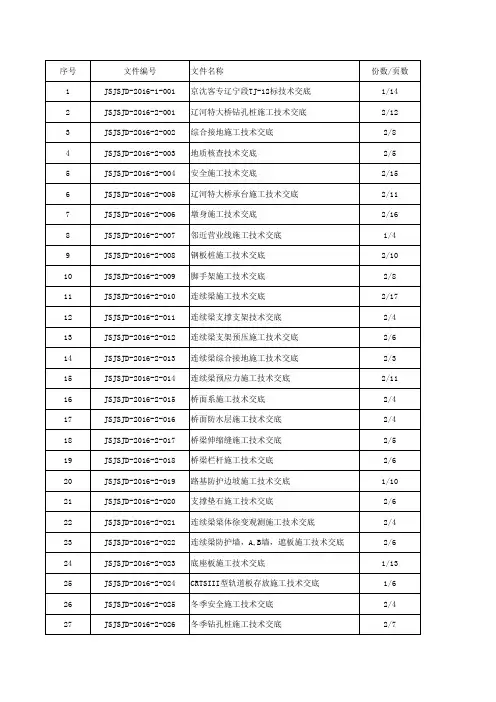

铁路建设项目作业指导书和技术交底书的区别很多铁路项目现场混淆了作业指导书和技术交底书的概念、性质和作用。
形成了以作业指导书代替技术交底书的倾向。
不但弱化了技术交底书的规范性,影响了技术交底的有效实施;而且,也使作业指导书没有起到其应有的作用。
GB/T19000:2005《质量管理体系基础和术语》3.4.1过程:将输入转化为输出的相互关联或相互作用的一组活动。
注3:对形成的产品是否合格不易或不能经济地进行验证的过程,通常称之为“特殊过程”。
2.7.2 质量管理体系中使用的文件类型:提供使过程能始终如一完成的信息的文件,这类文件包括形成文件的程序、作业指导书和图样。
而技术交底是铁路建设项目实施过程中,关于特定的产品或过程的技术指标、特性和要求,由具有决定权的一方,向执行的一方作出的交代。
技术交底是一种常规的向执行人员进行交代和培训的活动。
而作业指导书是“提供使过程能始终如一完成的信息的文件。
”按照ISO9000标准的要求,只有“特殊过程”才需要在必要时制定作业指导书。
它们之间的区别见表14—1作业指导书和技术交底书的比较。
表14—1 作业指导书和技术交底书的比较GB/T19001:2008《质量管理体系要求》7.5.2生产和服务提供过程的确认。
(GB/T19000:2005《质量管理体系基础和术语》3.8.5确认:通过提供客观证据对特定的预期用途或应用要求已得到满足的认定)规定:1当生产和服务提供过程的输出不能由后续的监视或测量加以验证,使问题在产品使用后或服务交付后才显现时,组织应对任何这样的过程实施确认。
确认应证实这些过程实现所策划的结果的能力。
组织应对这些过程作出安排,适用时包括:a) 为过程的评审和批准所规定的准则;b) 设备的认可和人员资格的鉴定;c) 特定的方法和程序的使用;d) 记录的要求(见4.2.4);e) 再确认。
按照标准上述内容的要求,铁路施工企业在工程项目过程控制中,首先要识别什么过程是特殊过程,同时要对这些过程实现所策划结果的能力进行确认。
铁路建设项目作业指导书和技术交底书的区别很多铁路项目现场混淆了作业指导书和技术交底书的概念、性质和作用。
形成了以作业指导书代替技术交底书的倾向。
不但弱化了技术交底书的规范性,影响了技术交底的有效实施;而且,也使作业指导书没有起到其应有的作用。
GB/T19000:2005《质量管理体系基础和术语》3.4.1过程:将输入转化为输出的相互关联或相互作用的一组活动。
注3:对形成的产品是否合格不易或不能经济地进行验证的过程,通常称之为“特殊过程”。
2.7.2 质量管理体系中使用的文件类型:提供使过程能始终如一完成的信息的文件,这类文件包括形成文件的程序、作业指导书和图样。
而技术交底是铁路建设项目实施过程中,关于特定的产品或过程的技术指标、特性和要求,由具有决定权的一方,向执行的一方作出的交代。
技术交底是一种常规的向执行人员进行交代和培训的活动。
而作业指导书是“提供使过程能始终如一完成的信息的文件。
”按照ISO9000标准的要求,只有“特殊过程”才需要在必要时制定作业指导书。
它们之间的区别见表14—1作业指导书和技术交底书的比较。
表14—1 作业指导书和技术交底书的比较
页脚内容1
GB/T19001:2008《质量管理体系要求》7.5.2生产和服务提供过程的确认。
(GB/T19000:2005《质量管理体系基础和术语》3.8.5确认:通过提供客观证据对特定的预期用途或应用要求已得到满足的认定)规定:
当生产和服务提供过程的输出不能由后续的监视或测量加以验证,使问题在产品使用后或服务交付后才显现时,组织应对任何这样的过程实施确认。
确认应证实这些过程实现所策划的结果的能力。
组织应对这些过程作出安排,适用时包括:
a) 为过程的评审和批准所规定的准则;
b) 设备的认可和人员资格的鉴定;
c) 特定的方法和程序的使用;
d) 记录的要求(见4.2.4);
e) 再确认。
按照标准上述内容的要求,铁路施工企业在工程项目过程控制中,首先要识别什么过程是特殊过程,同时要对这些过程实现所策划结果的能力进行确认。
这包括规定特殊过程在实施前,对其实施方法进行评审和批准的方法和要求;对过程使用的设备和人员的资格进行检查和验收;明确所要使用
页脚内容2
的特殊的方法和工作程序;规定应该产生何种记录;如何对过程已经满足要求进行再进一步的认定。
作业指导书的编制正是为满足上述要求而设置的。
所以,作业指导书是针对特殊过程控制的一种特殊的、需要设计或开发过程控制方法和要求、并对其进行描述的文件。
为增强理解,我们举例说明:比如钢筋的焊接。
它就属于(其接头)是否合格不易或不能经济地进行验证的过程。
因为我们不可能对所有接头都通过抗拉试验来确认其质量是否合格。
所以,就有必要编制作业指导书,对焊接工作规定特殊的评审和批准标准:包括要求焊工必须持证而且每个焊工必须试焊,经过取样试验合格后,方可上岗施焊;施焊的焊条焊机必须满足施焊件的特性要求;施焊操作必须符合特定的操作方法;必须形成焊接检验报告记录等。
再比如钻孔桩的施工,要通过试桩总结工艺方法和参数,形成作业指导书并经过审核批准;对采用的钻机以及操作人员要求开钻前进行检查验收;施工过程中从钻孔、灌筑都有其特殊的泥浆比重、混凝土坍落度、入模温度、入模含气量的控制要求;要形成钻孔记录和灌筑记录;成桩后,还要采用无损检测方法对桩的质量进行再次确认。
在铁路工程项目实际的过程控制中,上述两个特殊过程的作业控制要求,因为已经非常成熟,其作业指导内容已经被纳入了现行施工规范或技术指南中作了比较详细的规定。
也就是说其作业指导书已得到开发并变为行业标准。
类似的情况下,就不用再专门开发作业指导书了,而是直接对行业标准的内容向作业人员进行交底或培训就可以了。
作业指导书的编制应侧重于新的、过程控制方法不成熟的特殊过程的控制。
理清这个概念及其用途,可以为现场技术管理工作扫除理论上的模糊,有利于技术工作的组织开展。
本书为了更好地提示企业解决实际工作中的相关问题,在文件范例中设计了《作业指导书编制指南》,以引导企业规范现场对作业指导书的编制和使用。
页脚内容3。
