灌注桩基础水下混凝土浇筑施工安全技术交底
- 格式:doc
- 大小:46.50 KB
- 文档页数:3
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改灌注桩基础水下混凝土浇筑施工安全技术交底(标准版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.灌注桩基础水下混凝土浇筑施工安全技术交底(标准版)交底内容:1.在浇筑水下混凝土过程中,必须采取防止导管进水和阻塞、埋管、坍孔的措施;一旦发生上述情况,应判明原因,改进操作,并及时处理。
坍孔严重必须立即停止浇筑混凝土,提出导管和钢筋骨架,并按技术要求回填;出现断桩应与设计、业主、监理研究处理方案。
2.提升导管的设备能力应能克服导管和导管内混凝土的自重与导管埋人部分内外壁与混凝土之间的粘接阻力,并有一定的安全储备;导管埋人混凝土的深度应符合技术规定。
3.吊装导管、钢筋笼应采用起重机进行,现场作业应符合下列要求。
?(1)大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。
(2)吊装时,吊臂、吊钩运行范围,严禁人员入内;吊装中严禁超载。
?(3)作业场地应平整、坚实,地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格。
(4)吊装作业必须设信号工指挥;指挥人员必须检查吊索具、环境等状况,确认安全。
(5)现场配合吊运的全体作业人员应位于安全地方,待吊钩和所吊运的材料离就位点距离50cm时方可靠近作业,严禁位于起重机臂下。
(6)构件吊装就位,必须待构件稳固后,作业人员方可离开现场。
(7)吊运作业前应划定作业区,设护栏和安全标志,严禁非作业人员人内。
水下灌注桩施工技术交底一、钢筋笼制作与吊装钢筋笼骨架根据设计长度分节制作,为确保钢筋笼质量,钢筋笼在加工车间加工,并绑扎成型,加强筋点焊在主筋上,保证钢筋笼骨架刚度。
螺旋箍筋调直后均匀地绑扎在主筋上,为确保连接牢固,每节钢筋笼两端箍筋点焊在主筋上。
主筋接头在同一截面不能超过50%,搭接位置(长度)必须大于5d距离。
钢筋笼保护层同一截面设置四根,在竖向错开布置。
在放钢筋笼前首先用探孔器检查桩孔有无缩径现象,察看探孔器是否顺利放到孔底,孔径是否符合要求。
钢筋笼利用吊车可分节起吊、安放,现场焊接各段钢筋笼。
钢筋笼慢慢吊起移至孔口,在操作人员的扶持下将正位后的钢筋笼骨架慢慢吊入孔内。
在骨架入孔时,应清除骨架上的泥土和杂物,修复变形或移动的箍筋,重焊或绑扎已开焊的焊点。
如需要钢筋笼焊接时上下两节钢筋笼必须保证在同一竖直线上,主筋搭接采用单面焊,焊缝≥10d。
在焊接时,先将孔内钢筋笼用两根钢轨穿过,并固定好,上部钢筋露出适当高度,以方便操作,然后用吊车将上节钢筋笼垂直吊起,慢慢移至孔口,将上下两钢筋笼对好,用钢筋扳手绞紧,点焊使两主筋密贴,并焊立缝。
吊放钢筋笼时,现场设置二台焊机同时进行焊接,以缩短吊放钢筋笼时间。
在最上一节钢筋笼的顶端加强筋上均布焊4个支撑环,对应外径小于孔壁内径5cm,以确保钢筋笼中心偏差不大于5cm。
钢筋笼顶端定位钢筋长度必须根据孔口标高来计算,保证其顶端标高符合设计要求。
二、安放导管钢筋笼下放好后,即可进行灌注混凝土,采用导管回顶法灌注,混凝土经过导管下口,进入初灌混凝土下面,顶托着初灌混凝土及上面的水头上升。
混凝土导管管壁厚5毫米长度在2—3米之间,下端节长3.9米,另外各套导管还配有1—2根短管,用来临时调节导管总长,有利于浇灌混凝土的连续操作。
导管中间节两端焊有法兰,以便用螺栓连接。
钢管利用吊车逐节下放,导管在使用前必须做过球和空压试验,导管强度必须能足够承受灌注混凝土时的最大压力。
编号:工程名称南县中鱼口渡改桥工程承包单位华盟路桥建设有限公司施工班组桩基施工班组交底单位交底日期年月日交底范围水下桩基础交底人交底内容:一、交底工程概况:本工程桩基采用回旋钻成孔灌注桩。
全桥共计桩基8根,桥台桩径为1.8米,桥墩桩径为1.4米,桥台桩长68米,桥墩桩长61米。
由于桥台处未吹填到位,桥台先浇筑至62米,剩余长度立模浇筑。
二、冲击成孔灌注桩基础施工技术要求(一)、一般要求1)钻机就位前,应对钻孔各项准备工作进行检查。
2)冲锤直径应大于设计桩径25cm。
3)钻机安装后的底端和顶端应平稳,在钻进中不应产生位移和沉陷,否则应及时处理。
4)钻孔作业应分班连续进行,并填写钻孔施工记录。
钻进中应经常注意地层变化,在地层变化处均应捞渣取样并作好记录。
并报送监理工程师。
冲击钻孔允许偏差见下表:序号项目允许偏差检查方法平面位置50mm1 护筒倾斜度≤1%单排桩50mm测量检查2 孔位中心群桩100mm3 倾斜度<1%(二)、本工程施工主要施工工艺1、测量放线定位测量测放出各桩桩位后,引好双向控制定位桩。
然后埋设钢护筒并固定,以双向十字线控制中心。
开钻前先校核钻头的中心是否与桩位中心重合。
开冲后及终孔时,必须对孔位进行复测,若孔位偏差超过规范要求,则报主要技术员,采取措施进行调整,确保孔位准确。
复核:接收:年月日编号:工程名称南县中鱼口渡改桥工程承包单位华盟路桥建设有限公司施工班组桩基施工班组交底单位交底日期年月日交底范围水下桩基础交底人2、护筒埋设桩基础在放出桩位后,查明桩位处有无地下管线即可开始埋设护筒,护筒高出地面0.3~0.5m,埋置深度不得小于3m,让钻头的中心对准桩位,然后根据桩径的大小挖埋护筒,护筒四周用粘土分层回填夯实。
3、泥浆处理系统桩基施工的泥浆池设置在临近未施工桩基位置,并根据施工进度和现场情况进行调整;桩基础在成孔过程中,泥浆配制是保证成孔质量的关键措施。
根据地质报告可知施工河道内的下层地质以淤泥及粉砂居多,因此需再另外进粘土来进行造浆。
技术交底书(三级)施工单位:... 有限公司编号一、桩基混凝土灌注1.1施工工艺1.1.1施工准备(1)根据业主联合招标结果和业主准入的地材厂家,在监理工程师见证下随机抽取相应的水泥、砂以及碎石等材料样品,进行相关的原材料及混凝土配合比试验工作并报监理工程师批准。
(2)根据现场施工要求,安排性能良好的机械设备进场,并对进场设备进行维护与保养,保证设备正常运转。
1.1.2灌注水下混凝土桩基采用水下混凝土灌注,混凝土强度等级为C30。
施工前根据本次混凝土灌注数量和灌注速度配置机械设备,且保证其性能良好,满足在规定时间内桩基灌注完毕的要求。
水下混凝土采用钢导管灌注,导管直径为300mm。
导管使用前必须进行水密承压和接头抗拉试验,严禁采用压气试压。
进行水密试验的水压应不小于孔内水深1.3倍的压力,亦不应小于导管壁和焊缝可能承受灌注混凝土时最大内压力P的1.3倍。
二次清孔完毕,并检验各项指标符合要求,且经现场监理工程师检查同意后进行水下混凝土灌注。
(1)水下混凝土要求混凝土拌和严格按照配比进行,混凝土到现场时按照要求做扩展度,含气量入模温度以及坍落度,混凝土的坍落度控制在18〜22cm之间,并有很好的和易性,需保证灌注工作在首批混凝土初凝以前的时间完成。
(2)混凝土灌注导管现场采用导管法进行水下混凝土灌注。
导管采用直径300mm的钢管,壁厚3mm,每节长2.0或3.0m,配1〜2节长1〜1.5m短管,底节采用4.0米长导管。
下导管前要检查是否漏气、漏水和变形,是否安放了密封圈。
导管要依次下放,全部下入孔内后,应放到孔底,以便核对导管长度及孔深,然后提起30〜50cm,进行二次清孔。
导管下放次序和每节的长度都要记清楚,以便拆管时作为依据。
下导管时防止碰撞钢筋笼,导管支撑架用型钢制作,支撑架支垫在钻孔平台上,用于支撑悬吊导管。
混凝土灌注期间时用吊车吊放拆卸导管。
(3)混凝土运输及灌注机械水下混凝土施工采用混凝土罐车运输混凝土、输送至导管顶部的漏斗中。

一、交底目的为确保桩基砼浇筑施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
二、交底范围本交底适用于所有参与桩基砼浇筑施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前准备(1)对施工人员进行安全技术培训,提高安全意识。
(2)检查施工设备、材料是否齐全,确保设备性能良好。
(3)检查施工现场,确保施工环境安全,无安全隐患。
2. 施工过程安全措施(1)桩基砼浇筑前,对桩基进行清理,确保桩基表面干净、平整。
(2)浇筑前,检查导管连接是否牢固,确保浇筑过程中导管不脱落。
(3)浇筑过程中,操作人员应穿戴好安全帽、安全带等个人防护用品。
(4)浇筑过程中,禁止人员进入浇筑区域,确保浇筑区域安全。
(5)浇筑过程中,严格控制浇筑速度,避免发生溢浆、坍塌等事故。
(6)浇筑过程中,如发现异常情况,应立即停止浇筑,采取相应措施进行处理。
3. 施工后安全措施(1)浇筑完成后,检查砼强度,确保砼质量满足设计要求。
(2)清理施工现场,确保无残留物,避免影响后续施工。
(3)对施工人员进行总结,分析施工过程中的安全问题和不足,制定改进措施。
四、注意事项1. 施工人员应严格遵守操作规程,不得擅自改变施工工艺。
2. 施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
3. 施工现场应设置警示标志,提醒人员注意安全。
4. 施工人员应加强相互配合,确保施工顺利进行。
五、责任落实1. 施工单位应负责施工现场的安全管理,确保施工安全。
2. 施工人员应自觉遵守安全规定,提高安全意识。
3. 监理单位应加强对施工现场的监督检查,确保施工安全。
4. 任何违反安全规定的行为,一经发现,应立即制止,并追究相关人员责任。
六、交底时间本安全技术交底自发布之日起生效,有效期为一年。
七、附则本安全技术交底如有未尽事宜,可根据实际情况进行修改和完善。
注:本模板仅供参考,具体交底内容应根据实际工程情况进行调整。

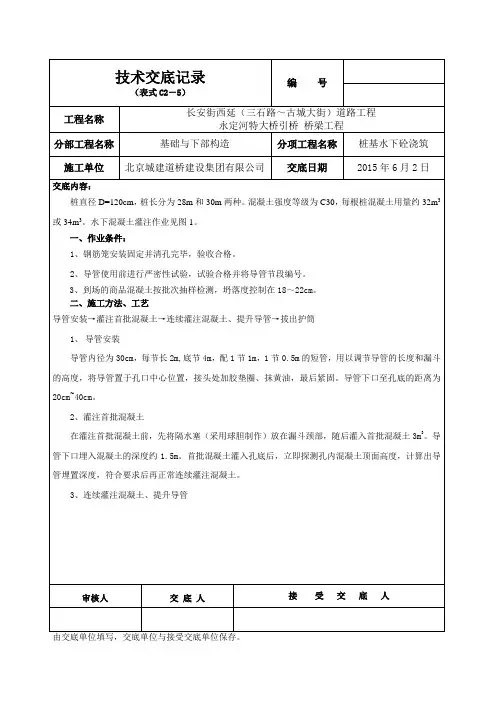

(表式C2-5)编号工程名称长安街西延(三石路~古城大街)道路工程永定河特大桥引桥桥梁工程分部工程名称基础与下部构造分项工程名称桩基水下砼浇筑施工单位北京城建道桥建设集团有限公司交底日期2015年6月2日交底内容:桩直径D=120cm,桩长分为28m和30m两种。
混凝土强度等级为C30,每根桩混凝土用量约32m3或34m3。
水下混凝土灌注作业见图1。
一、作业条件:1、钢筋笼安装固定并清孔完毕,验收合格。
2、导管使用前进行严密性试验,试验合格并将导管节段编号。
3、到场的商品混凝土按批次抽样检测,坍落度控制在18~22cm。
二、施工方法、工艺导管安装→灌注首批混凝土→连续灌注混凝土、提升导管→拔出护筒1、导管安装导管内径为30cm,每节长2m,底节4m,配1节1m,1节0.5m的短管,用以调节导管的长度和漏斗的高度,将导管置于孔口中心位置,接头处加胶垫圈、抹黄油,最后紧固。
导管下口至孔底的距离为20cm~40cm。
2、灌注首批混凝土在灌注首批混凝土前,先将隔水塞(采用球胆制作)放在漏斗颈部,随后灌入首批混凝土3m3。
导管下口埋入混凝土的深度约1.5m。
首批混凝土灌入孔底后,立即探测孔内混凝土顶面高度,计算出导管埋置深度,符合要求后再正常连续灌注混凝土。
3、连续灌注混凝土、提升导管审核人交底人接受交底人(表式C2-5)编号工程名称长安街西延(三石路~古城大街)道路工程永定河特大桥引桥桥梁工程分部工程名称基础与下部构造分项工程名称桩基水下砼浇筑施工单位北京城建道桥建设集团有限公司交底日期2015年6月2日图1 水下混凝土灌注作业示意图(1)灌注速度不得小于2m3/h。
(2)保持水头高度,观察管内混凝土下降和孔内水位升降情况,及时测量孔内混凝土面的上升高度,适时提升和拆卸导管。
导管逐步提升时应保持轴线竖直、位置居中,埋置深度应控制在2~6m。
(3)每次提升导管前探测一次混凝土面高度,及时调整导管埋深。
遇灌注量异常时,应增加探测次数。
灌注桩基础水下混凝土浇筑施工安全技术交底一、灌注桩基础水下混凝土浇筑施工安全技术交底1. 在浇筑水下混凝土过程中,必须采取防止导管进水和阻塞、埋管、坍孔的措施;一旦发生上述情况,应判明原因,改进操作,并及时处理。
坍孔严重必须立即停止浇筑混凝土,提出导管和钢筋骨架,并按技术要求回填;出现断桩应与设计、建设(监理)研究处理方案。
2. 提升导管的设备能力应能克服导管和导管内混凝土的自重与导管埋入部分内外壁与混凝土之间的粘接阻力,并有一定的安全储备;导管埋入混凝土的深度应符合技术规定。
3. 吊装导管、混凝土应采用起重机进行,现场作业应符合下列要求:(1) 大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。
(2) 吊装时,吊臂、吊钩运行范围,严禁人员入内;吊装中严禁超载。
(3) 作业场地应平整、坚实,地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格。
(4) 吊装作业必须设信号工指挥;指挥人员必须检查吊索具、环境等状况,确认安全。
(5) 现场配合吊运的全体作业人员应站位于安全地方,待吊钩和所吊运的材料离就位点距离50cm时方可靠近作业,严禁位于起重机臂下。
(6) 构件吊装就位,必须待构件稳固后,作业人员方可离开现场。
(7) 吊运作业前应划定作业区,设护栏和安全标志,严禁非作业人员入内。
(8) 作业前施工技术人员应了解现场环境、电力和通讯等架空线路、附近建(构)筑物等状况,选择适宜的起重机,并确定对吊装影响范围的架空线、建(构)筑物采取的挪移或保护措施。
(9) 现场及其附近有电力架空线路时应设专人监护,认机械与电力架空线路的最小距离必须符合表2-14的要求。
(10) 吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等,必须立即停止作业,待处理并确认安全后方可继续作业;正式起吊前应先试吊,确认正常后方可正式起吊。
4. 浇筑混凝土作业必须由作业组长指挥;浇筑前作业组长应检查各项准备工作,确认合格后,方可发布浇筑混凝土的指令。

一、交底目的为确保桩基础砼浇筑施工过程中的安全,预防安全事故发生,特进行安全技术交底。
二、适用范围本交底适用于所有参与桩基础砼浇筑施工的作业人员。
三、交底内容1. 施工前的准备工作- 核对桩基设计图纸,确认混凝土强度等级、配合比、浇筑顺序等。
- 检查施工场地,确保排水畅通,场地平整。
- 清理施工现场,清除障碍物,设置安全警示标志。
- 准备好施工所需的机械设备、材料、工具等。
2. 个人防护- 作业人员必须佩戴安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
- 严禁酒后作业,作业人员必须身体健康,持有相关操作证书。
3. 施工工艺及安全操作- 混凝土运输过程中,车辆行驶平稳,防止发生侧翻。
- 混凝土浇筑时,专人指挥,分工明确,确保浇筑均匀。
- 使用振捣器时,注意振捣范围和深度,避免碰撞钢筋、模板等。
- 混凝土浇筑过程中,发现异常情况,立即停止施工,报告现场负责人。
4. 机械操作安全- 吊车操作人员必须经过专业培训,持证上岗。
- 吊车吊运混凝土时,吊钩下方严禁站人。
- 吊车吊运材料时,吊装点应牢固可靠,防止材料坠落。
5. 施工环境安全- 夜间施工时,必须配备足够的照明设施,确保施工区域明亮。
- 施工现场临时用电线路必须符合规范要求,防止触电事故发生。
- 深坑、沟槽等危险区域必须设置防护栏和警示标志。
6. 紧急情况处理- 发生安全事故时,立即停止施工,组织人员疏散。
- 立即向有关部门报告,并采取有效措施进行救援。
四、注意事项1. 施工过程中,严格遵循施工规范和操作规程,确保施工安全。
2. 加强安全教育培训,提高作业人员的安全意识和自我保护能力。
3. 定期检查施工现场的安全设施,发现问题及时整改。
4. 加强施工过程中的安全巡查,及时发现并消除安全隐患。
五、总结桩基础砼浇筑施工是一项重要的基础工程,施工过程中必须高度重视安全问题。
通过本次安全技术交底,希望全体作业人员能够充分认识到施工安全的重要性,共同营造一个安全、有序的施工环境。
灌注桩基础水下混凝土浇筑施工安全技术交底施工单位:
3.6构件吊装就位,必须待构件稳固后,作业人员方可离开现场。
3.7吊运作业前应划定作业区,设护栏和安全标志,严禁非作业人员入内。
3.8作业前施工技术人员应了解现场环境、电力和通讯等架空线路、附近建(构)筑物等状况,选择适宜的起重机,并确定对吊装影响范围的架空线、建(构)筑物采取的挪移或保护措施。
3.9现场及其附近有电力架空线路时应设专人监护,认机械与电力架空线路的最小距离必须符合表2-14的要求。
3.10吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等,必须立即停止作业,待处理并确认安全后方可继续作业;正式起吊前应先试吊,确认正常后方可正式起吊。
4.浇筑混凝土作业必须由作业组长指挥;浇筑前作业组长应检查各项准备工作,确认合格后,方可发布浇筑混凝土的指令。
5.架设漏斗的平台应根据施工荷载、台高和风力经施工设计确定,搭设完成,经验收合格形成文件后,方可使用。
6.水下混凝土必须连续浇筑,不得中断;水下混凝土浇筑过程中,从桩孔内溢出的泥浆应引流至规定地点,不得随意漫流;浇筑水下混凝土结束后,桩顶混凝土低于现状地面时,应设护栏和安全标志。
7.浇筑水下混凝土漏斗的设置高度应依据孔径、孔深、导管内径等确定;浇筑水下混凝土的导管宜采用起重机吊装,就位后必须临时固定牢固方可摘钩。
注:本表一式三份,班组、交底人、资料保管员各一份。
