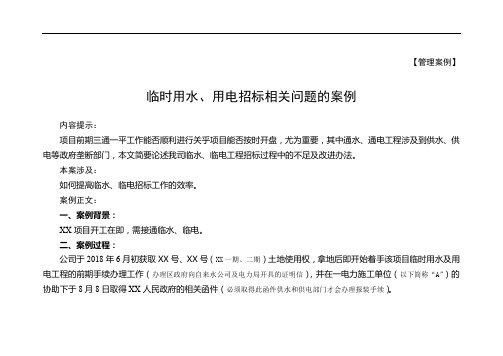

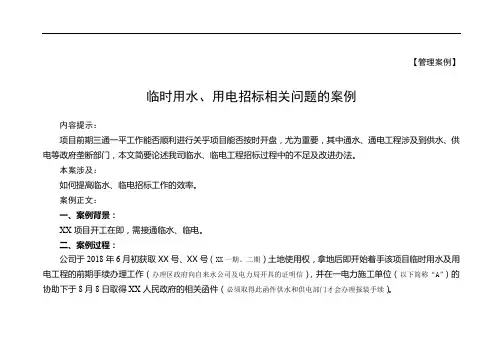

【管理案例】临时用水、用电招标相关问题的案例内容提示:项目前期三通一平工作能否顺利进行关乎项目能否按时开盘,尤为重要,其中通水、通电工程涉及到供水、供电等政府垄断部门,本文简要论述我司临水、临电工程招标过程中的不足及改进办法。
本案涉及:如何提高临水、临电招标工作的效率。
案例正文:一、案例背景:XX项目开工在即,需接通临水、临电。
二、案例过程:公司于2018年6月初获取XX号、XX号(XX一期、二期)土地使用权,拿地后即开始着手该项目临时用水及用电工程的前期手续办理工作(办理区政府向自来水公司及电力局开具的证明信),并在一电力施工单位(以下简称“A”)的协助下于8月8日取得XX人民政府的相关函件(必须取得此函件供水和供电部门才会办理报装手续)。
(一)临水工程2018年7月底出具了第一版用水方案,领导审核后提出是否可以考虑打井。
截止到8月中旬,共联系了3家打井单位,在手续办理方面均无法满足我司的需要,故放弃了打井方案。
最终于9月底才确定用水方案。
目前正在办理自来水报装的相关手续。
(二)临电工程临时用电的第一版施工方案(A组织设计的方案)及报价于2018年9月10日报至采购部,后经多次调整,于9月15日确定最终的施工图纸及报价并向领导汇报,领导指示A实力有待考察,让另一临电施工单位(以下简称“B”)报价,B报价低于A,最终拟定由B进行施工。
目前正在处理A退出、B介入相关事宜。
案例评析及建议:从上述案例中可以看出以下几点问题及不足:1、临水的第一版方案到最终确定版方案耗时将近2个月左右,方案设计工作的推进力度严重不足,这其中采购部没有及时地跟进设计方案的进展情况,没能及时地执行领导的指示,导致该项工作进展缓慢。
2、政府向供水、供电部门开具的信函是由A主导完成的,与电力部门的相关手续及施工图纸也是A主导办理和设计的,现在B介入该项目,A拒绝交付前期的相关手续和设计成果,B需重新去电力局跑办,工程价款暂无法确定,导致通电时间滞后。

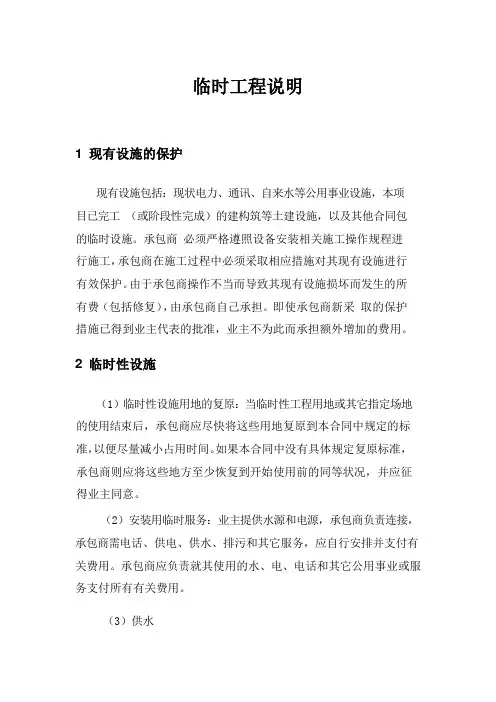

临时工程说明1 现有设施的保护现有设施包括:现状电力、通讯、自来水等公用事业设施,本项目已完工(或阶段性完成)的建构筑等土建设施,以及其他合同包的临时设施。
承包商必须严格遵照设备安装相关施工操作规程进行施工,承包商在施工过程中必须采取相应措施对其现有设施进行有效保护。
由于承包商操作不当而导致其现有设施损坏而发生的所有费(包括修复),由承包商自己承担。
即使承包商新采取的保护措施已得到业主代表的批准,业主不为此而承担额外增加的费用。
2 临时性设施(1)临时性设施用地的复原:当临时性工程用地或其它指定场地的使用结束后,承包商应尽快将这些用地复原到本合同中规定的标准,以便尽量减小占用时间。
如果本合同中没有具体规定复原标准,承包商则应将这些地方至少恢复到开始使用前的同等状况,并应征得业主同意。
(2)安装用临时服务:业主提供水源和电源,承包商负责连接,承包商需电话、供电、供水、排污和其它服务,应自行安排并支付有关费用。
承包商应负责就其使用的水、电、电话和其它公用事业或服务支付所有有关费用。
(3)供水1)承包商应与有关部门协商安排供水事宜,并在报价表中纳入与供水有关的成本及费用,如:申请费、服务费以及阀门安装费等等。
2)承包商应按照业主的指示和有关部门的规定,对供水设施采取适当保护,并在通水之前安装计量装置。
承包商应在报价表中纳入供水设施和计量装置费用及有关的其它费用。
3)承包商应该提供测试用水和雨水泵站任何部分的启动用水。
承包商应该在计划实施测试日之前,提前10天以书面形式通报业主,申请批准。
报告中应该包括拟用水来源、运至现场的方案和弃置方案的细节。
测试或启动工程产生的水和废水应清除出工地现场,或按业主的指示处理。
与之有关的一切费用均应由承包商承担。
(4)现场临时办公、生活设施承包商在现场应修建临时办公、生活设施,供承包商自己的办公人员使用,承包商应该提供、安全、建造、保养以及事后拆除所有为了完成工程和维修永久性工程而建立起来的全部临时办公室、卫生设施、仓库、车间、停车场等等,这些建筑物的位置和布局应征得项目监理的同意。

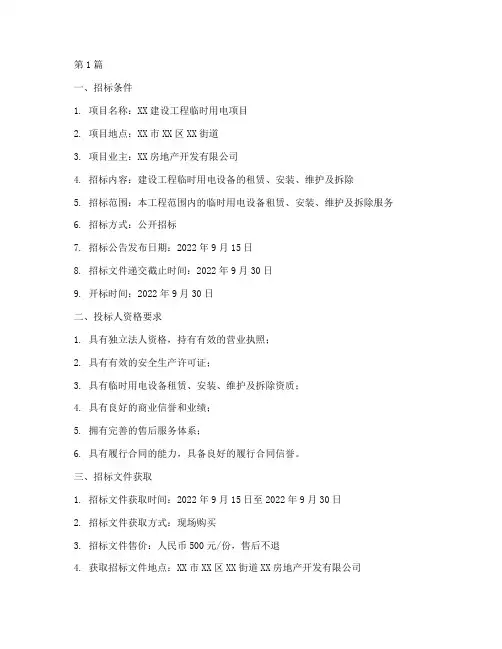

第1篇一、招标条件1. 项目名称:XX建设工程临时用电项目2. 项目地点:XX市XX区XX街道3. 项目业主:XX房地产开发有限公司4. 招标内容:建设工程临时用电设备的租赁、安装、维护及拆除5. 招标范围:本工程范围内的临时用电设备租赁、安装、维护及拆除服务6. 招标方式:公开招标7. 招标公告发布日期:2022年9月15日8. 招标文件递交截止时间:2022年9月30日9. 开标时间:2022年9月30日二、投标人资格要求1. 具有独立法人资格,持有有效的营业执照;2. 具有有效的安全生产许可证;3. 具有临时用电设备租赁、安装、维护及拆除资质;4. 具有良好的商业信誉和业绩;5. 拥有完善的售后服务体系;6. 具有履行合同的能力,具备良好的履行合同信誉。
三、招标文件获取1. 招标文件获取时间:2022年9月15日至2022年9月30日2. 招标文件获取方式:现场购买3. 招标文件售价:人民币500元/份,售后不退4. 获取招标文件地点:XX市XX区XX街道XX房地产开发有限公司四、投标文件递交1. 投标文件递交截止时间:2022年9月30日2. 投标文件递交地点:XX市XX区XX街道XX房地产开发有限公司3. 投标文件递交方式:现场递交五、开标时间和地点1. 开标时间:2022年9月30日2. 开标地点:XX市XX区XX街道XX房地产开发有限公司会议室六、评标办法1. 采用综合评分法,满分100分。
2. 投标报价(30分):投标报价低于成本价的,视为无效投标。
3. 企业资质(20分):投标人具备有效的安全生产许可证、临时用电设备租赁、安装、维护及拆除资质。
4. 业绩(20分):近三年内具有类似工程临时用电设备的租赁、安装、维护及拆除业绩。
5. 售后服务(20分):投标人具备完善的售后服务体系,能够及时解决施工过程中出现的问题。
七、合同签订1. 中标通知书发出后,中标单位应按照招标文件的要求,在规定的时间内与招标人签订合同。
临时用电工程招标文件资料一、项目背景在建筑工程施工过程中,临时用电工程是不可或缺的一部分。
临时用电系统提供了工地所需的电力供应,保障了施工的顺利进行。
为了确保临时用电工程的顺利进行,现拟定招标文件资料,以便寻找合适的承包商进行施工。
二、项目概述1. 项目名称:临时用电工程2. 项目地点:具体地址待确定3. 工程范围:包括但不限于以下内容:- 临时用电设备供应与安装- 电力线路布置与连接- 电力分配与管理三、投标资格要求1. 公司资质:- 具备电力工程施工总承包资质- 具备相关临时用电工程施工经验- 有良好的信誉和业绩记录2. 投标文件要求:- 公司营业执照副本- 相关资质证书复印件- 近期业绩介绍- 相关技术方案和施工进度计划- 投标保证金- 其他补充材料四、招标流程1. 发布招标公告2. 接收投标文件3. 评审投标文件4. 确定中标候选人5. 最终确定中标人6. 签订合同7. 启动施工五、投标文件评审要点1. 技术方案与施工进度计划的合理性和可行性2. 施工团队的经验和能力3. 相关资质的齐全性与合法性4. 价格合理性和经济性5. 其他相关因素考虑六、注意事项1. 投标文件必须按照要求的规定提交,逾期或未按要求提交将被视为无效。
2. 承包商需确保施工过程的安全性,并遵守相关法规和规定。
3. 承包商需按要求提供工程质量保证和售后服务。
4. 招标方有权根据实际情况和需要,更改招标文件内容或取消招标。
七、联系方式如有任何问题或需要进一步信息,请联系以下人员:联系人:XXX电话:XXX邮箱:XXX以上所列内容为临时用电工程招标文件资料,供有意愿的承包商参考。
请各承包商按要求准备齐全的投标文件,并按时递交。
招标方将按照规定的流程评审,最终确定中标人,并签订合同,启动工程施工。
祝各参与单位投标成功!。

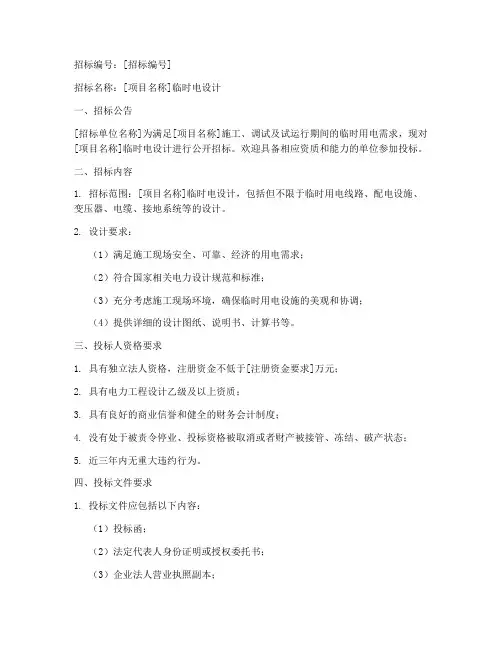

招标编号:[招标编号]招标名称:[项目名称]临时电设计一、招标公告[招标单位名称]为满足[项目名称]施工、调试及试运行期间的临时用电需求,现对[项目名称]临时电设计进行公开招标。
欢迎具备相应资质和能力的单位参加投标。
二、招标内容1. 招标范围:[项目名称]临时电设计,包括但不限于临时用电线路、配电设施、变压器、电缆、接地系统等的设计。
2. 设计要求:(1)满足施工现场安全、可靠、经济的用电需求;(2)符合国家相关电力设计规范和标准;(3)充分考虑施工现场环境,确保临时用电设施的美观和协调;(4)提供详细的设计图纸、说明书、计算书等。
三、投标人资格要求1. 具有独立法人资格,注册资金不低于[注册资金要求]万元;2. 具有电力工程设计乙级及以上资质;3. 具有良好的商业信誉和健全的财务会计制度;4. 没有处于被责令停业、投标资格被取消或者财产被接管、冻结、破产状态;5. 近三年内无重大违约行为。
四、投标文件要求1. 投标文件应包括以下内容:(1)投标函;(2)法定代表人身份证明或授权委托书;(3)企业法人营业执照副本;(4)资质证书副本;(5)相关业绩证明材料;(6)设计团队介绍;(7)设计报价;(8)其他需要提供的资料。
2. 投标文件应密封,并在封口处加盖公章。
五、投标时间及地点1. 投标截止时间:[投标截止时间];2. 投标地点:[投标地点]。
六、开标时间及地点1. 开标时间:[开标时间];2. 开标地点:[开标地点]。
七、评标办法1. 评标委员会根据投标文件的内容、设计方案的合理性和可行性、报价的合理性等因素进行综合评分;2. 评标委员会对投标文件进行评审,确定中标单位。
八、合同签订1. 中标单位在接到中标通知书后[合同签订期限]日内与招标单位签订合同;2. 合同签订后,中标单位应按照合同约定履行设计义务。
九、其他事项1. 本招标文件如有未尽事宜,由[招标单位名称]负责解释;2. 投标单位在投标过程中如有疑问,请在[投标截止时间]前向[招标单位名称]提出;3. 招标单位有权对投标文件进行抽查,如有不符合要求者,将取消其投标资格。
临时用电专项施工方案第一章编制依据及原则第一节编制依据一、设计文件及招标文件1.广东建筑艺术设计院有限公司提供的《凤冈.嶺秀郡工程施工图纸》;2.同凤冈县龙祥房地产开发有限公司签订的《凤冈.嶺秀郡工程施工总承包文件》。
二、主要法规及和安全技术标准:1.《中华人民共和国建筑法》;2.《建设工程质量管理条理》;3.《中华人民共和国环境保护法》;4.《中华人民共和国合同法》;5.《中华人民共和国消防法》;6.《中华人民共和国安全生产法》;7.《中华人民共和国职业病防治法》;8.《建设工程安全生产管理条例》(国务院393号令);9.《贵州省建筑工地文明施工标准》。
三、主要规程、规范1.《建筑施工安全检查标准》(JGJ59-2011);2.《施工现场临时用电安全技术规范》(JGJ46-2005);3.《建设工程施工现场供用电安全规范》(GB50194-93);4.《建筑机械使用安全技术规范》(JGJ33-2001)。
第二节编制原则1.认真贯彻党和国家对基本建设的各项方针政策,严格执行基本建设程序。
2.根据工程承包合同的要求,以确保履约为前提,结合工程及施工力量的实际情况,作好施工部署和施工方案的选定。
3.统筹全局,组织好施工协作,积极主动与拆迁单位配合,提供方便,配合管路拆迁。
4.合理安排施工顺序,组织好平行流水及主要工作交叉作业。
5.质量第一,确保安全,对重点和关键部位的质量及安全制定有效措施。
6.积极采用新技术、新工艺、新材料、新设备,提高劳动生产率。
7.科学地安排好人力、物力的综合平衡调配,作好季节性施工安排,力争全年均衡生产。
8.制定环保、环卫措施,减少环境污染和扰民,做好文明施工。
第二章施工现场临时用电设计一、施工条件1.本工程场地平整基本完成,施工用水用电满足施工要求。
2.根据场地所处地区的地理位置,该地区交通便利,建筑物质资料完全,生活物质资料丰富;三大材的来源从材料质量和供应能力均能满足要求。

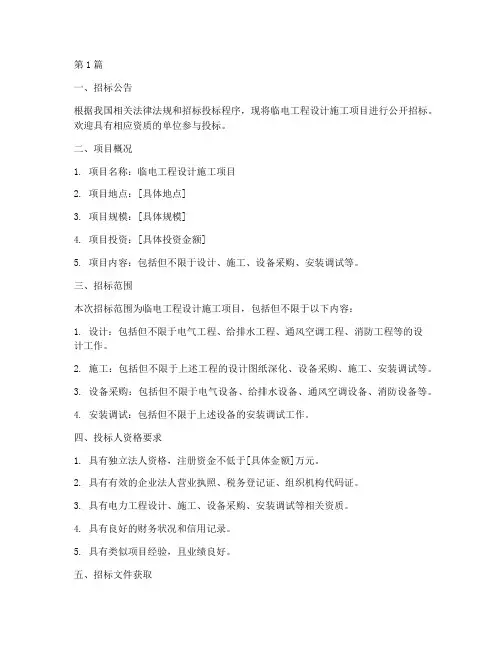

第1篇一、招标公告根据我国相关法律法规和招标投标程序,现将临电工程设计施工项目进行公开招标。
欢迎具有相应资质的单位参与投标。
二、项目概况1. 项目名称:临电工程设计施工项目2. 项目地点:[具体地点]3. 项目规模:[具体规模]4. 项目投资:[具体投资金额]5. 项目内容:包括但不限于设计、施工、设备采购、安装调试等。
三、招标范围本次招标范围为临电工程设计施工项目,包括但不限于以下内容:1. 设计:包括但不限于电气工程、给排水工程、通风空调工程、消防工程等的设计工作。
2. 施工:包括但不限于上述工程的设计图纸深化、设备采购、施工、安装调试等。
3. 设备采购:包括但不限于电气设备、给排水设备、通风空调设备、消防设备等。
4. 安装调试:包括但不限于上述设备的安装调试工作。
四、投标人资格要求1. 具有独立法人资格,注册资金不低于[具体金额]万元。
2. 具有有效的企业法人营业执照、税务登记证、组织机构代码证。
3. 具有电力工程设计、施工、设备采购、安装调试等相关资质。
4. 具有良好的财务状况和信用记录。
5. 具有类似项目经验,且业绩良好。
五、招标文件获取1. 招标文件获取时间:[具体时间]2. 招标文件获取地点:[具体地点]3. 招标文件获取方式:[具体方式,如现场领取、邮寄等]4. 招标文件费用:[具体金额]六、投标文件递交1. 投标文件递交截止时间:[具体时间]2. 投标文件递交地点:[具体地点]3. 投标文件递交方式:[具体方式,如现场递交、邮寄等]七、开标时间及地点1. 开标时间:[具体时间]2. 开标地点:[具体地点]八、评标办法1. 评标委员会由[具体人数]名专家组成。
2. 评标办法采用综合评分法,具体评分标准详见招标文件。
九、其他事项1. 投标人应严格按照招标文件要求进行投标,否则投标无效。
2. 投标人不得以不正当手段影响评标结果。
3. 本招标公告解释权归招标人所有。
十、联系方式1. 招标人:[招标人名称]2. 联系人:[联系人姓名]3. 联系电话:[联系电话]4. 电子邮箱:[电子邮箱]十一、注意事项1. 投标人应仔细阅读招标文件,了解招标项目的具体要求。

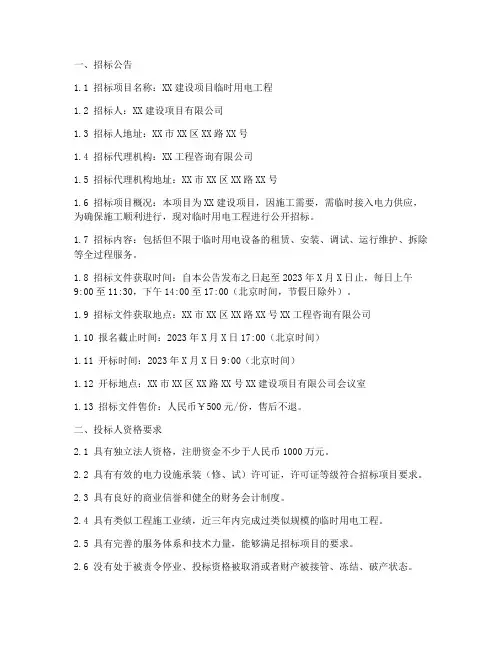

一、招标公告1.1 招标项目名称:XX建设项目临时用电工程1.2 招标人:XX建设项目有限公司1.3 招标人地址:XX市XX区XX路XX号1.4 招标代理机构:XX工程咨询有限公司1.5 招标代理机构地址:XX市XX区XX路XX号1.6 招标项目概况:本项目为XX建设项目,因施工需要,需临时接入电力供应,为确保施工顺利进行,现对临时用电工程进行公开招标。
1.7 招标内容:包括但不限于临时用电设备的租赁、安装、调试、运行维护、拆除等全过程服务。
1.8 招标文件获取时间:自本公告发布之日起至2023年X月X日止,每日上午9:00至11:30,下午14:00至17:00(北京时间,节假日除外)。
1.9 招标文件获取地点:XX市XX区XX路XX号XX工程咨询有限公司1.10 报名截止时间:2023年X月X日17:00(北京时间)1.11 开标时间:2023年X月X日9:00(北京时间)1.12 开标地点:XX市XX区XX路XX号XX建设项目有限公司会议室1.13 招标文件售价:人民币¥500元/份,售后不退。
二、投标人资格要求2.1 具有独立法人资格,注册资金不少于人民币1000万元。
2.2 具有有效的电力设施承装(修、试)许可证,许可证等级符合招标项目要求。
2.3 具有良好的商业信誉和健全的财务会计制度。
2.4 具有类似工程施工业绩,近三年内完成过类似规模的临时用电工程。
2.5 具有完善的服务体系和技术力量,能够满足招标项目的要求。
2.6 没有处于被责令停业、投标资格被取消或者财产被接管、冻结、破产状态。
2.7 投标人在投标过程中应遵守国家有关法律法规,具有良好的商业信誉。
三、招标文件内容3.1 招标文件包括但不限于以下内容:(1)招标公告;(2)投标人须知;(3)合同条款;(4)技术规格书;(5)工程量清单;(6)投标书格式;(7)资格审查标准;(8)评标标准和方法;(9)其他需要说明的事项。
3.2 投标人应按照招标文件的要求编制投标文件,并按照规定的时间和地点递交投标文件。

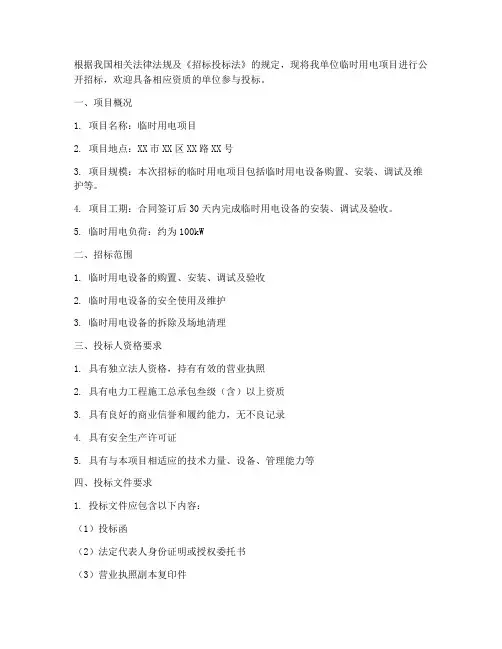

根据我国相关法律法规及《招标投标法》的规定,现将我单位临时用电项目进行公开招标,欢迎具备相应资质的单位参与投标。
一、项目概况1. 项目名称:临时用电项目2. 项目地点:XX市XX区XX路XX号3. 项目规模:本次招标的临时用电项目包括临时用电设备购置、安装、调试及维护等。
4. 项目工期:合同签订后30天内完成临时用电设备的安装、调试及验收。
5. 临时用电负荷:约为100kW二、招标范围1. 临时用电设备的购置、安装、调试及验收2. 临时用电设备的安全使用及维护3. 临时用电设备的拆除及场地清理三、投标人资格要求1. 具有独立法人资格,持有有效的营业执照2. 具有电力工程施工总承包叁级(含)以上资质3. 具有良好的商业信誉和履约能力,无不良记录4. 具有安全生产许可证5. 具有与本项目相适应的技术力量、设备、管理能力等四、投标文件要求1. 投标文件应包含以下内容:(1)投标函(2)法定代表人身份证明或授权委托书(3)营业执照副本复印件(4)电力工程施工总承包叁级(含)以上资质证书复印件(5)安全生产许可证复印件(6)近三年类似项目业绩证明材料(7)企业简介及业绩展示(8)报价单2. 投标文件应密封,并在封口处加盖公章,投标截止时间前递交至指定地点。
五、招标程序1. 投标人应在投标截止时间前递交投标文件。
2. 开标时间:XX年XX月XX日XX时XX分3. 开标地点:XX市XX区XX路XX号会议室4. 开标时,投标人应派代表到场,逾期未到视为自动放弃投标资格。
六、评标标准1. 投标报价:按投标报价的70%计算2. 企业资质:按企业资质等级及业绩证明材料进行评分3. 投标人信誉:按投标人信誉及履约能力进行评分4. 投标人技术实力:按投标人技术实力及设备、管理能力进行评分七、合同签订及付款方式1. 合同签订:中标单位应在接到中标通知书后3个工作日内与招标单位签订合同。
2. 付款方式:按合同约定分期付款,具体付款比例及时间由双方协商确定。

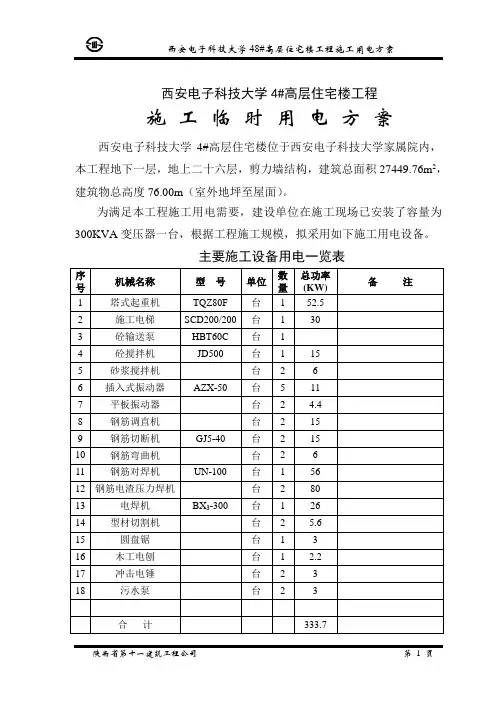

西安电子科技大学4#高层住宅楼工程施工临时用电方案西安电子科技大学4#高层住宅楼位于西安电子科技大学家属院内,本工程地下一层,地上二十六层,剪力墙结构,建筑总面积27449.76m2,建筑物总高度76.00m(室外地坪至屋面)。
为满足本工程施工用电需要,建设单位在施工现场已安装了容量为300KVA变压器一台,根据工程施工规模,拟采用如下施工用电设备。
主要施工设备用电一览表一、施工临时用电设计及计算在建设单位提供的电源附近设置配电室,现场临时用电必须符合JGJ46-88规范要求,从配电室引出的各路电源、均应采用三相五线制(TN-S接零保护系统),并做到一机一闸一漏电一箱,同时施工用电,照明应分路设置。
施工现场的总用电量计算如下:1、机械设备用电量计算施工机械设备用电量详见《主要机械设备供应计划表》。
现场用电高峰时,塔吊、施工电梯、砼输送泵电动机额定总功率为:∑P机=82.5KW搅拌机、钢筋加工机械等电动机额定总功率为:∑P机=89.2KW对焊机、电焊机及电渣压力焊机:∑P焊=162KVA3、用电量计算:取塔吊、升降机、砼输送泵K1=0.3,cosθ=0.7,η=0.86,取搅拌机、及钢筋加工机械等K1=0.7,cosθ=0.68,η=0.86,取电焊机K2=0.45S机=K1ΣP动/ηcosθ+K2ΣP焊=0.3×82.5/(0.86×0.7) + 0.7×89.2/(0.86×0.68) + 0.45×162=220.78KW照明用电按施工用电设备额定总功率10%考虑:S照=220.78×10%=22.1KW总用电量:S总=S机+S照=220.78+22.1=242.9KW根据招标文件,甲方提供的变压器容量为300KV A,施工现场临时用电242.9KV A,满足施工需要。
二、施工现场用电线路布置根据施工现场用电设备布置情况,在场内采用埋置电缆的办法设置线路,绿六路干线埋入地下,由总配电箱引至二级分配电箱,再由分配电箱引至各用电设备开关箱,第一回路供QTZ80F 塔吊和两个镝灯用电; 第二回路供施工电梯;第三回路供钢筋棚施工机械;第四回路供生活照明和食堂使用;第五回路供木工棚;第六回路供楼层用。

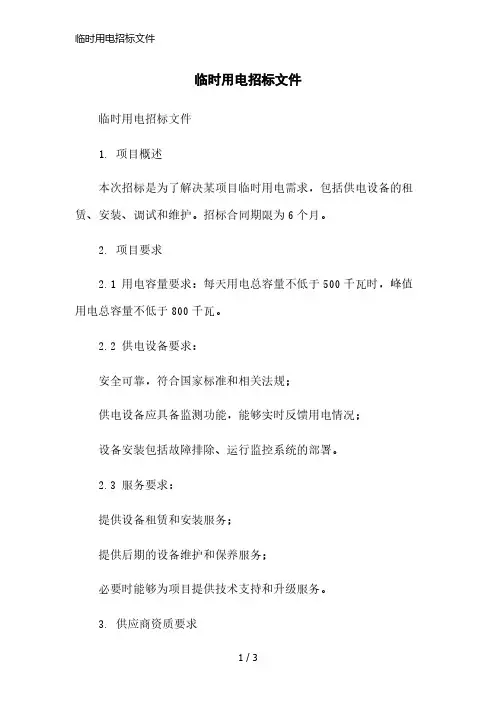

临时用电招标文件临时用电招标文件1. 项目概述本次招标是为了解决某项目临时用电需求,包括供电设备的租赁、安装、调试和维护。
招标合同期限为6个月。
2. 项目要求2.1 用电容量要求:每天用电总容量不低于500千瓦时,峰值用电总容量不低于800千瓦。
2.2 供电设备要求:安全可靠,符合国家标准和相关法规;供电设备应具备监测功能,能够实时反馈用电情况;设备安装包括故障排除、运行监控系统的部署。
2.3 服务要求:提供设备租赁和安装服务;提供后期的设备维护和保养服务;必要时能够为项目提供技术支持和升级服务。
3. 供应商资质要求3.1 注册资金不低于100万元人民币;3.2 具备相关行业经验,具有良好的信誉和口碑;3.3 供应商需提交相关证明文件,包括但不限于:营业执照副本;产品质量和性能符合国家要求的证明;过去两年内完成类似项目的合同证明。
4. 报名及投标要求4.2 投标时间及方式:在报名截止日期后,符合要求的供应商将收到投标文件的要求。
供应商需按要求提交投标文件,并支付适当的保证金。
5. 评选及合同签订5.1 评选方式:根据投标文件的内容、报价及供应商的资质,由项目负责人组织评标小组进行评审。
5.2 合同签订:评选出的中标供应商将与项目方签订正式合同,合同内容包括但不限于供应商责任、服务内容、价格及支付方式等。
6. 其他事项6.2 供应商需保证所提供的信息真实有效,如有发现虚假信息,将取消其资格。
6.3 如有任何疑问,请及时与项目方联系,如下:项目负责人:X方式:X-X结束。
一、招标公告1.1 招标编号:_______1.2 招标单位:_______1.3 招标内容:临时用电服务1.4 招标地点:_______1.5 招标时间:_______1.6 招标联系人:_______1.7 联系电话:_______二、项目概况2.1 项目名称:_______2.2 项目地点:_______2.3 项目规模:_______2.4 项目工期:_______2.5 临时用电需求:_______三、招标范围3.1 提供临时用电设备的租赁、安装、调试、维护及拆除等服务。
3.2 临时用电设备的规格、型号及数量详见附件。
3.3 临时用电服务期间,确保用电安全、可靠,符合国家相关标准。
四、投标人资格要求4.1 具有独立法人资格,注册资金不少于人民币_______元。
4.2 具有电力设施安装、维修及施工资质。
4.3 具有良好的商业信誉和履约能力。
4.4 近三年内无重大违法、违规记录。
4.5 具有同类项目施工业绩。
五、招标文件获取5.1 招标文件获取时间:_______5.2 招标文件获取地点:_______5.3 招标文件获取方式:_______5.4 招标文件售价:_______(含邮寄费)六、投标文件递交6.1 投标文件递交截止时间:_______6.2 投标文件递交地点:_______6.3 投标文件递交方式:_______七、开标时间及地点7.1 开标时间:_______7.2 开标地点:_______八、评标办法8.1 评标委员会由_______人组成。
8.2 评标办法:_______(如综合评分法、最低投标价法等)8.3 评标标准:_______九、中标通知9.1 中标人应在收到中标通知书后_______日内与招标人签订合同。
9.2 未中标人可在收到中标通知书后_______日内向招标人提出质疑。
十、合同履行10.1 合同履行期限:_______10.2 合同履行地点:_______10.3 合同履行方式:_______十一、违约责任11.1 投标人未按规定时间递交投标文件,视为自动放弃投标。
目录第一章.编制依椐 (3)1.1招标文件、场踏勘记录和答疑文件 (3)1.2设计图纸 (3)1.3法律、法规及相关规定 (7)1.4施工验收规范、标准 (8)1.5行业标准及规程 (9)1.6企业相关文件及其他文件 (10)1.7地质勘察报告 (10)第二章.工程概况 (11)2.1总体概况 (11)2.2设计概况 (11)2.3工程主要特点及难点 (12)2.4工期目标 (12)2.5主要技术经济指标 (12)2.6地质情况 (14)第三章.临时用电施工布署 (15)3.1临时用电管理组织机构 (15)3.2临时用电技术准备 (16)3.3临时用电安全防护、保卫管理体系 (17)3.4临建临电布置 (19)3.5临时用电及设施配备 (19)3.6施工用电机械配备 (20)3.7劳动力组织 (20)3.8临时用电布置 (21)第四章.临时设施及临时用电施工 (21)4.1生活区的搭建 (21)4.2临时用水安装 (21)4.3临时用电线路铺设 (22)4.4临电安装 (22)4.5施工现场维护 (22)4.6安全用电技术措施 (23)4.7用电设备安装 (23)4.8临时用电安全要求与维修 (23)第五章.临时用电安全措施 (24)5.1安全用电操作 (24)5.2施工用电防火措施 (24)5.3临时用电安全防护 (24)第六章.临时用电文明施工、安全保卫及消防管理措施 (25)6.1临时用电管理目标 (25)6.2临时用电组织管理 (25)6.3临时用电管理制度 (25)6.4行为控制 (26)6.5劳务用工管理 (26)6.6安全教育管理 (26)6.7施工机械安全管理 (26)6.8施工用电安全管理 (26)6.9劳动保护管理 (27)6.10消防保卫管理 (27)第七章电器设备管理及节约措施 (28)7.1用电材料管理 (28)7.2材料节约措施 (29)7.3生活区、办公区、材料区配电平面图 (30)第一章编制依据1.1招标文件、现场踏勘记录和答疑文件序号名称1《2010年一期市政工程施工承包招标文件》;编号:京开第11023020100106号、京开第11023020100120号;日期:2010年5月4日。
桩基临时用电方案LT施工临时用电方案第一部分施工临时用电一、编制依据1、《大冲旧改项目一期工程四标段桩基础工程》施工招标文件;2、深圳市华阳国际工程设计有限公司施工图;3、国家、广东省和深圳市现行的有关规范、规定及标准等;4、国家和地方有关安全和文明施工的规范、条例及标准等;5、本公司ISO9002国际标准化质量管理体系有关条件;6、本公司多年来的类似工程的施工技术经验;7、本公司拟投入本工程的机械设备及技术力量。
8.《施工现场临时用电安全技术规范》(JGJ46-2005)9.《建筑施工现场安全检查标准》(JGJ59-99)10《建设工程施工现场供用电安全规范》(GB50194-93)11、建设物周边环境、道路交通及规划用地情况。
二、现场基本情况1.1工程概况大冲旧改项目位于深圳市南山区沙河西路以西,科技路以东,深南大道以北。
该项目规划片区是集产业、居住为一体的城市综合功能片区,规划区位于南山区高新技术产业园区中区的东部范围为大冲旧改项目一期工程一标段(回迁商务中心)、四标段(回迁出租区)项目之预应力管桩基础施工和人工挖孔桩施工,一、四标段目前共用一个基坑,该基坑位于深南大道、科技大道、临时科发路、和临时铜鼓路围合的地块范围内。
四标段占地面积4.4万平方米,共十栋塔楼。
1.2工程简介1、在基坑底绝对高程为-5.100至-3.500米(根据设计图纸的要求预留锚固入承台的桩长)的地面进行静压桩和人工挖孔桩施工。
工程名称:大冲旧改项目一期工程四标段桩基础工程设计单位:深圳市华阳国际工程设计有限公司建设单位:华润置地(深圳)有限公司监理单位: 深圳市中海建设监理有限公司施工单位:深圳市英龙建安有限公司质监单位:深圳市南山区建设工程质量监督检验站安监单位:深圳市南山区安全监督站三、负荷计算及配电设置1、主要用电设备总容量在桩基础工程施工阶段,由于液压静力压桩机、空压机、卷扬机、电焊机和钢筋加工厂等设备同时使用,因此施工阶段用电量较大,主体阶段主要电动设备及其功率如下表:机械设备名称数量(台)功率(KW)功率小计(KW)机械设备名称数量(台)功率(KW)功率小计(KW)一、电动机功率统计卷扬机(含水泵、鼓风机井内照明)200 4+2.2+0.81400 施工照明灯10 3.5 35液压静力压桩机3 150 450 潜水泵20 7.5 150钢筋调直机1 7 7 空压机2 75 150钢筋切断机2 3 6弯管机 2 1.1 2.2合计总功率:2200.2kw二、电焊机功率统计施工用电高峰期用电功率统计如下表:1.1、总用电量按以下公式计算:S=1.05X(K1∑P1/COS ¢+K2∑P2)其中:S —为供电设备总需容量(KVA); ∑P1—电动机械额定功率(KW);∑P2—电焊机额定功率(KW); K1=0.4, K2=0.6, COS ¢=0.75K1×∑P1/COS Φ=0.4×2200.2 /0.75=1173.3(KVA) K2×∑P2=0.6×39=23.4(KVA)S=1.05×(1173.3+23.4)=1256.5(KVA)临时用电总负荷S=1256.5KVA 现场2台630KVA 变压器,足够使用。
一、概述本招标文件专用条款措施费部分旨在明确招标人在招标过程中对投标人提出的措施费用进行管理的相关规定。
措施费是指为完成招标项目,投标人根据招标文件要求,在施工过程中必须发生的各项费用,包括但不限于临时设施费、安全文明施工费、环境保护费、临时用电费、临时用水费、临时道路及场地平整费、临时排水及排污费、临时通信费、临时防护设施费、临时消防设施费、临时安全设施费等。
二、措施费计算方法1. 临时设施费临时设施费根据招标文件要求,按照国家规定的标准计算。
具体计算方法如下:(1)临时设施费=临时设施面积×单位面积临时设施费用(2)单位面积临时设施费用=(工程直接费+工程间接费)×临时设施费比例2. 安全文明施工费安全文明施工费按照国家规定的标准计算。
具体计算方法如下:(1)安全文明施工费=工程直接费×安全文明施工费比例(2)安全文明施工费比例根据工程类别、施工地点、施工环境等因素确定。
3. 环境保护费环境保护费按照国家规定的标准计算。
具体计算方法如下:(1)环境保护费=工程直接费×环境保护费比例(2)环境保护费比例根据工程类别、施工地点、施工环境等因素确定。
4. 临时用电费临时用电费根据国家规定的标准计算。
具体计算方法如下:(1)临时用电费=临时用电量×单位电量临时用电费用(2)单位电量临时用电费用根据用电类别、用电量等因素确定。
5. 临时用水费临时用水费根据国家规定的标准计算。
具体计算方法如下:(1)临时用水费=临时用水量×单位水量临时用水费用(2)单位水量临时用水费用根据用水类别、用水量等因素确定。
6. 临时道路及场地平整费临时道路及场地平整费根据招标文件要求,按照实际发生的费用计算。
7. 临时排水及排污费临时排水及排污费根据招标文件要求,按照实际发生的费用计算。
8. 临时通信费临时通信费根据招标文件要求,按照实际发生的费用计算。
9. 临时防护设施费临时防护设施费根据招标文件要求,按照实际发生的费用计算。
目录第一部分施工临时用电.......................... 错误!未定义书签。
一、编制依据 (2)二、现场基本情况 (2)三、编制说明 (2)四、负荷计算 (2)五、现场临时用电施工布置 (9)六、现场临时用电各回路电器及线路截面的选择 (11)七、线路敷设及对总、分电箱和开关箱的要求 (11)八、保护接零或接地 (14)九、安全用电技术措施及电气防火措施 (15)十、临时用电管理制度 (19)十一、临时施工用电技术交底 (20)十二、施工临时用电应急预案 (20)第二部分施工临时用水 (22)一、现场基本情况 (22)二、给水系统 (25)三、排水系统 (25)三、节水措施 (26)一、编制依据1青岛龙湖白沙河一期二标段项目招标文件和业主方相关要求2.青岛市城市建设管理、现场文明施工、绿色环保等规定3.《施工现场临时用电安全技术规范》(JGJ46-2005)4.GB/T28001标准及公司安全生产管理制度中的有关规定二、现场基本情况龙湖青岛白沙河一期二标段项目,共有四栋高层组成,工程地下2层,地上14层。
总建筑面积为70000m2。
经现场察勘,在102 号楼的北侧建设单位安装一台箱式变压器。
变压器内有备用400A自动空气开关。
三、编制说明根据龙湖青岛白沙河一期二标段项目施工组织设计”,现场的主要用电设备为钢筋加工,、塔吊、施工电梯、电焊机、空气压缩机等临时用电设备,用电高峰在主体施工阶段,因工期需要,需采用流水作业,钢筋焊接、塔吊、照明同时使用,待一期主体施工完成后,塔吊、钢筋焊接等大负荷设备将逐渐减少。
经现场平面临时设施及施工现场具体情况,我公司从变压器低压侧400A断路器下口接出一路电源负责整现场临时用电。
施工本方案的施工用电负荷以该峰值为计算依据,线路布置以主体施工阶段为主。
四、负荷计算其中:P计——计算用电量(KW)1.05——用电不均衡系数∑P——全部用电设备额定用电量之和∑PC——全部电动机额定用电量(KW)∑Pa——室内照明设备额定用电量(KW)∑Pb——室外照明设备额定用电量(KW)∑Pd——电焊机、电渣压力焊、对焊机用电设备额定用电量(KW)K1——用电设备同时使用系数K1=0.6K2——室内照明设备同时使用系数K2=0.8K3——室外照明设备同时使用系数K3=1.0COSΦ——用电设备功率因数,COSΦ=0.85∑k——计算用电量∑k=0.75√JC——铭牌上暂载率为Σe=65%1.机械设备额定用电量2.导线截面计算1)WP1(配电柜至101)回路主要101号楼配电箱,分三个分支WL1到塔吊101-1配电箱、WL2到101楼东侧101-2配电箱、WL3到水电加工厂101-3配电箱。
临时用电工程招标文件一、项目概况本项目是某某公司新建厂房临时用电工程,现拟对该项目进行招标,具体信息如下:1.1 项目名称:某某公司新建厂房临时用电工程1.2 项目地点:某某城市某某区某某路某某号1.3 项目规模:厂房总建筑面积XXX平方米,需供电设备总功率XXX千瓦1.4 项目工期:招标后合同生效即开始,工期为XX个月1.5 项目预算:本项目的投资预算为XXXXX元二、招标要求2.1 供应商资格要求:(1)具有独立法人资格;(2)有相关工程承接经验,并能提供相应的工程合同或项目参考证明材料;(3)具备施工所需的设备和技术人员,并可提供证明材料。
2.2 投标文件:(1)投标函:包括供应商的名称、法定代表人/负责人、联系地址、联系电话等基本信息,并注明报名招标项目的名称;(2)企业资质证明:加盖公章的营业执照副本复印件、组织机构代码证复印件等;(3)工程项目经验:提供过去三年内的类似工程承接情况,包括项目名称、规模、合同金额等证明材料;(4)施工设备及技术人员:提供所拥有的施工设备清单及相关证明,同时列出主要技术人员的简介。
2.3 投标保证金:(1)投标保证金金额为XXXX元;(2)供应商需在投标截止日期前将保证金缴纳至指定账户,并提供缴纳证明。
2.4 招标评标标准:(1)供应商资质:根据企业资质证明文件的真实性和符合项目要求的程度评定;(2)工程项目经验:综合考虑供应商过去三年内类似工程承接情况;(3)施工设备及技术人员:评估供应商拥有的设备数量和质量,技术人员的专业背景和经验;(4)报价:综合考虑投标报价的合理性和竞争性。
三、招标流程3.1 发布招标公告:发布本次招标公告,包括项目概况、招标要求、投标截止日期等信息,并明确供应商应提交的文件和相关标准。
3.2 投标准备:供应商按照招标公告的要求准备投标文件,并缴纳相应的投标保证金。
3.3 投标提交:供应商在规定的时间内将投标文件提交至某某公司指定的地点。
目录第一章投标邀请书第二章投标人须知第三章招标内容第四章合同标准条款第五章投标函及其附件格式第六章投标辅助资料第一章投标邀请书1、招标条件同煤集团梵王寺煤矿临时35 KV变电站租赁项目,建设资金来源为自筹资金,招标人为同煤集团梵王寺煤矿筹备组,已由同煤集团公司招标委员会核准同煤集团梵王寺煤矿筹备组自行招标,现邀请你单位参加梵王寺煤矿临时35 KV变电站租赁项目的投标工作。
2、项目概况与招标范围招标项目名称:梵王寺煤矿临时35 KV变电站租赁项目项目内容:梵王寺煤矿施工期间临时用电负荷:主井冻结和凿井、副井冻结和凿井、风井冻结和凿井、地面土建工程、110 KV永久变电站施工以及厂区配套工程施工等用电。
总负荷约总负荷约18600KW,变压器一次电压35 KV,二次电压10KV(技术要求及配置相关设备见临时变电站设计图)。
临时变电站设备严格符合国家有关标准,不得使用淘汰过期的设备。
地点:梵王寺煤矿地面工业广场租赁期限:18个月临时35 KV变电站建站工期35天,送电时间为2011年9月1日租赁的方式及要求:①按设计要求建成符合国家电网达到运行标准具备送电的变电站后实行租赁,租赁采用月租×规定租赁期=报价的租金②在规定的租赁期内运行、维护及日常管理由出租方负责。
若在租赁期内变电站所有的设备出现故障以及不可抗拒的原因造成故障其所发生的一切费用由出租方承担,并抢时间进行维修。
③出租方在租赁期内易损件及相关的设备配件要充足备齐以便及时进行维修。
④租赁期满后前一个月承租方决定是否顺延租赁期若不顺延要及时通知出租方将变电站内的设施撤离施工现场。
⑤因此项工程特殊无法编制预算,故不体现施工预算书。
3、投标人资格要求本次招标要求投标人:具有独立法人资格;具有生产变、配电设备以及厢式变压器等相关配套设施;具有安全生产许可证。
本次招标不接受联合体投标。
4、招标文件的获取请于2011年6月 29日至 2011年 7月5日,每日上午 8时至12时,下午3时至 5时(北京时间,下同),在同煤集团梵王寺煤矿筹备组持本投标邀请书购买招标文件。
招标文件每套售价300元,售后不退5、投标文件的递交投标文件递交的截止时间为2011年7月21日下午3:00,地点另行通知。
逾期送达的或者未送达指定地点的投标文件,招标人不予受理。
6、确认你单位收到本投标邀请书后,请以电话或传真方式予以确认。
7、联系方式同煤集团梵王寺煤矿筹备组(公章)联系人:史吉全电话:2011年6月29日第二章投标人须知投标人须知前附表一、总则1、项目概况项目概况为满足梵王寺煤矿建设前期工作,需建一座35KV临时变电站。
站内设备及安装调试由投标方承担。
施工期间临时用电主要包括:主井冻结和凿井、副井冻结和凿井、风井冻结和凿井、办公楼施工、联合建筑施工、食堂施工、公寓楼施工、110KV永久变电站施工以及厂区配套工程施工等用电。
主、副、风井凿井施工装机容量约7800KW,主、副、风井冻结装机容量约9800KW,办公楼、联合建筑等约1000KW,总负荷约18600KW。
变压器二次电压10KV。
临时变电站要求设计35KV进线一回,进线引自安荣220KV站,两回35KV 主变进线,主变容量2×10000KVA,10KV出线十一回路,主要包括主井矿建,主井冻结,副井矿建,副井冻结,风井矿建,风井冻结及办公楼等施工工地,35KV进线采用电缆进线,10KV出线采用电缆出线。
投标人资质要求1.2.1资质要求:具有独立法人资格,具有生产、变配电设备以及厢式变压器等相关配套设施,具有安全生产许可证。
租赁期:18个月。
投标费用不论投标结果如何,投标人均应承担投标文件编制和递交所发生的一切费用,招标人在任何情况下均无义务和责任承担这些费用。
现场踏勘招标人建议投标人对现场进行踏勘,现场踏勘的费用及任何风险均由投标人自已承担。
标前会招标人不组织标前会,投标人如有任何问题,可书面形式向招标人提出,并在投标截止时间前15天送达招标人。
二、招标文件2、招标文件的组成及相关内容招标文件包括下述内容:第一章投标邀请书第二章投标人须知第三章招标范围第四章合同标准条款第五章投标函及其附件格式第六章投标辅助资料投标人应认真阅读招标文件的所有内容,响应招标文件要求,按招标文件要求填写有关内容。
如果投标文件不能满足招标文件的要求,则投标文件可能被拒绝,责任由投标人自己承担。
3、招标文件的澄清投标人要求澄清招标文件时,应以书面形式通知招标人,招标人将及时以书面形式给予答复,并将答复发给所有获得招标文件的投标人,答复包括所有的问题,但不说明问题的来源。
4、招标文件的修改与补充在投标截止时间前任何时候,招标人可能会以书面“通知”的方式修改或补充招标文件。
修改与补充的书面“通知”将发给各投标单位,“通知”作为招标文件的组成部分,对各投标单位起同等约束作用。
为使投标单位编制投标文件时有充分的时间把修改与补充“通知”的内容考虑进去,招标人可以酌情延长投标文件的投递截止时间。
三、投标文件5、投标文件的编制投标文件包括:1)、投标函2)、法定代表代表人授权书3)、工程费用报价书4)、施工总平图5)、租赁设备的技术方案6)、投标人营业执照(复印件)及其他辅助设备情况6、投标报价及运行维护人员配置投标报价系指投标人租赁临时变电站建站费用及变电站在租赁期内的运行及维护费用。
(见附表一)投标人应考虑提前进场和推后退场而需增加的额外工作的费用,并计入本次报价中。
增加的额外工作,不另行计算报酬,也不作为额外工作量。
报价以外的费用,委托人不予支付。
运行维护人员的配备要求:站长1名,技术负责人1名,管理及维护人员6名。
(见附表二)7、投标截止时间投标单位应在投标人须知中规定的时间之内将投标文件递交至投标人须知前附表第9项所指明的地点。
8、投标有效期所有投标文件应从开标之日起,在日历天计算的60天的投标有效期内有效,投标有效期比规定短的投标将被视为非响应性投标而予以拒绝。
自开标之日起60天,如果出现特殊情况,招标人可要求投标人将投标有效期延长一段时间,并以书面形式通知投标人。
投标人可以拒绝这种要求,而不被没收投标保证金。
同意延期的投标人,不允许也不需要修改其投标文件,但需要相应地延长投标保证金的有效期。
9、投标保证金投标人应交纳贰万元人民币的投标保证金,此保证金是投标文件的组成部分。
投标保证金是为了保护招标人免遭因投标人的原因蒙受客观存在的损失。
根据投标人的选择,投标保证金可以是银行汇票、转帐支票或现金。
在开标时,凡没有随付投标保证金的投标,应视为非响应性投标而予以拒绝。
中标人及未中标人的投标保证金均将在中标人签订合同后5天内予以退还(不计利息)。
如有下列情况之一,将没收投标保证金:·投标人在投标有效期内撤回其投标书。
·中标人未能在规定的期限内与招标人签订设备租赁合同。
·本招标文件规定的其它情况。
10、投标文件的份数与签署投标人应按本须知的要求编制投标文件正本壹份和副本伍份,并在封面上清楚地标明“正本”、“副本”。
投标文件正本和副本如有不一致时,以正本为准。
投标文件正本和副本均应使用不能擦去的墨水打印或书写,装订成册,投标单位应在投标文件的投标函上加盖单位公章和法人代表或授权代理人签字。
全套投标文件应无涂改和行间插字,如果出现必须修改的错误,修改处应由投标文件签字人签字或加盖印鉴。
投标文件须胶装成册。
11、投标文件的密封与标记投标单位应将投标文件的密封在一个包封中,必须在密封处加盖单位密封章。
外层包装袋上应写明招标人名称、招标编号、工程名称以及投标单位名称。
12、投标文件的修改与撤回投标截止时间之前,投标人可以修改或撤回其投标文件,但必须书面通知招标人,书面通知应有法人授权代表签字。
在投标截止时间之后,投标人不得修改或撤回其投标文件。
投标人的修改或撤回通知,应按本招标文件规定的要求编制、密封、标记、盖章和递交,密封袋上应标明“修改”或“撤回”字样。
四、开标与评标13、开标招标人将于投标人须知前附表第11项标明的时间和地点举行开标仪式,投标人应派代表出席开标会。
唱标顺序按递交投标文件的先后顺序进行。
参加开标的投标人代表应签名报到,以证明其出席开标会议。
开标时将做开标记录,开标记录包括开标时唱标的全部内容,投标人应签字确认。
14、评标评标工作招标人将根据《中华人民共和国招标投标法》、《评标委员会和评标方法暂行规定》,依法组成评标委员会。
评标工作由评标委员会组织进行,并接受有关部门的监督。
15、评标过程保密公开开标后至授予中标通知书时止,凡与投标文件的审查、澄清、评价和比较有关的信息以及授标意见等均将保密。
在评标过程中,如果投标人试图在投标文件的审查、澄清、评价和比较及授予合同方面向招标人或评标委员会施加影响,其投标将被拒绝。
16、投标文件的澄清为了有助于投标文件的审查、评价和比较,评标委员会可以要求投标人澄清其投标文件中含糊不清的问题。
有关澄清的要求与答复,应以书面形式进行,但不允许更改投标文件的实质性内容及报价。
投标人对澄清问题的书面答复或提交的资料,应有法人代表或授权代理人的签字。
澄清、答复文件是投标文件的一部分。
开标以后至合同授予期间,任何人不得就与其投标文件有关的任何问题与评标委员会成员或招标人进行联系。
17、投标文件的审查评标委员会将首先对投标文件的响应性进行确定,实质上响应的投标文件应与招标文件要求的全部条款、条件相符,没有重大偏离或保留;所谓偏离与保留是指在实质上与投标文件不一致,限制了招标人的权利或投标人义务的投标。
与招标文件要求有实质上差异的投标,将被视为无效投标。
对确定为实质上响应招标文件要求的投标算术计算错误进行修正,修正后的投标报价,对投标人具有约束力。
如果投标人不接受修正后的报价,则该投标文件将被拒绝,其投标保证金也将被没收。
对投标人的资质与能力等进行审查。
(1)具有生产变、配电设备以及厢式变电站等相关配套设施。
同时具有安全生产许可证、质量认证等。
(2)招标文件要求的其它材料18、投标文件的评价、推荐中标人评标委员会只对确定为实质上响应招标文件要求的投标文件进行评价和比较。
评标采用“综合因素百分制”法评审。
中标条件18.3.1所提交的投标没有国家七部委所颁发的《评标委员会和评标方法暂行规定》中第二十五条所列“重大偏差”的情况。
18.3.2评标委员会根据综合评审得分高低推荐中标候选人。
最大限度的满足招标文件中各项规定的最高得分者原则上推荐为最佳中标人。
19、授予中标通知书招标人根据需要可对最佳中标候选人进行资格后审。
如果发现其有下列行为评标委员会可以确定排名第二的投标人为中标人,以此类推。
·投标文件中提供了虚假的情况说明。
