玻璃钢化粪池施工与安装技术交底
- 格式:doc
- 大小:80.00 KB
- 文档页数:2
玻璃钢化粪池施工方法1.施工预备:(1)复核基坑开挖坐标尺寸,严格依据化粪池生产厂家所供应基坑尺寸开挖基坑;(2)复核高程坐标,高差把握在±5cm;(3)安装前检查基槽内土质状况;(4)确认吊装场地,检查坑壁状况,确保做到平安施工;(5)由专业工长及平安员对操作班组进行交底。
2.施工方法:300mm厚中粗砂垫层一放线一吊装玻璃钢化粪池一土方回填一防水施工一排污井砌筑一管道连接一检修进砌筑一土方回填(1)铺设30cm厚中粗砂垫层,接受机械及人工协作分两次夯实。
基础四周外放20cm,压实系数为0.95;(2)垫层接受素混凝土20cm厚,外放20cm;(3)依据玻璃钢化粪池相关尺寸及依据说明弹出边线及把握线,并准时组织甲方、监理方及安装班组进行复核,确认无误后妨可吊装;(4)使用25t吊车吊装玻璃钢化粪池,吊装挨次为由低层向高层吊装。
吊装完底层时调整完毕后妨可吊装其次层,最终吊装井盖。
(5)吊装完后准时回填周边基坑土方。
应用打夯机协作人工分层夯实,压实系数为0.95。
遇到阴雨天要准时苫盖并做好排水设施。
(6)自然条件为湿陷性黄土层,须做好夯实和砼基础外,更须做好防水施工。
以免长时间湿浸造成的不均匀沉降,给工程使用带来隐患。
故此将化粪池要求的四级防水,提升为一级防水。
达到蓄水池的防水要求标准,才能保证工程质量和长期使用效果。
1)管层之间接受防水阻隔带;2)管与管之间接口处接受中300mm波纹管连接后,用韩国防水剂做防水砂浆抹实,连接口做完刚性防水后,可达到四级防水效果。
但考虑到地震和不均匀沉降等诸多因素会对刚性防水的损坏,故在此基础上再进行两遍柔性防水处理;3)接受高分子SPC120防水材料,将各管缝连接处做成400mm宽防水带:4)高分子柔性防水施工完毕后,为慎重期间,确保万无一失,在薄弱环节的各连接处再进行其次遍柔性防水处理,接受高分子益胶泥达到一级防水功效。
3.盖板安装(1)盖板安装应待墙板砼强度及预制盖板吊装强度均满足设计要求后再进行盖板安装;(2)预制盖板在运输、吊装过程中应当心轻放,防止碰撞损坏棱角;(3)盖板堆垛码放时,应设置垫木,吊环朝上,垫木应在同一垂线上;(4)盖板安装前,应在与墙、梁结合处满座砂浆,以保证接缝严密,盖板安装完成后,应准时勾缝并养护;(5)回填土过程中,应尽量削减振动,以免造成接缝损坏。
化粪池工程安全技术交底一、工程概述化粪池工程是指建设和维护化粪池的过程,用于处理和储存人体排泄物。
化粪池工程的安全技术交底是指在工程施工过程中,将相关的安全技术要求和操作规程向施工人员进行详细的说明和培训,以确保工程施工安全可靠。
二、施工前的准备工作1. 确定施工地点和布局:施工地点应远离居民区和水源地,布局应符合相关规定和标准。
2. 确定施工时间和计划:根据工程规模和进度要求,制定施工时间和计划。
3. 准备施工材料和设备:包括化粪池的构造材料、工具、机械设备等,确保施工所需的材料和设备齐全。
三、施工过程中的安全技术要求1. 施工现场安全:a. 确保施工现场的通风良好,防止有害气体积聚。
b. 建立安全警示标识,明确施工区域和危(wei)险区域。
c. 保持施工现场的整洁和干燥,防止滑倒和摔伤事故。
d. 确保施工人员佩戴个人防护装备,如安全帽、防护眼镜、防护手套等。
2. 施工操作安全:a. 按照工程图纸和规范要求进行施工,确保施工质量和安全。
b. 严格控制施工过程中的火源,禁止吸烟和明火作业。
c. 使用合适的工具和设备进行施工,确保操作安全。
d. 定期检查和维护施工设备,确保其正常运行。
3. 操作规程和注意事项:a. 对施工人员进行必要的培训和交底,确保其了解施工操作规程和注意事项。
b. 操作过程中禁止随意倾倒废弃物和化学品,避免对环境造成污染。
c. 施工过程中应注意自身安全,避免发生意外事故。
四、施工后的安全措施1. 清理施工现场:清除施工过程中的废弃物和杂物,保持施工现场的清洁和整齐。
2. 进行工程验收:对施工工程进行验收,确保其符合相关规范和标准。
3. 做好工程记录和档案:记录施工过程中的关键信息和数据,建立工程档案,以备后续参考和管理。
五、应急预案和应对措施1. 制定应急预案:根据工程特点和可能发生的事故情况,制定相应的应急预案。
2. 培训施工人员:对施工人员进行应急培训,使其掌握相应的应对措施和紧急救援技能。
化粪池工程安全技术交底引言概述:化粪池工程是一项涉及环境卫生和公共安全的重要工程。
为确保化粪池工程的安全性,进行安全技术交底是必不可少的。
本文将从五个方面详细阐述化粪池工程的安全技术交底内容。
一、施工前的安全技术交底:1.1 工程概述:交底人员应向施工人员详细介绍化粪池工程的总体情况,包括工程的位置、规模、设计要求等。
1.2 安全措施:交底人员应向施工人员介绍在施工前需要采取的安全措施,如穿戴防护装备、设置警示标志、确保通风等。
1.3 施工流程:交底人员应向施工人员解释化粪池工程的施工流程,包括挖掘、安装管道、封闭等步骤,并强调每个步骤的安全要求。
二、施工中的安全技术交底:2.1 操作规范:交底人员应向施工人员介绍化粪池工程施工中的操作规范,包括正确使用工具、遵守操作程序、注意施工现场的整洁等。
2.2 防火防爆:交底人员应向施工人员强调在施工中的防火防爆措施,如禁止吸烟、使用防爆电器设备、保持施工现场的清洁等。
2.3 紧急救援:交底人员应向施工人员介绍施工中的紧急救援措施,包括如何报警、如何进行急救等,以确保在紧急情况下能够及时处理。
三、施工后的安全技术交底:3.1 设备维护:交底人员应向施工人员介绍化粪池工程施工后的设备维护要求,包括定期清洗、检查设备运行情况等。
3.2 卫生清理:交底人员应向施工人员强调化粪池工程施工后的卫生清理工作,包括清理施工现场、处理废弃物等。
3.3 安全检查:交底人员应向施工人员介绍化粪池工程施工后的安全检查要求,包括检查设备是否正常运行、检查施工现场是否安全等。
四、员工培训的安全技术交底:4.1 培训计划:交底人员应向员工介绍化粪池工程安全培训的计划安排,包括培训时间、培训内容等。
4.2 安全知识:交底人员应向员工传授化粪池工程的安全知识,包括化粪池的构造、安全操作规程、应急处理等。
4.3 实操演练:交底人员应组织员工进行化粪池工程的实操演练,以提高员工的安全意识和操作技能。
化粪池工程安全技术交底引言概述:化粪池工程是一项涉及到环境卫生和公共安全的重要工程。
为了确保化粪池工程的安全性,必须进行安全技术交底。
本文将从五个方面详细阐述化粪池工程安全技术交底的内容。
一、工程概述1.1 化粪池工程的背景和目的1.2 工程的规模和施工周期1.3 工程的地理位置和环境特点二、施工安全措施2.1 施工现场的安全防护2.2 施工人员的安全培训和管理2.3 施工设备的安全使用和维护三、材料选择和使用3.1 化粪池的材料要求和选择3.2 材料的质量检测和验收标准3.3 材料的储存和使用注意事项四、施工工艺和操作规范4.1 化粪池的施工工艺流程4.2 施工过程中的操作规范4.3 施工中的常见问题及应对措施五、工程验收和安全交底5.1 工程验收的标准和程序5.2 安全交底的内容和形式5.3 工程竣工后的维护和管理正文内容:一、工程概述1.1 化粪池工程的背景和目的:化粪池工程是为了解决农村和城乡结合部缺乏下水道系统的问题,确保人类排泄物的安全处理和环境卫生。
通过化粪池的建设和使用,能够有效防止疾病传播和环境污染。
1.2 工程的规模和施工周期:化粪池工程的规模和施工周期根据具体情况而定,普通包括化粪池的数量、容量和布局。
施工周期普通较短,但需根据施工条件和工程规模进行具体安排。
1.3 工程的地理位置和环境特点:化粪池工程的地理位置和环境特点对施工和使用具有重要影响。
例如,地理位置的选择要考虑周边环境的稳定性和排水条件,环境特点要考虑地质条件温和候因素等。
二、施工安全措施2.1 施工现场的安全防护:在化粪池工程施工现场,必须设置安全警示标识,并划定安全警戒区域。
同时,施工人员必须佩戴个人防护装备,如安全帽、防护眼镜和防护手套等,以确保施工过程中的安全。
2.2 施工人员的安全培训和管理:施工人员必须经过专业的安全培训,了解化粪池工程的安全操作规程和应急措施。
同时,施工现场要有专人负责安全管理,定期检查和维护施工设备,确保施工人员的安全。
玻璃钢化粪池施工方案设备安装与管道连接技术玻璃钢化粪池是一种使用玻璃纤维增强塑料制成的坚固耐用的化粪池,具有防腐、耐高温、耐碱等特点,广泛应用于家庭、农村、工业等领域。
本文将介绍玻璃钢化粪池的施工方案、设备安装与管道连接技术。
一、施工方案1. 设计方案确定根据实际需要,确定玻璃钢化粪池的规格、尺寸和容积。
同时,还需考虑到坑底和坑壁的强度,以确保化粪池的安全可靠。
2. 地基处理在施工前,需要对地基进行处理,确保基底平整、坚实,排水良好。
如有必要,可以采用加固措施,以增强地基的承载力。
3. 坑口加固玻璃钢化粪池的坑口需要进行加固,以防止坍塌和侵蚀。
一般采用加厚或加固钢筋混凝土或钢板等方式进行处理,确保坑口的稳定性。
4. 池体安装将预制好的玻璃钢化粪池运输到现场后,按照设计要求进行安装。
首先,将池底平放在地基上,然后将池壁顺序放入,并使用密封胶进行固定。
最后,安装好池盖,确保密封性能。
5. 污水入口和出口设置根据设计要求,在化粪池的池壁上安装好污水入口和出口,以便实现污水的进出。
入口和出口的位置和尺寸需根据实际情况确定,同时要考虑到污水管道的连接。
二、设备安装1. 转运泵安装在某些情况下,玻璃钢化粪池需要配备转运泵来实现污水的输送。
在设备安装时,需要根据泵的型号和要求进行固定和连通管道连接。
2. 沉淀器安装为了更好地实现固液分离,可以在化粪池中安装沉淀器。
安装时,需确保沉淀器的位置合适,并与池体和管道进行连接。
3. 通气设备安装为了保持化粪池内的气体循环,需要安装适当的通气设备。
通气设备可根据具体要求安装于化粪池盖板上或池体侧壁。
4. 电气设备安装若化粪池需要使用电气设备,如照明设备、搅拌器等,需按照相关安全要求进行安装和接线。
三、管道连接技术1. 进水管道连接进水管道可连接于化粪池的污水入口处。
连接时,需注意管道的尺寸与污水入口的匹配,使用密封胶确保连接处的密封性。
2. 出水管道连接出水管道可连接于化粪池的污水出口处。

一、交底编号:____________________二、工程名称:____________________三、交底日期:____________________四、施工单位:____________________五、参与人员:施工人员、安全员、监理人员等六、一、工程概况1. 玻璃钢化粪池作为污水处理的重要设施,主要用于收集、处理生活污水,降低对环境的污染。
2. 本工程采用的玻璃钢化粪池具有耐腐蚀、强度高、施工简便等优点。
七、二、施工安全注意事项1. 施工前应进行安全教育培训,确保施工人员了解并掌握本工程的安全操作规程。
2. 施工现场应设置明显的安全警示标志,防止无关人员进入施工区域。
3. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防滑鞋等。
4. 施工过程中,不得酒后作业,不得疲劳作业。
八、三、施工过程安全措施1. 施工前,应对施工现场进行勘察,了解地下管线、障碍物等情况,确保施工安全。
2. 施工过程中,应保持施工现场的整洁,及时清理杂物,防止滑倒、摔伤等事故发生。
3. 施工现场应设置临时围挡,防止无关人员进入施工区域。
4. 施工人员应遵守操作规程,不得擅自改变施工工艺。
九、四、玻璃钢化粪池安装与施工安全1. 安装前,应对玻璃钢化粪池进行检查,确保无损坏、变形等情况。
2. 安装过程中,应保持玻璃钢化粪池的平衡,防止倾倒、摔落等事故发生。
3. 玻璃钢化粪池底部与基础应采用柔性连接,防止因地基不均匀沉降而损坏化粪池。
4. 安装完成后,应对玻璃钢化粪池进行闭水试验,确保无渗漏现象。
十、五、清理玻璃钢化粪池安全注意事项1. 清理前,应对化粪池周边进行安全防护,设置警示标志,防止无关人员进入。
2. 清理过程中,应保持良好的通风,防止沼气积聚,引发爆炸事故。
3. 严禁使用明火,防止引发火灾。
4. 作业人员应佩戴防护用品,如防毒面具、手套、防滑鞋等。
十一、六、事故处理1. 发生安全事故时,应立即停止施工,保护现场,并迅速上报上级领导。

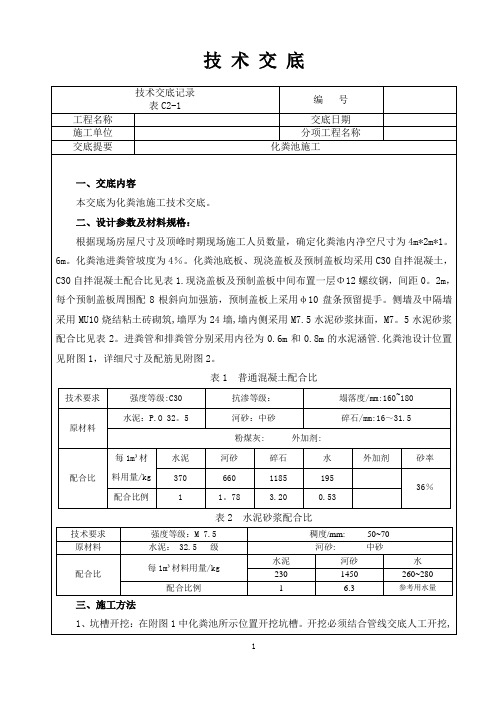

技术交底内容:

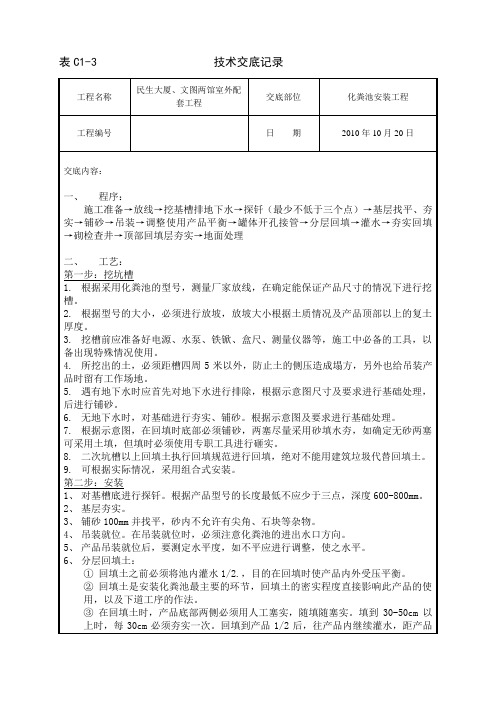

一、程序:
施工准备→放线→挖基槽排地下水→探钎(最少不低于三个点)→基层找平、夯实→铺砂→吊装→调整使用产品平衡→罐体开孔接管→分层回填→灌水→夯实回填→砌检查井→顶部回填层夯实→地面处理
二、工艺:
第一步:挖坑槽
1.根据采用化粪池的型号,测量厂家放线,在确定能保证产品尺寸的情况下进行挖槽。
2.根据型号的大小,必须进行放坡,放坡大小根据土质情况及产品顶部以上的复土厚度。
3.挖槽前应准备好电源、水泵、铁锨、盒尺、测量仪器等,施工中必备的工具,以备出现特殊情况使用。
4.所挖出的土,必须距槽四周5米以外,防止土的侧压造成塌方,另外也给吊装产品时留有工作场地。
5.遇有地下水时应首先对地下水进行排除,根据示意图尺寸及要求进行基础处理,后进行铺砂。
6.无地下水时,对基础进行夯实、铺砂。
根据示意图及要求进行基础处理。
7.根据示意图,在回填时底部必须铺砂,两塞尽量采用砂填水夯,如确定无砂两塞可采用土填,但填时必须使用专职工具进行砸实。
8.二次坑槽以上回填土执行回填规范进行回填,绝对不能用建筑垃圾代替回填土。
9.可根据实际情况,采用组合式安装。
第二步:安装
1、对基槽底进行探钎。
根据产品型号的长度最低不应少于三点,深度600-800mm。
2、基层夯实。
3、铺砂100mm并找平,砂内不允许有尖角、石块等杂物。
4、吊装就位。
在吊装就位时,必须注意化粪池的进出水口方向。
5、产品吊装就位后,要测定水平度,如不平应进行调整,使之水平。
6、分层回填土:
①回填土之前必须将池内灌水1/2.,目的在回填时使产品内外受压平衡。
②回填土是安装化粪池最主要的环节,回填土的密实程度直接影响此产品的使用,以
及下道工序的作法。
③在回填土时,产品底部两侧必须用人工塞实,随填随塞实。
填到30-50cm以上时,
每30cm必须夯实一次。
回填到产品1/2后,往产品内继续灌水,距产品顶部40-50cm 后再进行回填土。
每30cm进行夯实,直至与产品顶部相平。
④产品顶部以上回填土必须密实,如产品设在道路地段,在地面未处理之前,绝对不
允许有车辆进行碾轧。
⑤回填时回填土的质量必须符合回填土验收规范,绝对不允许用建筑垃圾作为回填土
使用。
土中的尖角、石块及硬杂物必须剔出,回填时,必须均匀回填,切忌局部猛力冲击。
第三步:砌检查井
砌检查井可在产品顶部回填土之前进行,也可在顶部回填之后进行,根据施工现场而定。
三、下水情况下的设备安装:
水位较高的地区,可采用明降水挖槽。
采用明降水挖槽时,必须做好施工前的准备工作。
具体作法如下:
1、坑槽挖好后,如遇坑槽内有泥浆,应再挖深20-33cm。
将深坑槽内的水抽净后铺设干性混凝土,使之找平,目的是使产品安装后沉降一致。
2、回填土前,产品内灌水1/2,使之再进行回填。
绝对不允许回填污泥,以防产品上浮,回填土执行无水回填土要求。
(注:本资料素材和资料部分来自网络,供参考。
请预览后才下载,期待你的好评与关注!)。
