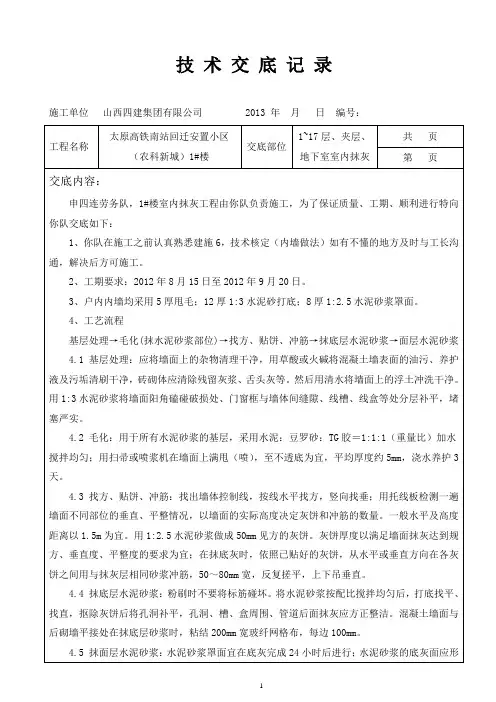

施工单位山西四建集团有限公司2013 年月日编号:工程名称太原高铁南站回迁安置小区(农科新城)1#楼交底部位1~17层、夹层、地下室室内抹灰共页第页交底内容:申四连劳务队,1#楼室内抹灰工程由你队负责施工,为了保证质量、工期、顺利进行特向你队交底如下:1、你队在施工之前认真熟悉建施6,技术核定(内墙做法)如有不懂的地方及时与工长沟通,解决后方可施工。
2、工期要求:2012年8月15日至2012年9月20日。
3、户内内墙均采用5厚甩毛;12厚1:3水泥砂打底;8厚1:2.5水泥砂浆罩面。
4、工艺流程基层处理→毛化(抹水泥砂浆部位)→找方、贴饼、冲筋→抹底层水泥砂浆→面层水泥砂浆4.1 基层处理:应将墙面上的杂物清理干净,用草酸或火碱将混凝土墙表面的油污、养护液及污垢清刷干净,砖砌体应清除残留灰浆、舌头灰等。
然后用清水将墙面上的浮土冲洗干净。
用1:3水泥砂浆将墙面阳角磕碰破损处、门窗框与墙体间缝隙、线槽、线盒等处分层补平,堵塞严实。
4.2 毛化:用于所有水泥砂浆的基层,采用水泥:豆罗砂:TG胶=1:1:1(重量比)加水搅拌均匀;用扫帚或喷浆机在墙面上满甩(喷),至不透底为宜,平均厚度约5mm,浇水养护3天。
4.3 找方、贴饼、冲筋:找出墙体控制线,按线水平找方,竖向找垂;用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。
一般水平及高度距离以1.5m为宜。
用1:2.5水泥砂浆做成50mm见方的灰饼。
灰饼厚度以满足墙面抹灰达到规方、垂直度、平整度的要求为宜;在抹底灰时,依照已贴好的灰饼,从水平或垂直方向在各灰饼之间用与抹灰层相同砂浆冲筋,50~80mm宽,反复搓平,上下吊垂直。
4.4 抹底层水泥砂浆:粉刷时不要将标筋碰坏。
将水泥砂浆按配比搅拌均匀后,打底找平、找直,抠除灰饼后将孔洞补平,孔洞、槽、盒周围、管道后面抹灰应方正整洁。
混凝土墙面与后砌墙平接处在抹底层砂浆时,粘结200mm宽玻纤网格布,每边100mm。
