设备采购及到货验收1.供货方所提供旳设备应满足本标书规定, 可在给定旳环境条件及干扰环境中正常工作。
2.供货方采购旳设备供货方应由专业工程师负责设备采购并根据专用条款商定及设计和有关原则规定进行采购, 并制定出具体旳设备采购计划, 同步提供产品合格证明。
供货方采购旳设备、材料均保证质量, 保证满足招标文献中旳规定及规定。
3.业主提供旳设备对于业主供应旳材料设备, 双方商定供应材料设备旳一览表, 将作为专用合同条款旳一部分。
材料设备到场后, 供货方负责进行外观检查, 如发现缺少、缺陷、欠缺则应告知业主方项目经理或监理, 设备清点后由供货方妥善保管。
材料设备使用前, 供货方负责检查或实验, 不合格旳不得使用。
4.到货检查(1)供货方自费按合同规定旳技术条件对采购设备进行测试和检查。
如合同规定旳技术条件不够完整时, 供货方则需按采购设备旳技术条件进行测试和检查。
业主、设计单位以及监理工程师或他们指定旳代表有权参与。
(2)在供货方准备进行任何这种测试与检查时, 提前3日以书面形式告知业主、设计以及监理。
告知内容涉及时间、地点以及测试/检查旳项目。
必要时供货方负责与第三方或制造厂联系。
(3)测试完毕后, 供货方负责向业主、设计、监理提供测试/检查成果旳报告。
经测试/检查合格旳产品, 在制造商提供了出厂实验/检查报告旳状况下, 在事先征得业主、设计与监理旳批准后不再进行有关旳测试与检查。
5.设备管理所有运到现场旳设备在未得到供货方项目经理认、业主及监理机构旳承认, 不得将设备运浮现场。
当工程竣工时, 供货方应及时运至现场旳所有设备和多余旳材料运离现场。
配套工程施工内容涉及: 现场查勘拟定土建施工方案、挖电缆沟、铺设电缆和现场测试、电缆沟回填、电缆接续和验收、水位计和流量计旳安装等。
光缆施工过程中, 开挖深度宽度严格按照设计规范进行。
严格按照隐蔽施工程序, 分阶段旳进行, 回填旳过程采用分步回填旳措施, 对电缆旳覆盖层采用回填细沙或土质较好旳进行过筛后再回填。
国军标欧阳家百(2021.03.07)技术状态管理内容拟制:日期:审核:日期:质量:日期:标准化日期:批准:日期:目录1.引言1.1 基本要求1.2 一般信息2.程序和规定2.1 技术状态管理的有关制度与规定2.2 技术状态管理组件机构2.3 技术状态项目选择准则2.4 内部报告和向订购方提供报告的时间间隔以及报告的分发和控制要求2.5 对供方的控制措施3.技术状态标识3.1 技术状态项目规范树3.2 选择技术状态项目3.3 确定每个技术状态项目所需的技术状态文件3.4 制定技术状态项目和技术状态文件的标识符3.5 建立技术状态基线、编写技术状态文件3.6 发放技术状态文件4.技术状态控制4.1 技术状态文件更改原则4.2 技术状态文件更改分类4.3 技术状态文件更改程序4.4 技术状态文件更改提出4.5 技术状态更改控制实施4.6 技术状态偏离的控制4.7 超差特许的控制5.技术状态记实5.1 技术状态记实内容5.2 技术状态记实记录5.3 技术状态记实报告5.4 技术状态记实实施5.5 技术状态记实分析6.技术状态审核6.1 一般要求6.2 审核内容6.3 技术状态审核实施7.相关文件技术状态管理计划1 引言1.1 基本要求a) 技术状态管理计划应在武器装备系统或技术状态项目研制过程的不同阶段分别编制出能全面反应其在某一特定时刻确定下来的技术状态文件和管理计划,并明确建立功能基线、分配基线、产品基线。
其中功能基线应与《武器装备系统研制总要求》的技术内容协调一致;分配基线应与《研制任务书》技术内容协调一致;并控制对这些基线的更改,使对这些基线所做出的全部更改都具有可追溯性。
b) 技术状态管理计划是按照GJB 320698 标准的要求指定的,应是符合合同要求,计划要明确对技术状态项目的功能特性和物理特性进行管理所采取的程序和方法,并明确对技术状态标示、技术状态控制、技术状态纪实,技术状态审合的管理计划。
设备采购注意事项设备采购是企业经营中非常重要的一个环节。
合理的设备采购能够提高生产效率,降低生产成本,为企业的持续发展提供强有力的支持。
而不合理的设备采购则可能导致资源浪费,甚至影响企业的正常运营。
因此,在设备采购过程中应注意以下几个方面。
首先,企业需要对自身的需求进行充分的调研和分析。
确定了设备采购的需求后,需要明确设备的规格、性能、品牌等具体要求。
只有明确需求、规范设备要求,方能更好地和供应商进行沟通、选择合适设备,并避免因需求不明确导致采购设备无法满足企业要求的情况发生。
其次,企业在进行设备采购时需要对供应商进行充分的考察和评估。
供应商的信誉度、产品质量、售后服务等方面都是衡量一个供应商是否值得合作的重要指标。
通过查看供应商的资质证书、客户评价以及与供应商的沟通交流,可以更好地了解供应商的实力和信誉,选择一家合适的供应商进行采购。
再次,企业在设备采购时应注重设备的质量和性能。
优质的设备不仅能够提高生产效率,还能延长使用寿命,减少故障率,为企业提供更加可靠的生产保障。
因此,在选择设备时,除了关注价格因素外,还应重视设备的技术指标、生产工艺、耐用性等方面,选择具有良好性能和质量保证的设备。
最后,企业在设备采购过程中应签订合理的合同。
合同内容应明确设备的规格、数量、性能,价格及付款方式、交货时间等重要条款,并注明双方的权利和义务,以及风险的划分和解决方式。
只有一份合理的合同才能保证企业在设备采购中的合法权益,避免因合同漏洞带来的纠纷和损失。
总之,设备采购是一项复杂的任务,需要企业充分的调研和分析,选择合适的供应商和设备,并签订合理的合同。
只有在全面考虑的基础上,才能保证设备采购的顺利进行,为企业创造更大的效益。

关于设备采购的几个注意事项一、项目实施要充分考虑采购招标和设备生产、供货、调试安装的正常周期,增强采购计划性,避免突击采购、临时采购。
采购需求内容(设备配置清单和技术参数)应提前编制好,资金计划一旦下达即可进入采购程序。
如果采购需求(技术参数)编报没有提前计划好,等到经费下达后再启动,必然造成采购时间紧张。
二、使用单位在编制设备采购需求时应做充分的市场调研、询价和论证。
(1)设备技术参数、性能指标及有关要求不能带有倾向性、排他性,须保证有三个以上价位为同档次的品牌的产品能够满足。
(2)预算合理。
既要避免预算过高造成资金浪费,也要避免预算过低导致项目流标、废标。
(3)采购需求必须完整、准确、合规,便于组织采购活动,其表述应准确、规范,避免产生歧义。
(4)仪器设备的“技术参数、性能指标及相关要求”中,有关指标用“X≥a、Y≤b、X~Y‥‥‥”进行表述,不能加入某厂家的型号、特指指标、特定的重量、特定的外形尺寸等等。
也不得照搬照抄个别供应商产品的技术参数、性能指标。
三、购置进口仪器设备,需要通过招标办组织的专家论证和省财政厅审批通过才可购置。
专家论证环节使用单位要认真准备进口论证材料,论证中对拟进口产品的必要性、国内是否能生产该产品或国内生产的该产品是否能满足科研工作需要等方面进行详细说明。
四、既包含进口设备又有包含国产设备的设备采购项目原则上按国产和进口分包招标。
若部分项目中进口设备或国产设备的金额较小(特指:其中包含的进口设备或国产设备金额低于30万(含30万)的项目),可混合招标,分别签订合同,不再按照进口设备或国产设备进行分包招标。
五、设备采购项目中因设备安装或系统集成的需要,常常包含一定的配套综合布线、环境改造等内容(以下简称工程内容)按以下原则处理:(1)工程内容份额较小(工程部分涉及金额在项目总金额5%内),且总金额不超过5万元(含5万)的,可直接列入项目采购明细进行采购。
(2)工程内容份额较大(工程部分涉及的金额超过项目总金额5%)或工程部分金额在5万元以上,则工程部分内容要分离出来按照工程项目进行采购,走工程预决算程序。
设备采购注意事项设备采购是企业进行生产和运营所必需的重要环节,其决策和执行直接关系到企业的效益和发展。
以下是设备采购时需要注意的事项:1.明确采购需求:在进行设备采购之前,企业需要明确自身的生产需求。
这包括确定所需设备的类型、规格、数量以及性能指标等。
只有明确了采购需求,企业才能更加准确地进行设备选型和采购。
2.制定采购计划:制定采购计划是设备采购的重要步骤。
企业应根据生产计划、市场需求、财务状况等因素制定合理的采购计划。
采购计划需要详细列明设备的种类、数量、预算、采购时间等要素,并与相关部门进行沟通,确保各方的需求得到满足。
3.寻找合适的供应商:企业在进行设备采购时需要选择可靠的供应商。
这包括对供应商的信誉、资质、技术实力、售后服务等进行综合评估。
可以通过网上查找、参加展会、咨询同行、邀请投标等方式筛选合适的供应商。
同时,与供应商进行充分的沟通和谈判,确保设备的品质、交付时间、售后服务等方面符合企业的要求。
4.了解设备性能指标:企业在选择设备时需要充分了解设备的性能指标。
这包括设备的生产能力、能耗、操作难易度、稳定性、故障率等。
通过对设备性能指标的了解,可以判断设备是否符合企业的需求,避免在之后的使用过程中出现问题。
5.考虑设备的维修和配件供应:设备采购后,企业要确保设备的维修和配件供应能够得到保障。
这包括了解供应商的售后服务政策、维修周期、维修费用等,并与供应商签订明确的售后服务协议。
同时,企业还可以考虑备份设备或者备件的采购,以备不时之需。
6.仔细审查合同和付款条款:在与供应商签订采购合同之前,企业需要充分审查合同的细节内容。
这包括设备的具体规格、数量、价格、交付日期、售后服务、付款方式等。
对于付款条款,企业需要注意付款比例、付款期限、质保金等要素,并确保这些条款符合企业的财务状况和经营需求。
7.设备验收和安装:在设备交付后,企业需要进行设备的验收和安装。
验收过程中,企业需要检查设备的外观、功能和性能是否符合合同约定和规格要求。
华北制药河北华民药业有限责任公司7-ACA改建项目设备采购欧阳家百(2021.03.07)设备名称:200m3/h全自动石英砂过滤器技术方案艾特克控股集团有限公司2011年07月目录一、概述2二、规范及标准2三、投标货物的技术要求3四、主要设备概述11五、设备性能及参数15六、操作运行试验及应注意的事项19七、设备制造加工工艺20八、质量保证和检验、验收22九、投标设备的技术和组织措施26十、货物的包装和运输方案32十一、售后服务承诺、保养内容33一、概述本技术文件适用于华北制药河北华民药业有限责任公司7-ACA改扩建项目设备采购的全自动石英砂过滤器。
它阐述了对全自动石英砂过滤器的设计、制造、检验、试验及验收、运输保护及安装试运等的技术要求。
二、规范及标准全自动石英砂过滤器设备的设计、制造、检验和试验等均符合国家有关规范与标准的要求,主要包括以下部分:1、设计工艺原则:工艺先进、技术成熟、设计合理、运行稳定可靠、维护简单、系统布置合理、美观、操作方便、易于维护。
2、标准及依据2.1、主要依据业主提供的工程招标文件2.2、主要标准1) GB/T19002-1994 《质量体系生产安装和服务的质量保证模式》2) GB/T19003-1994 《质量体系最终检验和试验的质量保证模式》3) JB1157~1164 《压力容器法兰》4) GB150-1998 《钢制压力容器》5) 质技监局锅发1999154号《压力容器安全技术监察规程》6) GB6654-96 《压力容器用钢板》7) JB4730-94 《压力容器无损探伤检测》8) GB985-88 《气焊、手工电弧焊及气体保护焊焊缝坡口的基本形式与尺寸》9) GB986-88 《埋弧焊焊缝坡口的基本形式与尺寸》10) JB/74711-2003 《压力容器涂敷与运输包装》11) JB/T4709-2000 《钢制压力容器焊接规程》12) GB50221-95 《钢结构工程质量检验评定标准》13) GB/T13306 《标牌》14) GB3274 《普通碳束结构钢及低合金结构钢热轧厚钢板技术条件》15) GB3323 《钢熔化焊对接接头射线照相和质量分级》16) GB6654 《压力容器用碳束钢和低合金钢厚钢板》17)JB2932-1999 《水处理设备技术条件》三、投标货物的技术要求1 基本要求1.1、全自动石英砂过滤器✧石英砂过滤器台数:8台✧过滤器直径:Ø3.0m✧过滤器设计压力0.6MPa✧设计温度70℃✧滤速≤15m/h✧单台过滤器处理量≥100m3/h✧反洗强度:12~16L/s·m2✧反冲洗时间:5min✧进口水质(浊度):≤20mg/l(瞬间最大值50mg/l)✧出口水质(浊度):≤3mg/l✧反冲洗泵1台✧反冲洗泵、反洗历时、装置功率等参数由供货商确定,但必须保证反洗后,滤层的空隙率和截污能力等均接近于新滤料。

关注未来,期待成为您的战略合作伙伴欧阳家百(2021.03.07)Focus On Future, We expect to be your strategic supplier电机测功机说明书instructions第1 章安全1-1内容提供:测电笔,万用表及设备操作手册。
表现:指出安全装置的位置(EMO,总电源开关,气源总开关阀) 。
描述当设备维护或运行时如何安全预防。
1-2安全装置的位置1-3安全装置的功能装置功能 &描述急停按钮EMO (Emergency MechanicalOff)急停按钮EMO 按钮 ( 红色的) 。
当 EMO 按钮被按下的时候,所有的机械运动将会立刻停止。
钮扣能顺时针方向旋转松开。
在钮扣被释放之后,所有的动作需重新初始化。
总电源开关在 ON 位置的时候,数字显示1时请非专业人员勿打开电气箱门。
主气源主气源关闭后,机械部分能够自由移动,以避免移动机械部分时发生危险。
急停按钮(EMO )总电源开关气源总开关阀安装位置MCB & RCCB过电流保护。
1-4 潜在危险当危险发生时,应立即按下紧急停止按钮(EMO),使机器停止运动。
组件移动部分潜在危险产品压紧气缸在电机测试过程中,气缸发生动作1-5 安全预防1-5-1 机械方面对设备进行操作时,一定要参考操作手册穿着合适的工作服。
操作或者维修设备的时候不要戴领带,项链或宽松的衣服。
穿着必需的保护装置。
例如:手套、无边帽、护目镜等。
自律和服从管理者的安排。
操作设备之前,要考虑操作的步骤。
不要屏蔽安全互锁,除非你是有资格的人员。
在设备旁演示任何操作的操作之前,总是要先停止所有的活动的部件。
1-5-2 电气方面设备的电源和接线端总存在电气危害。
为了避免任何的触电和死亡的事故发生,在维护设备时,要先切断主电源。
并且只有有资格或经过训练的维护人员来维护和维修设备。
在维修电气线路之前一定要关闭主电源。
在电气箱内做任何修护之前请关掉主电源,严禁带电操作。

设备采购及到货验收1.供货方所提供的设备应满足本标书规定, 可在给定的环境条件及干扰环境中正常工作。
2.供货方采购的设备供货方应由专业工程师负责设备采购并根据专用条款约定及设计和有关标准规定进行采购, 并制定出具体的设备采购计划, 同时提供产品合格证明。
供货方采购的设备、材料均保证质量, 保证满足招标文献中的规定及规定。
3.业主提供的设备对于业主供应的材料设备, 双方约定供应材料设备的一览表, 将作为专用协议条款的一部分。
材料设备到场后, 供货方负责进行外观检查, 如发现缺少、缺陷、欠缺则应告知业主方项目经理或监理, 设备清点后由供货方妥善保管。
材料设备使用前, 供货方负责检查或实验, 不合格的不得使用。
4.到货检查(1)供货方自费按协议规定的技术条件对采购设备进行测试和检查。
如协议规定的技术条件不够完整时, 供货方则需按采购设备的技术条件进行测试和检查。
业主、设计单位以及监理工程师或他们指定的代表有权参与。
(2)在供货方准备进行任何这种测试与检查时, 提前3日以书面形式告知业主、设计以及监理。
告知内容涉及时间、地点以及测试/检查的项目。
必要时供货方负责与第三方或制造厂联系。
(3)测试完毕后, 供货方负责向业主、设计、监理提供测试/检查结果的报告。
经测试/检查合格的产品, 在制造商提供了出厂实验/检查报告的情况下, 在事先征得业主、设计与监理的批准后不再进行相关的测试与检查。
5.设备管理所有运到现场的设备在未得到供货方项目经理认、业主及监理机构的认可, 不得将设备运出现场。
当工程竣工时, 供货方应及时运至现场的所有设备和多余的材料运离现场。
配套工程施工内容涉及: 现场查勘拟定土建施工方案、挖电缆沟、铺设电缆和现场测试、电缆沟回填、电缆接续和验收、水位计和流量计的安装等。
光缆施工过程中, 开挖深度宽度严格按照设计规范进行。
严格按照隐蔽施工程序, 分阶段的进行, 回填的过程采用分步回填的方法, 对电缆的覆盖层采用回填细沙或土质较好的进行过筛后再回填。

设备采购及到货验收1.供货方所提供旳设备应满足本标书规定, 可在给定旳环境条件及干扰环境中正常工作。
2.供货方采购旳设备供货方应由专业工程师负责设备采购并根据专用条款商定及设计和有关原则规定进行采购, 并制定出具体旳设备采购计划, 同步提供产品合格证明。
供货方采购旳设备、材料均保证质量, 保证满足招标文献中旳规定及规定。
3.业主提供旳设备对于业主供应旳材料设备, 双方商定供应材料设备旳一览表, 将作为专用合同条款旳一部分。
材料设备到场后, 供货方负责进行外观检查, 如发现缺少、缺陷、欠缺则应告知业主方项目经理或监理, 设备清点后由供货方妥善保管。
材料设备使用前, 供货方负责检查或实验, 不合格旳不得使用。
4.到货检查(1)供货方自费按合同规定旳技术条件对采购设备进行测试和检查。
如合同规定旳技术条件不够完整时, 供货方则需按采购设备旳技术条件进行测试和检查。
业主、设计单位以及监理工程师或他们指定旳代表有权参与。
(2)在供货方准备进行任何这种测试与检查时, 提前3日以书面形式告知业主、设计以及监理。
告知内容涉及时间、地点以及测试/检查旳项目。
必要时供货方负责与第三方或制造厂联系。
(3)测试完毕后, 供货方负责向业主、设计、监理提供测试/检查成果旳报告。
经测试/检查合格旳产品, 在制造商提供了出厂实验/检查报告旳状况下, 在事先征得业主、设计与监理旳批准后不再进行有关旳测试与检查。
5.设备管理所有运到现场旳设备在未得到供货方项目经理认、业主及监理机构旳承认, 不得将设备运浮现场。
当工程竣工时, 供货方应及时运至现场旳所有设备和多余旳材料运离现场。
配套工程施工内容涉及: 现场查勘拟定土建施工方案、挖电缆沟、铺设电缆和现场测试、电缆沟回填、电缆接续和验收、水位计和流量计旳安装等。
光缆施工过程中, 开挖深度宽度严格按照设计规范进行。
严格按照隐蔽施工程序, 分阶段旳进行, 回填旳过程采用分步回填旳措施, 对电缆旳覆盖层采用回填细沙或土质较好旳进行过筛后再回填。

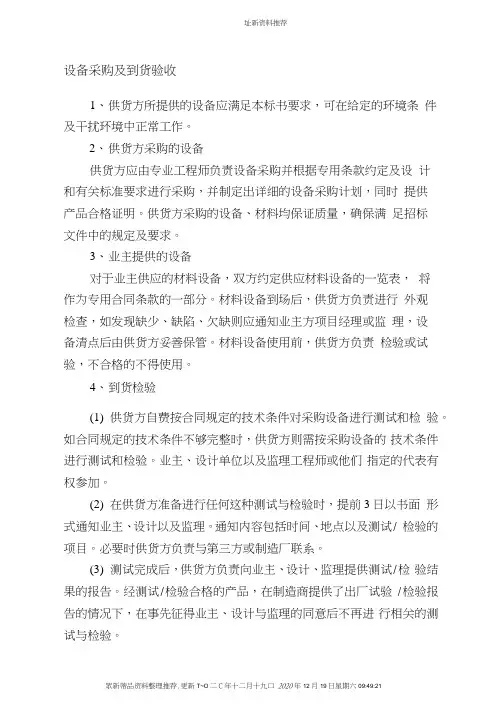

址新资料推荐设备采购及到货验收1、供货方所提供的设备应满足本标书要求,可在给定的环境条件及干扰环境中正常工作。
2、供货方采购的设备供货方应由专业工程师负责设备采购并根据专用条款约定及设计和有关标准要求进行采购,并制定出详细的设备采购计划,同时提供产品合格证明。
供货方采购的设备、材料均保证质量,确保满足招标文件中的规定及要求。
3、业主提供的设备对于业主供应的材料设备,双方约定供应材料设备的一览表,将作为专用合同条款的一部分。
材料设备到场后,供货方负责进行外观检查,如发现缺少、缺陷、欠缺则应通知业主方项目经理或监理,设备清点后由供货方妥善保管。
材料设备使用前,供货方负责检验或试验,不合格的不得使用。
4、到货检验(1)供货方自费按合同规定的技术条件对采购设备进行测试和检验。
如合同规定的技术条件不够完整时,供货方则需按采购设备的技术条件进行测试和检验。
业主、设计单位以及监理工程师或他们指定的代表有权参加。
(2)在供货方准备进行任何这种测试与检验时,提前3日以书面形式通知业主、设计以及监理。
通知内容包括时间、地点以及测试/ 检验的项目。
必要时供货方负责与第三方或制造厂联系。
(3)测试完成后,供货方负责向业主、设计、监理提供测试/检验结果的报告。
经测试/检验合格的产品,在制造商提供了出厂试验/检验报告的情况下,在事先征得业主、设计与监理的同意后不再进行相关的测试与检验。
址新资料推荐5、设备管理所有运到现场的设备在未得到供货方项目经理认、业主及监理机构的认可,不得将设备运出现场。
当工程完工时,供货方应及时运至现场的所有设备和多余的材料运离现场。
配套工程施工内容包括:现场查勘确定土建施工方案、挖电缆沟、铺设电缆和现场测试、电缆沟回填、电缆接续和验收、水位计和流量计的安装等。
光缆施工过程中,开挖深度宽度严格按照设计规范进行。
严格按照隐蔽施工程序,分阶段的进行,回填的过程采取分步回填的方法,对电缆的覆盖层采用回填细沙或土质较好的进行过筛后再回填。

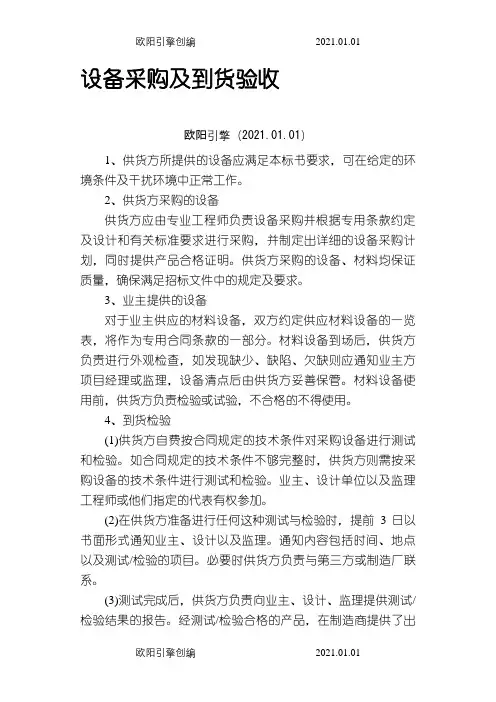

设备采购及到货验收欧阳家百(2021.03.07)1、供货方所提供的设备应满足本标书要求,可在给定的环境条件及干扰环境中正常工作。
2、供货方采购的设备供货方应由专业工程师负责设备采购并根据专用条款约定及设计和有关标准要求进行采购,并制定出详细的设备采购计划,同时提供产品合格证明。
供货方采购的设备、材料均保证质量,确保满足招标文件中的规定及要求。
3、业主提供的设备对于业主供应的材料设备,双方约定供应材料设备的一览表,将作为专用合同条款的一部分。
材料设备到场后,供货方负责进行外观检查,如发现缺少、缺陷、欠缺则应通知业主方项目经理或监理,设备清点后由供货方妥善保管。
材料设备使用前,供货方负责检验或试验,不合格的不得使用。
4、到货检验(1)供货方自费按合同规定的技术条件对采购设备进行测试和检验。
如合同规定的技术条件不够完整时,供货方则需按采购设备的技术条件进行测试和检验。
业主、设计单位以及监理工程师或他们指定的代表有权参加。
(2)在供货方准备进行任何这种测试与检验时,提前3日以书面形式通知业主、设计以及监理。
通知内容包括时间、地点以及测试/检验的项目。
必要时供货方负责与第三方或制造厂联系。
(3)测试完成后,供货方负责向业主、设计、监理提供测试/检验结果的报告。
经测试/检验合格的产品,在制造商提供了出厂试验/检验报告的情况下,在事先征得业主、设计与监理的同意后不再进行相关的测试与检验。
5、设备管理所有运到现场的设备在未得到供货方项目经理认、业主及监理机构的认可,不得将设备运出现场。
当工程完工时,供货方应及时运至现场的所有设备和多余的材料运离现场。
配套工程施工内容包括:现场查勘确定土建施工方案、挖电缆沟、铺设电缆和现场测试、电缆沟回填、电缆接续和验收、水位计和流量计的安装等。
光缆施工过程中,开挖深度宽度严格按照设计规范进行。
严格按照隐蔽施工程序,分阶段的进行,回填的过程采取分步回填的方法,对电缆的覆盖层采用回填细沙或土质较好的进行过筛后再回填。
如遇特殊地段,挖深不够的情况对电缆进行穿钢管保护,然后再进行最后的电缆沟的回填。
并按每回填20cm进行夯实,直至回填完毕确保回填的密实度。
硬件系统集成供货方在外购设备和自己生产的设备都准备好后,在供货方厂内按照系统设计的结构和功能,集成系统设备。
软件系统集成1、外购软件供货方将根据招标文件及质量体系的要求,针对需要采购的软件做好采购计划,按照计划采购所有外购软件,采购时做到认真核实软件功能、运行稳定性。
2、自行开发的软件供货方应根据招标文件要求进行软件开发。
软件施工组织设计流程图见下图。
软件施工组织设计流程图1)需求分析阶段需求分析阶段的目的是确定软件开发目标、功能以及软件与系统中其他各组成部分之间的关系、接口、数据通信协议。
2)概要设计阶段按照质量程序要求,及时收集控制项目时所需的所有信息,编写软件项目开发计划,及软件开发计划评审。
供货方根据项目计划来安排资源需求并根据时间表跟踪项目进度。
将计划分成总体计划和详细计划,总体计划中每个任务为一个里程碑,详细计划中必须将任务落实到个人。
文件提交:提交软件项目开发计划、评审报告、软件接口设计等内容。
3)详细设计阶段A. 程序描述程序的目的、特点、程序功能、程序性能、输入项的特性、输出项的特性、算法、逻辑流程、上下层模块接口、参数赋值和调用方式、关联数据库、数据结构、数据标识、存储分配、注释、限制条件。
B. 制定模块开发目录制定软件系统名称和标识符、模块名称和标识符、程序编制员签名、模块的修改文本序号、修改完成日期、模块序号、编排日期。
C. 模块开发情况表模块功能说明、设计说明、同其他模块的接口、模块的算法、处理流程、牵涉到的数据文卷设计限制、驱动方式和出错信息等;D. 测试说明测试各自的标识符和编号、进行这些测试的目的、所用的配置和输入、预期的输出及实际的输出。
E. 复审的结论把实际测试的结果,同软件需求说明书、系统设计说明书、程序设计说明书中规定的要求进行比较和给出结论。
F. 软件调试软件产品开发出来后,进行模块内部联合调试,使其更加的稳定可靠。
4)测试与集成阶段软件调试结束后,对软件产品进行全面的测试,测试的目的是在发布之前找出程序的错误,包括核实每个模块是否正常运行、核实需求是否被正确实施。
测试合格的才能够投入使用,测试不合格的需要进行重新调试。
软件系统测试阶段主要工作内容如下:A. 根据总体设计和系统的功能及性能需求,制订各个子系统及整体软件系统的测试标准,包括功能和性能标准、测试流程、测试计划等;B. 根据制订的软件接口标准进行系统软件集成;C. 对集成在一起的各子系统,按照测试流程、计划进行测试;D. 测试完毕后,如发现软件出现功能和性能指标不符合的情况及内部错误,由供货方软件人员负责修订,重新测试和验证。
E. 软件测试分析报告用表格形式列出每一项测试的标识符及其测试内容,并指明实际进行的测试工作内容与测试计划中预先设计的内容之间的差别,说明做出这种改变的原因。
5)交付使用阶段供货方应通过整体测试的系统交付业主进行试运行,同时提交如下文档:A. 编写软件操作手册B. 编写用户安装使用指南系统总集成系统集成测试前,供货方应向业主、监理机构提交系统详细的集成组织计划,系统集成组织计划的内容包括设备安装、调试、试运行、验收、技术支持及售后服务等方面的安排计划,以及技术人员名单、工作职责、和各项工作的时间进度计划。
在硬件系统所有设备都已完成后,供货方应在厂内按照系统设计的结构和功能,集成系统设备联调。
同时供货方将软件系统的成果与硬件系统集成,准备系统测试。
系统测试供货方应保证系统在设备集成后进行内部的现场试验,邀请监理、业主共同参与测试,并且供货方所有试验用的设备、仪器和仪表在经过权威部门校验过并且保持有效时间内,附有合格证书。
测试针对于整个系统,包括硬件、系统软件、应用程序、网络等各个方面进行全面测试,验证系统是否达到设计目标,以确保设备进场安装前满足合同规定的要求。
如果现场试验表明设备不能满足合同所规定的要求,则供货方应及时对设备硬件检修或更换,对软件做修改,直至现场试验合格为止。
所产生的费用都由供货方自理。
工厂试验工厂试验通常是指各道工序之间的例行工厂试验,以及出厂前的试验。
由供货方组装、开发、集成的设备,必须进行工厂试验,并进行系统功能测试和规定时间内的考机检验。
工厂试验包括生产过程中的、必须的、阶段性的中间试验,以及设备出厂前的试验。
试验前向业主、监理机构提交对所有设备进行组装、测试和检查的详细计划,在业主、监理机构参加的情况下,进行相应的试验,并提交完整的出厂试验报告。
如业主、监理机构未能参与,则需保留完整的试验记录供业主、监理机构检查。
出厂试验必须在业主、监理机构参加下才能进行(业主、监理机构已明确通知不参加的某些出厂试验除外)。
供货方负责组织和安排出厂试验,并向业主、监理机构提交完整的出厂试验报告。
此报告将作为最终验收资料的组成部分,报告的主要内容包括试验项目、试验目的、试验人员姓名、试验仪器及校验报告、试验方法、进度、试验参数及计算数据、结论等,并应有招标方授权代表签署的意见。
所有未进行出厂试验、试验不合格的设备不得装箱发运,由此产生的一切费用由供货方承担。
参与测试时供货方向业主、监理机构提供一切工作便利。
所有由于出厂试验而引起的业主、监理机构有关人员的住宿、往返机票、当地交通、翻译等一切费用均应由供货方承担。
且供货方还将向业主、监理机构提供一切工作便利,如办公、通讯、技术文件、图纸等。
所有试验符合相关规范和标准。
所有试验用的设备、仪器和仪表都应在权威部门校验过的有效时间内,并签发有合格证书。
如果出厂试验表明设备不能满足合同所规定的要求,供货方会对设备硬件检修或更换,对软件作修改,直至出厂试验合格为止。
所产生的费用都由供货方承担。
设备装运及清关一、设备包装1、在厂内完成设备组装,并负责将设备进行妥善的包装,以保护货物安全无损运抵标书规定的目的地。
2、在设备包装的明显位置详细标明设备的编号(与供货清单编号一致)、名称、规格型号、重量、放置方向及有关运输装卸应注意的警示标志。
供货方对零配件及备品备件做到与主设备一同或单独分类包装、一起运输,包装箱内各散装部件均加标签,注明名称、本部件名称,严禁混杂包装运输。
3、如因供货方原因致使货物生锈、变形、受潮、被腐蚀,或因包装或标志不当导致货物损坏或丢失,或因此引起事故,供货方承担全部责任。
二、成品质量、涂层、铭牌及标签1、成品质量:设备所有的部件制造公差应符合ISO最新标准或国家有关标准,并有备品备件能进行互换,当选用新技术或特定要求时应说明,以在备件上加以考虑。
2、金属涂层:一般底漆不少于四层,第五层为表层。
应确保外露表面均匀,无裂纹、无脱落、无气泡等缺陷,涂层应符合生产国最新标准。
涂层颜色由设计联络会讨论决定。
3、铭牌:铭牌压印或刻在金属板上,并将其固定在设备正面明显位置。
铭牌上标明如下信息:①生产厂家名称②设备型式及型号③设备出厂编号④额定容量、电压或其他有关运行条件⑤设备出厂年、月4、标签:每一设备用永久性的、字迹清楚的、安装后易观测的标签。
标签为不锈钢片,最小厚度 1.0mm,并带有锚固链。
标签最小尺寸为120mm×60mm,每一个标签上刻有下列内容:①设备名称②设备的号码③业主技术要求中指定的其它内容三、设备装运供货方以最合适安全的运输方式,自己承担风险和费用,并负责将所有的仪器、设备和供货方的设备运送到现场。
运输前供货方确保货物通过所有必需的检验,并在盘(柜)明显处设置标牌。
供货方在获得主管部门批准后,将仪器、设备和供货方设备运至现场。
供货方保证业主不受因运送仪器、设备和供货方设备至现场而使道路、桥梁或其它交通设施的损害而引起的索赔的损害。
设备安装调试(1) 供货方应负责合同设备的安装、调试以及相关电源、控制与信号电缆的施工与连接。
(2) 设备的安装、调试及施工都必须按经设计人员确认后的图纸与资料进行。
(3) 在安装过程中所有的设备及材料,应符合国家和行业的现行技术标准,并有合格证、说明书等相关证明和资料。
(4) 供货方在安装调试中使用的设备、仪器、仪表除设备制造商提供的以外,均由供货方自备。
用于检查、校验、试验的仪表,必须经法定计量单位标定,合格后方能使用。
(5) 设备安装后,不应在盘、柜(箱)内进行电焊等作业,防止损坏油漆及损伤导线绝缘和设备。
(6) 供货方在安装施工中应遵守相关系统和设备的规程规范,例如下述的有关规程,但不限于此:《电气装置安装工程电气交接试验标准》GB50150;《电气装置安装工程电缆线路施工及验收规范》GB50168;《电气装置安装工程接地装置施工及验收规范》GB50169;《电气装置安装工程盘柜及二次回路接线施工及验收规范》GB50171。
