15玻璃幕墙安装工艺流程
- 格式:doc
- 大小:29.00 KB
- 文档页数:1
玻璃幕墙安装施工工艺流程玻璃幕墙是指用玻璃作为墙面材料的建筑幕墙系统。
它不仅具有优美的外观和良好的采光效果,还具有良好的保温和隔音功能。
玻璃幕墙的安装施工工艺流程是一个复杂的过程,需要严格按照规定的程序进行。
本文将详细介绍玻璃幕墙安装施工工艺流程。
首先,玻璃幕墙的安装施工需要进行前期准备工作。
包括了解施工现场的具体情况和设计要求,制定施工方案,确定施工时间和进度计划等。
同时,还需要进行安全措施的落实,确保施工过程中的人员和设备的安全。
接下来,玻璃幕墙的安装施工需要进行基础设施的施工。
在施工现场的基础上进行地面的平整和清理,确保施工的稳定性和安全性。
然后进行钢结构的安装,包括钢梁、柱子等的安装和固定。
然后,进行幕墙结构的安装。
首先是安装幕墙框架,将预制的铝合金或钢制框架按照设计要求进行安装。
然后是安装固定支架,将支架与墙体连接,并进行固定。
接下来是安装玻璃幕墙板,将板材安装到幕墙框架上,并进行固定。
在玻璃幕墙板的安装过程中,需要进行玻璃切割和加工。
根据设计要求,将玻璃板进行切割和加工,使其符合安装位置的尺寸和要求。
然后将玻璃板安装到幕墙框架上,并进行固定。
同时,在玻璃幕墙的安装过程中,也需要进行密封材料的安装。
根据设计要求,在玻璃板的四周边缘进行密封处理,以保证幕墙的密封性能。
同时还需要进行防水处理,确保幕墙在雨水的冲刷下不会出现渗漏现象。
最后,进行玻璃幕墙的验收和维护。
在施工完成后,需要进行幕墙的验收工作,确保安装质量和工程的完成情况。
同时还需要进行维护工作,包括定期清洁和维修,保持幕墙的良好状态。
总之,玻璃幕墙的安装施工工艺流程是一个复杂而繁琐的过程,需要严格按照规定的程序进行。
通过合理的施工方案,科学的施工工艺和严格的质量要求,可以保证玻璃幕墙的安全性和稳定性,达到设计要求。
同时,在施工过程中也需要注重安全措施的落实,确保施工人员的安全。
通过以上工艺流程的合理实施,可以确保玻璃幕墙的安装质量和工程进度。

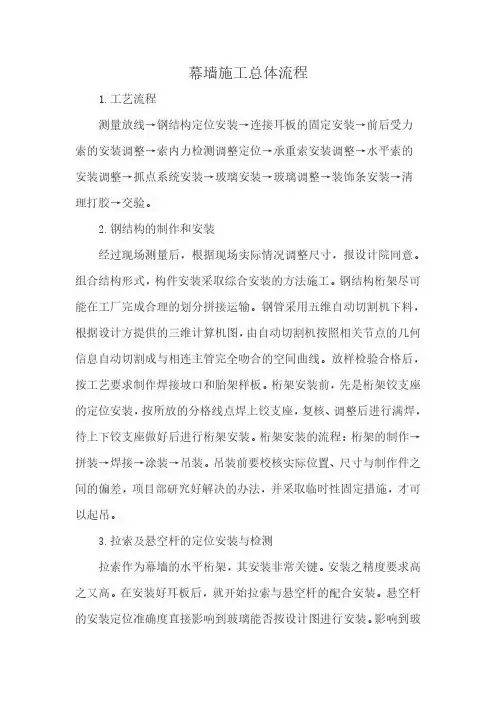

幕墙施工总体流程1.工艺流程测量放线→钢结构定位安装→连接耳板的固定安装→前后受力索的安装调整→索内力检测调整定位→承重索安装调整→水平索的安装调整→抓点系统安装→玻璃安装→玻璃调整→装饰条安装→清理打胶→交验。
2.钢结构的制作和安装经过现场测量后,根据现场实际情况调整尺寸,报设计院同意。
组合结构形式,构件安装采取综合安装的方法施工。
钢结构桁架尽可能在工厂完成合理的划分拼接运输。
钢管采用五维自动切割机下料,根据设计方提供的三维计算机图,由自动切割机按照相关节点的几何信息自动切割成与相连主管完全吻合的空间曲线。
放样检验合格后,按工艺要求制作焊接坡口和胎架样板。
桁架安装前,先是桁架铰支座的定位安装,按所放的分格线点焊上铰支座,复核、调整后进行满焊,待上下铰支座做好后进行桁架安装。
桁架安装的流程:桁架的制作→拼装→焊接→涂装→吊装。
吊装前要校核实际位置、尺寸与制作件之间的偏差,项目部研究好解决的办法,并采取临时性固定措施,才可以起吊。
3.拉索及悬空杆的定位安装与检测拉索作为幕墙的水平桁架,其安装非常关键。
安装之精度要求高之又高。
在安装好耳板后,就开始拉索与悬空杆的配合安装。
悬空杆的安装定位准确度直接影响到玻璃能否按设计图进行安装。
影响到玻璃幕墙在安装后的平面度、胶缝宽度以及玻璃幕墙的稳定性。
所以对悬空杆的安装顺序,调整精确度,预应力值必须按严格的规定才能有效地控制玻璃幕墙的安装质量。
①安装顺序根据横向为受力索,竖向承重索特点,拉索和悬空杆的安装施工顺序,安装严格按“先上后下,先横后竖”的原则进行安装。
②横向拉索的安装根据图纸给定的拉索长度尺寸加长1mm—3mm。
从桁架夹具系统中穿过去。
在每15或10米跨单元。
让拉索呈自由状态。
待该幕墙横向拉索安装结束开启进行调整。
调整顺序先上后下,按尺寸控制单元逐层将悬空杆调整到位。
③竖向拉索的安装竖向拉索是承重索。
待横向拉索调整到位后。
连接竖向拉索,竖向拉索在安装前应先按图纸给定的长度加长1mm—3mm呈自由状态。
玻璃幕墙安装的施工方法及要点一、玻璃幕墙的施工方法1、工艺流程放样定位→安装支座→安装立柱→安装横梁→安装玻璃→打胶→清理。
2、放样定位、安装支座根据幕墙的造型、尺寸和图纸要求,进行幕墙的放样、弹线。
各种埋件的数量、规格、位置及防腐处理须符合设计要求;在幕墙骨架与建筑结构之间设置连接固定支座,上下支座须在一条垂直线上。
单元式幕墙节点框架式幕墙节点3、安装立柱在两固定支座间,用不锈钢螺栓将立柱按安装标高要求固定,立柱安装轴线偏差≯2mm,相邻两立柱安装标高偏差≯3mm。
支座与立柱接触处用柔性垫片隔离。
立柱安装调整后应及时紧固。
4、安装横梁确定各横梁在立柱的标高,用铝角将横梁与立柱连接起来,横梁与立柱的接触处设置弹性橡校垫。
相邻两横梁水平标高偏差≯1mm。
同层横梁的标高偏差,当幕墙宽度≤35m时,≯5mm;当幕墙宽度>35m时,≯7mm,同层横梁安装应由下而上进行。
5、安装玻璃⑴ 明框幕墙:明框幕墙是用压板和橡皮将玻璃固定在横梁和立柱上。
固定玻璃时,在横梁上设置定位垫块,垫块的搁置点离玻璃垂直边缘的距离宜为玻璃宽度的1/4,且不宜<150mm,垫块的宽度应≯所支撑玻璃的厚度,长度不宜<25mm。
明框玻璃幕墙⑵ 隐框幕墙玻璃:隐框幕墙的玻璃是用结构硅酮胶粘结在铝合金框格上,从而形成玻璃单元块。
玻璃单元块在工厂用专用打胶机完成。
玻璃单元块制成后,将单元块中铝框格的上边挂在横梁上,再用专用固定片将铝框格的其余三条边钩夹在立柱和横梁上,框格每边的固定片数量不少于二片。
⑶ 半隐框幕墙:半隐墙幕墙在一个方向上隐框,在另一方面上则为明框。
隐框方向上的玻璃边缘用结构硅硐胶固定,在明框方向上的玻璃边缘用压板和连接螺栓固定,隐框边和明框边的具体施工方法可分别参照隐框幕墙和明框幕墙的玻璃安装方法。
⑷玻璃与构件不得直接接触,玻璃四周与构件凹槽底部应保持一定的空隙,每块玻璃下应至少放置两块宽度与槽口宽度相同、长度不小于100mm的弹性定位垫块;玻璃四周镶嵌的橡胶条材质应符合设计要求,镶嵌应平整,橡胶条比边框内槽长1.5~2%,橡胶条在转角处应斜面断开,并用粘结剂粘结牢固后嵌入槽内。

玻璃幕墙安装施工工法玻璃幕墙安装施工工法高层玻璃幕墙安装施工质量,直接影响玻璃安装后能否满足玻璃幕墙的建筑物理及其它性能要求的关键。
经过几年实践,针对玻璃幕墙设计、施工特点制定此工艺方法,保证了玻璃幕墙安装施工质量。
1、特点:1.1 便于操作,保证玻璃幕墙安装施工质量。
1.2 节约本钱,减少因施工工艺不当造成不必要的返工。
1.3 便于工程管理,使玻璃幕墙施工标准化、标准化。
2、适用范围:本工法适用于多、高层玻璃幕墙安装施工。
3、工艺原理:4、工艺流程:补装预埋件立杆下料、装配横杆下料测量放线→预埋件剔出、检查→固定主支承铁件→安装立杆→安装横杆→避雷件安装→防火、保温隔断加工、安装→构造玻璃装配组件制作、养护→玻璃板块安装→施注耐候胶→清洗、检查、验收5、操作要点:5.1 测量放线5.1.1根据主体构造各层柱上已弹竖向轴线,对照原构造设计图轴线尺寸,用经纬仪核实后,在各层楼板边缘弹出竖向龙骨的中心线,弹线应从两边往中间进展,过程对误差进展控制、分配、消化,不使其积累。
同时核对各层预埋件中心线与竖向龙骨中心线是否一致。
5.1.2核实主体构造实际总标高是否与设计总标高相符,同时把各层的楼面标高标在楼板边。
幕墙进展竖向分格时,应综合考虑开启扇、防火层等与主体构造的位置关系。
5.1.3根据主体构造的垂直度,结合幕墙节点的具体做法,确定出幕墙平面的进出线。
定出的进出尺寸需保证该面幕墙的施工、安装不与主体构造相矛盾。
注:以上三点是找出幕墙的X、Y、Z轴尺寸。
5.2 安装各楼层紧固件:主体构造施工时预埋形式及紧固件与预埋件焊接连接方法要按设计图要求进展操作,一般有以下两种方式:5.2.1在主体构造的每层现浇混凝土楼板或梁内预埋铁件,角码连接件与预埋件焊接,然后用不锈钢螺栓再与竖向龙骨连接。
5.2.2在主体构造的每层现浇混凝土楼板或梁内预埋铁件,角码连接件与预埋件焊接,角码通过镀锌螺栓与另一角码连接,另一角码通过不锈钢螺栓再与竖向龙骨连接。
玻璃幕墙安装工艺及施工流程一、引言玻璃幕墙作为一种现代建筑装饰材料,具有美观、透光性好等特点,越来越受到建筑师和业主的青睐。
然而,玻璃幕墙的安装涉及到复杂的工艺和流程。
本文将对玻璃幕墙的安装工艺及施工流程进行详细介绍,以帮助读者了解玻璃幕墙的安装过程。
二、玻璃幕墙安装工艺1. 设计与准备阶段在安装玻璃幕墙之前,需要进行设计与准备工作。
首先,需要根据建筑的风格和要求进行幕墙设计,并制定详细的施工方案。
同时,需要选择合适的玻璃幕墙材料,如安全玻璃、隔热玻璃等。
此外,还需要对施工现场进行勘测和准备必要的安装设备和工具。
2. 预制与加工玻璃幕墙的安装通常需要进行预制与加工。
预制包括对玻璃、铝材等材料进行加工处理,如切割、打孔、抛光等,以确保其符合设计要求。
此外,还需要对铝型材进行加工,如焊接、切割、钻孔等。
3. 安装幕墙框架在安装玻璃幕墙之前,需要先安装幕墙框架。
首先,将已加工的铝型材按照设计要求进行连接,形成幕墙框架的基本结构。
然后,将幕墙框架通过螺栓或焊接等方式固定在建筑结构上。
同时,还需进行检查和调整,以确保幕墙框架的水平、垂直和平整度符合要求。
4. 安装玻璃幕墙框架安装完成后,需要进行玻璃的安装。
首先,将预制的玻璃板放置在幕墙框架中。
然后,使用密封胶或螺栓等方式将玻璃牢固地固定在幕墙框架上。
在安装过程中,需要注意保护玻璃的表面,避免划伤或破损。
5. 密封与验收玻璃安装完成后,需要进行密封和验收工作。
首先,使用密封胶将玻璃与幕墙框架进行密封,以防止水、风、尘等物质渗入。
同时,还需进行水密性、气密性和抗风压性等方面的验收测试,以确保玻璃幕墙的质量符合要求。
三、玻璃幕墙施工流程1. 施工准备阶段在施工准备阶段,需要完成建筑设计、幕墙设计和施工方案的制定。
同时,还需提前准备好所需的材料、设备和工具。
2. 幕墙框架安装幕墙框架安装是玻璃幕墙施工的核心环节。
首先,根据设计要求,在建筑结构上安置支撑结构,如钢梁和钢柱。
玻璃幕墙工程施工流程1. 工艺流程搭设、整修脚手架→现场测量→工程放线→配件加工→构件加工→板块加工→主框安装→防雷防火设置→板块安装→表面清理。
2. 施工方法(1) 现场复测①根据施工图纸及现场相对标高(±0.000)对建筑物楼层标高复测。
从±0.000向上测量,测点选择在建筑结构构件上,用水准仪和钢尺相配合,将各层楼面的半米线测定。
②将建筑物外围的柱轴线引出,用经纬仪在平面上建立起建筑物控制线,根据相互垂直的两条控制线用钢尺复测底楼柱轴线。
根据底楼的控制线和柱轴线对建筑物各层轴进行复测,用钢尺对各轴线间距进行复测。
③根据洞口左右轴线和上下楼层标高线,用钢尺测量洞口边到轴线及标高线尺寸,根据各层的水平标高和竖向轴线对所有横向、竖向洞口的水平度、垂直度进行复测。
④在复测中要对出现的偏差及时修正。
(2) 施工放线①认真阅读幕墙设计图纸并根据现场提供的标高±0.000和建筑轴线及施工图纸放线。
②在施工现场根据横向、竖向轴线引出建筑物四点丁字型水平面控制线,根据水平面控制线引出建筑物轴线,用经纬仪将轴线测设在各层梁面上。
根据图纸定出铝合金立柱的位置,无预埋件时用锚固螺栓固定钢板,再焊上角钢。
根据平面控制线定出幕墙平面投影线,确定竖向铝合金立柱的进出位置,并在固定于梁面的角钢上划线。
最后用钢丝、吊篮挂线,挂线应考虑便于使用,保存和检查,应竖立醒目保护标志,若被破坏,应及时恢复。
③安装好铝合金立柱后,再进行水平横梁位置的测设,根据施工图纸用水准仪定下铝合金横梁的位置,每隔5 M测设一点然后挂线,在铝合金立柱上标出横梁的位置。
④安装在梁上挂线用的角钢,不能成为其他单位施工辅助用品,要时常查看钢丝是否断掉,并随时清除上面的建筑垃圾。
(3) 配件加工①固定支座加工根据设计图纸,编制固定支座加工工艺卡,经试剪调整,核对尺寸无误后成批下料,固定支座折弯时,角度控制为90度±1度,折弯处不应有裂纹;冲孔时也先试冲,核对尺寸无误后再成批加工,长孔应有500 mm的调节余量,最后进行热镀锌。
玻璃幕墙工程施工工艺流程为玻璃幕墙工程施工工艺流程为:一、前期准备工作:玻璃幕墙工程施工前的准备工作是十分重要的,包括评审设计文件、准备施工材料和设备、组织施工人员等。
具体步骤如下:1.设计文件评审:施工前,施工单位需要评审设计文件,确保设计合理、符合规范标准,并与设计单位就设计方案进行沟通和确认。
2.准备施工材料和设备:根据设计文件的要求,准备好所需的玻璃、金属构件、密封胶等施工材料,并准备好塔吊、脚手架、吊车等施工设备。
3.组织施工人员:根据施工计划,组织好施工人员,包括施工队伍、施工班组和工人等。
二、安装玻璃幕墙结构:1.搭建脚手架:根据设计文件要求的幕墙结构形式,搭建适当的脚手架。
2.安装金属支撑结构:根据施工图纸和设计要求,安装金属支撑结构,包括铝合金框架和钢结构。
3.安装玻璃板:根据设计要求,安装玻璃板。
首先,用专用工具将玻璃板提升至相应的位置,然后进行固定。
4.密封处理:在玻璃板之间和与金属构件之间进行密封处理,采用密封胶或其他密封材料进行填充。
5.安装附件:安装玻璃幕墙的附件,如门窗、雨水系统、通风系统等。
三、功能测试与调试:1.进行玻璃幕墙的功能测试,包括检查金属结构的稳定性、玻璃板的平整度、开闭动作是否灵活、密封性等。
2.进行玻璃幕墙的各项功能调试,如通风系统的开闭、排水系统的正常运行等。
3.根据调试结果,进行相应的调整和修复,确保玻璃幕墙的正常运行和使用。
四、验收与维护:1.施工完成后,由施工单位进行内部验收,验证施工质量是否符合设计和规范要求。
2.交付业主验收,由业主委托的验收机构对施工质量进行验收,确认玻璃幕墙工程是否符合相关标准。
3.玻璃幕墙的维护保养,包括定期检查和清洁,及时修复和更换损坏的玻璃或金属构件,保持玻璃幕墙的外观和功能良好。
玻璃幕墙工程施工工艺流程多样,具体步骤根据不同工程的要求可能会有所不同。
然而,以上所列举的流程是通常适用的基本施工工艺,对于玻璃幕墙工程施工起到重要的指导作用。
玻璃幕墙安装施工工艺流程玻璃幕墙是建筑外立面的一种较新的设计和施工方式,广泛应用于现代建筑中。
其安装施工工艺流程可以分为以下几个步骤:第一步,设计与准备:在施工前,需对幕墙进行设计和准备工作。
设计方案要考虑到建筑的整体风格和需求,确定幕墙的类型和材料,并进行施工图的绘制。
同时,也要对施工场地进行调研和勘察,确保施工条件符合安装要求。
第二步,制造和加工:根据设计图纸,开始制造和加工玻璃幕墙的构件和部件。
这些部件需要经过厂家的精确加工和测试,确保质量和尺寸的准确度。
第三步,施工准备:在开工之前,需准确测量和标注施工现场的尺寸和位置。
同时,还需做好现场的布置和准备工作,包括搭建施工所需的脚手架和临时支架等。
第四步,幕墙安装:开始对玻璃幕墙进行安装工作。
首先,将预制的幕墙构件运送至施工现场。
然后,根据设计图纸和标注的位置,逐一将构件安装到建筑物的外立面上。
这个过程中,需要严格按照工艺要求进行施工,确保每个构件的安装质量和连接稳固度。
第五步,密封处理:在玻璃幕墙的安装完成后,需进行密封处理。
这是为了防止水和空气的渗透,并提高幕墙的保温性能。
一般情况下,会采用密封胶或其它密封材料进行密封处理。
第六步,验收与维护:在施工完成后,需要进行验收工作。
施工单位会对玻璃幕墙进行质量和安全的检查,确保其达到相关标准和要求。
同时,还会进行维护和保养工作,延长幕墙的使用寿命。
以上就是玻璃幕墙安装施工的工艺流程。
在实际施工过程中,还需严格遵守相关安全规定,保证工人的安全和工程的无效进行。
同时,也要注意环境保护,合理利用资源,推动绿色建筑的发展。
玻璃幕墙的施工工艺流程玻璃幕墙的施工工艺流程是指在建筑物外墙表面上安装玻璃幕墙的整个过程。
玻璃幕墙是现代建筑外墙装饰和保温的重要形式之一,具有美观、透光、隔热、隔音等优点,因此在当前的建筑设计中得到了广泛的应用。
下面将详细介绍玻璃幕墙的施工工艺流程。
1. 前期准备在进行玻璃幕墙施工之前,首先要进行前期准备工作。
包括确定幕墙的类型和材料,根据设计图纸制定施工方案和施工计划等。
同时还要进行测量勘测工作,确定幕墙安装的具体位置和规格尺寸。
2. 搭建脚手架为了便于施工,需要搭建脚手架。
脚手架的搭建需要符合安全标准,并根据幕墙的高度和结构进行设计。
脚手架的搭建完成后,可以为后续的施工工作提供一个安全的工作平台。
3. 安装幕墙骨架根据设计要求,在已经完成了脚手架搭建的基础上,开始安装幕墙骨架。
幕墙骨架一般由铝合金材料制成,需要通过焊接、固定等工艺进行安装。
在安装骨架时需要严格按照设计图纸进行操作,确保骨架的稳固和精准。
4. 安装玻璃板在完成了骨架的安装后,开始进行玻璃板的安装工作。
玻璃板是幕墙的主要构件,其安装需要采取专门的设备和工艺。
一般情况下,玻璃板是通过悬挂、固定、压条等方式进行安装,在安装过程中需要保持平整和紧密。
5. 密封玻璃板安装完成后,需要对玻璃板与骨架之间进行密封处理,以确保幕墙的气密性和水密性。
根据设计要求,使用适当的密封剂对接缝进行填充和封闭。
同时还需要对密封剂进行质量检测,确保施工质量。
6. 检验和调整在完成了上述施工工作后,需要进行幕墙的检验和调整。
检验主要是针对幕墙的安装质量、外观质量和性能进行检查,确保符合设计要求和施工标准。
如果有发现问题的地方,还需要进行相应的调整和修复。
7. 验收在经过检验和调整之后,对完成的幕墙进行最后的验收工作。
验收是评价幕墙施工工作质量的重要环节,需要严格按照施工规范和验收标准进行。
只有通过验收,幕墙才能正式使用。
综上所述,玻璃幕墙的施工工艺流程包括前期准备、搭建脚手架、安装幕墙骨架、安装玻璃板、密封、检验和调整以及最后的验收。

玻璃幕墙施工工艺安装工艺流程1. 施工准备阶段- 进行项目计划和现场调研,确定施工流程和时间表。
- 评估和准备所需的人员、设备和材料。
- 安排施工队伍及其责任。
- 在现场设置安全措施,确保人员和设备的安全。
- 做好与项目相关的政府批准和申报手续。
2. 预制单元制作- 根据设计图纸和要求,进行玻璃、金属及其他材料的预制单元制作。
- 对预制的玻璃和金属单元进行质量检查,确保其符合施工要求。
3. 幕墙安装- 安装幕墙框架:将金属框架固定在建筑物结构上。
- 安装玻璃面板:将预制的玻璃面板一一安装到幕墙框架上。
- 封装密封胶:在安装玻璃面板的过程中,使用密封胶将玻璃与金属框架进行密封,保证幕墙的风压和水密性。
- 安装辅助材料:如幕墙的雨水系统、通风系统等辅助材料的安装。
- 进行细部加工:对幕墙系统进行细部加工,确保对接部位的精确度和美观度。
4. 测试和调试- 进行幕墙系统的静态和动态测试,确保幕墙的强度和稳定性。
- 进行水密性测试,检测幕墙系统是否能有效防止雨水渗透。
- 进行空气渗透性测试,检测幕墙系统是否能防止室外空气渗入。
- 进行抗风压测试,测试幕墙系统在风力作用下的稳定性和安全性。
- 对测试结果进行记录和分析,做出相应的调整和优化。
5. 完工验收- 对已完成的幕墙系统进行终验,确保其符合设计要求和相关标准。
- 进行幕墙系统的外观检查,确保外观无损伤和质量问题。
- 进行功能检查,如门窗的打开、关闭和密封性能等。
- 编制施工总结报告,记录整个施工过程和相关数据。
以上就是玻璃幕墙施工工艺安装工艺流程的内容。
在实际施工中,还需要根据具体项目的要求和特点进行相应的调整和优化。
施工过程中应注重安全施工,确保施工人员和现场设备的安全。
同时,加强项目管理和质量控制,确保幕墙系统的质量和性能符合设计要求和用户需求。
