电力工程造价基本知识
- 格式:doc
- 大小:37.00 KB
- 文档页数:15

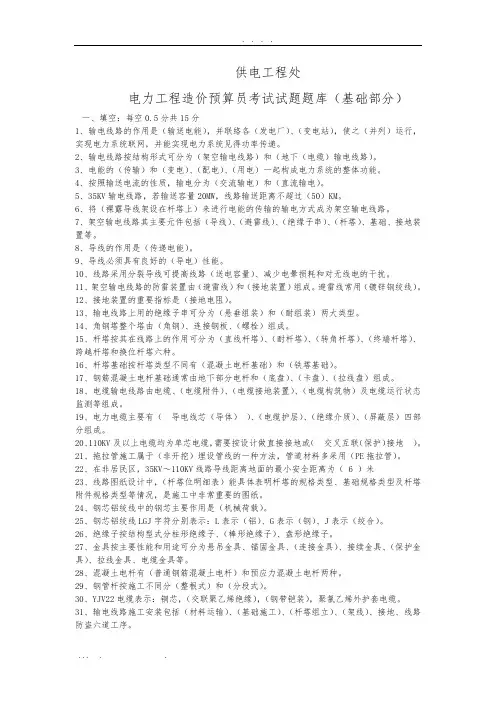

供电工程处电力工程造价预算员考试试题题库(基础部分)一、填空:每空0.5分共15分1、输电线路的作用是(输送电能),并联络各(发电厂)、(变电站),使之(并列)运行,实现电力系统联网,并能实现电力系统见得功率传递。
2、输电线路按结构形式可分为(架空输电线路)和(地下(电缆)输电线路)。
3、电能的(传输)和(变电)、(配电)、(用电)一起构成电力系统的整体功能。
4、按照输送电流的性质,输电分为(交流输电)和(直流输电)。
5、35KV输电线路,若输送容量20MW,线路输送距离不超过(50)KM。
6、将(裸露导线架设在杆塔上)来进行电能的传输的输电方式成为架空输电线路。
7、架空输电线路其主要元件包括(导线)、(避雷线)、(绝缘子串)、(杆塔)、基础、接地装置等。
8、导线的作用是(传递电能)。
9、导线必须具有良好的(导电)性能。
10、线路采用分裂导线可提高线路(送电容量)、减少电晕损耗和对无线电的干扰。
11、架空输电线路的防雷装置由(避雷线)和(接地装置)组成。
避雷线常用(镀锌钢绞线)。
12、接地装置的重要指标是(接地电阻)。
13、输电线路上用的绝缘子串可分为(悬垂组装)和(耐组装)两大类型。
14、角钢塔整个塔由(角钢)、连接钢板、(螺栓)组成。
15、杆塔按其在线路上的作用可分为(直线杆塔)、(耐杆塔)、(转角杆塔)、(终端杆塔)、跨越杆塔和换位杆塔六种。
16、杆塔基础按杆塔类型不同有(混凝土电杆基础)和(铁塔基础)。
17、钢筋混凝土电杆基础通常由地下部分电杆和(底盘)、(卡盘)、(拉线盘)组成。
18、电缆输电线路由电缆、(电缆附件)、(电缆接地装置)、(电缆构筑物)及电缆运行状态监测等组成。
19、电力电缆主要有(导电线芯(导体))、(电缆护层)、(绝缘介质)、(屏蔽层)四部分组成。
20、110KV及以上电缆均为单芯电缆,需要按设计做直接接地或(交叉互联(保护)接地)。
21、拖拉管施工属于(非开挖)埋设管线的一种方法,管道材料多采用(PE拖拉管)。

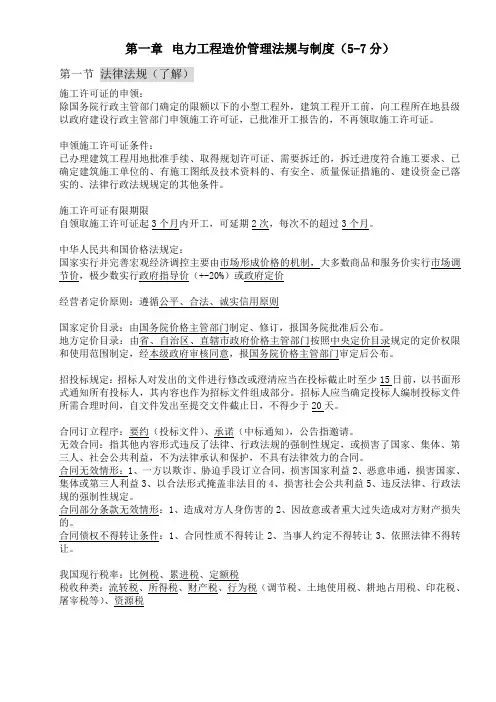

第一章电力工程造价管理法规与制度(5-7分)第一节法律法规(了解)施工许可证的申领:除国务院行政主管部门确定的限额以下的小型工程外,建筑工程开工前,向工程所在地县级以政府建设行政主管部门申领施工许可证,已批准开工报告的,不再领取施工许可证。
申领施工许可证条件:已办理建筑工程用地批准手续、取得规划许可证、需要拆迁的,拆迁进度符合施工要求、已确定建筑施工单位的、有施工图纸及技术资料的、有安全、质量保证措施的、建设资金已落实的、法律行政法规规定的其他条件。
施工许可证有限期限自领取施工许可证起3个月内开工,可延期2次,每次不的超过3个月。
中华人民共和国价格法规定:国家实行并完善宏观经济调控主要由市场形成价格的机制,大多数商品和服务价实行市场调节价,极少数实行政府指导价(+-20%)或政府定价经营者定价原则:遵循公平、合法、诚实信用原则国家定价目录:由国务院价格主管部门制定、修订,报国务院批准后公布。
地方定价目录:由省、自治区、直辖市政府价格主管部门按照中央定价目录规定的定价权限和使用范围制定,经本级政府审核同意,报国务院价格主管部门审定后公布。
招投标规定:招标人对发出的文件进行修改或澄清应当在投标截止时至少15日前,以书面形式通知所有投标人,其内容也作为招标文件组成部分。
招标人应当确定投标人编制投标文件所需合理时间,自文件发出至提交文件截止日,不得少于20天。
合同订立程序:要约(投标文件)、承诺(中标通知),公告指邀请。
无效合同:指其他内容形式违反了法律、行政法规的强制性规定,或损害了国家、集体、第三人、社会公共利益,不为法律承认和保护,不具有法律效力的合同。
合同无效情形:1、一方以欺诈、胁迫手段订立合同,损害国家利益2、恶意串通,损害国家、集体或第三人利益3、以合法形式掩盖非法目的4、损害社会公共利益5、违反法律、行政法规的强制性规定。
合同部分条款无效情形:1、造成对方人身伤害的2、因故意或者重大过失造成对方财产损失的。

配电网综合知识一、单项选择(每题0.5分,共30分)1、以下不属于《电网工程建设预算编制与计算标准》所定义的建设预算内容的是( A )。
A、投资匡算B、投资估算C、初步设计概算D、施工图预算2、建筑安装工程费的计算公式为( C )。
A、建筑安装工程费 = 直接工程费 + 间接费 + 利润 + 税金B、建筑安装工程费 = 直接费 + 措施费 + 间接费 + 利润 + 税金C、建筑安装工程费 = 直接费 + 间接费 + 利润 + 税金D、建筑安装工程费 = 直接费 + 间接费 + 规费 + 税金3、根据配网预规的规定,配电站建筑安装工程费中不包括( B )。
A、施工企业现场管理人员的社会保障费B、施工现场集体宿舍搭建费用C、施工企业在工程所在地租赁施工机械的租赁费D、施工现场轮(值)班休息的临时用房4、在定额人工费中未包括的内容是( D )。
A、劳动保护费B、工资性补贴C、职工福利费D、工伤保险。
5、以下内容中,在定额人工费中未包括的是( C )。
A、职工学习、培训期间的工资B、女工哺乳期间的工资C、职工教育经费D、防暑降温费6、现场施工人员因气候影响而停工期间的工资在( A )中已经包括。
A、定额人工费B、冬雨季施工增加费C、企业管理费D、基本预备费7、在计算消耗性材料费预算价格时未考虑材料的( C )。
A、运输损耗B、仓储损耗C、安装损耗D、装卸损耗8、与06版预规相比,配电网预规中的措施费用取消了( B )。
A、夜间施工增加费B、施工机构转移费C、临时设施费D、特殊地区施工增加费9、以下费用中,不应由冬雨季施工增加费开支的是( D )。
A、冬季施工期间,为确保工程质量而采取的保温及养护措施B、冬季施工期间,为保证混凝土施工质量而添加的防冻剂的费用C、雨季施工期间,采取防雨、防潮措施所增加的费用D、因冬季、雨季施工增加的劳动保护措施费用10、根据冬雨季施工增加费的地区分类表,四川省甘孜地区属于(C )类地区。
术语解释建设预算?答:可行性研究投资估算、初步设计概算、施工图预算统称为建设预算。
简述建设工期的定义?答:是指从主体工程基础开始挖土(不含五通一平、施工准备和地基处理工期)至全部工程建设完成所需要的时间。
订立合同在选择对方当事人上应做到那些?答:(1)审查对方的主体资格;(2)审查对方代理人的资格;(3)审查对方当事人的履约能力;(4)审查对方当事人的履约信用"电力工程造价的计价特征是什么?1、计价的单价性2、计价的多次性3、造价的组合性4、方法的多样性5、依据的复杂性。
采用国家、部门或地区统一规定的定额和取费标准进行工程造价计价的模式是什么?答:正常的施工条件及拟定定额时间对于建设单位来说,标底编制的基础是?答:施工图预算编制初步设计概算时,项目管理单位应提供什么资料?答:1、主要设备、材料的招标价及供货范围。
2、建设场地征用及清理费用的标准及依据文件。
3、外委设计项目的正式概算。
对设计概算编制依据的审查主要是审查其?答:合法性、时效性、使用范围。
施工图预算?答:施工图预算是指在施工图设计和工程施工阶段,根据施工图设计文件、预算定额和费用计算有关规定,预先测算和确定的共程造价。
也指在施工图设计和工程施工阶段编制、测算和确定施工图预算文件的过程。
施工图预算对施工单位的作用?答:1)施工图预算是确定投标报价的依据;2)施工图预算是施工单位进行施工准备的依据;3)施工图预算是控制施工成本的依据。
定额编制的总体原则是什么?答:反映实际施工情况,体现合理造价水平,力求科学、严谨、公平、公正,适合配电网安装工程的应用。
定额是依据是什么?答:定额是依据国家和国家有关部门部颁的设计标准、技术、规程、规范、质量评定标准和安全技术操作规范,并按正常的施工条件及合理的施工组织设计进行编制的。
工程建设预算费用由哪几项构成?答:由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成什么是工程静态投资?答:建筑工程费、安装工程费、设备购置费和其他费用之和称为静态投资。

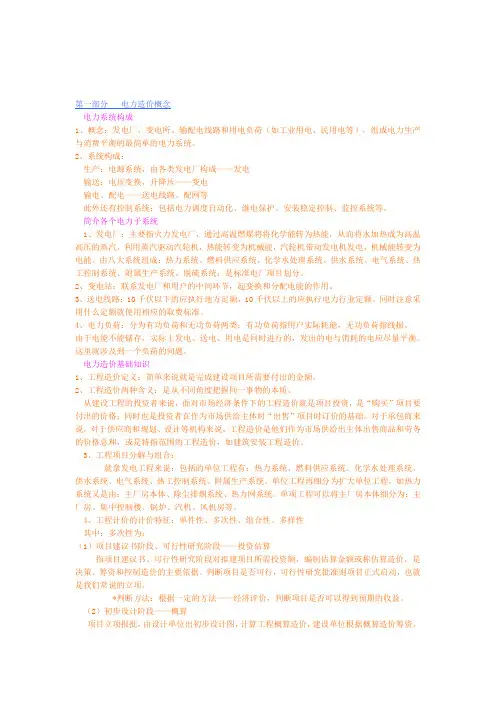

第一部分电力造价概念电力系统构成1、概念:发电厂、变电所、输配电线路和用电负荷(如工业用电、民用电等),组成电力生产与消费平衡的最简单的电力系统。
2、系统构成:生产:电源系统,由各类发电厂构成——发电输送:电压变换,升降压——变电输电、配电——送电线路、配网等此外还有控制系统;包括电力调度自动化、继电保护、安装稳定控制、监控系统等。
简介各个电力子系统1、发电厂:主要指火力发电厂,通过高温燃煤将将化学能转为热能,从而将水加热成为高温高压的蒸汽,利用蒸汽驱动汽轮机,热能转变为机械能,汽轮机带动发电机发电,机械能转变为电能。
由八大系统组成:热力系统、燃料供应系统、化学水处理系统、供水系统、电气系统、热工控制系统、附属生产系统、脱硫系统;是标准电厂项目划分。
2、变电站:联系发电厂和用户的中间环节,起变换和分配电能的作用。
3、送电线路:10千伏以下的应执行地方定额,10千伏以上的应执行电力行业定额。
同时注意采用什么定额就使用相应的取费标准。
4、电力负荷:分为有功负荷和无功负荷两类;有功负荷指用户实际耗能,无功负荷指线损。
由于电能不能储存,实际上发电、送电、用电是同时进行的,发出的电与消耗的电应尽量平衡。
这里就涉及到一个负荷的问题。
电力造价基础知识1、工程造价定义:简单来说就是完成建设项目所需要付出的金额。
2、工程造价两种含义:是从不同角度把握同一事物的本质。
从建设工程的投资者来说,面对市场经济条件下的工程造价就是项目投资,是“购买”项目要付出的价格;同时也是投资者在作为市场供给主体时“出售”项目时订价的基础。
对于承包商来说,对于供应商和规划、设计等机构来说,工程造价是他们作为市场供给出主体出售商品和劳务的价格总和,或是特指范围的工程造价,如建筑安装工程造价。
3、工程项目分解与组合:就拿发电工程来说:包括的单位工程有:热力系统、燃料供应系统、化学水处理系统、供水系统、电气系统、热工控制系统、附属生产系统。
单位工程再细分为扩大单位工程,如热力系统又是由:主厂房本体、除尘排烟系统、热力网系统。
电力工程造价基本知识介绍在电力工程建设中,电力工程造价是一个重要的方面,涉及到电力设备、材料、劳动力以及其他相关费用。
了解电力工程造价的基本知识对于合理控制工程成本、提高效益具有重要意义。
以下是电力工程造价的基本知识介绍:1.电力工程造价的组成电力工程造价主要分为直接造价和间接造价两个部分。
直接造价包括电力设备、材料、劳动力、设备安装及调试费等直接与工程建设相关的费用。
间接造价则是指电力工程建设中的管理费用、销售费用、税费、融资成本等非直接与工程本身相关的费用。
2.电力工程造价估算方法电力工程造价估算方法主要有传统估算方法和模型预测方法。
传统估算方法是通过调查研究、资料比对等手段,根据过去的工程项目经验和市场行情,综合考虑各种因素进行估算。
模型预测方法则是依据已建立的数学模型,通过输入相应的参数,计算出工程项目的造价。
相比传统估算方法,模型预测方法更加科学、准确,并且更易于与计算机辅助进行。
3.电力工程造价管理电力工程造价管理是指对电力工程建设中涉及的各种费用进行合理控制和管理的过程。
主要包括成本计划编制、成本控制、成本分析和成本组织管理等方面。
通过科学的造价管理,可以提高工程的经济效益,减少成本损失,提高工程项目的竞争能力。
4.电力工程造价影响因素电力工程造价受到许多因素的影响,包括工程规模、设备品牌、技术要求、地理环境、市场行情等。
其中,工程规模是影响电力工程造价最主要的因素之一,规模越大,通常造价也会越高。
设备品牌和技术要求也会对工程造价产生重要影响,高端品牌和高技术要求通常意味着更高的造价。
地理环境也是一个重要因素,复杂的地形地貌或者特殊的气候条件都会增加工程建设的难度和造价。
此外,市场行情的影响也是不可忽视的,材料、劳动力成本的变动都会直接影响工程造价。
5.电力工程造价控制方法为了控制电力工程造价,可以采取一系列措施。
首先,要在项目起始阶段制定详细的造价预算,明确项目的成本限制和目标,从而在整个工程建设过程中确保费用的合理控制。
电力系统构成1、概念:发电厂、变电所、输配电线路和用电负荷(如工业用电、民用电等),组成电力生产与消费平衡的最简单的电力系统。
2、系统构成:生产:电源系统,由各类发电厂构成——发电输送:电压变换,升降压——变电输电、配电——送电线路、配网等此外还有控制系统;包括电力调度自动化、继电保护、安装稳定控制、监控系统等。
简介各个电力子系统1、发电厂:主要指火力发电厂,通过高温燃煤将将化学能转为热能,从而将水加热成为高温高压的蒸汽,利用蒸汽驱动汽轮机,热能转变为机械能,汽轮机带动发电机发电,机械能转变为电能。
由八大系统组成:热力系统、燃料供应系统、化学水处理系统、供水系统、电气系统、热工控制系统、附属生产系统、脱硫系统;是标准电厂项目划分。
2、变电站:联系发电厂和用户的中间环节,起变换和分配电能的作用。
3、送电线路:10千伏以下的应执行地方定额,10千伏以上的应执行电力行业定额。
同时注意采用什么定额就使用相应的取费标准。
4、电力负荷:分为有功负荷和无功负荷两类;有功负荷指用户实际耗能,无功负荷指线损。
由于电能不能储存,实际上发电、送电、用电是同时进行的,发出的电与消耗的电应尽量平衡。
这里就涉及到一个负荷的问题。
电力造价基础知识1、工程造价定义:简单来说就是完成建设项目所需要付出的金额。
2、工程造价两种含义:是从不同角度把握同一事物的本质。
从建设工程的投资者来说,面对市场经济条件下的工程造价就是项目投资,是“购买”项目要付出的价格;同时也是投资者在作为市场供给主体时“出售”项目时订价的基础。
对于承包商来说,对于供应商和规划、设计等机构来说,工程造价是他们作为市场供给出主体出售商品和劳务的价格总和,或是特指范围的工程造价,如建筑安装工程造价。
3、工程项目分解与组合:就拿发电工程来说:包括的单位工程有:热力系统、燃料供应系统、化学水处理系统、供水系统、电气系统、热工控制系统、附属生产系统。
单位工程再细分为扩大单位工程,如热力系统又是由:主厂房本体、除尘排烟系统、热力网系统。
单项工程可以将主厂房本体细分为:主厂房、集中控制楼、锅炉、汽机、风机房等。
4、工程计价的计价特征:单件性、多次性、组合性、多样性其中:多次性为;(1)项目建议书阶段、可行性研究阶段——投资估算指项目建议书、可行性研究阶段对拟建项目所需投资额,编制估算金额或称估算造价,是决策、筹资和控制造价的主要依据。
判断项目是否可行,可行性研究批准则项目正式启动,也就是我们常说的立项。
*判断方法:根据一定的方法——经济评价,判断项目是否可以得到预期的收益。
(2)初步设计阶段——概算项目立项报批,由设计单位出初步设计图,计算工程概算造价,建设单位根据概算造价筹资,安排资金运用进度计划。
(3)施工图设计阶段——预算施工图是施工单位现场施工的依据,图纸极为详尽,用施工图编制预算文件,我们称之为施工图预算。
(4)招投标阶段——标底、报价、合同价标底:发包方对发包工程价格的预测值,是发包人用以衡量各家报价的基础。
报价:承包企业根据自身的生产力水平以及市场情况对拟发包工程造价的预测值。
合同价:在工程招投标阶段通过签订总承包合同,是承发包双方共同议定和认可的成交价格。
有多种类型的合同价:总价合同、单价合同、成本加酬金合同。
(5)工程竣工——竣工结算工程完工,经验收合格,施工单位与建设单位(业主方)结算工程价款。
按工程承包价扣减质保金、预付款等,办理竣工结算后,工程移交建设单位,工程结束。
工程造价费用构成1、工程总造价=工程动态投资+铺底生产流动资金2、工程动态投资=工程静态投资+动态费用3、工程静态投资=建筑工程费+安装工程费+设备费+其他费用+基本预备费4、动态费用=价差预备费+建设期贷款利息5、造价计算流程:计算工程量→套定额→材机分析、设置价差→取费→编辑其他费用表→编辑总算表第二部分电力工程造价的确定与控制一、工程造价基本要素工程造价费用计算基础:单价×数量;计算方法有:直接费单价——定额计价方法。
综合单价——工程量清单计价方法定额的概念:完成单位合格产品所需消耗的资源数量。
定额的分类:按物质消耗分类:劳动定额、材料消耗定额、机械消耗定额按定额编制程序分:估算指标、概算定额、预算定额、施工定额按费用性质划分:建筑工程定额、安装工程定额、费用定额按使用范围划分:全统定额、行业定额、企业定额、补充定额单价:目前电力行业单价使用北京地区价目本,按定额编制时间分:96价与2001价全统定额基本是由建设部出定额消耗量,各地自行出地区单位估价表。
二、建安工程费用组成1、直接工程费:(1)定额直接费=Σ(工程量×基价);其中:人工费=Σ(工程量×定额消耗量×日工资单价);材料费=Σ(工程量×定额消耗量×材料预算价);机械费=Σ(工程量×机械台班消耗量×机械台班价格)(2)其他直接费(3)现场经费2、间接费:(1)企业管理费(2)财务费用(3)施工机构转移费3、计划利润4、税金注:各项工程费用取费:建筑工程费以定额直接费为取费基础安装工程费以人工费为取费基础三、其他费用(一)建设场地划拨及清理费:1.建设场地征用费;2.旧有设施迁移补偿费;3.余物拆除清理费。
(二)项目建设法人管理费:1.建设项目法人管理费;⑴建设项目法人基本管理费⑵标书编制费2.前期工程费;3.设备成套服务费;4.备品备件购置费;5.工程保险费。
(三)项目建设技术服务费:1.研究试验费;2.勘察设计费;3.设计文件评审费;4.工程监理费;5.设备监造费;6.电力建设项目后评价工作费。
四)生产准备费:1.管理车辆购置费;2.工器具、办公、生产及生活家具购置费;3.生产职工培训及提前进厂费;4.整套启动试运费及分系统调试费;5.单体调试和特殊项目调试费。
(五)其他:1.施工安全措施补助费、文明施工措施补助费;2.工程质量监督检测费;3.预算定额编制管理费、劳动定额测定费;4.通信设施防送电线路干扰措施费。
四、费用计算管理:1、定额中的人工费费用定额中的人工费单价是建筑工程元/工日,安装工程是元/工日;送电线路是元/工日。
其中变电人工单价在编制概算是调整%。
此外还有各省的工资性津贴补差及国家2002年人工费的调整每工日3~4元,此两项调整都是作价差处理。
只计取税金。
2、材机调差根据国电定额站1999年29号文规定,建筑工程在文件规定的品种范围内调差,安装工程调整材机系数。
各网省公司测定本地取定价格及调整系数,计算材机价差。
3、装置性材料装置性材料是指在火电、送变电安装工程中使用的,构成工程实体、不含在概预算定额中的的工程材料(未计价材料)。
装置性材料预算价格按综合程度分为综合价格和单项价格。
综合价格是编制概算使用的,单项价格是编制预算时使用的。
装置性材料价格的构成为材料原价和运杂费。
材料原价是指工程所需材料在供货地点的出厂价。
运杂费是指从供货厂家运至工程指定仓库和材料堆放地的铁路(水路)、公路运输费用及上站费、下站费、包装费、采购保管费、保险费和运输损耗。
4、设备购置费设备价格在概算编制中采用的是信息价格,国家每年发布一次,我省电力行业定额站每年也会发布,现在工程中的设备基本上是工程询价方式确定价格,设备价格在工程中占的份额较大,一般由甲方负责采购。
五、电力特殊费用计算:一、建筑工程上下水、照明、通风、采暖工程。
这是电力与工民建工程的区别之一,在工民建工程中该项费用是列入安装工程中,而在电力工程中它是以建筑工程中的一部分。
我们称它为小安装,以区别与电力机组设备大安装。
但是计算这笔费用时,同样要计算未计价材料、小设备。
类似与安装工程中的装置性材料、设备,但是费用计入建筑工程费用中。
不单独计列设备费。
泵送砼增加费(以下有部分为例题,实用性质不大,大家可以忽略)(1)、概算:本册定额中的砼按C25S40考虑,各子目中的砼含量按照碎石(粒径40mm)的含量折算。
调整基数:碎石砼C25-40单价(或称材料费)调整系数:使用搅拌楼,增加%;使用搅拌车(罐车),增加%;使用砼泵车,增加%。
碎石砼C25-40单价为元/立方米配合比为: 425#水泥、中砂、碎石40mm 、水 m3例题:GT7-1 现浇钢筋混凝土结构主厂房框架 100m3,采用泵送砼浇筑施工,使用搅拌楼+搅拌车+泵车,试计算泵送砼增加费。
注:GT7-1中建筑材料含量为:425#水泥、中砂、碎石40mm解:第一步:先折算GT7-1的砼含量:= m3第二步:计算1m3 GT7-1的泵送砼增加费:*%+%+%)*=元/ m3第三步:计算该条定额的泵送砼增加费:元/ m3*100 m3=5756元(2)、预算:调整基数:各定额中的标号砼单价调整系数:使用搅拌楼,增加%;使用搅拌车(罐车),增加%;使用砼泵车,增加17%。
例题:YT4-9矩形柱主厂房100m3,采用泵送砼浇筑施工,使用搅拌楼+搅拌车+泵车,试计算泵送砼增加费。
注:该条定额使用砼为:现浇碎石砼C20-40 方量,单价:元/ m3解:第一步:计算1m3 YT4-9的泵送砼增加费:*%+%+17%)*=元/ m3第二步:计算该条定额的泵送砼增加费:元/ m3*100 m3=4659元脚手架搭拆费(1)、概算:定额第8、9、10章子目已包括脚手架费用,第一~七章中的土石方工程、施工排水等有关子目不计脚手架费用,其余各项目的脚手架费用,按定额直接费乘以%计算。
例题:同样计算GT7-1 现浇钢筋混凝土结构主厂房框架 100m3脚手架费用。
注:GT7-1现浇钢筋混凝土结构主厂房框架定额直接费为元/ m3解:+元/ m3*%*100 m3=元(2)、预算:定额第16章上下水、照明、通风、采暖工程脚手架搭拆费,按人工费的8%计算,其中人工费占脚手架搭拆费的25%。
其余章节的脚手架搭拆费用按工程实际计算。
例题:试计算YT16-1室外管道镀锌钢管(螺纹连接) DN≤50 10000m的脚手架搭拆费用。
注:YT16-1室外管道镀锌钢管(螺纹连接) DN≤50 100 m 定额直接费,其中:人工费:材料费机械费解:第一步;计算YT16-1室外管道镀锌钢管(螺纹连接) DN≤50 100m的脚手架搭拆费:定额直接费=*8%=元 /100m 其中人工费=*25%=元/100m第二步:计算该条定额的脚手架搭拆费:定额直接费=*100=983元其中人工费=*100=246元钢筋、铁件在概算、预算中不同之处。
概算:钢筋、铁件含在定额单价中,如果实际工程中含量与定额含量相差,可以调整钢筋含量。
预算:钢筋、铁件不含在定额单价中,以未计价材料形式体现,如果工程时间紧,可以按定额参考含量计算钢筋、铁件制安,或是手工抽筋计算。
