【20XX年整理】穗建质574号文件建筑工程地基基础检测规定.doc
- 格式:doc
- 大小:21.00 KB
- 文档页数:6

检测方案报审表工程名称:按承包单位呈现份数,审批完成后监理单位留一份存档,并返还二份给检测单位存档。
注:请按方案做检测前预备工作。
广州医学院附属肿瘤医院放疗住院楼天然地基及土壤氡浓度检测方案编制:校核:审核:广州建设工程质量安全检测中心有限公司广州医学院附属肿瘤医院放疗住院楼天然地基及土壤氡浓度检测方案该工程为现浇混凝土框架结构,采用采用独立柱基,拟采用全风化含砾砂岩层作为基础持力层,基底标高暂定。
对于天然地基的检测,受广州医学院附属肿瘤医院的委托,按照现场情形出具检测方案如下:1、标准贯入实验;2、平板载荷实验(天然土地基);3、土壤氡浓度检测。
各检测方式详细展开如下。
一.标准贯入实验1. 工程概况基础形式为独立柱基,采用天然地基。
基底持力层为强风化砂岩层,设计要求的地基承载力特征值为350kPa。
2. 方案编制依据(1) 国家标准《岩土工程勘探规范》(GB50021-2001);(2) 广东省《建筑地基基础设计规范》(DBJ 15—31—2003);(3) 广东省《建筑地基基础检测规范》(DBJ 15—60—2008);(4) 本工程的有关施工设计图纸。
3. 实验数量、检测位置及选取按照国家有关规范、规程的要求,单位工程抽检数量为每200m2不该少于1个孔,且不得少于10个孔,基槽每20延米不得少于1孔,每一个独立柱基下不得少于1点。
检测深度应知足设计要求。
检测点的数量及位置需按照工程实际情形由建设、监理、设计、施工等单位一路肯定。
本工程共有个独立柱基,应进行标贯实验孔。
地基检测抽检位置按下列情形综合肯定:(1)施工出现异样情形的部位;(2) 设计以为重要的部位;(3) 局部地基土特征复杂可能影响施工质量的部位;(4) 当检测结果发觉不知足设计要求时,应分析原因,经确认后再扩大抽检,扩大抽检可加倍查验,再视加倍抽检结果由各方一路研究肯定处置方案或检测数量,并报工程质量监督机构。
4. 测试原理标准贯入实验利用质量为63.5kg 的穿心锤,以76cm 的自由落距,将标准规格的贯入器打入实验土层,通过记录打入30cm 的锤击数来推定土的力学特性。
建筑地基基础检测规范建筑地基基础检测规范是在建筑工程施工中非常重要的一项工作,它可以确保建筑的安全性和可持续性。
建筑地基基础检测规范对于建筑工程的验收、验收后的维护和保养具有重要的意义,同时也为后期的修缮和加固提供了参考依据。
一、检测前准备在进行建筑地基基础检测前,必须进行相应的准备工作。
首先要做的是对检测对象进行分类和评估,包括建筑的类型、工程情况和工程地质环境等。
对于各个检测项目的检测方法、注意事项、检测结果的处理和分析等都进行相应的了解和掌握。
其次,为了确保实验结果的准确性和可靠性,要对检测设备进行校准和验收,同时也要对检测现场进行处理,确保检测成果的可信度和有效性。
二、检测方法建筑地基基础检测的方法有很多种,一般可以分为两大类:非破坏性检测和破坏性检测。
非破坏性检测通常是通过检测声波、振动、电场、电磁场等物理信号来获取地质信息,可以在不破坏建筑结构的前提下获取准确的地质数据。
破坏性检测则要求对被检测对象进行一定的破坏,如打洞、开挖等,以获取更为详细的地质信息。
三、检测内容建筑地基基础检测内容包括:基础布置参数的检测、基础的尺寸和形态的检测、基础的深度和稳定性的检测、基础与地面层的接触情况的检测等,检测可以结合实地观察、地形分析、地质钻孔、水位观测等多种手段进行,以综合判断基础的实际情况。
四、检测标准建筑地基基础检测的标准是一个非常重要的问题,它是评估建筑结构强度和稳定性的基础。
建筑地基基础检测的标准一般来说应该遵循国家有关法规、标准和行业规范,同时也要考虑实际情况和动态变化。
例如,对于房屋基础的标准,要根据不同地区的地质特点、气候特点和工程的实际情况进行合理的调整和变更。
综上所述,建筑地基基础检测规范是保障建筑施工质量和安全的一项重要工作。
建筑基础的质量和稳定性决定了建筑的寿命和安全性,应该重视地基基础检测工作,并根据实际情况确定合理的检测方法和标准,以确保建筑工程的质量和长期稳定性。
广州市建设工程地基基础检测技术规定为确保地基基础工程质量,保证建设工程地基基础质量检测工作的规范性、准确性和公正性,根据国家、行业、省相关的技术规范、标准等,结合我市实际制定本规定。
一、基本规定1、检测机构应具有省级建设行政主管部门检测资质及在广州市建委备案,检测项目应通过计量认证;检测人员应经过市级及以上建设主管部门培训合格,并具有相应的上岗证。
2、单位工程的地基基础采取两种及其以上的检测方法进行检测时,对省、市重点工程及地基基础设计等级为甲级的建筑工程应由两家或以上的检测机构进行检测。
3、单位工程中,同一检测项目采用同一检测方法时,原则上由同一检测单位来承担相应的检测工作;对检测结果有争议时,应上报监督机构协调处理。
4、地基基础检测应由建设单位委托。
二、地基基础工程的检测项目、方法及数量地基基础工程的检测项目、方法及数量,必须遵守《地基基础工程质量检测的项目、方法和数量一览表》(见附件)的规定,并符合以下要求:1、地基基础工程质量检测抽检的数量应按单位工程计算。
2、同一单位工程采用不同地基基础类型时,应分别确定检测方法和抽检数量;同一单位工程中采用不同类型的灌注桩时应按比例进行检测,总抽检数量不变。
3、地基基础设计等级为丙级,且各单位工程的工程桩总数少于30 根或地基处理面积小于300m2,可将地质条件相近,施工工艺相同的若干个单位工程合并起来,确定抽检数量,但应对每个单位工程进行承载力抽检,每个单位工程的承载力抽检数量:当采用单桩静载荷试验时不得少于 1 根、当采用高应变法时不得少于 2 根、当采用平板载荷试验时不得少于 2 点。
4、加固处理后的桩应全部进行检测。
检测方法应包括钻芯法、载荷试验或高应变法其中一种。
5、采用声波透射法、低应变法检测的基桩,当检测结果不能对整桩质量进行评定或难于判定其质量类别时,应采用其它有效方法如钻芯法进行复检。
6、地基基础检测前,建设单位或监理单位必须向质量监督机构提交建设、监理、设计及施工单位盖章的地基基础检测方案,其主要内容包括:工程概况、设计要求、地基基础类型及数量、检测方法、检测数量等。
建筑地基工程施工质量验收标准建筑地基工程施工质量验收是建筑工程中非常重要的一环,其合格与否关系到整个建筑工程的安全和稳定。
为了确保建筑地基工程施工质量的验收标准,我们需要从以下几个方面进行详细的规定和要求。
首先,建筑地基工程施工质量验收标准需要对地基处理的工艺进行规范。
地基处理是建筑地基工程中的关键环节,其质量直接影响到建筑物的使用寿命和安全性。
因此,在验收标准中需要详细规定地基处理的工艺流程、施工方法、材料要求等,确保地基处理的质量符合国家标准和工程设计要求。
其次,建筑地基工程施工质量验收标准需要对地基基础的质量进行检验。
地基基础是建筑物的承重部分,其质量直接关系到建筑物的安全和稳定。
因此,在验收标准中需要规定对地基基础的材料、尺寸、强度、成型质量等进行详细的检验要求,确保地基基础的质量符合相关标准和规定。
此外,建筑地基工程施工质量验收标准还需要对地基基础的施工质量进行评定。
地基基础的施工质量直接关系到建筑物的整体质量,因此在验收标准中需要规定对地基基础的施工工艺、施工质量进行详细的评定要求,确保地基基础的施工质量符合工程设计要求和相关标准。
最后,建筑地基工程施工质量验收标准还需要对地基基础的验收标准进行规定。
地基基础的验收标准是建筑地基工程施工质量验收的最后一道关口,其合格与否直接关系到整个建筑地基工程的质量。
因此,在验收标准中需要规定地基基础的验收标准和验收方法,确保地基基础的验收合格。
综上所述,建筑地基工程施工质量验收标准是建筑工程中非常重要的一环,其合格与否关系到整个建筑工程的安全和稳定。
因此,我们需要对地基处理的工艺、地基基础的质量、施工质量和验收标准进行详细的规定和要求,确保建筑地基工程施工质量的验收标准符合国家标准和工程设计要求,从而保障建筑地基工程的质量和安全。

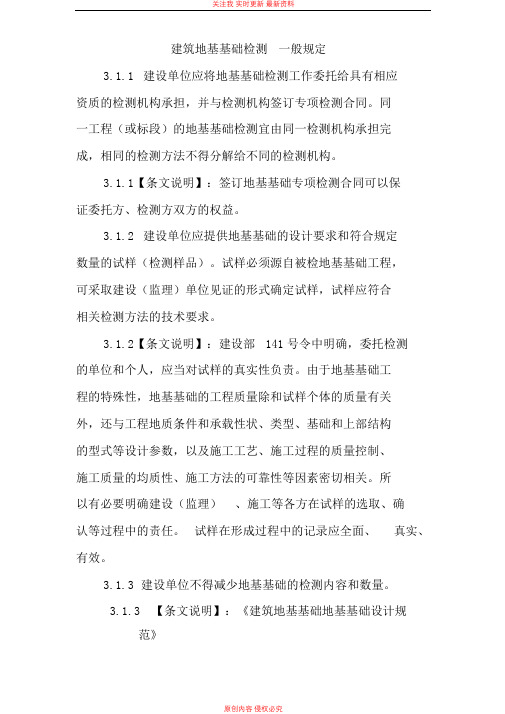

建筑地基基础检测一般规定
3.1.1建设单位应将地基基础检测工作委托给具有相应
资质的检测机构承担,并与检测机构签订专项检测合同。
同
一工程(或标段)的地基基础检测宜由同一检测机构承担完
成,相同的检测方法不得分解给不同的检测机构。
3.1.1【条文说明】:签订地基基础专项检测合同可以保
证委托方、检测方双方的权益。
3.1.2建设单位应提供地基基础的设计要求和符合规定
数量的试样(检测样品)。
试样必须源自被检地基基础工程,
可采取建设(监理)单位见证的形式确定试样,试样应符合
相关检测方法的技术要求。
3.1.2【条文说明】:建设部141号令中明确,委托检测
的单位和个人,应当对试样的真实性负责。
由于地基基础工
程的特殊性,地基基础的工程质量除和试样个体的质量有关
外,还与工程地质条件和承载性状、类型、基础和上部结构
的型式等设计参数,以及施工工艺、施工过程的质量控制、
施工质量的均质性、施工方法的可靠性等因素密切相关。
所
以有必要明确建设(监理)、施工等各方在试样的选取、确
认等过程中的责任。
试样在形成过程中的记录应全面、真实、有效。
3.1.3建设单位不得减少地基基础的检测内容和数量。
3.1.3【条文说明】:《建筑地基基础地基基础设计规
范》
和《建筑地基基础施工质量验收规范》已对地基基础的承载
力(包含各种地基和桩的承载力)、桩体质量(桩身完整性)等多种主控项目的检测内容和数量做了明确规定,为了确保
工程质量,建设单位不得减少地基基础的检测内容和数量。
关于建筑工程地基基础检测工作的通知穗建质[2010]574号各有关单位:为规范建筑工程地基基础质量验收检测,保证建筑工程质量,根据《建设工程质量检测管理办法》(建设部令第141号)等有关规定,结合我市实际,现将建筑工程地基基础检测工作的有关事项通知如下:一、凡是在本市行政区域内对新建、改建和扩建房屋建筑工程,进行地基基础质量验收检测(以下简称地基基础检测)的,应当按本通知执行。
二、地基基础检测应由建设单位委托工程质量检测机构实施。
承接地基基础检测的工程质量检测机构应取得相应资质证书,其承担的检测项目应通过计量认证;其检测人员应经广东省及省级以上建设行政主管部门培训合格,持有相应上岗证。
三、地基基础检测应当遵守国家和地方标准、规范以及《地基基础工程质量检测技术指引》(详见附件)。
四、设计等级为甲级的地基基础工程采用两种或以上的方法进行检测的,应由两家或以上的工程质量检测机构进行检测。
五、单位工程的同一检测项目采用同一检测方法的,原则上只能由同一家工程质量检测机构完成检测工作;同一批抽检的结果应出具在同一报告上,不得将不合格或异常的检测结果另行单独出具检测报告;对检测结果有争议的,应报请工程质量监督机构协调处理。
六、对地基基础检测结果有异议的,应进行验证检测;地基基础检测结果不满足原设计要求的,应按照有关规定研究确定处理方案或扩大抽检的方法及数量。
验证检测发现不符合设计要求或首次扩大抽检后,应当研究确定处理方案或进一步抽检的方法和数量。
七、地基基础检测(含验证检测、扩大检测)以及对不符合原设计的处理必须由建设单位会同勘察、设计、施工、监理、检测等单位制定方案,在报送工程质量监督机构后实施。
地基基础检测方案的主要内容包括:工程概况、工程地质状况、设计要求、地基基础类型及数量、检测方法、检测数量等。
工程规模较大,分区(段)施工的工程,采取分区(段)按比例进行检测的,应在方案中加以说明。
八、地基基础各分项、分部工程未按照地基基础检测(或验证检测、扩大检测)方案的规定检测合格的,或未经处理符合设计要求的,不得进行下一道工序的施工。
广州市住房和城乡建设局关于规范建筑工程地基基础检测工作的通知文章属性•【制定机关】广州市住房和城乡建设局•【公布日期】2020.02.28•【字号】穗建规字〔2020〕30号•【施行日期】2020.03.10•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】行政法总类其他规定正文广州市住房和城乡建设局关于规范建筑工程地基基础检测工作的通知穗建规字〔2020〕30号各有关单位:为规范建筑工程地基基础质量验收检测,保证建筑工程质量,根据《建设工程质量检测管理办法》(建设部令第141号)等有关规定,结合我市实际,现将建筑工程地基基础检测工作的有关事项通知如下:一、凡是在本市行政区域内对新建、改建和扩建房屋建筑工程,进行地基基础工程质量验收检测(以下简称地基基础检测)的,应当按本通知执行。
二、地基基础检测应由建设单位委托工程质量检测机构实施。
承接地基基础检测的工程质量检测机构应取得相应资质证书,并纳入市建设行政主管部门信息监督平台的在线监管;其承担的检测项目应通过计量认证;其检测人员应经广州市及以上建设行政主管部门培训合格,持有相应上岗证。
三、地基基础检测应当遵守国家和地方标准、规范以及《地基基础工程质量检测技术指引》(详见附件)。
四、设计等级为甲级的地基基础工程采用两种或以上的方法进行检测的,宜由两家或以上的工程质量检测机构进行检测。
五、单位工程的同一检测项目采用同一检测方法的,原则上只能由同一家工程质量检测机构完成检测工作;同一批抽检的结果应出具在同一报告上,不得将不合格或异常的检测结果另行单独出具检测报告;对检测结果有争议的,应报请工程质量监督机构协调处理。
检测报告必须要有明确的合格与否,或是否满足设计要求的结论。
六、对地基基础检测结果有异议的,应进行验证检测;地基基础检测结果不满足原设计要求的,应按照有关规定研究确定处理方案或扩大抽检的方法及数量。
验证检测和扩大抽检发现异常或不符合设计要求后,应当研究确定处理方案和进一步抽检的方案。
依据标准《建筑地基基础设计规范》GB50007《建筑基桩检测技术规范》JGJ106《建筑地基基础施工质量验收规范》GB50202抽样要求1、静载荷试验对于单桩竖向抗压或抗拔静载荷试验,单位工程内同一条件下试桩数量不应小于总桩数的1%,且不应小于3根;工程总桩数在50根以内时,不应小于2根.对单桩水平静载荷试验,试验数量应根据设计要求及工程地质条件确定,不应少于2根。
凡是为设计提供设计依据而进行的单桩承力检测或符合下列条件之一的工程桩验收性检测,均应采用静载荷试验中的慢速维持法。
(1)重要的工业与民用建筑物;(2)18层以上的高层建筑;(3)体型复杂、层数相差超过10层的高低层连成一体建筑物;(4)大面积的多层地下建筑物(如地下车库、商场、运动场等);(5)对地基变形有特殊要求的建筑物;(6)二层及二层以上地下室的基坑工程;(7)地质条件复杂,基桩施工质量可靠性低的工程;(8)采用新桩型或新工艺的工程;(9)挤土群桩施工产生明显挤土效应的工程。
当有充分经验和相近条件下可靠的比对资料时,也可采用高应变法对上述范围内的工程桩进行补充验收性检测,并应以静载试验法为评定标准.2、高应变法对于多支盘灌注桩、大直径扩底桩、以及缓变型Q—S曲线的大直径灌注桩均不宜采用本方法检测单桩竖向承载力。
高应变检测桩应具有代表性,灌注桩的试桩应进行成孔检测.单位工程内同一条件下,试桩数量不宜少于总桩数的5%,并不应少于5根,其中采用曲线似合法进行分析的试桩不应少于检测总桩数的50%,并不应少于5根,工程地质条件复杂或对工程桩施工质量有疑问时,应增加试桩数;当采用高应变方法进行打桩过程监测时,在相同工艺和相近地质条件下,不应少于2根.3、低应变法(1)抽样原则:随机、均匀并应有足够的代表性;(2)检测数量:对有接头的多节混凝土预制桩,抽检数量不应少于总桩数的30%,并不得少于10根;单节混凝土预制桩,抽检数量可适当减少,但不应少于总桩数的10%;灌注桩必须大于50%;采用独立承台形式的桩基工程,应扩大抽检比例,每个独立承台抽检桩数不得少于1根;桥梁工程、一柱一桩结构形式的工程应进行普测;设计单位也可根据结构的重要性和可靠性,在此基础上增加检测比例;动测以后Ⅲ、Ⅳ类桩比例过高时(占抽检总数5%以上)应以相同的百分比扩大抽检,直至普测.(3)在施工中发现有疑问的桩必须进行检测,但其数量不应计入正常抽检的比例内.(4)检测桩的具体桩位宜由设计会同监理共同决定,并宜在设计桩位图纸上标明,由检测方具体执行.为了保证检测质量,对同一工程中有异议的桩,宜采用多种方法检测,并进行综合分析.4、超声波透射法当有需要时可检测直径不小于600mm灌注桩桩身混凝土的缺陷并定位;可结合低应变、高应变、钻孔取芯检测等方法综合评定桩身质量.5、钻孔取芯法当有需要时可检测直径不小于600mm灌注桩桩长、桩身混凝土强度、桩底沉渣厚度、桩底持力层岩土性状;可结合低应变、高应变、超声波透射法等方法综合评定桩身质量.6、成孔检测灌注桩施工前必须试成孔,数量不少于两个;灌注桩的试桩,在成孔后混凝土灌注前,必须进行孔径、孔深、沉渣厚度及垂直度检测,没有代表性的桩不应作为试桩;一般钻孔桩工程,应随机、均匀抽检不少于总桩数10%的桩进行成孔质量检测。
目录一.地基平板载荷试验 (2)二、低应变法检测方案 (4)三、钻芯法(支护搅拌桩)检测方案 (7)四、墙面喷射混凝土厚度检测方案 (8)五、单桩竖向抗拔静载试验检测方案 (9)六、检测工作大纲 (12)地基基础检测方案荔红中路车行隧道为双向4车道,位于荔红中路与风神大道交叉口,沿荔红中路呈南北走向,与风神大道垂直。
荔红中路隧道全长479.083m,含有4个人行通道,分别位于隧道的东西两侧。
荔红中路隧道下穿地铁9号线区间。
9号线区间采用盾构法施工,隧道外径6000mm,结构厚度300mm,采用C50预制钢筋混凝土管片,隧道结构与9号线区间隧道最小距离为3.9m,钻孔桩围护结构与地铁区间隧道之间的水平净距离最小为3.5m。
根据提供的技术图纸等资料,编写地基基础检测技术方案如下:一、平板载荷试验检测方案;二、低应变法检测方案三、钻芯法检测方案四、墙面喷射混凝土厚度检测方案五、单桩竖向抗拔静载试验检测方案一.地基平板载荷试验1、编制依据(1)广东省标准《建筑地基基础检测规范》(DBJ 15-60-2008);(2)《关于建筑工程地基基础检测工作的通知》穗建质[2010]574号文;(3)委托方提供的相关图纸及设计文件。
2、试验目的平板载荷试验适用于检测浅部天然地基或处理土的承载力,可确定承压板下应力主要影响范围内天然地基或处理图地基的承载力特征值和变形参数。
3、试验数量按规范要求,单位工程抽检数量为每500m2不应少于1个点,且不得少于3点。
根据场区基础面积计算,敞口段基础面积为7516㎡,暗埋段基础面积为4671㎡,总面积为12187㎡,应检测25个点。
4、仪器设备4.1 仪器设备(1).承压板:厚度为30mm的圆形压板,面积为0.5m2。
(2).施荷设备:由千斤顶及精密压力表组成。
(3).沉降测读设备:WBD-50型百分表2~4块及磁性表座和二根基准杆组成,百分表读数精度为0.01mm。
(4)承荷刚性平台(4m×8m)由工字钢梁组合而成。
广州市城乡建设委员会关于建筑工程地基基础检测工作的通知【法规类别】建设综合规定【发文字号】穗建质[2010]574号【发布部门】广州市城乡建设委员会【发布日期】2010.05.14【实施日期】2010.05.20【时效性】现行有效【效力级别】地方规范性文件广州市城乡建设委员会关于建筑工程地基基础检测工作的通知(穗建质[2010]574号)各有关单位:为规范建筑工程地基基础质量验收检测,保证建筑工程质量,根据《建设工程质量检测管理办法》(建设部令第141号)等有关规定,结合我市实际,现将建筑工程地基基础检测工作的有关事项通知如下:一、凡是在本市行政区域内对新建、改建和扩建房屋建筑工程,进行地基基础工程质量验收检测(以下简称地基基础检测)的,应当按本通知执行。
二、地基基础检测应由建设单位委托工程质量检测机构实施。
承接地基基础检测的工程质量检测机构应取得相应资质证书,其承担的检测项目应通过计量认证;其检测人员应经广东省及省级以上建设行政主管部门培训合格,持有相应上岗证。
三、地基基础检测应当遵守国家和地方标准、规范以及《地基基础工程质量检测技术指引》(详见附件)。
四、设计等级为甲级的地基基础工程采用两种或以上的方法进行检测的,应由两家或以上的工程质量检测机构进行检测。
五、单位工程的同一检测项目采用同一检测方法的,原则上只能由同一家工程质量检测机构完成检测工作;同一批抽检的结果应出具在同一报告上,不得将不合格或异常的检测结果另行单独出具检测报告;对检测结果有争议的,应报请工程质量监督机构协调处理。
六、对地基基础检测结果有异议的,应进行验证检测;地基基础检测结果不满足原设计要求的,应按照有关规定研究确定处理方案或扩大抽检的方法及数量。
验证检测发现不符合设计要求或首次扩大抽检后,应当研究确定处理方案或进一步抽检的方法和数量。
七、地基基础检测(含验证检测、扩大检测)以及对不符合原设计的处理必须由建设单位会同勘察、设计、施工、监理、检测等单位制定方案,在报送工程质量监督机构后实施。
【2019年整理】穗建质574号文件建筑工程
地基基础检测规定1
关于建筑工程地基基础检测工作的通知
穗建质[2010]574号
各有关单位:
为规范建筑工程地基基础质量验收检测,保证建筑工程质量,根据《建设工程质量检测管理办法》(建设部令第141号)等有关规定,结合我市实际,现将建筑工程地基基础检测工作的有关事项通知如下:
一、凡是在本市行政区域内对新建、改建和扩建房屋建筑工程,进行地基基础质量验收检测
(以下简称地基基础检测)的,应当按本通知执行。
二、地基基础检测应由建设单位委托工程质量检测机构实施。
承接地基基础检测的工程质量
检测机构应取得相应资质证书,其承担的检测项目应通过计量认证;其检测人员应经广东省及省级以上建设行政主管部门培训合格,持有相应上岗证。
三、地基基础检测应当遵守国家和地方标准、规范以及《地基基础工程质量检测技术指引》
(详见附件)。
四、设计等级为甲级的地基基础工程采用两种或以上的方法进行检测的,应由两家或以上的
工程质量检测机构进行检测。
五、单位工程的同一检测项目采用同一检测方法的,原则上只能由同一家工程质量检测机构
完成检测工作;同一批抽检的结果应出具在同一报告上,不得将不合格或异常的检测结果另行单独出具检测报告;对检测结果有争议的,应报请工程质量监督机构协调处理。
六、对地基基础检测结果有异议的,应进行验证检测;地基基础检测结果不满足原设计要求
的,应按照有关规定研究确定处理方案或扩大抽检的方法及数量。
验证检测发现不符合设计要求或首次扩大抽检后,应当研究确定处理方案或进一步抽检的方法和数量。
七、地基基础检测(含验证检测、扩大检测)以及对不符合原设计的处理必须由建设单位会
同勘察、设计、施工、监理、检测等单位制定方案,在报送工程质量监督机构后实施。
地基基础检测方案的主要内容包括:工程概况、工程地质状况、设计要求、地基基础类型及数量、检测方法、检测数量等。
工程规模较大,分区(段)施工的工程,采取分区(段)按比例
进行检测的,应在方案中加以说明。
八、地基基础各分项、分部工程未按照地基基础检测(或验证检测、扩大检测)方案的规定
检测合格的,或未经处理符合设计要求的,不得进行下一道工序的施工。
九、本市行政区域内新建、改建和扩建的市政基础设施工程、公路工程,参照本通知执行。
十、本通知自2010年5月20日起施行,有效期五年。
有效期满,根据实施情况依法进行评
估修订。
附件:地基基础工程质量检测技术指引
广州市城乡建设委员会
二〇一〇年五月十四日
地基基础工程质量检测技术指引
为保证地基基础质量检测的规范性、准确性和公正性,根据国家、行业、省的相关技术规范、标准,结合我市实际制定本指引。
一、地基基础工程的检测项目、方法及数量
地基基础检测应符合附表以及下列规定:
(一)地基基础工程质量检测抽检应按单位工程计算。
(二)同一单位工程采用不同地基基础类型时,应分别确定检测方法和抽检数量;同一单位单位中采用不同桩型或不同地基处理方法时,按相关规定分别确定检测方法和抽检数量。
(三)地基基础设计等级为丙级,且各单位工程的桩总数少于30根或复合地基处理面积小于300m2,可将地质条件相近,施工工艺相同的若干个单位工程合并起来,确定抽检数量,但应对每个单位工程进行承载力抽检。
对每个单位工程的承载力抽检数量为:当采用静载试验时不得小于1根、当采用高应变法时不得少于2根、当采用平板载荷试验时不得少于2点。
(四)采用声波透射法、低应变法对桩身质量进行检测,当检测结果不能对整桩桩身质量进行评定或难于判定其整桩的质量类别时,应采用其它有效方法如钻芯法进行复检。
(五)桩身质量检测采用两种及以上方法的,抽测数量按实际检测的桩的数目计算,不得重复计算。
(六)工程桩的检测宜先进行桩身完整性检测,后进行承载力检测;当基础埋深较大时,桩身完整性检测宜在基坑开挖至基底标高后进行。
二、验证检测
当对检测结果有异议时,应在原试验点附近重新选点进行试验或在原受检桩上进行验证检测,验证检测的抽检数量宜根据实际情况确定,可以采用以下方法:
(一)可采用平板载荷试验,结合标准贯入试验、静力触探
试验、圆锥动力触探试验、十字板剪切试验等方法,对地基基础承载力是否符合设计要求进行综合分析评价;(二)桩身浅部缺陷可采用开挖验证;
(三)桩身存在缺陷的预制桩可采用高应变法进行验证,必要时还应进行水平荷载试验或竖向抗拔静载试验;
(四)可采用钻芯法、高应变法验证低应变法检测结果;
(五)对于声波透射法检测结果有异议的,可重新用声波透射法检测,或在同一根桩用钻芯法检测;
(六)可在同一根桩增加钻孔验证钻芯法检测结果;
(七)可采用单桩竖向抗压静载试验验证高应变法所测单桩承载力检测结果。
三、扩大抽检
当检测结果不满足原设计要求时,应进行扩大抽检。
扩大抽检应采用原来的检测方法或准确度更高的检测方法。
当因未埋设声测管而不能采用声波透射法扩大抽检时,应采用钻芯法。
扩大抽检的数量应符合下列规定:
(一)当平板载荷试验、锚杆、单桩承载力检测或钻芯法检测结果不满足设计要求时,应按不满足设计要求的数量加倍扩大抽检。
(二)当采用低应变法抽检桩身质量所发现的III、IV类桩之和大于抽检桩数的20%时,应按原抽检比例扩大抽检,当两次
抽检的III、IV类桩之和仍大于抽检桩数的20%
时,该批桩应全数检测。
当III、IV类桩之和不大于抽检桩数的20%时,应研究确定处理方案、扩大抽检的方法和数量,扩大抽检的数量不宜少于该次抽检发现的III、IV类桩总数的2倍。
(三)当采用高应变法抽检桩身质量所发现的III、IV类桩之和大于抽检桩数的20%时,应按原抽检比例扩大抽检。
当III、IV类桩之和不大于抽检桩数的20%时,应研究确定处理方案或扩大抽检的方法和数量,扩大抽检的数量不宜少于该次抽检发现的III、IV类桩总数的2倍。
(四)当采用声波透射法抽检桩身质量发现有III、IV类桩时,应研究确定处理方案或扩大抽检的方法和数量,扩大抽检的数量不宜少于该次抽检发现的III、IV类桩总数的2倍。
(五)当标准贯入试验、静力触探试验、圆锥动力触探试验、十字板剪切试验等方法抽检不满足设计要求时,应按不满足设计要求的孔数的2倍扩大抽检,并进行适当数量的平板载荷试验。
(六)加固处理后的桩宜全部进行检测,对补桩应进行抽检。
检测方法应优先选用钻芯法、静载试验或高应变法。
附表:地基基础工程质量检测的项目、方法和数量
地基基础工程质量检测的项目、方法和数量。
