人防门施工方案
- 格式:docx
- 大小:16.88 KB
- 文档页数:7
人防门施工方案1. 引言本文档旨在提供人防门施工方案,以确保施工过程安全有效地进行。
人防门是建筑物中重要的组成部分,对于保证人员安全起着至关重要的作用。
施工人员需按照本方案进行施工,确保人防门的质量和安全性。
2. 施工前准备在施工前,需要进行必要的准备工作,以确保施工过程的顺利进行。
2.1 施工人员培训施工人员需接受相关培训,了解人防门的施工原理、要求和安全操作规程。
培训内容包括但不限于:•人防门的结构组成•施工工艺和方法•安全操作要点•施工质量控制要求2.2 施工准备工作在施工前,需要进行以下准备工作:1.清理施工现场,确保工作区域整洁。
2.配备必要的施工工具和设备,包括钢筋切割机、电焊机等。
3.根据设计图纸,检查并确认施工材料的数量和规格是否符合要求。
4.安排相关人员协调工作,确保施工进度和质量。
2.3 安全措施在施工前需制定并实施相应的安全措施,以确保人员和施工过程的安全。
1.指定专人负责安全管理,监督施工过程中的安全操作。
2.确保施工人员佩戴个人防护装备,包括安全帽、安全鞋等。
3.合理布置施工区域,设置明显的警示标志。
4.室外施工时,避免施工过程中的天气因素对施工造成干扰。
5.室内施工时,保证通风良好,避免有害气体积聚。
3. 施工流程本节介绍人防门的施工流程,包括制作人防门的部件、组装和安装等步骤。
3.1 制作人防门部件1.根据设计图纸和工艺要求,准备所需的材料和零配件。
2.进行钢筋的切割和焊接,制作人防门的骨架。
3.制作人防门的门框和门扇,确保尺寸和平整度满足要求。
4.进行表面处理,如防锈处理和涂装等。
3.2 人防门的组装1.将制作好的门框和门扇进行组装。
2.使用合适的工具进行调整,确保门框和门扇之间的间隙均匀。
3.进行门锁等配件的安装。
4.检查门的闭合性能,确保开闭自如。
3.3 人防门的安装1.根据设计图纸和工艺要求,确定人防门的安装位置和方式。
2.使用合适的工具进行人防门的安装,确保门框和墙体之间的连接牢固。
项目名称:XX人防工程项目地点:XX市XX区工程规模:建筑面积XX平方米结构形式:钢筋混凝土结构人防等级:XX级二、施工准备1. 材料准备(1)人防门:根据设计要求,选择符合国家标准的钢制人防门、钢筋混凝土人防门等。
(2)门框:选用与门扇材质相匹配的钢制门框、钢筋混凝土门框等。
(3)配件:各种五金配件、密封件、膨胀螺栓等。
(4)其他材料:各种规格的螺钉、垫片、焊条、防锈漆等。
2. 机械设备(1)电焊机、切割机、气泵、钻床等。
(2)工具:扳手、螺丝刀、钳子、锤子、线坠、水平尺、钢尺等。
(3)计量检测用具:托线板、线坠、水平尺、钢尺等。
3. 人员组织(1)成立施工班组,明确各岗位人员职责。
(2)对施工人员进行技术交底和安全教育。
三、施工工艺1. 施工顺序(1)门框安装:先安装门框,再安装门扇。
(2)门扇安装:先安装门扇,再安装五金配件。
2. 施工要点(1)门框安装:根据设计图纸,在墙体上预留门洞,安装门框。
门框安装要垂直、平整,缝隙均匀,固定牢固。
(2)门扇安装:将门扇放入门框,调整门扇位置,确保门扇开启、关闭顺畅。
门扇与门框的缝隙要均匀,不得有明显的缝隙。
(3)五金配件安装:根据设计要求,安装门把手、锁具、密封条等五金配件。
安装要牢固,外观整洁。
(4)密封处理:在门扇与门框缝隙处,涂抹密封胶,确保密封效果。
(5)防护处理:对人防门进行防锈漆处理,提高使用寿命。
四、质量控制1. 材料质量:选用符合国家标准的材料,确保材料质量。
2. 施工质量:严格按照施工工艺进行施工,确保施工质量。
3. 检验检测:施工过程中,对施工质量进行检验检测,发现问题及时整改。
五、安全文明施工1. 施工现场:保持施工现场整洁,合理堆放材料、工具。
2. 安全生产:严格执行安全生产规章制度,确保施工安全。
3. 环境保护:遵守国家环境保护法规,减少施工对环境的影响。
六、工期安排根据工程规模和施工条件,制定合理的施工进度计划,确保工程按期完成。
1.1 国家人民防空办公室《人民防空地下室设计规范》(GB50038-2005)1.2 国家人民防空办公室《人民防空地下室施工及验收规范》(GB50074-2002)1.3 地方相关法规、规范和标准二、工程概况2.1 工程名称:XX项目人防门专项施工方案2.2 工程地点:XX市XX区XX街道2.3 工程规模:地下一层,总建筑面积为XX平方米,人防面积为XX平方米2.4 抗力等级:核6级,常6级2.5 防化等级:丙级三、施工准备3.1 施工组织3.1.1 施工单位应成立人防门专项施工小组,负责组织、协调和实施人防门施工工作。
3.1.2 小组成员应具备相关专业知识和技能,熟悉人防门施工工艺和规范。
3.2 材料准备3.2.1 人防门:选用符合国家标准的钢制防护密闭门,抗力等级、防化等级满足设计要求。
3.2.2 配件:门框、门扇、密封件、五金配件等,应符合设计要求,质量合格。
3.3 机具设备3.3.1 施工机械:电焊机、切割机、钻床、卷扬机等。
3.3.2 工具:扳手、钳子、螺丝刀、水平尺、钢尺等。
3.4 施工技术准备3.4.1 施工单位应组织技术人员进行现场勘查,了解人防门安装环境、条件及要求。
3.4.2 编制施工技术方案,明确施工工艺、技术要求和注意事项。
4.1 施工流程4.1.1 人防门安装前的准备工作:检查人防门及配件质量,确认安装环境、条件及要求。
4.1.2 人防门安装:按照设计要求,将人防门安装于指定位置。
4.1.3 人防门验收:验收人防门安装质量,确保符合设计要求。
4.2 施工要点4.2.1 人防门安装前,应对门洞口进行清理,确保无杂物、无障碍物。
4.2.2 人防门安装时,应按照设计要求,确保门扇与门框的垂直度、水平度和缝隙符合规范要求。
4.2.3 人防门安装完成后,应进行密封试验,确保密封性能良好。
五、质量控制5.1 施工单位应严格按照国家规范、标准和设计要求进行人防门施工。
5.2 施工过程中,应加强对人防门安装质量的监督检查,确保施工质量。
人防门施工方案随着城市人口的增长和安全意识的提高,人防建筑的重要性日益凸显。
作为人防建筑的重要组成部分,人防门具备抵御灾害、保护人员生命安全的重要职责。
在进行人防门的施工时,需要制定合理的方案来确保施工质量和人员安全。
本文将从施工过程、安全措施等角度探讨人防门的施工方案。
一、施工准备工作在进行人防门施工之前,首先需要制定有效的施工准备计划。
施工准备工作包括人员组织、材料采购、机械设备准备等。
应根据工程规模和资金预算,合理配置施工人员和材料资源,确保施工进度和质量。
在人员组织方面,可以根据施工工序划分组别,明确各个工序的责任和任务。
施工过程中,需要有专业的技术人员进行施工监督和质量控制。
此外,还应配备安全人员,负责施工现场的安全管理和协调。
二、施工过程人防门的施工过程一般包括浇筑混凝土、搭建钢架、安装门体等环节。
在进行施工时,需要注意以下几点。
1. 施工场地准备施工前需要对施工场地进行清理和平整,确保施工区域干净、无障碍物。
若有需移除的障碍物,应采取适当的安全措施,避免引起二次伤害。
2. 材料和设备选择在施工过程中,需要根据设计要求选择合适的材料和设备。
例如,选择耐久性好、抗震性强的钢材,确保人防门能够在灾害发生时有效保护人员。
3. 施工工艺控制施工过程中需要掌握合理的施工工艺。
例如,在进行混凝土浇筑时,要控制浇筑层次、均匀性和浇筑速度,确保混凝土结实稳固。
4. 质量检验和验收在施工完成后,需要进行质量检验和验收。
通过非破坏性检测、抗压力测试等手段,确保人防门的质量达到设计要求。
三、安全措施人防门的施工过程涉及到一系列的安全风险,因此需要制定详细的安全措施来保障人员安全。
1. 安全培训和督导在施工前,应对参与施工人员进行安全培训,使其了解相关安全规范和操作流程。
同时,安排专人进行施工现场的安全督导,及时解决施工过程中的安全问题。
2. 安全防护设施在施工现场,需要设置合适的安全警示标识和安全防护设施。
人防门工程施工方案一、项目概况人防门是指在城市地下空间、防空洞等地下建筑中设置的门,是为了防御空袭而设置的门。
人防门工程主要是用于城市空地挖建防空洞或地下停车场等地下建筑中,安装防爆、气密性好、结构牢固的防空门。
人防门的施工需要考虑地下空间的特殊性和安全性,严格按照设计要求和安全要求进行施工。
本次人防门工程施工位于某地某城市地下空间,总面积约500平方米,主要包括地下车库和防空洞两个部分。
本施工方案旨在对地下空间进行合理施工,确保人防门工程的质量和安全。
二、施工准备1. 施工前准备(1)组织施工团队,明确各责任人员及工种职责;(2)制定严格的施工计划和进度安排;(3)对施工现场进行勘察和测量,了解地下空间的具体情况;(4)准备施工所需的机械设备、材料和人工;(5)编制安全施工方案和应急预案,确保施工过程中的安全。
2. 施工所需材料和设备(1)人防门:根据设计要求提供防爆、气密性好的人防门;(2)施工机械设备:包括起重机、挖掘机、输送机等;(3)施工材料:水泥、混凝土、砖块等;(4)安全防护设备:安全帽、安全带、防护眼镜等。
三、施工工序1. 地下空间清理与准备(1)清理施工现场,清除杂物和积水;(2)搭建施工用的临时围挡,确保施工安全;(3)对地下空间进行平整和清洁处理。
2. 基础工程施工(1)在地下空间进行地基处理,确保地基牢固;(2)进行基础混凝土浇筑,保证基础的平整和牢固。
3. 人防门安装(1)根据设计要求进行人防门的安装,确保门的牢固和完好;(2)对人防门进行密封处理,确保门的气密性。
4. 土建工程施工(1)进行地下空间的墙体施工,采用高强度防爆材料;(2)进行地下空间的地面施工,采用抗爆损的厚重材料。
5. 给排水工程施工(1)安装地下空间的排水系统,确保排水畅通;(2)进行地下空间的供水系统安装,确保供水正常。
6. 电气工程施工(1)进行地下空间的照明系统和通风系统的安装;(2)进行地下空间的电力线路敷设和电气设备安装。
人防门安装施工方案三篇篇一:人防门安装施工方案一、编制依据1.1.XX科技产业中心项目16#、17#楼地下结构建筑施工图。
1.2.主要规程、规范、标准。
本工程名称:XX产业产业中心项目,地下一层平时为地下车库,战时为二等人员掩蔽所,抗力等级为核6级常6级,防化等级为丙级。
三、施工准备3.1材料准备:人防门和门框进厂施工单位须提供垂直存放空间。
3.1.1人防门:门扇和框的规格、型号、技术性能应符合设计要求,有产品合格证、性能检测报告和生产许可证。
3.1.2配件:各种五金配件、密封件必须与门的规格、型号相匹配。
3.1.3其它材料:各种规格的螺钉、垫片、焊条、防锈漆等。
3.2机具设备3.2.1机械:电焊机3.2.2工具:焊把线小线、木楔、锤子、扳手、钳子、螺丝刀、倒链、倒链支架。
3.2.3计量检测用具:托线板、线坠、水平尺、钢尺。
3.2.4安全防护用品:绝缘手套、安全带、面罩等。
3.3作业条件3.3.1人防门框安装时须认真执行规范,垂直吊装,在塔吊吊车的配合下搬运到位,并且垂直放稳后再安装,门框就位调直坐标垂直准确后方可绑扎钢筋,门框安装时使用卡扣钢管固定,施工人员不得随意拆除或割断人防门框固定用的卡扣、钢管等物品。
3.3.2地下结构工程施工完,经验收合格,应输好工序交接手续。
3.3.3按设计要求位置,人防门框已经随结构施工预埋完,经检验符合安装要求。
3.3.4人防门及配件已经到场,其规格、型号符合设计要求,且检验合格。
3.4技术准备3.4.1根据图纸对现场人防门框尺寸进行检查复核。
总包方须提供准确无误的建筑平面图,标高控制线的负数数值,若有变更请及时出据以便安装准确无误。
3.4.2对操作人员进行技术交底四、操作工艺4.1工艺流程:找坐标、弹线---运门扇至安装点---临时固定---焊接固定补刷防锈漆---安装配件、附件。
4.2操作方法:人防门安装应符合现行国家标准《人防工程施工及验收规范》GB50134的有关规定,门框的锚固钩应保证在规范要求450并复主筋焊接牢固,应保证坐标不偏移,并用脚手架加固防止砼灌注时人防门框墙的侧倾和下座。

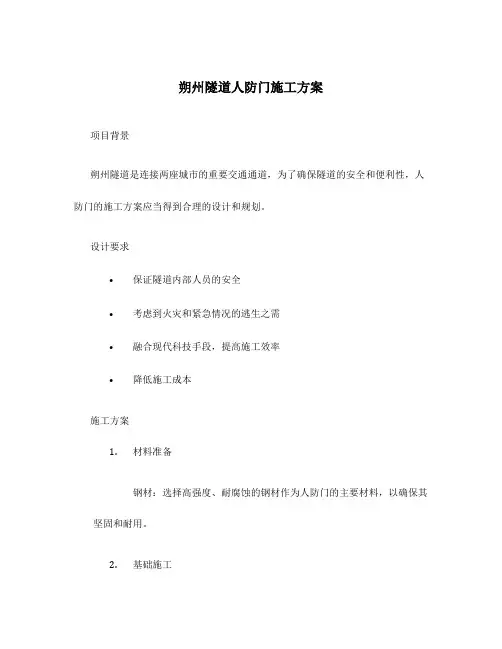

朔州隧道人防门施工方案项目背景朔州隧道是连接两座城市的重要交通通道,为了确保隧道的安全和便利性,人防门的施工方案应当得到合理的设计和规划。
设计要求•保证隧道内部人员的安全•考虑到火灾和紧急情况的逃生之需•融合现代科技手段,提高施工效率•降低施工成本施工方案1.材料准备钢材:选择高强度、耐腐蚀的钢材作为人防门的主要材料,以确保其坚固和耐用。
2.基础施工在隧道的设计阶段,应当预留人防门的安装空间,包括门洞、地基和上顶等部分。
–门洞准备:按照人防门的尺寸要求,在隧道墙壁上开挖门洞,并确保门洞的水平度和垂直度。
–地基准备:为保证人防门的稳固性,需要对门洞的地基进行处理,包括清理、铺设混凝土基础和加固。
–上顶施工:根据人防门的尺寸和隧道的结构设计方案,进行上顶的施工,确保门的顶部与隧道顶部无缝连接。
3.门体安装人防门的安装步骤包括门体安装、门框安装和门锁安装。
–门体安装:将人防门的门体与门洞对齐,并通过螺栓或焊接固定在门洞上,确保门体的平整和稳固。
–门框安装:根据隧道墙壁的材质和结构,选择适当的门框材料,并将门框与地基、门体进行连接,确保门框的牢固性和密封性。
–门锁安装:选择高品质的门锁及配件,安装在人防门上,确保门的安全性和易操作性。
4.防灾设备安装为应对火灾和其他紧急情况,人防门的施工方案还需要考虑防灾设备的安装。
–火灾报警器:选择灵敏度高、反应迅速的火灾报警器,并按照隧道的规模和布局进行合理的安装。
–疏散指示标志:在人防门及其周围区域的墙壁上设置疏散指示标志,以便人们在紧急情况下快速找到逃生出口。
–应急照明设备:安装亮度高、使用寿命长的LED紧急照明设备,保证隧道内部的照明,以辅助疏散。
5.科技融合为提高施工效率和降低成本,可以将现代科技手段融入到人防门的施工中。
–3D打印:利用3D打印技术,可以快速制作出符合设计要求的门体和门框,大幅度缩短施工时间。
–无人机巡检:利用无人机进行隧道内部的安全巡检,及时发现异常情况,并采取相应的措施,保证施工的顺利进行。
人防门施工方案第1篇人防门施工方案一、项目背景随着城市建设的发展,地下室及人防工程在民用建筑中日益普及。
人防门作为人防工程中的重要组成部分,其施工质量直接关系到人防工程的防护效能。
为确保人防门施工的合法合规,特制定本方案。
二、施工目标1. 确保人防门施工符合国家相关法律法规和标准要求。
2. 确保人防门的施工质量,提高防护效能。
3. 保障施工现场安全,减少环境污染。
三、施工内容1. 人防门的制作与安装。
2. 人防门相关设施的施工。
3. 施工现场管理及环境保护。
四、施工准备1. 熟悉并掌握国家及地方相关法律法规、标准规范。
2. 对施工人员进行技术培训,确保施工人员具备相应技能。
3. 准备施工所需材料、设备、工具,确保质量合格。
4. 办理施工许可等相关手续。
五、施工方法及步骤1. 人防门制作:(1)根据设计图纸,采用符合国家标准的材料进行制作。
(2)门扇与门框的连接采用焊接或螺栓连接,确保连接牢固。
(3)门扇内填充材料应符合防火、防水、防潮、无毒、无害等要求。
(4)门扇表面处理应平整、光滑,颜色一致,无划痕、脱落等缺陷。
2. 人防门安装:(1)根据设计图纸,确定人防门安装位置。
(2)门框安装应垂直、水平,与墙体连接牢固。
(3)门扇安装应保证开关灵活、关闭严密,无卡阻现象。
(4)安装完毕后,进行验收,确保符合国家标准。
3. 人防门相关设施施工:(1)人防门观察窗、通风口等设施的施工。
(2)人防门防护密闭门的施工。
(3)人防门电气系统、报警系统的施工。
4. 施工现场管理:(1)建立健全施工现场管理制度,明确责任分工。
(2)加强施工现场安全防护,确保施工人员安全。
(3)加强施工现场环境保护,减少噪音、粉尘等污染。
六、施工质量保证措施1. 严格遵循国家及地方相关法律法规、标准规范。
2. 对施工过程进行全程监控,确保施工质量。
3. 对施工人员进行技能培训,提高施工水平。
4. 对施工材料、设备进行严格把关,确保质量合格。
人防门安装工程施工技术方案一、项目概述本项目是一个人防门安装工程的施工项目,旨在地区的人防工程提供安全、可靠的人防门安装服务。
该工程包括人防门的选购、运输、装配和安装。
项目的主要任务是按照设计要求和相关标准规范,保证人防门的质量和运行安全。
二、施工准备工作1、制订施工计划:根据项目要求和工期安排,制定详细的施工计划,明确安装步骤和时间节点。
2、购买设备材料:根据设计要求和施工计划,购买所需的设备和材料,包括人防门、安装工具、螺栓、焊接材料等。
3、组建施工队伍:组建一支经验丰富、技术过硬的安装队伍,确保施工质量和进度。
三、施工流程1、现场勘测:对人防门的安装位置进行现场勘测,理清布局和操作空间,确保安装工作顺利进行。
2、人防门选购:根据设计要求和现场勘测结果,选购符合要求的人防门,包括门体和门框。
3、加工和装配:根据人防门的尺寸要求,对门体和门框进行加工和装配,确保门体与门框间隙符合要求,门体操作灵活、顺畅。
4、焊接:按照设计要求和施工图纸,对门框和门体进行焊接,确保焊接接头牢固、平整,没有裂纹和缺陷。
5、涂装:对焊接完成的人防门进行喷涂处理,确保门体表面光滑,并具有一定的防腐蚀性能。
6、运输和起吊:将安装完成的人防门运输到现场,并使用合适的起吊设备将门体安装到预定位置。
7、固定和调整:通过调整螺栓和门体的位置,确保人防门的水平、垂直和密封性能,同时保证门的开启和关闭灵活、顺利。
8、安装附件:安装合适的门锁、门把手和门关等附件,确保人防门的操作方便、安全。
9、检验和保养:对安装完成的人防门进行全面检验,确保门的质量和安全性能,同时制定合理的保养计划,定期对人防门进行保养和维修,延长使用寿命。
四、施工注意事项1、严格按照设计要求和相关标准规范进行施工,确保人防门的质量和安全性能。
2、施工过程中要保持施工现场的整洁和安全,做好施工区域的隔离和标识。
3、施工过程中,加强与业主和监理单位的沟通,及时解决问题,确保工程进度和质量。
一、编制依据1. 《人民防空地下室设计规范》(GB50074-2010)2. 《人民防空工程施工及验收规范》(GB50074-2010)3. 《人防门产品标准》(GB/T 13437-2015)4. 《建筑门窗安装及验收规范》(GB50210-2001)二、工程概况本工程为人防地下室,分为平时地下车库和战时人员掩蔽所,抗力等级为核6级常6级,防化等级为丙级。
人防门设备安装施工包括人防门的安装、调试及验收。
三、施工准备1. 材料准备(1)人防门:按照设计要求,选择符合国家标准的钢制人防门、复合材料人防门等。
(2)配件:各种五金配件、密封件等,必须与门的规格、型号相匹配。
(3)其他材料:螺钉、垫片、焊条、防锈漆等。
2. 机具设备(1)机械:电焊机、切割机、气泵、砂轮机等。
(2)工具:扳手、钳子、螺丝刀、锤子、水平尺、钢尺等。
(3)计量检测用具:托线板、线坠、水平尺、钢尺等。
四、施工工艺1. 安装前准备(1)检查人防门及配件的规格、型号、技术性能是否符合设计要求。
(2)检查安装位置是否正确,预留洞口尺寸是否符合要求。
(3)清理安装位置,确保无杂物、油污等。
2. 安装步骤(1)将人防门安装在预留洞口处,调整水平、垂直度。
(2)安装门框,确保门框与墙体、楼板、地面的缝隙均匀。
(3)安装门扇,调整门扇与门框的间隙,确保启闭灵活。
(4)安装五金配件,如锁具、合页、密封条等。
(5)检查人防门的启闭性能,确保符合设计要求。
3. 调试与验收(1)进行人防门的启闭试验,确保启闭灵活、无卡滞现象。
(2)检查人防门的密封性能,确保关闭后严密不漏气、不漏光。
(3)检查人防门的抗力等级,确保符合设计要求。
(4)进行验收,填写验收记录。
五、施工质量控制1. 严格按照设计要求和国家标准进行施工。
2. 选用符合国家标准的人防门及配件。
3. 施工过程中,严格控制施工质量,确保人防门的安装质量。
4. 定期进行施工质量检查,发现问题及时整改。
人防门施工方案
人防门包括防护门、防护密闭门和密闭门三种,其中防护门是人员、设备进出防空地下室并可以随时关闭的孔口。
为了防止爆炸冲击波,必须保证出入口有一定的结构强度。
是防止冲击波进入工程内部的主要设施;防护密闭门是既防止冲击波,又对毒剂等起隔绝作用,为达到密闭,主要是在防护门扇与门框搭接处加设密封条,由门扇、门框墙、闭锁和铰页及密封条组成;密闭门是用以防止毒剂细菌等侵入防空地下室,只具有隔绝作用,不承受冲击波压力。
密闭门有较高的密闭性能,由门扇、门框、闭锁和铰页等部分组成。
门框或门扇的内侧也缘镶贴密闭胶条、靠闭锁或其他压紧装置使门框与门扇之间的密闭材料受到挤压而起到密闭作用。
1)安装施工
(1)安装前检查
检查方法:
应以《人防工程施工及验收规范》为依据,对照门体实物进行检查,采用肉眼观察和尺量检查方法。
检查项目:
防护密闭门、密闭门的钢门框表面不得扭曲,不平度应小于1毫米;钢门扇的强度必须符合设计要求;钢
材的品种和质量,焊条、焊剂的牌号、性能均必须符合
设计要求和有关专业标准的规定;门扇、门框的预埋件
均无锈蚀并涂油,零部件不得缺少、遗失。
(2)门框与门框墙浇注
门框与门框墙须整体浇注。
浇注前,门框必须固定牢靠,以防在浇注时产生位移;门框与门框墙之间须有足够的连接强度并捣固密实,保证其相互连成整体。
门扇与门框的制作允许偏差和检验方法
(3)门扇安装
门框墙达到设计强度后,才可进行门扇安装。
为安装门扇,在通道顶板应预埋吊环。
门扇安装时利用预埋的吊环将门扇吊起,使门扇与门框平面平行,紧密贴合,门扇准确就位后,将门框铰耳焊牢在门框预埋钢板上(应防止焊接时变形)。
门扇安装允许偏差和检验方法见表如下:
门扇安装允许偏差和检验方法
防护密闭门和密闭门安装后,要进行密闭检查。
检查方法一般可用灯光或火焰检查法进行检查,若发现不
符合密闭要求,须对门扇或门框进行整修。
防护密闭门、密闭门外露金属表面在清除铁锈或油污后,涂防锈漆一道,面漆两道并在门扇外表面示出把
手开关方向标志。
闭锁、铰页等活动部位应活动灵敏、
启闭灵活,门扇能自由开启到终止位置。
(4)气密检查
外观检查:
首先应对下列部位进行外观检查,查出明显的漏气部位。
防护密闭门,密闭门的密闭橡胶条弹性是否良好,接头处粘接是否密合。
门扇能否关紧,关闭时密闭橡胶
条有否紧贴门框而起到密闭作用。
门闭锁有无密封黄油,转动是否灵活。
已安装在防毒通道和洗消间密闭隔墙上的自动排气活门是否启动灵活,在关闭状态时能否密闭。
已安装的
密闭阀门能否密闭,闭锁是否可靠。
测压管在不使用时,是否有密封措施。
上述部位若不符合要求,应及时进行堵漏处理,否则漏气量太大,形不成检查所需要的超压,也就无法进行出入口的气密检查和漏气量的测量。
气密检查要求:
各出入口防护密闭门在规定超压作用下,其漏气量小于或等于允许漏气量。
气密检查方法:
气密检查有肥皂泡检查法、火焰检查法和灯光检查法三种,以肥皂泡检查法为主。
实际检查时,应首先用火焰检查法或灯光检查法找出大的漏气孔缝,进行堵漏后再用肥皂泡检查法找出小的漏气孔缝,否则可能因漏气量太大而形成不成超压,也就无法进行检查。
肥皂泡检查法:
应从最后一道密闭隔墙检查起,检查部位是超压检查中所列各部位。
将待检查密闭隔墙上的密闭门、密闭阀门、自动排气活门关闭,其它的密闭门打开。
利用清洁式通风在密闭隔墙内侧造成规定的超压值,在密闭隔墙外侧涂刷肥皂水,从上至下,从左至右依次涂刷并仔细观察,若有漏气部位就能见到由小变大的肥皂泡。
用粉笔在检查出的漏气部位上画上记号,以便统一修补。
难处理的漏气部位如电缆孔等,可采取边检查边修补的办法。
检查完后将门打开,再将相邻一道密闭隔墙上的
密闭门、密闭阀门及自动排气活门关闭,用同样的方法检查,直到将每道密闭隔墙及防护密闭隔墙、相应的部位都检查和修补完为止。
火焰检查法:
在待检查密闭隔墙内侧造成5—10mm水柱超压,在外侧用蜡烛在可能漏气的部位进行检查,通过火焰被可能漏出的气流吹偏来发现漏气孔缝。
灯光检查法:
一人置灯光于待检查密闭门或密闭隔墙的一侧,检查者于无灯光的另一侧仔细检查,借透光来发现漏气的孔缝。
此法不需要造成超压,但只能检查出较大而不弯曲的漏气孔缝。
局部缺陷修补:
出入口防护密闭门框若有不平,特别是预制钢筋混凝土门框,施工粗糙凹凸不平,造成严重漏气,可采用以下方法进行处理。
首先,用砂轮把凸出部分磨平,然后用环氧树脂腻子把凹下的部分补平,最后再涂刷一层环氧树脂面层。
待环氧树脂固化后,再进行气密检查,直至达到密闭要求为止。
如果门框严重不平,用上述方法处理无效时,可先
将防护密闭门门扇关上,用灯光或肥皂泡检查法找出不密闭部位,然后用环氧树脂腻子在漏气部位的门框上,沿密闭胶条与门框所接触的部位,补一层宽10—15cm、厚度大于缝隙的腻子层。
再关上门扇,使门扇密闭胶条把补好的腻子层压得凹下去3—5mm,然后再把门扇打开,对所补的腻子层进行平整修理。
此后,再关闭门扇再次用灯光和肥皂泡检查法进行检查,直到不漏气为止。
处理完后,应将门扇打开,待腻子层固化以后才能正常关门使用。
如果整个门扇与门框之间的距离很大,致使一圈密闭胶条都起不到密闭作用,可首先调整门的两个铰页。
若调整后仍不能使密闭胶条紧贴门框,也可用以上方法在整个门框上沿胶条与门框接触的部位整个一圈用环氧树脂腻子补修。
操作过程中应注意:
调环氧树脂腻子时,加入水泥应适量,使调好的腻子补到门框上,不致因重力作用而变形;门框上的浮尘应清刷干净,若有油污也必须擦洗干净,否则环氧树脂腻子与门框不能粘合;环氧树脂腻子在门框上补好后,关闭门扇前应在密闭胶条上或补好的腻子层上撒一层水泥,否则密闭胶条会把补好的腻子层粘下来;为便于操作,随时在橡胶手套上撒些水泥,以免粘连,影响操作。
