地暖施工工艺流程
1.前期准备
在开始地暖施工前,需要进行规划设计和材料准备。
设计师会根据房屋结构和用户需求进行地暖布置的设计,确定管道走向、供热面积等。
施工人员会购买所需的地暖材料,如PEX管道、支架、固定件、接头等。
2.地面处理
在进行地暖施工前,需要先对地面进行处理。
清理地面上的尘土和杂物,并修补好地面的裂缝和不平整处,确保地面平整干净。
3.铺设管道
铺设管道是地暖施工中的核心步骤。
施工人员按照设计图纸上的管道走向,将PEX管道固定在地面上。
管道间的间距根据实际情况和用户需求来确定,一般为15-20厘米之间。
在铺设管道时,要确保管道的弯曲半径符合要求,不得出现过度弯曲的情况。
4.系统连接
连接地暖系统需要连接主控制器、分支管道和采暖设备。
首先,将PEX管道与主控制器进行连接,并确保连接紧固。
然后,根据具体情况连接分支管道和采暖设备。
连接过程中,要检查连接点是否紧固,并确保系统的密封性。
5.测试与调试
地暖系统铺设完成后,需要进行测试与调试。
通过泵送热水,检查系统是否正常运行。
测试时需要注意观察管道是否出现渗漏、漏水等问题,确保系统运行的安全可靠。
6.封闭施工
测试与调试完成后,可以进行封闭施工。
封闭施工包括地面砂浆层、保温层和地板层的铺设。
首先,在管道上方铺设一层砂浆,以固定管道并提供保温效果。
然后,铺设保温层,通常使用发泡塑料保温板。
最后,铺设地板,根据用户的喜好和需求选择不同材质的地板。
地暖施工工艺(二)引言概述:地暖施工工艺是指在建筑中安装并调试地暖系统的一系列过程。
本文将重点介绍地暖施工工艺的第二部分内容,包括地暖管道敷设、地暖系统配件安装、地面防水处理、系统调试与运行以及验收与维护等五大点。
一、地暖管道敷设:1. 确定管道敷设方案:根据室内平面图和暖通设计方案确定地暖管道敷设路线。
2. 确定管道敷设深度:根据地暖系统的设计要求,确定管道敷设的深度和间距。
3. 进行地暖管道敷设:通过挖掘地面、埋设地暖管道,确保管道的平整和固定。
二、地暖系统配件安装:1. 安装温控器:根据设计方案,将温控器安装在合适的位置,并与地暖系统连接。
2. 安装循环泵和排气阀:根据需求将循环泵和排气阀安装在合适的位置,确保地暖系统的循环和通风畅通。
3. 安装电磁阀:根据地暖系统的设计要求,将电磁阀安装在适当的位置,用于控制地暖系统的供暖流量。
三、地面防水处理:1. 清洁地面:在进行地暖系统的安装前,应保证地面干净整洁,清除任何杂物和垃圾。
2. 进行地面防水处理:采用合适的地面防水涂料或防水材料进行地面防水处理,确保地暖系统安装后不会因渗水而受损。
3. 防水层固化:等待地面防水涂料完全干燥和固化后,方可进行地暖系统的后续施工。
四、系统调试与运行:1. 填充管道与系统:使用适当的介质(如水)将地暖系统的管道进行填充,排除管道中的空气。
2. 系统调试:根据设计方案,进行地暖系统的调试,确保供暖温度、循环流量等参数符合要求。
3. 进行试运行:整个地暖系统安装调试完成后,进行系统的试运行,检查其运行状态和效果是否正常。
五、验收与维护:1. 验收:地暖系统安装调试完成后,由相关部门进行验收,确保其符合相关标准和要求。
2. 维护与保养:定期对地暖系统进行清洁、维护和保养,及时处理故障和损坏,保证系统的正常运行和寿命。
总结:地暖施工工艺的第二部分内容主要包括地暖管道敷设、地暖系统配件安装、地面防水处理、系统调试与运行以及验收与维护等五大点。
火地暖施工工艺流程
1.基层处理:清理施工现场的基层,确保地面平整、干净,无杂物和凹凸不平的
地方。
如果地面存在修补或铲除的需求,也要在这一步完成。
2.铺设干式地暖:根据设计方案,铺设干式地暖板。
在铺设过程中,要确保地暖
板平整、无翘起,板缝应自然靠紧,相邻板面保持平整。
3.安装分集水器及连接主管:在加热管敷设之前,安装分水器和集水器。
分水器
应安装在上,集水器安装在下,中心距通常为200mm,集水器中心距地面高度不小于30cm。
安装完毕后,连接主管道,确保管道连接牢固、无渗漏。
4.安装加热管:按照图纸标定的管间距和走向敷设加热管,保持加热管平直,管
间距的安装误差不应大于10mm。
安装过程中,敞口应随时封堵,以防杂物进入管道。
5.管道试压:加热管安装完成后,进行管道试压,以检查管道连接是否牢固、无
渗漏。
试压合格后,方可进行后续施工。
6.安装温控面板:在合适的位置安装温控面板,以便后续对地暖系统进行温度调
节和控制。
7.安装热源并调试:安装地暖系统的热源设备,如锅炉、热泵等,并进行系统调
试,确保地暖系统正常运行。

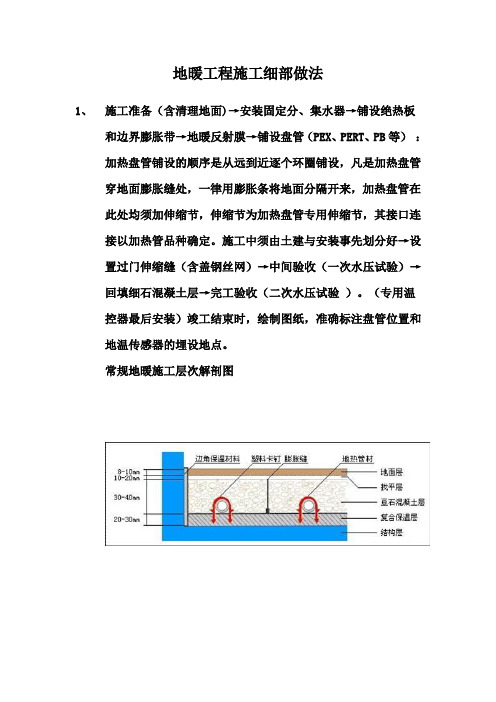

地暖工程施工细部做法1、施工准备(含清理地面)→安装固定分、集水器→铺设绝热板和边界膨胀带→地暖反射膜→铺设盘管(PEX、PERT、PB等):加热盘管铺设的顺序是从远到近逐个环圈铺设,凡是加热盘管穿地面膨胀缝处,一律用膨胀条将地面分隔开来,加热盘管在此处均须加伸缩节,伸缩节为加热盘管专用伸缩节,其接口连接以加热管品种确定。
施工中须由土建与安装事先划分好→设置过门伸缩缝(含盖钢丝网)→中间验收(一次水压试验)→回填细石混凝土层→完工验收(二次水压试验)。
(专用温控器最后安装)竣工结束时,绘制图纸,准确标注盘管位置和地温传感器的埋设地点。
常规地暖施工层次解剖图2、卫生清理,建筑垃圾及灰尘2、绝热层的铺设:铺设绝热层的地面应平整、干燥、无杂物。
墙面根部应平、直且无积灰现象。
绝热层的铺设应平整,绝热层相互间的接缝应严密。
直接与土壤接触的或有潮气侵入的地面,在铺放绝热层之前应先铺一层防潮层。
聚苯乙烯泡沫塑料板绝热层厚度(mm)楼层之间楼板上的绝热层 20 与土壤或室外空气相邻的地板上的绝热层 40重视边角隔热层的设置和就位3、伸缩缝的设置:1. 在与内外墙、柱及过门等交接处应敷设不间断的伸缩缝,伸缩缝连接处应采用搭接方式,搭接宽度不小于10mm;伸缩缝与墙、柱应有可靠的固定方式,与地面绝热层连接应紧密,伸缩缝宽度不宜小于20mm。
伸缩缝宜采用聚苯乙烯或高发泡聚乙烯泡沫塑料。
2. 当地面面积超过30㎡或边长超过6m时,应按不大于6m间距设置伸缩缝,伸缩缝宽度不小于8mm(一般工地我们做10mm)。
伸缩缝宜采用高发泡聚乙烯泡沫塑料或内满填弹性膨胀膏。
3. 伸缩缝应从绝热层的上边缘到填充层的上边缘整个截面上隔开。
发泡水泥隔热层的验收每100立方作为一个检验批表面质量检测密度测定:按GB/T11970中的方法抗压强度测定,同上厚度测量,随机抽检4、铺反射膜5、卫生间施工:卫生间应做两层隔离层,作法可参见《低温热水地面辐射供暖技术规程》附录 A。
地暖工程施工细部做法(图解说明)1、施工准备(含清理地面)→安装固定分、集水器→铺设绝热板和边界膨胀带→地暖反射膜→铺设盘管(PEX、PERT、PB等):加热盘管铺设的顺序是从远到近逐个环圈铺设,凡是加热盘管穿地面膨胀缝处,一律用膨胀条将地面分隔开来,加热盘管在此处均须加伸缩节,伸缩节为加热盘管专用伸缩节,其接口连接以加热管品种确定。
施工中须由土建与安装事先划分好→设置过门伸缩缝(含盖钢丝网)→中间验收(一次水压试验)→回填细石混凝土层→完工验收(二次水压试验)。
(专用温控器最后安装)竣工结束时,绘制图纸,准确标注盘管位置和地温传感器的埋设地点。
常规地暖施工层次解剖图2、卫生清理,建筑垃圾及灰尘3、绝热层的铺设:铺设绝热层的地面应平整、干燥、无杂物。
墙面根部应平、直且无积灰现象。
绝热层的铺设应平整,绝热层相互间的接缝应严密。
直接与土壤接触的或有潮气侵入的地面,在铺放绝热层之前应先铺一层防潮层。
聚苯乙烯泡沫塑料板绝热层厚度(mm)楼层之间楼板上的绝热层20 与土壤或室外空气相邻的地板上的绝热层40重视边角隔热层的设置和就位伸缩缝的设置:1. 在与内外墙、柱及过门等交接处应敷设不间断的伸缩缝,伸缩缝连接处应采用搭接方式,搭接宽度不小于10mm;伸缩缝与墙、柱应有可靠的固定方式,与地面绝热层连接应紧密,伸缩缝宽度不宜小于20mm。
伸缩缝宜采用聚苯乙烯或高发泡聚乙烯泡沫塑料。
2. 当地面面积超过30㎡或边长超过6m时,应按不大于6m间距设置伸缩缝,伸缩缝宽度不小于8mm(一般工地我们做10mm)。
伸缩缝宜采用高发泡聚乙烯泡沫塑料或内满填弹性膨胀膏。
3. 伸缩缝应从绝热层的上边缘到填充层的上边缘整个截面上隔开。
发泡水泥隔热层的验收每100立方作为一个检验批表面质量检测密度测定:按GB/T11970中的方法抗压强度测定,同上厚度测量,随机抽检 4、铺反射膜5、卫生间施工:卫生间应做两层隔离层,作法可参见《低温热水地面辐射供暖技术规程》附录A。
地暖安装施工工艺及施工流程在地暖安装施工过程中,需要按照以下工艺和流程进行操作:工艺1. 方案设计:根据客户需求和施工区域的特点,制定地暖安装方案,并进行详细设计。
方案设计:根据客户需求和施工区域的特点,制定地暖安装方案,并进行详细设计。
2. 清理施工区域:清理施工区域,确保地面干净平整,并清除任何障碍物。
清理施工区域:清理施工区域,确保地面干净平整,并清除任何障碍物。
3. 铺设地暖管道:按照设计方案,在地面上铺设地暖管道,确保管道的布局合理。
铺设地暖管道:按照设计方案,在地面上铺设地暖管道,确保管道的布局合理。
4. 安装连接件:在地暖管道上安装连接件,确保管道的连接牢固可靠。
安装连接件:在地暖管道上安装连接件,确保管道的连接牢固可靠。
5. 压力测试:进行地暖管道的压力测试,确保管道没有泄漏。
压力测试:进行地暖管道的压力测试,确保管道没有泄漏。
6. 灌浆:将灌浆材料注入地暖管道中,固定地暖管道并保温。
灌浆:将灌浆材料注入地暖管道中,固定地暖管道并保温。
7. 安装控制系统:安装地暖控制系统,包括温度控制器和电路连接等。
安装控制系统:安装地暖控制系统,包括温度控制器和电路连接等。
8. 接通电源:将地暖控制系统连接到电源,确保系统正常运行。
接通电源:将地暖控制系统连接到电源,确保系统正常运行。
9. 施工验收:对地暖安装施工进行验收,确保施工质量符合要求。
施工验收:对地暖安装施工进行验收,确保施工质量符合要求。
施工流程1. 准备工作:- 清理施工区域,确保地面整洁无障碍物。
- 准备所需的地暖管道、连接件、灌浆材料等。
2. 布置地暖管道:- 根据方案设计,在地面上铺设地暖管道。
- 安装连接件,保证管道连接牢固可靠。
3. 压力测试:- 对地暖管道进行压力测试,确保无泄漏情况。
4. 灌浆固定:- 将灌浆材料注入地暖管道,固定地暖管道并进行保温。
5. 安装控制系统:- 安装地暖控制系统,包括温度控制器和电路连接。
低温热水辐射采暖楼面
工艺流程:基层清理→苯板铺设→铝箔铺设→地暖管铺设→钢筋网片绑扎→水压试验→验收→细石砼随打随抹平→细石砼地面养护
质量控制要点:
①苯板铺设:将聚苯板平铺到符合要求的地面上,拼缝处要紧密、平整,避免出现搭接或漏铺现象。
房间墙边处要设置墙边保温带,高度高于填充层上皮处。
②地暖管铺设:加热管的铺设间距要符合图纸设计,采用旋转形布管方式。
加热管不应有接头。
③钢筋网片绑扎:钢丝网要布满房间,平整、无锐刺。
距墙15cm--20cm拼接处绑扎连接。
④水压试验:加热管必须在充压状态下浇筑细石砼,浇筑完成24h 后方可泄压。
⑤细石砼随打随抹平:细石砼浇筑时必须对安装完成的地暖管加以保护,根据楼层水平控制线,控制好细石砼面层的平整度及标高。
细石砼初凝前,完成面层抹平、揉搓均匀。
待砼开始凝结,接着分遍抹压面层,抹平压光不留抹纹为止,所有操作必须在砼终凝前完成。
地暖施工方法及措施完整(完整版资料,可直接使用可编辑,推荐下载)施工方法及措施一、作业条件1、施工现场具有供水或供电条件,有储放材料的临时设施。
2、土建专业已完成墙面抹灰,地面清理干净、卫生间防水施工完毕并且做完闭水试验并经过验收.3、相关电气预埋等工程已完成.4、施工人员应经过培训,特别是机械接口施工人员必须经过专业操作培训,持合格证上岗。
5、安装时环境温度宜不低于5℃;在低于0℃的环境下施工时,现场应采取升温措施。
6、施工时不宜与其他工种交叉作业,所有地面留洞应在填充层施工前完成。
二、施工工艺:安装准备→清理基面→绝热层铺设→加热管安装→分水器、集水器的安装→冲洗、试压→填充层施工→试压→面层施工→检验、调试三、施工要点:1、清理基面:在进行保温层施工之前,将地面清扫干净,不得有凹凸不平的地面,不得有砂石碎块,钢筋头等,卫生间的防水保护层施工完毕。
2、绝热层施工:一层绝热层采用30mm厚聚苯乙烯塑料泡沫板,二层绝热层采用20mm厚聚苯乙烯塑料泡沫板,泡沫板施工时要保证密实和表面平整。
3、加热管安装4、每15~25m2的铺设面积为一回路,加热管每回路长度不得大于100m。
回路中加热管的长度超过100m的房间增设回路.5、加热管的布置间距为250mm。
采用回转形布管方式.6、按设计图纸的要求,进行放线并配管。
同一通路的加热管应保持水平.7、埋设于填充层内的加热管不应有接头。
8、加热管安装时应防止管道扭曲;弯曲管道时,圆弧的顶部应加以限制,并用管卡进行固定,不得出现“死折”;塑料管的弯曲半径不宜小于6倍管外径。
9、在分水器、集水器附近以及其他局部加热管排列比较密集的部位,当管间距小于100mm时,加热管外部应采取设置柔性套管等措施。
10、加热管出地面至分水器、集水器连接处,弯管部分不宜露出地面装饰层。
加热管出地面至分水器、集水器下部球阀接口之间的明装管段,外部应加装塑料套管。
套管应高出装饰楼面150~200mm。
2020最新地暖施工工艺2020最新地暖施工工艺施工工艺流程1安装分、集水器→绝热层铺设→隔热(反射)层铺设→铺钢丝网→地暖管路铺设→地暖管与分、集水器连接安装→压力检测试验→管路施工验收→带压充填层混凝土施工→养护期满后二次打压→工程验收。
施工工艺流程 2材料进场→材料报验→检查作业面→固定分、集水器→铺设苯板、铺设膨胀条→铺设地暖反射膜(可预先敷设)→敷设地暖管并固定→连接分水器→设置伸缩套管→安装压力表→混凝土填充层浇筑前进行中间试压(第一次试压)→带压回填混凝土→试压(第二次试压)验收。
一、安装分、集水器1、在墙上划线确定分集水器安装位置及标高;水平安装时,宜将分水器安装在上,集水器安装在下,中心距宜为200mm,集水器中心距地面不应小于300mm。
2、用膨胀螺栓固定好分、集水器;3、与供回水主干管对接;二、绝热层的铺设1、铺设绝热层的地面应平整、干燥、无杂物。
墙面根部应平直,且无积灰现象。
2、地面不平时,不能用松散砂粒找平。
3、绝热层的铺设应平整,绝热层相互间接合应严密。
直接与土壤接触或有潮湿气体侵入的地面,在铺放绝热层之前应先铺一层防潮层。
直接与室外空气相邻的地方,也必须铺设绝热层。
三、反射层的铺设(纺粘非织布/PET镀铝膜层)铺平铺严,接缝处用密封胶带封严。
四、铺设钢丝网将钢丝网平整铺设在保温材料上面,要求铺平铺严,边角网丝上翘处需作处理。
五、地暖管的铺设1、地暖管应按设计图纸标定的管间距和走向敷设,应保持平直,敷设前应检查管外观质量,管内部不得有杂质。
安装间断或完毕时,敞口处应随时封堵。
2、地暖管切割,应采用专用工具;切口应平整,断口面应垂直管轴线。
3、埋设于填充层内的地暖管不应有接头。
4、地暖管的环路布置不宜穿越填充层内的伸缩缝。
必须穿越时,伸缩缝处应设长度不小于400mm的柔性套管。
5、地暖管出地面至分水器、集水器连接处,弯管部分不宜露出地面装饰层。
地暖管出地面至分集水器下部球阀接口之间的明装管段,外部应加装塑料套管。
地暖施工工艺大全一、施工准备1.材料要求(1)管材与其他供暖系统共用同一集中热源水系统,且其他供暖系统采用钢制散热器等易腐蚀构件时,管材宜有阻氧层,以有效防止渗入氧而加速对系统的氧化腐蚀。
1)在国家标准未制定前,各厂家企业标准应等同采用国际标准或国外先进标准。
2)管材的外径、最小壁厚及允许偏差,应符合规范规定的相关要求.(2)管件的质量要求。
1)管件与螺纹连接部分配件的本体材料,应为锻造黄铜。
使用PP-R管作为加热管时,与PP-R管直接接触的连接件表面应镀镍。
2)管件的外观应完整、无缺损、无变形、无开裂。
3)管件的物理力学性能,应符合规范规定的要求。
4)管件的螺纹应符合国家标准《非螺纹密封的管螺纹》(GB/T 7307—1987)的规定。
螺纹应完整,如有断丝和缺丝,不得大于螺纹全丝扣数的10%.(3)绝热板材的质量要求。
1)绝热板材宜采用聚苯乙烯泡沫塑料,其物理性能应符合下列要求:①密度不应小于20kg/m。
②导热系数不应大于O.05W/(m。
K)。
③压缩应力不应小于lOOkPa。
④吸水率不应大于4%。
⑤氧指数不应小于32。
注:当采用其他绝热材料时,除密度外的其他物理性能应满足上述要求。
2)为增强绝热板材的整体强度,并便于安装和固定加热管,对绝热板材表面可分别作如下处理.①敷有真空镀铝聚脂薄膜面层。
②敷有玻璃布基铝箔面层。
③铺设低碳钢丝网。
2.作业条件(1) 设计图纸及其他技术文件齐全。
(2) 有经批准的施工组织设计或施工方案。
(3)安装各专业人员认真熟悉图纸及相关标准图集并详细绘制出各类管线位置、标高的交叉草图,图纸会审时着重对以下几点进行确定、落实以下内容。
1)各种管道穿内墙、外墙及楼板孔洞的标高、几何尺寸。
2)主要材料的选型、新型材料的施工工艺。
3)精装修工程的吊顶标高、楼地面、墙面做法及其厚度是否与本系统安装设计有冲突。
4)地板辐射采暖系统施工前,应了解建筑物的结构,着重熟悉设计图纸、施工方案及其与土建工种间的配合要求。
第1篇一、施工准备1. 设计审查:在施工前,对供暖地暖系统设计进行审查,确保设计合理、符合国家标准和规范。
2. 材料设备准备:根据设计要求,准备地暖管道、分水器、集水器、保温材料、粘结剂等材料设备。
3. 施工队伍:组建一支具有丰富经验的施工队伍,确保施工质量。
二、施工工艺1. 基层处理:清理施工现场,确保基层平整、干净,若平整度不满足要求,需进行找平处理。
2. 保温层施工:在地暖管道铺设前,先铺设保温层,减少热量损失。
3. 管道铺设:按照设计要求,将地暖管道铺设在保温层上,注意管道间距、走向和弯曲度。
4. 分水器、集水器安装:在地暖管道铺设完成后,安装分水器和集水器,确保连接牢固。
5. 管道连接:采用热熔连接、电熔连接或焊接等方式,将地暖管道连接起来。
6. 检查测试:在管道连接完成后,进行压力测试,确保管道无泄漏、无损坏。
7. 铺设找平层:在管道测试合格后,铺设找平层,确保地暖系统稳定运行。
8. 铺设地砖或地板:在找平层铺设完成后,按照设计要求,铺设地砖或地板。
三、施工注意事项1. 施工人员需具备相关资质,熟悉施工工艺和操作规程。
2. 施工过程中,确保管道铺设平整、无扭曲,连接牢固。
3. 注意管道间距,避免管道交叉、重叠。
4. 在管道连接过程中,确保连接质量,避免泄漏。
5. 施工完成后,进行试运行,检查地暖系统是否正常运行。
6. 严格按照设计要求施工,确保地暖系统质量。
7. 注意施工现场安全,防止安全事故发生。
四、施工验收1. 施工完成后,进行自检,确保地暖系统质量符合要求。
2. 邀请相关部门进行验收,验收合格后方可投入使用。
总之,供暖地暖管道工程施工是一项复杂的工程,需要严格按照设计要求和施工规范进行。
在施工过程中,注意细节,确保地暖系统稳定运行,为居民提供舒适的冬季供暖环境。
第2篇一、施工准备1. 设计图纸:在施工前,需仔细阅读设计图纸,了解供暖系统的布局、管道走向、管材规格等。
2. 材料设备:准备供暖地暖管道所需的各种材料,如管道、保温材料、连接件、阀门等。
第1篇一、施工准备1. 材料准备:根据设计要求,准备好地暖管材、分水器、保温板、反射膜、钢网、管卡、膨胀螺丝、阀门、压力表等材料。
2. 工具准备:准备切割机、焊接机、水平尺、卷尺、钢卷尺、扳手、螺丝刀、钻头等工具。
3. 人员准备:组织具有丰富经验的施工团队,明确各岗位职责。
二、施工流程1. 地面处理:清理地面,确保无杂物、无油污。
如有需要,进行找平处理。
2. 铺设保温板:将保温板铺设在地面上,注意接缝处要严密,防止热量损失。
3. 铺设反射膜:在保温板上铺设反射膜,增强保温效果。
4. 铺设钢网:在反射膜上铺设钢网,用于固定地暖管。
5. 铺设地暖管:按照设计要求,将地暖管铺设在钢网上。
注意管道间距、弯曲半径等参数。
6. 连接分水器:将地暖管与分水器连接,确保接口严密。
7. 安装阀门和压力表:在供水主管道和回水主管道安装阀门和压力表,方便后续调试和检查。
8. 打压试验:打压至设计压力的1.5倍,观察管道是否有渗漏现象。
如有渗漏,及时处理。
9. 压力稳定:打压至设计压力,保持24小时,观察压力是否稳定。
10. 回填:在管道周围回填水泥层,注意保护管道。
11. 铺设地板:待水泥层固化后,铺设地板。
三、施工注意事项1. 严格按照设计要求施工,确保工程质量。
2. 注意管道间距、弯曲半径等参数,避免影响地暖效果。
3. 在施工过程中,注意保护管道,避免损坏。
4. 打压试验和压力稳定期间,密切关注压力变化,确保系统安全。
5. 施工完成后,进行系统调试,确保地暖效果达到预期。
6. 施工现场应保持整洁,做好安全防护措施。
7. 施工过程中,与业主、监理、设计人员保持沟通,确保工程顺利进行。
总之,水暖地热工程施工是一项复杂的工程,需要严格按照设计要求和施工规范进行。
只有做好施工准备、施工流程和注意事项,才能确保工程质量,为用户提供舒适、节能的居住环境。
第2篇一、前期准备1. 设计阶段:根据用户需求,进行水暖地热工程设计,包括地热系统类型、管材选择、设备选型、系统布局等。
地暖的施工工艺和流程是什么(二)引言概述:地暖作为一种舒适、节能的采暖方式,受到越来越多人的青睐。
地暖的施工工艺和流程是保证地暖系统正常运行和效果的关键。
本文将从五个大点,即地暖管道铺设、控制阀组安装、水泵安装、综合管线安装和系统测试调试等方面,详细阐述地暖的施工工艺和流程。
一、地暖管道铺设:1. 定位与测算:根据建筑平面图确定管道铺设的位置和长度。
2. 打破地面:使用钻机等工具打破地面,为管道的埋设做好准备。
3. 管道埋设:按照设计要求,将地暖管道铺设在地面下,并确保铺设的平整和密封性。
4. 管道连接:使用专用工具将地暖管道连接好,确保连接处牢固无漏水现象。
5. 密封处理:对管道连接处进行密封处理,避免漏水和能量损耗。
二、控制阀组安装:1. 确定位置:根据地暖系统的布局设计,确定控制阀组的安装位置。
2. 安装控制阀组:将控制阀组固定在预定位置,保证其平整并紧固好螺栓。
3. 连接管道:使用适当的接头和管件连接控制阀组与地暖管道,确保连接牢固密封,无漏水现象。
4. 调试控制阀组:对控制阀组进行调试,确保其能够正常开启和关闭,并与中央控制系统联动。
5. 测试:进行压力测试,确保控制阀组及其连接处没有漏气现象。
三、水泵安装:1. 定位与安装:根据设计要求,确定水泵安装的位置,并将其固定在合适的地点。
2. 连接水泵:将水泵与地暖系统的管道进行连接,确保连接紧固牢固,并进行密封处理。
3. 接通电源:将水泵连接到电源,确保供电正常,并对其进行运行测试。
4. 调试:调整水泵的工作参数,如流量和压力,以满足地暖系统的需求。
5. 定期维护:定期检查水泵的工作状态,保证其正常运行。
四、综合管线安装:1. 铺设综合管线:根据设计要求,铺设综合管线,包括供水管、回水管、冷却水管等。
2. 连接管线:使用管件和接头连接综合管线,确保连接牢固无漏水现象。
3. 管线保护:对综合管线进行保护措施,如涂覆防腐剂、绝缘材料等。
4. 测试:进行压力测试和漏水测试,确保管线的质量和安全性。
地暖施工工艺一、前期准备1.1 工程材料准备地暖施工所需材料包括:地暖管、支架、隔离膜、保温棉、水泥砂浆、防水涂料等。
1.2 工程设备准备地暖施工所需设备包括:电动钻、电锤、切割机、水平仪等。
1.3 现场勘测在施工前,需要对施工现场进行勘测,确定地暖管的敷设方案和位置,并进行标记。
二、地暖管敷设2.1 敷设支架在敷设地暖管前,需要先在基础层上铺设支架,并用螺丝固定好。
支架的高度应根据设计要求进行调整,使其与地面平齐。
2.2 铺设隔离膜在支架上铺设隔离膜,用胶带将其固定好。
隔离膜的作用是防止水泥砂浆与保温棉直接接触,从而避免出现冷桥现象。
2.3 敷设地暖管将地暖管按照预定方案敷设在隔离膜上,并用扣箍将其固定在支架上。
地暖管的敷设应注意管道间距、弯曲半径等要求,保证管道的连续性和流通性。
2.4 铺设保温棉在地暖管上铺设保温棉,并用胶带将其固定好。
保温棉的作用是防止热量向下散失,从而提高地暖效果。
2.5 固定地暖管在保温棉上铺设一层水泥砂浆,并将其压实。
等水泥砂浆干透后,再进行第二次涂抹,直到水泥砂浆与地面齐平。
这样可以使地暖管与基础层完全贴合,避免出现漏水现象。
三、系统连接3.1 连接进出水口在敷设完毕后,需要将进出水口连接至主机,并进行试压。
试压时应注意检查进出水口处是否有漏水现象。
3.2 连接电源连接电源前需要检查电路是否符合安全标准,并确保主机能够正常运行。
四、防水处理4.1 涂刷底漆在施工完成后,需要对整个区域进行底漆处理,以提高防水效果。
4.2 涂刷防水涂料在底漆干透后,需要对整个区域进行防水涂料处理。
涂料应均匀、厚度一致,确保地暖区域不会出现漏水现象。
五、验收及维护5.1 验收施工完成后需要对整个系统进行验收,确保地暖管道无渗漏、无破损等问题。
5.2 维护地暖系统的维护是长期的过程。
施工完成后需要定期检查系统运行情况,并进行清洗和保养。
同时需要注意避免重物碾压和尖锐物品划伤地面,以免影响地暖效果。
地暖填充层施工工艺流程一、施工前的准备。
这就好比打仗前得先把武器粮草啥的准备好一样。
施工前,咱得先把场地打扫干净喽,可不能有那些个乱七八糟的杂物,什么建筑垃圾啦,小石子啦,都得清走。
这就像你要在一块干净的画布上画画一样,要是有脏东西,那画出来的画肯定不好看呀。
二、配比材料。
这一步可重要了呢。
水泥和沙子得按照一定的比例混合。
一般来说,大概是1:3或者1:4的比例,这个比例就像做菜的配方一样,少一点或者多一点可能味道就不对了。
把它们放在一起搅拌的时候,就像在玩泥巴一样,不过这可是很有技术含量的“泥巴”哦。
搅拌要均匀,不能有的地方水泥多,有的地方沙子多,那样的话,填充层的质量就不均匀啦。
三、填充层的浇筑。
等材料都准备好了,就可以开始浇筑填充层啦。
要从房间的一头开始,慢慢地往另一头浇筑。
就像给地板铺一层厚厚的“被子”一样。
浇筑的时候要注意,不能让地暖管被冲歪了,要小心地绕过它们。
而且,浇筑的厚度也要控制好,不能太厚也不能太薄。
太厚了浪费材料不说,还可能影响地暖的散热效果;太薄了呢,又起不到填充的作用。
这就像穿衣服,太厚了热得慌,太薄了又冷,得刚刚好才行。
四、振捣和抹面。
浇筑完了可还没完事儿呢。
接下来要振捣,这振捣就像是给填充层做按摩一样,让里面的材料更加密实。
可以用振捣棒来振捣,但是要小心别碰到地暖管。
振捣完了之后,就要进行抹面了。
把填充层的表面抹得平平的,滑滑的,就像给它化了个妆一样。
这抹面的工作可得细致,不能有坑坑洼洼的地方,不然以后走在上面可能会绊倒呢。
五、养护。
最后一步,养护。
这就像是照顾刚出生的小宝宝一样,要细心呵护。
在填充层还没有完全干的时候,要经常给它喷水,保持湿润。
一般来说,要养护个几天呢,具体的时间要看天气情况。
要是天气热,干得快,可能时间就短一点;要是天气冷,干得慢,那就要多养护一会儿。
只有养护好了,填充层才能变得坚固耐用,就像小宝宝长大了才会健康强壮一样。
地暖豆石施工工艺流程一、地暖豆石施工前的准备。
咱要开始做地暖豆石施工呀,这之前得把好多东西都准备好呢。
比如说材料,那豆石可得选好啦。
豆石不能太大也不能太小,太大了铺起来不平整,太小了又可能影响导热啥的。
一般直径在5 - 15毫米左右的就比较合适啦。
场地也得打扫干净呀。
要是地上乱七八糟的,有垃圾或者灰尘太多,这就像在脏桌子上画画一样,肯定画不出好看的画来。
所以要把地面清理得干干净净,没有杂物,这样豆石才能和地面贴合得好。
二、地暖豆石的搅拌。
接下来就是搅拌豆石啦。
这就像做蛋糕要把面粉、鸡蛋啥的搅拌均匀一样。
咱得按照一定的比例把水泥、沙子和豆石混合起来。
通常的比例大概是1:2:3这样,不过也得根据实际情况微调。
搅拌的时候可不能偷懒,要搅拌得非常均匀。
要是有的地方水泥多,有的地方豆石多,那铺出来的地面就会有的地方硬有的地方软。
可以用搅拌机来搅拌,如果没有搅拌机,人工搅拌就得更仔细啦。
就像揉面一样,要把每一处都揉到,这样做出来的“面”才好吃,哦不,这样铺出来的地暖才好呢。
在搅拌的时候,还可以加一点水。
但是水不能加太多,太多了就成稀泥啦,也不能太少,太少的话又搅拌不均匀。
这就全靠经验啦,就像老厨师做菜的时候放调料,放多少心里都有数。
三、地暖豆石的铺设。
搅拌好之后就开始铺啦。
把搅拌好的豆石均匀地铺在已经铺好地暖管的地面上。
铺的时候要注意,不能把地暖管给压坏了。
这就像走在花园里不能踩到花一样,要小心翼翼的。
从一个角落开始铺,慢慢往整个房间铺。
铺的厚度也要合适,一般在3 - 5厘米左右就差不多啦。
如果太厚了,热量散发就会慢一些,如果太薄了,又可能会不结实。
铺的时候可以用工具把豆石稍微压实一点,但是不能压得太实,不然会影响导热性。
而且在铺的过程中,要保证整个地面的平整度。
不能这边高那边低的,要是这样的话,以后上面铺地板或者地砖的时候就会有问题。
就像我们走路,如果路不平,走起来就会磕磕绊绊的,这地暖地面不平,以后住起来也会很不舒服。
地暖层施工工艺
地暖,这可是冬天里的一大温暖神器!想要拥有舒适的地暖,那地暖层的施工工艺可不能马虎。
先说这地面的处理,就好比给一个人化妆前得先把脸洗干净一样。
地面得平整、干净,不能有坑坑洼洼,也不能有杂物。
要是地面不平整,就好像走在崎岖的山路上,能舒服吗?你说是不是?
然后就是保温层的铺设,这保温层就像是给地暖穿上了一层保暖的棉袄。
得把保温板严丝合缝地铺好,不能有缝隙,不然热量不就跑掉啦?这就像冬天穿衣服,要是到处漏风,能保暖吗?
反射膜也不能少,它就像是一面镜子,把热量反射回去,不让热量溜走。
反射膜要铺平,不能有褶皱,不然反射效果可就大打折扣了。
接着是地暖管的铺设,这可是关键的一步。
地暖管就像人体的血管一样,分布得均匀合理,才能让热量传遍每个角落。
而且铺设的时候得注意间距,太密了浪费,太疏了又不暖和,这分寸可得把握好。
管道铺好后,还得进行打压测试,这就像是给地暖做个体检。
看看有没有漏水的地方,压力够不够。
要是有问题不及时发现,等都装修好了再出岔子,那可就麻烦大了,你想想,到时候难道还能把地板撬了重新弄?
回填层也很重要,它就像是给地暖盖了一层被子。
回填的材料要选好,施工的时候要小心,不能破坏了地暖管。
总之,地暖层的施工工艺每一步都得精心,每一个环节都不能掉链子。
就像盖房子一样,基础打得好,房子才能坚固;地暖层施工得好,冬天才能暖洋洋。
咱可不能为了图省事或者省钱,随便糊弄,不然到
了冬天冻得直哆嗦,那可就后悔莫及啦!。
2020最新地暖施工工艺大全施工工艺流程1安装分、集水器→绝热层铺设→隔热(反射)层铺设→铺钢丝网→地暖管路铺设→地暖管与分、集水器连接安装→压力检测试验→管路施工验收→带压充填层混凝土施工→养护期满后二次打压→工程验收。
施工工艺流程 2材料进场→材料报验→检查作业面→固定分、集水器→铺设苯板、铺设膨胀条→铺设地暖反射膜(可预先敷设)→敷设地暖管并固定→连接分水器→设置伸缩套管→安装压力表→混凝土填充层浇筑前进行中间试压(第一次试压)→带压回填混凝土→试压(第二次试压)验收。
一、安装分、集水器1、在墙上划线确定分集水器安装位置及标高;水平安装时,宜将分水器安装在上,集水器安装在下,中心距宜为200mm,集水器中心距地面不应小于300mm。
2、用膨胀螺栓固定好分、集水器;3、与供回水主干管对接;二、绝热层的铺设1、铺设绝热层的地面应平整、干燥、无杂物。
墙面根部应平直,且无积灰现象。
2、地面不平时,不能用松散砂粒找平。
3、绝热层的铺设应平整,绝热层相互间接合应严密。
直接与土壤接触或有潮湿气体侵入的地面,在铺放绝热层之前应先铺一层防潮层。
直接与室外空气相邻的地方,也必须铺设绝热层。
三、反射层的铺设(纺粘非织布/PET镀铝膜层)铺平铺严,接缝处用密封胶带封严。
四、铺设钢丝网将钢丝网平整铺设在保温材料上面,要求铺平铺严,边角网丝上翘处需作处理。
五、地暖管的铺设1、地暖管应按设计图纸标定的管间距和走向敷设,应保持平直,敷设前应检查管外观质量,管内部不得有杂质。
安装间断或完毕时,敞口处应随时封堵。
2、地暖管切割,应采用专用工具;切口应平整,断口面应垂直管轴线。
3、埋设于填充层内的地暖管不应有接头。
4、地暖管的环路布置不宜穿越填充层内的伸缩缝。
必须穿越时,伸缩缝处应设长度不小于400mm的柔性套管。
5、地暖管出地面至分水器、集水器连接处,弯管部分不宜露出地面装饰层。
地暖管出地面至分集水器下部球阀接口之间的明装管段,外部应加装塑料套管。
套管应高出装饰面150~200mm。
6、在水集水器上加贴不干胶标牌,注明该环路所管辖供暖区域或每一功能房间地暖系统施工工艺湿式安装湿式安装法是目前水暖型地暖最为成熟的安装工艺,价格也比较低廉,是国内地暖市场的主导工艺。
所谓湿式,就是指用混凝土把地暖管道包埋起来,然后在混凝土层之上再铺设地面、瓷砖等地面材料。
这层混凝土不仅起到保护、固定水暖管道的作用,还是传递热量的主要渠道。
混凝土层能够使热量均匀分部,减少出现局部过热或过冷的情况。
湿式安装示意图干式安装为了解决传统湿式安装法施工难度大、施工工期长、安装完毕后维护困难的问题,干式安装法应运而生。
干式安装不再使用混凝土豆石层固定水暖管道,而是采用特制的塑料模板,将管道卡在模板的凸起中,铺设非常方便。
而地板则直接铺设在塑料模板上,热水通过空气和模板将热量传到到地板,再由地板加热空气。
干式安装示例相对于湿式安装工艺,干式模板安装具有以下优点:1.采用该模块铺设的地暖系统,在使用中万一管路有破损,可以很方便的对管路进行维修;2.无需管卡,扎带及钢网的施工步骤,大大简化了施工难度,同时由于无需水泥养护期,施工进度也从1周缩短到2天;3.模块和管材均属塑料,热胀冷缩系数相近,解决了管道受热膨胀导致管道破裂和水泥整平层开裂的问题;4.由于省去了水泥豆石层,同时龙骨层和地暖层同处一个平面,整个地暖层厚度只有 4.5-5厘米高(包含2厘米的保温层),减少了对有效层高的占用。
相比之下,如果湿式安装,同时要铺设龙骨的话,水泥豆石层一般为10公分,上面再铺龙骨3公分,总共需要占用13公分左右的高度;5.干式安装法可以很方便地适用于有龙骨和无龙骨铺设,可直接在模块上铺设木质地板装饰层,并适用于铺设蓄热体(如保温砂);6.可以通过选装具有远红外线和磁疗的保健功能的模块,达到保健目的。
这种模块在生产过程中添加了能够产生远红外和磁场的颗粒;7.模块本身就是塑料轻体材料,又无需水泥和豆石整平层,节省了材料、运输费用和人工费用,并减少了楼层负荷。
干式安装的限制除了价格稍高外,还有不能安装在地砖、大理石等地面材料下,因为这些材料在铺设时必须使用水泥进行固定。
所以干式安装通常不能用在卫生间、厨房间。
另外,由于干式安装法在国内起步不久,安装数量相对湿式较少,是否适合国内的气候环境及家庭装修材料状况还需经受更多的时间的检验。
地板采暖系统的优势一、散热均匀,温差小,舒适健康根据人体的供暖需求,理想的室内温度应当是中医所提倡的“温足而凉顶”。
现代医学也证明,脚部毛细血管较少,血液循环不如身体其它部位,尤其当脚下温度低时,人的全身都会感到寒冷,长期如此,血压也会相应升高,还会产生其它疾病。
传统采热方式下,由于热空气往上升,房间内天花板处的温度偏高,地板附近温度偏低,这种上高下低的温度分配正好与我们体感舒适的要求相反,造成头部燥热,腿部和脚却仍旧寒冷的不舒服感觉。
另外,空调和暖气片的传统采暖方式以点热源为主,在热源附近温度较高,离热源越远温度越低,温度在房间内的横向分部也不均匀,影响舒适度。
而地暖系统采用整个地板表面均匀热辐射作为散热系统,供暖任务由远红外线辐射承担,热量从底面辐射向上加热房内空气,底面温度高于人的呼吸线温度,给人脚暖头凉的舒适感觉。
同时,房间内各部分的温差极小,房间内的温度分部均匀。
此外,由于辐射面表面温度低于常规散热器,水分散失较少,克服了传统散热器供暖方式造成的室内燥热、有异味、皮肤失水、口干舌燥等不适,室内环境如春,从而形成真正符合人体散热要求的热环境,改善血液循环,促进新陈代谢,对心血管疾病有抑制作用;对老年人和儿童尤为适用,对于关节炎、老寒腿的病人更有防治功效。
不同采暖方式的温度分布二、室内空气更加洁净采用散热片取暖,散热片的温度较好,一般出水温度在70℃以上,当温度达到80℃时,就会产生灰尘围(碳化尘),使散热片上方的墙上常常布满灰尘的斑迹,同时加大了室内空气的流动,使空气变得污浊。
相比之下,地板低温辐射采暖可以完全消除灰尘围和污浊空气的对流,给人一个清新、温暖、健康的环境。
三、高效率节省能源由于地暖的辐射面大,相对要求供水温度低,只需40-50℃,如果选用16℃参数设计,可达到20℃的采暖效果,是一种高效节能的采暖系统。
此外,地板加热系统可以改善一般安放在窗户下的传统采暖片,因窗户密封不良,散失部分热量所影响之采暖效果。
相对于使用电采暖,使用水暖更加经济节能。
四、减少噪音地暖系统使用过程寂静无声,相对与使用空调和暖气片采暖能为您的居室提供更加安静舒适的居住环境。
五、充分增加室内空间利用率相对与暖气片采暖,采用地暖取消了暖气片及其支管,增加了使用面积,便于装修和家具布置。
六、使用寿命长低温地板采暖,塑料管埋入地板以下的模块或混凝土层中,如无人为破坏,使用寿命在50年以上,不腐蚀、不结垢,大大减少了暖气片跑、冒、滴、漏水和维修给住户带来的烦恼,可节约维修费用。
地暖系统加热方式及热源目前国内市场上地暖系统的种类比较多,施工工艺也缺乏公认统一的标准,消费者往往比较难以作出选择。
为此,我们本文中对不同种类的地暖系统做一个大致的比较,供大家作为参考。
首先所有的地暖系统都是通过加热地面材料来进行采暖的。
但按加热的方式可以分为电加热和热水加热两大类。
电热地暖采用特殊的电热薄膜材料进行加热,其优点是铺装方便,占地面高度小,使用安静。
整卷的电热膜可以根据使用情况进行任意的裁减。
地面铺设电热膜和保温板后高度占用也很小。
但其最大的缺点是能耗比较高,尤其当前全国电力供应紧张的情况下,使用电热地暖势必导致高成本。
此外,在卫生间、客厅、厨房等瓷砖地面材料下通常不适合铺设电热地暖。
水暖采用燃气和燃油锅炉、太阳能等先将水加热,然后通过水管将热水在地面以下进行循环,以次加热地面材料辐射取暖。
相对于电热技术,水暖在国外已经普及了数十年,技术相当成熟,产品线齐全,工艺相对规范,运行成本相对比较低,同时一般的水暖热源都能够同时提供生活热水的供应,无需另外购置热水器。
电热地暖示例水暖示意图水暖的选择一般从热源、管道材料和施工工艺三方面来考虑。
热源热源方面,目前国内家用燃油锅炉并不普及,太阳能热水器作为地暖的热源也不成熟,所以家用水暖一般都采用家用燃气锅炉作为热源。
锅炉一般以进口品牌为主,主要为意大利以及韩国的产品,如意大利阿里斯顿锅炉。
地暖系统管道的选择水暖采用的管道系统通常有PPR管、铝塑复合管、PEX管、金属管道几种。
PPR水管PPR管是以无规共聚聚丙烯为基料,经改性处理后制成。
相对于其他聚丙烯来说,它具有更好的机械性能、更高的拉伸屈服强度和抗冲性能,是热水输送管的极佳选材。
PPR管无毒卫生、安装方便、耐化学品性能佳,尤其是它具有良好的热熔接性能,其连接处分子与分子完全融合在一起,解决了长期困扰给水行业的管道连接处漏水问题,因此得以广泛应用,成为了目前家庭装修冷热水管道的主流产品。
然而,PPR管应用到地暖上却不太适合。
原因为PPR管不能弯折,需要弯曲的地方必须使用管接头进行热熔接合。
而地暖施工时为了保证热量分部的均匀,需要管道以一定的间距均匀分布在地面以下,因此管路走向复杂,弯曲多。
如果采用PPR管,势必使用许多接头,不仅成本高,而且接头多了增加了施工复杂度,漏水的可能性增大。
因此目前使用PPR管进行地暖施工的很少。
铝塑复合管示意图铝塑复合管有时又称尤尼管,得名与最初生产推广该产品的Unipipe公司。
该管材中间为铝管,采用纵向连续搭接高频焊接而成,同时在铝管的内外壁以相同的PE(聚乙烯)材料复合,铝管与PE层之间采用高强度黏结剂五层共挤一次性生产完成。
从而使管道同时具有金属管和塑料管的优点。
铝塑复合管所采用的食用级PE材料是经过特别研制,具有非常优异的耐高温性能,同时因中间层是经焊接的铝管,所以就解决了塑料管易渗氧、在高温状态下耐压性不高等缺点。
确保了它能长期在高温、高压条件下安全使用。
正因为如此,铝塑复合管和PPR管一样被广泛用作家庭热水管道。
用在地暖上面,铝塑复合管最大的优点就是能够像金属管一样弯曲。
铺设时以整卷铝塑复合管在地面上弯曲,只需要少量的接头。
同时,铝塑管厂家大都提供专业的连接工具和连接件,接头处施工十分方便,施工速度快。
但在具有这些优点的同时,铝塑复合管的缺点就是成本高。
目前质量好的管子都是从国外进口的,价格非常高;国产的品牌质量良莠不齐,令消费者不能放心。
总体上看,将铝塑复合管应用在地暖上由于成本高,比较适合高档装修。
PEX管PEX管PEX管正式名称是交联聚乙烯管,它是由普通PE材料在高温、高压下采用不同工艺使聚乙烯分子之间产生立体网状交叉连接。
交联后的聚乙烯材料有良好的热固性,即不溶不熔;同时对化学物质的腐蚀有更好的耐受性。
