通信工程2008版定额和2017版定额简单对比
- 格式:docx
- 大小:14.46 KB
- 文档页数:2
车辆工程技术147理论研究1 08与17定额变化 首先是定额变化,新增装配式建筑定额和绿色建筑定额。
装配式建筑,是指建筑的部分或全部构件在工厂预制完成,然后运输到施工现场,将构件通过可靠的连接方式组装而建成的建筑。
有质量好、通用性好;节约人工、缩短工期、降低成本;保护环境、减少污染的特点。
绿色建筑,是指在建筑的全寿命周期内,最大限度地节能、节电、节水、保护环境和减少污染。
绿色建筑应用上与每个专业都息息相关。
其次是册及章节变化,主要有土建与装饰工程的合并;安装删除炉窑砌筑工程,增加通信设备及线路工程;市政增加水处理工程、生活垃圾处理工程、路灯工程;园林增加措施项目。
再次是定额子目变化,根据编制依据引出新工艺、新技术,比如:膜结构。
最后是材料变化,根据编制依据引出新材料,例如:自密实混凝土、断桥混凝土保温砌块。
材料方面的询价方法也多元化了,比如:百度、广材网。
2 工程实践案例 笔者本人从事土建造价,土建这块主要还是以混凝土为大项,现阶段都是高楼大厦崛地而起,高层比比皆是。
所以剪力墙体系和框架-剪力墙结构体系也是最为常见了。
剪力墙体系是利用建筑物的墙体(内墙和外墙)来抵抗水平力。
因为剪力墙既承受垂直荷载,也承受水平荷载。
高层建筑主要荷载为水平荷载,墙体既受剪又受弯,所以称之为剪力墙。
剪力墙一般为钢筋混凝土墙,厚度不小于160mm,剪力墙的墙段长度一般不超过8m,适用于小开间的住宅和旅馆等。
在180m 高的范围内都可以适用。
剪力墙结构的优点是侧向刚度大,水平荷载作用下侧移小;缺点是间距小,建筑平面布置不灵活,不适用于大空间的公共建筑,另外结构自重也较大。
剪力墙墙身,在08定额与17定额中主要差异在于柱(异形柱)、短肢剪力墙、剪力墙,电梯井壁,栏板。
先从柱(异形柱)、短肢剪力墙、剪力墙说起,在2008年结算文件(辽建价发[2008]19号)文件中,是这样区分的:长宽比在3:1以内的矩形短肢剪力墙工程,执行矩形柱定额及模板的相应项目;长宽比在3:1以内的非矩形短肢剪力墙工程,执行异形柱定额及模板的相应项目。
08版通信工程定额解读08版通信工程定额使用解读定额是在合理的劳动组织和合理地使用材料、机械和仪器仪表的条件下,预先规定完成单位合格产品的消耗的资源数量之标准,它反映一定时期的社会生产力或企业水平的高低。
对于每一个施工项目,都测算出用工量,包括基本工和其它用工。
再加上这个项目的材料,包括基本用料和其它材料。
对于用工的单价,是当地根据当时不同工种的劳动力价值规定的,材料的价值是根据前期的市场价格制定出来的预算价格或当期市场的实际价格。
根据每一个项目的工料用量,按照不同类别,汇总成册,就是定额。
工程定额根据其性质、内容、形式和用途的不同,可分为4大类:1、按管理层次分为:全国统一定额、行业通用定额、地方定额和企业定额。
2、按用途分为:概算定额(投资估算指标)、预算定额、施工定额、工期定额等。
3、按物质内容分为:劳动定额、材料消耗量定额、机械台班定额和仪器仪表使用定额。
4、按费用性质分为:建筑工程定额、安装工程定额、工程费用定额(直接费用定额、间接费用定额)等。
现在通信行业用的定额是2008版的通信工程定额。
通则1.本定额适用于新建和扩建工程。
改建工程可参照使用。
本定额用于扩建工程时,其人工工时按1.1系数计取,拆除工程的人工工日计取办法见分册的各章说明。
2. 工日中的工作内容范围:还包括工种间交叉配合,临时移动水电,设备调测和超高搬运,施工现场范围内的器材运输及配合质量检验等。
3. 有关项目的调整系数,按各册、各章规定执行。
4.定额中注有“××以内”或“××以下”者均包括“××” 本身;“××以外”或“××以上”者则不包括“××” 本身。
5.定额中的材料消耗量包括直接用于安装工程中的主要材料使用量和规定的损耗量;规定的损耗量指施工运输、现场堆放和生产过程中不可避免的合理损耗量。
6.施工措施性消耗部分和周转性材料按不同施工方法、不同材质分别列出一次使用量和一次摊销量。
通信建设工程概预算新旧定额对照目录一、建筑安装工程费用对比一、建筑安装工程费组成2、新旧定额的对照二、工程建设其他费用对比一、工程建设其他费的组成2、新旧定额的对照三、不同工程类别、不同专业项目新旧定额对比一、各项费用的对照2、综合工日费用对照3、有关规费通信建设工程概预算新旧定额的要紧区别在于表二和表五。

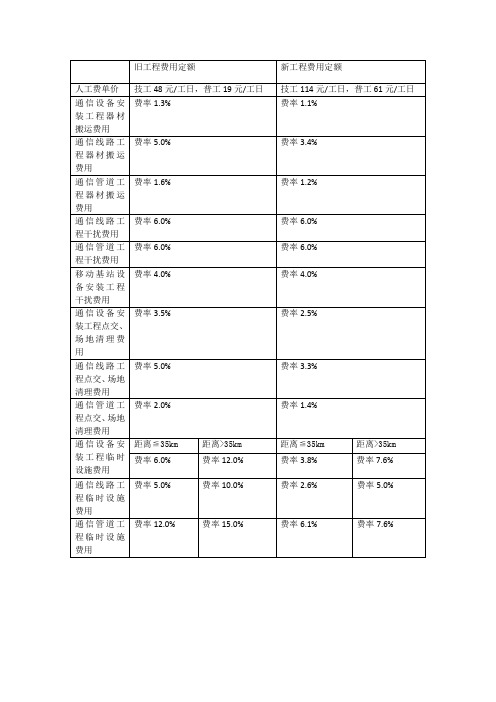

一、建筑安装工程费用对照1、建筑安装工程费组成图1 建筑安装工程费组成(旧定额)图2 建筑安装工程费组成(新定额)1、新旧定额的对照详见下表1:建筑安装工程费新旧定额对照表。
表1建筑安装工程费新旧定额对照表现场管理费取消还是归入企业管理费中(1)建筑安装工程费组成及内容做了调整:新定额中,建筑安装工程费由直接费、间接费、利润和税金组成。
⏹直接费由直接工程费和方法费组成。
⏹间接费由规费和企业治理费组成。
(2)直接工程费:指施工进程中耗用的组成工程实体和有助于工程实体形成的各项费用。
由人工费、材料费、机械利用费和仪表利用费组成。
仍是采纳“技普分开”和“量价分离”的原那么。
1)人工费:通信工程再也不以施工企业品级划分,而是综合取定。
人工费单价,技工调为48元 / 工日;普工调为19元 / 工日。
2)材料费:主材费组成有所转变。
新定额要紧材料费= 材料原价十运杂费十运输保险费十采购及保管费+ 采购代理效劳费。
3)新定额增加了仪表利用费。
(表三(丙))仪表利用费= 仪表台班单价×概算、预算的仪表台班量。
(3)方法费:指为完成工程项目施工,发生于该工程前和施工进程中非工程实体项目的费用。
此项费用为原其他直接费和临时设施费归并而成。
与原其他直接费相较,“方法费”中删除新技术培训费、流动施工津贴、人工费差价及仪器仪表利用费4项内容;新增“环境爱惜费”、“文明施工费”、“已完工程及设备爱惜费”、“运土费”、“施工队伍调遣费”、“大型施工机械调遣费”6项内容,其中“运土费”、“施工队伍调遣费”和“大型施工机械调遣费”原为旧定额“工程建设其他费用概、预算表(表五)甲”中的内容。
2008版和2017版预算编制及定额简单对比一、费用架构对比1、直接费--措施项目费中,取消了环境保护费;2、间接费--规费--社会保险费中,增加了生育保险费和工伤保险费;3、税金改为销项税额;4、工程建设其他费--劳动安全卫生评价费取消;5、工程建设其他费--工程质量监督费取消;6、工程建设其他费--工程定额编制测定费取消;7、工程建设其他费--其他费增加。
二、计费依据:1、直接费--直接工程费(1)08版:技工48元,普工19元;17版114元普通61元;(2)材料费--运杂费,光缆变大,电缆变小;2、直接费--措施项目费(1)文明施工费(原1%),无线(%)、传输管道、传输线路变大(%);传输设备、电源设备变小(%);(2)工地器材搬运费变小;(3)工程点交、场地清理费变小;(4)临时设施费变小;(5)工程车辆使用费变小;(6)夜间施工增加费通信设备变大,通信线路变小;(7)冬雨季施工增加费,一二类地区变大,三类地区变小;(8)生产工具用具使用费大幅变小;(9)特殊地区施工增加费大幅变大;(10)已完工程及设备保护费,大幅变大;(11)施工队伍调遣费变大;(12)大机械施工调遣费变大;3、间接费--规费(1)社会保障费变大。
4、间接费--企业管理费(1)介于08版本不同专业之间。
5、利润(1)费率变小。
三、工程建设其他费1、可行性研究费从计投资[1999]1283号改为发改价格[2015]299号;2、勘察设计费从计价格[2002]10号改为发改价格[2015]299号;3、环境影响评价费从计价格[2002]125号改为发改价格[2015]299号;4、建设工程监理费从[2007]670号改为发改价格[2015]299号;5、安全生产费从财企[2006]478号改为财企[2012]16号;6、工程招标代理费从计价格[2002]发改价格[2015]299号;7、机械及仪表台班总体下调。
四、预算定额部分1、无线通信设备安装工程定额,增加了第五章铁塔安装工程;2、拆除系数取定:天馈及室外设备,铁塔,其他;3、第一章第二节,增加了防雷接地定额;4、第二章增加第四节,安装、调测无线局域网设备(WLAN);5、TSW1-072定额技工1015应该是错的;6、整体定额下降,但结合人工费用增长,总价上升。
通信工程费用定额套用解读(2008 年版)一、通信工程总费用构成及内容:是按建设部财政部建标[2003]206号文件的规定做了调整。
单项工程总费用由工程费、工程建设其它费、预备费和建设期利息组成。
其中:* 工程费由建筑安装工程费和设备、工器具购置费组成。
* 建筑安装工程费由直接费、间接费、利润和税金组成。
* 直接费由直接工程费和措施费组成。
二、建筑安装工程费(见附件一)1、直接工程费:指施工过程中耗用的构成工程实体和有助于工程实体形成的各项费用。
1.1.由人工费、材料费、机械使用费和仪表使用费组成。
采用的是“控制量”、“技普分开”和“量价分离”的原则。
直接套定额。
(1)人工费:指直接从事建筑安装工程施工的生产人员开支的各项费用。
* 内容包括:基本工资;工资性补贴;辅助工资;职工福利费和劳动保护费。
* 通信工程不再以施工企业等级及工程类别(只是招投标时用)划分,而是综合取定。
通信工程计费依据中的人工费,包含着技工和普工的。
人工费计费价:技工为48元/ 工日;普工为19元/ 工日。
* 人工费是按计费基价计列的。
措施费等是可以协商打折扣的。
* 经过协商,也可按人工费综合单价直接计取,不再计取相关费用。
(2)材料费:指施工过程中实体消耗的直接材料费用与采备材料所发生的费用总和。
* 主要材料费=材料原价+ 运杂费+ 运输保险费+ 采购及保管费+ 采购代理服务费。
此项费用中的后四项只是在采用包工包料方式时发生。
现通信工程一般都是采用包清工方式,主要材料大多是集中采购,价格已包含到施工地点的一切费用,故工程施工时一般可只计取采购及保管费。
* 通信工程用的材料价格是购置价格,而不是预算价格。
* 辅材费:是指定额中没列出的辅助材料,是按主材费的系数取定的。
管道: 0.5%;线路: 0.3%;电源:5.0%;有、无线: 3.0%。
* 利旧的器材:根据可利用程度的不同,建议按不超出新购同类器材价格的10% 计材料费。
08 版通信工程定额使用解读定额是在合理的劳动组织和合理地使用材料、机械和仪器仪表的条件下,预先规定完成单位合格产品的消耗的资源数量之标准,它反映一定时期的社会生产力或企业水平的高低对于每一个施工工程,都测算出用工量,包括基本工和其它用工。
再加上这个工程的材料,包括基本用料和其它材料。
对于用工的单价,是当地根据当时不同工种的劳动力价值规定的,材料的价值是根据前期的市场价格制定出来的预算价格或当期市场的实际价格。
根据每一个工程的工料用量,按照不同类别,汇总成册,就是定额。
工程定额根据其性质、内容、形式和用途的不同,可分为4 大类:1 、按管理层次分为:全国统一定额、行业通用定额、地方定额和企业定额。
2、按用途分为:概算定额<投资估算指标)、预算定额、施工定额、工期定额等。
3、按物质内容分为:劳动定额、材料消耗量定额、机械台班定额和仪器仪表使用定额。
4、按费用性质分为:建筑工程定额、安装工程定额、工程费用定额<直接费用定额、间接费用定额)等。
现在通信行业用的定额是2008 版的通信工程定额。
通则1.本定额适用于新建和扩建工程。
改建工程可参照使用。
本定额用于扩建工程时,其人工工时按1.1 系数计取,拆除工程的人工工日计取办法见分册的各章说明。
2.工日中的工作内容范围:还包括工种间交叉配合,临时移动水电,设备调测和超高搬运,施工现场范围内的器材运输及配合质量检验等3.有关工程的调整系数,按各册、各章规定执行4•定额中注有“XX以内”或“XX以下”者均包括“XX" 本身;“XX以外”或“XX 以上”者则不包括“XX” 本身5•定额中的材料消耗量包括直接用于安装工程中的主要材料使用量和规定的损耗量;规定的损耗量指施工运输、现场堆放和生产过程中不可避免的合理损耗量。
6•施工措施性消耗部分和周转性材料按不同施工方法、不同材质分别列出一次使用量和一次摊销量。
7•机房的土建、改造及装修;市电、空调和铁塔安装的费用不得进入通信工程费。
2008版和2017版预算编制及定额简单对比
一、费用架构对比
1、直接费--措施项目费中,取消了环境保护费;
2、间接费--规费--社会保险费中,增加了生育保险费和工伤保险费;
3、税金改为销项税额;
4、工程建设其他费--劳动安全卫生评价费取消;
5、工程建设其他费--工程质量监督费取消;
6、工程建设其他费--工程定额编制测定费取消;
7、工程建设其他费--其他费增加。
二、计费依据:
1、直接费--直接工程费
(1)08版:技工48元,普工19元;17版114元普通61元;
(2)材料费--运杂费,光缆变大,电缆变小;
2、直接费--措施项目费
(1)文明施工费(原1%),无线(1.1%)、传输管道、传输线路变大(1.5%);传输设备、电源设备变小(0.8%);
(2)工地器材搬运费变小;
(3)工程点交、场地清理费变小;
(4)临时设施费变小;
(5)工程车辆使用费变小;
(6)夜间施工增加费通信设备变大,通信线路变小;
(7)冬雨季施工增加费,一二类地区变大,三类地区变小;
(8)生产工具用具使用费大幅变小;
(9)特殊地区施工增加费大幅变大;
(10)已完工程及设备保护费,大幅变大;
(11)施工队伍调遣费变大;
(12)大机械施工调遣费变大;
3、间接费--规费
(1)社会保障费变大。
4、间接费--企业管理费
(1)介于08版本不同专业之间。
5、利润
(1)费率变小。
三、工程建设其他费
1、可行性研究费
从计投资[1999]1283号改为发改价格[2015]299号;
2、勘察设计费
从计价格[2002]10号改为发改价格[2015]299号;
3、环境影响评价费
从计价格[2002]125号改为发改价格[2015]299号;
4、建设工程监理费
从[2007]670号改为发改价格[2015]299号;
5、安全生产费
从财企[2006]478号改为财企[2012]16号;
6、工程招标代理费
从计价格[2002]发改价格[2015]299号;
7、机械及仪表台班总体下调。
四、预算定额部分
1、无线通信设备安装工程定额,增加了第五章铁塔安装工程;
2、拆除系数取定:天馈及室外设备1.0,铁塔0.7,其他0.4;
3、第一章第二节,增加了防雷接地定额;
4、第二章增加第四节,安装、调测无线局域网设备(WLAN);
5、TSW1-072定额技工1015应该是错的;
6、整体定额下降,但结合人工费用增长,总价上升。
