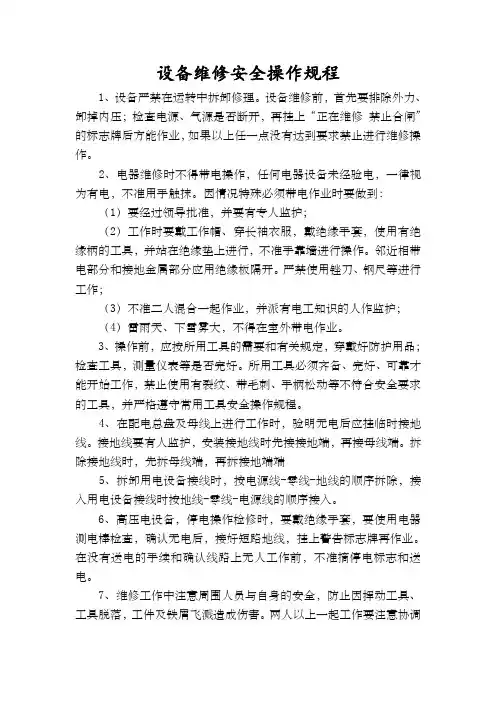

设备维修安全操作规程

基本规定

1、所有作业人员,必须熟练掌握本岗位和所操作机械设备的安全操作规程,

熟悉相关行业规定的工程施工,安全技术规程,遵章守纪,服从指挥,规范作业;

2、施工中采用新技术、新工艺、新材料或新设备时,必须制定相应的安全技术措施并对有关人员进行培训;

3、设备必须进行定期检验检测,任何情况下必须保证安全设施和附件的齐全、灵敏、可靠

4、维修时掌握和检查所使用工具、设备的性能,确认是否完好,方可使用

5、高压配电房和各配电设施应做到“四防一通”(,(防火、防雨雪、防汛、防小动物侵入及保持良好通风)

6、认真贯彻“维护为主,维修为辅”的原则,每台设备落实到岗,责任到

人。

7、加强岗位培训,操作人员要做到四懂、四会。

四懂:懂结构、懂原理、懂性能、懂用途。

四会:会使用、会维修、会保养、会排除故障。

电气工作安全

1.线路巡视不论线路是否停电,均应视为有电设备;事故巡线,即使明知该线路已停电,亦认为线路随时有恢复送电的可能;ﻫ2.倒闸操作应填写倒闸操作票.倒闸操作人员应根据值班员的操作命令(口头或电话)填写倒闸操作票.操作命令应清楚明确,操作人员应将命令内容向值班员复诵,核对无误后,方可操作.事故处理可根据值班员的命令进行操作,可不填写操作票;

3.倒闸操作下令前,应按操作票顺序与模拟图板核对相符.操作前后都应检查核对现场设备名称,编号和开关刀闸断合位置.操作时应先拉开刀闸隔离开关后拉开高压跌落保险,先拉开负荷侧刀闸,送电时操作顺序相反;

4.操作中发生疑问时,不准擅自更改操作票,必须向值班调度员或领导报告,弄清楚后再进行操作;ﻫ5.倒闸操作应由两人进行,一人操作,一人监护,应带绝缘手套;

6.如发生严重危及人身安全情况时,可不等命令即行拉开电源开关,但事后应立即报告领导;ﻫ

7.使用钳形电流表时,应注意安全距离,防止短路,必要时应将临近导线用绝缘板隔离;

8.变电值班人员必须熟悉电气设备,并由考试合格的人员担任.值班负责人应由有实际值班经验的人员担任;ﻫ9.凡需要进入变配电室的工作,必须在前一天通知变配电值班人员工作时间,单位,任务,地点和停电范围,值班人员可提前做好准备;工作当日通知的临时性工作,应经变配电室主管同意,并给值

10.断开施工设备电源,在断开的开关,刀闸手班人员留有充分的准备时间;ﻫ

柄上挂"禁止合闸,有人工作"的标示牌;工作前验电,根据需要挂地线或采取隔离措施;ﻫ11.停电操作需有经工程主管或维修经理审批的停电操作许可单,停电前必须先详细核对电缆名称标示牌是否与许可单的内容相符,安全措施正确可靠后方可开始工作。

配电电工安全操作

1、所有绝缘、检验工具,应妥善保管,严禁他用,并应定期检查、校验。2、线路上禁止带负荷接电或断电,并禁止带电操作。

3、有人触电,立即切断电源,进行急救;电气着火,应立即将有关电源切断后,使用泡沫灭火器或干砂灭火。

4、安装高压开关,自动空气开关等有返回弹簧的开关设备时,应将开关置于断开位置。

5、电力传动装置系统及高低压各型开关调试时,应将有关的开关手柄取下或锁上,悬挂标示牌,防止误合闸。

6、用摇表测定绝缘电阻,应防止有人触及正在测定中的线路或设备。测定容性或感性材料、设备后,必须放电。雷雨时禁止测定线路绝缘。

7、电流互感器禁止开路,电压互感器禁止短路和以升压方式运行。

8、电气材料或设备需放电时,应穿戴绝缘防护用品,用绝缘棒安全放电。

9、现场变配电高压设备,不论带电与否,单人值班不准超过遮栏和从事修理工作。

10、在高压带电区域内部分停电工作时,人与带电部分应保持安全距离,并需有人监护。

11、变配电室内、外高压部分及线路,停电作业时:应严格按照以下操作规定操作,严禁违规操作:停电—验电—安装接地线—悬挂标识牌和装设(1)切断有关电源,操作手柄应上锁或挂标示牌。

(2)验电时应穿戴绝缘手套、按电压等级使用验电器,在设备两侧各相或

线路各相分别验电。

(3)验明设备或线路确认无电后,即将检修设备或线路做短路接电。

(4)装设接地线,应由二人进行,先接接地端,后接导体端,拆除时顺序相

反。拆、接时均应穿戴绝缘防护用品。

(5)接地线应使用截面不小于25mm2多股软裸铜线和专用线夹,严禁用缠

绕的方法,进行接地和短路。

(6)设备或线路检修完毕,应全面检查所使用的工具和每一个操作程序,

无误后方可拆除临时短路接地线。

12、电气设备的金属外壳,必须接地或接零。同一设备可做接地和接零。同

一供电网不允许有的接地有的接零。

13、电气设备所有保险丝(斤)的额定电流应与其负荷容量相适应。禁止用

其他金属线代替保险丝(片)。

低压配电房设备运行操作

1、每天值班人员应密切注意仪表的读数。保证总负荷不超过单台变压器的

额定容量。

2、变配电设备进行保养检修时,应做好安全技术措施后方可进行。

3、停电操作应先拉开低压分路开关,然后再拉低压总开关。送电操作时与

停电顺序相反,并详细检查开关是否在正常的合闸位置。

4、变压器停电后作业前应进行验电、放电,验电前应先在有电导体上对验

电器进行鉴定良好才能使用。放电可使用地线或放电棒对地进行。但电容

器放电应在两极间进行。

5、严禁带负荷拉闸、严格执行操作票制度。拉闸和在线路上作业,必须挂好“严禁合闸,线路有人工作”的牌。严禁电话送电和约时送电。送电前必须

进行安全检查。拆除接地线。装、拆地线必须先接接地端,后接导体端,并

接触牢固,拆时顺序相反。

6、每天必须巡视检查,应密切注意电压表、电流表、功率因数表的指示情况;严禁变压器、空气开关超载运行。配电室开关柜有无过热、过流现象、开关

柜是否清洁无灰。目测开关柜有无损坏。

7、每半个月对配电室开关柜进行除尘,每个月对配电室开关柜实际进行一次倒
