一、交底目的为确保大坝坝体工程施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象全体参与大坝坝体工程施工的施工人员、管理人员及监理人员。
三、交底内容1. 工程概况(1)工程名称:________________________(2)工程地点:________________________(3)工程规模:________________________(4)工程结构:________________________2. 安全生产责任制(1)项目经理为安全生产第一责任人,对施工安全全面负责。
(2)各工种负责人对本工种安全生产负直接责任。
(3)全体施工人员必须严格遵守安全生产规章制度,确保自身和他人的安全。
3. 施工安全注意事项(1)施工现场安全1. 施工现场应设置明显的安全警示标志,并定期检查维护。
2. 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
3. 施工现场应设置临时设施,如办公室、宿舍、食堂等,并符合安全要求。
(2)高空作业安全1. 高空作业人员必须经过专业培训,持证上岗。
2. 高空作业时,必须系好安全带,并确保安全带连接牢固。
3. 高空作业平台、脚手架等设施必须符合安全要求,并定期检查维护。
(3)机械设备安全1. 机械设备操作人员必须经过专业培训,持证上岗。
2. 机械设备应定期检查、保养,确保运行正常。
3. 机械设备操作时,必须遵守操作规程,确保安全。
(4)施工用电安全1. 施工用电线路应按规范设计、安装,并定期检查维护。
2. 施工用电设备必须符合安全要求,并定期检查、保养。
3. 施工用电时,必须遵守操作规程,确保安全。
(5)爆破作业安全1. 爆破作业人员必须经过专业培训,持证上岗。
2. 爆破作业前,必须进行安全检查,确保安全。
3. 爆破作业时,必须遵守操作规程,确保安全。
4. 应急处理(1)发生安全事故时,应立即停止施工,并及时上报。

一、交底目的为确保大坝基坑开挖施工过程中的安全,预防事故发生,提高施工人员的安全意识,现将大坝基坑开挖安全技术交底如下:二、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位]3. 施工地点:[施工地点]4. 基坑开挖范围:[基坑开挖范围]5. 基坑开挖深度:[基坑开挖深度]6. 基坑开挖面积:[基坑开挖面积]三、安全注意事项1. 人员安全(1)所有施工人员必须经过专业培训,取得相应资格证书后方可上岗。
(2)施工人员进入施工现场必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(3)施工人员应熟悉施工现场的安全操作规程,严格执行操作规程。
2. 机械安全(1)机械设备必须符合国家相关安全标准,并定期进行检修和维护。
(2)机械设备操作人员必须经过专业培训,取得相应资格证书后方可上岗。
(3)机械设备操作前应检查设备状态,确保设备正常运转。
3. 施工现场安全(1)施工现场应设置明显的安全警示标志,警示施工人员注意安全。
(2)施工现场应设置安全通道,确保人员疏散畅通。
(3)施工现场应设置排水设施,防止水患。
4. 基坑开挖安全(1)基坑开挖前,应进行地质勘察,了解地质情况,确保基坑开挖安全。
(2)基坑开挖过程中,应严格按照设计要求进行,不得擅自改变开挖顺序。
(3)基坑开挖过程中,应密切关注土壁稳定性,发现裂缝、坍塌等异常情况,立即采取措施。
(4)基坑开挖过程中,应做好支护工作,确保基坑安全。
四、应急预案1. 遇到突发情况,立即停止施工,组织人员撤离危险区域。
2. 发现土壁裂缝、坍塌等异常情况,立即采取应急措施,防止事故扩大。
3. 发生安全事故,立即启动应急预案,组织救援。
五、交底人及日期1. 交底人:[姓名]2. 交底日期:[年月日]六、注意事项1. 施工人员应认真阅读本交底,了解施工过程中的安全注意事项。
2. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
3. 施工现场应加强安全管理,确保施工安全。

一、交底目的为确保大坝开挖施工安全,提高施工质量,降低施工风险,特制定本安全技术交底。
二、交底对象全体参与大坝开挖施工的施工人员、监理人员、管理人员。
三、交底时间在施工前及施工过程中,根据实际情况适时进行。
四、交底内容1. 施工现场安全注意事项(1)施工现场必须设置明显的安全警示标志,确保施工人员安全通行。
(2)施工区域应设置安全围栏,禁止无关人员进入。
(3)施工现场应配备足够的安全防护设施,如安全帽、安全带、防护眼镜、防护手套等。
2. 大坝开挖施工安全操作规程(1)施工前,必须对施工人员进行安全技术培训,确保其掌握相关安全操作规程。
(2)开挖前,应对施工现场进行全面检查,确保施工环境安全。
(3)开挖过程中,应遵循以下原则:a. 按照设计要求,严格控制开挖深度和坡度。
b. 开挖过程中,发现地质异常,应立即停止作业,报告相关部门。
c. 开挖过程中,应确保边坡稳定,防止坍塌。
d. 开挖过程中,应避免对周边环境造成污染。
(4)开挖过程中,应定期检查施工设备,确保其正常运行。
3. 应急处理措施(1)发生边坡坍塌、设备故障等突发事件时,应立即停止作业,启动应急预案。
(2)现场应配备足够的应急救援物资,如救生衣、急救包、消防器材等。
(3)施工人员应掌握基本的急救知识,以便在紧急情况下进行自救和互救。
4. 施工人员安全防护措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工人员应遵守操作规程,不得擅自改变施工方法。
(3)施工人员应保持施工现场整洁,不得乱扔垃圾。
五、交底要求1. 施工单位应将本安全技术交底内容告知所有施工人员,确保其掌握相关安全知识。
2. 施工单位应定期对施工人员进行安全教育培训,提高其安全意识。
3. 监理单位应加强对施工现场的安全监督检查,确保施工安全。
4. 施工单位应严格按照安全技术交底内容执行,确保大坝开挖施工安全。
六、附则1. 本安全技术交底模板适用于大坝开挖施工。
2. 本安全技术交底模板自发布之日起实施。
一、交底概述为确保水利土方开挖作业安全、顺利进行,现将安全技术交底如下:二、适用范围本安全技术交底适用于水利工程项目中的土方开挖作业。
三、作业人员要求1. 作业人员必须具备相关岗位资格证书,熟悉土方开挖作业安全技术规范。
2. 作业人员应接受三级安全教育,并经考核合格后方可上岗。
3. 作业人员应掌握本交底内容,了解施工过程中的安全注意事项。
四、施工前准备1. 施工现场应设置明显的安全警示标志,提醒作业人员注意安全。
2. 作业人员进入施工现场必须佩戴安全帽、安全带等个人防护用品。
3. 施工现场应配备必要的安全防护设施,如防护栏、安全网、警示灯等。
4. 施工现场应定期进行安全检查,确保安全设施完好。
五、施工过程安全注意事项1. 土方开挖前,应先进行地质勘察,了解地下管线、地下设施等。
2. 开挖过程中,应密切关注边坡稳定性,发现边坡有滑塌、坍塌等迹象时,应立即停止作业,并采取应急措施。
3. 作业人员应遵守操作规程,不得擅自改变施工方案。
4. 施工现场应保持通风良好,防止有害气体积聚。
5. 严禁在危险区域停留、行走,如必须进入,应采取安全措施。
6. 施工机械操作人员应持证上岗,确保机械运行安全。
7. 作业人员应保持通讯畅通,以便及时沟通、协调。
六、施工结束后的安全注意事项1. 土方开挖完成后,应及时清理施工现场,消除安全隐患。
2. 施工单位应定期对施工现场进行安全检查,确保安全设施完好。
3. 施工单位应加强作业人员的安全教育培训,提高安全意识。
七、应急措施1. 发现边坡有滑塌、坍塌等迹象时,应立即停止作业,并采取应急措施。
2. 发生安全事故时,应立即启动应急预案,采取有效措施,减少人员伤亡和财产损失。
3. 事故发生后,应及时上报相关部门,配合调查处理。
八、总结本安全技术交底旨在提高水利土方开挖作业的安全性,确保施工顺利进行。
作业人员应严格遵守本交底内容,确保自身和他人的生命财产安全。
特此交底。
交底人:(签名)交底日期:____年____月____日。
水利工程开挖作业安全技术交底1.背景介绍:水利工程开挖作业是水利工程建设过程中的重要环节,安全技术交底是确保施工作业安全的重要措施。
本文档旨在对水利工程开挖作业的安全技术进行详细交底,以保障施工人员的安全和工程的顺利进行。
2.作业人员安全要求:- 所有参与开挖作业的人员必须持有相关职业资格证书,经过专业培训并具备一定的技能和经验;- 对危险源和安全隐患要有较强的认识和预见性,严禁违章作业;- 严格遵守工作操作规程和安全操作规程,使用个人防护装备。
3.作业前准备:- 按照设计要求和施工方案,制定详细的开挖计划,包括开挖范围、深度、顺序等;- 对开挖区域进行勘测,确定地下管线和其他隐蔽设施的位置,制定相应的保护措施;- 向作业人员交底施工现场的危险源、安全操作规程和应急预案。
4.施工现场管理:- 设立合适的安全警示标识,指示施工区域和禁止区域,设置安全防护措施;- 定期检查和维护施工设备,确保其正常运行;- 做好施工现场的通风、排水和照明设施,确保施工环境舒适和安全;- 严禁在施工现场吸烟、乱扔垃圾等行为,保持施工现场的整洁。
5.开挖作业安全措施:- 使用合适的机械设备进行开挖作业,确保作业安全和高效进行;- 对挖土、堆土等作业进行预处理和预警,避免塌方和坍塌事故;- 严禁超载作业,确保机械设备和结构的承载能力;- 设置合理的坡度和支护结构,防止地面塌陷和土方坍塌;- 定期检测和加固土方边坡,防止边坡滑坡事故发生。
6.紧急预案:- 制定水利工程开挖作业的紧急预案,明确各种事故应对措施和救援流程;- 配备必要的急救设备和医疗人员,做好事故急救和应急救援工作;- 定期进行应急演练,以提升应急处理能力。
以上是水利工程开挖作业安全技术交底的重点内容,希望各位施工人员能够严格遵守安全操作规程,保障自身安全,确保工程的安全顺利进行。
在实施过程中,如有任何不清楚的地方,请及时向施工负责人或安全管理人员进行咨询和反馈。

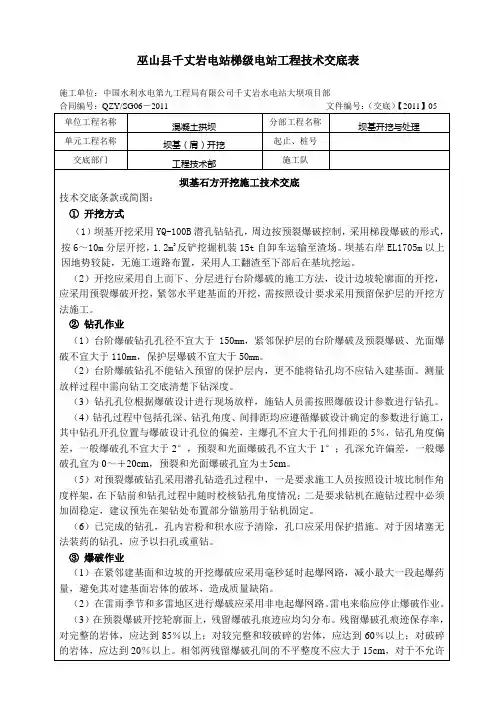

坝基开挖及处理安全技术交底一、施工布置,主要施工方法○1施工道路:以2#公路为主干道,承担设备进出及出渣任务、上坝公路交通洞主要承担支护设备、材料的运输。
○2供风采用固定式供风站.空压机站设在导流洞出口约150m处2#公路边,布置三台13m3/min螺杆电动空压机,主风管采用100钢管接在开挖面附近.接近工作面采用20支管接主钻机。
○3供电空压机站布置一台630KV A变压器.空压机就近接线供电、基坑排水.照明.支护用电分别敷设220V照明和380V动力线。
○4推弃渣场开挖料主体库内渣场.垫高地势便于修建施工营地.其中弱风化渣料运往砂石料加工场。
坝基开挖主要施工方法覆盖层土方,用反铲直接开挖,遇孤石用手风钻小炮爆碎,左右坝肩岩石开挖程序为自上而下梯段开挖,采用浅孔小药量的梯段爆破,梯段高度为3m,每一起爆梯段长约20m。
设计高度大于2m的边坡采用欲裂爆破或光面爆破,建基面留1.5m厚的保护层,保护层开挖手风钻钻孔,孔底垫30cm柔性材料的一次爆破方法。
高边坡安全技术交底二、根据本工程施工特点.要求需要采取的安全措施。
1.施工场地安全措施施工生产区域实行封闭管理,主要出口处处置明显的施工警示牌和安全文明生产规定、禁令。
在进入有危险源的施工生产区进口设专职安全员执勤,严禁施工无关的人员、设备进入施工区。
临边、危险区域、易燃易爆场所、变压器周围设置围栏和安全警示牌,夜间施工有专职安全员和现场施工员一起监督安全施工生产,施工现场各种防护设施、警示标志,未经施工负责人批准,不得移动和迁除。
作业所用材料要堆放平稳,工具随手放入工具袋内,上下传递物件不得抛掷。
遇有影响施工安全的恶劣气候时,禁止进行高边坡支护施工作业。
2.施工人员安全措施作业人员必须严格遵守劳动纪律,服从领导和安全检查人员的指挥,工作时思想集中,坚守岗位,未经许可不得从事本工种之外的工作。
严禁酒后上班,不得在禁止烟火的地方吸烟、动明火。
进入施工现场必须按照作业要求正确穿戴个人劳动防护用品,严禁赤脚或高跟鞋、硬底鞋、带钉易滑的鞋和拖鞋进入施工现场。

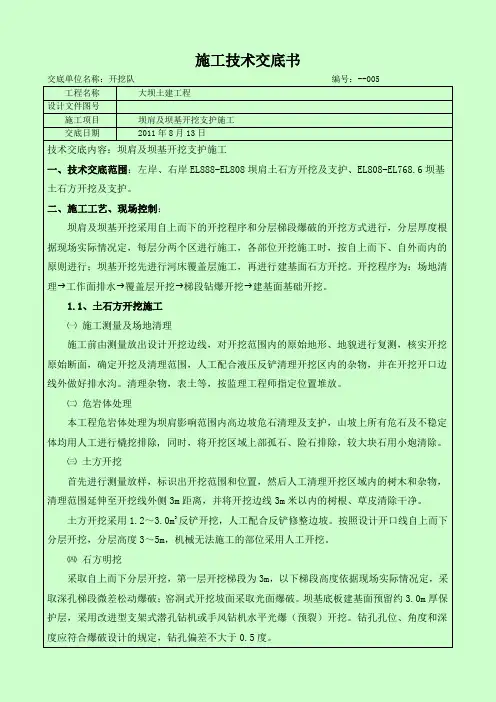

施工技术交底书交底单位名称:开挖队编号:--005 工程名称大坝土建工程设计文件图号施工项目坝肩及坝基开挖支护施工交底日期2011年8月13日技术交底内容:坝肩及坝基开挖支护施工一、技术交底范围:左岸、右岸EL888-EL808坝肩土石方开挖及支护、EL808-EL768.6坝基土石方开挖及支护。
二、施工工艺、现场控制:坝肩及坝基开挖采用自上而下的开挖程序和分层梯段爆破的开挖方式进行,分层厚度根据现场实际情况定,每层分两个区进行施工,各部位开挖施工时,按自上而下、自外而内的原则进行;坝基开挖先进行河床覆盖层施工,再进行建基面石方开挖。
开挖程序为:场地清理♑工作面排水♑覆盖层开挖♑梯段钻爆开挖♑建基面基础开挖。
1.1、土石方开挖施工㈠施工测量及场地清理施工前由测量放出设计开挖边线,对开挖范围内的原始地形、地貌进行复测,核实开挖原始断面,确定开挖及清理范围,人工配合液压反铲清理开挖区内的杂物,并在开挖开口边线外做好排水沟。
清理杂物,表土等,按监理工程师指定位置堆放。
㈡危岩体处理本工程危岩体处理为坝肩影响范围内高边坡危石清理及支护,山坡上所有危石及不稳定体均用人工进行橇挖排除, 同时,将开挖区域上部孤石、险石排除,较大块石用小炮清除。
㈢土方开挖首先进行测量放样,标识出开挖范围和位置,然后人工清理开挖区域内的树木和杂物,清理范围延伸至开挖线外侧3m距离,并将开挖边线3m米以内的树根、草皮清除干净。
土方开挖采用1.2~3.0m3反铲开挖,人工配合反铲修整边坡。
按照设计开口线自上而下分层开挖,分层高度3~5m,机械无法施工的部位采用人工开挖。
㈣石方明挖采取自上而下分层开挖,第一层开挖梯段为3m,以下梯段高度依据现场实际情况定,采取深孔梯段微差松动爆破;窑洞式开挖坡面采取光面爆破。
坝基底板建基面预留约3.0m厚保护层,采用改进型支架式潜孔钻机或手风钻机水平光爆(预裂)开挖。
钻孔孔位、角度和深度应符合爆破设计的规定,钻孔偏差不大于0.5度。
