电梯井现场施工方法
- 格式:doc
- 大小:16.50 KB
- 文档页数:5
电梯井施工方案电梯井施工是建筑工程中一个至关重要的环节,其设计和实施直接关系到电梯的安全和使用效果。
为了确保施工的质量和安全,制定合适的施工方案是必要的。
本文将针对电梯井施工的各个方面,提出一种综合性的施工方案。
一、施工准备在进行电梯井施工前,需要进行充分的准备工作,以确保施工的顺利进行。
首先,需要制定详细的施工计划,包括施工时间、人员安排和材料准备等内容。
其次,需要对施工场地进行勘测和清理,确保施工区域平整、无障碍物。
最后,还需要向相关部门办理施工手续,确保符合法律法规要求。
二、基础施工在进行电梯井施工前,需要进行基础的施工工作。
首先,需要进行基础土方开挖,确保电梯井的准确尺寸和深度。
然后,进行混凝土浇筑,以建造坚固的基础墙体。
在混凝土干燥后,还需要进行基础加固和防水处理,以增强基础结构的稳定性和抗水性能。
三、井道墙体施工电梯井道墙体施工是电梯井施工的关键环节之一。
首先,需要进行井道墙体的模板安装,确保墙体施工的准确度和一致性。
然后,进行混凝土浇筑,以建造坚固的墙体结构。
在混凝土干燥后,还需要进行墙体的防水处理和装饰,以提高电梯井道的美观性和耐久性。
四、井道顶板施工井道顶板施工是电梯井施工的另一个重要环节。
首先,需要进行井道顶板的模板安装,确保顶板施工的准确度和平整度。
然后,进行混凝土浇筑,以建造坚固的顶板结构。
在混凝土干燥后,还需要进行顶板的防水处理和防火处理,以提高顶板的安全性和防护性能。
五、电梯井门施工电梯井门的施工是电梯井施工的最后一个环节。
首先,需要进行井门洞口的标定和凿割,确保井门的准确安装位置。
然后,进行井门的安装和调试,以确保井门的开闭灵活、安全可靠。
在井门安装完成后,还需要进行井门的防护处理和保养,以延长井门的使用寿命和提高安全性能。
六、安全措施在电梯井施工过程中,安全是最重要的考虑因素。
因此,必须采取一系列安全措施,以确保施工的安全进行。
首先,必须配备合格的施工人员,并进行必要的安全培训和技术指导。
电梯井施工方案电梯井施工方案一、工程概述本工程为一座多层建筑的电梯井施工方案,包括电梯井墙体的施工、井道盖板的安装、电梯专用门的安装以及相关配套工程。
二、施工方案1. 电梯井墙体施工1.1 施工前准备:清理施工区域,搭建施工脚手架,确定墙体结构,准备施工材料。
1.2 墙体施工方法:采用砖砌墙体的方式,先进行基础墙的砌筑,再进行立墙和封顶。
1.3 施工工艺:根据设计要求,选择适当的砖块、砂浆和胶水,按照标准的砌筑工艺进行施工,注意墙体垂直度和水平度的控制。
1.4 施工安全措施:施工期间要设置合理的安全警示标志,保持施工现场清洁和整齐,严格执行施工现场安全管理要求。
2. 井道盖板安装2.1 施工前准备:测量井道尺寸,准备井道盖板。
2.2 盖板安装方法:采用脚手架和吊装设备,将井道盖板吊装到位,利用密封胶固定盖板,确保盖板与井道完全密闭。
2.3 安装注意事项:在安装过程中,要确保盖板的尺寸准确,与井道尺寸相匹配,同时要检查密封胶的质量,确保密封效果良好。
3. 电梯专用门安装3.1 施工前准备:测量电梯井门的尺寸,准备电梯专用门。
3.2 门扇安装方法:采用脚手架和吊装设备,将门扇安装到位,使用螺栓和焊接将门扇牢固固定。
3.3 门框安装方法:采用脚手架和吊装设备,将门框安装到位,与墙体进行固定。
3.4 安装注意事项:在安装过程中,要确保门扇和门框的尺寸准确,与电梯井口尺寸相匹配,同时要检查焊接和固定的质量,确保门体结实可靠。
4. 相关配套工程4.1 井道照明安装:安装井道照明设备,确保电梯井内有足够的照明。
4.2 井道消防设施安装:安装井道消防设施,包括喷淋系统和灭火设备,提供安全保障。
4.3 井道环境整治:对井道进行清洁和整理,确保施工完工后的井道环境整洁美观。
三、施工安全措施1. 严格执行施工现场安全管理要求,设置合理的安全警示标志。
2. 各施工人员必须佩戴安全帽,严禁穿拖鞋等不符合安全要求的服饰。
3. 施工脚手架和吊装设备必须稳固牢固,严禁超载操作。
本工程为某住宅小区电梯井工程,位于XX市XX区XX路XX号,总建筑面积为XX万平方米,共XX栋楼。
电梯井工程主要包括电梯井道、电梯轿厢及配套设施的施工。
二、施工组织与管理1. 施工组织架构成立电梯井工程专项施工小组,负责整个项目的施工组织与管理工作。
小组成员包括项目经理、技术负责人、施工员、质量员、安全员等。
2. 施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
具体施工进度如下:(1)施工前期:完成施工图纸会审、技术交底、施工材料采购等工作。
(2)施工阶段:完成电梯井道、轿厢及配套设施的施工。
(3)施工后期:完成电梯井工程的验收、移交等工作。
三、施工技术措施1. 电梯井道施工(1)采用现浇混凝土施工方法,确保井道结构稳定、安全。
(2)严格控制混凝土强度,确保达到设计要求。
(3)在施工过程中,做好井道的垂直度、平整度控制,确保电梯井道符合规范要求。
2. 电梯轿厢施工(1)根据电梯型号,选用合适的轿厢材料,确保轿厢质量。
(2)严格按照电梯轿厢安装工艺要求进行施工,确保轿厢安装牢固、安全。
(3)做好轿厢与井道、层门的连接,确保连接部位密封性良好。
3. 配套设施施工(1)根据电梯型号及使用需求,选择合适的电梯门机、导轨、门系统等配套设施。
(2)严格按照配套设施的安装工艺要求进行施工,确保配套设施安装牢固、安全。
(3)做好配套设施的调试工作,确保电梯运行平稳、安全。
四、质量保证措施1. 严格执行国家及行业相关标准和规范,确保工程质量。
2. 加强施工过程中的质量控制,对关键工序进行重点检查。
3. 做好施工过程中的记录,确保工程可追溯。
4. 对不合格工程进行整改,确保工程达到验收标准。
五、安全文明施工措施1. 制定安全文明施工方案,确保施工现场安全、文明。
2. 加强施工人员的安全教育培训,提高安全意识。
3. 严格执行施工现场各项安全规章制度,确保施工安全。
4. 做好施工现场的环保工作,减少对周围环境的影响。
电梯井施工方案(一)引言概述:电梯井施工方案(一)是为了确保电梯的安全、高效运行而制定的施工计划。
本文将从五个大点进行阐述,包括地基处理、井道建造、电梯安装、安全系统设置以及检测与验收等。
正文:1. 地基处理:- 进行地质勘察,了解地质状况,制定相应的地基处理方案。
- 清理周围的土石杂物,确保井外的土壤坚实稳定。
- 为避免地下水渗入,采取适当的防水措施,如地下排水系统。
2. 井道建造:- 按照设计图纸,选用适当的材料进行井道墙体的施工。
- 在井道内安装井道门和安全门,确保电梯运行过程中的安全。
- 设置井道消防设施,满足消防安全要求。
3. 电梯安装:- 根据电梯井道的尺寸,安装电梯钢架及相关设备。
- 安装电梯导轨、滑轮、驱动系统等重要部件,确保电梯的顺畅运行。
- 完成电梯井道内的电线布线工作,连接电梯的电力供应与控制系统。
4. 安全系统设置:- 配置电梯井道照明系统,确保井道内有足够的照明。
- 安装电梯紧急救援装置,以应对突发状况。
- 设置电梯防坠器、应急制动装置等安全设备,确保乘客安全。
5. 检测与验收:- 在施工完成后,进行井道与电梯设备的全面检查,确保其符合相关标准与要求。
- 进行电梯的试运行,检验其运行稳定性、载具平稳性等。
- 由相关部门进行安全检测与验收,确保电梯井施工符合规范与要求。
总结:本文从地基处理、井道建造、电梯安装、安全系统设置以及检测与验收等五个大点详细阐述了电梯井施工方案(一)。
通过合理的施工步骤与措施,可以确保电梯的安全可靠性,提高使用效率。
在实际施工过程中,必须严格按照规范要求进行操作,以保证施工质量与安全性。
电梯井施工工法随着城市化进程的不断推进,电梯作为一种重要的交通工具,得到了广泛的应用。
而电梯井作为电梯设备的基础结构之一,其施工工法对电梯的安全和运行质量有着至关重要的影响。
本文将介绍一种常用的电梯井施工工法,让读者对该工法有更深入的了解。
一、工程前期准备工作在进行电梯井施工之前,需要进行一系列的前期准备工作,包括施工方案的编制、施工图纸的设计、工地的准备等。
首先,施工方案的编制是整个施工流程的基础,要对施工工艺、施工工序和施工机具进行详细的规划和确定。
其次,施工图纸的设计要符合国家相关标准和规范,并经过专业人员的审核和审批。
最后,工地的准备包括场地的平整和清理、施工材料和设备的准备等,确保施工的顺利进行。
二、主体结构的施工电梯井的主体结构施工是整个工程的关键环节,需要根据设计图纸和施工方案进行按序施工。
首先,进行基坑的开挖和基础的浇筑,保证井壁的牢固和稳定。
其次,进行立柱和梁的浇筑,确保电梯井的整体结构安全可靠。
最后,进行楼层的布置和间隔的设置,根据电梯的需求确定电梯井的高度和宽度。
三、消防安全的考虑电梯井施工工法中,消防安全必须得到充分的考虑。
在施工过程中,应设置消防通道和消防设备,确保施工工人的安全和施工工地的消防要求。
同时,电梯井的设计和施工需要符合相关消防法规和标准,采取防火材料和消防设备,减少火灾的发生和传播,保障井内人员和电梯设备的安全。
四、质量监控和验收在电梯井施工过程中,质量监控和验收是必不可少的环节,只有保证电梯井的施工质量,才能确保电梯设备的安全和正常运行。
质量监控包括材料的选择和检验、施工工艺的监督等,通过严格的质量控制,提高施工质量。
最后,需要对电梯井进行验收,包括外观检查、尺寸测量、功能测试等,确保电梯井符合要求,并出具相应的验收报告。
五、施工安全和环保电梯井施工中,施工安全和环保是至关重要的。
施工现场应设置安全警示标志,保证施工人员的个人安全和施工过程的安全性。
同时,还要采取措施减少施工过程中产生的噪音、粉尘和废弃物,防止对周边环境和居民生活的影响。
第1篇一、工程概况本工程为某住宅小区的电梯井施工,位于该小区的A栋楼,共设有两部电梯。
电梯井的尺寸为3.5m×2.5m×6.0m(长×宽×高),电梯井底部距室外地坪深度为3.0m,顶部距楼板面高度为3.0m。
电梯井施工需满足以下要求:1. 电梯井结构安全可靠,满足电梯运行和乘客安全要求;2. 电梯井施工过程中,确保施工人员的安全;3. 施工过程中,减少对周围环境的影响,降低噪音、粉尘等污染;4. 施工完成后,电梯井表面平整,无裂缝、蜂窝等缺陷。
二、施工准备1. 技术准备(1)熟悉图纸,了解电梯井的结构、尺寸及施工要求;(2)查阅相关规范、标准,确保施工质量;(3)组织施工人员进行技术交底,明确施工工艺、质量标准和安全要求。
2. 材料准备(1)混凝土:符合设计要求的混凝土;(2)钢筋:符合设计要求的钢筋;(3)模板:选用质量合格、尺寸准确的模板;(4)水泥、砂、石子等原材料:符合设计要求的原材料。
3. 机械设备准备(1)混凝土搅拌车、混凝土泵、振动器等;(2)钢筋加工设备、焊接设备等;(3)模板支撑体系、安全防护设施等。
4. 人员准备(1)项目经理:负责整个项目的施工管理工作;(2)施工员:负责现场施工指导和监督;(3)质检员:负责施工质量检查;(4)安全员:负责施工现场的安全管理。
三、施工工艺1. 施工流程(1)测量放线:根据图纸,进行测量放线,确定电梯井的位置;(2)模板安装:按照设计要求,安装模板,确保模板的牢固和稳定;(3)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋的位置和间距;(4)混凝土浇筑:采用混凝土泵进行浇筑,确保混凝土的密实;(5)模板拆除:混凝土强度达到设计要求后,拆除模板;(6)质量检查:对电梯井进行质量检查,确保施工质量;(7)安全防护:做好施工现场的安全防护工作。
2. 施工要点(1)测量放线:精确测量放线,确保电梯井的位置准确;(2)模板安装:模板安装牢固,无变形、裂缝等缺陷;(3)钢筋绑扎:钢筋绑扎牢固,位置准确,间距符合设计要求;(4)混凝土浇筑:混凝土浇筑均匀,无蜂窝、麻面等缺陷;(5)模板拆除:模板拆除后,检查电梯井的表面平整度,确保无裂缝、蜂窝等缺陷。
电梯井施工工法电梯井施工工法是指在建筑物内安装电梯时进行的井道建造和相关施工工作的方法和步骤。
本文将详细介绍电梯井施工的工法,以及其中涉及的关键要点和细节。
1. 施工前准备在进行电梯井施工之前,必须对施工环境进行充分的准备。
首先是对施工现场进行准确定位和标识,确保施工的准确性和安全性。
其次,需要进行现场勘测和测量,确定电梯井的具体尺寸和位置。
最后,制定详细的施工方案和安全预案,确保施工过程中的安全性。
2. 井道墙体施工电梯井道的墙体施工是电梯井施工的重要环节。
首先,需要进行井道墙壁的打地基和浇筑基础工作,确保墙体的稳固性和承重能力。
然后,根据设计要求进行井道墙体的砌筑或混凝土浇筑,确保墙体平整、垂直,并具备足够的强度和稳定性。
在墙体施工过程中,需要注意墙体与电梯设备的配合尺寸和安装位置,确保后续设备安装的顺利进行。
3. 井道门安装井道门是电梯井的重要组成部分,起到隔离井道和保护电梯设备的作用。
井道门的安装需要按照设计要求进行,确保门体的平整、密闭,并具备足够的防火性能和防护功能。
在安装过程中,需要注意门体和井道墙体的配合尺寸和安装位置,确保门体的准确安装和顺畅开闭。
4. 井道照明和通风为了保证电梯井道的安全和使用便利性,井道照明和通风设施的安装和调试也是重要的一环。
井道内需要安装适当数量的照明设施,以确保井道内的照明达到安全和使用要求。
同时,还需安装通风设备,确保电梯井道内的空气流通,以防止积水和异味的产生。
5. 井道设备安装电梯井施工的最后一个环节是安装电梯设备本身。
在进行设备安装之前,需要确保井道墙体施工、井道门安装和井道照明通风设施的完成和验收。
设备安装需要按照设备制造商提供的安装要求进行,确保设备安装的准确性和稳定性。
在安装过程中,需要注意设备与井道的配合尺寸和安装位置,确保设备与井道的紧密结合和顺利运行。
6. 施工后验收电梯井施工完成后,需要进行综合验收和调试。
验收包括对井道墙体、井道门、照明通风设施以及电梯设备本身的检查和测试。
三、电梯井施工
1、钢筋绑扎
电梯井剪力墙结构,竖向钢筋采用电渣压力焊或绑扎搭接,水平钢筋采用绑扎搭接,搭接长度满足规范及设计要求。
竖向钢筋位置在水平筋内侧,S形拉筋固定两钢筋网片,拉筋梅花形布置,间距500。
2、电渣压力焊焊接工艺:
焊接准备(试焊、检验合格、调整焊接参数)→钢筋扶直对位→夹钳紧夹钢筋→安放焊条芯或铅丝圈→填石棉垫→焊剂入盒→通电引弧电渣过程→断电顶压→拆夹钳→拆焊剂盒→去渣壳
3、模板安装

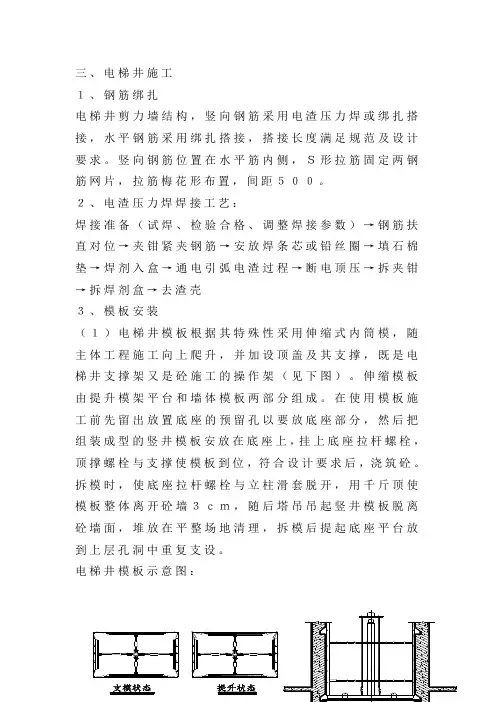

(1)电梯井模板根据其特殊性采用伸缩式内筒模,随主体工程施工向上爬升,并加设顶盖及其支撑,既是电梯井支撑架又是砼施工的操作架(见下图)。
伸缩模板由提升模架平台和墙体模板两部分组成。
在使用模板施工前先留出放置底座的预留孔以要放底座部分,然后把组装成型的竖井模板安放在底座上,挂上底座拉杆螺栓,顶撑螺栓与支撑使模板到位,符合设计要求后,浇筑砼。
拆模时,使底座拉杆螺栓与立柱滑套脱开,用千斤顶使模板整体离开砼墙3cm,随后塔吊吊起竖井模板脱离砼墙面,堆放在平整场地清理,拆模后提起底座平台放到上层孔洞中重复支设。
(2)支撑架尽可能与楼层满堂脚手架连成整体,并按规范要求加设水平及竖向剪刀撑,以确保支模架的整体稳定。
多层楼房电梯井施工方案1. 引言电梯井是多层楼房中安装电梯必不可少的部分,它在楼层之间提供便捷的垂直交通。
正确的电梯井施工方案对于电梯的稳定运行和居民的使用安全至关重要。
本文将介绍一种常用的多层楼房电梯井施工方案,并提供相关的施工步骤和注意事项。
2. 施工方案2.1 选址与准备在确定电梯井的位置时,需要考虑楼层的结构和平面布局。
通常情况下,电梯井位于楼梯旁边或中央位置,方便居民使用。
选址完成后,需要对选定位置进行勘测,确定地基的承载能力和地下管线情况。
2.2 施工步骤2.2.1. 标注和围护在选定的位置上,使用测量工具进行标注,确定电梯井的外围尺寸和深度。
然后进行围护工作,搭建围护结构以确保施工安全。
2.2.2. 地基处理清理选址区域,并对地基进行处理。
如果地基不平坦或者承载能力不足,需要进行地基加固工作。
常用的地基处理方法包括填土、地基灌浆等。
2.2.3. 混凝土浇筑在电梯井围护内,进行混凝土浇筑工作。
根据设计要求,选择合适的混凝土配合比,并使用搅拌车将混凝土输送至施工现场。
然后使用振动器对混凝土进行均匀振捣,保证混凝土的密实度。
2.2.4. 设备安装混凝土浇筑完成后,进行设备安装工作。
这包括电梯轿厢、电梯导轨、电梯门等设备的安装和调试。
安装过程中需要遵循相关的操作规范和安全要求,确保设备安装正确并且运行稳定。
2.2.5. 装修和验收设备安装完成后,进行电梯井的装修工作。
这包括墙面瓦粉刷、地面铺设等。
装修完成后,进行电梯井的验收工作,确保井内环境符合相关标准和要求。
3. 注意事项在进行多层楼房电梯井施工时,需要注意以下几点:•施工前需要进行详细的设计和计算,确保电梯井的结构合理稳固;•严格按照施工步骤和操作规范进行施工,确保施工质量;•施工过程中需要做好安全防护措施,保障施工人员的安全;•设备安装和调试时需要遵循相关的操作规范和安全要求,确保设备运行稳定安全;•完成施工后,进行电梯井的验收工作,确保井内环境符合相关标准和要求。
电梯井施工流程与安全措施电梯井作为电梯系统的核心组成部分,其施工流程和安全措施至关重要。
本文将详细介绍电梯井施工流程,并提供相关的安全措施,以确保电梯井的安全性和高效性。
一、电梯井施工流程1.前期准备在进行电梯井施工之前,必须进行全面的前期准备工作。
首先,对电梯井区域进行勘测评估,确定施工方案和相关的技术要求。
其次,制定详细的施工计划,包括施工时间、人员安排和材料准备等。
2.施工准备在进行施工前,必须清理电梯井区域,以确保施工区域的整洁和安全。
同时,安装临时的安全防护设施,包括安全网和警示标识等。
此外,确保所使用的施工设备和工具处于良好的工作状态。
3.基础施工电梯井的基础施工是电梯井建设的关键步骤。
首先,进行地面开挖,并进行地基处理。
然后,在地基上搭建支撑结构,为电梯井提供稳定的支撑。
最后,进行混凝土浇筑,形成电梯井的基础结构。
4.垂直构造物施工在完成基础施工后,进行垂直构造物的施工,包括井道墙、井道顶板和井道地面等。
在施工过程中,必须确保垂直构造物的准确度和垂直度,以便后续的电梯安装和使用。
5.电梯井门施工电梯井门的施工是电梯井建设的重要环节。
在进行电梯井门施工之前,需制定详细的施工方案,确保井门的稳固和安全。
同时,对井门进行准确的位置标注和尺寸测量,以确保井门的准确安装。
6.电梯安装在电梯井施工的最后阶段,进行电梯的安装工作。
首先,安装电梯轿厢和井道导轨,确保其位置准确。
然后,进行电气和机械组件的连接。
最后,进行功能测试和调试,确保电梯的正常运行和安全性。
二、电梯井施工的安全措施1.安全教育和培训在电梯井施工之前,施工人员必须接受相关的安全教育和培训。
他们应该了解施工过程中的潜在风险,并掌握相应的安全操作规程,以确保施工期间的安全。
2.安全设备和器材在进行电梯井施工期间,必须使用符合安全标准的设备和器材。
例如,梯子、脚手架等必须符合相关规定和标准,并经过定期的检测和维护。
3.安全防护措施为了确保电梯井施工的安全性,必须采取相应的安全防护措施。
精心整理
电梯井施工方案
一、工程概况:
武汉·健康谷第二期23~25#楼工程,地下室一层,地上24层,电梯井道由地下室底至天面机房基础高度约75米,23#楼电梯井图纸设计有4个,24#、25#楼各有2个,地下室层高5.3米,±
0.000以上层高3.00米。
二、编制依据
1.《安全生产和文明施工规程》
2.《建筑安装及安全操作规程》
3.《建筑施工高处作业安全技术规范》
4.
5.
(1
施工过程中,无论是安全员或是需要作业施工的
定做好,防护门设置是电梯井道最主要防范措施。
(2)电梯井道内的定架搭设:
①立杆间距不得大于900*900
②水平拉杆步准为1500双向设置,并每层对角设置双向剪力棒;
③每隔两层必须有固定埋设钢管与立管拉结牢固;
④每隔4层必须有铜丝铝与预埋吊环(Ф18一级钢做)组成卸力,以减轻底下立管受力;
⑤每隔8层,用工字钢做悬挑支承立管。
(3)电梯井道内一级和二级防护措施:
①除搭设顶架外,还要求每2层铺设必要的安全挡板,每2层挡板的中间层,必须设置安全网,封
闭电梯井道;
②电梯井门设置要求:
电梯井门需用钢筋焊成,高度高度不应少于1.8若做成门式的,平常必须用Ф4
(4
泥工、井内作业的脚手架必须用特制的工作桥板
用棚架上的挡板材料再修整加固,符合安全规定(即离边不得大于200mm内)方可作业施工;
②每层当木工拆卸完井道内的模板后,井道内的安全挡板和顶架的水平杆应调整(或另增加设置),使安全挡板离壁边不大于200mm,安全挡板必须用铁线扎实牢固。
(5)电梯井位浇砼作业的安全措施规定:
①浇砼作业前,必须按要求搭设加固电梯井道内脚系统工作台,工作台高度必须达到浇砼的操作要求,安全员必须检查电梯井道的棚架的稳定性和模板牢固性,合格后才允许浇砼工人使用,否则必须督促架子班做妥善为止;
②浇砼作业时,工作人员应站在操作平台上进行做浇筑工作,不准站在井壁上作业。
(6)电梯井第24层顶架搭设安全规定
电梯井第24
因位于24层楼面要做电梯机房基础,板厚为0.2
3.42*0.2*2.5T/m3=1.71T,另加集中活重:
1.71+
2.223=
3.933T
,
水平拉杆:,双向布设并设剪刀撑,纵横两向各设一个,钢管直径
(7
应即检查各层的电梯门侧上的预留孔,是否已
须将电梯井道内的一级防护挡板加固,安全员必须全督促按规定做妥当,才允许其进行作业。
作业孔钻凿过程中,所产生的垃圾碎石砼块,应逐层清出,不允许直接卸至地下室层的井道内,因地下室井道较深,很难清理。
木工收尾完成后,若电梯公司仍未进行安装施工,电梯井道的临时安全钢网门,必须用锁或大铁线绑扎牢固,不允许随意打开电梯临时安全门。
(8)拆卸井道内顶架安全操作规定:
电梯井道内的顶架拆卸作业,应逐层由上而下进行,拆卸下钢管件材料,应小心从各层的电梯门口清理堆放至首层指定的地方格堆好,不允许将拆卸的管件材料直接丢下地下室层才清理。
(9)电梯公司安装电梯的安全操作和责任划分
①电梯公司安装电梯作业施工,必须有施工安全方案,与项目部沟通,划分清安全施工责任。
③电梯公司每当人员离场,
④电梯公司在安装电梯的作业过程,
10
电梯井道安全工作列入项目部安全检查
11
坚持三级安全教育,使工人树立正确的安全生产观,杜绝侥幸、冒险的野蛮的不安全生产的行为。
坚持项目部周检、月检安全制度,使安全检查成为项目部的重要工作之一。
项目部指定的安全员必须每天跟班,对于主要的电梯井、小电梯井、临边拆棚、安全网、安全挡板等安全设施,有计划有针对性的实施管理检查和限期整改,做不够的,应及时与相关班组长沟通,按规定要求做好,确保生产安全。
