广州市建设工程地基基础检测技术规定
- 格式:doc
- 大小:40.00 KB
- 文档页数:9
广东省建设厅印发广东省桩基工程质量检测技术规定(试行)的通知2004-4-22 16:38:41粤建科字[2000]137号各地级以上市建委,深圳市建设局,顺德市市政建设局,省直有关单位:现将《广东省桩基工程质量检测技术规定(试行)》印发给你们,请认真贯彻执行。
试行过程中发现的问题,请及时向广东省建设工程质量安全监督检测总站反馈,以便今后进一步修改完善。
广东省建设厅二〇〇〇年十二月二日广东省桩基质量检测技术规定(试行)第一章总则第一条为规范我省桩基工程质量的检测行为,明确有关检测工作内容和方法,确保建设工程质量,根据国家、省现行技术规范、规程及规定,结合本省实践,制定本规定。
第二条本规定适用于本省行政区域内钢筋混凝土桩和钢桩的检测。
支护桩、水泥土搅拌拉等复合地基竖向增强体的检测,应分别按行业标准《建筑基坑支护技术规程》JGJ120-99、《建筑地基处理技术规范》JGJ79-91或广东省标准《建筑基坑支护工程技术规程》DBJ/T15-20-97执行,当JGJ120-99、JGJ79-91或DBJ/T15-20-97未作具体规定时,应参照本规定执行。
第三条桩基工程除按本规定进行检测外,其原材料、混凝土试件及桩位偏差等还应按有关规范、标准的要求进行检验。
第二章一般规定第四条桩基工程质量检测包括成桩质量检测和承载力检测两部分,一般应先进行成桩质量检测,后进行承载力检测。
钢桩应采用高应变动力试验和静载试验检测。
加固补强后的桩基,应采用适合的试验方法,检测加固补强效果是否达到设计要求。
第五条承受水平荷载和抗拔荷载的桩基工程,应根据设计要求,分别进行水平静载试验和抗拔静载试验。
第六条本规定所指检测数量,按单位工程计算。
同一单位工程中既有一桩一柱、又有群桩的桩基工程,应分别按照一桩一柱和群拉确定检测数量。
同一单位工程中采用不同桩型的,应分别计算。
小区工程中,工程桩数量少于50根的单位工程,如无争议,可按地质条件相近、桩型相同、同一施工单位施工的若干个单位工程基桩数量合并来计算检测数量。

广州某项目3号地块地基基础检测说明
一、高强预应力管桩桩基检测要求
本工程局部采用高强预应力管桩基础,工程桩应进行单桩承载力和桩身完整性抽样检测,并符合下列规定,且宜先进行桩身完整性检测,后进行承载力检测。
1、桩身完整性检测
桩身完整性检测应采用低应变法进行,检测数量不应少于总桩数的20%,本工程桩总数为1349根,则应该抽检270根。
2、单桩承载力检测
本工程塔楼均采用高强预应力管桩基础:
1#塔楼桩数共236根, 单桩竖向抗压承载力特征值为1200kN;
2#塔楼桩数共575根, 抗压桩共533根,抗浮桩共42根,单桩竖向抗压承载力特征值为1200kN;单桩竖向抗拔承载力特征值为350kN;
3#塔楼桩数共76根, 单桩竖向抗压承载力特征值为1000kN;
4#塔楼桩数共177根, 单桩竖向抗压承载力特征值为1000kN;
1#~4#塔楼总桩数为1064根;
根据规范要求,抽检总数不应少于总数的1%,且每个单位工程不少于3根;按总桩数的1%时,则应抽检11根,若以每栋塔楼为一个单位工程,则应抽检3*4=12根。
本工程地库采用高强预应力管桩基础:
抗压采用高强预应力管桩抗压桩,桩数共202根, 单桩竖向抗拔承载力特征值为1200kN;
抗浮采用高强预应力管桩抗拔桩,桩数共82根, 单桩竖向抗拔承载力特征值为350kN;
地库总桩数为284根;
根据规范要求,抽检总数不应少于总数的1%,且不得少于3根,则本工程应抽检3根;
抗压桩要进行单桩竖向抗压静载试验,抗拔桩要进行单桩竖向抗拔静载试
验,试验方法分为慢速维持荷载法和快速维持荷载法,具体做法详《建筑地基基础检测规范》(GD 15-60-2008)的规定。
广东省标准建筑地基基础检测规范(2007 .12 报批稿)建筑地基基础检测规范编制组2007.12前言根据广东省建设厅粤建科函[2002]194号文的要求,广东省建筑科学研究院会同有关单位经过广泛调查研究,认真总结建筑地基基础检测的实践经验和科研成果,收集分析了《广东省桩基质量检测技术规定(试行)》(粤建科字[2000]137号)、《基桩反射波法检测规程》DBJ15-27-2000和《基桩和地下连续墙钻芯检验技术规程》DBJ15-28-2001实施以来的意见和建议,在广泛征求意见的基础上,制定本规范。
本规范共分十八章、八个附录。
包括总则、术语和符号、基本规定、标准贯入试验、圆锥动力触探试验、静力触探试验、十字板剪切试验、平板载荷试验、低应变法、高应变法、声波透射法、钻芯法、单桩竖向抗压静载试验、单桩竖向抗拔静载试验、单桩水平静载试验、支护锚杆验收试验、基础锚杆抗拔试验和沉降观测等。
本规范由广东省建筑科学研究院负责解释。
在执行过程中,请各单位结合工程实践,认真总结经验,并将意见和建议寄送广州市先烈东路121号广东省建筑科学研究院(邮主编单位:广东省建筑科学研究院参编单位:深圳市勘察研究院广州市建筑科学研究院广州铁路(集团)公司科学技术研究所广东工业大学广东省建设工程质量安全监督检测总站深圳市工程质量检测中心广州地区建设工程质量安全监督站肇庆市建设工程质量检测站广东省建筑设计研究院广州市建设科技委办主编:徐天平参编:李广平 陈久照 肖 兵 吴裕锦 李彰明 钱春阳 刘南渊 朱远辉 邓 浩 曹华先 袁庆华 李 皓 杜 飞 廖建三1 总则..........................................错误!未定义书签。
2 术语和符号....................................错误!未定义书签。
2.1 术语..........................................................................错误!未定义书签。
广州市建设工程地基基础检测技术规定为确保地基基础工程质量,保证建设工程地基基础质量检测工作的规范性、准确性和公正性,根据国家、行业、省相关的技术规范、标准等,结合我市实际制定本规定。
一、基本规定1、检测机构应具有省级建设行政主管部门检测资质及在广州市建委备案,检测项目应通过计量认证;检测人员应经过市级及以上建设主管部门培训合格,并具有相应的上岗证。
2、单位工程的地基基础采取两种及其以上的检测方法进行检测时,对省、市重点工程及地基基础设计等级为甲级的建筑工程应由两家或以上的检测机构进行检测。
3、单位工程中,同一检测项目采用同一检测方法时,原则上由同一检测单位来承担相应的检测工作;对检测结果有争议时,应上报监督机构协调处理。
4、地基基础检测应由建设单位委托。
二、地基基础工程的检测项目、方法及数量地基基础工程的检测项目、方法及数量,必须遵守《地基基础工程质量检测的项目、方法和数量一览表》(见附件)的规定,并符合以下要求:1、地基基础工程质量检测抽检的数量应按单位工程计算。
2、同一单位工程采用不同地基基础类型时,应分别确定检测方法和抽检数量;同一单位工程中采用不同类型的灌注桩时应按比例进行检测,总抽检数量不变。
3、地基基础设计等级为丙级,且各单位工程的工程桩总数少于30 根或地基处理面积小于300m2,可将地质条件相近,施工工艺相同的若干个单位工程合并起来,确定抽检数量,但应对每个单位工程进行承载力抽检,每个单位工程的承载力抽检数量:当采用单桩静载荷试验时不得少于 1 根、当采用高应变法时不得少于 2 根、当采用平板载荷试验时不得少于 2 点。
4、加固处理后的桩应全部进行检测。
检测方法应包括钻芯法、载荷试验或高应变法其中一种。
5、采用声波透射法、低应变法检测的基桩,当检测结果不能对整桩质量进行评定或难于判定其质量类别时,应采用其它有效方法如钻芯法进行复检。
6、地基基础检测前,建设单位或监理单位必须向质量监督机构提交建设、监理、设计及施工单位盖章的地基基础检测方案,其主要内容包括:工程概况、设计要求、地基基础类型及数量、检测方法、检测数量等。

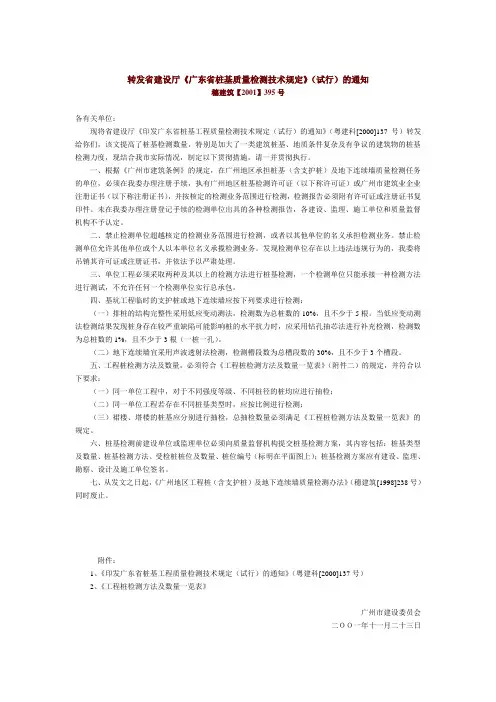

转发省建设厅《广东省桩基质量检测技术规定》(试行)的通知穗建筑【2001】395号各有关单位:现将省建设厅《印发广东省桩基工程质量检测技术规定(试行)的通知》(粤建科[2000]137号)转发给你们,该文提高了桩基检测数量,特别是加大了一类建筑桩基、地质条件复杂及有争议的建筑物的桩基检测力度,现结合我市实际情况,制定以下贯彻措施,请一并贯彻执行。
一、根据《广州市建筑条例》的规定,在广州地区承担桩基(含支护桩)及地下连续墙质量检测任务的单位,必须在我委办理注册手续,执有广州地区桩基检测许可证(以下称许可证)或广州市建筑业企业注册证书(以下称注册证书),并按核定的检测业务范围进行检测,检测报告必须附有许可证或注册证书复印件。
未在我委办理注册登记手续的检测单位出具的各种检测报告,各建设、监理、施工单位和质量监督机构不予认定。
二、禁止检测单位超越核定的检测业务范围进行检测,或者以其他单位的名义承担检测业务。
禁止检测单位允许其他单位或个人以本单位名义承揽检测业务。
发现检测单位存在以上违法违规行为的,我委将吊销其许可证或注册证书,并依法予以严肃处理。
三、单位工程必须采取两种及其以上的检测方法进行桩基检测,一个检测单位只能承接一种检测方法进行测试,不允许任何一个检测单位实行总承包。
四、基坑工程临时的支护桩或地下连续墙应按下列要求进行检测:(一)排桩的结构完整性采用低应变动测法,检测数为总桩数的10%,且不少于5根。
当低应变动测法检测结果发现桩身存在较严重缺陷可能影响桩的水平抗力时,应采用钻孔抽芯法进行补充检测,检测数为总桩数的1%,且不少于3根(一桩一孔)。
(二)地下连续墙宜采用声波透射法检测,检测槽段数为总槽段数的30%,且不少于3个槽段。
五、工程桩检测方法及数量,必须符合《工程桩检测方法及数量一览表》(附件二)的规定,并符合以下要求:(一)同一单位工程中,对于不同强度等级、不同桩径的桩均应进行抽检;(二)同一单位工程若存在不同桩基类型时,应按比例进行检测;(三)裙楼、塔楼的桩基应分别进行抽检,总抽检数量必须满足《工程桩检测方法及数量一览表》的规定。
附件地基基础工程质量检测技术指引为保证地基基础质量检测的规范性、准确性和公正性,根据国家、行业、省的相关技术规范、标准,结合我市实际制定本指引。
一、地基基础工程的检测项目、方法及数量地基基础检测应符合附表以及下列规定:(一)地基基础工程质量检测抽检应按单位工程计算.(二)同一单位工程采用不同地基基础类型时,应分别确定检测方法和抽检数量;同一单位工程中采用不同桩型或不同地基处理方法时,按相关规定分别确定检测方法和抽检数量。
(三)地基基础设计等级为丙级,且各单位工程的桩总数少于30根或复合地基处理面积小于300m2,可将地质条件相近,施工工艺相同的若干个单位工程合并起来,确定抽检数量,但应对每个单位工程进行承载力抽检。
对每个单位工程的承载力抽检数量为:当采用静载试验时不得少于1根、当采用高应变法时不得少于2根、当采用平板载荷试验时不得少于2点。
(四)采用声波透射法、低应变法对桩身质量进行检测,当检测结果不能对整桩桩身质量进行评定或难于判定其整桩的质量类别时,应采用其它有效方法如钻芯法进行复检。
(五)桩身质量检测采用两种及以上方法的,抽测数量按实际—1 —检测的桩的数目计算,不得重复计算。
(六)工程桩的检测宜先进行桩身完整性检测,后进行承载力检测;当基础埋深较大时,桩身完整性检测宜在基坑开挖至基底标高后进行。
二、验证检测当对检测结果有异议时,应在原试验点附近重新选点进行试验或在原受检桩上进行验证检测,验证检测的抽检数量宜根据实际情况确定,可以采用以下方法:(一)可采用平板载荷试验,结合标准贯入试验、静力触探试验、圆锥动力触探试验、十字板剪切试验等方法,对地基基础承载力是否符合设计要求进行综合分析评价;(二)桩身浅部缺陷可采用开挖验证;(三)桩身存在缺陷的预制桩可采用高应变法进行验证,必要时还应进行水平荷载试验或竖向抗拔静载试验;(四)可采用钻芯法、高应变法验证低应变法检测结果;(五)对于声波透射法检测结果有异议的,可重新用声波透射法检测,或在同一根桩用钻芯法检测;(六)可在同一根桩增加钻孔验证钻芯法检测结果;(七)可采用单桩竖向抗压静载试验验证高应变法所测单桩承载力检测结果。
广东省标准建筑地基基础检测规范(2007 .12 报批稿)建筑地基基础检测规范编制组2007.12前言根据广东省建设厅粤建科函[2002]194号文的要求,广东省建筑科学研究院会同有关单位经过广泛调查研究,认真总结建筑地基基础检测的实践经验和科研成果,收集分析了《广东省桩基质量检测技术规定(试行)》(粤建科字[2000]137号)、《基桩反射波法检测规程》DBJ15-27-2000和《基桩和地下连续墙钻芯检验技术规程》DBJ15-28-2001实施以来的意见和建议,在广泛征求意见的基础上,制定本规范。
本规范共分十八章、八个附录。
包括总则、术语和符号、基本规定、标准贯入试验、圆锥动力触探试验、静力触探试验、十字板剪切试验、平板载荷试验、低应变法、高应变法、声波透射法、钻芯法、单桩竖向抗压静载试验、单桩竖向抗拔静载试验、单桩水平静载试验、支护锚杆验收试验、基础锚杆抗拔试验和沉降观测等。
本规范由广东省建筑科学研究院负责解释。
在执行过程中,请各单位结合工程实践,认真总结经验,并将意见和建议寄送广州市先烈东路121号广东省建筑科学研究院(邮主编单位:广东省建筑科学研究院参编单位:深圳市勘察研究院广州市建筑科学研究院广州铁路(集团)公司科学技术研究所广东工业大学广东省建设工程质量安全监督检测总站深圳市工程质量检测中心广州地区建设工程质量安全监督站肇庆市建设工程质量检测站广东省建筑设计研究院广州市建设科技委办主编:徐天平参编:李广平 陈久照 肖 兵 吴裕锦 李彰明 钱春阳 刘南渊 朱远辉 邓 浩 曹华先 袁庆华 李 皓 杜 飞 廖建三1 总则..........................................错误!未定义书签。
2 术语和符号....................................错误!未定义书签。
2.1 术语..........................................................................错误!未定义书签。
广州市住房和城乡建设局关于规范建筑工程地基基础检测工作的通知文章属性•【制定机关】广州市住房和城乡建设局•【公布日期】2020.02.28•【字号】穗建规字〔2020〕30号•【施行日期】2020.03.10•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】行政法总类其他规定正文广州市住房和城乡建设局关于规范建筑工程地基基础检测工作的通知穗建规字〔2020〕30号各有关单位:为规范建筑工程地基基础质量验收检测,保证建筑工程质量,根据《建设工程质量检测管理办法》(建设部令第141号)等有关规定,结合我市实际,现将建筑工程地基基础检测工作的有关事项通知如下:一、凡是在本市行政区域内对新建、改建和扩建房屋建筑工程,进行地基基础工程质量验收检测(以下简称地基基础检测)的,应当按本通知执行。
二、地基基础检测应由建设单位委托工程质量检测机构实施。
承接地基基础检测的工程质量检测机构应取得相应资质证书,并纳入市建设行政主管部门信息监督平台的在线监管;其承担的检测项目应通过计量认证;其检测人员应经广州市及以上建设行政主管部门培训合格,持有相应上岗证。
三、地基基础检测应当遵守国家和地方标准、规范以及《地基基础工程质量检测技术指引》(详见附件)。
四、设计等级为甲级的地基基础工程采用两种或以上的方法进行检测的,宜由两家或以上的工程质量检测机构进行检测。
五、单位工程的同一检测项目采用同一检测方法的,原则上只能由同一家工程质量检测机构完成检测工作;同一批抽检的结果应出具在同一报告上,不得将不合格或异常的检测结果另行单独出具检测报告;对检测结果有争议的,应报请工程质量监督机构协调处理。
检测报告必须要有明确的合格与否,或是否满足设计要求的结论。
六、对地基基础检测结果有异议的,应进行验证检测;地基基础检测结果不满足原设计要求的,应按照有关规定研究确定处理方案或扩大抽检的方法及数量。
验证检测和扩大抽检发现异常或不符合设计要求后,应当研究确定处理方案和进一步抽检的方案。
广东省建设厅印发广东省桩基工程质量检测技术规定(试行)的通知2004-4-22 16:38:41粤建科字[2000]137号各地级以上市建委,深圳市建设局,顺德市市政建设局,省直有关单位:现将《广东省桩基工程质量检测技术规定(试行)》印发给你们,请认真贯彻执行。
试行过程中发现的问题,请及时向广东省建设工程质量安全监督检测总站反馈,以便今后进一步修改完善。
广东省建设厅二〇〇〇年十二月二日广东省桩基质量检测技术规定(试行)第一章总则第一条为规范我省桩基工程质量的检测行为,明确有关检测工作内容和方法,确保建设工程质量,根据国家、省现行技术规范、规程及规定,结合本省实践,制定本规定。
第二条本规定适用于本省行政区域内钢筋混凝土桩和钢桩的检测。
支护桩、水泥土搅拌拉等复合地基竖向增强体的检测,应分别按行业标准《建筑基坑支护技术规程》JGJ120-99、《建筑地基处理技术规范》JGJ79-91或广东省标准《建筑基坑支护工程技术规程》DBJ/T15-20-97执行,当JGJ120-99、JGJ79-91或DBJ/T15-20-97未作具体规定时,应参照本规定执行。
第三条桩基工程除按本规定进行检测外,其原材料、混凝土试件及桩位偏差等还应按有关规范、标准的要求进行检验。
第二章一般规定第四条桩基工程质量检测包括成桩质量检测和承载力检测两部分,一般应先进行成桩质量检测,后进行承载力检测。
钢桩应采用高应变动力试验和静载试验检测。
加固补强后的桩基,应采用适合的试验方法,检测加固补强效果是否达到设计要求。
第五条承受水平荷载和抗拔荷载的桩基工程,应根据设计要求,分别进行水平静载试验和抗拔静载试验。
第六条本规定所指检测数量,按单位工程计算。
同一单位工程中既有一桩一柱、又有群桩的桩基工程,应分别按照一桩一柱和群拉确定检测数量。
同一单位工程中采用不同桩型的,应分别计算。
小区工程中,工程桩数量少于50根的单位工程,如无争议,可按地质条件相近、桩型相同、同一施工单位施工的若干个单位工程基桩数量合并来计算检测数量。

穗建质[2010]574号关于建筑工程地基基础检测工作的通知各有关单位:为规范建筑工程地基基础质量验收检测,保证建筑工程质量,根据《建设工程质量检测管理办法》(建设部令第141号)等有关规定,结合我市实际,现将建筑工程地基基础检测工作的有关事项通知如下:一、凡是在本市行政区域内对新建、改建和扩建房屋建筑工程,进行地基基础工程质量验收检测(以下简称地基基础检测)的,应当按本通知执行。
二、地基基础检测应由建设单位委托工程质量检测机构实施。
承接地基基础检测的工程质量检测机构应取得相应资质证书,其承担的检测项目应通过计量认证;其检测人员应经广东省及省级以上建设行政主管部门培训合格,持有相应上岗证。
三、地基基础检测应当遵守国家和地方标准、规范以及《地基基础工程质量检测技术指引》(详见附件)。
四、设计等级为甲级的地基基础工程采用两种或以上的方法进行检测的,应由两家或以上的工程质量检测机构进行检测。
五、单位工程的同一检测项目采用同一检测方法的,原则上只能由同一家工程质量检测机构完成检测工作;同一批抽检的结果应出具在同一报告上,不得将不合格或异常的检测结果另行单独出具检测报告;对检测结果有争议的,应报请工程质量监督机构协调处理。
六、对地基基础检测结果有异议的,应进行验证检测;—1 —地基基础检测结果不满足原设计要求的,应按照有关规定研究确定处理方案或扩大抽检的方法及数量。
验证检测发现不符合设计要求或首次扩大抽检后,应当研究确定处理方案或进一步抽检的方法和数量。
七、地基基础检测(含验证检测、扩大检测)以及对不符合原设计的处理必须由建设单位会同勘察、设计、施工、监理、检测等单位制定方案,在报送工程质量监督机构后实施。
地基基础检测方案的主要内容包括:工程概况、工程地质状况、设计要求、地基基础类型及数量、检测方法、检测数量等。
工程规模较大,分区(段)施工的工程,采取分区(段)按比例进行检测的,应在方案中加以说明。
八、地基基础各分项、分部工程未按照地基基础检测(或验证检测、扩大检测)方案的规定检测合格的,或未经处理符合设计要求的,不得进行下一道工序的施工。
地基基础工程质量检测技术指引
为保证地基基础质量检测的规范性、准确性和公正性,根据国家、行业、省的相关技术规范、标准,结合我市实际制定本指引。
一、地基基础工程的检测项目、方法及数量
地基基础检测应符合地基基础工程质量检测的项目、方法和数量表(详见附表)以及下列规定:
(一)地基基础工程质量检测抽检应按单位工程计算。
(二)同一单位工程采用不同地基基础类型时,应分别确定检测方法和抽检数量;同一单位工程中采用不同桩型或不同地基处理方法时,按相关规定分别确定检测方法和抽检数量。
(三)地基基础设计等级为丙级,且各单位工程的桩总数少于30根或复合地基处理面积小于300m2,可将地质条件相近,施工工艺相同的若干个单位工程合并起来,确定抽检数量,但应对每个单位工程进行承载力抽检。
对每个单位工程的承载力抽检数量为:当采用静载试验时不得少于1根、当采用高应变法时不得少于2根、当采用平板载荷试验时不得少于2点。
(四)采用声波透射法、低应变法、高应变、钻芯法等对桩身质量进行检测,当检测结果不能对整桩桩身质量进行评定或难于判定其整桩的质量类别时,应采用钻芯法等适当的方法进行复检。
(五)桩身质量检测采用两种及以上方法的,抽测数量按实
际检测的桩的数量计算,不得重复计算。
(六)工程桩的检测宜先进行桩身完整性检测,后进行承载力检测;当基础埋深较大时,桩身完整性检测宜在基坑开挖至基底标高后进行。
二、验证检测
当对检测结果有异议时,应在原试验点附近重新选点进行试验或在原受检桩上进行验证检测,验证检测的抽检数量宜根据实际情况确定,可以采用以下方法:
(一)可采用平板载荷试验,结合标准贯入试验、静力触探试验、圆锥动力触探试验、十字板剪切试验等方法,对地基基础承载力是否符合设计要求进行综合分析评价;
(二)桩身浅部缺陷可采用开挖验证;
(三)桩身存在缺陷的预制桩可采用高应变法进行验证,必要时还应进行水平荷载试验或竖向抗拔静载试验;
(四)可根据实际情况采用静载法、钻芯法、高应变法、开挖等方法验证低应变法检测结果;
(五)对于声波透射法检测结果有异议的,可重新用声波透射法检测,或在同一根桩用钻芯法检测;
(六)可在同一根桩增加钻孔验证钻芯法检测结果;
(七)可采用单桩竖向抗压静载试验验证高应变法所测单桩承载力检测结果。
三、扩大抽检
当检测结果不满足原设计要求时,应进行扩大抽检。
扩大抽
检应采用原来的检测方法或准确度更高的检测方法。
当因未埋设声测管而不能采用声波透射法扩大抽检时,应采用钻芯法。
扩大抽检的数量应符合下列规定:
(一)当平板载荷试验、锚杆、单桩承载力检测或钻芯法检测结果不满足设计要求时,应按不满足设计要求的数量加倍扩大抽检。
(二)当采用低应变法抽检桩身质量所发现的Ⅲ、Ⅳ类桩之和大于抽检桩数的20%时,应按原抽检比例扩大抽检,当两次抽检的Ⅲ、Ⅳ类桩之和仍大于抽检桩数的20%时,该批桩应全数检测。
当Ⅲ、Ⅳ类桩之和不大于抽检桩数的20%时,应研究确定处理方案、扩大抽检的方法和数量,扩大抽检的数量不宜少于该次抽检发现的Ⅲ、Ⅳ类桩总数的2倍。
(三)当采用高应变法抽检桩身质量所发现的Ⅲ、Ⅳ类桩之和大于抽检桩数的20%时,应按原抽检比例扩大抽检。
当Ⅲ、Ⅳ类桩之和不大于抽检桩数的20%时,应研究确定处理方案或扩大抽检的方法和数量,扩大抽检的数量不宜少于该次抽检发现的Ⅲ、Ⅳ类桩总数的2倍。
(四)当采用声波透射法抽检桩身质量发现有Ⅲ、Ⅳ类桩时,应研究确定处理方案或扩大抽检的方法和数量,扩大抽检的数量不宜少于该次抽检发现的Ⅲ、Ⅳ类桩总数的2倍。
(五)当标准贯入试验、静力触探试验、圆锥动力触探试验、十字板剪切试验等方法抽检不满足设计要求时,应按不满足设计要求的孔数的2倍扩大抽检,并进行适当数量的平板载荷试验。
(六)加固处理后的桩宜全部进行检测,对补桩应进行抽检。
检测方法应优先选用钻芯法、静载试验或高应变法。
附表:地基基础工程质量检测的项目、方法和数量表
附表
构实体质量监督抽测的方法和数量可计算在内。
