电线电缆导管敷设施工技术交底
- 格式:doc
- 大小:151.50 KB
- 文档页数:11
2、当做分项工程施工技术交底时,应填写“分顶工程名称栏”,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分顶工程名称栏”,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分顶工程名称栏”,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分顶工程名称栏”,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分顶工程名称栏”,其他技术交底可不填写。

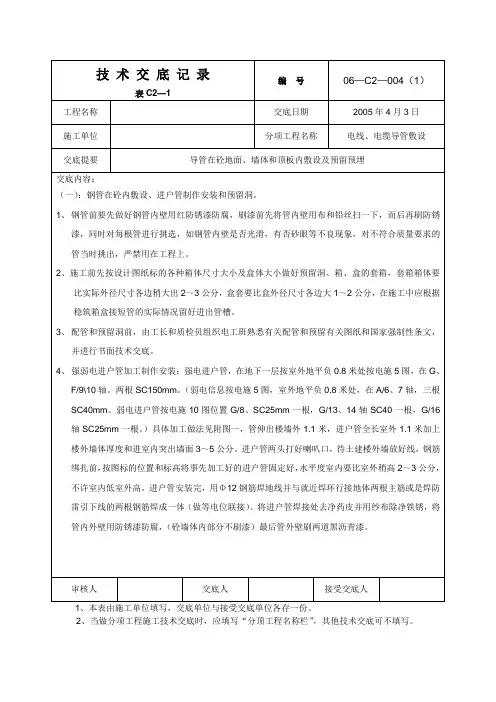

安全技术交底记录06-C2-004(1)
填写一式四份,交班长、工地安全员、公司安全科各一份。
安全技术交底记录06-C2-004(2)
填写一式四份,交班长、工地安全员、公司安全科各一份。

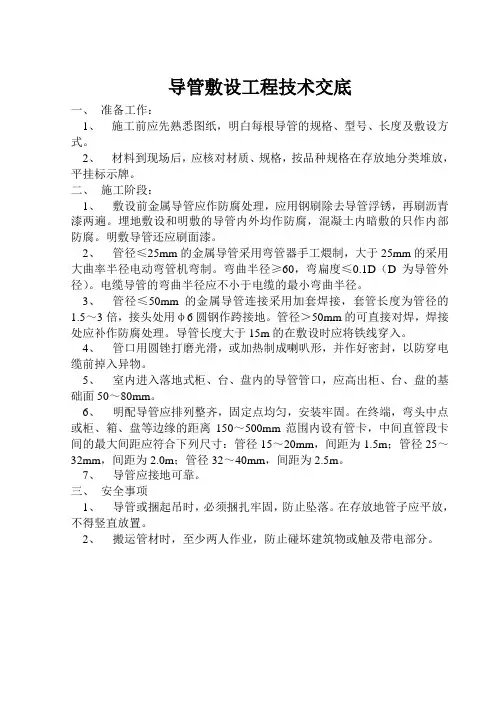

导管敷设工程技术交底
一、准备工作:
1、施工前应先熟悉图纸,明白每根导管的规格、型号、长度及敷设方式。
2、材料到现场后,应核对材质、规格,按品种规格在存放地分类堆放,平挂标示牌。
二、施工阶段:
1、敷设前金属导管应作防腐处理,应用钢刷除去导管浮锈,再刷沥青漆两遍。
埋地敷设和明敷的导管内外均作防腐,混凝土内暗敷的只作内部防腐。
明敷导管还应刷面漆。
2、管径≤25mm的金属导管采用弯管器手工煨制,大于25mm的采用大曲率半径电动弯管机弯制。
弯曲半径≥60,弯扁度≤0.1D(D为导管外径)。
电缆导管的弯曲半径应不小于电缆的最小弯曲半径。
3、管径≤50mm的金属导管连接采用加套焊接,套管长度为管径的1.5~3倍,接头处用φ6圆钢作跨接地。
管径>50mm的可直接对焊,焊接处应补作防腐处理。
导管长度大于15m的在敷设时应将铁线穿入。
4、管口用圆锉打磨光滑,或加热制成喇叭形,并作好密封,以防穿电缆前掉入异物。
5、室内进入落地式柜、台、盘内的导管管口,应高出柜、台、盘的基础面50~80mm。
6、明配导管应排列整齐,固定点均匀,安装牢固。
在终端,弯头中点或柜、箱、盘等边缘的距离150~500mm范围内设有管卡,中间直管段卡间的最大间距应符合下列尺寸:管径15~20mm,间距为1.5m;管径25~32mm,间距为2.0m;管径32~40mm,间距为2.5m。
7、导管应接地可靠。
三、安全事项
1、导管或捆起吊时,必须捆扎牢固,防止坠落。
在存放地管子应平放,不得竖直放置。
2、搬运管材时,至少两人作业,防止碰坏建筑物或触及带电部分。
电线导管、电缆导管敷设分项工程质量技术交底卡在锌层剥落处,也应刷防腐漆。
2切断钢管。
可用钢锯切断(最佳选用钢锯条)或管子切割机割断。
钢管不应有折扁和裂缝,管内无铁屑及毛刺,切断口应锉平,管口应刮光。
3套丝。
丝口连接时管端套丝长度不应不不小于管接头长度旳1/2;在管接头两端应焊跨接接地线。
薄壁钢管旳连接必须用丝扣连接。
薄壁钢管套丝一般用圆板牙扳手和圆板牙铰制。
厚壁钢管,可用管子铰板和管螺纹板牙铰制。
铰制完螺纹后,随后清修管口,将管口端面和内壁旳毛刺锉光,使管口保持光滑,以免割破导线绝缘层。
4弯管。
钢管明配需随建筑物构造形状进行立体布置,但要尽量减少弯头。
钢管弯制可采用冷煨法或热煨法:1)冷煨法。
一般管径为20mm及其如下时,用手板煨管器。
先将管子插入煨管器,逐渐煨出所需弯度。
管径为25mm及其以上时,使用液压煨管器,即先将管子放入模具,然后扳动煨管器,煨出所需弯度。
2)热煨法。
一方面炒干砂子,堵住管子一端,将干砂子灌入管内,用手锤敲打,直至砂子灌实,再将另一端管口堵住放在火上转动加热,烧红后煨成所需弯度,随煨弯随冷却。
规定管路旳弯曲处不应有折皱、凹穴和裂缝现象,弯扁限度不应不小于管外径旳1/10;暗配管时,弯曲半径不应不不小于管外径旳6倍;埋设于地下或混凝土楼板内时,不应不不小于管外径旳10倍。
对弯管旳规定:1)钢管弯曲处不应浮现凹凸和裂缝,弯扁限度不应不小于管外径旳10%。
2)被弯钢管旳弯曲半径应符合下表旳规定,弯曲角度一定要不小于90°。
条件弯曲半径与钢管外径之比明配时 6明配只有一种弯时 4暗配时 6埋设于地下或混凝土楼板内时103)钢管弯曲时,焊缝如放在弯曲方向旳内侧或外侧,管子容易浮现裂缝。
当有两个以上弯时,更要注意管子旳焊缝位置。
4)管壁薄、直径大旳钢管弯曲时,管内要灌满砂且应灌实,否则钢管容易弯瘪。
如果用加热弯曲,要灌用干燥砂。
灌砂后,管旳两端塞上木塞。
2.1.2钢导管连接。
导管敷设工程施工技术交底稳注盒、箱盒 注稳箱L稳盒板头 托灯♦管路连接箱送管■2配合土建内安装油漆、浆活完成后进行明配管。
采用胀管安装时,用在土 建抹灰完成后进行。
(三)吊顶内或护墙板内、管路敷设: 1结构施工时,配合土建安装后预埋件。
2内部装修施工时,配合土建做好吊顶灯位及电器具位置翻样图,并在顶板 及地面弹出实际位置。
四、操作工艺 (一)工艺流程: 1暗管敷设工艺流程:2明管、吊顶内、护墙板内管路敷设工艺流程:2 •大模板现浇泡凝土墙配管 二现澆混癡土楼板配管 4.预剧空b 楼板配管暗设管方敷式一地纯连播TW 地妊I 防腸 处理11 X 鏗缝 1上部地下法—⑴胀管法2.木砖法3.预埋铁件焊接法 中万4.稳注法5. IW 注法6■抱確法与连接量敷设2、管路连播 氛管进盒、箱(二)暗管敷设: 1基本要求:(1) 敷设于多尘和潮湿场所的电线管路、管口、管子连接处均作密封处理。
(2) 暗配的电线管路宜沿最近的线路敷设并减少弯曲;埋入墙或混凝土内的 管,距砌内表面的净距不应小于15mm(3) 进入落地式配电箱的管路,排列应整齐,管口应高出基础面50~80mm(4) 埋入地下的电线管路不宜穿过设备基础,在穿过建筑物基础时,应加保 护管。
2预制加工:根据设计图,加工好各种盒、箱、管弯。
钢管煨弯可采用冷煨 法。
(1) 冷煨法:一般管径为20m 及以下时,用手扳煨管器。
先将管子插入煨管 器,逐步煨出所需弯度。
管径为25m 及以上时,使用液压煨管器,先将管子放入 模具,扳动煨管器,煨出所需弯度。
(2) 切管:管子切断常用钢锯、无齿锯、砂轮锯,将需要切断的管子长度量 准确,放在钳口内卡牢切割,断口处应平齐不歪斜,管口刮锂光滑,无毛刺,清 除管内铁屑。
(3)套丝:采用套丝板、套管机,根据管外径选择相应板牙。
将管子用台虎 钳或龙门压架钳紧牢,再把绞板套在管端,均匀用力,不得过猛,随套随浇冷却 液,套丝不乱不过长,清除渣屑,丝扣干净清晰。

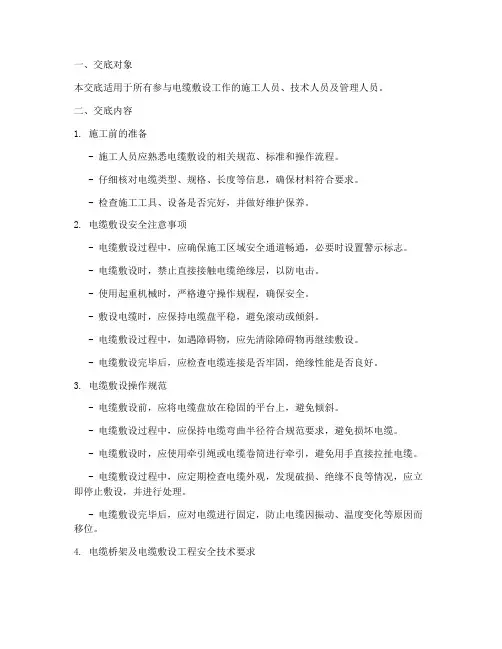

一、交底对象本交底适用于所有参与电缆敷设工作的施工人员、技术人员及管理人员。
二、交底内容1. 施工前的准备- 施工人员应熟悉电缆敷设的相关规范、标准和操作流程。
- 仔细核对电缆类型、规格、长度等信息,确保材料符合要求。
- 检查施工工具、设备是否完好,并做好维护保养。
2. 电缆敷设安全注意事项- 电缆敷设过程中,应确保施工区域安全通道畅通,必要时设置警示标志。
- 电缆敷设时,禁止直接接触电缆绝缘层,以防电击。
- 使用起重机械时,严格遵守操作规程,确保安全。
- 敷设电缆时,应保持电缆盘平稳,避免滚动或倾斜。
- 电缆敷设过程中,如遇障碍物,应先清除障碍物再继续敷设。
- 电缆敷设完毕后,应检查电缆连接是否牢固,绝缘性能是否良好。
3. 电缆敷设操作规范- 电缆敷设前,应将电缆盘放在稳固的平台上,避免倾斜。
- 电缆敷设过程中,应保持电缆弯曲半径符合规范要求,避免损坏电缆。
- 电缆敷设时,应使用牵引绳或电缆卷筒进行牵引,避免用手直接拉扯电缆。
- 电缆敷设过程中,应定期检查电缆外观,发现破损、绝缘不良等情况,应立即停止敷设,并进行处理。
- 电缆敷设完毕后,应对电缆进行固定,防止电缆因振动、温度变化等原因而移位。
4. 电缆桥架及电缆敷设工程安全技术要求- 金属电缆桥架及其支架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠。
- 电缆敷设严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
- 电缆桥架水平安装的支架间距为15至3m;垂直安装的支架间距不大于2m。
- 敷设在竖井内和安装不同防火区的桥架,按设计要求位置,有防火隔墙措施。
- 支架与预埋件焊接固定时,焊缝饱满;膨胀螺栓固定时,选用螺栓适配,连接紧固,防松零件齐全。
5. 施工后的验收- 电缆敷设完毕后,应进行验收,确保电缆敷设符合规范要求。
- 验收内容包括:电缆连接是否牢固、绝缘性能是否良好、电缆弯曲半径是否符合规范要求等。
三、交底责任1. 施工单位负责组织电缆敷设安全技术交底,确保施工人员掌握相关安全知识。

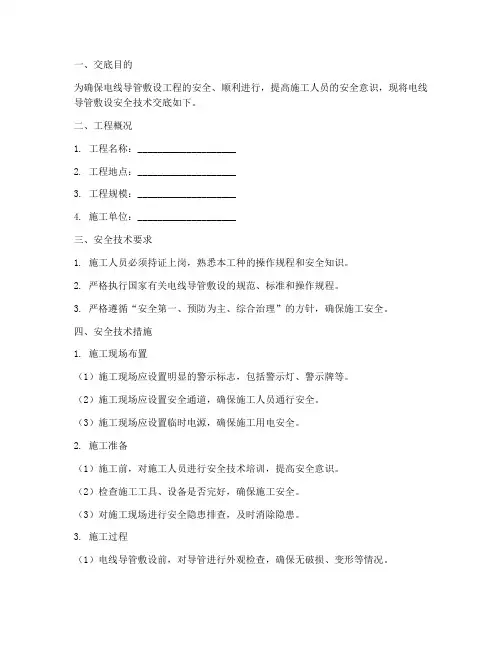

一、交底目的为确保电线导管敷设工程的安全、顺利进行,提高施工人员的安全意识,现将电线导管敷设安全技术交底如下。
二、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________三、安全技术要求1. 施工人员必须持证上岗,熟悉本工种的操作规程和安全知识。
2. 严格执行国家有关电线导管敷设的规范、标准和操作规程。
3. 严格遵循“安全第一、预防为主、综合治理”的方针,确保施工安全。
四、安全技术措施1. 施工现场布置(1)施工现场应设置明显的警示标志,包括警示灯、警示牌等。
(2)施工现场应设置安全通道,确保施工人员通行安全。
(3)施工现场应设置临时电源,确保施工用电安全。
2. 施工准备(1)施工前,对施工人员进行安全技术培训,提高安全意识。
(2)检查施工工具、设备是否完好,确保施工安全。
(3)对施工现场进行安全隐患排查,及时消除隐患。
3. 施工过程(1)电线导管敷设前,对导管进行外观检查,确保无破损、变形等情况。
(2)电线导管敷设过程中,严格按照设计要求进行,确保导管的连接牢固、密封良好。
(3)在敷设电线导管时,应保持安全距离,避免与周围物体发生碰撞。
(4)敷设电线导管时,严禁踩踏电线导管,防止损伤。
(5)在电线导管敷设过程中,如发现异常情况,应立即停止施工,查明原因,采取相应措施。
4. 施工结束后(1)对敷设完成的电线导管进行检查,确保符合设计要求。
(2)对施工现场进行清理,消除安全隐患。
(3)对施工人员进行安全教育,提高安全意识。
五、应急处理1. 如发生触电事故,应立即切断电源,并进行急救。
2. 如发生火灾,应立即报警,并采取灭火措施。
3. 如发生人员受伤,应立即进行救治,并联系相关部门。
六、总结通过本次安全技术交底,使施工人员充分了解电线导管敷设工程的安全技术要求,提高安全意识,确保施工安全。
导管明敷设工程技术交底全套一、材米樱求1凡使用的绝缘导管,其材质均应有阻燃、耐冲击并符合华北标办图集的有关要求,应有产品合格证。
导管及配件不碎裂,表面有阻燃标记和制造厂标。
2管材内外应光滑,无凸棱凹陷、针孔、气泡,内外径应符合国家统一标准,管壁厚度应均匀一致。
3所用绝缘导管附件与明配绝缘制品,如各种灯头盒、开关盒、插座盒、管箍、粘合剂等,应使用配套的阻燃绝缘制品。
二、主要机具1铅笔、皮尺、水平尺、卷尺、尺杆、角尺、线坠、小线、粉线袋、高√¾-⅛-02手锤、塞子、钢锯、锯条、刀具、半圆铿、活扳子、水桶、灰桶等。
3弯簧、煨管器、剪管器、压力案子、绝缘手套、水盆等。
4电锤、手电钻、台钻、热风机、电炉子、开孔器、工具袋、工具箱等。
三、作业条件1配合混凝土结构施工时,根据设计图在梁、板、柱中预下过管及各种埋件。
2在配合砖结构施工时,预埋大型埋件、角钢支架及过管。
3在装修前根据土建水平线及抹灰厚度与管道走向,按设计图进行弹线浇注埋件及稳装角钢支架。
4喷浆完成后进行管路及各种盒、箱安装,并应防止管道污染。
四、操作工艺(一)工艺流程:预制支架、吊架、抱箍铁件、管弯、盒、箱一测定盒、箱及管路固定点位置T管路敷设一管路固定一管路入箱盒一变形缝处理(二)按照设计图加工好支架、抱箍、吊架、铁件、管弯及各种盒、箱。
预制管弯可采用冷煨法和热煨法。
1冷煨法:管径在25mm及以下可用冷煨法。
Q)使用手扳弯管器煨弯,将管子插入配套的弯管器内,一次煨出所需的弯度。
(2)将弯簧插入管内需煨弯处,两手抓住弯簧两端头,膝盖顶在被弯处,手扳逐渐煨出所需弯度,然后抽出弯簧。
当弯曲较长管时,可将弯簧用铁丝或尼龙线拴牢一端,煨弯后抽出。
2热煨法:用电炉子、热风机等加热均匀,烘烤管子煨弯处,待管被加热到可随意弯曲时,立即将管子放在木板上,固定管子一头,逐步煨出所需弯度,并用湿布抹擦使弯曲部位冷却定型,不得因加热煨弯使管出现烤伤、变色、破裂等现象。
技术及安全交底记录
③当设计无要求时,埋设在墙内或混凝土内的绝缘导管,应采用中型以上的导管;
④沿建筑物、构筑物表面和在支架上敷设的刚性绝缘导管,要按设计要求装设温度补偿装置。
-IK金属、非金属柔性导管敷设应符合下列规范的规定:
①刚性导管经柔性导管与电气设备、器具连接,柔性导管的长度在动力工程中不大于O.8m,在照明工程中不大于L2m;
②可挠金属管或其他柔性导管与刚性套管或电气设备、器具间的连接采用专用接头;
③可挠性金属导管和金属柔性导管不能做接地(PE)或接零(PEN)的接续导体。
电缆敷设工程技术交底一、准备工作1、电缆敷设前应熟悉图纸,明白每根电缆的编号、型号、起点、终点。
2、将电缆桥架内、电缆沟及保护导管内的杂物和积水清理干净,检查桥架、电缆沟支架及保护导管的接地应良好。
3、电缆敷设前应作绝缘检查,低压电缆用1000V兆欧表摇测其相间及对地绝缘电阻,其值不得低于0.5MΩ。
高压电缆作耐压试验。
应符合规定。
敷设完后再次进行检查。
二、施工阶段1、将放线架放平,电缆盘用厚壁钢管架在放线架上,并在其接触面上涂以黄油,减少转动时的磨擦力。
在电缆盘处设2~3人转动电缆盘。
根据电缆长度分段设8~10人牵引,电缆转弯处一定要设人1~2人。
敷设时,应有人统一指挥。
2、电缆敷设一般先敷设动力电缆,后敷设控制电缆,先敷设距离远的,后敷设距离近的。
每敷设一根电缆,应在其端头作标识,注明型号规格、编号及起终点,以免混淆。
3、电缆沟内应分层敷设。
一般上层走高压电缆,中层走低压电缆,下层走控制电缆。
在桥架内敷设时,采用隔板将动力电缆和控制电缆隔开,以免产生干扰。
电缆敷设时尽量避免交叉,严禁有扭曲和死弯。
桥架内敷设时,水平段每隔5~10m设固定点。
垂直段每1m设固定点。
4、电缆穿管时,用8#铁线将电缆头部捆绑牢固。
并在导管内及电缆上涂抹滑石灰,以减少磨擦力,在线管出线口处用人工牵引铁丝,发生卡阻时应立刻拉回电缆,以防电缆保护层损坏。
5、根据电缆型号的不同,电缆的弯曲半径应大于其外径的10~20倍。
6、电缆出入电缆沟、竖井、建筑物、柜盘台以及管子管口处等均应作密封处理。
7、三相或单相的交流单芯电缆,不得单独穿于钢导管内。
8、电缆敷设完毕后,应在设计要求位置加堵防火墙。
9、直埋电缆时在电缆上下均匀铺设100mm厚细砂或软土,垫层上用砖衔接覆盖,回填土中去掉大块砖石等杂物。
直埋电缆在穿过马路或与管道交叉时应加保护管。
10、电缆应敷设易燃易爆气体管道和热力管道的下方,且交叉最小净距为0.5m,平行净距0.5~1.0m。
zt电线导管、电缆导管和线槽敷设技术交底1. 电线导管的类型和特点1.1 金属电线导管金属电线导管有铁制和铝制两种,并由于材料和制造工艺的不同,其强度、重量和耐腐蚀性能都不一样。
•铁制电线导管又称为钢管,强度大、坚固耐用但重量较大,通常适用于建筑物和工业场所;•铝制电线导管轻巧、易安装,但强度较低,而且不易抗腐蚀,适用于家庭和小型商业场所使用。
1.2 塑料电线导管塑料电线导管由聚氯乙烯、聚丙烯等材料制成,价格低廉,耐腐蚀性能优良,通常适用于家庭和办公室场所,可作为隐藏和表面用电线导管。
2. 电线导管的敷设方法安全敷设电线导管是电气工程中的重要环节。
一般常见的有以下几种方式:2.1 壁槽敷设钻孔或凿开墙面保持和线槽大小一致的空间,再用胶水或水泥将线槽固定在其内,最后将电线放置其中。
这种方法适用于需要将电线导管从外部安装到建筑物内部的情况,例如面板、开关、墙灯等电气设备。
2.2 水平架空敷设这种方法适用于电线导管从一端到另一端的情况,如从一堵墙到另一堵墙,可以采用电缆支架、吊杆或龙骨等来支持和固定电线导管。
这种方式比较简单,且不需要切割或凿墙,但需要留意架设高度和抗拉强度。
2.3 层间敷设这种方式适用于高层建筑或需要从一个楼层到另一楼层的情况。
通常这种情况采用的是电缆梯子、垂直电缆段或层间电缆桥架等方式来支持和固定电线导管。
这种方式可以保证电线不被机械磨损或受到其他安全隐患的侵害。
3. 电缆导管和线槽3.1 电缆导管电缆导管是为电线或光纤提供保护的一种管道,可分为金属电缆管和非金属电缆管两种。
它们由材料和制造工艺的不同具有不同的强度、重量和耐腐蚀性能。
通常用于隐藏或表面的电线敷设。
•金属电缆管主要由铁和铝制成,适用于建筑物和工业场所等,具有较高的强度和耐腐蚀性能;•非金属电缆管则主要由聚氯乙烯、聚丙烯等材料制成,价格低廉,一般适用于家庭和办公场所。
3.2线槽线槽是一种通用管道,通常由金属和塑料制成,可用于电线、数据电缆、电视线、电话线等的隐藏敷设。
一、交底对象全体施工人员、管理人员、监理单位代表二、交底时间[填写具体日期]三、交底地点[填写具体地点]四、交底内容1. 施工前的准备工作(1)熟悉施工图纸及设计要求,明确施工范围、施工方法、施工工艺及质量控制标准。
(2)对施工人员进行安全技术培训,确保施工人员具备一定的安全意识和操作技能。
(3)检查施工设备、材料、工具是否齐全,符合施工要求。
2. 施工过程中的安全注意事项(1)进入施工现场必须佩戴安全帽,高空作业必须系好安全带,正确使用个人防护用品。
(2)严禁酒后作业、疲劳作业,确保施工人员精力充沛。
(3)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(4)严禁在施工现场吸烟、打闹、嬉戏,保持施工环境整洁。
(5)施工过程中,应遵守以下规定:a. 严禁使用不合格的电线导管、电线、电缆等材料。
b. 电线导管敷设应平直,转弯处应采用专用弯头,不得强行弯曲。
c. 电线导管固定应牢固,间距符合设计要求。
d. 电线导管与设备、器具连接应可靠,接头处应做好绝缘处理。
e. 电线导管敷设完成后,应进行隐蔽工程验收。
3. 特殊情况下的安全措施(1)在潮湿、易燃易爆等特殊环境下施工,应采取相应的防护措施。
(2)在高温、高空等危险作业环境下,应采取轮换作业、加强休息等措施。
(3)施工过程中,如遇停电、停水等突发情况,应立即采取措施,确保施工人员安全。
4. 施工完成后安全检查(1)对施工完成的电线导管敷设进行自检,确保工程质量符合要求。
(2)组织施工、监理、管理人员进行联合验收,确保施工安全。
五、交底人[填写交底人姓名及职务]六、接收人[填写接收人姓名及职务]七、备注1. 施工过程中,如遇特殊情况,应立即向交底人报告,并采取相应措施。
2. 施工人员应严格遵守本交底内容,确保施工安全。
3. 本交底自发布之日起生效,如有变更,以最新版本为准。
导管敷设(水电预埋)技术交底技术交底记录2018年5月1日工程名称米家崖二期租赁型保障房分部工程电气安装工程分项工程名称:水电预埋(电线导管敷设工程)交底内容一、电线导管预埋1、基本要求1.1熟悉掌握电气等专业图纸及建筑的标高、平面、隔墙、门窗位置的精确尺寸等,密切配合土建搞好主体工程的电盒、电管的预埋。
该分项工程按照土建进度同步进行。
1.2组织好画线定位,在柱上及剪力墙上预埋箱、盒,应先划线,用水平管确定标高,然后安装并固定,预埋箱盒必须紧贴模板且固定牢靠。
1.3线管和箱盒开口处临时用木屑和发泡塑料填塞并用封口胶封堵严密,防止水泥浆及灰渣进入造成管路堵塞。
1.4预埋结束后,由现场施工员核对,确认无误后,报请工程监理进行隐蔽工程验收。
2、线管预埋2.1配管时,埋入混凝土内的钢管内壁应做防腐处理,埋入土层内的钢管,应刷两度沥青。
暗配金属管采用套管连接时,管口应对准在套管心并焊接严密,套管长度不得小于金属管外径的2.2倍,管进箱盒必须焊接跨接地线,焊接长度不应小于圆钢直径的6倍,并必须两面施焊,金属管进配电箱、盒采用丝扣锁母固定时,应焊接跨接地线,如采用焊接法,但只宜在管孔四周点焊3-5处,烧焊处必须做好防腐处理。
2.2金属管暗敷在钢筋砼中,线管宜与钢筋绑扎固定,线管严禁与钢筋主筋焊接固定。
2.3阻燃PVC管敷设(1)采用阻燃PVC管暗敷设时,其线管与箱盒、配件的材质均宜使用配套的制品。
(2)PVC管关口应平整、光滑;管与管、管与盒(箱)等器件应用插入法连接;连接处结合面应涂专用胶粘剂,接口应牢固密封。
(3)直埋在地下或楼板内的PVC管,在露出地面时易受机械损伤的部分,应采取保护措施。
(4)暗敷在混凝土内的管子,离表面的净距不应小于15毫米,为了减少线管的弯曲,线路走向宜沿最近的路线敷设,其弯曲处不应折皱,弯扁程度不应大于管外径的10%,其明配时弯曲半径不小于外径的6倍;暗敷在砼内其弯曲半径不小于管径的10倍。
电气安装技术交底记录
工程名称:编号:
注:1、本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2、本表由交底人填写。
3、本表设计被交底单位各留存一份。
电气安装技术交底记录
工程名称:编号:
注:1、本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2、本表由交底人填写。
3、本表设计被交底单位各留存一份。
电气安装技术交底记录
工程名称:编号:
注:1、本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2、本表由交底人填写。
3、本表设计被交底单位各留存一份。
电气安装技术交底记录
工程名称:编号:
注:1、本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2、本表由交底人填写。
3、本表设计被交底单位各留存一份。
电气安装技术交底记录
工程名称:编号:
注:1、本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2、本表由交底人填写。
3、本表设计被交底单位各留存一份。
电线导管、电缆导管敷设分项工程质量技术交底卡
施工单位公司
工程名称项目分部工建筑电气交底日2016年 1 月6日
交底内容
暗配时6
埋设于地下或混凝土楼板内时10
3) 钢管弯曲时,焊缝如放在弯曲方向的内侧或外侧,管子容易出现裂缝。
当有两个以上弯时,
更要注意管子的焊缝位置。
4) 管壁薄、直径大的钢管弯曲时,管内要灌满砂且应灌实,否则钢管容易弯瘪。
如果用加热弯曲,要灌用干燥砂。
灌砂后,管的两端塞上木塞。
2.1.2 钢导管连接。
钢管之间的连接,一般采用套管连接。
而套管连接宜用于暗配管,套管长度为连接管外径的1.5~3倍;连接管的对口处应在套管的中心,焊口应焊接牢固、严密。
用丝扣连接时,管端套丝长度不应小于管接头长度的1/2;在管接头两端应焊跨接接地线。
薄壁钢管的连接必须用丝扣连接。
钢管与接线盒、开关盒的连接,可采用螺母连接或焊接。
采用螺母连接时,先在管子上拧一个锁紧螺母(俗称根母),然后将盒上的敲落孔打掉,将管子穿入孔内,再用手旋上盒内螺母(俗称护口),最后用扳手把盒外锁紧螺母旋紧。
2.1.3 钢导管的接地。
金属的导管必须与PE或PEN线可靠连接,这是用电安全的基本要求,以防产生电击现象,并应符合下列规定:
1 镀锌钢导管和壁厚2㎜及以下的薄壁钢导管,不得熔焊跨接接地线。
2 镀锌钢导管的管与管之间采用螺纹连接时,连接处的两端应该用专用的接地卡固定。
3 以专用的接地卡跨接的管与管及管与盒(箱)间跨接线为黄绿相间色的铜芯软导线,截面积不小于4㎜2。
4 当非镀锌钢导管采用螺纹连接时,连接处的两端用专用接地卡固定跨接线也可以焊接接地线,焊接跨接接地线的做法,如下图所示。
焊接跨接接地线做法
(a)管与管连接;(b)管与盒连接;(c)管与箱连接
1—非镀锌钢导管;2—圆钢跨接接地线;3—器具盒;4—配电箱;
目录
金属导管敷设应注意的质量问题主要有:
1 煨弯处出现凹扁过大或弯曲半径不够倍数的现象。
其原因及解决办法有:
1)使用手扳煨管器时,移动要适度,用力不要过猛。
2)使用油压煨管器或煨管机时,模具要配套,管子的焊缝应在正反面。
3)热煨时,砂子要灌满,受热均匀,煨弯冷却要适度。
2 暗配管路弯曲过多。
敷设管路时,应按设计图要求及现场情况,沿最近的路线敷设,不绕行弯曲处可明显减少。
3 预留管口的位置不准确。
配管时未按设计图要求,找出轴线尺寸位置,造成定位不准。
应根据设计图要求进行修复。
4 明配管、吊顶内或护墙板内配管、固定点不牢,螺丝松动铁卡子、固定点间距过大或不均匀。
应采用配套管卡,固定牢固,档距应找均匀。
5 暗配管路堵塞,配管后应及时扫管,发现堵管及时修复。
配管后应及时加管堵把管口堵严实。
6 管路不通,朝上管口未及时堵好管堵,造成杂物落入管中。
应在立管时,随时堵好管堵,其他工种作业时,应注意不要碰坏已经敷设完毕的管路,避免造成管路堵塞。
5 成品保护
5.1 电气器材的运输、保管,应符合国家有关物资的运输、保管规定,当产品有特殊要求时,还应符合产品的有关规定。
5.2 配线工程安装完毕后,应将施工中造成的孔、洞、沟、槽等修补完整。
5.3 在管道敷设或配合预埋过程中,及时将敞口用管帽或木塞进行封口。
5.4 导线穿入钢管后,在导线出口处.应装护线套保护导线;在不进人盒(箱)内的垂直管口,穿入导线后,应将管口作密封处理
5.5 线管穿好线后,或灯具、开关等设备安好后,房间要关锁,并要安排专职保护人员,日夜值班。
交底人:接受人:
