16单层工业厂房结构安装介绍
- 格式:pdf
- 大小:3.04 MB
- 文档页数:43
单层工业厂房结构安装方法单层工业厂房结构安装方法:一、地基筹备在进行单层工业厂房的结构安装之前,首先需要进行地基筹备工作。
地基是工业厂房结构安装的基础,其承载能力和稳定性对整个厂房的结构安全至关重要。
地基筹备的步骤如下:1. 地表清理:清理地面上的杂物、石块、草木等,确保地基工作的顺利进行。
2. 土方开挖:根据设计要求,进行地基土方的开挖。
开挖深度一般为1-2米,根据地表土的质量和承载力来决定。
3. 土方处理:将开挖出的土方进行分类、处理和回填。
对于较差的土质,可以进行改良处理,例如添加砂、石等材料。
4. 地基夯实:使用压路机等工具对地基土进行夯实,提高地基的密实度和承载能力。
二、钢柱安装在地基筹备完成后,开始进行钢柱的安装。
钢柱是工业厂房的主要承重构件,它支撑着屋面和墙体的整体结构。
钢柱的安装步骤如下:1. 基础锚固:在地基上预埋设备锚固件,这些锚固件将用来连接钢柱和地基。
根据设计要求,进行锚固件的固定和校准。
2. 吊装钢柱:使用吊车等设备进行钢柱的吊装。
在吊装过程中,需要保证吊装过程中的稳定和安全。
3. 安装连接件:将钢柱的底部与地基上的锚固件进行连接,使用螺栓等连接件进行固定。
4. 设置支撑:在钢柱安装完毕后,需要设置临时支撑,以确保钢柱在调整和安装其他构件的过程中的稳定性。
三、屋面安装钢柱安装完毕后,开始进行工业厂房屋面的安装。
屋面是工业厂房的遮盖物,保护厂房内部设施和人员免受外界天气的影响。
屋面的安装步骤如下:1. 安装檩条和屋脊:首先,在钢柱之间安装檩条,然后用螺栓将檩条与钢柱连接起来。
接下来,将屋脊安装在檩条之上,用螺栓固定。
2. 安装屋面板:将预制的金属屋面板逐个铺设在檩条之间,用螺栓将屋面板与檩条连接起来。
确保屋面板安装平整、无缝隙。
3. 安装屋顶排水系统:根据设计要求,安装屋顶排水系统,包括雨水槽、排水管道等。
四、墙体安装屋面安装完毕后,开始进行工业厂房墙体的安装。
墙体是工业厂房的围护结构,保护厂房内部设施不受外界环境的侵害。

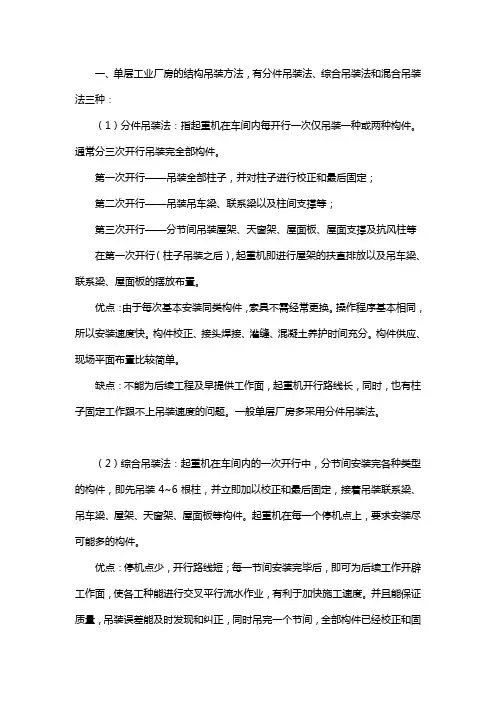

一、单层工业厂房的结构吊装方法,有分件吊装法、综合吊装法和混合吊装法三种:(1)分件吊装法:指起重机在车间内每开行一次仅吊装一种或两种构件。
通常分三次开行吊装完全部构件。
第一次开行——吊装全部柱子,并对柱子进行校正和最后固定;第二次开行——吊装吊车梁、联系梁以及柱间支撑等;第三次开行——分节间吊装屋架、天窗架、屋面板、屋面支撑及抗风柱等在第一次开行(柱子吊装之后),起重机即进行屋架的扶直排放以及吊车梁、联系梁、屋面板的摆放布置。
优点:由于每次基本安装同类构件,索具不需经常更换。
操作程序基本相同,所以安装速度快。
构件校正、接头焊接、灌缝、混凝土养护时间充分。
构件供应、现场平面布置比较简单。
缺点:不能为后续工程及早提供工作面,起重机开行路线长,同时,也有柱子固定工作跟不上吊装速度的问题。
一般单层厂房多采用分件吊装法。
(2)综合吊装法:起重机在车间内的一次开行中,分节间安装完各种类型的构件,即先吊装4~6根柱,并立即加以校正和最后固定,接着吊装联系梁、吊车梁、屋架、天窗架、屋面板等构件。
起重机在每一个停机点上,要求安装尽可能多的构件。
优点:停机点少,开行路线短;每一节间安装完毕后,即可为后续工作开辟工作面,使各工种能进行交叉平行流水作业,有利于加快施工速度。
并且能保证质量,吊装误差能及时发现和纠正,同时吊完一个节间,全部构件已经校正和固定,这一节间已成为一个稳定的整体,由利于保证工程质量。
缺点:由于要同时安装各种不同类型的构件,影响安装效率的提高;使构件供应和平面布置复杂;构件校正和最后固定时间紧迫;构件校正工作较为复杂,混凝土柱与杯形基础接头的混凝土结硬需要有一定的时间,柱子的固定跟不上吊装速度。
因此,目前很少采用,只有对某些结构(如门架式结构)必须采用综合安装法时,或当采用移动比较困难的桅杆式起重机进行安装时,才采用此法。
(3)混合吊装法:即分件吊装和综合吊装相结合的方法。
由于分件安装法与综合安装法各有优缺点,因此,目前有不少工地采用分件吊装法吊装柱,而用综合吊装法来吊装吊车梁、联系梁、屋架、屋面板等各种构件。
结构安装工程6.1 单层工业厂房结构安装结构安装工程是将房屋结构设计成各种单独的构件,分别在工厂或现场预制成型,然后在现场用起重设备将各种预制构件安装到设计位置上去的施工工程。
用这种施工方法完成的结构,称为装配式结构。
结构安装工程是装配式结构房屋的主导工种工程,它直接影响装配式结构房屋的工程进度、工程质量和工程成本。
单层工业厂房一般采用装配式钢筋混凝土结构,主要承重构件除基础现浇外,柱、吊车梁、屋架、天窗架和屋面板等均为预制构件。
根据构件的尺寸和重量及运输构件的能力,预制构件中较大的一般在现场就地制作,中小型的多集中在工厂制作。
结构安装工程是单层工业厂房施工的主导工种工程。
6.1.1 结构安装前的准备工作结构安装前的准备工作包括:清理场地,铺设道路,敷设水电管线,构件运输、堆放,拼装与加固,检查、弹线、编号,基础的准备等。
1)构件的运输与堆放在工厂制作或在施工现场集中制作的构件,吊装前要运到吊装地点就位。
构件的运输一般采用载重汽车、半托式或全托式的平板拖车。
构件在运输过程中必须保证构件不倾倒、不变形、不损坏。
为此要求:(1)构件的强度,当设计无具体要求时,不得低于混凝土设计强度标准值的75%。
(2)构件的支垫位置要正确,数量要适当,装卸时吊点位置要符合设计要求。
(3)运输道路要平整,有足够的宽度和转弯半径。
构件的堆放应按平面布置图规定的位置堆放,避免二次搬运。

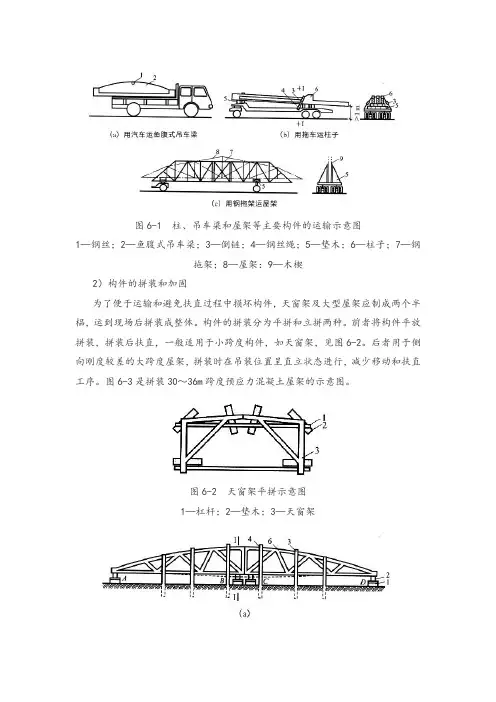

柱、吊车梁和屋架等主要构件的运输示意图见图6-1。
图6-1 柱、吊车梁和屋架等主要构件的运输示意图1—钢丝;2—鱼腹式吊车梁;3—倒链;4—钢丝绳;5—垫木;6—柱子;7—钢拖架;8—屋架:9—木楔2)构件的拼装和加固为了便于运输和避免扶直过程中损坏构件,天窗架及大型屋架应制成两个半榀,运到现场后拼装成整体。
构件的拼装分为平拼和立拼两种。
前者将构件平放拼装,拼装后扶直,一般适用于小跨度构件,如天窗架,见图6-2。
后者用于侧向刚度较差的大跨度屋架,拼装时在吊装位置呈直立状态进行,减少移动和扶直工序。
一、工程概况某厂房工程,设计为单跨单层框架钢结构,厂房长41m,柱距6m,共有9个节间,钢屋架。
厂房的平、剖图如图所示。
本项目厂房做法:屋面采用0.5mm厚W750型彩色压型钢板及收边包角,单脊双坡排水。
墙体采用灰砂砖砌筑围护、钢筋混凝土梁、柱。
主要吊装工程量为16.6m钢屋架,钢屋架重61。
4KN,共8个,标高5。
5m。
二、结构安装前的准备工作(1)在厂房施工现场,构件吊装前要运到吊装地点就位,支垫位置要正确,装卸时吊点位置要符合设计要求。
(2)堆放构件的场地应平整坚实。
(3)构件就位时,应根据设计的受力情况搁置在垫木或支架上,并应保持稳定.三、结构吊装方法钢屋架在工厂制作好后,由汽车运到现场吊装.屋盖系统包括屋架、檩条和屋面板。
各构件吊装过程为:绑扎-→吊升-→对位—→临时固定—→校正—→最后固定四、起重机的选择和工作参数的计算结构吊装采用汽车式起重机QY16型,吊装主要构件的工作参数为:屋架采用两点绑扎吊装。
要求起重量 Q=Q1+Q2=(61。
4+3.0)KN=64。
4 KN要求起重高度见图 H=h1+h2+h3+h4=(5.5+0。
3+2。
7+3。
0)m=11.5m因起重机能不受限制地开到吊装位置附近,所以不需验算起重半径R。
钢屋架就位后需要进行多次试吊并及时重新绑扎吊索,试吊时吊车起吊一定要缓慢上升,做到各吊点位置受力均匀并以钢屋架不变形为最佳状态,达到要求后即进行吊升旋转到设计位置,再由人工在地面拉动预先扣在大梁上的控制绳,转动到位后,即可用板钳来定柱梁孔位,同时用高强螺栓固定。
并且第一榀钢屋架应增加四根临时固定揽风绳,第二榀后的大梁则用屋面檀条及连系梁加以临时固定,在固定的同时,用吊锤检查其垂直度,使其符合要求。
钢屋架的检验主要是垂直度,垂直度可用挂线球检验,检验符合要求后的屋架再用高强度螺栓作最后固定。
在吊装钢屋架前还须对柱进行复核,采用葫芦拉钢丝绳缆索进行检查,待大梁安装完后方可松开缆索。
单层工业厂房结构安装施工方案(精)一、方案概述本文旨在介绍一种精细化的单层工业厂房结构安装施工方案,旨在保证工程的顺利进行和质量提升。
二、前期准备工作在进行工业厂房结构安装施工之前,需要进行以下前期准备工作:1.地基处理:根据设计要求对地基进行处理,确保地基承载能力符合要求;2.物料准备:准备好所需的建筑材料和设备,确保施工过程中的顺畅进行;3.人员配备:确定施工队伍人员构成,包括工程师、技术人员和作业人员等。
三、工艺流程1. 安装准备1.确定安装区域,并清理施工现场;2.搭建安全防护设施,确保施工安全;3.确认结构图纸和安装要求。
2. 钢结构安装1.按照设计要求安装主梁、次梁和柱子;2.采用合适的连接方式连接各部件,确保稳固可靠;3.对连接处进行质量检查,确保安装质量。
3. 钢板安装1.安装地面钢板,并确保水平;2.按照设计要求安装墙面和屋顶钢板;3.进行验收,确保钢板安装完整牢固。
4. 喷涂防腐1.对安装完成的钢结构进行防腐处理,延长使用寿命;2.选择适当的防腐涂料进行喷涂作业;3.确保整个结构都覆盖到,达到防腐效果。
四、质量控制1.施工人员应按照安装要求进行作业,确保安装质量;2.进行过程监控,发现问题及时调整;3.完成施工后进行整体验收,验收合格后方可交付使用。
五、安全措施1.严格遵守安全操作规程,确保施工安全;2.各类设备应按照要求进行检查和维护;3.安装时应配备好安全防护用具,防止意外伤害发生。
六、总结本文对单层工业厂房结构安装施工方案进行了系统性的阐述,通过前期准备工作、工艺流程、质量控制和安全措施,确保施工质量和安全。
希望能对相关工程建设提供一定的参考和帮助。

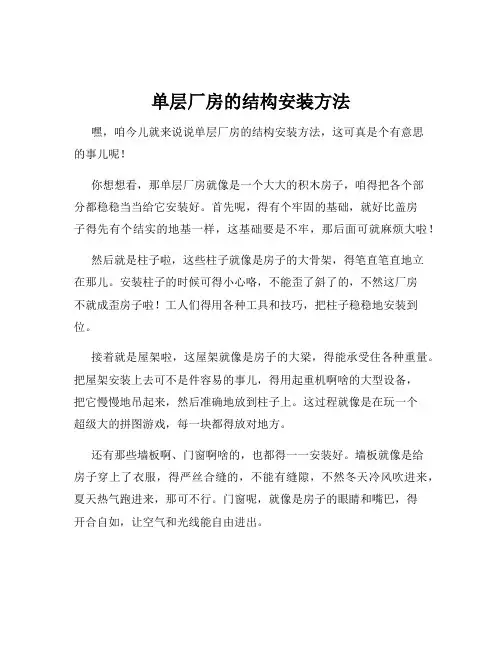

单层厂房的结构安装方法嘿,咱今儿就来说说单层厂房的结构安装方法,这可真是个有意思的事儿呢!你想想看,那单层厂房就像是一个大大的积木房子,咱得把各个部分都稳稳当当给它安装好。
首先呢,得有个牢固的基础,就好比盖房子得先有个结实的地基一样,这基础要是不牢,那后面可就麻烦大啦!然后就是柱子啦,这些柱子就像是房子的大骨架,得笔直笔直地立在那儿。
安装柱子的时候可得小心咯,不能歪了斜了的,不然这厂房不就成歪房子啦!工人们得用各种工具和技巧,把柱子稳稳地安装到位。
接着就是屋架啦,这屋架就像是房子的大梁,得能承受住各种重量。
把屋架安装上去可不是件容易的事儿,得用起重机啊啥的大型设备,把它慢慢地吊起来,然后准确地放到柱子上。
这过程就像是在玩一个超级大的拼图游戏,每一块都得放对地方。
还有那些墙板啊、门窗啊啥的,也都得一一安装好。
墙板就像是给房子穿上了衣服,得严丝合缝的,不能有缝隙,不然冬天冷风吹进来,夏天热气跑进来,那可不行。
门窗呢,就像是房子的眼睛和嘴巴,得开合自如,让空气和光线能自由进出。
在安装的过程中,安全可是最重要的呀!工人们都得系好安全带,戴好安全帽,可不能马虎大意。
这可不是闹着玩的,万一出点啥事儿,那后果可不堪设想。
咱再说说安装的顺序,这就跟搭积木一样,得有个先后次序。
要是顺序弄错了,那后面可能就得返工,多麻烦呀!所以啊,工人们都得心里有数,知道先干啥后干啥。
还有啊,安装的时候工具也得准备齐全咯,就像战士上战场得有好武器一样。
起重机、电焊机、扳手啥的,一个都不能少。
而且这些工具还得保养好,要是关键时刻掉链子,那不就傻眼啦!单层厂房的结构安装方法说起来简单,做起来可不容易呢!这需要工人们有精湛的技艺和丰富的经验。
他们就像是一群魔法师,能把那些钢材、水泥变成坚固的厂房。
你说,这单层厂房的结构安装是不是很神奇呀?经过这么一番折腾,一个漂亮的单层厂房就出现在我们眼前啦!这就是工人们的杰作,他们用自己的双手创造了这一切,难道不值得我们为他们点赞吗?。

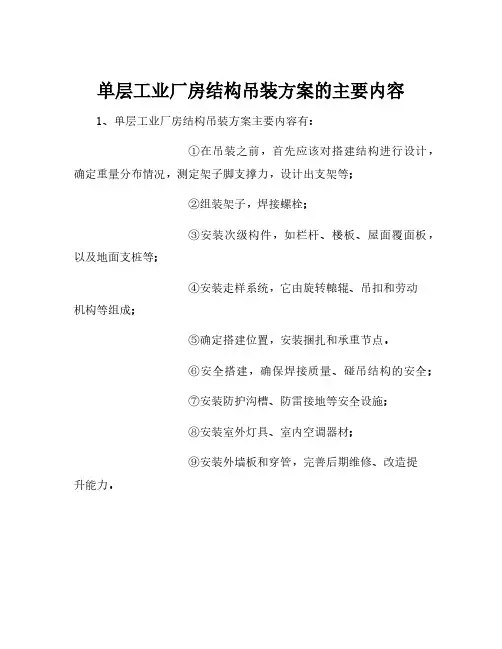

单层工业厂房结构吊装方案的主要内容
1、单层工业厂房结构吊装方案主要内容有:
①在吊装之前,首先应该对搭建结构进行设计,确定重量分布情况,测定架子脚支撑力,设计出支架等;
②组装架子,焊接螺栓;
③安装次级构件,如栏杆、楼板、屋面覆面板,以及地面支桩等;
④安装走样系统,它由旋转轅辊、吊扣和劳动
机构等组成;
⑤确定搭建位置,安装捆扎和承重节点。
⑥安全搭建,确保焊接质量、碰吊结构的安全;
⑦安装防护沟槽、防雷接地等安全设施;
⑧安装室外灯具、室内空调器材;
⑨安装外墙板和穿管,完善后期维修、改造提
升能力。

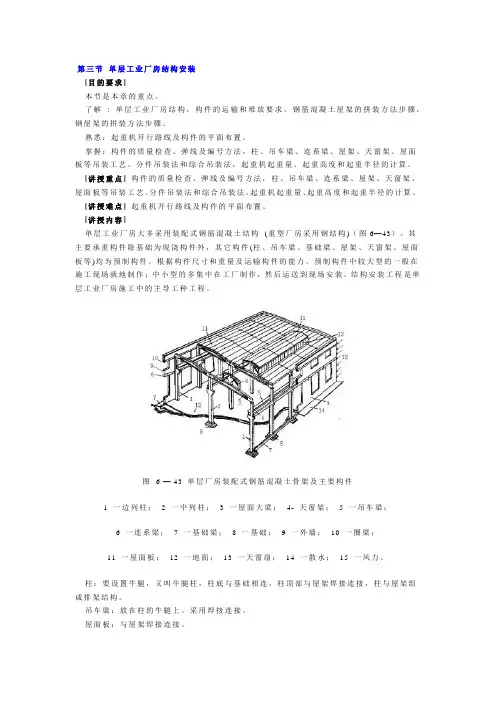

第三节单层工业厂房结构安装[目的要求]本节是本章的重点。
了解: 单层工业厂房结构,构件的运输和堆放要求,钢筋混凝土屋架的拼装方法步骤,钢屋架的拼装方法步骤。
熟悉:起重机开行路线及构件的平面布置。
掌握:构件的质量检查、弹线及编号方法,柱、吊车梁、连系梁、屋架、天窗架、屋面板等吊装工艺。
分件吊装法和综合吊装法,起重机起重量、起重高度和起重半径的计算。
[讲授重点]构件的质量检查、弹线及编号方法,柱、吊车梁、连系梁、屋架、天窗架、屋面板等吊装工艺。
分件吊装法和综合吊装法,起重机起重量、起重高度和起重半径的计算。
[讲授难点]起重机开行路线及构件的平面布置。
[讲授内容]单层工业厂房大多采用装配式钢筋混凝土结构(重型厂房采用钢结构)(图6—43)。
其主要承重构件除基础为现浇构件外,其它构件(柱、吊车梁、基础梁、屋架、天窗架、屋面板等)均为预制构件。
根据构件尺寸和重量及运输构件的能力,预制构件中较大型的一般在施工现场就地制作;中小型的多集中在工厂制作,然后运送到现场安装。
结构安装工程是单层工业厂房施工中的主导工种工程。
图 6 — 43 单层厂房装配式钢筋混凝土骨架及主要构件1 一边列柱;2 一中列柱;3 一屋面大梁;4- 天窗架; 5 一吊车梁;6 一连系梁;7 一基础梁;8 一基础;9 一外墙;10 一圈梁;11 一屋面板;12 一地面;13 一天窗扇;14 一散水;15 一风力。
柱:要设置牛腿,又叫牛腿柱,柱底与基础相连,柱顶部与屋架焊接连接,柱与屋架组成排架结构。
吊车梁:放在柱的牛腿上。
采用焊接连接。
屋面板:与屋架焊接连接。
单层装配式工业厂房,一般面积较大,平面尺寸较大,构件重量及尺寸较大,钢筋混凝土屋架重量可达几十吨,屋架跨度有十几米、二十多米、三十多米等。
柱高可达十几米、二十多米、三十多米甚至四十多米等。
单层装配式工业厂房构件规格多,屋面板多采用 1.5×6m大型屋面板,柱有矩形柱、工字形柱、双肢柱等,由于单层装配式工业厂房面积较大,构件尺寸及重量大,而且规格多,为了保证安装质量,在安装前必须做好充分准备工作。

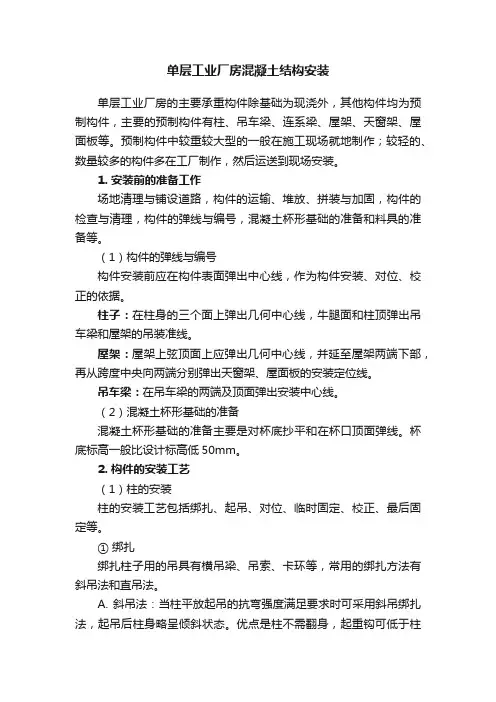

单层工业厂房混凝土结构安装单层工业厂房的主要承重构件除基础为现浇外,其他构件均为预制构件,主要的预制构件有柱、吊车梁、连系梁、屋架、天窗架、屋面板等。
预制构件中较重较大型的一般在施工现场就地制作;较轻的、数量较多的构件多在工厂制作,然后运送到现场安装。
1. 安装前的准备工作场地清理与铺设道路,构件的运输、堆放、拼装与加固,构件的检查与清理,构件的弹线与编号,混凝土杯形基础的准备和料具的准备等。
(1)构件的弹线与编号构件安装前应在构件表面弹出中心线,作为构件安装、对位、校正的依据。
柱子:在柱身的三个面上弹出几何中心线,牛腿面和柱顶弹出吊车梁和屋架的吊装准线。
屋架:屋架上弦顶面上应弹出几何中心线,并延至屋架两端下部,再从跨度中央向两端分别弹出天窗架、屋面板的安装定位线。
吊车梁:在吊车梁的两端及顶面弹出安装中心线。
(2)混凝土杯形基础的准备混凝土杯形基础的准备主要是对杯底抄平和在杯口顶面弹线。
杯底标高一般比设计标高低50mm。
2. 构件的安装工艺(1)柱的安装柱的安装工艺包括绑扎、起吊、对位、临时固定、校正、最后固定等。
① 绑扎绑扎柱子用的吊具有横吊梁、吊索、卡环等,常用的绑扎方法有斜吊法和直吊法。
A. 斜吊法:当柱平放起吊的抗弯强度满足要求时可采用斜吊绑扎法,起吊后柱身略呈倾斜状态。
优点是柱不需翻身,起重钩可低于柱顶,因此当柱身较长、起重杆长度不足时可采用此法。
缺点是因柱身倾斜,就位时对中比较困难。
B. 直吊法。
当柱平放起吊的抗弯强度不足时,需将柱侧翻再起吊,起吊后柱身呈垂直状态。
柱起吊后容易对位,但柱要预先翻身,且由于横吊梁高于柱顶,需要的起重高度较大,起重臂较长。
② 吊升A. 旋转法:起重机边起钩边回转,使柱子绕柱脚旋转而吊起柱子。
平面布置要做到:柱的绑扎点、柱脚中心和基础杯口中心三点共弧,该圆弧的圆心为起重机的回转中心,半径为停点至绑扎点的距离。
特点是柱受振动小,生产率高,但需同时完成收钩和回转操作,对起重机的机动性能要求较高。
单层工业厂房结构安装单层工业厂房结构安装是非常重要的,要做好安装使用就要熟知每个细节的作用,处理好才能保证质量,完成安装工作。
本店铺就单层工业厂房结构安装和大家介绍一下。
一、柱的吊装(一)基础的准备柱基施工时,杯底标高一般比设计标高低(通常低 5 cm),柱在吊装前需对基础杯底标高进行一次调整(找平)。
调整方法是测出杯底原有标高(小柱测中间一点,大柱测四个角点),再量出柱脚底面至牛腿面的实际长度,计算出杯底标高调整值,并在杯口内标出,然后用1∶2水泥砂浆或细石混凝土将杯底找平至标志处。
此外,还要在基础杯口面上弹出建筑的纵、横定位轴线和柱的吊装准线,作为柱对位、校正的依据,如图8-10所示。
柱子应在柱身的三个面上弹出吊装准线,如图8-11所示。
柱的吊装准线应与基础面上所弹的吊装准线位置相适应。
对矩形截面柱可按几何中线弹吊装准线;对工字形截面柱,为便于观测及避免视差,则应靠柱边弹吊装准线。
(二)柱的绑扎1.直吊绑扎当柱平卧起吊的抗弯强度不足时,吊装前需先将柱翻身后再绑扎起吊,这时就要采取直吊绑扎法。
此外,当柱较重、较长,需采用两点起吊时,也可采用两点斜吊和直吊绑扎法。
此时,为便于立直,应使下扎点距柱中心近些。
2.斜吊绑扎法当柱平卧起吊的抗弯强度满足要求时,可采用斜吊绑扎法,如图8-14所示。
此法的特点是柱不需翻身,起重钩可低于柱顶,当柱身较长,起重机臂长不够时,用此法较方便。
但因柱身倾斜,就位对中不太方便。
(三)柱的吊升方法1.滑行法柱吊升时,起重机只升钩,起重臂不转动,使柱脚沿地面滑升逐渐直立,然后吊离地面插入杯口,如图8-15所示。
采用此法吊柱时,柱的绑扎点布置在杯口附近,并与杯口中心位于起重机同一起重半径的圆弧上,如图8-16所示。
2.旋转法采用旋转法吊柱时,柱脚宜近基础,柱的绑扎点、柱脚与基础中心三者宜位于起重机的同一起重半径的圆弧上。
在起吊时,起重机的起重臂边升钩、边回转,使柱绕柱脚旋转而成直立状态,然后将柱吊离地面插入杯口。

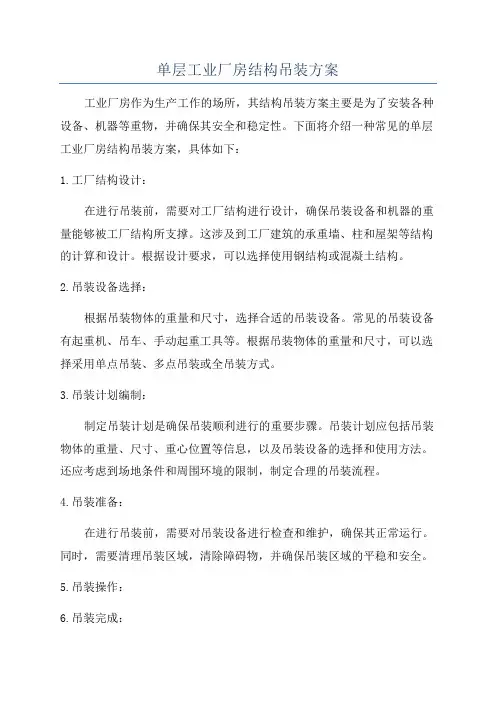

单层工业厂房结构吊装方案工业厂房作为生产工作的场所,其结构吊装方案主要是为了安装各种设备、机器等重物,并确保其安全和稳定性。
下面将介绍一种常见的单层工业厂房结构吊装方案,具体如下:1.工厂结构设计:在进行吊装前,需要对工厂结构进行设计,确保吊装设备和机器的重量能够被工厂结构所支撑。
这涉及到工厂建筑的承重墙、柱和屋架等结构的计算和设计。
根据设计要求,可以选择使用钢结构或混凝土结构。
2.吊装设备选择:根据吊装物体的重量和尺寸,选择合适的吊装设备。
常见的吊装设备有起重机、吊车、手动起重工具等。
根据吊装物体的重量和尺寸,可以选择采用单点吊装、多点吊装或全吊装方式。
3.吊装计划编制:制定吊装计划是确保吊装顺利进行的重要步骤。
吊装计划应包括吊装物体的重量、尺寸、重心位置等信息,以及吊装设备的选择和使用方法。
还应考虑到场地条件和周围环境的限制,制定合理的吊装流程。
4.吊装准备:在进行吊装前,需要对吊装设备进行检查和维护,确保其正常运行。
同时,需要清理吊装区域,清除障碍物,并确保吊装区域的平稳和安全。
5.吊装操作:6.吊装完成:吊装完成后,需要进行验收工作。
对吊装物体和工厂结构进行检查,确保其安全和稳定。
如有必要,还需进行调整和修正,以保证吊装效果的符合要求。
总结:单层工业厂房结构吊装方案主要包括工厂结构设计、吊装设备选择、吊装计划编制、吊装准备、吊装操作和吊装完成等步骤。
通过严谨的计划和操作,可以确保吊装过程安全顺利,保证工厂设备的正常使用。
吊装方案的制定还应考虑到相关法律法规的要求,确保吊装操作符合安全标准和要求。
单层工业厂房结构安装方法一、前期准备在进行单层工业厂房结构安装之前,需要进行充分的前期准备工作。
首先,需要确定设计方案和施工图纸,并对材料进行统计和采购。
其次,需要进行场地平整和基础施工。
最后,还需要对安装人员进行培训和安全防护。
二、搭设主骨架1. 确定主梁位置:根据设计方案和施工图纸,在场地上标出主梁的位置,并用钢锤钉上标记点。
2. 安装柱子:根据标记点,在场地上挖好基坑,并将柱子放入基坑内。
然后,在柱子四周加入砼,使其固定在地面上。
3. 安装横梁:将预制好的横梁放置在主梁之间的支架上,并用螺栓将其固定在支架上。
4. 安装竖向支撑:根据设计方案,在主梁两侧加入竖向支撑,并用螺栓将其固定在主梁和柱子上。
5. 检查主骨架:完成以上步骤后,需要对主骨架进行检查,确保其垂直度和水平度符合要求。
三、安装屋面和墙板1. 安装屋面:将预制好的屋面板放置在主梁之间,并用螺栓将其固定在支架上。
然后,将屋面板之间的缝隙用密封胶进行处理。
2. 安装墙板:将预制好的墙板放置在竖向支撑上,并用螺栓将其固定在支架上。
然后,将墙板之间的缝隙用密封胶进行处理。
3. 安装门窗:根据设计方案,在墙体上开出门窗洞口,并安装门窗框架和玻璃等材料。
4. 检查屋面和墙板:完成以上步骤后,需要对屋面和墙板进行检查,确保其平整度和密封性符合要求。
四、安装配件1. 安装排水系统:根据设计方案,在屋顶上加入排水系统,并连接到地下排水管道中。
2. 安装电气系统:根据设计方案,在厂房内加入电气系统,并连接到外部电源中。
3. 安装照明系统:根据设计方案,在厂房内加入照明系统,并连接到外部电源中。
4. 安装通风系统:根据设计方案,在厂房内加入通风系统,并连接到外部通风管道中。
5. 检查配件:完成以上步骤后,需要对配件进行检查,确保其安装牢固和正常运行。
五、清理场地在完成单层工业厂房结构安装之后,需要对场地进行清理和整理。
首先,将施工过程中产生的垃圾和废料清理干净。
单层工业厂房结构安装方法1. 简介单层工业厂房结构安装是指在工业厂房建设过程中,对单层工业厂房的结构进行安装和组装。
合理的安装方法能够提高工程的质量和效率,确保工业厂房的结构安全稳定,满足使用要求。
2. 安装前准备工作在进行单层工业厂房结构安装前,需要进行以下准备工作:2.1 设计方案确认确保施工方案符合设计要求,核实相关参数和尺寸的准确性。
2.2 材料准备采购所需的钢材、螺栓、焊材等安装所需材料,并进行对应的验收。
2.3 施工队伍组建组建专业的施工队伍,包括工程师、技术人员和熟练的施工人员,确保施工人员具备相关的技术和经验。
2.4 施工设备准备确保所需的吊装设备、焊接设备和安全设备等已经准备就绪。
2.5 施工现场布置合理划定施工现场,清理杂物,确保施工现场的整洁有序。
3. 安装步骤3.1 地基施工在施工现场进行地基的施工,包括地基开挖、地基填筑、地基夯实等工序,确保地基的平整和稳固。
3.2 柱、梁安装根据设计图纸,在地基上按照一定间距和位置,安装钢柱和钢梁,采用吊装设备进行提升和定位。
3.3 螺栓连接将预先准备好的螺栓安装在钢柱和钢梁的连接口,通过螺栓紧固件将钢柱和钢梁连接在一起,确保连接牢固。
3.4 面墙安装根据设计要求,将工业厂房的面墙板进行安装,通常使用挂板法进行安装,确保墙面的平整和坚固。
3.5 屋面安装安装工业厂房的屋面板,通常采用挂板法进行安装,确保屋面的防水和承重能力。
3.6 部件连接进行其他部件的连接,包括门窗、通风器、排水管道等,确保工业厂房的功能完善。
3.7 焊接对需要焊接的部位进行焊接,包括钢柱、钢梁、墙板等,确保焊接牢固和质量合格。
3.8 清理和检查对施工现场进行清理,清除施工过程中的垃圾和杂物。
进行结构连接的检查,确保安装质量。
4. 安全措施在进行单层工业厂房结构安装时,需要注意以下安全措施:4.1 建立安全管理制度建立完善的安全管理制度,确保施工过程中的安全措施得到有效执行。
单层工业厂房结构安装施工分析摘要:在我国工业行业中,大多数生产车间都是采用的单层工业厂房。
在工程生产过程中,工厂中的生产规模、加工工艺以及厂房的结构存在着一定的差异性,导致厂房的平面形式种类有很多种,这也使得单层工业厂房结构安装的施工工艺存在一定的问题。
本文通过对单层厂房结构安装施工中各部分存在的问题进行阐述,具体分析了单层工业厂房结构安装的施工工艺和安装特点。
关键词:单层工业厂房安装施工吊装施工工艺目前,单层工业厂房的结构类型主要两种,它们分别是钢架结构和排架结构,这两种结构在不同的生产车间中,有着不同的生产效果,因此我们在对安装施工的时候,一定要根据工程施工的实际情况,来选择具体的单层工业厂房结构安装方法。
当前,在单层工业厂房中,最为常用的厂房结构是排架结构。
下面我们就简单的介绍一些排架结构安装施工工艺。
1单层厂房结构安装施工的特点单层厂房结构的施工特点主要从这几个方面表现出来的:第一,排架结构构件的质量,直接关系到整个排架结构的质量和安装施工的进度,因此在安装施工前,我们要对预制构件的各个方面进行严格的要求;第二,排架结构预制构件的安装位置随着安装方法的不同,也会发生变化;第三,预制构件在进行运输和起吊的过程中,要对机械设备进行严格的要求;第四,在安装施工的过程中,大部分安装工序都是在高空进行作业,因此我们在进行工程施工的时候,还要采取一定的安全措施,从而保障施工人员的施工安全。
在工程施工前,我们除了了解单层厂房的安装施工特点外,我们还要在安装工程施工前,做好一定的准备工作,其中主要的内容有:施工现场的准备、施工材料的准备、施工技术的准备以及人员配置等,只有这样才能有效地保证厂房结构的安装质量。
2柱子安装中的问题在单层工业厂房结构安装施工工程中,柱子安装的施工工序主要有绑扎、吊升、临时固定、校正以及固定等。
这些施工工序在柱子安装的过程中都有着十分重要的意义,如果在安装工程中,有一个环节出现问题,那么整个安装工程的后续工作就难以开展,因此我们在对柱子进行安装施工的时候,每道工序都要根据工程的施工要求,来在进行安装,这样才能确保在安装过程柱子的稳定性不会受到影响。
