TSG特种设备安全技术规范 TSG Z0004-2007特种设备制造、安装、改造、维修质量保证体系基本要求Basic Requirements of Quality Assurance System for Manufacture , Installation , Alteration and Repair of Special Equipment中华人民共和国国家质量监督检验检疫总局颁布2007年8月8日前言2006年4月,国家质量监督检验检疫总局(以下简称国家质检总局)特种设备安全监察局(以下简称特种设备局向中国特种设备检测研究中心(以下简称中国特检中心)下达起草任务。
中国特检中心组织成立了起草组,在总结了近几年特种设备许可鉴定评审工作经验的基础上,形成草案。
2006年11月,在北京召开了起草工作会议,对草案进行了研讨,形成征求意见稿。
2006年12月,特种设备局以质检特函〔2006〕69号文征求基层、有关部门、单位和专家及公民的意见,并同时提交国家质检总局特种设备安全技术委员会审议。
起草组根据社会征求到的意见及安全技术委员会专家的审议意见,进行了修改形成了报批稿。
2007年8月8日,由国家质检总局批准颁布。
本要求规范了特种设备质量保证体系基本要求,明确了特种设备制造、安装、改造、维修质量保证体系的基本要素和内容,建立规范、科学的具有特种设备制造、安装、改造、维修特点的质量保证体系。
本要求主要起草单位和人员如下:中国特种设备检测研究中心张军、沈勇、吴综述、马殿国江苏省质量技术监督局田锋黑龙江省特种设备检验研究所张建华北京石化建压力管道安装评审中心张西庚浙江省特种设备检验中心陈勇中国化工装备协会祖瑞先上海交通大学张晓峰大连冰山集团金州重型机器有限公司刘静北京燕山石化建安公司赵棣目录特种设备制造、安装、改造、维修质量保证体系基本要求……………………………… (1附件特种设备制造、安装、改造、维修质量保证体系基本要素…………………… (4特种设备制造、安装、改造、维修质量保证体系基本要求第一条根据《特种设备安全监察条例》和《国务院对确需保留的行政审批项目设定行政许可的决定》的规定,为规范特种设备制造、安装、改造、维修质量保证体系(以下简称“质量保证体系”)的建立和实施,确实保证特种设备安全性能得到有效控制,制定本要求。
T S G-Z0004-2007《特种设备制造、安装、改造、维修(精)TSG特种设备安全技术规范 TSG Z0004-2007特种设备制造、安装、改造、维修质量保证体系基本要求Basic Requirements of Quality Assurance System for Manufacture , Installation , Alteration and Repair of Special Equipment中华人民共和国国家质量监督检验检疫总局颁布2007年8月8日前言2006年4月,国家质量监督检验检疫总局(以下简称国家质检总局)特种设备安全监察局(以下简称特种设备局向中国特种设备检测研究中心(以下简称中国特检中心)下达起草任务。
中国特检中心组织成立了起草组,在总结了近几年特种设备许可鉴定评审工作经验的基础上,形成草案。
2006年11月,在北京召开了起草工作会议,对草案进行了研讨,形成征求意见稿。
2006年12月,特种设备局以质检特函〔2006〕69号文征求基层、有关部门、单位和专家及公民的意见,并同时提交国家质检总局特种设备安全技术委员会审议。
起草组根据社会征求到的意见及安全技术委员会专家的审议意见,进行了修改形成了报批稿。
2007年8月8日,由国家质检总局批准颁布。
本要求规范了特种设备质量保证体系基本要求,明确了特种设备制造、安装、改造、维修质量保证体系的基本要素和内容,建立规范、科学的具有特种设备制造、安装、改造、维修特点的质量保证体系。
本要求主要起草单位和人员如下:中国特种设备检测研究中心张军、沈勇、吴综述、马殿国江苏省质量技术监督局田锋黑龙江省特种设备检验研究所张建华北京石化建压力管道安装评审中心张西庚浙江省特种设备检验中心陈勇中国化工装备协会祖瑞先上海交通大学张晓峰大连冰山集团金州重型机器有限公司刘静北京燕山石化建安公司赵棣目录特种设备制造、安装、改造、维修质量保证体系基本要求……………………………… (1附件特种设备制造、安装、改造、维修质量保证体系基本要素…………………… (4特种设备制造、安装、改造、维修质量保证体系基本要求第一条根据《特种设备安全监察条例》和《国务院对确需保留的行政审批项目设定行政许可的决定》的规定,为规范特种设备制造、安装、改造、维修质量保证体系(以下简称“质量保证体系”)的建立和实施,确实保证特种设备安全性能得到有效控制,制定本要求。
特种设备施工资料整理细则由于特种设备制作、安装的特殊性,其施工过程中,必须经过第三方的监检。
在制作或安装前,必须经当地技术监督局办理告知备案手续,施工过程中及结束后,还必须经特种设备检验部门的监检并最后出具监检手续.施工过程中使用的主材、焊材、主要测量机具等必须在检查范围和具有可追朔性,另外针对特种设备制作、安装许可证每一周期还要进行换审,对其资料归档和质保体系的运行都有较高的要求,因此分公司对特种设备资料整理要单独归档,在原有基础上资料的整理进行规范,望项目遵照执行。
一、压力管道:是指利用一定的压力,用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0.1MPA(表压)的气体、液化气体、蒸汽介质或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体介质,且公称直径大于25mm 的管道。
1.压力管道告知手续办理须下列内容:在施工前施工图纸到位后办理压力管道告知手续。
a.压力管道安装许可证。
b.施工合同c.焊工登记表及焊工合格证,起重作业人员合格证。
d.无损检测人员登记表及无损检测人员合格证。
e.压力管道施工图(带盖有压力管道设计资质红章)f.焊接工艺评定。
g.压力管道施工方案(内容含焊缝数量、管材规格、材质一览表,焊接工艺指令卡,焊接方法,焊材型号,探伤比例,探伤方法)h.签订监检协议(附压力管道施工预算,由甲方签字盖章)2.压力管道的项目划分每个工程压力管道作为一个单位工程,其分部分为如下三个:a.压力管道安装分部工程(按介质种类进行分项划分,对于同一介质管道直径相差悬殊者可多分项)。
b.压力管道防腐分部工程。
(按防腐等级进行分项或按酸洗、钝化分项)。
c.压力管道隔热分部工程。
(按保温、保冷分项)3.施工方案编制应有下列内容a.焊缝数量、规格、材质一览表、无损检测方法及数量比例、是否进行热处理及光谱分析。
b.焊接工艺评定。
c.采用焊接方法、焊材型号和规格。
d.焊工及无损检测人员清单。
特种设备(压力管道、压力容器、锅炉)报验流程及所需资料压力容器及压力管道在安装前,安装单位(或使用单位)应向压力容器、管道使用所在地的安全检查机构(特种设备监督检验院)办理安装告知-报检-报装手续。
一、安装告知:1.电话咨询当地监检机构询问网上填报告知网址填报,填好纸质版(一式四份)、携带办理告知所需资料,审核通过后可进行报检。
2.告知所需的文件材料:(1)纸质版告知书。
(2)压力容器、管道安装维修单位营业执照安装资质证书:复印件加盖公司鲜章。
(3)压力容器、管道出厂资料,包括质量证明书、材料清单等。
(锅炉等压力容器直接携带蓝本。
)(4)使用单位营业执照,加盖鲜章。
(5)安装单位负责人不能到场需加一份委托书,委托人与被委托人签字,安装单位盖鲜章。
(6)GC类管道,开工前由区县市场监管局办理告知;GB类管道,开工前由区县住房和城乡建设行政主管部门办理告知或开工许可。
注:告知随地方要求不同,一般只需要这几类基础资料,具体视地方要求而定。
二、报验1.压力管道开工前报验应提供的资料(1)按当地要求(一般差别不大)携带纸质版告知书,填好的【锅炉安装维修改造监督检验申请书】【压力管道安装安全质量监督检验申报书】,以及当地机构需要的其他资料到特检所报检盖章,资料审核及现场审核查看通过后方可施工。
(2)特种设备安装改造维修告知书。
(GC类管道,开工前由区县市场监管局办理告知;GB类管道,开工前由区县住房和城乡建设行政主管部门办理告知或开工许可。
)(3)安装合同、无损检测合同(含特种设备检验检测机构核准证及工艺文件)。
(4)压力管道安装安全质量监督检验申报书。
(三份)(5)压力管道安装许可证。
(原件及复印件)(6)监理单位及个人资质证书。
(无监理单位可不提供)(7)焊工、无损检测人员资格证(所用的每种检测方法Ⅱ级或Ⅲ级人员不少于2人)。
(8)设计资料(包括:特种设备设计许可证、图纸目录和管道材料等级表、管道数据表和设备布置图、管道平面布置图、轴测图、强度计算书、管道应力分析书、施工安装说明书等)。

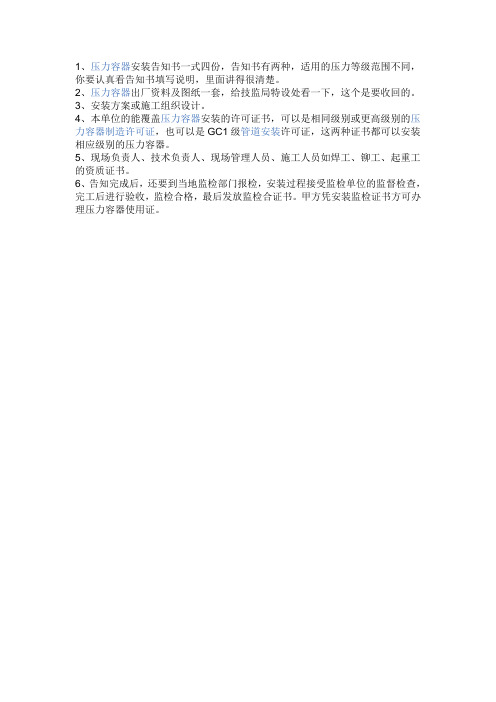

1、压力容器安装告知书一式四份,告知书有两种,适用的压力等级范围不同,你要认真看告知书填写说明,里面讲得很清楚。
2、压力容器出厂资料及图纸一套,给技监局特设处看一下,这个是要收回的。
3、安装方案或施工组织设计。
4、本单位的能覆盖压力容器安装的许可证书,可以是相同级别或更高级别的压力容器制造许可证,也可以是GC1级管道安装许可证,这两种证书都可以安装相应级别的压力容器。
5、现场负责人、技术负责人、现场管理人员、施工人员如焊工、铆工、起重工的资质证书。
6、告知完成后,还要到当地监检部门报检,安装过程接受监检单位的监督检查,完工后进行验收,监检合格,最后发放监检合证书。
甲方凭安装监检证书方可办理压力容器使用证。
特种设备安装改造维修许可需要提交的
全部材料清单
2016年2月3日
一、首次申请需提交的材料
1.《特种设备安装改造维修许可申请书》;
2. 营业执照;
3. 组织机构代码证书;
4. 工程技术人员学历、职称证明,特种设备作业人员、特种作业人员资质证明;
5. 特种设备质量保证手册(质量管理手册、质量管理体系文件);
6.其他需提交的相关资质证明等。
二、申请换证、增项、升级需提交材料
1. 《特种设备安装改造维修许可申请书》;
2. 营业执照;
3. 组织机构代码证书;
4. 工程技术人员学历、职称证明,特种设备作业人员、特种作业人员资质证明;
5. 特种设备质量保证手册(质量管理手册、质量管理体系文件);
6. 原特种设备安装改造维修许可证书;
7. 其他需提交的相关资质证明等。
三、申请变更需提交材料
1. 《变更申请书》;
2. 变更前、后企业营业执照;
3. 变更前、后企业组织机构代码证;
4.工商管理部门的更名证明;
5. 原特种设备安装改造维修许可证书;
6. 申请迁址的还需提交上述第二条要求的有关材料。
塔吊、人货电梯、物料提升机安装资料1、安装资质:资质证、安全生产许可证。
2、特种设备备案证、特种设备合格证、出厂证明、技术参数表或技术资料。
3、安装单位关于安装事项的任命书:项目经理、技术人员及安装人员。
(有任命书、从业资格证复印件)4、安装方案、技术交底、应急预案。
5、所安装设备基础图和基础验收证明。
6、安装和维修保养协议。
(维修协议维保单位附维保人员名单和从业人员资格证)7、以上资料齐备后报总包企业和监理企业审批申请安装。
备注:附塔吊、人货电梯出厂至今使用工程项目名称记录、使用时间表和安装前产权单位对该设备维护保养自检合格验收表。
塔吊、人货电梯、物料提升机拆卸资料1、拆卸资质:资质证、安全许可证。
2、拆卸方案、技术交底、应急预案。
3、拆卸单位关于拆卸事项的任命书(项目经理、技术人员及拆卸人员)有任命书、有从业人员资格证复印件。
4、有使用单位、监理公司拆卸审批单据。
特种设备塔吊、人货电梯、物料提升机现场资料现场特种设备必须有如下资料:1、报装时的全套资料。
2、有法定资格单位出具的合格检测报告。
3、使用单位、安装单位、监理单位联合验收表。
4、有今后随着建筑物升高重新顶升,加节附墙后,安装单位的安装验收合格单据表。
同时还有附墙件和标准节的出厂合格有效单据。
5、使用中交接班安全记录。
(请用标准检规表格)6、维修保养完整记录。
(请用标准检规表格)7、按照“一机一档”的原则要求整理好特种设备文档。
8、塔吊的检测报告有效期为一整年。
(从报告出具日期开始算)9、人货电梯有两大检测报告,共计3个单位报告。
(1)人货电梯安装完毕法定检测单位出具的合格检验报告;(2)左笼防坠器合格报告;(3)右笼防坠器合格报告(备注:左、右防坠器的检测报告有效期为一年)特别说明:特种设备检测报告和人货电梯左右防坠器报告有效期都为一年。
禁止超期使用,如若继续使用需重新定检,有合格报告方可使用。
吊笼防坠器有效使用寿命为5整年,超期自动予以报废。
储气罐安装特种设备告知书材料清单1. 引言本文档是一份储气罐安装特种设备的告知书材料清单。
储气罐是一种用于储存压缩气体的特种设备,安装过程需要严格遵守相关法规和标准。
本文档将列出储气罐安装所需的材料清单,以确保安装过程的顺利进行。
2. 储气罐安装材料清单2.1 储气罐•压力容器:具有储存高压气体的功能。
选择适宜尺寸和容量的储气罐,确保其符合安装需求和相关标准。
•储气罐座台:用于支撑储气罐的根底结构,通常由钢材制成。
•储气罐固定支架:用于固定储气罐,确保储气罐在安装过程中不会移动。
2.2 连接管道•管道材料:选择符合标准的钢管或其他材料,确保其能承受高压气体运输的要求。
•管道法兰:用于连接管道的两端,在接口处提供密封性能。
•管道支架:用于支撑管道,确保其牢固稳定。
2.3 阀门与附件•平安阀:用于调节储气罐内部压力,以防止压力过高导致事故。
•切断阀:用于切断气体流动,便于维修和检查。
•压力表:用于监测储气罐内部压力。
•排气阀:用于排放储气罐内部剩余气体。
2.4 密封材料•密封垫片:用于在连接管道和阀门时提供密封效果。
•密封胶:用于填充连接接口,确保气密性。
2.5 电气设备•连接线缆:用于连接储气罐上的电气设备,如平安阀和压力表。
•电气控制箱:用于控制储气罐的电气设备。
2.6 其他辅助设备•起重设备:用于安装储气罐和吊装材料。
•手开工具:用于安装过程中的拧紧、固定和连接操作。
•平安设备:如平安帽、工作手套和防护眼镜等,以保障安装人员的平安。
3. 总结本文档列出了储气罐安装特种设备所需的材料清单。
安装储气罐涉及多个方面,需要严格遵守相关法规和标准,确保设备的平安和稳定运行。
同时,在安装过程中应注意使用适宜的材料和工具,并采取必要的平安措施。
正确选择和使用上述材料和设备,将为储气罐的安装提供保障。
注:本文档仅为例如,并不完整,实际安装过程中需根据具体情况进行详细的材料清单编制。
特种设备安装改造维修告知所需资料
一、告知书(一式三份,加盖施工单位公章)。
二、施工单位营业执照、组织机构代码证(复印件加盖公章;
三证合一提供三证合一营业执照)。
三、安装单位安装资质复印件加盖红章。
四、相关作业人员的特种设备作业人员证(复印件加盖红
章)。
五、特种设备出厂合格证、监督检验证书复印件。
六、非制造单位直接安装改造维修电梯的需提供电梯制造
单位委托书原件和复印件(复印件加盖安装改造维修单
位公章)。
七、维修和改造需要提供施工方案。
八、移装特种设备需提供移装或注销证明原件、复印件(流
动式起重机可提供在产权所在地注册领取的使用证)、移装前的检验报告。
特种设备安装、改造、维修告知需提交资料清单:
1、特种设备安装改造维修告知单一式四份(加盖安装单位公章)
2、产品质量证明书
3、特种设备安装许可资质(复印件需加盖单位公章)
4、使用单位营业执照复印件
备注:压力管道告知需提供登记表并加盖安装单位公章。
登记表内容包括:管道名称、管道编号、起止位置、管道规格(外径×壁厚或公称直径×壁厚或PE管)、管道长度、设计温度、设计压力、操作温度、操作压力、使用介质、管道材质、铺设方式、管道级别、焊口数量
特种设备使用登记需提交材料清单:
1、特种设备使用登记申请书(加盖使用单位公章)
2、产品出厂质量合格证明材料
3、检验报告
4、操作人员的《特种设备作业人员资格证》
5、使用和运营的安全管理制度;应急救援预案
6、特种设备安装告知单
7、特种设备安装单位资质证明
8、使用单位营业执照复印件
备注:(1)压力管道使用登记需要提供登记表
登记表内容包括:管道名称、管道编号、起止位置、管道规格(外径×壁厚或公称直径×壁厚或PE管)、管道长度、设计温度、设计压力、操作温度、操作压力、使用介质、管道材质、铺设方式、管道级别、焊口数量
(2)电梯使用单位还需提供与维修保养单位签订的维修保养合同及维修保养单位的资质证明。
锅炉、压力容器安装告知及检验程序所需要的资料一、概念锅炉:是指利用各种燃料、电或者其他能源,将所盛装的液体加热到一定的参数,并对外输出热能的设备,其范围规定为容积大于或者等于30L的承压蒸汽锅炉;出口水压大于或者等于0.1MPa(表压),且额定功率大于或者等于0.1MW的承压热水锅炉;有机热载体锅炉。
(我公司常见的有:加热炉汽包)压力容器:是指盛装气体或者液体,承载一定压力的密闭设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压),且压力与容积的乘积大于或者等于2.5MPa·L的气体、液化气体和最高工作温度高于或者等于标准沸点的液体的固定式容器和移动式容器;盛装公称工作压力大于或者等于0.2MPa(表压),且压力与容积的乘积大于或者等于1.0MPa·L的气体、液化气体(我和标准沸点等于或者低于60℃液体的气瓶;氧舱等。
公司常见的有:蓄能器、储气罐、冷却器、加热器、缓冲罐、分气缸、分离器等)二、告知程序所需要资料1、设备合格证(原件及复印件一份)2、设备监督检验报告(原件及复印件一份)3、施工作业设计(复印件一份盖公章)4、施工合同(复印件一份盖公章)5、设备图纸(图纸上要有压力容器设计资格印章,且一机一图)三、检验程序所需要资料1、基础复测记录2、安装记录3、安全附件检验报告(安全阀、压力表)4、锅炉安装质量证明书注:在鞍山市施工的工程,在安装前施工单位将告知所需资料报到质检站,填写安装告知单后,由质检站到市质量技术监督局申请办理安装告知手续;外地施工由工程项目部到当地市质量技术监督局申请告知,并将申请告知和检验完的设备(规格、型号、数量等),传递给质检站。
每台设备的安装地点必须写清楚,申请被受理后方可施工,安装过程随时接受市特检所的检查。
起重机安装告知及检验程序所需要的资料一、概念起重机械:是指用于垂直升降或者垂直升降并水平移动重物的机电设备,其范围规定为额定起重量大于或者等于0.5t的升降机;额定起重量大于或者等于1t,且提升高度大于或者等于2m 的起重机和承重形式固定的电动葫芦等。
(我公司常见的有:通用桥式、防爆桥式、冶金桥式、电动单梁、电动葫芦、通用门式、半门式、旋臂等)二、告知程序需要资料1、设备合格证(原件及复印件二份)2、设备监督检验报告(原件及复印件二份)3、施工作业设计(复印件一份盖公章)4、施工合同(复印件一份盖公章)三、检验程序需要资料1、安装检查记录1.1桥式起重机机架组装检查记录1.2桥式起重机大车运行机构组装记录2、分项工程质量验收记录(机械、电气两部分)2.1桥式起重机安装分项工程质量验收记录2.2起重机电气设备安装分项工程质量验收记录2.3滑接线和移动式软电缆安装分项工程质量验收记录2.4电缆线路安装分项工程质量验收记录2.5电机的电气检查和接线安装分项工程质量验收记录2.6低压电器安装分项工程质量验收记录2.7电气照明器具及其配电箱安装分项工程质量验收记录3、工作见证表(只限桥式和电动单梁)4、设备试运转记录5、电气调整试验记录(电机调试包括:大车走行、小车走行、主副起升电机)6、起重机验收自检报告(质检站做)安装时要参照《起重机械施工单位接受监督检验工作指南》。
注:在鞍山市施工的工程,在安装前施工单位将告知所需资料报到质检站,填写安装告知单后,由质检站到市质量技术监督局申请办理安装告知手续,外地施工由工程项目部到当地市技术监督局告知,并将申请告知和检验完的设备(规格、型号、数量等),传递给质检站。
提出申请前,不得进行任何施工活动(开箱检验、现场勘查除外),每台设备的安装地点必须写清楚,申请被受理后方可施工,安装过程随时接受市特检所的检查。
压力管道告知及检验程序所需要的资料一、概念压力管道,是指利用一定的压力,用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压)的气体、液化气体、蒸汽介质或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体介质,且公称直径大于25㎜的管道。
(我公司常见的有:氧气、氮气、氢气、氩气、煤气、氨水、碱液、乙炔、蒸汽、净化空气、压缩空气等)二、告知程序所需资料1、施工合同(复印件一份)2、施工作业设计(复印件一份)3、施工图纸(蓝图要盖有压力管道设计资格印章)4、压力管道一览表(管道名称、规格、材质、数量、压力、温度、图纸号)5、焊工名单(有压力管道焊工证人员)6、管道单线图(注明:管道名称、规格、材质、长度、焊口数量、探伤位置、压力、温度等)三、检验程序所需资料1、开工报告2、施工作业设计、试压方案3、图纸自审记录4、设计变更单5、压力管道安装告知书6、技术质量交底记录7、产品合格证(设备代阀门)8、产品质量证明书:(阀门、管材〖弯头、三通〗、型材〖角钢、槽钢、钢板〗、焊条、焊丝、油漆、管道组成件质量证明书、螺旋焊管及管件用做压力管道时应有监检报告、材质单与进货材料相符等。
在复印件上盖供应站章,并注明此单用量多少,原件存放处,经办人签字)9、管道单线图(注明管道名称、规格、材质、长度、焊口数量、转动口、固定口、探伤位置压力、温度)10、吊架安装检查记录11、管道脱脂记录12、阀门试压记录13、管道对接检查记录14、焊缝表面质量检查记录15、焊条烘干记录16、Ⅰ、Ⅱ类焊缝焊接工作记录17、膨胀、补偿装置安装记录18、隐蔽工程记录19、无损检测探伤报告(超声、磁粉、渗透、射线)20、安全阀校验报告21、管道安装工程分项质量验收记录22、管道系统压力、严密性试验报告23、管道系统吹扫、清洗记录24、管道防腐工程施工及验收记录25、静电接地测试记录注:在鞍山市施工的工程,在安装前施工单位将告知所需资料报到质检站,填写安装告知单后,由质检站到市质量技术监督局申请办理安装告知手续,外地施工由工程项目部到当地市技术监督局告知,并将申请告知和检验完的管道(规格、数量等),传递给质检站。
每条管道的安装地点必须写清楚,申请被受理后方可施工,安装过程随时接受市特检所的检查。
安装完试压时,自检合格后,通知质检站、生产单位确认后,接受市特检所的检查,资料日期先后顺序不能有误(如:管道对接时间必须在焊接前;管道探伤必须在试压前等)。
压力管道安装归档所需要资料1、开工报告2、施工作业设计、试压方案3、图纸自审记录4、设计变更单5、压力管道安装告知书6、技术质量交底记录7、产品合格证(设备代阀门)8、产品质量证明书:(阀门、管材〖弯头、三通〗、型材〖角钢、槽钢、钢板〗、焊条、焊丝、油漆、管道组成件质量证明书、螺纹焊管及管件用做压力管道时应有监检报告、材质单与进货材料相符等。
在复印件上盖供应站章,并注明此单用量多少,原件存放处,经办人签字)9、管道单线图(注明管道名称、规格、材质、长度、焊口数量、转动口、固定口、探伤位置压力、温度)10、吊架安装检查记录11、管道脱脂记录12、阀门试压记录13、管道对接检查记录14、焊缝表面质量检查记录15、焊条烘干记录16、Ⅰ、Ⅱ类焊缝焊接工作记录17、膨胀、补偿装置安装记录18、隐蔽工程记录19、无损检测探伤报告(超声、磁粉、渗透、射线)20、安全阀校验报告21、管道安装分项质量验收记录22、管道系统压力、严密性试验报告23、管道系统吹扫、清洗记录24、管道防腐工程施工及验收记录25、静电接地测试记录26、分部工程质量验收记录27、压力管道监督检验报告28、交工验收证书29、工程竣工验收证明一、桥式起重机安装归档所需要资料1、施工图纸自审记录2、施工作业设计3、技术质量交底记录4、设备合格证5、起重机械制造监督检验证书6、设备开箱检验报告7、起重机验收自检报告(质检站做)8、桥式起重机架组装检查记录9、桥式起重机大车运行机构组装记录10、电气调整试验记录(电动机调试包括:大车走行、小车走行、起升电机)11、设备试运转记录12、分项工程质量检验评定表1)桥式起重机安装分项工程质量验收记录2)起重机电气设备安装分项工程质量验收记录3)滑接线和移动式软电缆安装分项工程质量验收记录4)电缆线路安装分项工程质量验收记录5)电机的电气检查和接线安装分项工程质量验收记录6)低压电器安装分项工程质量验收记录7)电气照明器具及其配电箱安装分项工程质量验收记录13、设备单体试车合格证书(交工用)14、设备无负荷联动试车合格证(交工用)15、设备负荷联动试车合格证书(交工用)16、桥(门)式起重机验收检验报告(市质量监督局出)二、电动葫芦安装归档所需要资料1、设备合格证2、起重机验收自检报告(质检站做)3、安装检查记录1)电动葫芦安装检查记录2)电动机调试记录4、设备单体试车合格证书(交工用)5、设备无负荷联动试车合格证(交工用)6、设备负荷联动试车合格证书(交工用)7、分项工程质量验收记录1) 滑接线和移动式软电缆安装分项工程质量验收记录2)起重机电气设备安装分项工程质量验收记录3) 电机的电气检查和接线安装分项工程质量验收记录4) 低压电器安装分项工程质量验收记录8、电动葫芦起重机验收检验报告(市质量监督局出)锅炉、压力容器安装归档所需要的资料1、设备合格证2、设备监督检验报告3、施工作业设计4、施工合同5、设备图纸(图纸上要有压力容器设计资格印章,且一机一图)6、基础复测记录7、安装记录8、安全附件检验报告(安全阀、压力表)9、压力容器安装监督检验报告。
