建设公司合作项目管理办法

及风险控制

陕西建工安装集团建设公司

2016.2.29

建设公司合作项目管理办法及风险控制

建设公司合作项目管理办法

一﹑筛选项目信息,不随意投标.

建设公司对任何项目信息采取班子委员商议,随后安排相关人员到施工现场进行考察(业主情况﹑资金情况﹑施工环境﹑合作人情况等等)综合考虑后做决定。例如2013年咸阳开发区一条施工道路现场考察不具备合作条件放弃;2014年宁夏银川在建项目现场考察并经分公司会议因垫子太大不具备合作条件;2015年西安市凤城路住宅后期施工约4000万,经现场考核存在劳务纠纷和合同纠纷等风险因素放弃合作。

二、对合作方进行评估,控制合同履约风险

建设公司将合作方进行评估分级,根据合作方施工和管理能力,

区分进行管理;首先选择人品、经济实力、出身正统(长期干工程的)的优秀企业,定位长期合作客户;从这里启发我们寻求合作方时考虑合作方出身、选择出身于建工集团、安装集团、专业公司等有影响力、出来下海的企业。例如目前合作的陕西铭通电力建筑工程有限公司、西安山河建筑工程有限公司;这些企业无论在企业文化、管理理念、管理能力、抗风险能力、综合实力等都比较突出。我们分公司经常去这几家企业进行交流、对他们的项目进行观摩和学习,取其之长,补己之短。

对实力一般、管理较差的合作企业,我们不设置许多门槛和条件来规避自己的风险,而是积极配合合作方给他们出主意、想办法、制定措施,用我们分公司制定的管理制度去指导和帮助他们解决实际问题,比如有的企业不知道如何去规避劳务风险,那么我们就有针对性的拿出我们在其他项目上的成功的做法去指导他们,我们都用心去指导他们如何去解决问题,都收到了比较好的效果。

三、整合各方资源,服务好,维持长期合作合伙人

创新是企业的核心竞争力,做好项目是业主对品牌的最大认可;国网电力科院研究院分别在陕西省电力科学研究院综合大楼施工完毕后,2015年分别中标省计量中心楼项目、外围地下车库项目总计约1.13亿,离不开建设公司各个部门为合作单位良好的服务建立信

任,也就是服务意识带来新的项目,优质信誉和质量带来良好的效益。2016年我们将进一步服务好合作项目各项施工要求。

四、建立诚信、广交朋友、树立品牌

风险防范办法

第一条

根据分公司各合作单位的不同性质,特点,采取相应的管理方法。主要致力于解决合法分包问题、项目中劳务人员、材料采购合理性、财务开票问题。

第二条合作单位资质及相关文件管理

一、合作单位(项目承包人)须提供营业执照、资质证书、项目经理资质证书、身份证、法人委托书等有关证件的原件及复印件,提供以往施工的业绩、有关管理人员的情况。

二、加强合同评审程序和标前评审工作。

第三条合作项目管理

一、配合组建项目部人员:

①收集项目经理及技术负责人任命书及关键岗位资格证书。建造师资格证书及安全生产考核合格证,技术负责人专业技术职称,安全管理负责人安全员岗位证书和安全生产考核合格证;质量管理负责人、材料员应具有质量员、材料员岗位证书.项目关键岗位人员应与企业

订立劳动合同、建立劳动工资及社会养老保险关系(三者必须同时满足)。

②布置项目VI标识及办公室

③从公司派驻项目管理人员;

二、劳务队伍施工要求

①将劳务队伍资质等相关证件在总包单位备案

②与总包单位签订劳务分包协议

③收集农民工工资表按月上交公司生产管理部

④与劳务人员签订劳务合同

⑤为劳务人员缴纳意外伤害险.

⑥农民工工资造册登记并签字进行发放(长期施工人员办银行卡

进行转账并记录)为为农民工工资代扣代缴相关税。

第三条、合作项目合同签订流程

一、项目部成立及项目部刻章程序:

标前评审(经营)→公司与建设单位签订合同(经营、生产、公司经理)→经营部门将联营信息及合同转生产部门→生产部门与合作方签订承包协议书→组建项目组织结构及五大员→完成项目经理任命及集团公司刻章前相关资料→报办公室(劳资)办理任命及刻章事项→劳务分包合同及材料设备、机具租赁合同签订。

二、项目材料合同签订

生产部门起草:劳务分包合同及材料设备、机具租赁合同签订。

第四条项目人员聘用合同签订及财务付款流程

一、项目管理人员聘用流程:

项目经理聘任流程:签订劳动合同→公司任命→缴纳社保→制工资表

→收集证件注册证书。

技术负责人聘任流程:签订劳动合同→公司任命→缴纳社保(报销社保)→制工资表→收集证件注册证书。

项目其他人员安全负责人、质量负责人流程参照以上人员聘用流程。二﹑专业分包合同、劳务分包合同流程:

项目合作方(公司驻派代表和公司项目主管领导)商谈确定专业分包单位、劳务分包单位→生产起草合同文件→公司项目主管领导签订合同(合作方签字)→公司经理批准后加盖公司印章→报工程管理备案。三﹑项目材料采购、机具设备租赁流程:

项目合作方(公司驻派代表和公司项目主管领导)商谈确定专业分包单位、劳务分包单位→生产起草合同文件→公司项目主管领导签订合同(合作方签字)→公司经理批准后加盖公司印章→报工程管理备案。四﹑项目款项费用支付流程:

项目经理部人员工资支付流程:由项目经理部考勤→公司按照公

司标准发放在项目人员基本工资→项目部人员补贴和奖金部分由项目部制表→报公司审核→经理签字→财务发放。

项目材料采购、机具设备租赁费用支付流程:项目部填写材料支付申请表→公司驻派代表和项目主管领导签字→公司经营、生产签字→经理批准→财务付款。

第七条监管项目资金流向

管理项目合作人:主要是监管项目资金去向,是否付给现场人工,材料、机具、设施费用。

7.1根据投标预算首先对合作单位费用进行测算:人工费、材料费、机具租赁费用等。

7.2项目主项项费用进行控制:例如土建项目中人工费、钢材、商砼、设施料租赁费。

7.3合作项目付款渠道:

1)人工费(工作表或者劳务公司)。

2)材料

第五条合作项目管理流程

资金流向监管:

7.1首先合作单位根据本项目上报一份本项目费用组合;人

工费;材料费;机械费;设备费;措施费

第八条项目格式及表格

附件一:合作项目承包协议评审记录表

附件二:合作项目开工立项备案表

附件三:各方主体项目检查材料清单

附件四:项目部管理人员花名册

附件五:一线工资表样板

附件六:项目考勤表样板

附件七:二线工资表样板

附件八:分包单位(班组)进度款申请表样板

附件九:项目材料供货付款申请单(财务提供)

附件十:项目劳务费用结算表(年终)

附件十一:项目材料供货结算单(年终)

附件十二:陕建承包协议合同样板(含委托及保证)附件十三:外聘人员合同样板

附件十四:建设工程专业分包合同样板

附件十五:建设工程劳务分包合同样板

附件十六:建设工程买卖合同样板

附件十七:建设工程租赁分包合同样板

国家电网公司小型基本建设项目管理办法

国家电网公司小型基本建设项目管理办法 第一章总则第一条为加强国家电网公司系统小型基本建设(以下简称小型基建)项目管理,规范小型基建投资行为,提高投资效益,根据国家有关规定和《国家电网公司投资管理暂行规定》、《国家电网公司预算管理暂行办法》制定本办法。第二条本办法所指小型基建项目是指为生产经营服务的生产调度设施、供用电营业用房和不直接产生经济效益的非经营性基建项目(含科研、培训、办公用房、事业单位)等基建项目。第三条本办法适用于国家电网公司本部、区域电网有限公司、全资子公司依法进行的小型基建项目投资活动。控股公司比照执行。第四条小型基建项目投资应按照“量入为出,保证重点”的原则掌握,应在保证电网项目投资的前提下,根据需要及可能适当安排,严格控制投资规模。小型基建项目资金安排要纳入预算平衡,按建设管理程序管理。第五条各单位应加强对小型基建项目的管理。计划部门是小型基建项目的归口管理部门,财务、建设、审计等职能部门按照职责分工,负责小型基建项目有关方面的管理和监督。小型基建项目的资金应纳入投资单位的财务管理。第六条投资单位应按国家规定严格控制楼堂馆所的建设,包括各类活动中心、培训中心、交流中心、会议中心项目建设,严格控制新建和装修办公楼。第二章前期工作及立项审批第七条根据《国家电网公司投资管理暂行规定》,各单位小型基建项目均应纳入公司的投资管理范围之内。

单项工程总投资在1亿元或公司出自有资金有1000万元及以上的项目,由国家电网公司审批;单项工程总投资在5000万元(含5000万元)及以上至1亿元,或公司出自有资金在500万元至1000万元的项目,由区域电网有限公司审批,并报国家电网公司备案。其它由区域电网有限公司办理。第八条整体建设的项目严禁采取化整为零等方式分项。第九条小型基建项目应按国家规定的基本建设程序进行,需报国家电网公司审批的项目应编制可行性研究报告,可行性研究报告包括项目建设的必要性、建设规模及投资估算,资金来源等内容。第十条小型基建项目按公司规定程序审批后,由建设单位按照国家规定的基本建设程序报请政府主管部门立项。经政府主管部门批准立项后,由建设单位根据需要组织或委托有资质的单位负责开展初步设计工作。第十一条投资单位负责组织对小型基建项目初步设计审查,出具审查意见,并报国家电网公司同意后,按国家有关规定,报政府有关部门批准初步设计。第十二条建设过程中不得随意突破概算,因特殊情况确需调整工程概算的,须按原审批程序报批。第三章开工及年度计划管理第十三条国家电网公司审批的项目开工建设,由国家电网公司批准。由区域电网有限公司审批项目的开工建设,由区域电网有限公司报国家电网公司备案。第十四条投资单位应根据本单位小型基本建设需要和资金平衡情况,在每年11月底前编制下年度投资计划。按照审批权限,需由区域电网有限公司上报国家电网公司审批的

集团公司风险管理办法

某上市公司风险管理办法 第一章总则 第一条为加强本公司(以下简称“公司”)的风险管理,建立规范、有效的风险 控制体系,提高风险防范能力,及时识别、系统分析经营活动中与实现内部控制目标相关的风险,合理确定风险承受度和风险应对策略,根据《企业内部控制基本规范》及其配套指引、《中央企业全面风险管理指引》、《上海证券交易所上市公司内部控制指引》和公司章程,结合公司实际,制定本办法。 第二条本办法所称风险是指公司经营活动中与公司实现内部控制目标相关的风险,包括战略风险、财务风险、市场风险、运营风险和法律风险等。本制度所称风险评估是指通过对基于事实的信息进行分析,就如何处理特定风险以及如何选择风险应对策略进行科学决策。 第三条本制度适用于公司及各全资、控股子公司(以下统称“子公司”)。 第二章风险管理机构设置 第四条公司风险管理的组织体系由公司董事会、总经理办公会、风险管理部门、 内部审计部门、各职能部门/子公司构成。 第五条公司各职能部门为风险管理第一道防线;风险管理部门为风险管理第二道 防线;内部审计部门及审计委员会为风险管理第三道防线。 第六条公司各职能部门在风险控制管理方面的主要职责: (一)按照公司风险管理部门制定的风险评估的总体方案,根据业务分工,配合 风险管理部门,识别、分析相关业务流程的风险,确定风险反应方案。 (二)根据识别的风险和确定的风险反应方案,按照公司确定的控制设计方法和 描述工具,设计并记录相关控制,根据风险管理的要求,修改完善控制设计。包括:

建立控制管理制度,按照规定的方法和工具描述业务流程,编制风险控制文档和程序文件等。 (三)组织控制制度的实施,监督控制制度的实施情况,发现、收集、分析控制缺陷,提出控制缺陷改进意见并予以实施。对于重大缺陷和实质性漏洞,除向部门负责人汇报情况外,还应向公司领导及时反馈情况,以便公司监控内部控制体系的运行情况。 (四)配合内控审计部门等部门对控制失效造成重大损失或不良影响的事件进行调查、处理。 第七条风险管理部门负责建立公司风险管理体系、制度和流程等日常管理工作,并监督其实施的有效性。具体职责如下: (一)负责制定公司的风险评估方案; (二)负责组建风险评估小组; (三)负责审核风险清单、应对预案; (四)拟定公司风险评估报告,上报公司管理层; (五)负责建立经营环境监控体系,切实监控并记录内、外部经营环境和条件的变化,以修正风险识别与评估; (六)负责建立风险预警指标体系,要求各具体部门定期提供数据,进行指标分析;对于超过风险预警值的指标,应确定相应的整改措施。 第八条总经理办公会主要职责为: (一)审定公司各部门风险管理工作职责; (二)批准风险应对预案;

工程建设项目风险管理办法(试行)

工程建设项目风险管理办法(试行) 2009年7月 工程项目管理体系文件系列之六

工程建设项目风险管理办法(试行)2009年8月1日试行 年 月第一版第 页 共 页

目 录 第一章 总则 第二章 定义 第三章 组织机构和职责 第四章 风险管理计划 第五章 风险识别 第六章 定性风险分析 第七章 风险应对规划 第八章 风险监控 第九章 附则 附表 风险登记册示例 附表 风险识别调查问卷示样 附图 :风险图示例 附图 :项目风险管理简易流程图 工程项目

工程建设项目风险管理办法(试行) 第一章:总则 第一条 为进一步提高工程项目管理水平,规范工程项目管理流程,有效管理和规避工程建设项目运行中的风险,保障项目按照预定目标得以实现或在风险发生时减轻风险负面影响,特制订本办法。 第二条 本办法是总公司工程项目管理体系的组成部分之一。 第三条 凡由中国海洋石油总公司或其分公司、子公司、控股公司和对实际项目建设负责管理实施的项目,均应遵守本办法所列要求。 第四条 风险管理不是独立的项目管理活动,而是项目整体管理活动的重要组成部分,是一项项目全员参与的项目管理活动,贯穿于项目管理全过程、全方面,全体项目参与人员应致力于将项目风险管理纳入流程化、专业化轨道,形成专业化工作方法,将风险管理落实到项目事前、事中和事后管理中。 第五条 本办法是总公司工程项目管理体系文件中对风险管理的基本要求,各所属公司、项目公司 项目组应根据各自项目所属行业和项目本身特点,细化各自项目的风险管理工作,完成但不限于本办法所列各阶段的风险管理工作。 第六条 工程项目风险管理应注重成本与效益配比的原则,通过有效的风险管理,达到项目四大控制目标最佳化、风险管理成本最小化的目标。 第二章:定义 第七条 以下定义适用于本办法: 总公司系指中国海洋石油总公司; 工程建设部系指中国海洋石油总公司工程建设部; 总公司所属单位系指总公司下属的气电、炼化、能源发展、新能源、油服、海

基本建设项目竣工验收管理办法

基本建设项目竣工验收管理办法 第一章总则 第一条根据国家《建设项目(工程)竣工验收办法》、《国务院关于投资体制改革的决定》、《国家能源局关于印发煤矿建设项目竣工验收管理办法的通知》等法规和地方、行业有关规定,结合陕西煤业化工集团有限责任公司基本建设项目竣工验收管理办法及公司实际,特制定本办法。 第二条本办法适用于公司新建项目、改扩建、资源整合等项目的验收工作。 第三条本办法所称基本建设项目竣工验收是指基本建设项目建成后,按照规定的程序和要求,进行全面检查考核并办理固定资产移交手续的活动。项目竣工验收阶段包括试生产验收、专项验收和综合竣工验收。 第四条凡符合竣工验收条件的基本建设项目,必须及时组织竣工验收。未经竣工验收或竣工验收不合格的项目,不得交付使用。 第二章竣工验收组织和管理 第五条基本建设项目竣工验收工作遵循谁批准谁验收的原则。凡公司审批的基本建设项目,由公司负责项目竣工验收。

第六条公司成立项目验收领导小组,负责基本建设项目竣工验收工作的管理、指导、协调和监督。领导小组组长由公司总经理担任,分管副总经理担任副组长,下设项目验收办公室,办公室设在工程部,成员由公司领导班子其他副职,工程部、规划部、综合部、审计部、机电部、企管部、安全部、物资管理部、调度指挥中心、生产部、地测防治水部、通风部、财务部、征地办、信息中心、人力资源部负责人、项目公司党政负责人组成。 第七条项目验收办公室负责项目竣工验收日常管理工作,牵头组织项目竣工验收阶段的各项工作。负责编制项目验收年度、月度计划及项目验收各种文件制度,负责验收例会的组织召开,负责落实项目验收例会安排的各项工作,负责与省局有关部门的接洽工作。 第八条公司有关部门依据本部门监督管理的验收工作,有责任要求项目公司按照专项设计、有关法律法规做好验收的各项准备工作,协助项目公司取得验收批文,各部门负责监督管理的项目验收工作如下: (一)工程部负责监督管理项目联合试运转、工程质量认证、消防设施验收、项目综合竣工验收; (二)安全部负责监督管理矿井安全设施、环境保护设施、水土保持设施验收; (三)综合部负责监督管理档案验收;

XXXX公司风险控制管理办法初稿

风险控制管理办法 第一章总则 第一条为规范XXXX公司(以下简称“公司”)的风险管理,建立规范、有效的风险控制体系,提高风险防范能力,保证公司安全、稳健运行,提高经营管理水平,根据《公司法》、《会计法》、《企业内部控制基本规范》等法律、法规和规范性文件的有关规定,结合公司的实际情况,制定本办法。 第二条本办法旨在公司为实现以下目标提供合理保证: (一)将风险控制在与总体目标相适应并可承受的范围内; (二)实现公司内外部信息沟通的真实、可靠; (三)确保法律法规的遵循; (四)提高公司经营的效益及效率; (五)确保公司建立针对各项重大风险发生后的危机处理计划,使其不因灾害性风险或人为失误而遭受重大损失。 第三条本办法所称风险管理,是指公司围绕战略及经营目标,通过在管理的各环节和经营过程中执行风险管理的基本流程,建立健全风险管理体系,为实现风险管理的总体目标提供保证的过程和方法。 第四条公司风险是指未来的不确定性事项可能对公司实现其经营目标的影响。 第五条按照公司目标的不同对风险进行分类,公司风险分为:战略风险、法律风险、财务风险和经营风险。

(一)战略风险:没有制定或制定的战略决策不正确,影响战略目标实现的负面因素。 (二)法律风险:没有全面、认真执行国家法律、法规和政策规定规定,影响合规性目标实现的因素。 (三)财务风险:包括财务报告失真风险、资产安全受到威胁风险和舞弊风险。 1、财务报告失真风险:没有完全按照相关会计准则、会计制度的规定组织会计核算和编制财务会计报告,没有按规定披露相关信息,导致财务会计报告和信息披露不完整、不准确、不及时。 2、资产安全受到威胁风险:没有建立或实施相关资产管理制度,导致公司的资产如设备、存货、有价证券和其他资产的使用价值和变现能力的降低或消失。 3、舞弊风险:以故意的行为获得不公平或非正当的收益。(四)经营风险:经营决策的不当,妨碍或影响经营目标实现的因素。包括但不限于: 1、固定资产管理环节:包括固定资产的自建、购置、处置、维护、保管与记录等。 2、货币资金管理环节:包括货币资金的入账、划出、记录、报告、出纳和财务人员的授权等。 3、关联交易环节:包括关联方的界定,关联交易的定价、授权、执行、报告和记录等。

建设工程项目风险管理制度

建设工程项目风险管理制度 1.1 一般规定 1.1.1风险是指项目实施过程中对项目目标产生影响的不确定因素。 1.1.2项目风险管理的目的是减小风险对项目实施过程的影响,保证项目目标的实现。它主要包括风险识别,风险评估,风险响应和风险控制等工作过程。 1.1.3应对工程项目实施的全过程进行风险管理,在工程实施中加强风险的控制。 1.1.4风险管理是承包人各层次管理人员的任务之一,应在项目组织中全面落实风险管理责任,建立风险管理体系, 1.2 项目风险识别 1.2.1项目风险识别是指确定项目实施过程中各种可能的风险,并将它们作为管理对象,不能有遗漏和疏忽。应在项目开始、进展评价及进行其他重大决策时进行项目风险识别工作。 1.2.2风险识别过程 1收集数据或信息。包括项目环境数据资料、类似工

程的相关数据资料、设计与施工文件。风险确定时应利用过去项目的经验和历史资料。 2不确定性分析。可以从项目环境、项目范围、工程结构、项目行为主体、项目阶段、管理过程、项目目标等方面进行可能的项目风险。 3确定风险事件,并将风险归纳、整理,建立项目风险的结构体系。 4编制项目风险识别报告。风险识别报告通常包括已识别风险、潜在的项目风险、项目风险的征兆。 1.2.3风险识别方法 常用的风险识别方法或工具有:核查表法、列举法、项目结构分解识别法与风险因素识别法、因果分析图法、流程图法、问卷调查法、决策树法等。 1.3 项目风险评估 1.3.1风险评估包括如下内容: 1风险发生的概率,即发生可能性评价; 2风险事件对项目的影响评价,如风险发生的后果严重程度和影响范围评价; 3风险事件发生时间估计。 在风险评价时应考虑的不同风险间的交互作用。

公司建设项目管理制度

公司建设项目管理制度 1 目的与范围 1.1 为确保生产性建设项目(工程)实施后符合职业安全健康要求,保障劳动者在劳动过程中的安全与健康,制订本制度。 1.2 本制度规定了公司生产性建设项目(工程)、技术改造项目(工程)和引进的建设项目(工程)(以下简称建设项目)中的职业安全健康技术措施应与主体工程同时设计、同时施工、同时投入生产和使用(简称“三同时”)。同时规定了劳动保护措施经费的管理规定。 1.3 本制度适用于公司内各单位。 2 总则 2.1 每年从自有资金中提取一定比例的资金用于劳动保护措施专项(简称安措)。安措经费实行专款专用,不准挪用。 2.2 需向政府主管部门报批的建设项目,必须依据国家有关法规规定,委托有评价资格的单位进行职业安全健康预评价,并报国家或地方行政主管部门审查和审批,验收时,应进行职业安全健康评价和审批。 2.3 凡新建、改建、扩建和进行技术改造的工程,都必须严格执行职业安全卫生影响评价制度和“三同时”制度。 2.4 职业安全健康设备设施和装置投资纳入建设项目概算。 3 职责 3.1 综合管理部是建设项目职业安全健康“三同时”管理的主管部门,负责建设项目职业安全健康“三同时”的管理;负责建设项目可行性研究报告或初步设计中职业安全健康保护篇章的审查;负责建设项目中职业安全健康防护设备设施的施工监督和预验收。 3.2 项目单位是建设项目职业安全健康“三同时”管理的责任部门,负责建设项目职业安全健康“三同时”的日常管理;配合职业安全健康预评价;对施工过程进行监督管理;配合综合管理部对建设项目的职业安全健康“三同时”设施进行预验收。 3.3 财务部负责建设项目职业安全健康所需费用的预算和结算,负责劳动保护专项计划资金的分配和监督使用。 4 劳动保护措施专项(简称安措)管理

《基本建设项目建设成本管理规定》(财建[2016]504号)

基本建设项目建设成本管理规定 第一条为了规范基本建设项目建设成本管理,提高建设资金使用效益,依据《基本建设财务规则))(财政部令第81号),制定本规定。 第二条建筑安装工程投资支出是指基本建设项目(以下简称项目)建设单位按照批准的建设内容发生的建筑工程和安装工程的实际成本,其中不包括被安装设备本身的价值,以及按照合同规定支付给施工单位的预付备料款和预付工程款。 第三条设备投资支出是指项目建设单位按照批准的建设内容发生的各种设备的实际成本(不包括工程抵扣的增值税进项税额),包括需要安装设备、不需要安装设备和为生产准备的不够固定资产标准的工具、器具的实际成本。 需要安装设备是指必须将其整体或几个部位装配起来,安装在基础上或建筑物支架上才能使用的设备。不需要安装设备是指不必固定在一定位置或支架上就可以使用的设备。 第四条待摊投资支出是指项目建设单位按照批准的建设内容发生的,应当分摊计入相关资产价值的各项费用和税金支出。主要包括: (一)勘察费、设计费、研究试验费、可行性研究费及项目其他前期费用; (二)土地征用及迁移补偿费、土地复垦及补偿费、森林植被恢复费及其他为取得或租用土地使用权而发生的费用; (三)土地使用税、耕地占用税、契税、车船税、印花税及按规定缴纳的其他税费; (四)项目建设管理费、代建管理费、临时设施费、监理费、招标投标费、社会中介机构审查费及其他管理性质的费用; (五)项目建设期间发生的各类借款利息、债券利息、贷款评估费、国外借款手续费及承诺费、汇兑损益、债券发行费用及其他债务利息支出或融资费用; (六)工程检测费、设备检验费、负荷联合试车费及其他检验检测类费用; (七)固定资产损失、器材处理亏损、设备盘亏及毁损、报废工程净损失及其他损失; (八)系统集成等信息工程的费用支出;

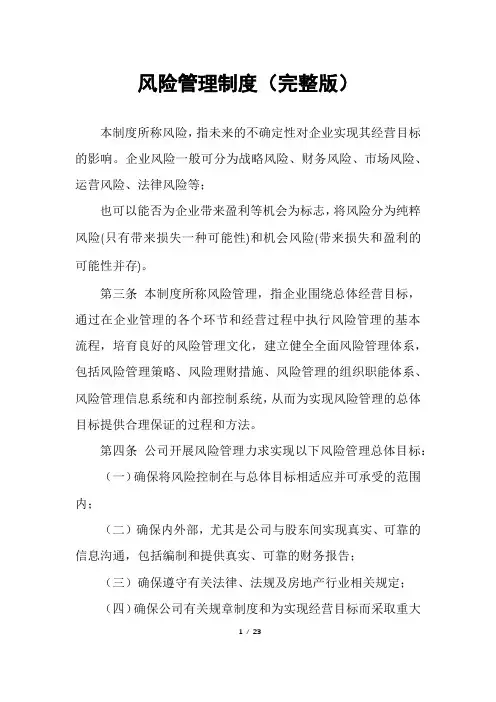

集团公司全面风险管理规定

集团公司全面风险管理 规定 Company number【1089WT-1898YT-1W8CB-9UUT-92108】

A集团有限公司全面风险管理制度 二〇一三年八月

目录

第一章?总?则 第一条?为加强A省交通运输集团有限公司(以下简称“A交运集团”)风险管理工作,建立健全完整有效的风险管理体系,防范和化解各类风险,促进公司持续、稳定、健康发展,根据国资委企业全面风险管理指引相关精神,结合A交运集团关于内部控制与风险管理体系建设的总体要求,特制定本制度。 第二条本制度适用于A交运集团集团公司各职能部门及各二级成员单位、三级成员单位的全面风险管理工作。 第三条本制度所称全面风险管理,指公司围绕总体经营目标,通过在公司管理的各个环节和经营过程中执行风险管理的基本流程(主要包括风险初始信息收集、风险评估、制定风险管理策略、制定风险管理解决方案、监控改进五个基本步骤),建立健全全面风险管理体系,包括培育积极进取、稳健经营的风险管理文化,搭建全方位、多层次的风险管理组织体系,建设并完善风险管理信息系统和内部控制系统,防范和化解公司内外部的重大风险及流程风险,从而为实现风险管理的总体目标提供合理的过程和方法。 第四条A交运集团全面风险管理工作的开展,应遵循以下原则: (一)全面性原则:全面风险管理工作应涵盖A交运集团各级单位及各部门,并针对生产经营与业务操作全过程开展风险管理工作。 (二)统一管理原则:全面风险管理工作由A交运集团集团公司统一管理,各二级成员单位及三级成员单位应按照本制度要求,开展风险管理工作。

(三)责任落实原则:A交运集团下属各级单位的负责人为本单位全面风险管理工作的第一责任人,集团总部各部门负责人为本专业风险管理工作的第一责任人。风险管理工作责任人应对本单位或本专业风险管理工作负责,确保本单位或本专业不存在任何重大内部控制缺陷或实质性漏洞。 (四)循序渐进原则:全面风险管理工作是一项管理创新工作,A 交运集团应逐步推进风险管理工作与企业日常经营管理相结合,建立内部控制工作的长效机制,形成符合监管要求与管理需求的全面风险管理体系。 第二章?风险管理的组织体系及职责 第五条A交运集团全面风险管理工作实行分级管理,集团公司的全面风险管理组织体系包括:董事会、风险管理与审计委员会、总经理、分管领导、风险管理主管部门、其他各职能部门及所属二级成员单位。所属二级成员单位可根据实际参照本制度建设本企业的风险管理组织体系。 (一)批准风险管理策略,审阅重大风险应对策略执行情况,批准集团公司重大风险应对调整方案及其他重大事项; (二)批准《全面风险管理年度报告》,包括年度风险管理工作的总结评价和改进计划、年度风险评估结果、重大风险应对方案等; (三)批准风险管理组织机构设置及其职责方案; (四)批准风险管理绩效考核方案和年度绩效考核评定结果;

工程建设项目风险管理

工程建设项目风险管理 工程建设项目的风险管理 1、项目风险的识别 工程项目的立项、各种分析、研究、设计和计划都是基于对将来情况(政治、经济、社会、自然等各方面)预测基础上的,基于正常的、理想的技术、管理和组织之上的。而在实际实施以及项目的运行过程中,这些因素都有可能会产生变化。这些变化会使得原定的计划、方案受到干扰,使原定的目标不能实现。这些事先不能确定的内部和外部的干扰因素,称之为风险。风险是项目系统中的不可靠因素。风险在任何工程项目中都存在。工程项目作为集合经济、技术、管理、组织各方面的综合性社会活动,它在各个方面都存在着不确定性。这些风险造成工程项目实施的失控现象,如工期延长、成本增加、计划修改等,最终导致工程经济效益降低,甚至项目失败。 对建设工程风险识别方法有:专家调查法、财务报表法、流程图法、初始清单法、经验数据法和风险调查法。通常建设工程风险损失包括投资风险、进度风险、质量风险、安全风险等四方面内容。工程项目建设中常会遇到以下几类风险: 1.1合同风险。合同未履行,合同伙伴争执,责任不明,产生索赔要求; 1.2供应风险。如供应拖延、供应商不履行合同、运输中的损坏以及在工地上的损失。 1.3新技术新工艺风险。 1.4由于分包层次太多,造成计划执行和调整实施控制的困难。 1.5工程管理失误。 建设工程风险识别过程 2、项目风险的监控 2.1风险分析 要对项目进行有效的风险监控首先应进行风险分析。风险因素分析是确定一个项目的风险范围,即有哪些风险存在,将这些风险因素逐一列出,以作为全面风险管理的对象。在不同的阶段,由于目标设计、项目的技术设计和计划,环境调查的深度不同,对风险的认识程度也不相同,经历一个由浅入深逐步细化的过程。但不管哪个阶段首先都要将对项目的目标系统(总目标、子目标及操作目标)有影响的各种风险因素罗列出来,作项目风险目录表,再采用系统方法进行分析。 建筑工程风险分解图 2.1.1 按项目系统要素进行分析 2.1.1.1项目环境要素风险 ①法律风险。如法律不健全,有法不依、执法不严,相关法律的内容的变化,法律对项目的干预;可能对相关法律未能全面、正确理解,工程中可能有触犯法律的行为等。 ②经济风险。银根紧缩;项目的工程承包市场、材料供应市场、劳动力市场的变动,工资的提高,物价上涨,通货膨胀速度加快等。 ③自然条件。如暴雨、特殊的未预测到的地质条件如淤泥、河塘、泉眼等,反常的恶劣的雨雪天气,冰冻天气,恶劣的现场条件,周边存在对项目的干扰源,工程项目的建设可能造成对自然环境的破坏,不良的运输条件可能造成供应的中断等等。 ④社会风险。包括社会治安的稳定性、劳动者的文化素质,社会风气等。 2.1.1.2 项目系统结构风险 以项目结构图上项目单元作为分析对象,即各个层次的项目单元,直到工作包在实施以

集团公司项目建设管理办法

XX(集团)有限公司 项目建设管理暂行办法 (征求意见稿) 第一章总则 第一条为进一步规范项目建设的管理,完善科学、民主的投资项目决策和实施程序,理顺XX(集团)有限公司(以下简称“集团”)与司属各子公司(以下简称“各子公司”)的关系,加强对各部门、各子公司项目建设工作的支持、指导和管理, 规范各部门、各子公司的建设管理行为,引导各部门、各子公司依法、依规、依程序开展各项项目建设管理工作,保证工程质量,控制工程造价,优化投资结构,提高投资效益。根据《公司法》和集团公司相关规定要求, 结合集团建设项目管理的实际情况,制定本办法。 第二条本办法所称的各部门、各子公司包括的对象为集团所有的涉及项目建设管理的部门、全资子公司、三级子公司。所称的项目,是指集团及所属子公司承担建设任务的政府性投资项目、开发建设的经营性项目和其他投资项目的总称。项目建设管理是指从项目决策阶段开始,到项目竣工验收移交并完成财务决算为止,是由集团或集团所属子公司作为项目法人主体(项目实施单位),通过项目策划和项

目控制,使自建、代建类项目的投资、进度和质量得以实现,并完成项目验收、交付使用、形成资产的整个过程。 第三条项目建设投资必须坚持以下原则: (一)投资项目的总规模应当与可用财力相适应,遵循量入为出、综合平衡、集中财力、保证重点的原则; (二)坚持民主化和科学化的决策制度,实行集体决策; (三)严格执行基本建设管理程序; (四)必须坚持估算控制概算,概算控制预算,预算控制决算的原则; (五)加强监管,控制投资,力求资金安全、高效; (六)严格执行项目法人制、招投标制、合同管理制、建设监理制等。 第四条各子公司要根据《公司法》规定和集团现行相关制度及本办法的要求,完善公司法人治理结构,制定符合各子公司实际情况的配套管理制度和规定章程 (建议司属各项目建设类子公司包括但不限于如下:安全生产管理办法;工程质量管理办法;计划进度管理办法;计量支付及投资控制管理办法;文明施工管理办法;招投标管理办法;工程合同、信息管理办法;前期报建工作管理办法;工程变

公司安全风险管理制度

xx公司企业标准 ______________________________________________________________ 安全风险管理实施细则 2xxx发布 2xxx实施 xx公司发布 目次

前言 为深入贯彻落实安全第一、预防为主、综合治理安全方针,全面加强风险预控,规范公司安全生产风险管理工作,有效遏制和坚决防范事故,结合公司实际制定本制度。 本标准由xx公司标委会提出 本标准由xx公司安全监察部归口。 本标准起草部门:安全监察部 本标准主要修订人:xxx 本标准审核人:xxx 本标准审定人:xxx 本标准批准人:xxx 本标准委托安全监察部负责解释。 安全风险管理实施细则 1、适用范围 本制度适用于公司现场以及所辖的多经企业安全管理的风险评价与控制,适用于作业现场、生产经营活动的正常和非正常情况,包括新改扩建项目的规划、设计和建设、投产、运行、拆除、报废各阶段的风险评价、风险控制、风险信息更新以及重大危险源的风险管理(包含危险点分析与预控管理)。 2、依据 《中华人民共和国安全生产法》(主席令第十三号) 《国务院安委会办公室关于印发标本兼治遏制重特大事故工作指南的通知》(安委办〔2016〕3号)《国务院安委会办公室关于实施遏制重特大事故工作指南构建双重预防机制的意见》(安委办〔2016〕11号) 《国家能源局关于加强电力企业安全风险预控体系建设的指导意见》(国能安全〔2015〕1号)《企业职工伤亡事故分类》(GB 6441—1986)等法律法规和有关标准、规范和规定 《xxxx公司电力企业作业环境本质安全管理重点要求》(2017版) 《xxxx公司安全生产风险分级管控暂行规定(2017年版)》? 3、定义 本制度中的“安全生产风险”是指,生产安全事故或健康损害事件发生的可能性和严重性的组合。可能性,是指事故(事件)发生的概率。 严重性,是指事故(事件)一旦发生后,将造成的人员伤害和经济损失的严重程度。 4、风险预控管理 组织机构与职责

建设工程项目风险管理分析

龙源期刊网 https://www.doczj.com/doc/2413603379.html, 建设工程项目风险管理分析 作者:戴慧颖 来源:《城市建设理论研究》2014年第06期 摘要:工程项目合同和风险管理是企业经济效益得到保证的基础,笔者结合多年的建设工程项目的管理工作经验,通过对合同风险的控制和项目风险的控制谈谈对合同管理和风险管理的认识。 关键词:工程项目;风险管理;分析 中图分类号: X820.4文献标识码: A 引言 建设工程风险管理是从工程风险相关基本概念出发,分析工程风险形成的机理,以风险分析、风险识别、风险评估、风险预警、风险应对为主线,展开风险管理基本理论与方法的论述;强调风险事前控制的重要性,即强调预警在风险管理中的重要地位,注重方法在实际工程中的运用;以最少的成本保证工程总体目标实现的管理工作。 一、项目风险管理的必要性 1、风险管理直接关系到企业的经济命脉 承包商结合具体的施工方案对各方面的资金进行合同分配。特别是建材采购这方面,建材价格容易出现波动,而承办方又需要囤积建材,这样库存的压力将会大大增加。这种情况承包商就可以利用合同约定建材价格随着市场价格的波动而调整。非常有效避免了库存需要消耗的资金。 2、项目的顺利进行更多在于项目成员多方配合 在实际过程中由于项目成员之间的权利、利益相互错杂,容易发生纠纷。项目风险管理能够协调各方的权利分配和利益均衡。明确规定各方职责,制定线性负责人,给与一定的权利和义务。这样多方在风险发生时也能根据自己的职责进行风险预防。同时,项目合同对负责人进行监督管理,避免发生权利滥用和责任推诿。 二、建设工程项目风险识别 风险识别是项目风险管理中最初始的环节,是项目风险度量、项目风险控制、制定项目风险应对措施等项目风险管理工作的基础。项目风险识别的好坏、全面、完整与否,直接决定着项目实施的成败。项目风险识别的过程是一个动态的过程,在各种项目信息和周围条件变换的

公司建设项目管理办法汇总-doc 98

精心整理 公司建设项目 管理办法汇编 目录 第一条法规及第二条第三条职责。 第四条具体工作; 第五条1. 2.及 3.负责向设计单位提供改造所涉及装置运行情况、原始资料、及所需设计基础条件。 4.负责组织研究、确认项目实施过程中所涉及的具体实施方案与技术措施、设计变更。 5.负责组织所管项目的初步设计、施工图初审,并协助工程项目管理部进行项目初步设计预审(审查)、施工图会审与交底。 6.负责制定、修改和完善企业内部的有关施工管理办法、规章制度和实施细则。 7.参加施工过程中的现场安全管理。 8.协调做好“五通一平”和各项施工准备工作。

9.负责施工过程中碰头条件的确认,协调新建工程与旧装置的碰头工作。 10.组织进行“三查四定”工作,及时发现设计和施工过程中出现的问题。 11.制定系统吹扫方案,配合系统吹扫。 12.配合有关单位进行单机试运。 13.配合中交后的联动试车。 14.组织投料试车工作。 15.配合相关单位进行生产准备。 16.负责项目竣工后的施工结算初审工作。 17. 第六条 1. 证。 2. 3. 处罚。 第七条 1.制定 2. 作。 3. 4. 第八条 1、工程项目管理部负责项目可行性研究报告审批后至竣工验收前的设计管理工作。 2、遵守国家的有关政策、法律、法规和石化公司的有关规定,严格执行设计规范,做好现场设计服务管理工作。 3、工程项目管理部负责详细设计合同的签订,确定设计出图计划,对设计费的支付具有审核权。 第九条招标管理 1.按照国家有关政策和法律法规以及上级部门的有关规定,制定石化公司工程建设项目招标管理办法及实施细则。

2.负责招标项目招标文件的编制和审查投标单位的资质及资格。 3.发布招标通告或发出招标邀请。 4.组织编制标底。 5.组织招标活动,确定中标单位。 第十条项目管理 1.石化公司工程建设项目均实行项目管理制。 2.项目经理对工程建设项目的全过程负责。 3.项目经理必须具有与工程项目相应的资质等级。 4. 1. 2. 3. 4. 5. 6.材料 1. 2. 3. 工程质量管理。 4.制定石化公司工程建设质量规划、质量创优计划并组织实施。 5.按质量事故的有关规定负责工程质量事故的处理工作。 第十三条工程监理管理 1.石化公司工程项目管理部根据有关计划确定监理项目,通过招标选定监理单位,并由工程项目管理部与监理单位签订监理合同,明确监理范围、权力、责任及监理费用。 2.对于实行工程监理的工程项目,建设单位要积极支持监理开展工作,按监理合同履行义务。 3.监理单位要积极配合建设单位工作,按照合同规定协助建设单位管好工程建设的各个环节,

基本建设项目管理制度

基本建设项目管理 制度

洛南县医院基本建设项目 管理办法 为加强对基建工程的管理,提高工程质量,降低工程造价,根据《中华人民共和国建筑法》和基建、监察、审计工作的具体要求,结合我院实际情况,制定本办法。 第一条本办法所指的基本建设项目主要包括: (一)新建、改建、扩建工程。包括各类房屋新、改、扩建基本建设工程; (二)房屋室内外装饰工程。包括一般修缮、内外饰装潢; (三)环境整治工程。包括拆建围墙、大门、厕所、停车场、道路、院内绿化、亮化等。 (四)土地征用。 第二条基本建设项目按照资金来源实行分类管理。 (一)政府投资类项目。主要为财政性资金投资,由发展改革部门批准建设的项目,应严格按照批准的项目内容和规模建设,严禁擅自超规模施工。项目管理应遵循政府性投资项目管理规定,认真落实。

(二)自筹资金建设项目。单位自筹资金安排建设的项目,需报经相关部门及县卫计局审核审批。 第三条建设项目按照投资规模实行审核审批。投资规模按照预算造价确定,工程决算造价原则上不得超过预算造价的130%。对于涉及重大隐蔽工程或变更项目对工程造价影响在5万元以上的,需事先报县卫计局批准实施。 (一)工程预算5万元(含5万元)以下的项目(以下称一般项目),由医院集体研究后批准建设,并报县卫计局备案。 (二)工程预算5-30万元(含30万元)的项目(以下称规模项目)。预算造价在5万元以上30万元以下的项目,由建设单位向县卫计局申请报告,报告内容主要包括:项目建设的理由、建设内容、建设规模、资金来源等,县卫计局在受理后20个工作日内派人进行现场察看,对项目的可行性、科学性和合理性进行审核,并提出审核意见提请研究。对于符合政府投资政策的,由县卫计局上报,申请政府投资建设;对于使用自有资金建设的项目,县卫计局按照研究结果以书面形式予以批复,医院应严格按照批复的项目内容、规模进行实施。 第四条基本建设项目实行“六制”管理。 (一)项目法人制。基本建设项目均需实行项目法人制,落实法人主体和实施管理责任。

工程建设项目的风险管理(汇编)

工程建设项目的风险管理 工程建设项目的风险管理提要:风险责任和权力相互平衡。风险的承担是一项责任,即承担风险控制以及风险产生的损失。但另一方面,要给承担者以控制 源自计划范文 工程建设项目的风险管理 1、项目风险的识别 工程项目的立项、各种分析、研究、设计和计划都是基于对将来情况预测基础上的,基于正常的、理想的技术、管理和组织之上的。而在实际实施以及项目的运行过程中,这些因素都有可能会产生变化。这些变化会使得原定的计划、方案受到干扰,使原定的目标不能实现。这些事先不能确定的内部和外部的干扰因素,称之为风险。风险是项目系统中的不可靠因素。风险在任何工程项目中都存在。工程项目作为集合经济、技术、管理、组织各方面的综合性社会活动,它在各个方面都存在着不确定性。这些风险造成工程项目实施的失控现象,如工期延长、成本增加、计划修改等,最终导致工程经济效益降低,甚至项目失败。 对建设工程风险识别方法有:专家调查法、财务报表法、流程图法、初始清单法、经验数据法和风险调查法。通常建设工程风险损失包括投资风险、进度风险、质量风险、安全风险等四方面内容。工程项目建设中常会遇到以下几类风

险: 合同风险。合同未履行,合同伙伴争执,责任不明,产生索赔要求; 供应风险。如供应拖延、供应商不履行合同、运输中的损坏以及在工地上的损失。 新技术新工艺风险。 由于分包层次太多,造成计划执行和调整实施控制的困难。 工程管理失误。 建设工程风险识别过程 2、项目风险的监控 风险分析 要对项目进行有效的风险监控首先应进行风险分析。风险因素分析是确定一个项目的风险范围,即有哪些风险存在,将这些风险因素逐一列出,以作为全面风险管理的对象。在不同的阶段,由于目标设计、项目的技术设计和计划,环境调查的深度不同,对风险的认识程度也不相同,经历一个由浅入深逐步细化的过程。但不管哪个阶段首先都要将对项目的目标系统有影响的各种风险因素罗列出来,作项目风险目录表,再采用系统方法进行分析。

公司基本建设项目管理办法

公司基本建设项目管理办法 第一章总则 第一条根据国家、地方政府和集团关于基本建设项目管理相关规定,本着公正、公平、公开原则和按规定、程序办事原则,制定本办法。 第二条本办法适用于集团公司及各分、子公司。 第二章组织管理 第三条集团公司成立基本建设项目领导小组(以下简称领导小组),成员由集团公司领导及项目相关的分、子公司主要领导和相关职能部门负责人组成,其职责是:(一)负责审议、决策建设项目的总体规划方案、工艺规划方案、施工设计方案; (二)负责审核、决策新建项目总投资和施工组织; (三)负责审核新建项目月份工作计划和月份资金需求滚动计划; (四)负责监督新建项目的招投标管理、工程签证、竣工验收及工程决算管理; (五)负责审核新建项目阶段性工作总结和下一步工作安排。 第四条集团公司成立基本建设项目实施小组(以下简称实施小组),指派一名领导人员作为工程项目总指挥,成员由集团公司计划、财务、审计部门负责人,项目相关的分、子公司主要领导和专业技术人员、外部专家组成,其职责是: (一)依据集团公司长远发展规划,负责组织制定建设项目总体规划方案; (二)负责组织建设项目的项目建议书、可行性研究报告的编制及报批工作; (三)依据集团公司建设项目总体规划方案,负责组织制定建设项目工艺规划方案、施工图设计及优选工作; (四)负责建设项目前期手续的办理; (五)负责组织建设项目投资概算编制工作及制定施工总体方案; (六)负责组织建设项目招投标及监督检查工作,签订施工项目合同; (七)负责监督、协调建设项目施工进度,按计划组织完成; (八)负责监督新建项目工程质量,依据建设项目设计变更情况,进行工程签证管理; (九)负责建设项目施工现场管理,文明施工、安全施工; (十)负责工程项目竣工验收、决算工作; (十一)负责工程项目验收手续办理及资料归档工作;

企业风险控制管理办法

企业风险控制管理办法 本办法是公司风险控制的总办法,各业务部门应根据本办法制定专项的风险控制办法,各单位和部门应根据本办法和专项办法制定本单位相应业务风险防范细则。 一、建立风险管理机制 1.建立全面风险管控体系 公司应建立一个包括管理负责人、专业管理人员和非专业管理人员,以及外部人员有效参与的风险管控组织体系,包括领导体系、组织体系、制度体系等。根据公司所处不同的发展阶段,分析主要风险产生的原因、现状和影响,不断地进行动态调整,并通过制度明确责、权、利,使全面风险管控体系成为一个有效的有机整体。各业务部门应制定专项风险管控的体系,各单位应制定本单位的风险管控的体系。 2.建立风险评估系统 企业进行风险管理的目的是为了控制、避免或规避风险给企业管理带来负面影响。风险管理的首要工作是建立风险评估系统,即通过对风险进行科学的识别、评估,预计可能发生的风险和给企业带来的影响,提醒有关部门和负责人,实施风险反应,及时采取有力措施。各项业务的风险管理的办法应对各单位的具体细则具有指导意义。 3.风险识别

风险识别是风险管理的第一步,企业进行风险评估和控制的前提就是对其风险进行识别,风险识别应遵循以下原则: a. 全面性和系统性原则。 b. 制度化和经常化原则。 4.风险评估 风险评估是风险管评控体系中的一项重要内容。 风险评估流程: a. 认真分析企业管理现状; b. 明确企业战略目标; c. 了解、掌握行业情况和企业竞争态势、发展状况; d. 公司领导层对风险的分析和判断; e. 向不同部门和不同管理层次的员工了解和收集对企业风险的认识和态度; f. 设定风险调查评估的主要项目和风险点; g. 调查和评估; h. 收集和整理资料; i. 评估风险结果。 5.风险反应 风险反应是对风险评估所采取的对应措施。主要包括: a. 规避风险: 企业对一些风险过大的方案加以回避。 b. 减少风险:对无法避免的风险,设法减少风险。

公司项目管理办法

项目管理实施办法 (讨论稿) 一、项目管理的目的 为了加强对公司产品开发、重大技术攻关、工程建设等方面的管理,充分整合公司的人、财、物等资源,缩短任务周期,降低成本,同时培养公司复合性人才,公司对有关的项目开展采用项目管理模式进行管理。 二、项目管理的适用范围 被列为项目计划管理的项目具有跨部门、开发周期较长(一般超过3个月)、经费较大(一般超过10万元)等特点,且对公司的经营发展具有重大意义. 项目管理办法适用于以下项目范围:新产品开发项目;重大管理项目;重大技术攻关项目;工程建设项目。 三、公司项目管理的组织机构及管理职责 1、决策机构: 1、项目管理委员会是公司项目管理的最高决策机构,由总经理任主任,固定委员会 成员由公司总经理、副总经理和总经理助理组成。根据项目的性质,公司可聘请 内、外的行业专家进入项目管理委员会任临时委员。 2、项目管理委员会的职责: a)确定年度项目开发计划; b)对项目立项、项目撤消进行决策; c)评审项目计划:包括进度计划.成本预算.质量计划等; d)召开项目阶段性评审会:必要时对项目阶段报告进行评审;对项目总结报告 进行评审。 e)监督项目管理相关制度的执行; f)对项目进行过程中的重大里程碑.重大变更计划做出决定; g)确定项目经理及对项目经理的考核; h)确定项目的绩效考核原则。 2、日常管理机构:

项目管理办公室为项目日常管理的常设机构,对项目管理委员会负责,现设在公 司经营管理部。主要职责如下: 1、拟定项目管理的各项制度; 2、开发和维护项目管理标准.方法和程序; 3、制订具体的年度项目计划; 4、依照项目管理相关制度,管理项目; 5、对项目的进展进行适时的跟踪; 6、协调项目开展所需的资源及项目的外部工作; 7、组织项目阶段性评审; 8、保存项目过程中的相关文件和数据; 9、为优化项目管理提出建议,主要包括:为公司各个项目提供项目管理的咨询和指 导;为公司提供项目管理培训;为企业提供项目管理的其他支持。 四、项目经理 1.项目经理的产生:项目经理由项目管理委员会聘任. 2.项目经理的任职资格: a)原则上项目经理必须具备高级设计师、高级工程师、高级项目经理或部门经 理以上条件之一资格。 b)在本公司工作一年以上,且在项目主要相关业务上有较高的工作经验。对于 研发的项目必须有较深的技术背景。 c)具有系统思考能力,能合理的权衡项目的目标,能对项目的规划和项目中出现 的问题以全面、长远的眼光进行思考。 d)充分的协调能力,其中包括:充分利用资源的能力;组织和组建团队的能力; 应付危机和解决冲突的能力;谈判和广泛沟通的能力。 e)项目经理原则上不能同时兼任两个以上的项目经理。 2、项目经理的职责: a)保证项目完成的目标与制定的目标一致. b)合理的分配项目的资源,协调企业内部的资源. c)与企业的各个职能部门进行充分的沟通、协调,使项目能顺利的进行. d)对项目的成功富有的主要责任,对项目的计划、实施、监督与控制富有全权
