最新外墙保温挤塑聚苯板技术交底
- 格式:doc
- 大小:26.00 KB
- 文档页数:5
外墙聚苯板保温技术交底咱们今天来好好唠唠外墙聚苯板保温这档子事儿。
先说这聚苯板,它就像是给咱房子穿上的一件保暖外套。
可别小瞧这外套,穿得好不好,那差别可大了去了。
我记得有一次去一个工地,那时候刚开始做外墙聚苯板保温。
有个年轻的小伙子,风风火火地就往上贴聚苯板,也不管墙面平不平,结果贴出来歪歪扭扭的,保温效果能好才怪呢!这就好比你穿衣服,扣子扣歪了,能舒服吗?所以啊,咱们第一步得把墙面处理得平平整整的,就像给衣服烫平了一样,这样聚苯板才能贴得服服帖帖。
在施工的时候,这粘结砂浆的使用也有讲究。
得像抹面包上的果酱一样,均匀地抹在聚苯板的背面,不能有的地方厚,有的地方薄。
而且啊,贴的时候要轻轻按压,让聚苯板和墙面紧紧地拥抱在一起,可别像应付事儿似的随便一放。
还有啊,聚苯板之间的缝隙也得处理好。
就跟拼图似的,得严丝合缝。
要是缝隙大了,冷风呼呼往里钻,那这保温效果不就大打折扣了嘛。
所以要用专门的密封材料把缝隙填得满满的,一点儿空隙都不能留。
说到固定聚苯板,那锚固件可少不了。
这锚固件就像是给聚苯板钉上的钉子,让它稳稳地待在墙上。
安装锚固件的时候,位置和数量都得按照要求来,不能随心所欲。
我就见过有的工人为了省事,少装了几个锚固件,结果一场大风过后,聚苯板就开始摇摇欲坠,这多危险呐!另外,在做外墙聚苯板保温的时候,一定要注意天气。
要是下雨天,那可千万别施工,不然这粘结砂浆和密封材料被雨水一冲,全白费功夫了。
总之,外墙聚苯板保温这活儿,看着简单,其实处处都有门道。
每一个环节都得认真对待,不能马虎。
只有这样,咱们才能给房子穿上一件真正保暖的“外套”,让住在里面的人冬天不冷,夏天不热,舒舒服服的。
希望大家都能记住这些要点,把外墙聚苯板保温的工作做好,让咱们的建筑既美观又实用!。

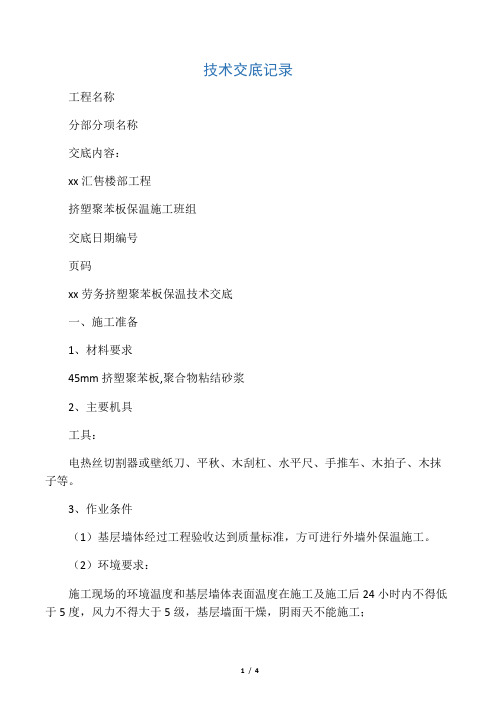

技术交底记录工程名称分部分项名称交底内容:xx汇售楼部工程挤塑聚苯板保温施工班组交底日期编号页码xx劳务挤塑聚苯板保温技术交底一、施工准备1、材料要求45mm挤塑聚苯板,聚合物粘结砂浆2、主要机具工具:电热丝切割器或壁纸刀、平秋、木刮杠、水平尺、手推车、木拍子、木抹子等。
3、作业条件(1)基层墙体经过工程验收达到质量标准,方可进行外墙外保温施工。
(2)环境要求:施工现场的环境温度和基层墙体表面温度在施工及施工后24小时内不得低于5度,风力不得大于5级,基层墙面干燥,阴雨天不能施工;(3)工序要求:外墙施工没有交叉作业,外脚手架搭设完毕。
(4)平整度、垂直度要求:以2米的靠尺检查,最大偏差应小于4mm;超差部位应修补。
二、操作工艺基层处理→配专用粘结砂浆→粘贴挤塑板→挤塑板验收三、施工方法(1)基层处理:按要求处理基层达到上述作业条件:平整度、垂直度xx:根据上道工序设置的垂直控制线,以线坠、2米靠尺分层、分段查找做完防水后混凝土墙面的平整和垂直度,以最小修补量为原则确定超差的部位,并及时通知总包方修正。
(2)安装挤塑板:1)调制粘结砂浆;将普通砂浆加入10%~30%的建筑胶配制粘结砂浆,严格计量,确保搅拌均匀,拌好的粘结砂浆在静停十分钟后还需二次搅拌才能使用,配好的砂浆应注意防晒避风,一次配制量应控制在可操作时间内用完,一般不应超过2小时,超过可操作时间后不准再度加水(胶)使用。
2)粘贴挤塑板时,粘结方法采用点框法,是在挤塑板的周边抹80-100MM 宽、10MM厚的粘结砂浆,并在周边留出50MM的排气通道,然后在中间抹直径100MM、10MM厚的粘结砂浆圆饼,其间距为200MM,且粘结砂浆的总铺面积不得少于挤塑板面积的40%。
3)排板时按水平顺序排列,上下错缝板长粘贴,阴阳角处应做错茬处理。
4)粘板应用专用工具轻揉,均匀挤压挤塑板,使粘结砂浆与墙面接触紧密,并与相邻挤塑板齐平,粘结砂浆挤出时用铲刀刮平,保证粘结密实,粘结挤塑板时,随时用2M靠尺和托线板检查平整度和垂直度,粘板时注意清除板边溢出的粘结砂浆,使板与板之间无“碰头灰”,板缝拼严,缝宽超过2MM时应用相应厚度的挤塑板片填塞,相邻两板拼缝高差不大于1.5MM,否则应用钢丝刷打磨平整。
外墙保温工程技术交底引言概述:外墙保温工程技术交底是指在施工前,施工单位与监理单位、设计单位等相关人员之间进行的一次技术交流和确认,旨在确保施工过程中的质量和安全。
本文将从材料选择、施工方法、施工注意事项、验收标准和常见问题等五个方面,详细阐述外墙保温工程技术交底的内容。
一、材料选择1.1 保温材料- 选择合适的保温材料,如聚苯板、聚氨酯板、挤塑板等,根据建造结构和保温要求进行合理搭配。
- 确保保温材料符合国家标准,具备良好的保温性能和耐久性。
1.2 粘结剂- 选择适合的粘结剂,如聚合物砂浆、水泥砂浆等,保证其与保温材料的粘结强度和耐候性。
- 注意粘结剂的配比和搅拌均匀,以确保施工质量。
1.3 防护层材料- 选择防护层材料,如涂料、石材等,保证其具备良好的防水、防火和耐候性能。
- 根据建造外墙的特点和要求,选择合适的防护层材料。
二、施工方法2.1 表面处理- 清除外墙表面的油污、灰尘等杂质,确保施工面干净。
- 对于老旧建造,需要进行外墙破损部份的修复和处理。
2.2 保温材料安装- 根据设计要求和施工方案,将保温材料按照规定的厚度和密度进行安装。
- 保温材料的安装要坚固,避免浮现空鼓和裂缝。
2.3 粘结剂涂抹- 采用均匀涂抹的方式,将粘结剂涂抹在保温材料表面。
- 确保粘结剂与保温材料充分粘结,避免浮现脱落和空鼓。
三、施工注意事项3.1 温度控制- 施工过程中要注意环境温度,避免在过高或者过低的温度下施工。
- 温度过高会影响粘结剂的固化速度,温度过低会影响施工质量。
3.2 施工工艺- 严格按照施工工艺进行施工,确保每一个环节的质量。
- 注意施工过程中的细节,如保温材料的对接、粘结剂的涂抹等。
3.3 安全措施- 施工现场要设置安全警示标志,确保工人的安全。
- 使用安全工具和设备,避免施工过程中发生意外。
四、验收标准4.1 外墙保温层厚度- 根据设计要求,测量外墙保温层的厚度,确保符合规定的标准。
4.2 保温材料粘结强度- 进行粘结强度测试,确保保温材料与墙体的粘结坚固。
聚苯板外墙保温技术交底咱就说这聚苯板外墙保温技术,那可是建筑施工里相当重要的一环!我记得有一次,我去一个正在施工的工地,那时候正赶上做聚苯板外墙保温这部分。
我看到工人们热火朝天地忙碌着,心里就想着,这活儿可得精细着来,稍有差错,那保温效果可就大打折扣啦。
先来说说这聚苯板的选择吧。
这聚苯板可不能随便挑,得选那种密度合适、导热系数低、吸水率小的。
你要是选了质量不过关的,就好比冬天穿了件漏风的棉袄,能保暖才怪呢!而且啊,聚苯板的尺寸也得量好了,要跟外墙的面积匹配,不然拼拼凑凑的,多难看,还影响保温效果。
施工的时候,基层墙面得处理干净,不能有灰尘、油污啥的。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后呢,粘结砂浆得涂抹均匀,聚苯板贴上去得稳稳当当,不能有鼓包、翘起的地方。
我看到有个小师傅,干活儿有点着急,聚苯板贴得歪歪扭扭的,被老师傅一顿批评,又重新返工。
这就告诉咱们,做事儿可不能毛躁,得一步一个脚印。
还有啊,固定聚苯板的锚固件也有讲究。
数量要够,位置要准,就像钉扣子一样,钉少了或者钉歪了,衣服能穿得舒服吗?在拼接聚苯板的时候,得把缝隙处理好,用密封胶封严实了,不能让风啊、雨啊从缝里钻进去。
再说说这防护层。
抹面砂浆得均匀平整,玻纤网得铺得服服帖帖,不能有褶皱。
这就好比给外墙穿上了一层结实的防护服,保护着聚苯板,也保护着咱们的房子。
最后完工的时候,一定要仔细检查一遍。
看看有没有遗漏的地方,有没有裂缝,保温效果达不达标。
这就像是考试交卷前的检查,可不能马虎。
总之,聚苯板外墙保温这技术,看着简单,其实里面的门道多着呢。
每一个环节都得认真对待,才能保证咱们的房子冬天暖乎乎,夏天凉飕飕。
希望大家都能把这活儿干漂亮,让咱们住的房子都舒舒服服的!。

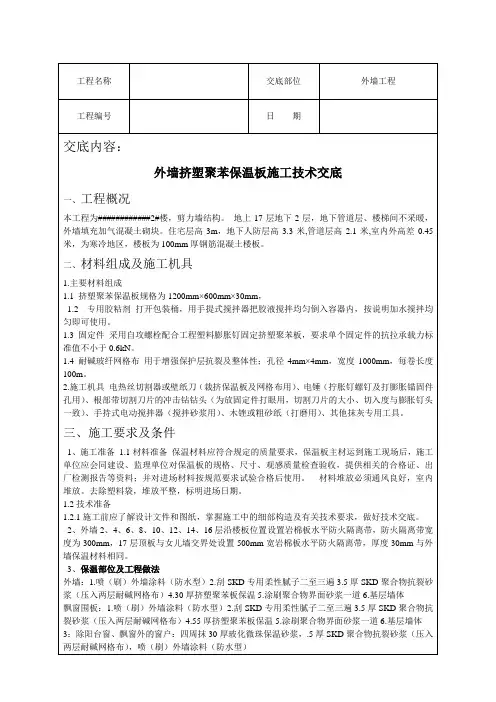

外墙挤塑聚苯保温板施工技术交底一、工程概况本工程为************2#楼,剪力墙结构。
地上17层地下2层,地下管道层、楼梯间不采暖,外墙填充加气混凝土砌块。
住宅层高3m,地下人防层高3.3米,管道层高2.1米,室内外高差0.45米,为寒冷地区,楼板为100mm厚钢筋混凝土楼板。
二、材料组成及施工机具1.主要材料组成1.1 挤塑聚苯保温板规格为1200mm×600mm×30mm,1.2 专用胶粘剂打开包装桶,用手提式搅拌器把胶液搅拌均匀倒入容器内,按说明加水搅拌均匀即可使用。
1.3 固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯板,要求单个固定件的抗拉承载力标准值不小于0.6kN。
1.4 耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm,每卷长度100m。
2.施工机具电热丝切割器或壁纸刀(裁挤保温板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锉或粗砂纸(打磨用)、其他抹灰专用工具。
三、施工要求及条件1、施工准备1.1材料准备保温材料应符合规定的质量要求,保温板主材运到施工现场后,施工单位应会同建设、监理单位对保温板的规格、尺寸、观感质量检查验收,提供相关的合格证、出厂检测报告等资料;并对进场材料按规范要求试验合格后使用。
材料堆放必须通风良好,室内堆放。
去除塑料袋,堆放平整,标明进场日期。
1.2技术准备1.2.1施工前应了解设计文件和图纸,掌握施工中的细部构造及有关技术要求,做好技术交底。
2、外墙2、4、6、8、10、12、14、16层沿楼板位置设置岩棉板水平防火隔离带,防火隔离带宽度为300mm,17层顶板与女儿墙交界处设置500mm宽岩棉板水平防火隔离带,厚度30mm与外墙保温材料相同。
四、工艺流程1.施工工艺流程【一】基层清理、打底找平→【二】弹线放样→【三】排板、(刷界面剂)→【四】配胶粘剂→【五】粘贴线条及预粘板边翻包网格布→【六】粘贴保温板→【七】钻孔安装固定件→【八】聚苯板板打磨、补缝、找平、清洁→【九】中间验收→【十】抹抹面胶浆、压入耐碱网格布→【十一】抹聚合物→抗裂砂浆【十二】验收2.以上工序每道工序必须验收合格,才能进入下一道工序施工。
聚苯板外墙外保温技术交底随着建筑行业的发展,聚苯板外墙外保温技术应用越来越广泛。
本文将介绍聚苯板外墙外保温技术的基本原理、施工工艺及注意事项。
1. 基本原理聚苯板外墙外保温技术是将聚苯板作为保温材料,固定在建筑外墙表面,形成一层保温层。
其基本原理是通过聚苯板的导热系数低,能够减少室内热量向外散失,提高建筑的保温性能。
2. 施工工艺2.1 预处理在施工之前,必须对外墙进行清洁,并检查外墙表面是否存在裂缝、空鼓等问题。
如有问题,必须先修复修补。
2.2 材料准备聚苯板外墙外保温所需的材料包括聚苯板、胶粘剂和固定件等。
这些材料必须符合相关标准,并在施工现场进行验收。
2.3 聚苯板安装首先,将胶粘剂均匀涂抹在聚苯板的表面。
然后,将聚苯板按照一定的规格和要求固定在外墙表面。
安装过程中要确保聚苯板之间的接缝处紧密结合,无空隙。
2.4 整体测量聚苯板安装完成后,需要进行整体测量,确保安装的平整度和垂直度符合要求。
3. 注意事项3.1 施工环境聚苯板外墙外保温必须在适宜的施工环境下进行,避免在高温、低温或潮湿环境下施工。
3.2 施工质量施工过程中要严格按照相关技术规范进行操作,确保施工质量。
特别是在聚苯板安装和固定过程中,要注意使用合适的胶粘剂和固定件,以保证安装牢固。
3.3 安全措施在施工过程中,必须做好安全措施,如佩戴合格的安全防护用品,避免发生意外。
以上就是聚苯板外墙外保温技术的基本原理、施工工艺及注意事项。
通过正确的施工和维护,聚苯板外墙外保温技术能够有效提升建筑的保温性能,提高室内舒适度。
外墙保温施工技术交底一、工程概述本次施工的外墙保温工程旨在提高建筑物的保温性能,降低能源消耗,增强室内舒适度。
施工范围涵盖建筑物的所有外墙部分。
二、施工准备1、材料准备保温板:选用符合设计要求和相关标准的保温板,如聚苯板、挤塑板等,确保其密度、导热系数等性能指标合格。
粘结剂:专用的粘结剂,具有良好的粘结性能和耐候性。
耐碱玻纤网格布:增强抗裂性能。
锚固件:用于固定保温板。
2、工具准备电动搅拌器:用于搅拌粘结剂。
抹子:包括平抹子、阴阳角抹子等。
靠尺:检测平整度。
壁纸刀:切割保温板。
3、作业条件基层墙体应经过验收,平整度、垂直度等符合要求。
外门窗洞口已安装完毕,并通过验收。
施工环境温度不应低于 5℃,风力不大于 5 级。
三、施工工艺流程1、基层处理清理基层墙体表面的灰尘、油污、脱模剂等杂物。
对基层墙体进行找平处理,局部凸出部分应剔平,凹进部分用水泥砂浆补平。
2、弹控制线根据建筑立面设计和外墙保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
3、挂基准线在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制保温板的垂直度和平整度。
4、配制粘结剂按照产品说明书的比例,将粘结剂与水进行搅拌,搅拌均匀后静置5 分钟,再次搅拌即可使用。
5、粘贴保温板用点框法或条粘法将粘结剂涂抹在保温板背面,然后将保温板粘贴在基层墙体上,粘贴时应轻柔均匀挤压,确保粘贴牢固。
保温板应自下而上,沿水平方向横向铺贴,上下两排保温板应错缝1/2 板长,局部最小错缝不应小于 200mm。
在墙角处,保温板应交错互锁。
6、安装锚固件当保温板粘贴 24 小时后,用冲击钻在保温板表面打孔,安装锚固件。
锚固件的数量和位置应符合设计要求。
7、抹底层抗裂砂浆在保温板表面均匀涂抹一层底层抗裂砂浆,厚度约 3-5mm,随即压入耐碱玻纤网格布。
8、抹面层抗裂砂浆在底层抗裂砂浆凝结前,再抹一层面层抗裂砂浆,厚度约2-3mm,以覆盖网格布为宜。
外墙保温板施工技术交底一、施工工序基层处理材料及工具测量、放线挂基准线粘贴包边网格布粘贴聚苯板安装防火隔离带安装锚固件打磨、修整、隐检抹聚合物砂浆底层压入包边和加强网格布贴、压网格布抹聚合物砂浆面层修整、验收二、施工要点1、基层处理:检查封堵基面未处理的孔洞;对暂时不能处理的孔洞如外墙连墙件、卸载钢丝绳等洞口应根据洞口尺寸预留方正以利于后期正确修补;清除基层混凝土残渣及基面尘土;如果保温板粘贴之前墙体基层要求找平或刮粘接砂浆等利于防水的措施,应按隐蔽验收要求全部检查后方可进行保温板粘贴工作,这对预防外墙渗漏非常重要2、墙面测量及放线:根据楼层轴控线为依据,对墙面、阴阳角、门窗洞口、露台、阳台栏板等位置进行实际测量悬挂上下建筑物二层到三十四层顶垂直线;根据楼层室内50水平控制线在每层一般在窗台下设置贯通的水平控线;门窗洞口控线根据洞口粉刷成型尺寸进行悬挂其中洞口下口应比成型尺寸低20mm,内粉班组依据保温板定型尺寸进行粉刷锁口,锁口尺寸由保温班组负责控制,洞口处预留的外墙网格布待内粉锁口后再进行内包,内包时网格布若有损毁应重新补粘搭接不少于250的网格布3、包边网格布:聚苯板在安装墙面时应在上、下、左、右顶点含门窗洞口、伸缩缝、露阳台等位置要预先粘贴包边网格布位置在外墙面网格布内侧,网格布宽度一般为板厚+200mm;4、聚苯板涂抹粘接胶:根据现场材料一般尺寸为9001200mm,在聚苯板的四周设置不小于100mm宽的粘接胶尤其在门窗洞口处洞口四周必须保证施工质量以防止渗水隐患,中间部位设置点式粘接胶以梅花形布置,粘接胶涂抹面积不小于该块板面积的40%;板在阳角位置设置马牙槎形式一咬一压;粘板时应轻柔挤压版面,并随时检查板的平整度,没粘完一块板应用工具将相邻版面拍平及时清理挤压出来的粘接胶;在粘贴聚苯板之前应预先排列模块严禁出现上下通缝,竖缝应相互错开;粘贴时如墙面局部出现超差现象如在可调整情况下可以用粘接胶或聚苯板适量调整,如无法调整应及时通知楼号技术人员,严禁野蛮施工;根据图纸要求在每楼层交接位置设置A级防火隔离带,防火隔离带要求水平贯通满粘设置,以满足防火要求;5、聚苯板局部修整:板面平整度一般控制在2--3mm以内,如局部超出可以用纱布或整修机具轻轻磨平;6、锚固件安装:当聚苯板安装达到12小时后,即可安装锚固件并宜在24小时内完成,在板与板交接点用电钻电锤进行打孔,孔深入墙不小于50mm;锚固件每平方安装不少于8个并应参考图集布置要求其中所有保温板“丁”字交接口必须设锚固件;为保证外墙饰面平整度要求应做到:锚固件安装后不允许凸出保温板表面,如安装后出现局部平整度不符合要求时应及时修补或在施工抹面砂浆时找平7、根据图纸要求比例进行拌合聚合物砂浆,砂浆搅拌应根据实际工程量及工作时间拌制,严禁浪费原材料;将拌合好的砂浆抹与安装好的版面上,厚度一般为2---3mm;8、贴压网格布:墙身阴阳角处两侧网格布应双向绕角相互搭接各侧搭接搭接宽度不少于200mm;门窗洞口四角处设置400200的加强网格布,在洞口直角处沿45度方向设置网格布;所有的加强网格布必须在大面积网格布的内层;粘贴网格布时应沿水平方向绷平,平整地贴于板面的聚合物砂浆表面由中间向上下、向两边将网格布压入砂浆中,要求网格布压实平整不得有起皱、外露等现象;网格布左右搭接尺寸不小于100mm,上下搭接不小于80mm 并且搭接位置距防火隔离带不少于200mm;9、网格布设置完成在底层砂浆终凝以前进行面层砂浆罩面,厚度一般为1----2mm,以刚罩住网格布为宜,罩面应满足外墙饰面要求的平整要求尤其是阳角应方正并保证水平顺直或竖向垂直;如施工不及时底层砂浆已经凝固应做界面处理以后方可进行面层砂浆抹面;三、验收标准聚苯板安装允许偏差和检验方法保温板面层的允许偏差和检验方法上述如有不足之处按照现行规范进行验收;备注:根据施工合同乙方应在粉刷完成后对外墙窗洞口下侧另行上翻耐碱玻纤网格布及抗裂砂浆抹面,保证窗台防水渗透;交底人:接底人:。
4.粘结方式条点框法保温板采用条点框法:在板面四周抹上专用粘结剂,宽度10mm,要求从边缘向中间逐渐加厚,最厚处达10mm;注意在挤塑板的下侧留设以利于贴板时将封闭在板与墙体间的空气溢出。
在板中间均匀布置8个点,每点直径度10~12mm,中心距200mm左右。
然后立即将保温板粘贴在墙上滑动就位,粘贴时应轻柔、均匀挤压,并用2m靠尺找平,严禁在粘贴板材时敲打板材,己避免粘结砂浆震落,减小粘结面积、影响粘结强度。
保证其垂直度、平整度符合要求。
每贴完一块板,应及时清除挤出的粘结剂。
板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于间缝隙大于2mm时,须用保温板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.0mm的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
如图5. 用条点法涂好的专用粘接砂浆的聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。
6. 保温板与基层粘结砂浆在铺贴压实后,砂浆的覆盖面积约占板面的40%~50%(涂料面30%,外墙砖40%,蘑菇石40%),以保证聚苯板与墙体粘结牢固。
7.洞口部位的保温板,不允许用碎板拼凑,需用整幅板切割,其切割边缘必须顺直、平整、尺寸方图5-39. 外墙有图4. 操作时,自攻螺栓需拧紧,使用根部带切割刀片的冲击钻,切割刀片的大小、切入深度与钉帽相一致,将工程塑料膨胀钉的钉帽比酚醛保温板边表面略拧紧一些;如此才可保证挤塑板表面平一】抹抹面胶浆(涂料面) 1.抹完底层专用砂浆并压入网格布后,待砂浆凝固至表面基本干燥、不粘手时,开始抹面层胶浆,抹面厚度以盖住网格布且不出现网格布痕迹为准,板面不平处进行修正,同时控制面层胶浆总厚度在3~5mm之间。
2.阴阳角、线条处必须拉通线,用靠尺板紧靠阴阳角抹抹面胶浆,必须保证阴阳角、线条的平整度、垂直度、顺直度。
3.0 所有阳角部位,面层专用抗裂砂浆均应作成尖角,不得做成圆弧。
