当前位置:文档之家› 66千伏变电站扩建项目可行性研究报告

66千伏变电站扩建项目可行性研究报告

66千伏变电站扩建项目可行性研究报告
66千伏变电站扩建项目可行性研究报告

可行性研究报告66千伏变电站扩建项目

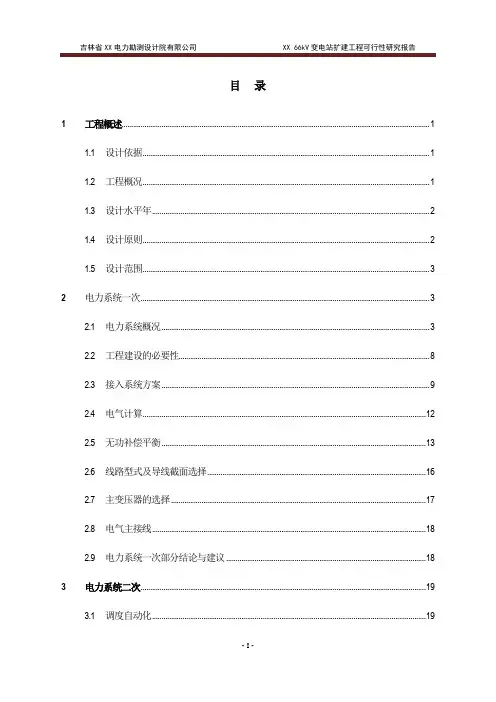

目录

1工程概述 (1)

1.1 设计依据 (1)

1.2 工程概况 (1)

1.3 设计水平年 (2)

1.4 设计原则 (2)

1.5 设计范围 (3)

2电力系统一次 (3)

2.1 电力系统概况 (3)

2.2 工程建设的必要性 (9)

2.3 接入系统方案 (9)

2.4 电气计算 (13)

2.5 无功补偿平衡 (13)

2.6 线路型式及导线截面选择 (16)

2.7 主变压器的选择 (18)

2.8 电气主接线 (18)

2.9 电力系统一次部分结论与建议 (19)

3电力系统二次 (19)

3.1 调度自动化 (19)

3.2 系统通信 (21)

3.3 电力系统二次部分结论及建议 (21)

4变电站站址选择 (23)

4.1 站址选择过程概述 (23)

4.2 站址区域概述 (23)

4.3 站址的拆迁赔偿情况 (23)

4.4 进出线条件 (23)

4.5 站址水文气象条件 (23)

4.6 站址工程地质 (25)

4.7 土石方情况 (26)

4.8 进站道路和交通运输 (26)

4.9 站用电源 (26)

4.10 站址环境 (26)

4.11 施工条件 (26)

5变电站工程设想 (27)

5.1 系统概况 (27)

5.2 电气主接线及主要电气设备选择 (27)

5.3 电气设备布置及接地 (28)

5.4 电气二次 (31)

5.5 站区总体规划和总布置 (32)

5.6 建筑规模及结构构想 (32)

5.7 辅助设置 (32)

5.8 全站照明 (32)

6送电线路工程设想 (32)

7节能措施分析 (32)

7.1 变电节能分析 (33)

8投资估算 (33)

8.1 主要编制原则 (33)

8.2 投资估算 (33)

9 结论 (34)

10 附件

附件一:《关于开展长春华宝变电站等66千伏电网建设项目可行性研究报告编制工作的通知》吉林省电力有限公司文件吉电发展〔2009〕219号附件二:米沙子镇企业用电情况表

1工程概述

1.1设计依据

1.1.1 设计委托书

1.1.1《城市电力网规划设计导则》Q/GDW 156-2006

1.1.2《供配电系统设计规范》GB50052-95

1.1.3《国家电网公司输变电工程可行性研究内容深度规定(试行)》

国家电网发展[2007]812号

1.1.4《十八项电网重大反事故措施》(试行)国家电网公司2005年6月

1.1.5《吉林省电网“十一五”规划及2020年远景目标》吉林省电力有限公司

2005年12月

1.1.6《长春城市电网“十一五”规划》吉林省电力有限公司2005年9月

1.1.7《吉林省电力有限公司电网重大反事故措施实施细则(试行)》

吉电生[2006]227号

1.1.8《电力系统通信设计技术规定》DL/T5391-2007

1.1.9其他相关技术规范、规定、文件。

1.2工程概况

1.2.1前期工作情况

德惠市米沙子镇位于长春市东部、德惠市西部,2007年6月被吉林省政府确认为省级经济开发区。米沙子经济开发区位于德惠西部发展的经济带上,102国道、京哈高速公路、京哈铁路、在建的沈大高速铁路均从附近通过,地理位置

上的优越、交通上的便利,促使该区经济高速发展,招商引资的项目不断落户,电力负荷需求急剧增加,

德惠米沙子66kV变电站现有主变容量为31.5MVA,2008年米沙子地区最大负荷为14.4MW,由于米沙子工业集中区负荷增长迅猛,工业集中区内急需用电容量约27MVA,为满足负荷增长需求,保证供电安全可靠,扩建米沙子66kV变电站迫在眉睫。

我院受吉林省农电有限公司德惠市农电有限公司委托完成米沙子66kV变电站扩建工程可行性研究报告。项目启动后,我院对变电站的负荷情况,做了充分细致的调研,变电站具备扩建的各方面条件。因此,启动德惠米沙子66kV变电站扩建工程对于满足供电需求,优化区域电网是十分必要的,启动时期也是适宜的。

1.3设计水平年

德惠米沙子66kV变电站扩建工程拟在2009年开工建设,当年建成投运。设计水平年定为2009年,规划年为2013年,展望年为2020年。

1.4设计原则

1.4.1 执行国家电网公司标准配送式变电站户外设计方案,按无人值班,少人值守标准设计。

1.4.2 国家电网公司“三通一标”“两型一化”变电站建设设计导则。

1.4.3 负荷情况根据德惠农电有限公司提供的资料。

1.4.4 积极采用新技术、新设备和新工艺。(如低噪音、全密封、自冷式有载调

压变压器,降噪技术等)。

1.5设计范围

本报告主要研究德惠米沙子66kV变电站扩建工程建设必要性及接入系统的方案,并在多方案基础上经技术经济比较推荐最佳方案。完成推荐方案的设备选型及布置,配置相应的系统二次部分(系统继电保护及安全自动装置、系统通信、调度自动化),完善相关支撑性文件,完成变电站及系统部分的投资估算。

2电力系统一次

2.1电力系统概况

2.1.1 系统现况

长春城市电网2008年末装机总容量1534MW。现有500kV变电站1座,变压器2组,变电总容量1801MVA,500kV架空线路回长551.531km;220kV变电站15座,变压器30台,总容量3315MVA,其中局属变电站12座,变压器24台,总容量3009MVA,地区电网220kV容载比1.82;220kV线路44条,架空线路回长1092.774km,电缆线路回长10.84km;66kV变电站193座,变压器353台,总容量为4932.71MVA,其中局属变电站53座,变压器98台,总容量2990.5MVA,农电变电站105座,变压器187台,总容量1189.55MVA,自备变电站35座,变压器68台,总容量752.66MVA,中心城区电网66kV容载比2.03;66kV送电线路178条,架空线路回长2660.625km,电缆线路回长104.009km,其中局属线路111条,架空线路回长1099.963km,电缆线路回长104.009km;农电线路65条,架空线路回长1536.616km,自备线路2条,架空线路回长24.046km。66kV电网围绕东郊、西

郊、北郊、长春、平泉、三家子变电站等6座220kV变电站及热电一厂、一汽自备电站已经形成多重双环网结构。外县(市)各220kV变电站间形成66kV单回联络线,向辖区供电的66kV线路均为放射网。2008年地区供电可靠率(RS3)达到99.875%,综合线损率为4.28%,综合电压合格率为99.885%。

德惠电网现有66kV送电线路12条,总长497.345km。66kV变电站现有22座,主变压器44台,总容量323.4MVA,有载调压25台,无励磁调压19台(含高耗能5台),主变容载比约为1.6,其中城区变电站为1.7左右、农村为1.6左右。

2.1.2 负荷预测区域

查长春地区历年负荷情况,2001~2008年长春地区最大电力综合年递增率为6.69%,GDP平均年增长率为12.93%。2008年长春市GDP达到2588亿元,全社会用电量125.3735亿kWh,供电量106.3376亿kWh,地区最大负荷1829MW,分别较2007年增长16.5%、7.79%、8.60%和2.46%。按照《长春城市电网“十一五”规划》负荷预测结果,预计“十一五”期间长春地区网供最大负荷年均递增率约为11.48%。

德惠220kV变电站现有主变压器容量为2 90MVA。变电站220kV侧共11个间隔,其中出线间隔6个,分别为德五线、热德线、合德线、德铁甲乙线和德九线,没有空闲间隔;66kV侧现有20个间隔,其中出线间隔8个,分别为德米甲乙线、德东线、德北线、德姚甲乙线、德菜线和德大线,现有6个空闲间隔,其中一个为2号电容器的预留间隔。2008年德惠220kV变电站最大负荷达到146.2MW,主变负载率85%。主变因检修或事故停电时,不满足“N-1”供电安全准

则。

在建的玉隆220kV变电站站址位于玉米工业园区兴丙九街和绵阳路交汇的西南角,距离扩建米沙子66kV变电站约20km。变电容量为3台180MVA变压器,本期安装2台;220kV出线5回,本期出线3回;66kV出线16回,本期12回,计划于2009年建成投运。

由表2-1可知,在负荷功率因数为0.95的情况下,玉隆220kV变电站的负载率2009年为35.7%,2010年约为47.5%,2013年约为76.3%。

玉隆220kV变电站电力负荷预测表

表2-1 单位: MW

变压器2009年预测 2010年预测 2011年预测 2012年预测 2013年预测

(MVA) 一最大负荷122.2 162.5 211.6 245.9 260.9

二同时率0.9 0.9 0.9 0.9 0.9

三合计135.8 180.6 235.1 273.2 289.9 180×2

1.分水9.2 9.4 9.6 9.8 10.0 31.5×2

2.玉米1号10.0 12.0 14.4 17.3 20.7 40×2

3.玉米2号20.0 22.5 22.5 22.5 40×2

4.三盛1

5.0 1

6.0 1

7.6 19.4 21.3 40

5.福钢30.0 30.0 45.0 45.0 45.0 40×2

6.卡伦13.5 14.4 15.9 1

7.5 19.2 20+31.5

7.兴隆山 3.4 3.6 3.7 3.8 3.9 16

8.饮马河 1.8 1.9 2.0 2.1 2.2 3.15

9.龙家堡 3.1 3.3 3.4 3.6 3.8 5×2

10.米沙子26.0 29.7 32.6 34.6 35.6 20+31.5

11.万宝10.8 12.3 14.2 14.7 15.2 20×2

变压器2009年预测 2010年预测 2011年预测 2012年预测 2013年预测

(MVA)

12.长龙13.0 18.0 19.3 20.2 21.2 31.5×2

13.玉米3号23.0 26.5 27.8 40×2

14.玉米4号22.0 24.2 40×2

15.超达10.0 12.0 14.4 17.3 40

目前,米沙子工业集中区招商工作正在积极进行中,计划2009年将有如德惠市宏业机械铸造厂、吉林省兴隆机械铸造厂、德惠市北方汽车底盘有限公司等几十个项目建成投产。米沙子66kV变电站电力负荷预测见表2-2

米沙子66kV变电站电力负荷预测表

表2-2

预测负荷

序号项目名称

2009年2010年2011年2012年2013年

1 长春金诺化工科技有限公司500 500 500 500 500

2 吉林省东旭新能源开发有限公司500 500 500 500 500

3 长春宏业设备制造有限公司300 300 300 300 300

4 长春景林纸箱包装有限公司500 500 500 500 500

5 黑龙江哈达岗煤矿型煤场600 600 600 600 600

6 吉林省天夫化肥有限公司600 600 600 600 600

7 吉林省大洋饲料有限公司600 600 600 600 600

8 吉林省小村外酒业有限公司600 600 600 600 600

9 德惠市德府酒业有限公司600 600 600 600 600

10 德惠市北方汽车底盘有限公司1000 1000 1000 1000 1000

11 吉林省慧远无缝钢管厂300 300 300 300 300

12 德惠市天鑫精制油有限公司500 500 500 500 500

13 德惠市宏业机械铸造厂4000 4000 4000 4000 4000

14 吉林省兴隆机械铸造厂2500 2500 3000 3000 3000

序号项目名称

2009年2010年2011年2012年2013年

15 吉林省双福建筑材料有限公司600 600 600 600 600

16 长春保安总公司特种制衣厂400 400 400 400 400

17 长春荣德保健化妆品厂500 500 500 500 500

18 长春市山达装饰材料有限公司600 600 600 600 600

19 长春市太阳五金材料行400 400 400 400 400

20 长春市鑫利食品厂600 600 600 600 600

21 长春市食品添加剂厂300 300 300 300 300

22 长春市嘉腾食品有限公司400 400 400 400 400

23 德惠市米沙子镇机械铸造厂1000 1000 2000 2000 2000

24 吉林省万事兴科技有限公司400 400 400 400 400

25 长春市龙泉防水有限公司400 400 400 400 400

26 长春市吉军贸易有限公司500 500 500 500 500

27 吉林省达兴电力设备有限公司300 300 300 300 300

28 吉林省吉恒消防设备有限公司300 300 300 300 300

29 吉林省弘升木业有限公司300 600 600 600 600

30 吉林省汇洋家具有限公司600 600 600 600 600

31 吉林省驰枫汽车配件有限公司600 600 600 600 600

32 吉林省和风汽车有限公司500 500 500 500 500

33 吉林冠通能源科技有限公司600 600 600 600

34 吉林省长惠纸箱厂600 600 600 600

35 吉林省天翔汽车表面涂料有限公司600 600 600 600

36 吉林省飞龙环保有限公司500 500 500 500

37 吉林省新型材料有限公司500 500 500 1000

38 米沙子镇洗忠木器厂500 500 500 500

39 吉林宝源丰禽业有限公司500 500 500 500

40 吉林省鼎立钢结构有限公司600 600 600 600

41 长春信泽农机制造有限公司500 500 500 500

序号项目名称

2009年2010年2011年2012年2013年

42 吉林省沧海机械制造有限公司500 500 500 500

43 长春建工集团600 600 600

44 吉林省日华药业有限公司600 600 600

45 吉林省海洋物流有限公司500 500 500

46 长春市嫁祥木业有限公司500 500 500

47 长春万博丰改性塑料有限公司500 500 500

48 长春佳和装饰材料有限公司600 600

49 长春市腾达机械配件有限公司1000 1000

50 长春市万融建筑材料有限公司600 600

51 吉林省锦能高科农业机械公司500 500

一新增负荷小计kW 21800 27500 31700 34400 34900 二同时率0.5 0.5 0.5 0.5 0.5 三新增负荷kW 10900 13750 15850 17200 17450 原有负荷kW 15120 15876 16670 17403 18178

负荷合计kW 26000 29700 32550 34600 35600 2.1.3 电网规划

根据长春城市电网“十一五”规划,“十一五”期间长春地区新增装机容量2175 MW,新建500kV变电站2 座,500kV线路374 km;新建220kV变电站5 座,220kV 架空线路286.7 km,电缆线路11 km;新建66kV变电站22 座,66kV架空线路203.8 km,电缆线路22.16km。

“十一五”期间还将对城网老旧设备进行改(扩)建,66kV变电站标准化改造,实现内桥标准化接线。更换运行超过25年的铝线圈、无载调压、高损耗变

压器,使66kV和10kV开关实现无油化。

长春第一热电有限公司计划在“十一五”期间拆除,迁至城市外围。

2.2工程建设的必要性

2.2.1负荷增长的需要

随着米沙子工业集中区加大招商引资工作力度,近几年已有几十家大型企业落户该镇,目前该区域由于变电站容量有限而未全部投产的招商企业有:德惠市兴隆机械锻造厂、米沙子鼎达金属改制厂、米沙子机械加工厂,受限容量约27MVA。2008年米沙子供电区域最大负荷达到14.4MW,预计2009年新增负荷11.6MW,2009年负荷合计达26MW,米沙子主变负载率将达到92%。米沙子变电站容量不足已经严重影响了区域内新增用户容量报装工作。若由附近其他乡镇的变电站供电,10kV 线路供电半径太长。从适应负荷增长的角度,为满足用户对供电的需要,扩建变电站是必要的。

2.2.2配合城镇发展,完善电网结构的需要

从城镇整体规划和城镇电网规划的角度看,为适应当地的经济发展情况,电

网建设应与城镇规划建设相配套,并适度超前。为完善电网结构,保证电网建设

在经济建设中的核心地位,更好的服务于地区经济建设,实现增供扩销,在这一

区域扩建米沙子66kV变电站是十分必要的。

综上,无论从满足用户供电需要还是配合城镇建设,完善电网结构的各个方

面看,扩建米沙子66kV变电站都是十分必要的,建设时期也是适宜的。

2.3接入系统方案

2.3.1联网外部条件及分析

根据德惠米沙子66kV变电站的预测负荷及现场实际,在原有1台31.5MVA 变压器基础上,再扩建1台31.5MVA变压器,按此原则和选定的站址位置,对联网外部条件分析如下:

2.3.1.166kV德东线情况简介

66kV德东线是德惠220kV变电站至米沙子地区的单回送电线路,全线路亘长52.5km,导线型号采用LGJ-70,沿途“T”接有双山子(3.15 MVA×2)、沃皮(5MVA×3)、纪家(3.15+5MVA)、米沙子(5×2+7.5+6.3 MVA)、万宝(5MVA×2)等66kV变电站。其中本期扩建的米沙子及线路末端的万宝66kV变电站均提出扩建需求,原有导线截面远远不能满足供电需求。目前线路在杆塔号#210处断引,线路末端的万宝及米沙子暂时由66kV德米乙线供电。

扩建的米沙子66kV变电站若仍由66kV德东线供电,主线路过载,不满足供电要求。

2.3.1.266kV德米甲乙线情况简介

66kV德米甲乙线是德惠220kV变电站至长龙66kV变电站的双回送电线路,全线路亘长53km,导线型号采用LGJ-240,地线型号采用OPGW光纤复合地线。除线路末端的长龙(31.5×2MVA)66kV变电站和规划的朱城子(31.5×2MVA)66kV 变电站,沿途暂时无其它负荷。66kV德米甲乙线在#231杆塔与66kV德东线万宝分歧线路交叉打联,按2009年长春地区调度运行情况,66kV德东线在#210杆塔处断引,线路末端的万宝和米沙子66kV变电站暂由66kV德米乙线通过66kV

德东线万宝分歧线路供电。

扩建米沙子66kV变电站距离66kV德米甲乙线约0.4km,若由其供电,满足供电要求。

2.3.1.3玉隆220kV变电站情况简介

在建的玉隆220kV变电站站址位于玉米工业园区兴丙九街和绵阳路交汇的西南角,距离扩建米沙子66kV变电站约20km。变电站布置采用全户外型式,变电容量为3台180MVA变压器,本期安装2台;220kV出线5回,本期出线3回;66kV出线16回,本期12回,计划于2010年建成投运。

根据吉林省电力有限公司《关于印发长春玉隆220千伏变电站66千伏送出新建工程可行性研究报告审查意见的通知》(吉电发展[2008] 606号)的执行意见,玉隆220kV变电站将新出4回线路双“π”开66kV德米甲乙线(#213~#214),形成玉隆~德惠的66kV联络线和玉隆~长龙的双回辐射线路,即66kV玉德甲乙线和66kV玉钢甲乙线(名称暂定)。其中66kV玉德甲乙线全线路导线型号采用LGJ-240,亘长67km;66kV玉钢甲乙线,玉隆~“π”接点,导线型号采用2×LGJ-240,亘长18km,“π”接点~长龙66kV变电站,导线型号采用LGJ-240,亘长3km。

扩建米沙子66kV变电站若由66kV玉钢甲乙线或66kV玉德甲乙线供电,均可满足供电要求。

2.3.2联网方案拟定

方案一:双“T”接在66kV玉钢甲乙线上供电。

66kV玉钢甲乙线(原66kV德米甲乙线#205)“T”接下线起,向北0.4km至新

建变电站,由南侧进线。导线型号采用LGJ-240,线路采用双回路钢管杆。(此段新建架空线路在66kV德米甲乙线新建工程中已计列,现已施工完毕,本期不考虑具体工程量)。

方案二:双“T”接在66kV玉德甲乙线上供电。

66kV玉德甲乙线(原66kV德米甲乙线#205)“T”接下线起,向北0.4km至新建变电站,由南侧进线。导线型号采用LGJ-240,线路采用双回路钢管杆。(此段线路工程量同上,本期不考虑具体工程量)。

2.3.3方案的综合分析及推荐意见

根据前面的联网外部条件分析及对扩建德惠米沙子66kV变电站联网方案的技术经济比较结果来看,无论方案一和方案二从技术性、供电可靠性上都是可行的。

方案一的主要优点是由玉隆220kV变电站供电,供电区域合理,节省电能损失,为德惠南部地区负荷发展打下良好基础。方案二的主要优点是在联络线上供电,供电可靠性较高,但66kV玉德甲乙线“T”接负荷较多,届时将失去联络线的作用。

综上所述,根据对德惠米沙子66kV变电站负荷预测的结果看,扩建德惠米沙子66kV变电站是十分必要的。根据对德惠米沙子66kV变电站外部联网条件的分析,结合两方案的技术经济比较结果看,方案一推荐的接线方案,在技术上,供电可靠性等方面也都是满足要求的,经济性也较好。因此本次可研推荐方案一做为德惠米沙子66kV变电站联网方案。

2.4电气计算

2.4.1 潮流计算

潮流计算采用2009年最大负荷考虑。方案在正常运行方式都能满足供电要求,在“N-1”故障方式下各条线路也均未过载,满足供电要求。

2.4.2 短路电流计算

短路电流计算采用2020年规划的网架结构和预测负荷进行计算,计算结构见表2-4。

表2-4

短路点短路点名称Ik(3)I ch i ch

66kV三相短路电流d1 4.09 6.22 10.43

10kV短路电流d2 10.99 16.7 28.02 2.5无功补偿平衡

2.5.110kV无功补偿

按变电站设计技术规程规定,电容补偿按变压器容量的10%~30%选择,变电站原有电容器容量为1000kvar+2000kvar框架式电容器各1组,扩建后10kVⅠ段母线利用原有3000kvar电容器,10kVⅡ段母线新增电容器1200kvar和3600kvar各1组。

新增电容器技术参数如下:

规格型号:三相、框架式成套装置

接线方式:星形接线、中性点不接地

电抗器基波电抗值:6%

2.5.266kV电容电流计算

玉隆220kV变电站66kV各配出线长度及电容电流见表2-5。

表2-5

线路名称线路长度(km)电容电流(A)

1. 玉隆—东郊34 7.41

2. 玉隆—九台112 24.39

3. 玉隆—石碑岭47 10.24

4. 玉隆—营城50 10.89

5. 玉隆—德惠132 28.75

6. 玉隆—长龙56 12.20

合计431 93.87 根据《交流电气装置的过电压保护和绝缘配合》规程的有关规定,66kV系统中当单相接地故障电容电流超过10A时,应采用消弧线圈接地方式,玉隆220kV 变电站66kV送出工程中已经考虑在建成的玉米一号66kV变电站内增加1台3800 kVA消弧线圈,另外拟建的玉米二号66kV变电站内也有1台3800 kVA消弧线圈,玉隆220kV变电站投运后满足过补偿运行方式,米沙子变扩建不需装设消弧线圈。

德惠220kV变电站66kV配出线总长度及电容电流如下表:

表2-6

线路名称线路长度(km)电容电流(A)

1. 德东线59.834 15.64

2. 德北线 6.82 1.8

3. 德姚甲线47.7 12.47

4. 德姚乙线47.7 12.47

线路名称线路长度(km)电容电流(A)

5. 德大线44.543 11.64

6. 德菜线41.299 10.8

7. 德米甲线73.5 19.21

8. 德米乙线73.5 19.21

合计394.896 103.24 目前,德惠220kV变电站网内已装设消弧线圈台数及容量如下表:

表2-7

变电站名称台数消弧线圈容量(kVA) 电感电流(A) 姚家变 1 3800 100

铁北变 1 1900 50

铁南变 1 1900 50

合计 3 7600 200

从上述情况看目前德惠220kV变电站网内采用过补偿方式,新增送电线路后,对网内电容电流的影响不大,因此德惠220kV变电站网内消弧线圈维持原有,不需扩建,并维持原运行方式。

2.5.310kV电容电流计算

电网中的单相接地电容电流由电力线路和电力设备两部分的电容电流组成,以最终配电网估算10kV系统单相接地电容电流值。扩建德惠米沙子66kV变电站主变容量为2台31.5 MVA,正常情况下分列运行。10kV侧每段母线最终出线7回,共14回,每条回路平均带3~5MVA,网络形式均为10kV开闭站、变电室、箱变或变台模式,电缆出线后升空,每回电缆长度按0.2km估算,采用400mm2聚氯乙烯交联电缆,架空线每回配出的平均长度取5km。

根据上述模式进行如下计算:

(1)估算该网络接地电容电流值:(经验公式)

a. C I =0.1N U ×L=0.1×10.5×1.4=1.47(A )

b. C I =2.7N U ×L×10-3=2.7×10.5×35×10-3=0.99(A )

对于10kV 系统,附加的变电站电容电流为16%,故

C I =1.16×2.46=2.85(A )

根据《交流电气装置的过电压保护和绝缘配合》DL/T 620-1997中规定:3~10kV 电缆线路构成的系统,当单相接地故障电容电流小于30A 时,3~10kV 钢筋混凝土或金属杆塔的架空线路构成的系统,当单相接地故障电容电流小于10A 时,采用不接地方式。因此本站10kV 不需装设消弧线圈。 2.6 线路型式及导线截面选择 2.6.1

线路型式选择

架空送电线路已建成,为双回路钢管杆。 2.6.2

导线截面的选择

根据负荷预测,扩建德惠米沙子66kV 变电站2013年最大供电负荷预计约35.6MW ,根据该地区的负荷性质,该地区年最大供电负荷综合利用小时数在3000小时以下,采用经济电流密度法选择导线截面,经济电流密度取J=1.15。

?cos 3e JU P S =

选择导线截面为270mm 2,综合考虑新建米沙子66kV 变电站的最终规模,架空线路选择LGJ-240/30。

可行性研究报告模板

可行性研究报告模板 篇一:可行性研究报告通用模板 一般工业项目可行性研究报告格式模板 [政府立项-项目建议书] 第一章项目总论 第二章项目背景和发展概况 第三章市场分析与建设规模 第四章建设条件与厂址选择 第五章工厂技术方案 第六章环境保护与劳动安全 第七章企业组织和劳动定员 第八章项目实施进度安排 第九章投资估算与资金筹措 第十章财务效益、经济与社会效益评价 第十一章可行性研究结论与建议 第一章项目总论 总论作为可行性研究报告的首章,要综合叙述研究报告中各 章节的主要问题和研究结论,并对项目的可行与否提出最终建议,为可行性研究的审批提供方便。总论章可根据项目的具体条件, 参照下列内容编写。 1.1 项目背景

1.1.1 项目名称 企业或工程的全称,应和项目建议书所列的名称一致。 1.1.2 项目承办单位 承办单位系指负责项目筹建工作的单位(或称建设单位),应注明单位的全称和总负责人。 1.1.3 项目主管部门 注明项目所属的主管部门。或所属集团、公司的名称。中外 合资项目应注明投资各方所属部门。集团或公司的名称、地址及 法人代表的姓名、国籍。 1.1.4 项目拟建地区、地点 1.1.5 承担可行性研究工作的单位和法人代表 如由若干单位协作承担项目可行性研究工作,应注明各单位 的名称及其负责的工程名称、总负责单位和负责人。如与国外咨 询机构合作进行可行性研究的项目,则应将承担研究工作的中外 各方的单位名称、法人代表以及所承担的工程、分工和协作关系等,分别说明。 1.1.6 研究工作依据 在可行性研究中作为依据的法规、文件、资料、要列出名称、来源、发布日期。并将其中必要的部分全文附后,作为可行性研 究报告的附件,这些法规、文件、资料大致可分为四个部分:(1)项目主管部门对项目的建设要求所下达的指令性文件; 对项目承办单位或可行性研究单位的请示报告的批复文件。

xx村道路工程可行性研究报告

xxxx镇xx村道路硬化工程 可行性研究报告 一、基本情况 xx道路工程位于xx13公里处xx镇xx村,属典型的黄土高原残塬沟壑地貌特征,地形复杂破碎,致使农业生产条件恶化,农业生产水平相对落后。xx村位于xx镇川道,共有5个村民小组210户,753人,耕地总面积1504亩,2010年农民人均纯收入4043元。农作物以小麦、玉米为主,经 济作物以大棚果蔬为主。 二、交通现状 该村位于福银高速沿线,新村路基翻浆、沉陷等病害普遍,行车不畅,,坑洼不平,纵坡不顺,排水不畅,严重影响着群众生产生活。按照社会主 义新农村建设要求,拟对该路进行硬化。 三、项目建设的必要性和可行性 1、建设该工程是改善本村交通条件的迫切需要 目前该路面窄弯急,大棚果蔬运输困难,极大地影响着群众的生产生活,建设该路成为改善村民出行条件、解决行路难的迫切需求。 2、建设该项目是区域路网合理布局的需要 该路是该村次网道路骨架的重要组成部分,目前路况差,通行能力低,不能适应路网结构发展的需要,实施该项目可使路网更趋合理,路网服务水平有所提高,充分发挥道路作用。 3、建设该项目有利于新农村建设。

该路沿线两旁有新农村建设点,实施该工程可促使新农村建设,更好 地为区域经济发展服务。 四、规划设计原则与依据 (一)设计原则 1、坚持遵循客观实际、经济合理的原则; 2、坚持突出重点、统筹兼顾的原则; 3、坚持方案比较效益最佳的原则。 (二)设计依据 依据《公路工程技术标准》、《陕西省农村公路技术标准》的规定,结合全县公路规划和本地实际情况,确定道路技术标准为: 1、公路等级四级,设计行车速度20km/h,其余指标为: 路线名称起点终点 里程 (km)路基宽度 (m) 路面宽度 (m) xx村内道路老312国道新村0.9 5 4 2、路拱要求为:路面2.5%,路肩3.5%。 3、矮填和挖方路段设梯形339式(上宽0.9米,下宽0.3米,深0.3米)水沟,纵坡与路线纵坡一致。 4、路面结构型式为20cm(压实厚)天然砂砾路面。 五、主要建设内容与工程数量 土方开挖2250M3,铺筑天然砂砾路基层4500 m2,混凝土面层3600m2。 六、工程预算 (一)工程预算

某工程项目可行性研究报告

第一部分项目建议书 第二部分项目实施计划书

目录(一) 第一章项目开发的依据 (3) 1.1项目概况 (3) 1.2项目开发的依据 (3) 第二章项目建设背景 (4) 2.1项目建设的背景 (4) 第三章项目的建设条件 (5) 3.1 项目建设的条件 (5) 3.2项目建设的经济条件 (5) 第四章项目开发的总体构想和规划 (7) 4.1项目开发的总体构想和规划 (7) 4.2主要工程量汇总 (8) 4.3接待室主要装置装修情况 (9) 第五章项目的组织结构 (10) 5.1华科分校接待大楼”项目组织结构图 (10) 5.2“华科分校接待大楼”项目组织结构图 (11) 第六章项目的宣传 (12) 6.1项目的宣传 (12) 第七章投资估算 (12) 7.1投资估算 (12) 7.2投资估算的依据 (12) 7.3编制方法和估算指标 (12) 第八章效益分析 (14) 第九章结论 (15)

第一章项目开发的依据 1.1项目概况 1、项目名称:华中科技大学武昌分校接待大楼 2、建设地址:华中科技大学武昌分校 3、承办单位:华中科技大学武昌分校项目办 4、项目负责人:*** 5、建设内容:在华中科技大学武昌分校内建设一栋聚展览、接待、会议、休息、 住宿为一体的接待大楼。 1.2项目开发的依据 1、本工程招标文件,初步设计说明书及初步设计纸图。 2、国家和行业现行的施工验收规范,主要有: 《土方与爆破工程施工及验收规范》(GBJ201-83) 《地基与基础工程施工及验收规范》(GBJ202-83) 《地下工程防水技术规范》(GBJ108-87) 《砼结构工程施工及验收规范》(GB50204-92) 《钢结构工程施工及验收规范》(GB50205-95) 《地面与楼面工程施工及验收规范》(GBJ209-83) 《屋面工程施工及验收规范》(GBJ50207-94) 《建筑装饰工程施工及验收规范》(JGJ73-91) 《网架结构工程质量检验评定标准》(JGJ7-91) 《网架结构设计与施工规范》(JGJ-91) 《钢筋焊接及验收规程》(JGJ18-96) 《焊工技术考核规程》(D2161-81) 《金属焊缝射线检验规程》(DJ60-79) 《磁粉探伤标准》(EJ187-80) 《性能试验取样规定》(GB2975-82) 《金属布氏磁度试验方法》(GB231-84) 《拉力试验系统K值的测定》(GB261-81) 3、地方和企业现行的施工工艺及工法和我公司自行编制的《房屋建筑中三间一台防渗漏对策施工标准》(QJ/CJY-03-6-92)等。

可行性研究报告技术篇

. . 技术篇 ‘教育资料word . . 1. 工程可行性研究报告编写实施计划方案 ` 招标编号:说明:本《方案》是本项目评审的重要依据之一,投标人应按照招标文件的要求,根据《用户需求书》要求内容做出全面响应并编制技术服务方案。其内容应包括但不限于《用户需求书》要求及以下内容: 本方案应包括(但不限于)以下内容:、工程可行性研究报告编写工作实施方案1、项目建设内容理解与可研思路;2、质量控制的方法和措施;3 4、进度控制的方法和措施; 5、项目的关键性技术问题的对策措施、组织机构安排;6、实施机制和流程;7 8、实施保障方案;、咨询建议与服务承诺。9 教育资料word . .

1.1工程可行性研究报告编写工作实施方案 )前期准备工作(1根据项目需求,进行项目各项准备工作,包括组建项目组,进行技术交底,制定工作大纲等。)现场踏勘(2必须制定周密的调研计划,提高调研效率,提前与相关单位进行沟通,调研现场需要重点关注重项目所在区域同类功能设施现状,,要节点的地形、地貌、需求等问题,勘查建设条件,周边配套设施居民需求和意见等情况。)方案研究(3根据调研结果,充分了解各相关单位的需求,因地制宜,制定切实可行的规划方案、技术方案、实施进度方案、确定投资规模,必要时及时和各相关单位沟通,形成初步方案。 4)报告撰写(各专业技术人员,根据方案研究结果,撰写报告初稿。 5)修改完善(初稿完成后,广泛征求各相关单位意见,必要时进行项目汇报或答疑,根据各单位意见,对报告进行修改完善,形成最终报告。 根据项目需求,按专业组建项目团队,制定调研大纲,进行签订服务委托合同现场调研,深入了解业主及同类设施现状、需求、了解项目 周边水电路及其它配套设施情况。根据调研结果,进行资料的分析整理,制定编制大纲,按专签订服务委托合同业开展报告编制工作,重点是工程方案规划,我司将单独就工程方案、投资估算等重点问题与贵单位进行沟通,已达良好的沟通效果。 整体报告初稿完成后,我司将听取贵单位上级部门、主管部签订服务委托合同对相关问门及其它相关部门的意见。必要时进行会议汇报,题进行解释和回应。根据各相关单位意见,对报告进行进一步完善,必要时进一签订服务委托合同步研究和调研,进一步调整项目报告,以达到各相关部门的要求。 word教育资料 协助业主向投资主管部门申报,必要时参加投资主管部门召签订服务委托合同开的评审会,并做会议汇报,根据专家意见对报告进行修改。项目批复后,根据我司业务范围,跟踪后期服务,为项目的. . . 质量控制的方法和措施1.3 )项目的管理策划(1根据所签项目合同要求,规模及技术复杂程度,确定项目负责人并组建项目组。项目负责人根据项目合同的具体要求,项目的性质、功能和规模以及相关法律、法规和标准,编,并经所总监审定,必要时经总经理审批。/设计管理工作计划书》写《工程咨询)项目的资料管理(2将与项目有关的资料予以确定,并保持纪录。如:咨询的依据: 合同或委托书、工作计划书、项目批准文件等; 项目的信息:名称、合同签订时间、类别、规模、场地、计划工期;

工程建设项目可行性研究报告范文

工程建设项目可行性研究报告范文 可行性研究是确定建设项目前具有决定性意义的工作,是在投资决策之前,对拟建项目进行全面技术经济分析的科学论证,在投资管理中,可行性研究是指对拟建项目有关的自然、社会、经济、技术等进行调研、分析比较以及预测建成后的社会经济效益。以下是小编整理的关于工程建设项目可行性研究报告范文。欢迎大家参考! 建房房东发包方:以下简称甲方 承接方或承包方:以下简称乙方 现甲方区村大街巷号原有x层楼房,委托乙方施工承建。甲方以大包干的形式,即包工包建筑材料。为了保证质量,能按时完成任务,甲方与乙方就有关具体事项达成以下协议:本合同条款本着公平,公正的原则,双方充分协商达成一致意见并签订本合同,双方必须严格遵守执行。 一、工程名称:甲方私人住宅加建 二、工程地点:

三、工程限期:从年月日至年月日止,共月。 四、工程议价:人民币x万元整。 五、承包方式:乙方以包工包料的形式承建甲方的楼面加建工程,乙方全包工包料,包括模板、顶架、外墙排栅及施工机械、铁钉、铁线、扎带、四周彩条布、其它细节工具及一切建筑材料。 六、工程内容:按照甲方要求和现有模型修建,在x楼加建x层楼房。 建房水泥采用,楼面用钢筋混凝土,室内倒x条横梁,位置由房东安排。楼层高3米。采用x砖,墙面扇灰二遍,贴xx 砖。东面留xx窗x个,具体位置由房东安排。厕所、厨房、阳台墙面贴200300瓷片到墙顶,地面贴300300防滑砖。厕所、厨房安装不锈钢门,各留一窗,建厕所位和不锈钢洗手盆,做好排水排污管道,水管材料用联塑。窗材料为东江铝,防盗网为远航不锈钢,飘xcm。 上述材料需为优等品,建好后乙方搞好屋内、四周卫生,做好防火防盗。做到人走场地清。 七、乙方在建房施工时,一定要保证质量。如有不符合质量问题,要求翻工,造成的浪费由乙方自己负责,并负责翻工费用。

装修工程可行性研究报告完整

目录 第一章总论 (1) 1.1项目概况 (1) 1.2编制依据 (1) 第二章项目建设的背景和必要性 (3) 2.1项目建设的背景 (3) 2.2项目建设必要性 (4) 第三章项目需求分析及建设规模 (5) 3.1项目需求分析 (5) 3.2建设目标和标准 (9) 3.3建设规模及功能 (10) 第四章建设地点及建设条件 (10) 4.1地点及地理位置 (10) 4.2建设条件 (10) 第五章规划建设方案 (11) 5.1项目平面布置 (11) 5.2建筑装饰方案 (13) 第六章项目配套工程 (17)

6.2消防设计 (17) 6.3通风及空调工程方案 (19) 6.4智能化工程 (19) 6.5家具及设备 (19) 第七章节能及环境影响评价 (20) 7.1节能措施 (20) 7.2项目主要污染源及污染物 (21) 7.3项目对环境的影响 (21) 7.4施工期间环境保护治理措施 (22) 7.5营运期间环境保护治理措施 (23) 第八章安全卫生及消防 (24) 8.1劳动安全 (24) 8.2卫生 (25) 8.3消防管理 (27) 第九章项目实施计划及招投标 (28) 9.1项目建设周期 (28) 9.2项目建设实施计划 (29)

第十章投资估算及资金筹措 (32) 10.1投资估算编制依据 (32) 10.2投资估算 (32) 10.3资金筹措 (35) 第十一章社会评价 (36) 11.1项目对社会的影响分析 (36) 11.2社会评价结论 (36) 第十二章结论及建议 (37) 12.1结论 (37) 12.2建议 (37)

某道路工程可行性研究报告

某道路工程可行性研究报告

目录 第一章总论 (2) 1.1项目概述 (2) 1.2可行性研究依据 (2) 1.3可行性研究范围 (2) 1.4可行性研究概括及成果 (2) 第二章项目背景 (4) 2.1项目由来 (4) 2.2项目实施必要性 (4) 第三章施工方法及技术措施 (7) 3.1施工工艺流程 (7) 3.2施工方法 (7) 3.3道路工程 (7) 3.4 项目建设设计、造价及工程项目组建 (11) 第四章环境保护与安全、卫生 (12) 4.1环境影响分析 (12) 4.2劳动安全与卫生 (17) 第五章实施进度、投资及资金筹措 (19) 5.1项目实施进度 (19) 5.2项目建设与运行管理 (19) 5.3投资估算 (19) 5.4资金来源 (19) 5.5资金安排 (19) 第六章项目评价与建议 (21) 6.1项目评价 (21) 6.2结论与建议 (21) 附件

第一章总论 1.1项目概述 1.1.1项目名称:XX乡XX村民间大道修建工程 1.1.2项目承办单位:XX县XX乡XX村民委员会 1.1.3项目负责人: 1.1.4 项目建设地址:XX乡XX村 1.1.5可行性研究报告编制单位:温州振邦工程项目管理有限公司 1.2 可行性研究依据 1.2.1 浙移领办[2007]23号《关于印发浙江省大中型水库移民后期扶持规划实施管理暂行办法的通知》; 1.2.2苍移办[2011]7号《关于下达XX县大中型水库库区与移民安置区结余资金项目预算额度的通知》; 1.2.3苍财社[2010]42号《关于下达大中型水库移民后期扶持急补助资金的通知》; 1.2.4XX县XX乡XX村民委员会提供的有关资料。 1.3 可行性研究范围 本项目在XX县XX乡总体规划指导下,分析、研究项目的建设背景和必要性;落实项目建设的设计方案;分析、研究XX乡XX村民间大道修建工程的可行性;落实项目建设的设计方案;分析、研究项目安全管理措施;估算项目投资及资金筹措;项目实施意见和实施进度安排;明确项目评价和结论,为下阶段工作提供决策依据。 1.4可行性研究概括及成果

可行性研究报告(篇四)

可行性研究报告 可行性研究报告 可行性研究报告的编写目的是:说明该软件开发项目的实现在技术、经济和社会条件方面的可行性;评述为了合理地达到开发目标而可能选择的各种方案;说明并论证所选定的方案。 可行性研究报告的编写内容要求如下: 7.1引言 7.1.1编写目的 7.1.2背景 7.1.3定义 7.1.4参考资料 7 7.2可行性研究的前提 7.2.1要求 7.2.2目标 7·2.3条件、假定和限制 7.2.4进行可行性研究的方法 7.2.5评价尺度 7·3对现有系统的分析 7.3.1数据流程和处理流程 7.3.2工作负荷

7.3.3费用开支 7.3.4人员 7.3.5设备 7.3.6局限性 7.4所建议的系统 7.4.1对所建议系统的说明 7.4.2数据流程和处理流程 7.4.3改进之处 7.4.4影响 7.4.4.1对设备的影响 7.4.4.2对软件的影响 7.4.4.3对用户单位机构的影响 7.4.4.4对系统运行的影响 7.4.4.5对开发的影响 7.4,4.6对地点和设施的影响 7.4.4.7对经费开支的影响 7.4.5局限性 7.4.6技术条件方面的可行性 7.5可选择的其他系统方案 7.5.1可选择的系统方案1 7.5.2可选择的系统方案2 ......

7.6投资及收益分析 7.6.1支出 7.6.1.1基本建设投资 7.6.1.2其他一次性支出 7.6.1,3非一次性支出 7.6.2收益 7.6,2.1一次性收益 7.6.2.2非一次性收益 7.6.2.3不可定量的收益 7.6.3收益/投资比 7.6.4投资回收周期 7.6.5敏感性分析 7.7社会条件方面的可行性 7.7.1法律方面的可行性 7.7.2使用方面的可行性 7.8结论 附录A 可行性研究报告的编写提示 (参考件) A.1引言 A.1.1编写目的 说明编写本可行性研究报告的目的,指出预期的读

工程可行性研究报告

工程可行性研究报告 . 工程可行性研究报告怎么写?可行性研究报告是一个项目启动之前不可少的步骤,看看下面的工程可行性研究报告 工程可行性研究报告模板 《工程项目可行性研究报告》通过对项目的市场需求、资源供应、建设规模、工艺路线、设备选型、环境影响、资金筹措、盈利能力等方面的研究,从技术、经济、工程等角度对项目进行调查研究和分析比较,并对项目建成以后可能取得的经济效益和社会环境影响进行科学预测,为项目决策提供公正、可靠、科学的投资咨询意见。 第一部分工程项目总论 总论作为可行性研究报告的首要部分,要综合叙述研究报告中各部分的主要问题和研究结论,并对项目的可行与否提出最终建议,为可行性研究的审批提供方便。第三部分工程项目产品市场分析 市场分析在可行性研究中的重要地位在于,任何一个项目,其生产规模的确定、技术的选择、投资估算甚至厂址的 选择,都必须在对市场需求情况有了充分了解以后才能决定。 而且市场分析的结果,还可以决定产品的价格、销售收 入,最终影响到项目的盈利性和可行性。 . . 在可行性研究报告中,要详细研究当前市场现状,以此作为后期决策的依据。 第六部分工程项目环保与劳动安全方案

在项目建设中,必须贯彻执行国家有关环境保护、能源节约和职业安全方面的法规、法律,对项目可能造成周边环 境影响或劳动者健康和安全的因素,必须在可行性研究阶段 进行论证分析,提出防治措施,并对其进行评价,推荐技术 可行、经济,且布局合理,对环境有害影响较小的最佳方案。 按照国家现行规定,凡从事对环境有影响的建设项目都必须执行环境影响报告书的审批制度,同时,在可行性研究报告中,对环境保护和劳动安全要有专门论述。 第七部分工程项目组织和劳动定员在可行性研究报告中,根据项目规模、项目组成和工艺流程,研究提出相应的企业组织机构,劳动定员总数及劳动力来源及相应的人员培训计划。 第八部分工程项目实施进度安排 项目实施时期的进度安排是可行性研究报告中的一个重要组成部分。 项目实施时期亦称投资时间,是指从正式确定建设项目到项目达到正常生产这段时期,这一时期包括项目实施准备,资金筹集安排,勘察设计和设备订货,施工准备,施工和生产准备,试运转直到竣工验收和交付使用等各个工作阶 . . 段。这些阶段的各项投资活动和各个工作环节,有些是相互影响的,前后紧密衔接的,也有同时开展,相互交叉进行的。 因此,在可行性研究阶段,需将项目实施时期每个阶段的工作环节进行统一规划,综合平衡,作出合理又切实可行的安排。 城市轨道交通工程项目可行性研究报告编制和评估大

工程项目可行性研究报告

工程项目可行性研 究报告

第一部分项目建议书 第二部分项目实施计划书

目录(一) 第一章项目开发的依 据 (3) 1.1项目概 况 (3) 1.2项目开发的依据 (3) 第二章项目建设背景 (4) 2.1项目建设的背景 (4) 第三章项目的建设条件 (5) 3.1 项目建设的条件 (5) 3.2项目建设的经济条 件 (5) 第四章项目开发的总体构想和规划 (7) 4.1项目开发的总体构想和规 划 (7) 4.2主要工程量汇

总 (8) 4.3接待室主要装置装修情况 (9) 第五章项目的组织结构 (10) 5.1华科分校接待大楼”项目组织结构图 (10) 5.2”华科分校接待大楼”项目组织结构图 (11) 第六章项目的宣传 (12) 6.1项目的宣传 (12) 第七章投资估算 (12) 7.1投资估算 (12) 7.2投资估算的依据 (12) 7.3编制方法和估算指标 (12) 第八章效益分

析 (14) 第九章结论 (15) 第一章项目开发的依据 1.1项目概况 1、项目名称:华中科技大学武昌分校接待大楼 2、建设地址:华中科技大学武昌分校 3、承办单位:华中科技大学武昌分校项目办 4、项目负责人:*** 5、建设内容:在华中科技大学武昌分校内建设一栋聚展览、接 待、会议、休息、住宿为一体的接待大楼。 1.2项目开发的依据 1、本工程招标文件,初步设计说明书及初步设计纸图。 2、国家和行业现行的施工验收规范,主要有: <土方与爆破工程施工及验收规范>(GBJ201-83) <地基与基础工程施工及验收规范>(GBJ202-83) <地下工程防水技术规范>(GBJ108-87) <砼结构工程施工及验收规范>(GB50204-92)

某县第一中学改扩建工程可行性研究报告

某县第一中学改扩建工程可行性研究报告

目录 第一章总论 (1) 第二章项目提出的背景和建设必要性 (7) 第三章建设地址与建设条件 (14) 第四章工程技术方案 (18) 第五章环境保护与节能 (38) 第六章项目实施进度计划与工程管理 (41) 第七章投资估算与资金筹措 (44) 第八章效益分析 (46)

附件附图 1、某县人民政府城建工作专题会议纪要 2、某县人民政府县长办公会议纪要 3、收费许可证 4、事业单位法人证书 5、组织机构代码 6、国有土地使用证 7、建设工程规划许可证 8、建筑工程施工许可证 9、供水证明 10、供电证明 11、供暖证明 12、资金证明 13、环境影响登记表 14、山东省建设项目招投标方案 15、区域位置图 16、现状图 17、总平面布置图

第一章总论 一、项目名称及承办单位 1、项目名称: 某县第一中学改扩建工程 2、项目建设性质: 改扩建 3、学校性质 国有事业 4、项目建设单位: 某县国有资产经营有限公司 联系电话:0633——5226142 邮编:262300 通讯地址:某县城光明路5号 5、可研报告编制单位: 山东宏嘉工程造价咨询事务所有限公司 工程造价咨询等级:甲级 证书编号:甲033700579 发证机关:国家建设部 二、可研工作依据 1、某县国有资产经营有限公司与山东宏嘉工程造价咨询事务所有限公司签订的工程咨询委托书与合同书 2、《某县国民经济和社会发展第十一个五年规划纲要》

3、《某县“十一五”教育事业发展规划》 4、《中国教育改革和发展纲要》 5、山东省规范化学校验收标准(普通高中) 6、《建筑设计资料集》;《民用建筑设计通则》;《办公建筑设计规范》;《建筑地面设计规范》;《建筑设计防火规范》 7、有关部门提供的资料及证明文件 三、可研工作概况 山东宏嘉工程造价咨询事务所有限公司在接受山东省某县第一中学编制本工程可行性研究报告的委托后,立即成立可研工作小组,深入现场和有关部门进行搜资调研,对生源、师资及建校条件等进行广泛调查分析。在此基础上,提出规划设计方案,编制本可行性研究报告。 四、单位概况 某县国有资产经营有限公司是2006年2月经某县人民政府批准成立的,公司注册登记日期2006年2月,注册资本7000万元,挂靠县财政局,具有事业法人和企业法人双重性质。公司的主要经营范围为:从事财政信用业务;参与政府投资项目的前期考察、论证、评估及立项工作;负责城市基础设施的建设和经营;负责全县土地储备、拍卖收益,土地租赁收益,矿产资源拍卖收益等;负责国有股权的分红收益、股权转让拍卖收益及其它投资收益的核算和管理;负责政府投资项目投融资、资金回收和贷款还本付息,并对投放资金的使用情况实施全过程管理和监督;专项核算政府投资项目借款及还本付息情况;管理核算政府偿债基金;负

XX村自来水工程可行性研究报告(正文)

1概述 1.1项目提要 1.1.1项目名称:XX县XX镇XX村饮用水工程 1.1.2项目占地面积:约2亩 1.1.3项目投资总额:24.6万元 1.1.4项目筹建单位:XX县XX镇XX村委会 1.1.5工程建设地点:XX县XX镇XX村 1.2编制依据和目的 1.2.1编制依据 (1)《XX县“十一五”规划》汇编(2006-2010); (2)《XX县大中型水库移民后期扶持规划》(2007年1月); (3)《XX县统计年鉴》。 1.2.2编制目的 在乡村总体规划指导下,通过充分调查研究,以及收集、分析资料的基础上,达到如下目的。 (1)论述建设XX镇XX村污水处理工程的必要性和可行性。 (2)对自水厂厂址进行论证。 (3)对工程建设、工程投资进行技术可靠性、经济合理性、实施可能性及环境影响等多方面综合比较和论证。 (4)在以上论证的基础上提出推荐方案。 (5)根据投资估算,提出资金筹措方式及项目实施进度,通过以上研究工作,为项目决策提供科学依据。 1.2.3编制范围 依据招标内容,本次设计的主要任务包括以下3部分内容:

(1)近期建设规模为420吨/日,远期规模为705吨/日的给水泵站一座。 (2)敷设二期PPR饮水管道DN63输水管线5000M,DN25输水管线 2200M。 (3)敷设三期过江底引水管道DN63输水管线2950M,DN25输水管线 2000M 2项目建设必要性和可行性 2.1项目背景 XX镇位于XX西部,地处飞云江上游,是全县交通枢纽和内外交汇的主要门户,距离县城27公里,辖37个行政村,总人口为41000人。全乡总面积106平方公里,是国家重点工程——XX水库所在地。全年全镇农村经济总收入11397.3万元,农民人均收入3700元。 XX村地处XX镇西部,距县城35公里,交通便利。行政村内地形复杂,山高谷深,四面环山,总面积3.5平方公里,该行政村辖5个自然村,共1042人,由于村内以丘陵为主,群众的生活方式以传统的手工劳型及饲养家畜为主,生活条件低下,其他产业空白,青壮年劳动力大量外出务工,以增加家庭收入。2006年农民人均纯收入3510元,远远低于小康要求。为了促进农村的发展,人民生活水平的提高,XX村从改善人们的生活基本基础条件着手,努力创造良好的生活条件。 2.2饮用水现状及存在的问题 水源受季节性气候影响较大,梅雨期、汛期洪水泛滥,干旱强旱期水源变小或枯竭,水源短小更是本村的特点,以致开发利用水资源的条件相当困

某软件项目可行性研究报告

一. 软件项目可行性研究报告 1.引言 1.1编写目的 该软件项目可行性研究报告是对项目课题的全面通盘考虑,是项目分析员进行进一步工作的前提,是软件开发人员正确成功的开发项目的前提与基础.写软件项目可行性研究报告可以使软件开发团体尽可能早的估计研制课题的可行性,可以在定义阶段较早的认识到系统方案的缺陷,就可以少花费几个月甚至几年的时间和精力,也可以节省成千上万元的资金,并且避免了许多专业方面的困难.所以该软件项目可行性研究报告在整个开发过程中是非常重要的. 1.2项目背景 该项目开发的软件为学生信息管理系统软件,是鉴于目前学校学生人数剧增,学生信息呈爆炸性增长的前提下,学校对学生信息管理的自动化与准确化的要求日益强烈的背景下构思出来的,该软件设计完成后可用于所有教育单位(包括学校,学院等等)的学生信息的管理。 通过一个简化的学生信息管理系统,使学生信息管理系统化、规化,自动化,从而达到提高学生信息管理效率的目的。 1.3缩略词定义 经济可行性---估计开发费用以及最终从开发成功的系统所获得的收入或利益,衡量比较支出的费用和收到的利益. 技术可行性--分析功能,性能以及限制条件,能否是一个技术上可实现的系统. 法律可行性--明确系统开发可能导致的责任,有无问题. 不同的方案--对系统开发的各种方案进行评价. 1.4参考资料 <软件工程导论> 海藩编著清华大学出版

2.可行性研究的前提 2.1要求 a.开发该软件的基本要求与功能是实现学生信息数据包括与学生有关的数据的管理与操作处理. b.基于Microsoft SQL Server 2000数据库系统的数据管理使该软件有更优异的性能. c.软件的基本数据流动为用户数据的输入,学生信息,课程信息,班级信息的输入,以及有关用户提出的对学生信息等等的查询要求所产生的数据输出. d.数据的输入与输出处理流程都依靠数据库的支持. e.数据的安全基本保证SQL Server的安全性能比较令人满意,该软件设计中保持与其他一些数据库的基本兼容. f.与软件相关的其他系统:学生信息管理系统是学校信息管理系统的一个重要组成部分。他为其他系统(如学校图书管理系统、学校档案管理系统、教学管理系统、总务后勤管理系统等)提供学生的基本信息,同时它也需要如教学管理系统提供课程设置数据等。这些系统在具体应用中构成一个大系统,相互调用对方的数据。 2.2目标 该软件的设计目标必须尽量达到人力与设备费用的节省,并且使软件处理数据的速度提高,软件的整个设计过程必须通过生产能力的提高,人员工作效率的提高等等使软件开发成本最小化.实现保证软件质量的前提下的资金投入最小化. 2.3条件、假定和限制 开发该系统的主要资金来源为用户提供的开发资金投入,故在设计开发中最大不能超过该限度,且软件完成交付用户使用后,应保证软件的运行寿命至少达到用户的要求围.且软件开发时间应基本控制在用户提出的要求围. a.. 建议开发软件运行的最短寿命:4年 b. 进行系统方案选择比较的期限:一星期 c.硬件、软件、运行环境和开发环境的条件和限制: 开发工具:C++BuilderX、SQL Server 2000。 开发环境:Windows 2000操作系统 运行环境:Windows 9x 、Windows NT或Windows 2000操作系统 2.4可行性研究方法 实行软件的可行性研究方法主要有:成本效益分析,对估算问题的看法,软件的作用围,软件的成本估算,速度安排等。具体将在下面叙述。

公路工程可行性研究报告

公路工程可行性研究报告 第一篇:乡村公路建设工程可行性研究报告第二篇:瓯海区高铁温州站至丽岙连接线公路工程可行性研究报告第三篇:长兴洪桥至图影公路工程可行性研究报告专家组评审意见第四篇:公路建设项目工程可行性研究报告第五篇:国家交通运输部已将乌兰浩特至扎兰屯高速公路工程可行性研究报告审查意见报国家发改委(xx政务信息082) 更多相关范文 某市乡村公路建设工程可行性研究报告 一、研究过程 根据委托书的要求,我院于xx年8月成立了拟建公路工程可行性研究项目组,在1:10000地形图上初拟了路线建设方案,并组成了交通经济和工程两个外业调查组,分赴项目影响区,对影响区域内的各地、市、县社会经济发展状况、经济结构,工农业生产布局,交通量发展状况及未来的发展规则,相关公路的路况及历年交通量等方面的资料进行了收集,并进行了交通量od调查,踏勘了路线走向,调查了沿线工程地质、水文、气象、地形、地质、重要设施、水利工程等方面资料,征询了沿线各地方政府和有关部门的意见,在收集了上述大量第一手资料的基础上,我院于10月上旬完成了此项目的工可报告。 二、研究的主要内容 1、调查项目所在地区的社会经济、交通运输、城建现状。 2、调查、研究路线走向方案,沿线主要控制点的合理性。

3、调查原有公路现状,利用原有公路的可能性,条件及利用程度。 4、研究项目所在地区社会经济,交通运输发展趋势,进行公路交通量的预测。 5、研究建设项目的公路等级、建设规模和主要技术指标。 6、研究拟建项目的地形、地貌、水文、地质、地震等自然条件对公路建设的影响程度。 7、预测项目建设后对自然环境生态环境的影响程度,并提出环保措施。 8、计算主要工程量、估算工程投资。 9、征求建设单位对拟建项目投资,贷款方式等问题的意见,提出了筹措资金的办法,并对拟建项目进行评价,财务分析。 10、根据资金筹措的可能,研究实施方案及工期安排。 11、提出存在的问题和建议。 第三节主要结论 一、建设的必要性 1、我省干/支线公路网建设的需要 据《江西省干线公路网规则(1991-xx年)》从我省公路网划分为四个层次:主骨架线、干线、连系线和覆盖线,规划中的“北京至福州”、“上海至瑞丽”、“赣粤”三条高等级公路,以及与之并行的三条国道316、320、105构成主骨架线,干线由206、319、323国道为主的“二纵三横”组成,连系线和覆盖线主要由一般省道和县乡道路构成,以提高主骨架线和干线的辐射能力,本工程系我镇覆盖线

某水库补水工程项目可行性研究报告

某水库补水工程项目可行性研究报告

第一章总论 第一节项目名称及建设地点 一、项目名称 XX水库补水工程项目 二、项目建设单位 XX市城市管理局 三、项目承办单位 XX市城市管理局 四、项目建设地点 北二路以北,西五路以西,XX村西侧 五、可行性研究报告编制单位 1、单位名称:XX市XX房地产评估咨询有限责任公司 2、工程咨询资格证书编号: 3、资格等级: 4、发证机关:国家发展和改革委员会

第二节可行性研究的依据和范围 一、可行性研究的依据 1、国家有关法律、法规、方针 2、国家发改委有关项目可行性研究报告的内容和要求 3、国家发改委、建设部颁发的《建设项目经济评价方法与参数》(第三版) 4、项目所在地政府有关部门文件 5、XX市城市管理局2011-2015年发展规划 6、XX市城市管理局提供的有关部技术基础资料 二、编制原则 1、严格执行国家有关设计标准、规范和规定 2、精心设计,保证质量,切合实际,经济合理 3、因地制宜,充分利用已有设施,节约用地,节省投资 三、可行性研究的范围 根据国家发展和改革委关于项目可行性研究报告编制内容的要求,本项目可行性研究报告研究范围主要包括: 1、项目提出的背景和建设的必要性 2、建设地点及建设条件 3、工程技术方案

4、环境保护和节能 5、施工进度安排 6、组织管理 7、投资估算及资金筹措 第三节建设单位概况 2009年12月30日,根据《中共XX市委、XX市人民政府关于XX市人民政府机构改革的实施意见》(东发〔2009〕25号),设立XX市城市管理局(挂XX市城市管理行政执法局牌子),为市政府工作部门。将原市城市管理行政执法局的职责和原市市政公用事业管理局的行政管理职责整合划入市城市管理局,不再保留市城市管理行政执法局、市市政公用事业管理局。 新成立的XX市城市管理局主要承担市政公用事业行业管理、城市市政基础设施建设、市政公用事业运行和城市综合行政执法四方面职能。 第四节可行性研究结论 XX水库补水工程项目由XX市城市管理局负责承建,该项目共分两个工程段:1、XX水库引水设施维修工程,2、XX水库至五六干合排补水工程。

X项目可行性研究报告

Xxxx项目可行性研究报告第一章综述 第一节项目总论 第二节项目背景 第三节项目基本情况 第四节主要财务指标 第二章市场研究 第一节经济环境分析 第二节项目周边环境分析 第三节竞争对手分析 第四节目标市场分析与定位 第三章项目经营设想 第一节项目市场定位 第二节项目内部设置 第三节项目管理和营销体系 第四节销售和推广计划 第五节会员制体系设置 第四章财务评价

第一节项目投资效益估算 第二节静态经济效益分析 第三节动态经济效益分析 第五章风险分析 第一节风险分析 第二节结论 附件 附表一:《投资估算表》 附表二:《年经营收入估算表》 附表三:《年经营成本估算表》 附表四:《年利润估算表》 附表五:《现金流量表》 附表六:《折旧与摊销估算表》 第一章综述

第一节项目总论 星海游泳馆是一个定位于休闲、xx、娱乐的企业,是园区管委会投资建设,星海大厦项目是苏州工业园区星海游泳馆的二期项目之一,一期项目有游泳、嬉水、体疗、按摩、桑拿、乒乓球、羽毛球、器械健美、女子xx中心、女子瘦身,并开设游泳训练班、武术培训班等,并备有日本料理、日式酒吧等配套功能。作为星海游泳馆二期项目,设立xx会馆有更深层次的设想,通过整合和改造一期现有项目,配合二期新开的壁球、网球、羽毛球项目,打造一个特点鲜明的体育产业群。苏州工业园区游泳馆有限公司拟就星海游泳馆二期星海大厦四、五层群楼xx会所项目与xxxx投资管理有限公司提出商榷。为加强双方相互的了解,并达成最终的共识,我方在考察认证的基础上,提供本项目的可行性方案交由贵方参考。 第二节项目背景 xx产业股份有限公司始终致力于中国体育产业的开拓与发展。是国家体育总局下属的体育产业公司,作为xx产业股份的下属公司,以xx产业为主营业务和发展目标的xx投资管理有限公司是xxxx产业的战略决策中心、品牌与连锁经营管理中心、物流配送中心、专业咨询培训中心以及信息服务中心,并与中国奥委会建立起合作伙伴关系,努力推进全民xx的发展。同时,通过有效的国际合作,引进国外知名xx品牌、资金和管理体系,是xxxx迅速发展的重要举措。与美国连锁xx知名品牌xx公司的强强联合和有效的合作,在引进其先进的管理方法和经验的基础上结合各地方市场的特性形成了自己一

工程可行性研究报告的批复.doc

工程可行性研究报告的批复 可行性研究报告,是在制订生产、基建、科研计划的前期,通过全面的调查研究,分析论证某个建设或改造工程、某种科学研究、某项商务活动切实可行而提出的一种书面材料。下面我为大家带来的是工程可行性研究报告的批复,欢迎阅读参考! 【1】工程可行性研究报告的批复 XX省发展改革委: 你委报来《关于报送XXXX国际机场三期扩建工程项目可行性研究报告的请示》(黔发改交通〔20XX〕504号)及有关文件收悉。经研究,现批复如下: 一、为适应XX地区航空运输快速发展需要,提高机场综合保障能力,促进区域经济社会协调发展,同意建设XXXX机场三期扩建工程。 二、本期工程按20xx年旅客吞吐量3000万人次、货邮吞吐量25万吨、飞机起降量24.3万架次的目标设计。主要建设内容包括: (一)机场工程:飞行区等级指标4E,新建1条长4000米、宽45米的近距跑道,双向均设置I类精密进近系统;将现有跑道由3200米向北延长300米达到3500米,主降方向设置III类精密进近系统。新建XX.5万平方米的航站楼,64个机位的站坪,以及货运、机务维修、航空食品、消防救援及其他辅助生产生活设施,配套建设供电、给排水、供热、供冷、供气等设施。

(二)空管工程:新建1座塔台和0.9万平方米的业务用房;建设1套场面监视雷达、1套多点定位系统,配套建设航管、通信、气象等设施。 (三)供油工程:新建4个1万立方米的航油储罐,以及1座航空加油站、1座汽车加油站和机坪加油管线。 三、XX省机场集团有限公司、民航西南地区空管局、中国航空油料集团公司分别作为机场工程、空管工程、供油工程的项目法人,负责各自项目的组织实施与管理。 四、项目总投资195.85亿元。其中: (一)机场工程投资188.46亿元,资本金占总投资的50%,其中,国家安排中央预算内投资15亿元、民航发展基金33.59亿元; 其余资金由你省和XX市安排财政性资金分别承担40.5%、XX省机场集团有限公司安排企业自有资金承担19%。资本金以外投资由XX省机场集团有限公司利用银行贷款解决。 (二)空管工程投资6亿元,由民航局安排民航发展基金解决。 (三)供油工程投资1.39亿元,资本金占总投资的35%,由中国航空油料集团公司安排自有资金投入,资本金以外投资由该公司利用银行贷款解决。 五、本项目勘察、设计、施工、监理和重要设备材料采购等均采用公开招标方式,招标组织形式为委托招标。 六、在后续阶段,要重点做好以下工作: (一)完善机场集疏运系统规划,强化机场与轨道等其他交通方

XXX可行性研究报告

可行性研究报告 项目名称:净月乐透城 建设单位:吉林省建设集团房地产有限公司 吉林建筑工程学院房地产评估咨询有限公司2010年12月20日

参加可行性研究人员名单 尤小更中国注册造价工程师刘畅中国注册房地产估价师焦帅中国注册房地产估价师龚晓娇中国注册结构工程师王力杰中国注册房地产估价师苗雨青会计师 刘海龙中国注册房地产估价师汪航宽高级工程师 贺云全中国注册结构工程师祁迹中国注册房地产估价师甄刚会计师

目录 第一章项目概况 (5) 第一节概述 (5) 第二节目开发单位概况 (7) 第三节项目概要及主要技术经济指标 (8) 第二章项目提出的背景和建设的必要性 (9) 第一节 ##市基本情况介绍 (9) 第二节项目提出的背景 (10) 第三节项目建设的必要性 (10) 第三章市场需求分析与建设规模 (12) 第一节市场需求分析 (12) 第二节建设规模 (14) 第四章建设地点及建设条件 (14) 第一节建设地点 (14) 第二节建设条件 (15) 第五章规划建设方案 (18) 第一节规划设计概念 (18) 第二节规划简述及指导思想 (18) 第六章环境保护与节能 (23) 第一节环境保护 (23) 第二节节能................................................... (23) 第七章物业管理................................................... (24) 第八章工程及销售进度安排 (25)

第九章投资估算和资金筹措 (25) 第一节投资估算................................................ (25) 第二节资金筹措................................................ (26) 第十章经济评价................................................... (27) 第一节财务评价................................................ (27) 第二节社会效益评价 (29) 附表: 附表一、全部投资现金流量表..................... (30) 附表二、资金来源与运用表.................................... (31) 附表三、项目投资估算表............................................. (32) 附表四、敏感性分析表1:销售价格下降10% (33) 附表五、敏感性分析表2:建筑安装费用上升10% (34) 附表六、销售收入估算表 (35)

相关主题
文本预览
相关文档 最新文档
