《建筑工程计量与计价》课程标准课程名称:建筑工程计量与计价代码:教学学时:64学时(理论课学时数:32实践课学时数:32)课程学分:4学分适用专业:工程造价、建筑工程管理一、课程性质1、必修课2、专业课课程的性质:本课程是上述各专业重要的、具有较强实践性的的专业基础课。
课程的作用:本课程涵盖了土木工程施工过程中的造价工作内容。
通过本课程的学习,学生能承担工程造价计量与计价相关工作。
二、课程定位本课程主要是面向造价师等岗位工作的高素质、技能型人才。
所面向的岗位群有造价员、造价师、项目经理等。
因此,它是工程造价、建筑工程管理专业的核心能力课程。
学生在学习该门课程前必须掌握《建筑制图与识图》、《工程造价概论》的基本知识,后续课程主要有《工程造价确定与控制》、《工程结算》。
三、课程设计思路本课程面向工程造价类职业岗位,基于土木工程专业是一门政策性、专业性、实践性较强的课程。
在制定教学计划和课程教学中,我们以职业能力培养为重点,走校企合作的道路,行业企业和专业教师共同开发专业课程。
以项目为载体,以工作过程为导向组织教学,以技能训练带动知识点的学习,专业知识在工作任务完成过程为学生掌握,岗位技能在动手实践过程中形成。
四、课程基本目标1、知识目标:(1)掌握、编制、运用建筑工程消耗量定额(2)掌握建筑面积的计算规则(3)掌握建筑工程、装饰工程清单、定额计算规则,准确计算工程量(4)掌握工程结算和竣工决算的编制2、职业技能目标:(1)快速获取和接受工作所需的知识(2)利用工具书和专业书籍获取帮助信息(3)严格按照工作程序开展相关业务(4)灵活运用所学知识,创新性地提出合理的建议(5)善于总结工作过程中相关经验快速提高自己工作能力3、职业素质目标:(1)诚实守信,认真负责(2)在工作中保持积极向上的职业精神和学习态度(3)与其他成员交往,思想沟通,团结协作(4)执行行业标准和法规,注重安全和劳动保护4、职业技能证书考核要求:考取《二级造价师执业资格证书》。
第一节、土石方工程1、了解本节容—包含人工、机械土石方两部分,共345个子目。
2、熟悉有关规定:①人工挖土方指:B>3m 或 S>20㎡或 h>30㎝的土方。
②人工挖沟槽指:B≤3m ,L>3B的挖土③人工挖基坑指S≤20㎡,L≤3B的挖土④土方、地坑、地槽分干、湿土两类。
土质有四种。
⑤原土打夯中原土指自然状态下的地表面或开挖出的槽(坑)底部原状土。
⑥回填土指将符合要求的土料填充到需要的部分,可分为松、夯填。
⑦平整场地指不符合挖土方、基槽、地坑的人工就地挖、填、找平。
⑧余土外运、缺土运3、掌握常用计算规则:①平整场地按建筑物外墙外边线每边各加 2m 以㎡计算。
例:计算下图建筑物平整场地工程量。
S =15.24 *45.24 +(15.24+45.24)*2 + 2*2*4= 826.42 ㎡②人工挖沟槽:V = S * L 以 m³计算。
L —沟槽长度(m),外墙按图示基础中心线长度计算,墙按图示基础底宽加工作面宽度之间净长度计算。
S = B x h(㎡)—沟槽截面积B —沟槽宽度(m)按设计宽度加工作面宽度计算人工挖三类土,深度超过1.5 m,放坡系数 = 0.33C —工作面宽度,砖基础每边:200㎜,混凝土基础每边: 300㎜h —挖土高度,自垫层下表面至设计室外地坪标高。
③人工挖基坑:按基坑体积计算。
长方体V =abh 倒圆台 = h/3 h( R²+ r² +rR)倒棱台 = h/6 [AB + (A+a)(B+b) + ab]④回填土按体积计算。
基槽、坑回填土体积 = 挖土体积 - 设计室外地坪以下埋设的体积(包括基础垫层、柱、墙基础及柱等)室回填土体积按主墙间净面积乘填土厚度计算,不扣除附垛及附墙烟囱等体积⑤运土工程量 = 挖土工程量–回填土工程量。
计算结果是“+ ”,表示余土外运“ - "表示缺土运4、工程量计算实例:例 1: 某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-0.2m ,室外地坪以下埋设的基础体积为22.23m³求该基础挖地槽、回填土的工程量(Ⅲ类干土)解:h = 2.5 — 0.2 = 2.3 m > 1.5 m 所以,要放坡工作面宽度 c = 200 mm 放坡系数 k = 0.33开挖断面上宽度 B = a + 2c + 2kh= 0.7 + 2 * 0.2 + 2 * 0.33 * 2.3= 2.618 m开挖断面下宽度 b = a + 2c = 0.7 + 2 * 0.2 = 1.1 m沟槽断面积 S = (B + b) * h ÷ 2= (2.618+ 1.1)* 2.3÷ 2= 4.2757 m²外墙沟槽长度 = (8 + 6) * 2 =28 m墙沟槽长度 = 6 - (0.24 + 2 * 0.0625 + 2 * 0.2)= 5.235 m挖基槽 V = S * L= 4.2757 * (28 + 5.235)= 142.10 m³回填土 V = 挖沟槽体积–埋设的基础体积= 142.10 – 22.23= 119.87 m³例 2:某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-0.3m ,求该基础人工挖土的工程量(Ⅲ类干土)解: h =2.5+0.1 – 0.3 = 2.3 m >1.5 m 放坡k = 0.33 c = 300 mm(1) 基坑挖土计算J—1 开挖断面上底宽 b = a + 2c +2kh= (0.8*2+0.1*2)+2 * 0.3 + 2* 0.33 *2.3 = 3.918m 开挖断面下底宽 B= a + 2c=1.8+ 2*0.3 = 2.4 mJ—1 基坑挖土V = h/6[AB+(A+a)(B+b)+ab]=h/6= 2.3/6[3.918²+(3.918+2.4)²+2.4²]= 23.394 m³J—2 开挖断面上底宽 b = a + 2c +2kh=(1.05*2+0.1*2)+2*0.33*2.3 = 4.418 m开挖断面下底宽 B= a + 2c = 2.3+2*0.3 =2.9 m J—2 基坑挖土V = h/6[AB+(A+a)(B+b)+ab]=h/6= 2.3/6[4.418²+(4.418+2.9)²+2.9²]= 31.235 m³基坑挖土V = 4V +2V =4*23.394+2*31.235= 156.05 m³(2) 沟槽挖土计算开挖断面上底宽 b = a + 2c +2kh=0.7+2*0.3 +2*0.33*(2.5 – 0.3)=2.752m开挖断面下底宽 B= a + 2c = 0.7+2*0.3 =1.3 m沟槽长度 = 2*(8 – 2.2 –2.7)+2*(6 – 2*1.18)+(6-2*1.43)= 16.62 m沟槽挖土V = (2.752+1.3)*2.2* ½ * 16.62 = 74.08 m³答:该基础挖基坑土156.05 m³ ; 挖沟槽土74.08 m³ .第二节打桩及基础垫层工程1、了解本节容—分打桩及基础垫层两个部分,共122个子目。
第一章土石方工程说明一、土石方定额分别开挖、运输、回填和人工、机械操作编制。
二、土石方定额中的岩土分类详见“土壤、岩石分类表”。
表中所列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土):Ⅳ类为定额中四类土壤(砂砾坚土);Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ~Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。
三、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械类型和型号。
四、土方工程定额。
1.土壤含水率大于25%时,相应挖土、装土、运土定额人工和机械数量乘以1.18系数。
如已采用井点降水的,则均按干土计算。
干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土。
在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。
如泥土在静水或缓慢的流水环境中沉积,经生物化学作用形成,天然含水量W大于液限WL、天然孔隙比e小于1.0时为粘性土;天然孔隙比大于1.5时为淤泥;天然孔隙比大于1.0而小于1.5时为淤泥质土。
无论是淤泥还是淤泥质土一律套用淤泥定额。
2.回填土压实、碾压定额按压实后的体积编制,人工、机械松填土定额按松填体积编制,其他土方挖、运(包括装载机装松散土)定额按天然密实体积(自然方)编制。
3.平整场地是指建筑场地挖、填土方厚度在±300mm以内及找平。
挖、填方厚度超过±300mm的,按土方平衡竖向布置另行计算挖填土方;已计算挖填土方的,不得再计算平整场地工程量。
平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。
4.人工开挖砾石含量在30%以上密实性土壤的,按相应四类土定额乘以系数1.43。
5.人工挖沟槽土方一侧弃土,槽坑一侧填土时,相应定额乘以系数1.13。
人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在1m以内的,相应定额乘以系数1.5。
《建筑工程计量与计价》一、课程设置目的与要求《建筑工程计量与计价》是建筑工程及相关专业的一门重要专业课,本课程的主要任务是学习建筑工程造价的构成及工程造价计价的原理和方法,掌握建筑工程造价确定的方法及工程量计算规则。
通过本课程的学习,要求能参考相关资料完成一套建筑工程施工图工程量清单的编制,会进行投标报价。
二、课程的主要内容该课程介绍了建筑工程计量与计价基本知识,介绍了定额计价模式与清单计价模式下,建筑工程费用构成的方法与不同,介绍了建筑工程消耗量定额的基础知识,阐述了建筑面积计算规则及方法,分章节说明工程量计算规则,并以实例解释计算规则的应用方法。
三、学习方法熟读教材内容,结合当地建筑工程定额掌握定额的组成及应用方法,读懂建筑工程施工图,大量练习工程量的计算,多读,多看,多练,不断实践。
四、学习要点(一)建筑工程计量与计价基本知识1.定额计价模式定额是在合理的劳动组织和合理地使用材料和机械的条件下,完成单位合格产品所需消耗的资源数量的标准。
定额按生产要素分,劳动定额(人工定额)、材料消耗定额、机械台班使用定额计算公式:定额基价=人工费+材料费+机械费人工费=人工消耗量指标×人工工资单价材料费=材料消耗量指标×材料预算价格机械费=机械台班消耗量指标×台班单价“三量”“三价”建筑安装工程费用项目组成表1.人工费直接工程费 2.材料费3.施工机械使用费1.环境保护直接费 2.文明施工3.安全施工4.临时设施5.夜间施工措施费 6.二次搬运7.大型机械设备进出场及安拆8.混凝土、钢筋混凝土模板及支架9.脚手架10.已完工程及设备保护建 11.施工排水、降水筑 1.工程排污费安 2.工程定额测定费装 3.社会保障费工规费⑴养老保险费程⑵失业保险费费⑶医疗保险费4.住房公积金5.危险作业意外伤害保险间接费 1.管理人员工资2.办公费3.差旅交通费4.固定资产使用费5.工具用具使用费企业管理费 6.劳动保险费7.工会经费8.职工教育经费9.财产保险费10.财务费利润 11.税金税金 12.其他2.工程量清单计价模式工程量清单是表现拟建工程的分部分项工程项目、措施项目、其它项目名称和相应数量的明细清单。

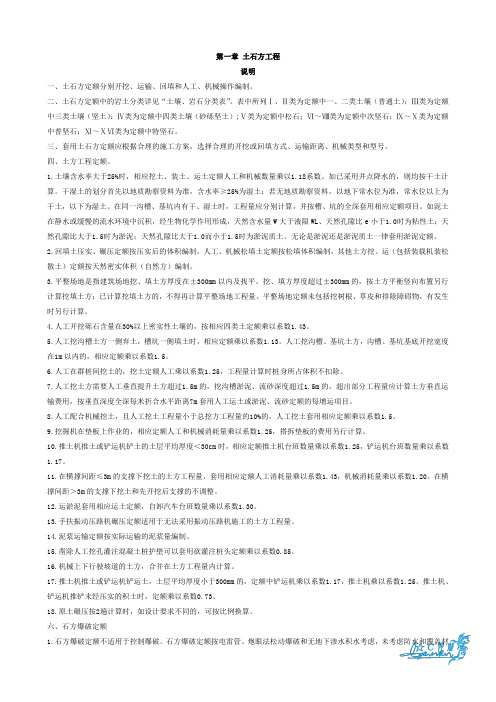

第一章土石方工程说明一、土石方定额区分人工、机械施工,按开挖、运输、回填编制。
二、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械种类。

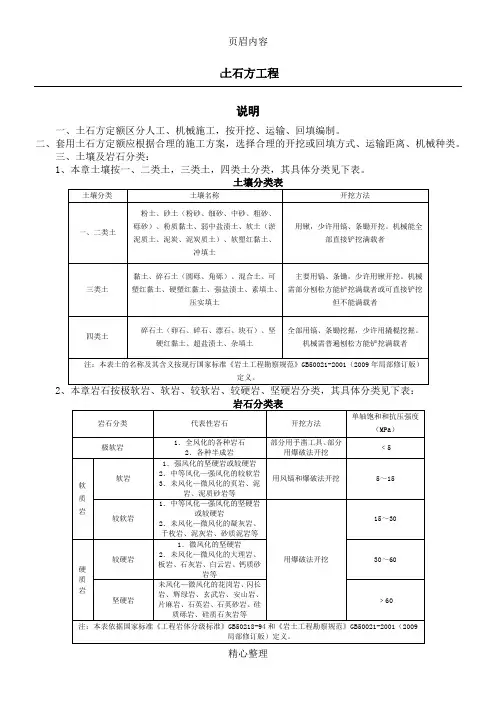

三、土壤及岩石分类:1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。
2四、干土、湿土、淤泥的划分:1.干土、湿土、淤泥的划分:首先以地质勘察资料为准,土壤含水率≥25%、不超过液限的为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限的为淤泥。
2.在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。
如已采用井点降水的,则均按干土计算。
3.无论淤泥还是淤泥质土,均套用淤泥定额。
五、人工挖土方需要人工垂直提升土方超过1.5m的,挖淤泥流砂深度超过1.5m的,超出部分工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥流砂定额的每增运项目。
六、沟槽、基坑、平整场地和一般土石方的划分:底宽(设计图示垫层或基础的底宽,下同)≤7m以内人工辅助123 1.43。
456以系数7。
89、场区(含地下室顶板以上)回填,相应项目人工、机械乘以系数0.90。
10、在横撑间距≤3m的支撑下挖土的土方工程量,套用相应定额人工消耗量乘以系数1.43,机械消耗量乘以系数1.20;在横撑间距>3m的支撑下挖土和先开挖后支撑的不调整。
在横撑下开挖地下室土方的,套用相应定额机械消耗量乘以系数1.20。
11、湿淤泥直接外运时套用相应运土定额,自卸汽车台班数量乘以系数1.5;干淤泥外运套用运土相应定额。
12、基础(地下室)周边回填材料时,本章定额没有时,执行第二章地基处理与边坡支护工程中“地基处理”相应项目,人工、机械乘以系数0.90。
13、液压锤破碎坑、槽岩石、混凝土及钢筋混凝土时按相应定额子目乘以系数1.3。
十二、采用非长臂挖掘机转运开挖土方的,相应机械挖土定额根据挖土深度乘以下表系数进行调整;若采用修建施工便道后无需转运开挖的不再乘以系数调整,施工便道费用另行计算。
