延安市小砭沟安置小区滑坡治理工程
锚索格构护坡专项施工方案
编 制:
审 核:
审 批:
二O一六年五月
目 录
一、编制依据
1、延安市小砭沟安置房滑坡治理工程施工设计图及相关资料;
2、现场勘察资料;
3、《建筑边坡工程技术规范》GB50330~2013;
4、《岩土锚杆(索)技术规程》CECS 22-2005;
5、《施工现场临时用电安全规范》JGJ46—2005; 6、《混凝土结构工程施工及验收规范》(GB50204-2002)。
二、工程概况
按照总设计说明,本工程边坡防护设计包括有锚拉式抗滑桩、混凝土拱形骨架护坡、锚索格构梁骨架护坡,混凝土格构梁骨架护坡。其中H1025—H995之间边坡采用锚索格构梁支护,锚索采用3束3股公称直径、材料极限抗拉强度为1860MPa钢绞线,锚索间距3×3m,钻孔孔径120mm,锚索封头采用C30砼浇筑,锚索断头保护层厚度不小于35mm;格构梁采用钢筋混凝土,尺寸为400×400mm,中心线间距3×3m,混凝土标号C30,保护层厚度不小于35mm;
三、进度计划
本工程锚索格构梁边坡防护施工进度根据边坡土石方开挖进度确定,与边坡土石方、其他支护结构穿插进行施工。计划工期为2016年06月01日至2016年12月30日。
四、施工方法
1、锚索格构梁施工工艺
锚索格构梁施工工艺流程图
2、锚索孔成孔施工
⑴坡面修整
锚索施工前,首先用人工及时按照从上而下分层修坡即开挖一级,防护一级。开挖至锚索格梁边坡时,每层开挖高度为锚索上下横梁间距大小,严格控制超挖,直至开外至下级平台,然后再开挖格梁基础并施作锚索。完成每层坡面开外后,若为土质坡,及时用彩条布覆盖,防止雨水冲刷边坡。 ⑵锚索孔测量放线
根据实际坡面,先按设计布置要求,将锚孔位置准确测放在坡面上,并用红油漆在现场施工部位标明锚索开孔位置。锚孔位置偏差不得超过±20mm。如遇既有坡面不平顺或特殊困难场地时,须经设计、监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位,但调整后的测放精度,尽量不大于100mm。对测放并验收合格的锚孔位置进行编号,并用油漆标示在现场坡面上,该编号作为锚索制作编号的依据。

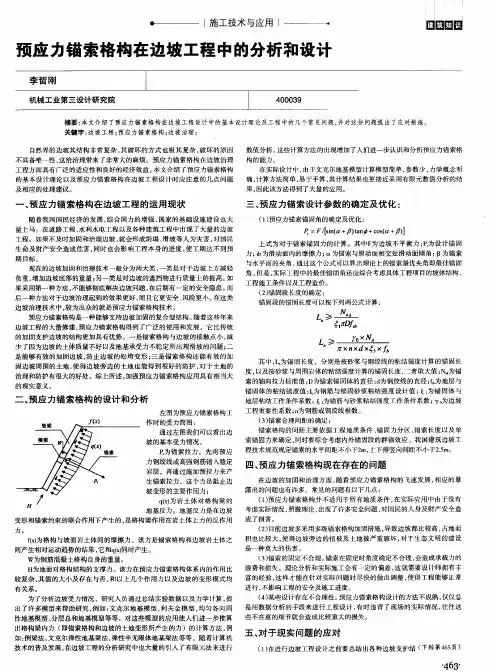

施工技术与应用
预应力锚索格构在边坡工程中的分析和设计
李哲刚
机械-r业第三设计研究院 I 400039
摘要:本文介绍了预应力锚索格构在边坡工程设计中的基本设计理论及工程中的几个常见问题,并对这些问题提出了应对措施。
关键字:边坡工程;预应力锚索格构;边坡治理;
自然界的边坡其结构非常复杂,其破坏的方式也极其复杂,破坏的原因
不具备唯一性,这给治理带来了非常大的麻烦。预应力锚索格构在边坡治理
工程方面具有广泛的适应性和良好的经济效益。本文介绍了预应力锚索格构
的基本设计理论以及预应力锚索格构在边坡工程设计时应注意的几点问题
及相应的处理建议。 数值分析。这些计算方法的出现增加了人们进一步认识和分析预应力锚索格
构的能力。
在实际设计中,由于文克尔地基模型计算模型简单,参数少,力学概念明
确,计算方法简单,易于手算,其计算结果也更接近采用有限元数值分析的结
果,因此该方法得到了大量的应用。
一、预应力锚索格构在边坡工程的运用现状 三、预应力锚索设计参数的确定及优化:
随着我国国民经济的发展,综合国力的增强,国家的基础设施建设也大
量上马。在道路工程、水利水电工程以及各种建筑工程中出现了大量的边坡
工程。如果不及时加固和治理边坡,就会形成坍塌、滑坡等人为灾害,对国民
生命及财产安全造成危害,同时也会影响工程本身的进度,使工期达不到预
期目标。
现在的边坡加固和治理技术一般分为两大类,一类是对于边坡上方减轻
负重,增加边坡底部的重量;另一类是对边坡的遮挡物进行质量上的提高。如
果采用第一种方法,不能够彻底解决边坡问题,在后期有一定的安全隐患。而
后一种方法对于边坡治理起到的效果更好,而且它更安全、风险更小。在这类
边坡治理技术中,较为出众的就是预应力锚索格构技术。
预应力锚索格构是一种能够支持边坡加固的复合型结构。随着这些年来
边坡工程的大量修建,预应力锚索格构得到了广泛的使用和发展。它比传统
的加固支护边坡的结构更加具有优势。一是锚索格构与边坡的接触点小,减
边坡格构梁施工方案
1. 引言
边坡格构梁施工是土木工程中常见的一项施工工艺,用于加固和保护边坡,提高边坡的稳定性和承载能力。本文将介绍边坡格构梁施工的方案,并详细描述施工过程、主要工艺和注意事项。
2. 施工准备
在进行边坡格构梁施工前,需要进行施工准备工作,包括以下几个方面:
2.1 材料准备
所需材料包括钢筋、混凝土、边坡保护材料等。钢筋应符合相关标准,混凝土应具备强度和耐久性要求。边坡保护材料选择与边坡类型和土质有关。
2.2 设备准备
施工所需设备包括挖掘机、搅拌机、输送车等。设备应经过检查和保养,确保正常运行。
2.3 施工人员准备
施工人员应经过培训并具备相关证书。施工人员应了解施工方案和施工流程,并熟悉使用施工设备。
3. 施工过程
边坡格构梁施工包括以下主要过程:
3.1 边坡准备
首先,在边坡上进行清理和平整,清除杂草、石块等障碍物。然后根据设计要求,在边坡上布置好钢筋骨架。
3.2 混凝土灌注
在钢筋骨架布置完毕后,开始进行混凝土灌注工作。采用搅拌机搅拌好的混凝土通过输送车输送到施工现场,然后将混凝土倒入钢筋骨架中。 3.3 压实与养护
混凝土灌注完成后,进行压实工作,使用振动器进行振捣以确保混凝土的密实度。然后对混凝土进行养护,保持湿润以确保混凝土的强度发展。
4. 主要工艺
4.1 钢筋布置
根据边坡的设计要求,合理布置钢筋骨架。钢筋骨架的数量、直径和间距等应根据设计图纸要求进行精确计算。
4.2 混凝土配制
采用适当配比的水泥、细集料、粗集料和外加剂进行混凝土配制。保持混凝土配制的均匀性和稳定性。
4.3 混凝土灌注
混凝土灌注过程中要控制流动性和施工速度,确保混凝土能够顺利填充钢筋骨架。灌注时应注意混凝土的均匀性和紧密性。
4.4 混凝土压实与养护
通过振捣工具对混凝土进行振实,提高混凝土的密实度和强度。养护期间要定期加水湿润混凝土,并避免外部损伤。
5. 注意事项
延安市小砭沟安置小区滑坡治理工程
锚索格构护坡专项施工方案
编 制:
审 核:
审 批:
二O一六年五月 目 录
一、编制依据 ............................. 错误!未定义书签。
二、工程概况 ............................. 错误!未定义书签。
三、进度计划 .............................. 错误!未定义书签。
四、施工方法 .............................. 错误!未定义书签。
1、锚索格构梁施工工艺 .................. 错误!未定义书签。
2、锚索孔成孔施工 ...................... 错误!未定义书签。
3、锚索制作及安装 ..................... 错误!未定义书签。
4、注浆 ............................... 错误!未定义书签。
5、钢筋混凝土格构梁施工 ............... 错误!未定义书签。
6、锚索张拉与锁定 ..................... 错误!未定义书签。
7、封锚 ............................... 错误!未定义书签。
五、资源配备 ............................. 错误!未定义书签。
1、劳动力安排 ......................... 错误!未定义书签。
2、机械安排 ........................... 错误!未定义书签。
六、质量保证措施 ......................... 错误!未定义书签。
七、安全保证措施 ......................... 错误!未定义书签。
