支架预压方案(1)荷载分布情况箱梁现浇支架在浇注混凝土前必须进行预压,通过预压时测量出的有关沉降数据,计算出预拱度,在支架模板安装时预留标高,以实现浇注完成的箱梁底面标高符合设计要求。
由于本项目梁高有1.5米和1.8米,现在分别以1.5米梁高(4号桥)和1.8米梁高(2号桥)为例计算预压高度。
○1最不利位置:在横隔梁和中隔板的位置,混凝土厚度1.5m(4号桥)或1.8米(2号桥)。
○2一般位置:没有隔板的跨中断面,该断面的梁体设计为底板厚0.22m、顶板厚0.25m、腹板厚1.5m(4号桥)或1.8米(2号桥)。
详见支架预压布置示意图。
○3肋板、底板渐变段:按照最不利位置荷载渐变到一般不利位置荷载进行加载。
(2)预压方法在安装底模板之后,安装钢筋之前,对支架进行预压,预压方法为:○1最不利位置:根据箱梁的重量及施工时的施工荷载换算成等重量沙袋,根据沙袋的堆积容重换算成堆积体积和高度,以体积控制重量。
○2一般不利位置:根据箱梁的重量、箱梁内模板及支架重和施工时的施工荷载总重,换算成等重量沙袋,根据沙袋的堆积容重换算成堆积体积和高度,以体积控制重量。
在横向布置上,分为肋板位置和非肋板位置分别计算,分别控制荷载,模拟实际情况。
○3渐变段:按照最不利位置荷载渐变到一般不利位置荷载进行加载,不另行计算。
○4加载方法:a.将沙提前装袋,人工密实,扎紧袋口,堆放整齐以备调用。
b.加载之前按预压荷载布置图进行放样划线,标注注堆码高度,安装标高测量标杆。
c.人工将沙袋放入吊盘,用25吨汽车吊将沙袋吊装上安装好的支架顶面底模板上。
d.人工将沙袋按预压荷载布置图堆码整齐、注意沙袋之间应挤紧,保证空隙率小于堆码体积的6%。
e.加载完成后进行检查验收,自检合格后请监理工程师检查验收。
(3)荷载计算根据设计文件规定,预压荷载按梁体自重加施工荷载之和计算,施工荷载根据《建筑施工碗扣式脚手架安全技术规范》之规定,内模支架及内模构造荷载3KN/㎡。
现浇预应力连续梁施工方案1、施工方法石浦互通立交主线大桥、匝道桥及车行天桥均为预应力砼连续箱梁,采用支架法现浇施工,按每一自然联分段施工浇筑成型。
底模、侧模采用贴塑胶合板,内模采用普通胶合板(或组合钢模)。
砼采用泵车纵向分段水平分层全断面一次浇注成型。
2、施工工艺(1) 基础与支架本桥支架设计原则:支架经济合理,各部位允许荷载能满足实际使用荷载的要求;减小基底非弹性变形,底模拼装及其标高控制容易,落架方便的结构形式;跨路现浇段需满足通车要求。
为此支架采用碗扣式脚手架及工字钢组合而成的门架形式。
满堂支架间距按90cm,步距按90cm考虑。
支架立杆上下设可调托撑,以调整底模标高和方便落架。
托顶纵向放置15cm×20cm的方木,其上再横向布设10×10cm方木,净间距为20cm,其上再铺设贴塑胶合板底模。
基础在原地面清理平整后换填30cm厚灰土(河塘部分视其深度而定),并用机械压实,并在其上浇注一层厚15cm的素混凝土垫层。
跨路部分支架为确保净空满足通车要求通车要求,采用贝雷梁作支墩、I30工字钢作支架梁,跨径按路宽考虑,支墩采用条形混凝土基础;跨河孔跨采用六五墩做支墩,梁部用贝雷梁,跨径按18m考虑。
工字钢梁或贝雷梁顶放置15cm×20cm方木作横向分配梁,方木与工字钢之间设置楔形木以调整底模标高和落架,底模板铺设于方木之上。
支架在设计施工中要进行详细的荷载分析、检算、以确保安全。
施工中还要对支架的弹性变形和非弹性变形进行分析,以确定施工预拱度,施工中为消除支架的非弹性变形,采用砂袋进行预压。
支架布置具体形式详见图(2) 预压及线形控制a、支架预压预压重量为箱梁自重的125%,以消除支架的非弹性变形和不均匀沉降。
预压采用砂袋,预压时不铺设胶合板,先铺设钢模板,人工装砂,汽车吊上砂袋,人工堆码砂袋,待连续7天预压沉降在不超过2mm/d时卸载、拆除钢模板,每跨在支架顶部根据预压卸载前后监测点测量值之差按二次抛物线设置上拱度,调整好模底高程后再铺设胶合板底模。

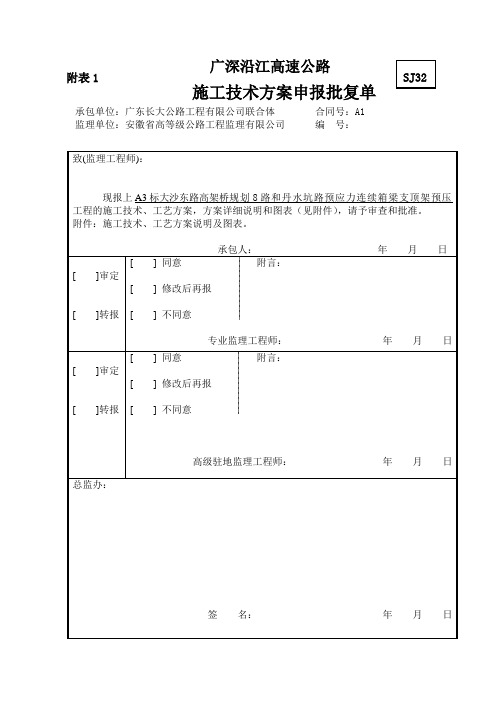

广深沿江高速公路施工技术方案申报批复单承包单位:广东长大公路工程有限公司联合体 合同号:A1 监理单位:安徽省高等级公路工程监理有限公司 编 号:附表1广州黄埔到东莞麻涌高速公路A3标大沙东路高架桥规划8路和丹水坑路预应力连续箱梁支顶架预压方案编制人:审核人:编制时间:广东省长大路桥有限公司联合体A1合同段第一施工处目录一、工程概况 (3)(一)桥梁结构情况(二)支架情况(三)地基处理情况二、支架预压 (3)(一)简述(二)预压位置(三)荷载选择(四)预压施工方法(五)两种预压方法的注意事项及安全保证措施本方案是规划8路和丹水坑路预应力连续箱梁支顶架预压方案。
一、工程情况(一)、桥梁结构情况规划8路连续箱梁跨径为31.5+50+31.5m,分左右幅,截面变宽37.17~44.98m,,梁体高度1.8~2.9m渐变,单幅采用单箱3室设计,腹板变宽0.65~0.45m。
丹水坑路连续箱梁跨径为35.5+58+35.5m,分左右幅,截面等宽32.6m,梁体高度1.8~3.3m渐变,单幅采用单箱2室设计,腹板变宽0.7~0.5m。
(二)支架情况跨越丹水坑路段连续梁因考虑交通问题,横向留2个通车孔,通车孔立柱、横梁由贝雷架组成,纵梁采用工字钢组成,上层采用满堂红门式架、10×10木枋而成。
规划8路和丹水坑路其他施工段采用全满堂红门式架、钢管局部加密进行搭设。
(三)地基处理情况①支架搭设场地内,原地面地质坚实,经触探试验承载力均达到设计要求的200kPa。
②场内泥浆池的处理:将浆泥清除,采用砖渣分层填筑分层碾压。
③面铺6%水泥石屑厚度15cm,修出横坡,以利排水二、支架预压(一)简述支架的预压是支架搭设完成后必不可少的施工工序,它是模拟上部结构的荷载形式,检测支架的安全度,消除支架的非弹性变形和基础沉降。
由于考虑工程进度,在本工程中计划选取有代表性桥跨进行预压,得出试验监测成果,为其他跨的施工预拱度提供数据。
1支架现浇梁支架预压施工技术交底1.交底范围本交底适用于斑竹互通立交匝道桥支架现浇梁支架预压施工技术交底。
2.施工准备(1)支架搭设完成后,对支架平面位置,顶面高度等进行全面复核,并对支架安装的牢固、整体及安全性进行全面检查、验收,检查支架搭设、安装、受力的整体性、均匀性,保证支架的整体强度和刚度,确保支架的施工过程中的安全可靠。
(2)模板拼装完毕,临边防护、操作平台准备就位。
(3)模板尺寸、位置、标高等检查评定合格。
(4)作业人员已接受岗前安全教育,班组长做班前讲话,准备并检查安全劳保用品。
(5)所需相关工机具及仪器全部到位,并确保现场用电、机械设备正常运行。
主要设备:吊车,装载机。
3.工艺流程图4.施工步骤施工步骤一:沙袋装填(1)预压方式:使用尼龙编织袋装填沙子进行预压。
(2)预压荷载:预压荷载为梁体自重的120%=(砼自重+模板及型钢自重+现浇箱梁钢筋重)x1.2=(980.5t+45.8t+162.125)*1.2=1426.11t。
(3)沙袋数量:每个砂袋计划装1.5吨,沙袋填装951袋。
(4)沙袋装填:人工配合装载机、吊车进行装袋,吊车吊钩配备电子称重吊钩,控制沙袋装填重量,每袋误差控制要求±10kg以内。
(5)沙袋装填位置与预压部位同处于吊车作业范围内,避免沙袋来回倒运。
质量标准:每袋误差控制要求±10kg以内。
操作要点:沙袋不得填装石块或混杂钢筋等尖锐物,沙袋吊装时防止铁钉或者尖锐的硬物把沙袋挂破。
施工步骤二:布设沉降观测点(1)测点布设:支架在预压过程中需观测8个断面共64个观测点,具体观测位置设在每跨的端部2m处,每5m设置一道观测断面,每组分支架基础左、中、右三个点,左右翼缘各1个点,底模左、中、右三个点。
(2)观测点使用钢钉钉入模板,外露长度1cm,地基基础观测点提前预埋钢筋头或使用水泥钉强行钉入,外露长度3cm。
喷涂油漆按断面依次编号。
交底人:复核人:交底接收人:1质量标准:钢钉钉入模板观测点外露长度1cm,水泥钉钉入地基基础观测点外露长度3cm。

目录一、工程概况..............................................错误!未定义书签。
二、支架预压的目的........................................错误!未定义书签。
三、预压准备工作..........................................错误!未定义书签。
四、预压方案..............................................错误!未定义书签。
、支架基础预压......................................错误!未定义书签。
、支架预压..........................................错误!未定义书签。
五、预压荷载计算..........................................错误!未定义书签。
#、跨横四路跨线桥....................................错误!未定义书签。
、支架基础预压荷载计算..........................错误!未定义书签。
、支架预压荷载计算..............................错误!未定义书签。
、保税区调头匝道跨线桥..............................错误!未定义书签。
、支架基础预压荷载计算..........................错误!未定义书签。
、支架预压荷载计算..............................错误!未定义书签。
、保税区立交地道桥..................................错误!未定义书签。
、支架基础预压荷载计算..........................错误!未定义书签。
%、支架预压荷载计算..............................错误!未定义书签。
连续梁0#段支架法现浇施工方案一、0#段施工施工流程支架拼装完成→支架预压→分片吊装外侧模板→安装底模板→绑扎底板钢筋→安装底板纵向预应力管道→绑扎腹板钢筋→安装腹板纵向预应力管道→安装竖向预力筋及管道→安装内模板→绑扎顶板钢筋→安装顶板纵向、横向预应力管道→穿好横向预应力筋→搭设混凝土浇筑工作平台→浇筑混凝土→养生→拆模→穿钢绞线束→施加预力→压浆。
(1)支架搭设0#段采用盘扣式满堂支架搭设。
某桥的主墩承台尺寸为10.6m×14.6m,而0#块支架尺寸为10.6m×11.2m,主墩承台尺寸为9.0×11.0m,承台顶面可作为支架基础,横向承台两侧各加1m宽作为人行道支架基础。
支架搭设采用直径48mm,壁厚3.5mm标准碗扣式脚手架,底模下脚手架立杆的纵向间距为30cm,横向间距根据箱梁对应位置分别设为:底板下为60cm,腹板处为30cm、翼缘板处脚手架横向间距为90cm,沿梁高方向支架步距为120cm,方木按横桥向30cm布置。
侧面模板采用挂篮模板,底模和内模采用钢木组合模板,支架顶端从下往上纵向14工字钢、横向12×12cm方木,支架底端纵向铺设15×15cm枕木。
支架计算见附注。
在0#段以外各搭设支架用做工作平台使用。
为方便工人上下,搭设扶梯通道,并用密目网防护,保证工人上下行的安全。
(2)支架预压为防止灌注的梁段因支架下沉造成混凝土出现裂缝,并保证梁段的线形与设计一致,除应提高支架刚度,减小支架上部结构变形外,还应对支架进行预压。
预压荷载取设计荷载120%,满载后持荷时间不小于24h。
加载时按照50%、100%、120%设计荷载分三级加载(采用砂袋或钢筋、钢绞线,起重机吊装)加载时注意加载重量的大小和加荷速率,使其与地基的强度增长相适应,待地基在前一级荷载作用下,观测地基沉降速度已稳定后,再施加下一级荷载,特别是在加载后期,更要严格控制加载速率,防止因整体或局部加载量过大、过快而使地基发生剪切破坏。
现浇梁支架预压方案一、引言现浇梁是混凝土施工中常见的一种结构形式,在施工过程中需要进行预压处理,以确保梁体的强度和稳定性。
本文档旨在介绍现浇梁支架预压方案,包括预压的原理、步骤和注意事项。
二、预压原理预压是指在混凝土浇筑后,通过施加压力使梁体产生预应力,以提高其强度和稳定性。
预压的原理可以总结为以下几点:1.预压可以使混凝土梁体的应力在减小的状况下达到最大,从而提高梁体的整体强度。
2.预压可以有效地解决混凝土龄期收缩问题,减小梁体的变形和裂缝。
3.预压可以提高混凝土梁体的抗震性能。
三、预压步骤下面介绍一般的现浇梁支架预压步骤,具体步骤可根据不同的施工情况进行调整。
步骤1:安装预应力器具在混凝土浇筑前,需要先安装好预应力器具,包括预应力钢筋、预应力锚具等。
预应力器具的安装应符合相关规范要求,并进行验收。
步骤2:混凝土浇筑在预应力器具安装完毕后,可开始进行混凝土的浇筑工作。
混凝土的配合比应符合设计要求,浇筑应均匀连续,避免出现孔洞和松散。
步骤3:预压操作混凝土浇筑完成后,需等待一定的养护时间后进行预压操作。
预压操作时,应根据设计要求和预应力图纸确定预压的力度和方式。
1.首先,清理混凝土表面的灰浆和污物,将浇筑好的梁体表面整理平整。
2.然后,根据预应力图纸确定预应力钢筋的张拉位置和张拉力度。
张拉时要注意避免梁体的变形和裂缝。
3.最后,进行预应力钢筋的张拉工作,并在张拉后进行锚固。
张拉时要逐次均匀施力,避免突然施加过大的力。
步骤4:预应力保护预应力钢筋张拉完毕后,应对梁体进行预应力保护,以防止预应力钢筋腐蚀和断裂。
保护措施包括防水、加盖保护层和避免外力的损害等。
四、注意事项在进行现浇梁支架预压时,需要注意以下几点:1.预压操作前,应对预应力器具进行验收和检测,确保其质量和安全性。
2.浇筑混凝土时,应确保浇筑质量和施工速度,避免出现质量问题。
3.预压操作时,应按照设计要求和预应力图纸进行施工,避免错误操作和失误。
连续梁支架预压方案一、工程概况本工程现浇连续梁共计25联,84跨。
根据梁的高度分为1.6m和2m两种。
全部采用碗扣式满堂支架。
支架搭设完成后,对支架进行相当于箱梁重量的1.2倍进行预压。
预压材料采用沙袋,分四次进行预压。
待消除支架非弹性变形量及压缩稳定后测出弹性变形量,即完成支架预压施工。
卸除预压荷载后,调整支架施工预拱度,调整支架底模高程,开始箱梁施工。
二、预压准备工作1、支撑体系预压前,应对施工区域内的不良地质的分布情况初步了解,发现不合格地基,要及时处理。
2、支撑体系基础应设置排水措施,不得被雨水浸泡。
3、支撑体系预压前,支撑体系必须具有足够的强度、刚度和稳定性,支撑体系应经过验收合格,方可进行预压。
三、预压方案1、荷载分布情况箱梁现浇支架在浇注混凝土前必须进行预压,通过预压时测量出的有关沉降数据,计算出预拱度,在支架模板安装时预留标高,以实现浇注完成的箱梁底面标高符合设计要求。
由于本项目梁高有1.6米和2米,现在分别以1.6米梁高和2米梁高为例计算预压高度。
现取一下几处进行计算:○1最不利位置:在横隔梁和腹板板的位置,混凝土厚度1.6m或2米。
○2一般位置:翼缘板、没有隔板的跨中断面。
○3底板渐变段:按照最不利位置荷载渐变到一般不利位置荷载进行加载。
2、预压方法1)支架预压按预压单元进行分四级加载,四级加载依次为单元内预压荷载值的60%、80%、100%和120%。
2)当纵向加载时,宜从混凝土结构跨中开始向支点处进行对称布置;当横向加载时,应从混凝土结构中心线向两侧进行对称布载。
3)每级加载完成后,应先停止下一级加载,并应每间隔12h对支架沉降量进行一次监测。
当支架顶部监测点12h的沉降量平均值小于2mm时,再进行下一级加载4)支架预压可一次性卸载,预压荷载应对称、均衡、同步卸载。
四、预压荷载计算1、梁高1.6米预压荷载计算1)最不利位置最不利位置包括横隔梁和腹板板的位置,混凝土厚度1.6m。
目录一、预压目的 (2)二、支架情况 (2)三、荷载情况 (3)四、预压方法 (3)4.1 加载分级 (3)4.2 卸载分级 (4)4.3 测量及记录 (4)4.4 加载材料及堆码 (6)五、安全措施 (7)五陵卫河特大桥(40+64+40)m连续梁0#、1#块支架预压专项方案一、预压目的由于在支架安装过程中,各杆件与结点板之间存在一定的间隙,在荷载作用下,除弹性变形外还将产生部分非弹性变形,所以必须对支架进行不小于施工总重量(支架理论上应分摊的0#、1#梁段墩顶4.2m范围以外钢筋混凝土重量+施工荷载),按照混凝土重量的120%等效荷载进行充分预压,以消除非弹性变形,同时测出弹性变形,绘制出荷载—变形曲线,以找出支架对应于承担(荷载情况的支架下沉量,以便为确定0#、1#梁段底模预拱度提供依据)。
二、支架情况根据设计桥墩高度和现场情况,0#、1#块支架采用Φ609mm钢管作为竖向支承构件现浇施工。
0#、1#块临时支架利用工字钢,汽车运输至施工现场,吊装至墩身、墩帽对应位置处,与预埋在墩身、墩帽的钢板焊接牢固,钢管桩顶部设横向双40b工字钢,纵向放40b工字钢作为分配梁,分配梁上铺设0#、1#块模板,纵梁、横梁和活络端顶部接触部分全部满焊处理,横梁双40b 工字钢之间每隔2米设一道焊缝,施工时,严格控制焊接质量,经检测合格后方可进行下道工序施工(详见图2-1)。
图2-1三、荷载情况由于1#块也是采用支架法浇筑砼,支架预压需要计算0#块、1#块在墩顶4.2m 范围以外的混凝土重量,单侧共227.3t ,一个墩压重为454.6t 。
四、预压方法4.1 加载分级根据现场条件,采用堆码砂袋的方法模拟支架的实际受力情况对其进行等效逐级预加载,共加载3次,每次加载前后都检查所有焊接部位。
加载分四个阶段进行:第一阶段,在支架对应的0#、1#梁段位置处按照支架应分摊的0#、1#梁40b工字钢16号槽钢钢板250*150*1075*50*5角钢A1A0B1跨五陵卫河连续梁19#墩临时钢管柱布置图段钢筋混凝土重量的60%,取136.4t模拟加载,观察支架焊接、变形情况。
目录一、编制依据 (2)二、工程简介 (2)三、连续梁施工预压方法 (2)3.1、连续梁支架预压施工流程 (2)3.2、连续梁支架预压目的 (3)3.3、预压方法 (5)3.4、加载方法 (5)3.5、卸载测回弹值 (6)3.6、支架预压控制要点 (7)3.7、沉降观测点的设置 (7)3.8、预拱度设置 (9)3.9、施工注意事项 (10)四、施工保证措施 (11)4.1、质量技术保证措施 (11)4.2 安全保证措施 (12)五、连续梁现浇支架施工检算书 (16)六、附预压荷载分布图 (16)连续梁支架预压施工方案一、编制依据1.1、根据GDK274+398.06烟集河52-55号墩40m+60m+40m连续梁施工图纸。
1.2、根据铁道部现行的验收标准:《高速铁路桥涵工程施工技术指南》铁建设【2010】241号、《高速铁路桥涵工程施工质量验收标准》TB10752-2010、《铁路混凝土工程施工技术指南》铁建设【2010】241号、《铁路混凝土工程施工质量验收标准》TB10424-2010、《铁路混凝土结构耐久性设计规范》、JGJ166-2008《建筑施工碗扣式脚手架安全技术规范》、JGJ194-2009《钢管满堂支架预压技术规程》以及上级技术部门所提出的技术要求等。
1.3、其他有关技术规范、规程、技术文件及上级技术部门所提出的技术要求等。
二、工程简介烟集河特大桥支架现浇40+64+40m连续梁,桥面宽度12.2m,梁体位于半径3500m的曲线上,线路中心与梁体中心重合,中支点截面高度5.232m,端支点截面高度2.832m。
中支点顶板厚度0.94m、底板厚度1.25,端支点顶板厚度0.84、底板0.85厚度。
三、连续梁施工预压方法3.1、连续梁支架预压施工流程支架验收→标高测量→砂袋就位→加载60%→沉降变形观测→加载100%→沉降变形观测→加载120%→沉降变形观测→表面覆盖→卸载→标高调整预压方式采用整体预压,预压顺序与混凝土浇筑顺序一致,由支点处向跨中进行对称布载,先进行53#、54#墩置加载,然后向52#、55#墩进行布载,见图1。
横向加载时,从梁体结构中心线向两侧进行对称布载见图2。
图1图23.2、连续梁支架预压目的(1)检验支架及地基的强度和稳定性,确保施工安全;(2)消除整个支架及地基的沉降变形,有利于桥面的线形控制;(3)测量支架的弹性变形,根据测量结果对满堂支架进行预拱度调整。
为检验连续梁模板的安全性和实际变形量,通过预压消除结构非弹性变形,同时取得模板弹性变形的实际数值,得出荷载-挠度曲线,并检验设计计算结果,调整预拱度(或反拱),以求得连续梁施工的准确参数。
提前发现支架结构及构件加工、安装所存在的问题和隐患,提前调整整改,防患于未然。
模板预拱度的调整通过调整模板支撑顶托完成。
模板弹性变形应根据预压变形测量结果绘制沉降曲线,并结合模板的设计拱度和实际支撑变形来确定。
模板安装完毕后,对其进行预压,支架预压采用砂袋法。
考虑到混凝土振捣产生的动荷载及小型机具等荷载,预压荷载按混凝土实体重力的1.2倍考虑。
考虑梁体自重、地面下沉及支架的弹性和非弹性变形等因素影响,按设计要求对支架进行预压。
在模板安装完毕,以梁等重量的砂袋对支架及基础进行预压,支架变形及地基压缩量主要考虑以下因素:δ=δ1+δ2+δ3+δ4+δ5δ1---箱梁自重产生的弹性变形δ2---支架弹性压缩量δ3---支架与方木之间的非弹性压缩量δ4---支架基础地基的弹性压缩量δ5---支架基础地基的非弹性压缩量通过预压施工,可以消除δ3,δ5的影响,在底模安装时,其预拱度的设置Δ=δ1+δ2+δ4计算,在模板顶面高程控制时加入预拱度数值,Δ值在施工中实测取得。
预拱度由跨中向两端逐渐减少。
3.3、预压方法按照设计和规范要求对连续梁进行预压,预压荷载>110%梁重,满堂红脚手架及底模同时进行预压,根据图纸中提供的预拱度值及支架方式确定预抬量,砂袋堆放要基本与梁部重量相对应,翼板部分少压,箱体上部多压,压重根据计算确定.连续梁支架预压主要采用2台25t汽车吊配合2台塔吊吊装砂袋,分段对称均匀吊装砂袋进行预压,预压料的堆放按设计梁体的结构自重和分布形式堆放,加载时对称等载预压布置,防止支架偏压失稳。
加载顺序按混凝土浇筑顺序进行,当支架稳定后,即可卸掉预压料,卸载时分层卸载,全部卸载完后,测量地基和底模标高,计算出地基和底模的弹性模量。
画出变形曲线,作为调整模板预拱度的依据,在预压结束后,再次检查支架和模板是否牢固.3.4、加载方法加载前测初始值作为预压前高程H前,第一次加载到60%荷载,加载完毕1小时后测沉降值,每6h测量一次,最后两次沉落量观测平均值之差不大于2mm时,方可进行下一级加载;第二次加载100%荷载, 加载完毕1小时后测沉降值,每6h测量一次,最后两次沉落量观测平均值之差不大于2mm时,方可进行下一级加载;第三次加载120%荷载, 加载完毕1小时后测沉降值,每6h测量一次。
加载总重为6642t(砂袋4920个),52号墩至53号墩梁体重量为1987.2t(砂袋1472个),53号墩至54号墩梁体重量为2667.6t 砂袋1976个),54号墩至55号墩梁体重量为1987.2t(砂袋1472个)。
3.5、卸载测回弹值待加载完毕,达到预压要求,合格后,即可卸载,卸载分三次进行,第一次卸载60%后,测回弹值,第二次卸载90%后,测回弹值,第三次待第二次卸载测回弹2h后,卸载120%,测回弹值,6h再测最终回弹值H终,沉降、回弹变形计算如下式:H载后—H前=H沉(H沉为加载后最终沉降值)H载后—H卸=H弹(H弹为卸载后最终回弹值)H沉—H弹=H处(H处为须模板调整加固处理值)H施=H设+H弹+H预拱(H施为施工时控制高程值,H设为设计高程值,△H预拱为施工时考虑的拱度值,该值根据跨径大小确定,一般为1.5~4cm;通过沉降测量,测出支架弹性变形与非弹性变形值,以便调整箱梁底模高度,同时为抵消梁板纵向和两侧悬臂产生的扰度,在铺设底模过程中视箱梁跨度可设为1.5~4cm的预拱度。
3.6、支架预压控制要点1>、试压前认真按标准验收支架。
2>、实验支架与相邻支架间连接扣件必须松开自由。
3>、测量点的标记必须牢固不滑移。
4>、测量前认真效验水准仪,测量时前后视距尽量相等,每一次测量最好在同一位置架设仪器,一个测站测完。
5>、均匀预压。
3.7、沉降观测点的设置支架观测点布置:连续每跨布置5个测点断面,即每L/6跨布一个断面,每个断面布设3个点(断面中心、腹板底部中心)、翼缘板布设2个点。
分别在底板下方的纵向接触模板的木方上部,制作观测点,利用线绳将观测点引至量体下部,以便于观测。
线绳下方系300mm 长直径20mm圆钢,在圆钢上粘贴卷尺,测量时可直接进行测量卷尺刻度,见图3。
用于测量支架变形。
观测点布置图见图4。
地基沉降观测点布置:对应支架观测点的投影位置,在地基上布设地基沉降观测点。
在地基上打入一根钢钉,喷红色油漆,做好明显标记及编号作为沉降观测点。
沉降观测点用于测量地基沉降值的变化。
图3 模板沉降观测点示意图图4 观测点布置图观测的方法是采用水准仪测量,测加载前标高为Δ1,加载后标高为Δ2,卸载后标高为Δ3。
根据观测结果绘制出沉降曲线。
当支架的沉降量偏差较大时,要及时对支架进行调整。
当满足下列条件之一时,判定支架预压合格:各监测点最初24h的沉降量平均值小于1mm;各监测点最初72h的沉降量平均值小于5mm;最后两次沉落量观测平均值之差不大于2mm时,即可终止预压卸载。
卸载:卸载按加载顺序的反向进行,按照先加载的后卸,后加载的先卸的原则,卸载时在同跨内先中间后两边对称同时进行。
预压时主要观测的数据有:支架底座沉降—地基沉降;卸载后顶板恢复量以及支架的侧位移量和垂直度,按测得的沉降量及设计标高,重新调整模板标高。
预压后,通过可调顶托精确调整底模板标高,其标高设定时考虑设置预拱度。
预拱度设置要考虑梁自重所产生的挠度、支架受载后产生的弹性变形和非弹性变形、支架基础的沉降、张拉以后的反拱等因素。
撤压后,沉降标回弹,沉降量减少,此时的沉降量为永久性沉降,按照预压所得的数据重新仔细调整支架高度,使各点标高满足平整度、预拱度、弹性变形和设计要求。
沉降稳定卸载后算出地面沉降、支架的弹性和非弹性变形具体数值为多少,并在卸载后全面测得各个测点的回弹量。
当弹性变形恢复后结束观测,绘出观测曲线,根据各点对应的弹性、非弹性变形数值及设计梁体挠度来调整模板的高程,通过支架顶部微调装置进行调整、加固。
测量时,依据《工程测量规范》(GB50026—2007),采用NA2/GPM3型光学水准仪配合双面水准尺,按四等水准测量要求进行观测,并用悬线重锤测支架水平位移量。
3.8、预拱度设置在支架上浇筑箱梁混凝土施工过程中和卸架后,箱梁要产生一定的挠度。
因此,为使箱梁在卸架后能满意地获得设计规定的外形,须在施工时设置一定数值的预拱度。
在确定预拱度时考虑下列因素:卸架后箱梁本身及活载一半所产生的竖向挠度;支架在荷载作用下的弹性压缩;支架在荷载作用下的非弹性变形,支架基底在荷载作用下的非弹性沉陷;由温度变化而引起的挠度;由砼徐变引起的徐变挠度。
在预压结束后,模板调整完成后,再次检查支架和模板的扣件是否牢固,地基是否下陷,脚手架是否有明显变形等,发现问题及时处理。
根据预压试验中的沉降观测并画出沉降曲线,沉降值稳定后,测量队测出所有点的标高报工程部,经质检工程师和监理同意方可卸载。
全部卸完后,测量各点的标高,计算出支架和地基的弹性变形,以便确定支架、模板准确的预拱度,本次模板支设及底板铺设时为抵消预压造成的沉降,底模整体标高抬高。
3.9、施工注意事项3.9.1支架外侧应设置栏杆等防护设施,防止意外冲撞支架的事故发生。
3.9.2支架采用砂袋预压时,应安排专人进行指挥,并做好每袋砂袋重量记录,按设计荷载分阶段进行预压。
3.9.3支架预压时,应做好防雨措施,对预压砂袋进行遮雨防护,防止雨水浸泡砂袋增加预压荷载造成超载,发生安全事故。
3.9.4支架预压前,应对支架地基周围做好排水设施,防止雨水或积水浸泡支架地基。
3.9.5每一级加载时,通过测量观测,最后两次沉落量观测平均值之差不大于2mm时,方可进行下一级加载。
3.9.6尽量避免在夜间进行吊装预压。
四、施工保证措施4.1、质量技术保证措施4.1.1、铺设底模、侧模后测量前应加强模板的全面检查,确保模板在荷载作用下无异常变形。
4.1.2、加载及卸载过程应加强施工现场安全保卫工作,确保各方面的安全。
4.1.3、沉降观测仪器为专用精密仪器,要专职测量人员负责;4.1.4、测点要固定,用红油漆提前做好标识。
